34种建筑施工新工艺、新技术做法范本1:本文档旨在介绍建筑施工过程中的34种新工艺和新技术做法,以提高施工效率和质量。

以下是这些新工艺和新技术的详细介绍:1. 高强度纤维混凝土:采用高性能纤维,增加混凝土的强度和耐久性。

详细说明:通过添加高强度纤维,混凝土的抗拉强度得到了显著提高,从而使结构更加稳定和耐久。

2. 绿色建筑材料:使用环保型建筑材料,减少对环境的影响。

详细说明:选用可再生资源和能源节约型材料,如竹木材料、再生纸制品等,以减少对自然资源的消耗。

3. 建筑信息模型(BIM):利用数字技术创建和管理建筑项目的3D模型。

详细说明:通过BIM技术,建筑师、工程师和施工人员可以更加精确地预测和规划施工过程,提高项目的可持续性和效率。

4. 智能建筑系统:利用自动控制和通信技术实现对建筑设备和系统的智能化管理。

详细说明:通过智能化的系统,可以实现对建筑能源使用、空调、照明等设备的控制和管理,提高能源利用效率和舒适性。

5. 减振装置:在高层建筑中采用减振装置,减少地震和风力对建筑物的影响。

详细说明:减振装置可以通过控制建筑物的振动来减少地震和风力的影响,提高建筑物的安全性和稳定性。

6. 高效节能玻璃:利用特殊的玻璃材料和涂层技术,减少建筑物的能源消耗。

详细说明:高效节能玻璃可以减少热量的传递和太阳能的紫外线辐射,降低空调和供暖系统的负荷,从而节约能源。

7. 新型墙体材料:使用新型墙体材料,如空心砖、轻质砼等,提高建筑物的隔音和保温性能。

详细说明:新型墙体材料具有更好的隔音性和保温性能,可以有效地减少外界噪音和热量的传递,提高室内空间的舒适度。

8. 雨水回收系统:利用雨水回收系统收集和利用雨水,减少对自来水的消耗。

详细说明:雨水回收系统可以通过收集屋顶和道路上的雨水,用于冲厕、浇花等非生活用水,减少自来水的使用。

9. 智能照明系统:利用传感器和控制技术实现对照明系统的智能化管理。

详细说明:智能照明系统可以通过感应人员的存在和光线的变化来调节照明亮度,节约能源的同时提高照明质量。

建筑工程土建工程装饰装修分部精品工艺工法汇编

建筑工程土建工程装饰装修分部精品工艺工法汇编

建筑工程土建工程装饰装修分部精品工艺工法汇编JZJT-GYGF-ZSZX001内墙抹灰施工工艺拉毛后效果拉毛后效果压光后效果压光后效果1、工艺流程:基层清理→喷浆→底层灰饼→抹底层灰→做面层灰饼→细部处理→抹面层灰→养护→清理。

2、操作工艺:2.1基层清理、浇水、润湿,混凝土凸出墙面的部位应剔除或切割掉,外墙螺杆眼先要采用发泡材料进行封堵。

2.2墙面喷浆。

2.3找规矩,进行灰饼、阳角护角(必须采用1:2水泥砂浆施工,护角部位的高度不应低于2m,每侧宽度不应小于50mm,灰饼尺寸不应小于为50mm见方)的施工;房间面积较大时,在距墙阴阳角100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋(就是用1:3水泥砂浆将同一垂线上的灰饼连成一线,并用靠尺板以灰饼为基准找平)。

充筋宽度不小50mm。

2.4抹底层灰:上述准备工作做完后,即可进行抹底层灰,砂浆要做到随拌随抹,若有困难,砂浆搅拌与用完的时间不得超过2小时。

2.5抹面层灰:等底层灰抹完后,重新贴面层灰饼,灰饼厚度为8mm,第二天即抹面层。

2.6墙面抹灰的最后一道工序压光,必须朝一个方向顺直;厨卫间面砖基层抹灰在压光后用木蟹拉细毛处理。

3、质量要求:3.1阴阳角找方,设置标筋,分层赶平、修整,表面压光。

抹灰层的总厚度为不大于25mm。

3.2抹灰应分层进行,以便能粘结牢固,并能起到找平和保证质量的要求,如果一次抹得太厚,由于内外收水快慢不同,宜产生开裂,甚至起鼓脱落,每遍抹灰厚度一般控制如下:砂浆每遍厚度为5-8mm;内墙抹灰施工不少于两遍,严禁一遍成活;刮糙层厚度宜为8~10mm,但不应超过10mm;面层宜为5~8mmm。

3.3室内门框不安装,在抹灰时要注意洞口尺寸,洞口的抹灰厚度为每边15mm。

3.4在灰饼、护角、挂网与喷浆完成后对墙面进行湿润。

JZJT-GYGF-ZSZX002水泥楼地面施工工艺水泥楼地面完成面效果1、工艺流程基层处理→找标高、弹线→抹灰饼和标筋→基层湿润→刷结合层水泥浆→铺水泥砂浆或细石混凝土面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护2、操作工艺2.1基层处理:先将楼面附着物清理干净,清除松动的混凝土以及浆皮,基层上的灰尘扫掉,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。

工程工艺做法.

工程工艺做法.

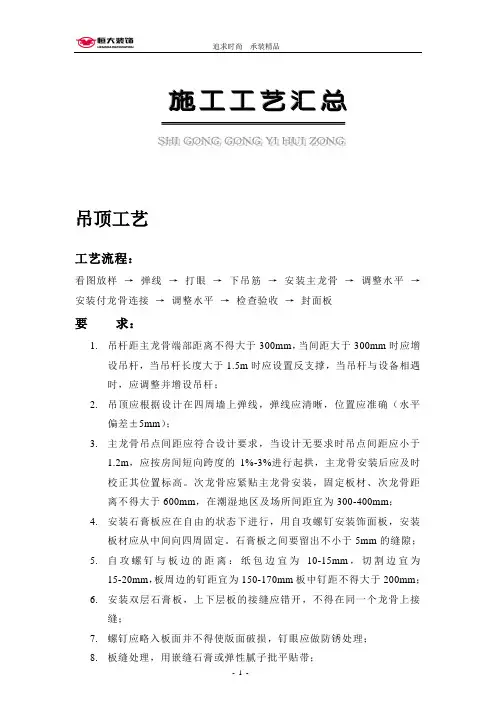

施工工艺汇总吊顶工艺工艺流程:看图放样→弹线→打眼→下吊筋→安装主龙骨→调整水平→安装付龙骨连接→调整水平→检查验收→封面板要求:1.吊杆距主龙骨端部距离不得大于300mm,当间距大于300mm时应增设吊杆,当吊杆长度大于1.5m时应设置反支撑,当吊杆与设备相遇时,应调整并增设吊杆;2.吊顶应根据设计在四周墙上弹线,弹线应清晰,位置应准确(水平偏差±5mm);3.主龙骨吊点间距应符合设计要求,当设计无要求时吊点间距应小于1.2m,应按房间短向跨度的1%-3%进行起拱,主龙骨安装后应及时校正其位置标高。

次龙骨应紧贴主龙骨安装,固定板材、次龙骨距离不得大于600mm,在潮湿地区及场所间距宜为300-400mm;4.安装石膏板应在自由的状态下进行,用自攻螺钉安装饰面板,安装板材应从中间向四周固定。

石膏板之间要留出不小于5mm的缝隙;5.自攻螺钉与板边的距离:纸包边宜为10-15mm,切割边宜为15-20mm,板周边的钉距宜为150-170mm板中钉距不得大于200mm;6.安装双层石膏板,上下层板的接缝应错开,不得在同一个龙骨上接缝;7.螺钉应略入板面并不得使版面破损,钉眼应做防锈处理;8.板缝处理,用嵌缝石膏或弹性腻子批平贴带;9.吊杆、龙骨的安装间距为400mm,连接方式应符合设计要求。

后置埋件,金属吊杆。

木吊杆、木龙骨,造型木板和木饰面板应进行防腐、防火、防虫处理;10.吊顶材料的运输、搬运、安装、存放时应采取相应措施,防止受潮、变形及损坏板材的表面和边角;11.重型灯具、电扇及其他重型设备严禁安装在吊顶龙骨上,超过2公斤的设备另设支撑;12.吊顶内填充的吸音、保温材料的品种和铺设厚度符合设计要求,并应有防散落措施;13.饰面板上的灯具、烟感器、喷淋头、风口箅子设备的位置合理、美观,与饰面板交接处应严密;14.吊顶与隔墙、窗帘盒的交接应符合设计要求;木门安装要求:门的上缝:1~1.5㎜侧缝:2㎜下缝:室内门:5~8㎜外门:4~7㎜卫生间门:7~12㎜瓦工贴砖工艺墙砖粘贴施工流程:基础处理→冲筋→挂线→选砖→泡砖→预排→粘砖→清理→勾缝→成活施工工艺:1.基础水路改到位,做好防水并试验合格,检查水管弯头出墙尺寸正确合理;2.光面墙需要1:1水泥加108胶拉毛或者凿毛(用滚子或扫把),深5mm,洒水湿润,拉毛充分干透后,强度达到手扳毛坯不动;3.墙面选点冲筋也叫“标筋”,使贴砖垂直一个平面;4.挂垂直线及水平线;5.选砖,将一部分不合格的砖筛选出来,例如:扭曲、有色差、规格不对等;6.泡砖2小时达到砖不出气泡为佳,泡好后拿出阴干后再贴砖;7.预排:非整砖部分放在阴角好不明显的地方,一块砖少于砖面积的1/3就不允许出现在墙面,如遇这种情况,把相等的一块砖取下,裁两片相等的砖片贴在两边或一齐;8.粘贴:1:2的水泥砂浆,从第二层开始向上贴;9.粘贴完立即用干净的布擦净,并用铁丝、刀具等工具将砖缝清理干净;10.贴完砖一周或十天后再用白水泥或勾缝剂并用细丝或电线溜平;11.清理砖面成品,达到花纹一致、横竖缝垂直水平,误差为1mm,砖面与砖面平整误差为0.5mm,勾缝实,无瞎缝、黑缝、虚缝、返碱缝或粗缝,不允许有5%以上的空鼓率,不允许掉角碰瓷,不允许有色差;12.遇面板开关弯头时,要将整砖套割、吻合,阴阳角必须45度拼接并留缝;13.如地砖与墙砖配套,需要墙地对缝;14.不允许墙砖与地砖混铺或换铺;15.砂浆比例为1:2,厚度为6-10mm为宜;地砖铺设施工流程:基础清理→找平刷结合层→标筋→挂线→选砖→预排→铺砖→清理→勾缝→清理施工工艺:1.基础清理干净,洒水湿润,1:3水泥砂浆干铺(水泥砂浆应手握成团、落地开花);2.地面局部找平可以保护防水膜、水管及电线管;3.标筋找水平,挂横竖线,砖背抹灰,铺贴,用橡皮锤打实;4.地面有地漏时,房间跨度要由四周向地漏方向找3%流水坡度,地面无积水、倒反水;5.有暗花的要对暗花,地砖铺贴完不允许上去踩踏空鼓率不超过5%;6.横竖缝隙均匀一致,平整度不大于1~1.5mm,不能有色差;水路改造水路改造施工流程:看图放线→五齿锯开嘈→合理放管→熔接→调整内牙弯头出墙尺寸→固定→打压试验→验收施工工艺:1、①管线25mm以下在水表阀门处100mm加固卡子,其他90cm一个卡子;②洗菜盆水口高度450mm,洗脸盆水口高500-550mm,座便器水口高350mm,淋浴水口高1150-1200mm,浴缸水口高250mm,墩布池水口高700-850mm,洗衣机水口高1250mm.;③铁管打压0.3-0.5kg,铝塑管打压0.8kg,PPR管打压0.8-1kg.2、①厨房,卫生间的洗涤,洁身等卫生器具的安装以及分户进水阀后给水管段,户内[排水管段的管道施工;②卫生器具,各种阀门等应积极采用节水型器具;3、①各种卫生设备与地面或墙体的连接应用金属固定件安装牢固,金属固定件应做防腐处理。

国家精品工程细部做法介绍

国家精品工程细部做法介绍

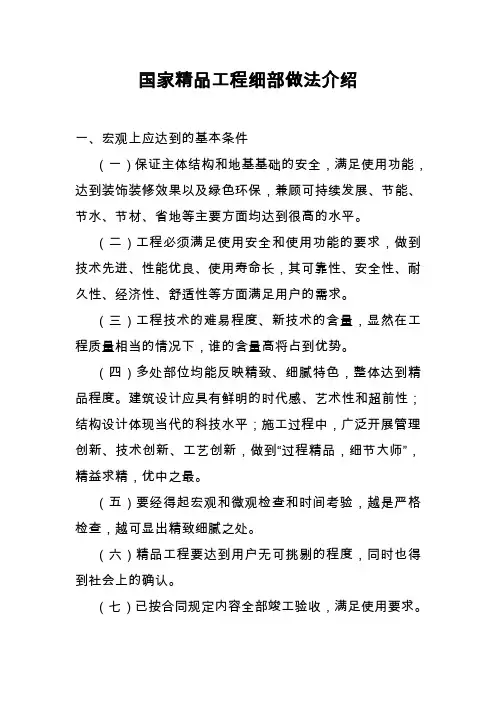

国家精品工程细部做法介绍一、宏观上应达到的基本条件(一)保证主体结构和地基基础的安全,满足使用功能,达到装饰装修效果以及绿色环保,兼顾可持续发展、节能、节水、节材、省地等主要方面均达到很高的水平。

(二)工程必须满足使用安全和使用功能的要求,做到技术先进、性能优良、使用寿命长,其可靠性、安全性、耐久性、经济性、舒适性等方面满足用户的需求。

(三)工程技术的难易程度、新技术的含量,显然在工程质量相当的情况下,谁的含量高将占到优势。

(四)多处部位均能反映精致、细腻特色,整体达到精品程度。

建筑设计应具有鲜明的时代感、艺术性和超前性;结构设计体现当代的科技水平;施工过程中,广泛开展管理创新、技术创新、工艺创新,做到“过程精品,细节大师”,精益求精,优中之最。

(五)要经得起宏观和微观检查和时间考验,越是严格检查,越可显出精致细腻之处。

(六)精品工程要达到用户无可挑剔的程度,同时也得到社会上的确认。

(七)已按合同规定内容全部竣工验收,满足使用要求。

包括设计、规划、土地、人防、消防、环保、供电、电信、燃气、供水、绿化、劳动、技监、档案等单项验收签证、齐全,并经当地建设主管部门备案。

(八)工程无违反“强制性条文”现象,工程符合国家现行规范和标准要求。

(九)申报参评行业国家工程质量奖,在符合设计和规范要求的前提下,在本企业、本地区应是好中选好,优中选优的工程。

二、工程细部应达到的精品要求通过对工程实体相关项目及内容的抽查,工程细部应达到如下要求。

(一)建筑结构部分:1、抽查屋面、建筑装饰装修、地基与基础工程,主体工程四个部分。

2、实物质量状况:按照下列所述标准或参照相关质量验收标准检查评定。

1)查看防水工程(屋面、浴厕、地下室与墙体)是否存有渗漏情况或迹象。

屋面防水是否有积水和防水层起鼓等现象,查清屋面保温层、找平层、防水层(卷材、涂膜、细石混凝土)、密封材料嵌缝及细部构造的作法,是否符合设计要求和屋面工程技术规范的有关规定。

34种建筑施工新工艺

34种建筑施工新工艺

34种建筑施工新工艺、新技术做法(必须掌握)第一部分土建工程一次结构:一、混凝土剪力墙与柱支模加固施工做法混凝土剪力墙、柱模板支设时,采用套上PVC管及塑料塞头的对拉螺栓加固模板,有效的防止了混凝土浇注、振捣过程中的跑浆、漏浆现象,并能够轻松抽出螺杆,提高了螺杆周转利用率。

同时,塞头处形成喇叭口,更加方便了螺栓孔的封堵。

二、现浇大面积平面混凝土真空吸水施工工艺工艺做法:在经过浇筑、振捣、找平后的混凝土表面铺上吸垫,启动真空设备从混凝土中吸出游离水。

优点:混凝土真空吸水是加快施工进度一种的先进工艺,在提高混凝土强度的同时,缩短了工期,加快了施工进度。

三、钢筋工程防污染做法在浇筑混凝土前,把PVC塑料管套在柱子钢筋上(管根部为混凝土浇筑标高),即可以有效地防止水泥浆外露柱钢筋,又便于混凝土施工。

四、框架梁、柱、板节点定型模板的应用方法一:梁、柱、板接头处采用组合式小钢模板与异形角模板支设,模板缝处放置海棉条。

异形角模板根据实际情况进行定制。

方法二:采取竹胶板定制定型模板。

五、厕浴间的混凝土翻边与楼层现浇混凝土整体浇筑施工法为提高厕浴间的防水性能,对于混凝土翻边要求采取吊模方式与楼层混凝土整体浇筑。

六、楼梯板的施工缝留置施工做法施工做法:楼梯支模时,根据施工规范规定,楼梯踏步施工缝应留置在楼梯现浇楼板跨度三分之一范围内,楼梯踏步施工缝横挡模板下部,根据钢筋间距和规格开槽,卡住钢筋不位移且垂直于底模,底板主筋下垫一根同保护层厚度一致的钢筋或塑料垫块,用于保证底板主筋的保护层厚度。

七、现浇混凝土养护技术工艺做法:混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施,应在12小时内加以覆盖并保湿养护,采取浇水养护的混凝土,浇水次数应能保持混凝土处于湿润状态,养护用水应与拌制用水相同,采取塑料布覆盖养护的混凝土,其敞露的全部应覆盖严密,并应保持塑料布内有凝结水。

混凝土表面不便浇水或者使用塑料布时,宜涂刷养护剂。

三十四种建筑施工新工艺、新技术

三十四种建筑施工新工艺、新技术

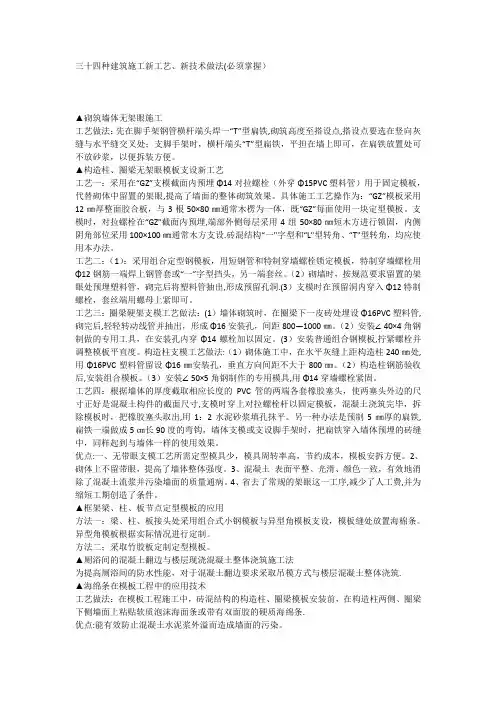

三十四种建筑施工新工艺、新技术做法(必须掌握)▲砌筑墙体无架眼施工工艺做法:先在脚手架钢管横杆端头焊一“T”型扁铁,砌筑高度至搭设点,搭设点要选在竖向灰缝与水平缝交叉处;支脚手架时,横杆端头“T”型扁铁,平担在墙上即可,在扁铁放置处可不放砂浆,以便拆装方便。

▲构造柱、圈梁无架眼模板支设新工艺工艺一:采用在“GZ”支模截面内预埋Φ14对拉螺栓(外穿Φ15PVC塑料管)用于固定模板,代替砌体中留置的架眼,提高了墙面的整体砌筑效果。

具体施工工艺操作为:“GZ”模板采用12㎜厚整面胶合板,与3根50×80㎜通常木楞为一体,既“GZ”每面使用一块定型模板。

支模时,对拉螺栓在“GZ"截面内预埋,端部外侧每层采用4组50×80㎜短木方进行锁固,内侧阴角部位采用100×100㎜通常木方支设.砖混结构“一"字型和“L"型转角、“T"型转角,均应使用本办法。

工艺二:(1):采用组合定型钢模板,用短钢管和特制穿墙螺栓锁定模板,特制穿墙螺栓用Φ12钢筋一端焊上钢管套或“一”字型挡头,另一端套丝。

(2)砌墙时,按规范要求留置的架眼处预埋塑料管,砌完后将塑料管抽出,形成预留孔洞.(3)支模时在预留洞内穿入Φ12特制螺栓,套丝端用螺母上紧即可。

工艺三:圈梁硬架支模工艺做法:(1)墙体砌筑时,在圈梁下一皮砖处埋设Φ16PVC塑料管,砌完后,轻轻转动线管并抽出,形成Φ16安装孔,间距800—1000㎜。

(2)安装∠40×4角钢制做的专用工具,在安装孔内穿Φ14螺栓加以固定。

(3)安装普通组合钢模板,拧紧螺栓并调整模板平直度。

构造柱支模工艺做法:(1)砌体施工中,在水平灰缝上距构造柱240㎜处,用Φ16PVC塑料管留设Φ16㎜安装孔,垂直方向间距不大于800㎜。

(2)构造柱钢筋验收后,安装组合模板。

(3)安装∠50×5角钢制作的专用模具,用Φ14穿墙螺栓紧固。

34种建筑施工新工艺、新技术做法!

34种建筑施工新工艺、新技术做法!

34种建筑施工新工艺、新技术做法!▲砌筑墙体无架眼施工工艺做法:先在脚手架钢管横杆端头焊一“T”型扁铁,砌筑高度至搭设点,搭设点要选在竖向灰缝与水平缝交叉处;支脚手架时,横杆端头“T”型扁铁,平担在墙上即可,在扁铁放置处可不放砂浆,以便拆装方便。

▲构造柱、圈梁无架眼模板支设新工艺工艺一:采用在“GZ”支模截面内预埋Φ14对拉螺栓(外穿Φ15PVC塑料管)用于固定模板,代替砌体中留置的架眼,提高了墙面的整体砌筑效果。

具体施工工艺操作为:“GZ”模板采用12㎜厚整面胶合板,与3根50×80㎜通常木楞为一体,既“GZ”每面使用一块定型模板。

支模时,对拉螺栓在“GZ”截面内预埋,端部外侧每层采用4组50×80㎜短木方进行锁固,内侧阴角部位采用100×100㎜通常木方支设。

砖混结构“一”字型和“L”型转角、“T”型转角,均应使用本办法。

工艺二:(1):采用组合定型钢模板,用短钢管和特制穿墙螺栓锁定模板,特制穿墙螺栓用Φ12钢筋一端焊上钢管套或“一”字型挡头,另一端套丝。

(2)砌墙时,按规范要求留置的架眼处预埋塑料管,砌完后将塑料管抽出,形成预留孔洞。

(3)支模时在预留洞内穿入Φ12特制螺栓,套丝端用螺母上紧即可。

工艺三:圈梁硬架支模工艺做法:(1)墙体砌筑时,在圈梁下一皮砖处埋设Φ16PVC塑料管,砌完后,轻轻转动线管并抽出,形成Φ16安装孔,间距800—1000㎜。

(2)安装∠40×4角钢制做的专用工具,在安装孔内穿Φ14螺栓加以固定。

(3)安装普通组合钢模板,拧紧螺栓并调整模板平直度。

构造柱支模工艺做法:(1)砌体施工中,在水平灰缝上距构造柱240㎜处,用Φ16PVC 塑料管留设Φ16㎜安装孔,垂直方向间距不大于800㎜。

(2)构造柱钢筋验收后,安装组合模板。

(3)安装∠50×5角钢制作的专用模具,用Φ14穿墙螺栓紧固。

工艺四:根据墙体的厚度截取相应长度的PVC管的两端各套橡胶塞头,使两塞头外边的尺寸正好是混凝土构件的截面尺寸,支模时穿上对拉螺栓杆以固定模板,混凝土浇筑完毕,拆除模板时,把橡胶塞头取出,用1:2水泥砂浆填孔抹平。

建筑工程优秀工艺做法

建筑工程优秀工艺做法

项目工程优秀工艺做法(封面设计)目录一、相关制度摘要1、供应商管理2、招投标管理3、实测实量管理4、签证管理5、工程付款二、质量管理1、钢筋工程2、模板工程3、混凝土工程4、砌筑及二次结构工程5、抹灰工程6、屋面工程7、门窗工程8、保温工程9、楼梯、栏杆、扶手及公共部位装饰装修工程10、室内腻子工程11、外立面工程12、地下室及室外工程13、防水专项工程14、水电安装工程三、安全文明1、三宝四口五临边2、脚手架体系3、施工现场安全用电4、施工现场防火5、场容场貌相关制度摘要一、供应商管理:1、供应商评级以质量、进度、服务与配合等维度进行综合评估,分为A级、B级、C级、D 级,具体含义如下:●A级:总评定级综合得分在90分及以上。

●B级:总评定级综合得分在80-89分。

●C级:总评定级综合得分在60-79分。

● D 级:总评定级综合得分在60分以下。

供应商年度综合得分在60分以下的D类供应商视为不合格供应商。

2、供应商有下列行为之一的,应直接将其列入D级供应商:●向外部泄露本公司商业秘密的。

●发现三次及以上使用材料为不合格品或假冒伪劣材料、更换品牌。

●被发现擅自进行二次转包行为的。

●擅自停工怠工的。

●生产、运输及施工过程中偷工减料、以次充好的。

●延误工期十天以上,影响项目重大节点的。

3、供应商有下列行为之一的,应将其列入黑名单:●与采购单位、其他供应商串通围标的。

●发生重大安全事故的。

●无故弃标的。

4、供应商等级调整●供应商被评为D类不合格供应商,暂停合作一年,一年后,重新考察合格,经审批入库后使用。

●供应商被列入黑名单的,严禁再次承接公司业务。

5、 A级供应商激励机制:●年度享有一次项目总价上浮0.5%-1%的机会,时限内未使用则作废。

●优先付款权。

●扩大下一年度合作范围。

●邀请参加新城供应商峰会。

6、 B级供应商激励机制:●优先付款权。

二、招投标管理:1、在发出标书前,投标供应商应按招标文件规定的投标保证金金额、缴纳地点和截止时间缴纳投标保证金。
