梁预制全过程图解

合集下载

箱梁预制施工工艺流程图

箱梁预制施工工艺流程图

施工工艺流程图制施施工控制要点1、箱梁底模安装台座底模在每次钢筋安装前必须进行打磨、整平处理,处理完成后涂刷脱模剂。

2、钢筋加工根据规范要求,箍筋必须加工135°角;加工好的钢筋整齐码放在半成品存放区;所有钢筋在加工之前,必须先作清污、除锈和调直处理;钢筋骨架与波纹管冲突部位的钢筋相应的调整。

3、波纹管安装波纹管定位,应根据设计图纸,在台座底部每隔1m标记波纹管的定位高度,便于施工,波纹管按图纸架设“#”定位筋,每40~60cm设置一道,精确固定波纹管坐标。

4、模板安装模板在安装前必须用磨光机打磨光洁并涂脱模剂(脱模剂优先选用水性材料),对模板接缝处的平整度及缝隙需重点控制。

对预留孔洞、拼接缝等易漏浆部位采取有效的堵浆措施,确保模板不漏浆,采用强力胶皮或填缝剂止浆。

模板接缝处需用厚度不小于2mm的回力胶条牢固粘贴。

5、混凝土浇筑圆形波纹管在浇筑前应穿入比波纹管内径小1cm的塑料管,负弯矩波纹管穿入四根小塑料软管,防止波纹管挤压变形、漏浆,确保在进行预应力施工时的质量。

塑料衬管应在混凝土初凝后及时抽出。

混凝土拌制均匀,罐车运输,车车检查,卸料入斗,龙门吊运,料斗下口距梁顶面不大于20cm,保证箱梁混凝土在浇筑过程中不发生离析现象。

插入式振捣棒振捣腹部和翼板,在振捣过程中不能触及模板及波纹管,不可过振,否则易发生石子下沉,灰浆上升,振捣过程随机检查预埋钢板,预埋筋的位置,孔道是否进浆,模板的紧固程度,随时发现问题,随时解决。

6、混凝土养护洒水养护必须保证梁体表面保持湿润,严禁出现干湿交替现象。

养护时间不少于7天。

7、拆模。

拆模时使用千斤顶配合龙门吊,拆模后及时修整模板,摆放整齐。

拆模过程中,严禁使用大锤敲打模板的方式拆模。

8、预应力张拉钢绞线束制作要按设计及规范要求进行,对所用钢铰线应进行检查,保证其无锈蚀、无硬伤。

钢铰线下料严格按照图纸设计长度(包括工作段长度)进行,下料完成后按图纸要求根数统一编束,并分段用铁丝捆绑成束,以防散开。

箱梁预制顺序图

箱梁预制顺序图

1#孔
2#孔
3#孔
4#孔
5#孔






②②②②②②
③③
③③③

④④
④④④
⑤⑤⑤
⑤⑤⑤
⑥⑥⑥⑥⑥
⑦⑦⑦⑦⑦⑦
⑧⑧⑧⑧⑧⑧
说明:1、制梁顺序原则为先架设的后预制,后架设的先预制。

2、每孔箱梁的预制顺序为⑦-⑧-③-②-①-⑥-⑤-④
3、根据箱梁预制台座的布置,北侧梁台座预制3#孔和6#孔箱梁,中间梁台座预制1#孔和4#孔箱梁,南侧梁台座预制2#和5#孔箱梁
4、根据现场制梁场存梁情况可对南侧制梁台座预制的箱梁进行适当调整至其他台座进行预制,但其他孔不能进行调整。

5、箱梁架设时的顺序为④-⑤-⑥-①-②-③-⑧-⑦,是故箱梁预制必须保证按架梁顺序可以将梁移出的顺序进行存梁。

箱梁预制顺序平面布置图

连续

非连续端

连续
端。

T梁预制、架设工艺详细图解

T梁预制、架设工艺详细图解

铁路T梁创造完备工艺历程之阳早格格创做1.底模拆置.图为技能人员正在丈量反拱.反拱的效率主要为缩小预应力爆收的上拱度.底模拆置2.钢筋绑扎.采与梁体讲碴槽板钢筋战梁体底背板钢筋合并绑扎工艺,梁体底背板钢筋及预应力孔讲定位网均正在钢筋绑扎台座上绑扎成型.钢筋绑扎台座上树坐有牢固钢筋及各预埋的胎卡具,以保证其位子相对于准确.钢筋绑扎3.吊底背板钢筋.用二台12.5吨的龙门吊将其吊进造梁台座.而后安排、补充钢筋.拆预埋件.末尾报告监理查看,合格后脱橡胶管.请小心瞅瞅下图,梁体上有很多红色的小面.那是混凝土垫块.效率是包管钢筋与模板间留有清闲,也便是产死呵护层.垫块以每仄圆米很多于四个安插.将绑扎佳的钢筋吊到底模上4.脱管.每个孔讲由二段橡胶管交成.中间设一个交头.等混凝土浇筑完成后,那橡胶管是要拔出去的,拔管时从梁的二端反目标拔出.脱橡胶管5.拆置模板.模板拆置之前须荡涤搞洁并涂脱模剂.注意底模与端模、侧模均应笔直.连交处要稀切不漏浆.浑理模板模板拆置6.绑扎桥里钢筋.绑扎桥里钢筋7.浇筑混凝土.浇筑前须报告监理查看模板,钢筋等是可合格.监理查看合格并签名后圆可浇筑混凝土.灌注的准则是“先底板,再背板,末尾顶板,从二端到中间,分层连绝灌注成型”.每片梁的灌注总时间不宜超出3.5小时.混凝土浇筑(1)混凝土浇筑(2)8.养死.混凝土灌注后2小时,覆盖帆布保护.盖布保护9.拔橡胶管.当混凝土强度达到6到8Mpa时,通过真验室允许后即可拔管.拔管10.模板裁撤.当梁体混凝土强度不矮于25Mpa,梁体混凝土芯部与表层、表层与环境温好均不大于15摄氏度,且能脆持混凝土菱角完备时由真验室出具拆模报告单圆可举止拆模.模板拆下去后,须坐时浑理模板上沾的混凝土,以备下次使用.拆模脱钢绞线??13.弛推.梁体预应力分二期举止,即一期弛推战二期弛推.一期弛推正在混凝土强度≥33.5Mpa后正在造梁台座上举止.一期弛推完成后将梁吊至存梁区举止二期弛推.二期弛推按混凝土龄期不小于14天,共时混凝土的强度战弹模达到央供后举止.(2)(1)弛推弛推弛推后将梁至存梁区14.压浆前的准备.弛推中断后,伸正在梁表里的有75mm 少的钢绞线便已经不效率了,需要正在弛推完成后24小时内切除.切断处距离处事夹片中30~40mm.压浆时二端皆必须是稀关的,所以必须正在桥梁二端用火泥砂浆启住钢绞线与锚具之间的清闲.压浆前的准备15.压浆.弛推完成后,为预防钢绞线腐蚀战预应力益坏,须正在48小时内举止灌浆.压浆程序为先下后上.即先压底下的管讲,再压上头的管讲.共一管讲压浆连绝举止,一次完成.记录佳压浆时间,环境温度,浆的温度,浆的震动度,真空度等.压浆16.启端之前的准备.启端之前须革除锚具上的砼.而后对于锚具搞防锈防火处理.启端(1)17.启端.压浆中断后须正在24小时内启端.第一副图为工人正在拆模板,第二副为工人正在浇筑混凝土.第三副图为模板裁撤后工人正在抹仄启端(2)18.启端的末尾一个工序,涂防火圈.启端的末尾一个工序涂料19.防火层动工.防火效验直交效率桥梁的耐暂性.搞防火层20.呵护层动工.防火层动工完成24小时后,圆可举止呵护层动工.呵护层是呵护防火层的.为了使防火层不被益害,脆持良佳的防火个性,呵护层所用的混凝土是具备较下强度的玻纤巩固混凝土.呵护层21.工人正在对于桥里上的伸缩缝涂防火资料.涂防火涂料22.梁死产完成后.有龙门吊吊至废品区.而后再运至需要架梁的场合.将梁吊至废品区T梁架设齐历程中修五局“架梁王牌军”的T梁架设齐历程1龙门吊提梁:架梁的第一步便是要运梁,而T梁又大又沉,念要把它抬起,必须靠梁场的二台98吨龙门吊.第六步:支1#柱,前吊梁小车启动1#柱前移.第七步:1#柱前移到墩台架梁位,脱直梁与机臂定位销轴,垫仄支稳,脱柱体销轴.第八步:桥机便位后,3#柱支撑牢固,与下直梁与吊梁小车联交销轴,支0#柱保证底部超过1#柱走止电机.吊梁小车退却至桥机尾部准备架梁.7架梁步调第一步:排除走止梁与横移轨讲牢固拆置,运梁车将梁片运至起吊位子停车,3#柱与桥里间隙30mm,挂千斤绳,支垫佳梁片拐角护瓦后起吊.第二步:前吊梁小车战后运梁车共步前进,到后吊梁小车不妨起吊梁片时停车.挂千斤绳,支垫佳梁片拐角处护瓦后起吊,梁片火仄后停止起降.第三步:前、后吊梁小车共步前进,到达位子后停车.第四步:前后吊梁小车共时低沉.桥梁支座底里离垫石100200mm时停止低沉.3#柱中断下于轨里.整机横移,中侧车轮距垫石核心线750mm时停车;开用横移机构泵站,机臂横移750mm梁片到位.降梁便位,并支护佳.第五步:正在支座垫石上铺设搞硬性砂浆第六步:拆置支座锚固螺栓,并降梁到位8查看梁体拆置位子9丈量宽度:丈量桥里宽度、伸缩缝宽度10 T梁顶里下程及核心线偏偏位11横背联交焊交:当梁体便位后,必须坐将要横背钢筋举止焊交,焊交完成后,将横背联交钢板与梁体预埋钢板举止焊交.12支座灌浆:拆置支座灌浆用钢模板,灌浆资料庄重依照安排协共比拌战,灌注支座下部及锚栓孔处清闲,从支座核心背四里注浆,直至从钢模与支座底板周边间隙瞅察到灌浆资料局部灌谦为止.灌浆资料强度达到20MPa后,圆可裁撤钢模板.13架设的桥梁。

预制小箱梁,14大流程一步一步教给你

预制小箱梁,14大流程一步一步教给你

预制小箱梁,14大流程一步一步教给你
土木学堂路桥市政专场第10期微课
开课啦!
本课程结合现场实例,
对预制小箱梁施工要点进行了全面的讲解。

路桥及市政工程人员、学生都值得一看哦
课程内容丰富,实用性超强,
长按下图二维码,学起来吧!
第10期课程主要内容
1
底、内模清理及校正
2
安装支座预埋板、绑扎底腹板钢筋
3
抽拔胶管安装定位
4
安装侧模、外模
5
绑扎顶板钢筋、安装上部端模
6
浇筑混凝土前验收
7
混凝土运输及浇筑
8
混凝土养护
9
拆模
10
端隔板预制
11
张拉
12
压浆
13
立模浇筑端隔板混凝土14
移梁存放
第10期课程部分课件截图。

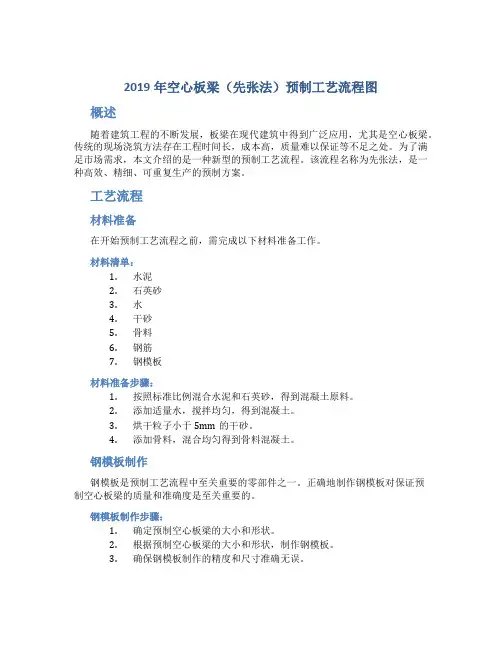

2019年空心板梁(先张法)预制工艺流程图.doc

2019年空心板梁(先张法)预制工艺流程图.doc

2019年空心板梁(先张法)预制工艺流程图概述随着建筑工程的不断发展,板梁在现代建筑中得到广泛应用,尤其是空心板梁。

传统的现场浇筑方法存在工程时间长,成本高,质量难以保证等不足之处。

为了满足市场需求,本文介绍的是一种新型的预制工艺流程。

该流程名称为先张法,是一种高效、精细、可重复生产的预制方案。

工艺流程材料准备在开始预制工艺流程之前,需完成以下材料准备工作。

材料清单:1.水泥2.石英砂3.水4.干砂5.骨料6.钢筋7.钢模板材料准备步骤:1.按照标准比例混合水泥和石英砂,得到混凝土原料。

2.添加适量水,搅拌均匀,得到混凝土。

3.烘干粒子小于5mm的干砂。

4.添加骨料,混合均匀得到骨料混凝土。

钢模板制作钢模板是预制工艺流程中至关重要的零部件之一。

正确地制作钢模板对保证预制空心板梁的质量和准确度是至关重要的。

钢模板制作步骤:1.确定预制空心板梁的大小和形状。

2.根据预制空心板梁的大小和形状,制作钢模板。

3.确保钢模板制作的精度和尺寸准确无误。

空心板梁预制空心板梁切割1.对骨料混凝土进行切割,得到板梁厚度所需的原材料。

2.按照需求长宽比例和尺寸切割。

钢筋加工1.根据预制空心板梁设计的钢筋直径和数量等要求进行加工。

2.确保钢筋的长度准确无误。

空心板梁浇筑1.使用先张法将切割好的原材料和钢筋分别套在钢模板上。

2.在钢模板内拉开先张力,加固空心板梁。

3.同时,在内腔加入少量混凝土,使用先轧压再振动的方式使混凝土充实,直至完成实心化预制板梁。

后续处理空心板梁脱模1.移动整个钢模板,使其离板梁远离即可。

精整1.使用砂轮机和其他精工具进行精整,确保空心板梁表面平整、规则。

本预制工艺流程是一种高效、精细、可重复生产的方法。

先张法对于工期和质量方面的需求都有很好的保证性,同时成本也随着量产而呈现出了线性降低的趋势。

对于推广预制工艺具有很大的实际意义。

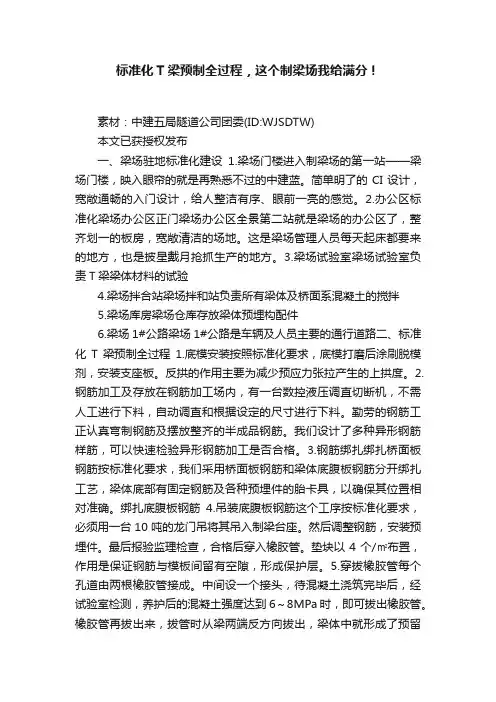

标准化T梁预制全过程,这个制梁场我给满分!

标准化T梁预制全过程,这个制梁场我给满分!

标准化T梁预制全过程,这个制梁场我给满分!素材:中建五局隧道公司团委(ID:WJSDTW)本文已获授权发布一、梁场驻地标准化建设1.梁场门楼进入制梁场的第一站——梁场门楼,映入眼帘的就是再熟悉不过的中建蓝。

简单明了的CI设计,宽敞通畅的入门设计,给人整洁有序、眼前一亮的感觉。

2.办公区标准化梁场办公区正门梁场办公区全景第二站就是梁场的办公区了,整齐划一的板房,宽敞清洁的场地。

这是梁场管理人员每天起床都要来的地方,也是披星戴月抢抓生产的地方。

3.梁场试验室梁场试验室负责T梁梁体材料的试验4.梁场拌合站梁场拌和站负责所有梁体及桥面系混凝土的搅拌5.梁场库房梁场仓库存放梁体预埋构配件6.梁场1#公路梁场1#公路是车辆及人员主要的通行道路二、标准化T梁预制全过程1.底模安装按照标准化要求,底模打磨后涂刷脱模剂,安装支座板。

反拱的作用主要为减少预应力张拉产生的上拱度。

2.钢筋加工及存放在钢筋加工场内,有一台数控液压调直切断机,不需人工进行下料,自动调直和根据设定的尺寸进行下料。

勤劳的钢筋工正认真弯制钢筋及摆放整齐的半成品钢筋。

我们设计了多种异形钢筋样筋,可以快速检验异形钢筋加工是否合格。

3.钢筋绑扎绑扎桥面板钢筋按标准化要求,我们采用桥面板钢筋和梁体底腹板钢筋分开绑扎工艺,梁体底部有固定钢筋及各种预埋件的胎卡具,以确保其位置相对准确。

绑扎底腹板钢筋4.吊装底腹板钢筋这个工序按标准化要求,必须用一台10吨的龙门吊将其吊入制梁台座。

然后调整钢筋,安装预埋件。

最后报验监理检查,合格后穿入橡胶管。

垫块以4个/㎡布置,作用是保证钢筋与模板间留有空隙,形成保护层。

5.穿拔橡胶管每个孔道由两根橡胶管接成。

中间设一个接头,待混凝土浇筑完毕后,经试验室检测,养护后的混凝土强度达到6~8MPa时,即可拔出橡胶管。

橡胶管再拔出来,拔管时从梁两端反方向拔出,梁体中就形成了预留的空洞。

6.安装模板这个工序可是非常考验施工人员的细心与耐心的,出现一丝一毫的差错就会安装失败哦!正所谓失之毫厘,差之千里。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 / 15
T梁预制全过程图解 没有比这再全的了
1.底模安装。图为技术人员在测量反拱。反拱的作用主要为减少预应力产生的上供度。

2.钢筋绑扎。采用梁体道碴槽板钢筋和梁体底腹板钢筋分开绑扎工艺,梁体底腹板钢筋及预应力孔道定位网均在钢筋绑扎台座
上绑扎成型。钢筋绑扎台座上设置有固定钢筋及各预埋的胎卡具,以确保其位置相对准确。

3.吊底腹板钢筋。用两台12.5吨的龙门吊将其吊入制梁台座。然后调整、补充钢筋。装预埋件。最后通知监理检查,
合格后穿橡胶管。请仔细看看下图,梁体上有很多白色的小点。那是混凝土垫块。作用是保证钢筋与模板间留有空隙,也就是
形成保护层。垫块以每平方米不少于四个布置。
2 / 15

4.穿管。每个孔道由两段橡胶管接成。中间设一个接头。等混凝土浇筑完毕后,这橡胶管是要拔出来的,拔管时从梁的
两端反方向拔出。

5.安装模板。模板安装之前须清洗干净并涂脱模剂。注意底模与端模、侧模均应垂直。连接处要紧密不漏浆。
3 / 15
6.绑扎桥面钢筋。
4 / 15

7.浇筑混凝土。浇筑前须通知监理检查模板,钢筋等是否合格。监理检查合格并签字后方可浇筑混凝土。灌注的原则是
“先底板,再腹板,最后顶板,从两端到中间,分层连续灌注成型”。每片梁的灌注总时间不宜超过3.5小时
5 / 15
8.养生。混凝土灌注后2小时,覆盖帆布养护。

9.拔橡胶管。当混凝土强度达到6到8Mpa时,经过实验室允许后即可拔管。
6 / 15
10.模板拆除。当梁体混凝土强度不低于25Mpa,梁体混凝土芯部与表层、表层与环境温差均不大于15摄氏度,且能

保持混凝土菱角完整时由实验室出具拆模通知单方可进行拆模。
模板拆下来后,须立即清理模板上沾的混凝土,以备下次使用。

11.梁体美容。因为模板的表面并不是完全光滑的,拆模后,表面会留下一些小坑。须用水泥浆填补。
7 / 15
12.穿钢绞线。用卷扬机拖拉的方法进行穿孔,钢绞线穿入孔道后,两端伸出一定的长度,伸出长度为750mm

13.张拉。梁体预应力分两期进行,即一期张拉和二期张拉。一期张拉在混凝土强度≥33.5Mpa后在制梁台座上进行。
一期张拉完毕后将梁吊至存梁区进行二期张拉。二期张拉按混凝土龄期不小于14天,同时混凝土的强度和弹模达到要求后进行。
8 / 15
9 / 15

14.压浆前的准备。张拉结束后,伸在梁外面的有75mm长的钢绞线就已经没有作用了,需要在张拉完毕后24小时内切除。
切断处距离工作夹片外30~40mm。压浆时两端都必须是密闭的,所以必须在桥梁两端用水泥砂浆封住钢绞线与锚具之间的空
隙。
10 / 15

15.压浆。张拉完毕后,为防止钢绞线腐蚀和预应力损失,须在48小时内进行灌浆。压浆顺序为先下后上。即先压下
面的管道,再压上面的管道。同一管道压浆连续进行,一次完成。记录好压浆时间,环境温度,浆的温度,浆的流动度,真空
度等。

16.封端之前的准备。封端之前须铲除锚具上的砼。然后对锚具做防锈防水处理。

17.封端。压浆结束后须在24小时内封端。第一副图为工人在装模板,第二副为工人在浇筑混凝土。第三副图为模板
拆除后工人在抹平
11 / 15

18.封端的最后一个工序,涂防水圈。
12 / 15
19.防水层施工。防水效果直接影响桥梁的耐久性。
13 / 15

20.保护层施工。防水层施工完毕24小时后,方可进行保护层施工。保护层是保护防水层的。为了使防水层不被破坏,保持
良好的防水特性,保护层所用的混凝土是具有较高强度的玻纤增强混凝土。
14 / 15
21.工人在对桥面上的伸缩缝涂防水材料。

22.梁生产完成后。有龙门吊吊至成品区。然后再运至需要架梁的地方。
15 / 15
