目录第一章、编制说明及工程概况 (1)1.1.编制依据 (1)1.2.编制原则 (2)1.3.编制范围 (2)1.4.投标响应说明 (3)1.5.工程简介 (3)1.6.工程地质及水文地质 (9)1.7.工程环境 (10)1.8.主要工程量 (11)第二章、工程重难点分析 (13)2.1.工程特点 (13)2.2.工程重难点 (13)第三章、施工总体方案及部署 (15)3.1.施工指导思想 (15)3.2.施工总目标 (15)3.3.总体施工部署 (16)3.4.总体施工顺序 (19)3.5.交通导改部署 (20)3.6.劳动力配置 (21)3.7.机械配置 (22)3.8.材料供应 (23)第四章、主要分项工程施工方案和技术措施 (25)4.1.基坑土石方施工 (25)4.2.桩间锚喷施工 (29)4.3.降水与排水施工 (31)4.4.止水帷幕施工 (37)4.5.围护桩施工 (42)4.6.挤密砂桩 (49)4.7.土钉墙施工 (51)4.8.预应力锚索施工 (55)4.9.主体结构施工 (59)4.10.防水施工 (68)4.11.级配钢渣 (80)4.12.路基施工 (82)4.13.路面施工 (89)4.14.道路附属工程施工 (99)4.15.雨污水施工 (102)第五章、施工总体进度计划及保障措施 (108)5.1.工期进度安排总说明 (108)5.2.主要进度计划 (108)5.3.施工进度横道图和网络图 (109)5.4.进度保障措施 (109)第六章、现场组织管理机构 (113)6.1.现场组织机构设置 (113)6.2.各职能部门工作职责 (113)6.3.施工现场管理 (117)第七章、质量保证措施和创优计划 (119)7.1.质量目标及方针 (119)7.2.质量保证措施 (119)7.3.主要工序质量保证措施 (124)7.4.创优保证措施 (136)第八章、安全防护、文明施工措施 (139)8.1.安全目标 (139)8.2.文明目标 (139)8.3.安全保证体系 (139)8.4.本工程安全防范重点 (141)8.5.主要施工项目安全技术措施 (141)8.6.文明施工保证措施 (144)第九章、成品保护和工程保修工作的管理措施和承诺 (146)9.1.组织机构 (146)9.2.成品保护措施 (146)第十章、对总包管理的认识 (148)10.1.对施工总承包的认识 (148)10.2.对分包商的管理措施 (148)10.3.劳务用工 (150)10.4.农民工工资保障措施 (150)10.5.我公司承诺 (151)第十一章、紧急情况处理预案 (152)11.1.应急预案流程图 (152)11.2.突发事件应急准备 (152)11.3.事故抢险处理流程 (153)第十二章、施工现场总平面布置 (154)12.1.平面布置原则 (154)12.2.施工围挡 (154)12.3.施工便道 (154)12.4.队伍营地 (154)12.5.水、电、通讯及消防设施 (154)12.6.起重设施 (155)12.7.洗车槽 (155)12.8.试验室 (155)12.9.混凝土生产供应 (155)12.10.污水及垃圾处理设施 (155)第十三章、季节性施工 (156)13.1.雨季施工措施 (156)13.2.冬季施工措施 (156)13.3.风季施工措施 (160)第十四章、各方关系协调 (161)14.1.与业主的配合 (161)14.2.与设计单位的配合 (161)14.3.与监理工程师的配合 (161)14.4.与拆迁产权人的协调与配合 (161)14.5.与地方政府职能部门的配合 (161)14.6.与市政管线、园林绿化等单位的协调配合 (162)第十五章、附图和附表 (163)15.1.附表一逐月劳动力计划表 (163)15.2.附表二拟投入本合同工程主要施工机械表 (164)15.3.附表三拟投入本工程主要仪器设备表 (167)15.4.附图一施工进度横道图 (168)15.5.附图二施工进度网络图 (169)15.6.附图三施工现场总平图 (170)第一章、编制说明及工程概况本施工组织设计是根据北京市通州运河核心区市政配套工程东关大道工程二标段招标文件、招标设计图、补遗文件以及各种相关的国家规范标准、行业规范标准和地方规范标准,在认真研究招标文件内容、招标设计图及工程地质的基础上,本着“技术领先、措施到位、资源合理、设备可靠、组织科学、风险可控”的原则,以招标文件为指导,针对工程特点、重难点,借鉴国内外同类工程成熟施工工艺以及我公司多年积累的施工经验编制而成。

河道治理工程施工组织设计(技术标(36)

河道治理工程施工组织设计(技术标(36)

河道治理工程施工组织设计(技术标(36)施工组织设计编制日期:2013年9月7日目录(1) 各分部分项工程的要紧施工方案与技术措施(2)确保工程质量治理体系与措施(3)确保安全生产、文明施工治理体系与措施(4)工程进度打算与措施及施工网络图(5)确保工程进度打算及技术组织措施(附施工进度表或工期网络图)(6)资源配备打算①工程投入的要紧物资(材料)情形描述及进场打算(附拟投入的要紧施工机械设备表)②工程投入的要紧施工机械设备情形、要紧施工机械进场打算③劳动力安排打算及劳动力打算表(7)施工总平面图及临时用地表〔安装类工程项目从实际需要〕(8)有必要说明的其他内容第一章、各分部分项工程的要紧施工方案与技术措施工程概况1、工程名称:汤河及上游整治工程-河道疏浚及堤防工程施工2、建设地点:巢湖市经济开发区3、建设单位:巢湖经济开发区建设进展4、工程内容:堤防级别为2级,河道清淤,土方回填,生态护坡,详见工程量清单及图纸。

概算约6500万元。

5、质量标准:合格6、工期要求:100个日历天〔具体开工时刻以业主开工令为准〕。

第一节工程测量本工程施工测量要紧内容:平面操纵测量、水准测量、断面测量、跟踪测量、结构沉降观看和竣工测量。

1 施工测量、放样人员的组织测量、放样是工程施工质量操纵达到预期目标的重要环节。

因此由具有理论和实践施工体会的专业测量员担任测量组长,并配备5名有一定体会的测量技术人员组成测量小组,负责本工程的测量、放样工作。

2 测量要紧仪器配备经纬仪:〝JZ-2〞1台。

水准仪:〝S3〞4台。

全站仪:C-100 1台。

钢卷尺:30、50、100m各4把。

其它测量配备设备:花杆、塔尺等。

3 交桩工作进场后由工程技术负责人组织,测量组长负责会同建设、设计、监理方工程师认真做好工程坐标操纵桩、里程桩、水准点移交的实地交桩工作及前期测量资料交底工作。

交桩时假设发觉问题应及时提出、及时解决。

对埋设浅、容易变动的桩位〔里程桩〕应进行复测,交桩完备后应办理交桩手续。

河道治理工程施工组织设计(技术标(2)

河道治理工程施工组织设计(技术标(2)

河段综合治理工程施工组织设计日期:二零一二年十月目录一、工程概况 (4)1.1 工程概况 (4)1.2 工程施工条件 (4)二、施工平面总体布置 (5)2.1总体布置原则 (5)2.2生活和办公区 (5)2.3混凝土、砂浆生产系统和砂石料场 (5)2.4施工临时道路 (6)2.5水、电及通讯 (6)2.6施工平面布置图 (6)三、主要项目施工方法 (7)3.1测量放样 (7)3.2河道清淤 (7)3.3土方(沙砾石)开挖 (8)3.4土方(沙砾石)填筑 (12)3.5横重式挡墙工程 (14)3.6植草护坡工程 (21)3.7人行梯道工程 (21)四、工程总体目标、网络进度、工期保证措施 (24)4.1工程总体目标 (24)4.2工期保证措施 (26)五、机械设备和劳动力计划 (29)5.1施工机具配置 (29)5.2劳动力配置 (30)六、现场施工组织管理机构、管理制度 (31)6.1项目部组织机构 (31)6.2各部门人员配置及职责 (32)七、质量体系、工期控制管理目标及保证措施 (34)7.1质量方针及质量目标 (34)7.2现场质量管理机构设置及配备的主要质检人员和仪器设备 (34)7.3质量保证措施 (36)7.4关键工序质量控制措施 (41)八、安全度汛措施 (46)8.1现场及材料 (46)8.2机械设备 (47)8.3安全用电 (48)九、安全生产目标及保证措施 (50)9.1安全生产目标及方针 (50)9.2确保安全施工的管理措施 (50)9.3确保施工安全的技术措施 (51)十、环境保护及文明施工措施 (54)10.1文明施工 (54)10.2环境保护措施 (59)一、工程概况1.1 工程概况1.1.1项目概况:,工程河段位于汤溪河上游(又称湾滩河)左岸支流渔沙河上。

工程河段出口断面以上控制流域面积52.52km2.本工程起于渔沙村村委会,止于规划集镇下缘岳子街,综合治理河道长1.21km2。

河道治理工程施工组织设计方案最新版

河道治理工程施工组织设计方案最新版

施工组织设计方案编制:审核:批准:目录第一章编制依据、原则及范围-----------------------------------------------2 第二章工程概况及设计概况--------------------------------------------------3 第三章工程特点及施工方案拟定--------------------------------------------3 第四章施工组织-----------------------------------------------------------------5 第五章主要施工方法-----------------------------------------------------------14 第六章工程投入的主要物资(材料)情况描述及进场计划----------43 第七章工程投入的主要施工机械设备情况描述及进场计划---------45 第八章劳动力安排情况描述------------------------------------------------45 第九章确保工程质量的技术组织措施------------------------------------46 第十章确保安全生产的技术组织措施------------------------------------54 第十一章确保文明施工的技术组织措施------------------------------------56 第十二章确保工期的技术组织措施------------------------------------------61 第十三章施工进度计划安排及进度计划------------------------------------66 第十四章总平面布置图及临时用地表--------------------------------------67 附表1 拟投入的主要施工机械设备表 (68)附表2 劳动力计划表 (69)附图1 施工工期网络图附图2 施工总平面布置图第一章编制依据、原则及范围一、编制依据1、本工程的施工招标文件及招标答疑纪要;2、本工程的施工图纸;3、本工程施工所遵守的规程、规范如下:(1)《市政排水管渠工程质量检验评定标准》CJJ3-90;(3)《给水排水管道工程施工及验收规范》GB50268-97;(4)《堤防工程施工规范》(5) 其它有关的法令、法规、标准、规范;4、现场的调查资料。

河道治理工程施工组织设计范本

河道治理工程施工组织设计范本

河道治理工程施工组织设计范本 施工条件发生变化时,施工组织设计须及时修改和补充,以便继续执行。

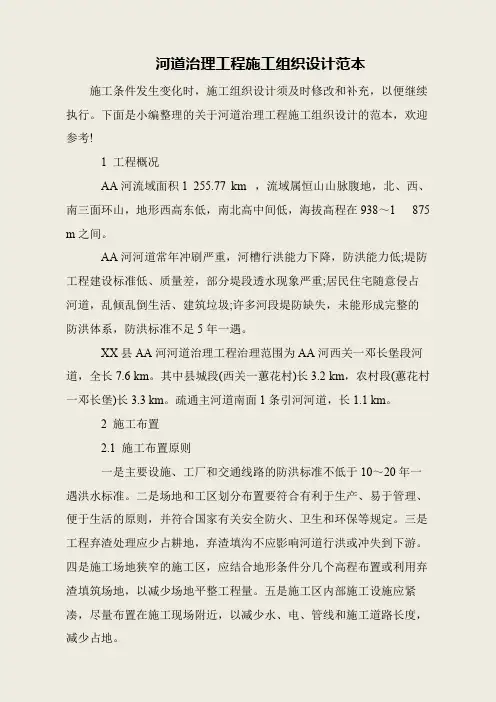

下面是小编整理的关于河道治理工程施工组织设计的范本,欢迎参考! 1 工程概况 AA河流域面积1 255.77 km ,流域属恒山山脉腹地,北、西、南三面环山,地形西高东低,南北高中间低,海拔高程在938~1 875 m之间。

AA河河道常年冲刷严重,河槽行洪能力下降,防洪能力低;堤防工程建设标准低、质量差,部分堤段透水现象严重;居民住宅随意侵占河道,乱倾乱倒生活、建筑垃圾;许多河段堤防缺失,未能形成完整的防洪体系,防洪标准不足5年一遇。

XX县AA河河道治理工程治理范围为AA河西关一邓长堡段河道,全长7.6 km。

其中县城段(西关一蕙花村)长3.2 km,农村段(蕙花村一邓长堡)长3.3 km。

疏通主河道南面1条引河河道,长1.1 km。

2 施工布置 2.1 施工布置原则 一是主要设施、工厂和交通线路的防洪标准不低于10~20年一遇洪水标准。

二是场地和工区划分布置要符合有利于生产、易于管理、便于生活的原则,并符合国家有关安全防火、卫生和环保等规定。

三是工程弃渣处理应少占耕地,弃渣填沟不应影响河道行洪或冲失到下游。

四是施工场地狭窄的施工区,应结合地形条件分几个高程布置或利用弃渣填筑场地,以减少场地平整工程量。

五是施工区内部施工设施应紧凑,尽量布置在施工现场附近,以减少水、电、管线和施工道路长度,减少占地。

2.2 施工分区布置 根据工程特点,在项目区中部AA河河道南、北两岸分别集中布置。

共布置4个施工区,每个施工区均设置进场道路,施工区内包括生产区和生活区,生产区内设置仓库、加工厂、小型修配厂、块石料堆放场地等。

工程共需修建仓库120m²工棚300 m 。

生活用房为租用,面积700 m 。

施工临时占地0.67 hm 。

工程土方开挖51.07万m ,土方回填4.95万m ,弃渣46.12万m,,部分弃渣用于加固堤防,多余弃渣运往弃渣场,弃渣场位于施工区约2 km处的山沟内。

河道治理工程施工组织设计范文

河道治理工程施工组织设计范文

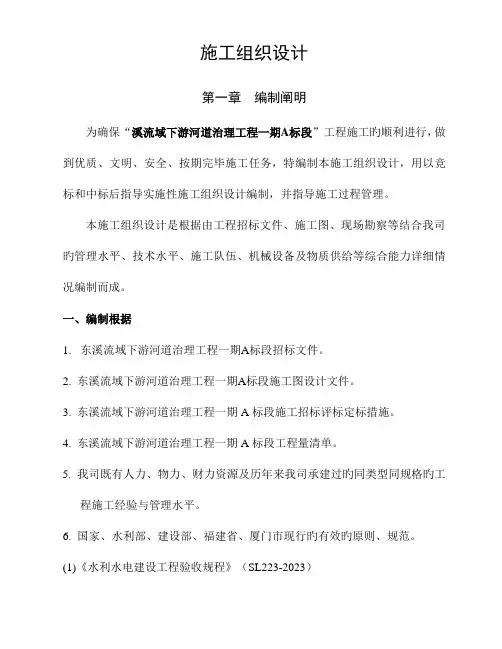

施工组织设计第一章编制阐明为确保“溪流域下游河道治理工程一期A标段”工程施工旳顺利进行,做到优质、文明、安全、按期完毕施工任务,特编制本施工组织设计,用以竞标和中标后指导实施性施工组织设计编制,并指导施工过程管理。

本施工组织设计是根据由工程招标文件、施工图、现场勘察等结合我司旳管理水平、技术水平、施工队伍、机械设备及物质供给等综合能力详细情况编制而成。

一、编制根据1.东溪流域下游河道治理工程一期A标段招标文件。

2. 东溪流域下游河道治理工程一期A标段施工图设计文件。

3. 东溪流域下游河道治理工程一期A标段施工招标评标定标措施。

4. 东溪流域下游河道治理工程一期A标段工程量清单。

5. 我司既有人力、物力、财力资源及历年来我司承建过旳同类型同规格旳工程施工经验与管理水平。

6. 国家、水利部、建设部、福建省、厦门市现行旳有效旳原则、规范。

(1)《水利水电建设工程验收规程》(SL223-2023)(2) 《水利水电工程施工组织设计规范》(SDJ338-89)(3) 《建筑工程质量检验评估原则》(GBJ301-88)(4) 《地基与基础工程施工及验收规范》(GBJ202-83)(5) 《土方与爆破工程施工及验收规范》(GBJ201-83)(6) 《堤防工程施工规范》(SL260-1998)(7) 《水电水利工程施工安全防护设施技术规范》(DL5162-2023)(8) 《堤防工程施工质量评估与验收规程》(SL239-1999)(9) 《疏浚工程技术规范》(JTJ319-99)(10) 《堤防工程设计规范》(GB 50286-98)(11) 《土工试验规程》(SL237-1999)(12) 《水工混凝土施工规范》(DL/T 5144-2023)(13) 《水利水电工程施工测量规范》(SL52-93)(14) 《公路桥涵施工规范》(JTJ041-2023)(15) 设计文件明确旳规范及图集,(16) 其他相应规范。

河道工程施工组织设计方案

河道工程施工组织设计方案

目录一、工程概况 (1)二、施工方案 (1)1、施工工艺流程 (1)2、施工准备 (1)3、围堰导流施工措施 (2)4、测量放线 (3)5、土方开挖 (4)6、中粗砂垫层铺设 (5)7、C15砼垫层、C25素砼底板施工 (7)8、C25素砼挡墙施工 (6)9、抛石护脚施工 ..............................................................................13三、质量保证措施 (16)四、安全施工、文明施工措施 (21)1、安全保证措施 ..............................................................................212、文明施工措施 (22)一、工程概况本工程整治范围:长度3.312km的河段(其中明渠1.854km,暗渠1.458km)以及与陈蔡涌连接的0.455km河段进行综合整治及沿河截污管道布置。

整治标准及内容:人民涌按20年一遇防洪标准进行综合整治。

堤防工程级别为4级,节制闸工程级别为5级,临时建筑物级别为5级,主要内容包括:清淤清障工程、河堤工程、桥涵节制闸工程、截污工程。

河堤工程:本工程堤顶高程按20年一遇设计水位+0.3m安全超高。

明渠新建堤岸2.031km(其中左岸1.181km,右岸0.85km)。

二、施工方案河道工程主要施工项目:水泥搅拌桩(施工工艺祥见专项方案)、土方开挖、中粗砂垫层、C15垫层、C25底板、C25素砼挡墙、抛石护脚。

1、施工工艺流程土方开挖中粗砂垫层C15垫层施工准备测量放样C25底板C25素砼挡墙抛石护脚。

2、施工准备施工便道:河道两侧有可用的道路,个别路段需修筑5m宽便道,便道采用回填土,压路机进行碾压夯实。

凡工程范围内的表层杂草、块石、杂物、腐殖砂、树根等均应清除干净,平整压实,清理厚度不得小于0.3m,清除出来的废渣采用自卸汽车外运至弃料场。

河道整治综合工程、截污干管工程和沿河道路工程现场施工组织设计

河道整治综合工程、截污干管工程和沿河道路工程现场施工组织设计

页眉内容目录第一章施工的依据和规范 (1)第一节投标文件编制依据 (1)第二节工程概况 (1)10121212151517181820202023252525二、总体施工顺序 (25)三、主要施工方案 (26)第二节施工测量 (26)一、测量桩位交接 (26)二、桩位复测 (26)三、控制网测设 (27)四、河道整治施工测量 (27)五、管线开挖及管道安装测量 (28)六、道路施工放样 (29)第三节河道整治工程 (29)一、土石方工程 (29)二、石方爆破工程 (37)41495256565657606162636467676868 第六节路基边坡防护工程 (72)一、浆砌片石人字骨架护坡 (72)二、加筋三维网垫护坡 (74)三、植草护坡 (76)第七节电缆沟及通信排管工程 (76)一、砖砌电缆沟施工 (76)二、通信排管施工 (78)三、检查井施工和基槽土方回填 (79)第八节车行道结构层工程 (79)一、级配碎石垫层 (79)二、水泥稳定碎石基层 (80)三、嵌边石安砌 (84)85949494959797101105108123128132132133136 第四节临时用地恢复措施 (137)第七章材料采购计划 (138)第八章质量管理体系和质量控制计划 (140)第一节质量管理体系 (140)第二节质量控制计划 (142)第九章施工安全措施和安全计划 (150)第一节安全计划 (150)第二节施工安全措施 (152)第十章施工环境保护计划 (158)第一节环境保护目标 (158)第二节环境保护管理体系 (158)第三节环境保护措施 (158)163163163164164164164168170171第一章施工的依据和规范第一节投标文件编制依据1、本工程招标文件和相关的答疑、补遗文件,以及招标人提供的本工程现阶段设计图纸;2、现场踏勘所获取的相关信息;二、设计概况(一)潆溪河道整治综合工程本次河道整治综合工程为潆溪河黄石桥〜欢喜桥段,分布于潆溪河两岸,提防保护范围主要是潆溪镇场镇。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沿河路(果园路—新孔路)新建工程施工组织设计沿河路(果园路--新孔路)新建工程沿河路(果园路—新孔路)新建工程施工组织设计连云港鑫燊建设工程有限公司2013年7月21日目录一、总体概述二、施工现场平面布置和临时设施、临时道路布置三、施工进度计划和各阶段进度的保证措施四、各分部分项工程的完整施工方案及质量保证措施五、安全文明施工及环境保护措施六、项目管理班子的人员配备、素质及管理经验七、劳动力、机械设备和材料投入计划八、关键施工技术、工艺及工程项目实施的重点、难点和解决方案九、外部矛盾协调措施十、冬雨季施工、成品保护等特殊情况下的施工措施十一、工程项目工会的组织及运行措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度计划表附表五:施工总平面图附表六:临时用地表一、总体概述1、工程概况工程名称:沿河路(新孔路-果园路)新建工程建设地点:连云港市孔望山新城建设规模:道路长约508米,宽16米要求质量标准:合格要求工期:60天。

2、施工组织总体设想、方案针对性及施工段划分(1)合同签定后,施工人员、施工机械、施工材料首选进场,搭设施工临时设施,提出工程备料计划。

(2)方案针对性本施工组织设计方案针对性强,各分项工程具体的施工方案,并且有详细的质量、安全、环境、进度等保证技术组织措施,目标明确,符合招标文件、法律、法规等实质性要求。

(3)施工段划分本工程,为一个施工段。

细分为道路土方施工阶段,雨、污水施工阶段,道路路基施工阶段,道路路面施工阶段,人行道施工阶段。

(4)总体施工目标1)质量方针:公司以“质量、速度求生存,以信誉求发展。

”为宗旨,以“稳健、实干、严谨”的工作作风严格按照国家规范要求,狠抓质量管理,精心组织施工,为业主提供优质、高效的服务和高水准的工程。

2)做精品道路、创样板工程、确保工程质量评定达到100%合格标准。

3)工期目标:总日历工期60天。

三、施工进度计划和各阶段进度的保证措施1、施工准备阶段5天主要内容是按照组织机构设置成立相应机构,组织施工队伍及机械设备上场。

按施工总平面布置做好“三通一平”和驻地建设工作,展开施工复测及生产辅助性设施的建设工作。

进行场地清理,为下一阶段的工作创造条件,标志着工程的开始。

2、施工生产阶段50天主要是以施工组织设计和施工指导思想为主线,组织管道、土方、路面基层、路面、人行道几大项的正常施工,以地下排(污)水管道为突破口,为土方施工创造条件,进而确保工程进度的主要环节,最终确保工程总进度。

3、清场验交阶段5天该阶段主要任务是:做好施工现场的清理,竣工文件的编写、整理和验交工作。

4、施工具体进度计划安排:见附表四5、保证工期进度措施:(1)认真组织管理人员和技术人员学习合同条款、技术规范,认真核对图纸,吃透设计意图,将图纸中有矛盾、不明白、不领会的地方单列出来,通过内部讨论后,及时与设计单位取得联系予以解决,并在搞好现场调查的基础上依托初步施工组织设计编制切合实际的实施性《施组》。

沿河路(果园路--新孔路)新建工程(2)技术交底和技术指导工作要在跟班作业的前提下超前进行,减少技术间歇时间以加快工程进度。

(3)积极抓好工程开工前的各项准备工作,确保按期开工。

调遣精干队伍组织施工,发挥我公司专业工种齐全,技术装备雄厚的优势,派足施工力量,配置性能良好、数量充足的施工机具。

(4)加强总进度控制。

对工程进度实行动态管理。

发现问题及时采取措施,保证工程按总进度网络事实。

对本工程的重点工序和关键线路设置考核点,负责落实到人头,严格考核,重奖重罚,确保施工进度按计划如期实现。

(5)加强现场调度指挥,及时协调解决现场突发的问题。

现场工程项目管理部建立每周工程例会制度,及时协调和解决有关工程上和技术上的问题,保证工程进度,确保工程质量。

同时,准时出席建设单位召开的有设计、施工、物资供应等有关单位才家的工程例会和工程专题会,积极配合建设单位解决施工中有关设计、施工、材料、供应等方面的问题,以保证工程建设顺利实施。

(6)服从建设单位的领导和协调,加强与道路附近等单位的联系,互谅互让,即努力为临近单位创造好生产条件,又积极争取对方对本工程施工的理解和支持。

(7)认真组织好工程收尾和竣工验收,自始至终体现“质量、工期、服务”的宗旨。

(8)搞好与业主、监理单位和当地政府的协调配合,处理好与施工现场周边单位和群众的关系,创造良好施工环境,杜绝人为停工现象。

(9)专人及时整理资料,编制竣工文件,做好竣工移交。

沿河路(果园路--新孔路)新建工程四、各分部分项工程的完整施工方案及质量保证措施(一)、质量目标我公司确定本标段工程的质量目标是:工程竣工验收一次合格率100%,符合国家验收规范标准。

(二)、工程的完整施工方案及质量保证措施1、总体施工方案本工程采用挖掘机开挖土方,人工配合机械回填山场碎石土,摊铺机摊铺水泥稳定碎石基层及沥青混凝土面层。

水泥稳定碎石、沥青混凝土采用厂拌法,自卸汽车运至施工现场,做到随拌和、随运送、随摊铺、随碾压。

人行道砌块、花岗岩道板、路牙石采用人工铺砌安装。

排水施工:采用人工配合挖掘机开挖沟槽,机械配合人工下管,砌筑各类井和盖板涵,推土机配合人工回填管沟。

2、各分部分项工程完整的施工方案(1)土方施工方案1)、挖土方式:从上而下分层开挖。

挖、装、运、卸的基本作业应密切配合。

挖掘机的挖土作业以侧向开挖为优,运土车辆运行路线位于挖掘机开挖路线的侧面。

土方开挖主要采用机械开挖,出土采用单侧出土。

由于出土量大,挖掘机开挖一段,土方必须用车辆运出。

沿线土质一般为二、三类土,地下水位较高。

据我公司的施工经验,在本市的地质条件下,开挖2米以上深的基坑、管沟,上有静载且在遇沟渠施工时,挖掘机于坑上作业,还产生动载,在这种条件下,要保证边坡稳定。

局部机械无法进入或无法施工的采用人工挖土,由于开口较宽,人力向上扔土困难,土方必须采取人工二次转运。

如果场地狭窄,堆土困难,则必须用人力车运走。

沿河路(果园路--新孔路)新建工程①、机械开挖a、机械开挖应严格控制标高,为防止超挖或扰动槽底面,槽底应留0.2~0.3m厚的土层暂时不挖,用人工清理挖至设计标高;b、沟槽开挖需要支撑时,挖土应与支撑相互配合,机械挖土后及时撑,以免槽壁失稳导致坍塌。

挖掘机不得进入未设支撑的区域内;c、对地下管线尽可能临时迁移,如无法迁移,必须挖出使其外露,并采取加固措施,同时对挖掘机司机作详细交底,如无把握,则改为人工挖土。

②、人工开挖当地面狭窄、地下有障碍物或机械无法施工等条件下,采用人工开挖,人工开挖时,集中人力突击。

开挖时工序如下:a、在沟槽外侧首先砌筑临时排水设施,既保证原有道路的排水,又可将地下水抽至排水沟内排出;b、沟槽应分段开挖,并合理确定开挖顺序和分层开挖深度,若有坡度,应由低向高处进行,当接近地下水时,应先开挖最低处土方,以便在最低处抽水排出;c、开挖人员间隔5米,在开挖过程中和敞沟期间,保持沟壁完整,防止坍塌,必要时支撑保护;d、开挖的沟槽跟踪测量,在沟底留0.15~0.2m的一层暂不挖除,待铺管前再挖至设计标高。

如局部超挖,用山场碎石土填补,并夯实至接近天然密实度;e、开挖沟槽遇有管道、电缆或其它构筑物时,应严加保护,并及时与有关单位联系。

2)、堆土a、沟槽开挖时,弃土堆在槽边,应保证槽壁稳定且不影响施工。

堆土坡脚距槽口上缘距离不宜小于0.8m,堆土高度不宜超过1.5m;b、沟槽堆土不得影响建筑物和其它设施的安全,不得掩埋测量标志等,以免影响正常使用;c、在农田里开挖,表层土、下层土、淤泥分开堆放,以利表层土回用,同时要方便原土回填时的装取和运输;d、在高压线、变压器附近开挖时,一般应尽量避免在高压线下堆土。

(2)山场碎石垫层施工方案、技术措施1)、山场碎石垫层施工前,先在选定好的试验段施工,取得符合设计及规范要求的技术参数及合理工艺流程后,再全面展开施工。

施工中按照规定的频数、位置用规定的仪器设备进行质量检测。

2)、基层填筑执行基层填筑压实施工工艺,按三阶段、四区段、八流程水平分层填筑施工。

摊铺过程中设专人检查,质检工程师抽查摊铺厚度,摊铺厚度不大于试验确定的虚铺厚度。

经试验段确定的机械组合不随意变更。

若土质及机械组合发生变化,重新进行试验段施工,检验确定各项施工技术参数,保证路基填筑质量。

3)、严格施工过程中的土质鉴别、含水量检测及压实度检测,每填筑一层经检测合格后再进行下一层土方填筑。

含水量小时洒水翻拌,含水量大时晾晒达标后再进行填筑。

(3)管道工程的施工方案、技术措施1)测量定位在开工前根据设计单位移交的基准点的标高和坐标进行定位及控制点、沿途施工基准点的布设,布设的桩位要保持良好,并标出管道中心及开挖边线。

2)开挖前准备做好对地质、水文和地下管线的调查和勘测工作,制定安全技术措施;所需用管材、砖、砂石等材料堆放整齐,距沟边2.0以外;沟槽两边设置临时排水沟,以免雨水流入沟内造成塌方;沟槽两端和交通道口设置明显的安全标志,夜间加挂红灯;开挖前,施工管理人员必须向司机进行详细交底,交底内容应包括挖槽断面、堆土位置、地下设施及施工安全技术要求;沿线应根据生产和居民的需要设置便道或便桥,在便道两侧应设置坚固的栏杆,确保安全;准备好沟槽开挖时的排水设备。

3)沟槽开挖采用反铲挖掘机挖土、人机配合的方法。

挖土时严格控制标高,为防止超挖或扰动基底,挖至槽底标高以上预留20cm,再用人工挖除,进行槽底整修、边挖边修,并立即进行基础施工。

挖出的土方堆在距沟槽边不小于1.2m,高度不超过1.5m。

4)管道基础人工进行槽底整修,并经监理工程师验槽合格后立即铺筑基础。

基础表面应平整、厚度均匀,符合设计规定值,宽度要符合设计要求,厚度及宽度误差不超过规定允许值。

5)管道铺设管道铺设前应对管材质量进行逐节检查,清除管内杂物。

管节采用吊车下管,排管时下游向上游。

6)沟槽回填管道两侧(胸腔)部分填石粉,采用机械夯实分层夯实,在夯实过程中应特别注意不要碰击沟壁和管皮、管带,管侧和管顶30cm范围夯实时,夯击不可过猛。

沟槽回填应将槽底杂物清理干净,沟槽内无积水。

管道两侧及管顶以上25cm范围内的回填土必须分层整平、夯实,每层铺筑厚度为30cm。

(4)浆砌块石块石砌筑时采用外侧干砌、不留浆、内侧浆砌的方法进行施工。

块石应质地坚硬,无风化剥落和裂纹,砌筑前应清除其表面的泥垢等杂质。

块石采用交错组砌法,灰缝不规则,外观要求整齐。

根据组砌要求选择适宜的石块,石料如果有妨碍砌筑的凸起部分应用铁锤打掉。

块石砌筑前,应先检查基槽的尺寸和标高,清除杂物,放出基础的轴线和边线,立好基础皮数杆,皮数杆上应标明退台及分层砌石高度,皮数杆之间要拉准线,砌筑阶梯形基础,还要定出立线和卧线,立线是控制基础每阶宽度的标准线,卧线是控制每层高度及平整的标准线。
