槽钢悬挑架施工方案

合集下载

外脚架方案槽钢悬挑

外脚架方案槽钢悬挑

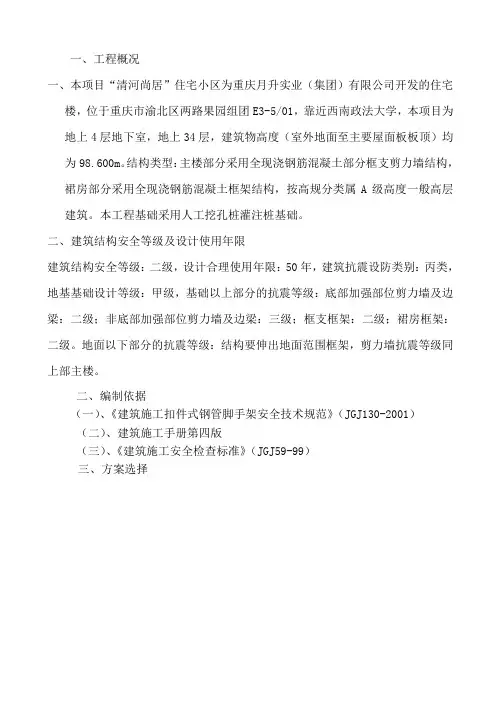

一、工程概况一、本项目“清河尚居”住宅小区为重庆月升实业(集团)有限公司开发的住宅楼,位于重庆市渝北区两路果园组团E3-5/01,靠近西南政法大学,本项目为地上4层地下室,地上34层,建筑物高度(室外地面至主要屋面板板顶)均为98.600m。

结构类型:主楼部分采用全现浇钢筋混凝土部分框支剪力墙结构,裙房部分采用全现浇钢筋混凝土框架结构,按高规分类属A级高度一般高层建筑。

本工程基础采用人工挖孔桩灌注桩基础。

二、建筑结构安全等级及设计使用年限建筑结构安全等级:二级,设计合理使用年限:50年,建筑抗震设防类别:丙类,地基基础设计等级:甲级,基础以上部分的抗震等级:底部加强部位剪力墙及边梁:二级;非底部加强部位剪力墙及边梁:三级;框支框架:二级;裙房框架:二级。

地面以下部分的抗震等级:结构要伸出地面范围框架,剪力墙抗震等级同上部主楼。

二、编制依据(一)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)(二)、建筑施工手册第四版(三)、《建筑施工安全检查标准》(JGJ59-99)三、方案选择为了贯彻《重庆市建筑安全文明施工条例》及执行(JGJ59-99)要求,结合本工程的特点及实际情况,确保主体结构施工的安全。

5层以下,非标层3.9m,4.6m,外脚手架采用落地式单排扣件式钢管脚手架(如图一)。

5层以上,标准层层高2.9米,外脚手架采用“六层一挑”单排扣件式钢管脚手架(如图二),脚手架搭设最高高度为18.9m小于《建筑施工扣件式钢管脚手架安全技术规范》的允许搭设高度(单排24m)。

四、脚手架搭设要求及构造参数:1、5层以下脚手架采用落地式单排扣件式钢管脚手架,架宽0.7米,立杆纵距1.8米,步距1.8米,斜撑杆间距1.8米,脚手架最高为(3.9+4.6+2.9+2.9+2.9+1.5=18.7)米,考虑施工荷载按结构荷载取3kN/m2,结构施工时作业层铺一层脚手板,底部必须用竹跳板和10mm厚竹胶板全密封,外立面满挂密目安全网。

槽钢悬挑外脚手架施工工艺(实图说明)

槽钢悬挑外脚手架施工工艺(实图说明)
槽钢悬挑外脚手架搭设工艺
重庆万泰建筑工程有限公司 重庆恒滨建设(集团)有限公司房屋建筑工程公司
2009年10月
1
前言
随着建筑业的飞速发展,高层建筑及超高层建筑越来越多,建筑外脚手 架的选择成为施工组织设计中的一件大事,施工者除了考虑施工工艺及 安全防护外,脚手架的经济效益也成为一个重要的考虑指标。
36
搭接长度大于等于1m。
斜料平台及施工电梯处水平杆 及安全网单独设置,便于拆除
37
双杆立角,大角顺直。
38
标语醒目,布置平正牢固。
色带绷直、贴平
39
卸料平台洞口方正
40
卸料平台洞口方正
41
海底封闭牢固、密实、美观
42
海底封闭牢固、密实、美观
43
外架搭设步骤
44
45
46
47
48
3
一、目 的
统一企业形象 制定和完善企业工法,使公司的管理向标准化、程序化迈进 提高材料周转使用率,减少资源浪费,达到节约成本的目的 将工艺标准以图片形式直观化,让操作人员易于理解和接受 加强安全防范意识教育,为搞好安全防护工作创造有利条件
4
二、样板带路
5
企业宣传
宣传标语横向满幅贯通外架立面,内容切合企业实际情6 况
以”悬挑式外挑脚手架搭设工艺“为基础,引导企业员工树立“铸造精 品、超越自我”的企业精神,使视觉行为向理念行为转变,推动企业标 准、企业文化建设。
2
目录
一、编制目的 二、样板带路:外脚手架样板赏析 三、准备工作 四、悬挑外脚手架搭设工艺 五、外脚手架的日常维护工作 六、外脚手架的拆除
钢管清理除锈aa1111aa1212aa1313色杆架空堆码备用aa1414色杆架空堆码整齐备用aa1515aa1616三准备工作三准备工作1槽钢槽钢2钢管钢管6米33米米1212米等米等十字扣件直接头万向扣件十字扣件直接头万向扣件3钢丝绳绳卡钢丝绳绳卡1616钢筋钢筋1212钢筋钢筋4外架丏用铁跳板外架丏用铁跳板5绿色密目安全网绿色密目安全网白色水平蔸网扎丝白色水平蔸网扎丝6竹跳板竹胶板九夹板竹跳板竹胶板九夹板配模后剩余的边角料配模后剩余的边角料7色带企业标志宣传标语色带企业标志宣传标语8黄色蓝色油漆黄色蓝色油漆11材料准备材料准备aa1717三准备工作三准备工作1槽钢槽钢2钢管钢管6米33米米1212米等米等十字扣件直接头万向扣件十字扣件直接头万向扣件3钢丝绳绳卡钢丝绳绳卡1616钢筋钢筋1212钢筋钢筋4外架丏用铁跳板外架丏用铁跳板5绿色密目安全网绿色密目安全网白色水平蔸网扎丝白色水平蔸网扎丝6竹跳板竹胶板九夹板竹跳板竹胶板九夹板配模后剩余的边角料配模后剩余的边角料7色带企业标志宣传标语色带企业标志宣传标语8黄色蓝色油漆黄色蓝色油漆11材料准备材料准备aa1818三准备工作三准备工作1槽钢槽钢2钢管钢管6米33米米1212米等米等十字扣件直接头万向扣件十字扣件直接头万向扣件3钢丝绳绳卡钢丝绳绳卡1616钢筋钢筋1212钢筋钢筋4外架丏用铁跳板外架丏用铁跳板5绿色密目安全网绿色密目安全网白色水平蔸网扎丝白色水平蔸网扎丝6竹跳板竹胶板九夹板竹跳板竹胶板九夹板配模后剩余的边角料配模后剩余的边角料7色带企业标志宣传标语色带企业标志宣传标语8黄色蓝色油漆黄色蓝色油漆11材料准备材料准备aa191922技术准备技术准备1确定施工电梯卸料平台的位置并在平面布置图上预留确定施工电梯卸料平台的位置并在平面布置图上预留足够宽度便亍今后安装和使用

槽钢外挑脚手架施工方案

槽钢外挑脚手架施工方案

槽钢外挑脚手架施工方案在建筑施工中,脚手架是一种用于搭建和支撑工人、材料和设备的临时性结构。

槽钢外挑脚手架作为一种常见的脚手架类型,在施工过程中发挥着重要作用。

本文将介绍槽钢外挑脚手架的施工方案,包括搭建前的准备工作、搭建步骤、施工注意事项等内容。

准备工作在搭建槽钢外挑脚手架之前,需要进行充分的准备工作。

具体包括:1.设计方案:根据具体的施工需求和要求,制定详细的施工设计方案,包括搭建位置、高度、材料规格等。

2.材料准备:准备好所需的槽钢、连接件、脚手板等材料,确保材料质量符合标准要求。

3.施工人员:安排经验丰富的施工人员参与搭建工作,确保施工安全和质量。

搭建步骤1.确定基础:在搭建位置清理地面,确保地面平整稳固,然后根据设计方案确定脚手架的基础位置。

2.立柱搭建:首先安装立柱,将立柱垂直固定在地面上,并保证相互间距均匀。

3.连接槽钢:连接槽钢与立柱,采用连接件将槽钢固定在立柱上,确保连接牢固稳定。

4.搭建脚手板:在槽钢上安装脚手板,确保脚手板平整稳固,能够承受工人和设备的重量。

施工注意事项1.安全第一:施工过程中要严格遵守安全操作规范,佩戴好安全防护装备,确保施工过程安全可靠。

2.质量控制:槽钢外挑脚手架在搭建过程中,要注意材料的质量和连接的牢固程度,确保脚手架的稳定性。

3.定期检查:在使用过程中要定期进行检查和维护,发现问题及时进行处理,保证脚手架的安全性。

结语槽钢外挑脚手架施工方案的制定和实施对于建筑施工过程至关重要。

只有做好施工准备、严格按照设计要求进行搭建,并且做好安全和质量管控工作,才能确保脚手架在施工中的稳定性和安全性。

希望本文所介绍的槽钢外挑脚手架施工方案能够对相关施工人员有所帮助。

悬挑外脚手架施工方案(槽钢)

悬挑外脚手架施工方案(槽钢)

邹城市义和佳苑小高层悬挑式脚手架施工方案济宁市天成建筑安装工程有限公司2011年月日目录1、............................................................................................... 悬挑脚手架计算书191.1槽钢悬挑外架验算191.1.1搭设尺寸设计191.1.2荷载参数191.1.3横向水平杆验算191.1.4纵向水平杆验算211.1.5验算扣件的抗滑移承载力221.1.6立杆验算231.1.7连墙件计算251.1.8悬挑底座计算261.2验算结论27 8、............................................................................................... 悬挑脚手架计算书8.1.......................................................................................... 二至八层悬挑外架验算8.1.1 ............................................................................................... 搭设尺寸设计8.1.2 ....................................................................................................... 荷载取值8.1.3 ........................................................................................... 横向水平杆计算8.1.4 ..................................................................................... 纵向水平杆(大横杆)8.1.5 ....................................................................................................... 立杆计算8.1.6 ................................................................................................... 连墙杆计算8.2.................................................................................................. 槽钢悬挑外架验算8.2.1 ............................................................................................... 搭设尺寸设计8.2.2 ....................................................................................................... 荷载参数8.2.3 ........................................................................................... 横向水平杆验算8.2.4 ........................................................................................... 纵向水平杆验算8.2.5 ........................................................................... 验算扣件的抗滑移承载力8.2.6 ....................................................................................................... 立杆验算8.2.7 ................................................................................................... 连墙件计算8.2.8 ............................................................................................... 悬挑底座计算8.3.................................................................................................................. 验算结论工程概况本工程为邹城市义和佳苑小高层住宅楼。

悬挑脚手架施工方案

悬挑脚手架施工方案

悬挑脚手架施工方案正文第一篇:悬挑脚手架施工方案(一)主体结构施工方案1、脚手架工程方案概述根据本工程结构形式与特点,外墙脚手一至四层搭设扣件式钢管着地脚手架,五层以上每隔六层搭设悬挑脚手。

2、脚手架材料1)符合国标的φ48×3.5脚手钢管及配套扣件,立杆、大横杆长度采用4-6m,小横杆长度采用1.30m。

2)a3[16槽钢及16mm钢丝绳。

3)竹笆横向密编,纵片不得小于五道,每道用双片;横片一正一反,在四周用两根竹片相对夹紧,并打眼用铁丝扎牢,竹片宽不小于30mm。

(二)、悬挑脚手架方案设计1、脚手架基本数据1)扣件式立杆双排钢管脚手架:架体构构造尺寸:横距为1000mm,步距为1800mm,基本纵距为1500mm,结合本立杆所在平面的纵向尺寸,进行调整确定。

2)外墙脚手一至四层搭设扣件式钢管着地脚手,五层以上采用槽钢悬挑脚手架,每六层一挑,每一挑为一个悬挑单元。

2、脚手架悬挑原理及构造要求1)基本结构分两部分,一是主要受力的悬挑槽钢支架;二是以悬挑槽钢支撑的钢管扣件双排脚手架,由立杆、小横杆、大横杆、剪刀撑、搁栅、竹笆、护栏等组成,同一般双排脚手架。

悬挑槽钢支承受自重及上部传来的脚手架架体恒载和施工活动荷载、部分风荷载等,并将其传到建筑物上。

2)槽钢挑梁是本架子的主要受力构件,在五层楼面上根据脚手架平面布置图预埋安装槽钢支撑结构的预埋件及在相应位置进行预留孔。

3)槽钢挑梁与其上的双排脚手架的立杆一一对应,上部双排脚手架的搭设同一般双排脚手架。

4)外架每次搭设的最大高度为11步架,结构上翻时每满11步架(即挑满七层)后开始搭设上一单元的悬挑结构,且上下两单元的脚手架必须断开,待随施工进度搭完三步架(或四步架)经检查无误后,可拆除下一单元的架子,拆除时必须从上到下,不得上下同时进行。

5)在槽钢挑出端焊接φ25钢筋,长度为100mm,作为双排脚手架的底座。

槽钢悬挑脚手架搭设方案

槽钢悬挑脚手架搭设方案

悬挑脚手架施工方案一、编制依据1、《建筑施工脚手架使用手册》;2、《建筑施工手册》。

二、工程概况巴音孟克(香堤水郡)一期工程由通辽鹿通房地产开发有限公司筹建。

本工程位于新城区柳荫路北侧,阿古拉大街南侧,库伦路与霍林郭勒路之间,建筑面积为106683,96平方米。

本工程包括:1.4#楼:地上24层,地下1层2.5#楼:地上24层,地下1层3.6#—8#楼:地上26层,地下1层三、外悬挑搭设方案1、本工程脚手架主要做建筑维护架子,因此在设计时经过严谨合理的脚手架设计,本工程脚手架架设:根据建筑造型和建筑物周围自然情况,在结构层施工到负一层顶板后,地下室结构的脚手架拆除,进行建筑物外围夯填,分层进行。

至室外地面1-6层为落地脚手架,在7层楼面用16a工字钢悬挑搭设(斜拉式)每七层设置一道,斜拉设6*19钢丝绳,钢丝绳公称抗拉强度1700MPa,直径15.5 mm。

2、16a 号工字钢悬挑双排扣件式钢管承重脚手架设计及构造。

(1)、构造特点:悬挑双排扣件式钢管架采用分节卸荷,沿建筑物层高每7层为一节,每七层一卸荷,脚手架从7层楼面即开始设工字钢悬挑, 4#、5#、6#、7#、8# 7层楼面~24(26)层独立悬挑架。

(2)、脚手架均布施工荷载3.0KN/m 2,装修施工荷载2.0KN/m 2,结构施工阶段操作层均考虑一层施工。

(3)、脚手架步距为h=1.45m ,立杆纵向间距Ia=1.5m ,内外杆排距0.7米,内立杆距建筑物外墙砼距离为300mm 。

(4)悬挑脚手架外挑工字钢间距1500 mm 设置,斜拉钢丝绳随外挑槽钢间距设置,每根外挑杆上设置一根斜拉钢丝绳,斜拉钢丝700 1450 工字钢 1950绳与悬挑槽钢及内外立杆用钢丝绳卡连接,斜拉绳一端与水平悬挑工字钢用钢丝绳卡相连接,另一端在上层梁上或板上预埋铁环用钢丝卡相连。

3、悬挑双排扣件或钢管维护架,搭设构造要求。

(1)、外挑工字钢从门洞或预埋在墙内的塑料套穿过,一端与外脚手架,内外立杆用直角扣件连接,另一端与预埋件在楼板上地锚。

槽钢悬挑脚手架施工方案

槽钢悬挑脚手架施工方案一、工程概况本工程为_____,位于_____,总建筑面积为_____平方米,结构形式为_____。

建筑高度为_____米,地上_____层,地下_____层。

为满足施工要求,需在建筑物外搭设槽钢悬挑脚手架。

二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑结构荷载规范》(GB50009-2012)3、《钢结构设计规范》(GB50017-2017)4、本工程施工图纸及施工组织设计三、施工准备1、技术准备(1)熟悉施工图纸,了解建筑物结构形式及外形尺寸。

(2)编制专项施工方案,并经审批通过。

(3)对施工人员进行技术交底,使其明确施工工艺及质量要求。

2、材料准备(1)槽钢:选用型号槽钢,其质量应符合国家标准。

(2)钢管:采用外径为尺寸、壁厚为尺寸的焊接钢管,其质量应符合国家标准。

(3)扣件:采用可锻铸铁制作的扣件,其质量应符合国家标准。

(4)脚手板:选用材质脚手板,其宽度不应小于尺寸,厚度不应小于尺寸。

(5)安全网:选用密目式安全网,其质量应符合国家标准。

3、劳动力准备(1)架子工:根据工程进度及施工需要,配备足够数量的架子工,架子工应持有特种作业操作证。

(2)普工:配合架子工进行材料搬运、搭设辅助等工作。

4、现场准备(1)清理建筑物周边的障碍物,确保施工场地畅通。

(2)在建筑物上预留预埋用于固定槽钢的孔洞。

四、槽钢悬挑脚手架的设计1、悬挑梁的布置根据建筑物的外形尺寸及结构特点,在建筑物的楼层开始设置悬挑梁,每隔间距设置一道。

悬挑梁采用型号槽钢,长度为长度。

2、脚手架的搭设参数(1)立杆横距:尺寸(2)立杆纵距:尺寸(3)步距:尺寸(4)内立杆距建筑物距离:尺寸3、连墙件的设置(1)连墙件采用刚性连接,按两步三跨设置。

(2)连墙件的连接方式为在建筑物上预埋钢管,用扣件与脚手架立杆连接。

4、剪刀撑的设置(1)在脚手架外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置。

悬挑架施工方案

悬挑架施工方案•悬挑架施工方案概述•悬挑架的选型与设计•悬挑架的施工准备•悬挑架的施工方法•悬挑架的施工质量与安全控制•悬挑架的工程实例01悬挑架的定义与特点悬挑架悬挑架适用于高层建筑的施工,特别是高度超过30米的建筑。

高层建筑大跨度结构特殊结构对于大跨度结构的施工,如大型厂房、会展中心等,悬挑架也是一种常见的施工方法。

对于一些特殊结构的施工,如大型钢结构、异形结构等,悬挑架可根据实际情况进行调整和优化。

030201悬挑架的适用范围设计方案斜拉索、支撑结构等。

材料准备安装支撑结构安装悬挑梁安装斜拉索将斜拉索安装在悬挑梁上,调整索力至设计要求。

拆除施工监测施工完成后,按照规定程序拆除悬挑架,确保拆除过程的安全可控。

02悬挑架的选型悬挑架的选型应根据工程特点、施工条件、材料和施工工艺等因素综合考虑,选择合适的悬挑架类型,如挑梁式、斜拉式等。

选型时应考虑悬挑架的承载能力、稳定性、施工方便性和经济性等因素,以满足施工要求和安全要求。

选型过程中应进行必要的计算和分析,以确保所选的悬挑架能够满足施工要求和安全要求。

悬挑架的设计原则设计计算是悬挑架设计的关键环节,应进行必要的计算和分析,以确保悬挑架的承载能力和稳定性。

计算内容包括但不限于:承载能力极限状态、正常使用极限状态、节点连接强度等。

计算时应采用适当的计算方法和公式,并考虑各种因素对计算结果的影响,以确保计算结果的准确性和可靠性。

010203悬挑架的设计计算03根据设计要求,准备足够的钢材,包括槽钢、工字钢、角钢等,确保质量合格。

钢材选用符合标准的扣件和连接件,确保安全可靠。

扣件与连接件选择合适的脚手架板和安全网,保证施工安全。

脚手架板与安全网施工队伍选择有经验的施工队伍,确保施工质量。

安全培训对所有施工人员开展安全培训,提高安全意识。

人员资质确保关键岗位人员具备相应的资质证书。

起重机械检测工具安全防护用品04在提升悬挑架时,应使用合适的起重设备,并确保操作人员具备相应的操作技能和安全意识。

悬挑式脚手架专项施工方案

悬挑式脚手架专项施工方案一、工程概况…………二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20112、《混凝土结构工程施工滞留验收规范》GB50204-20023、设计施工图纸、会审纪要4、《建设施工高处作业安全技术规程》JGJ80-915、《建筑施工安全检查标准》JGJ59-20116、《混凝土结构技术规程》JGJ3-20027、《建筑工程施工质量验收统一标准》GB50300-20018、《建筑结构荷载规范》GB50009-20019、《钢结构设计规范》GB50017-200310、本工程总体施工组织设计11、集团公司CIS形象设计标准三、脚手架搭设方案的选择根据本工程的特点,决定在1#—7#楼采用悬挑式脚手架。

脚手架最高设高度1#、2#、3#、5#、6#楼为56米,4#、7#楼为米。

1、搭设方式与主要参数(1)选挑架采用18#槽钢作为水平挑梁,槽钢悬挑长度,锚固定长度,水平间距;悬挑架1#、2#、3#、5#、6#楼从7层开始悬挑,共挑2次;4#、7#楼从6层开始悬挑,共挑有3次。

采用10步一挑,步距,每挑脚手架搭设高度。

(2)水平挑梁设一道12的钢丝斜拉绳,拉环采用直径16圆钢,位置、具体做法见附图。

(3)脚手架搭设最高点1#、2#、3#、5#、6#楼为56米,4#、7#楼为米。

脚手架直径48×钢管扣件搭设成双排架,其立杆横距为,纵距为,步距为。

(4)脚手架立杆下部支撑在××7的铁块上,上部焊接L=100直径25钢筋,便于钢管插入,然后在组成的钢架上与普通外架一样搭设上部架体。

(5)连墙件采用2步3跨钢性连接。

(6)里立杆墙面≤。

(7)脚手架外立杆里侧挂密目安全网封闭施工,隔层铺满800×1200脚手片。

(8)立杆底部200mm处设扫地杆。

(9)水平钢梁与楼板压点采用直径16圆钢拉环,拉环一定要压在楼板下层钢筋下面,并保证两侧30cm以上搭设长度。

悬挑式支架专项施工方案

悬挑式支架专项施工方案
一、前期准备
在施工前,需要进行充分的前期准备工作,主要包括以下内容:
1. 筹备人员、物资、材料等,确保施工的顺利进行。

2. 现场考察,了解场地的环境、天气、交通等情况。

3. 安全检查,对施工需要使用的设备及工具进行检查,确保其
良好状态,避免安全事故。

4. 制定悬挑式支架专项施工方案,包括工作程序、材料选用、
设备使用、安全措施等内容。

二、施工流程
1. 安装支撑架:首先,需要根据设计图纸,选择合适的支撑架
进行安装,并确保其固定牢固、稳定可靠。

2. 悬挑式支架的安装:根据设计要求,进行悬挑式支架的组装
和安装,注意悬挑式支架的平衡、稳定及承重。

3. 固定托臂:将托臂安装于悬挑式支架上,并进行固定,确保
托臂平稳可靠。

4. 安装工作平台:根据需要进行工作平台的组装及安装,确保
平台牢固、平稳。

5. 确定安全措施:在施工过程中,需要制定相关的安全措施,
如使用安全带、安全网等。

三、注意事项
1. 施工期间,严禁离开现场,保持专注,确保安全。

2. 施工前,需要做好必要的预测及评估工作,如果风速、风向、雨雪天等不利于施工,需要暂停工作。

3. 确保设备及工具在施工前、施工中、施工后均得到良好的维护、保养和检修。

4. 严格执行操作规范,遵循工作流程,确保施工按时、按质量
完成。

5. 持续优化施工方案,拓展施工经验,保障施工质量,提高支
架施工水平。

以上是悬挑式支架专项施工方案,希望对你有所帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

槽钢悬挑架施工方案
槽钢悬挑架施工方案
一、主体及装修结构施工期间本工程采用如下形式的脚手架;
二、根据该工程的设计特点及现场的实际情况,从经济、适用、安全和可行要求出发,外墙脚手架采用扣件式钢管双排脚手架、落地加悬挑架,1-4层采用双排立杆落地式脚手架。

4、7、11、15层开始搭设槽钢悬挑脚手架。

三、具体施工措施
1、材料准备
1.1钢管:选用φ48*3.5,Q235钢管,钢管使用前应先除锈再涂刷桔黄色油漆,用于剪力撑的钢管涂刷艳蓝色油漆;
1.2扣件:扣件、T型螺栓、垫圈等材料应符合《普通碳素结构钢技术条件》的规定;
1.3防护网:外围采用绿色密目安全网
2、双排脚手架
2.1脚手架参数
2.1.1采用双排扣件式钢管脚手架,钢管φ48*
3.5,Q235钢,管柱柜1=1.5米,排距1b=1.05米,步距h=1.5米。

2.1.2脚手架全封闭,采用绿色立网,水平操作层铺设架板一道,往上每隔一层设一道。

2.1.34、7、11、15层楼板预埋地锚,固定[18悬挑槽钢以支托脚手架]。

2.3.5连墙件采用钢管固定在剪力墙上,水平连墙件每2步3跨成梅花形设置。

2.3.6小横杆透出脚手架外侧长度一致,统一以10cm为准。

3、悬挑架方案设计
由于本工程结构周圈长,所以采用如下方法进行搭设:四层以下采用落地架。

悬挑架从4、7、11、15层向外挑出,搭设上一阶段外架时,不拆除下面的外架、外架交圈整体封闭。

悬挑装置:采用[18槽钢长4.5-6m,间距1500mm,在4、7、11、15层楼板内预埋两道φ16锚环固定。

3.2搭设工艺
3.2.1地锚的留设:地锚留设位置,纵向间距第一道离梁边650mm,第二道间距第一道700mm,横向间距1500mm,转角处间距适当加密。

脚手架验算
本工程外脚手架为结构工程和外装修施工使用。

结构阶段脚手板二层,作业层一层荷载3KN/m2。

风荷载平均标准值W0=0.35KN/m2
1.1落地式单管双排脚手架验算:
搭设高度验算
按稳定性计算可搭设高度
H=fφA*f-(1.2N GIK+1.4ΣN QK)1/1.2q k
步距h=1.5m 连接点H1=1.5h=2.25m
水平距L1=1.5*1.5=2.25m
查表得立杆计算长度系数u=1.5 I0=uh=1.5*1.5=2.25m
φ4.8钢管回转半径I=15.8 λ=I0/I=1500/15.8=94.94
查表φ=0.201 A=489mm
强度设计值f=205N/mm2,调整系数0.75
由b=1.05m I=1.5m 脚手板铺设4层,查表得
N0.2K=2.95/1.48KN
Q k=3KN/m2 二层作业面计
N0=5(双排脚手架)
N1=0.81+5=5.81KN
连墙杆计算长度按最不利考虑 I0=1.05+0.40+0.45=1.9m
λ=1900/15.8=120.25 查表得φ=0.453
按压杆稳定性计算:
N1/φA=5.81*103/(0.453*489)
=27.45N/mm2<205*0.75=153.75N/mm2(安全)
6、立杆基础承载力验算:
P=N/A b≤f
P-立柱基础底面处的平均压力设计值
N-上部结构传至基础顶面的轴心力设计值
A b-架子柱距为1500mm,架子立杆的荷载通过底座传至500mm*500mm厚防腐木板上、架子荷载基础无均匀传至基础上、内架子基础面积为0.5*0.5=0.25m2
f-地基承载力设计值f=K b*f k(f k取120Kpa)
f k-地基承载力标准值取120Kpa
K b-地基承载力调整系数,素填土取0.4
P=11.31*103/0.25=45.24Kpa<f=120*0.4=48Kpa
经计算地基承载力满足要求
7、槽钢挑梁验算
7.1强度验算
槽钢间距1.5m
脚手架结构自重标准值:
ΣN ak=3*1.5*1.05*Υ2=3.54KN
由h=1.5m I=1.5m 查表得Q k=0.1176KN/m
H s=[0.75*0.201*489*0.205-{2*1.475+1.4*4.43}]/1.2*0.117 6=7.14/0.1411=50.6m
允许搭设高度50.6m、规范规定不超过50m。

本工程落地式搭设高度为19.9m(安全)。

1.2稳定性验算
单管双排脚手架验算底层立杆
查表:N GIK=0.442/2=0.221KN
N=1.2(nN GIK+N GIK)+1.4ΣN Qk
=1.2*(11*0.221+1.48)+1.4*4.73=11.31KN
底步架h=1.87m 由b=1.05m 连墙杆=步三跨布置
查表n=1.5 I O=uh=1.5*1.50=2.25m
λ=I0/I=2250/15.8=142.41
查表得φ=0.225
N/φA=11.31*1000/(0.225*489)
=102.79N/mm<205*0.75=153.75N/mm2(安全) 2、连墙杆验算二步三跨设置
轴向力N1=N1w+N o
N IW=1.4W K A W
W K=0.7u2-u5W0
查表:u8=1.19 u8=1.3φ=1.3*0.089=0.11 W0=0.45KN/m2 W k=0.7*1.19*0.118*0.45=0.043 A X=3*4.5=13.50m2(二步三跨)
N IX=1.4*0.043*13.5=0.81KN
N GIK=6*3*0.1394=2.51KN
构配件自重标准植
脚手板标准值 0.3KN/m2*1.5*1.05*2=0.945KN 栏杆、档脚板标准值0.11KN/M*1.5*2=0.34KN 安全设施标准值0.03KN/m2*1.5*6*3=0.81KN
槽钢自重按0.24KN/m
施工均布荷载标准值N QK=3*1.05*1.5=4.73KN 风荷载标准值W0=0.35KN/m2(可不考虑)
立杆竖向力荷载组合(按2跨计)
按二层同时施工:
P1=1.2*(N QIK+N QIK)+1.4ΣN QK
=1.2*(2.51+0.945/2+0.34/2+0.81)+1.4*4.73
=11.4KN
P2=1.2*(N QIK+N QIK)+1.4ΣN QK
=1.2*(2.51+0.945/2+0.34/2)+1.4*4.73
=10.4KN
M=11.4*1.34+10.4*0.30+0.24*1.45*1.45/2
=18.6KN
选用[18槽钢(间距1.5m)查表W=152.2cm
δ=M/W=18760/152.2=120.9N/mm2<205N/mm2(安全)9、挑梁圆钢地锚验算
地锚采用φ16圆环两道
抗拉强度f=200N/mm2
P3+P4=11.4+10.4=21.8KN。
