楼地面炉渣垫层施工工艺标准

合集下载

1炉渣垫层

1炉渣垫层

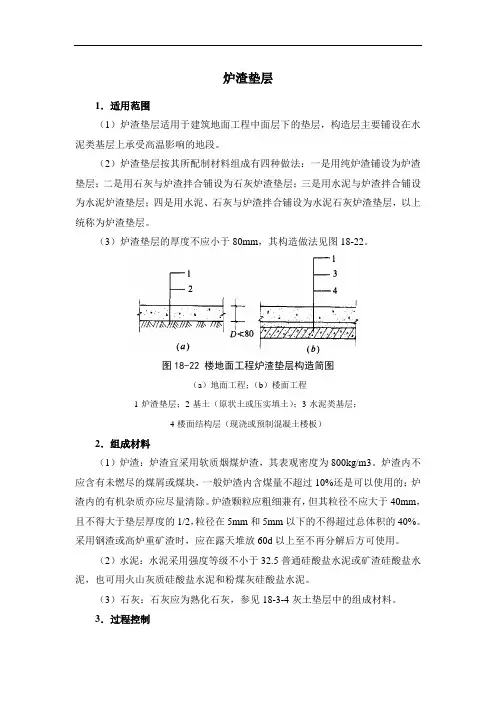

炉渣垫层1.适用范围(1)炉渣垫层适用于建筑地面工程中面层下的垫层,构造层主要铺设在水泥类基层上承受高温影响的地段。

(2)炉渣垫层按其所配制材料组成有四种做法:一是用纯炉渣铺设为炉渣垫层;二是用石灰与炉渣拌合铺设为石灰炉渣垫层;三是用水泥与炉渣拌合铺设为水泥炉渣垫层;四是用水泥、石灰与炉渣拌合铺设为水泥石灰炉渣垫层,以上统称为炉渣垫层。

(3)炉渣垫层的厚度不应小于80mm,其构造做法见图18-22。

图18-22楼地面工程炉渣垫层构造简图(a)地面工程;(b)楼面工程1-炉渣垫层;2-基土(原状土或压实填土);3-水泥类基层;4-楼面结构层(现浇或预制混凝土楼板)2.组成材料(1)炉渣:炉渣宜采用软质烟煤炉渣,其表观密度为800kg/m3。

炉渣内不应含有未燃尽的煤屑或煤块,一般炉渣内含煤量不超过10%还是可以使用的;炉渣内的有机杂质亦应尽量清除。

炉渣颗粒应粗细兼有,但其粒径不应大于40mm,且不得大于垫层厚度的1/2,粒径在5mm和5mm以下的不得超过总体积的40%。

采用钢渣或高炉重矿渣时,应在露天堆放60d以上至不再分解后方可使用。

(2)水泥:水泥采用强度等级不小于32.5普通硅酸盐水泥或矿渣硅酸盐水泥,也可用火山灰质硅酸盐水泥和粉煤灰硅酸盐水泥。

(3)石灰:石灰应为熟化石灰,参见18-3-4灰土垫层中的组成材料。

3.过程控制炉渣垫层应在工艺流程和施工操作过程中进行施工质量过程控制,参见图18-23。

图18-23炉渣垫层施工质量过程控制简图4.施工要点(1)与楼面和地面工程炉渣垫层内有关的电气管线、设备管线及埋件等均应事先安装完毕。

(2)管道周围宜用水泥砂浆或细石混凝土沿全长度稳固,其固定的断面一般做成梯形,高度不得超过垫层的厚度。

(3)控制标高。

按垫层的标高标出上水平线,以上平拉线做找平墩,墩的间距以2m左右为宜。

有泛水要求的房间,还要按找坡弹出最高点和最低点。

(4)过筛焖透。

先将炉渣过筛,使其符合材料的质量要求。

楼地面工程施工工艺

楼地面工程施工工艺

楼地面工程施工工艺1 楼地面基层1.1 垫层施工工艺标准1.1.1 操作工艺1.1.1.1 灰土垫层1.1.1.1.1 灰土拌制灰土配合比一般采用3:7或2:8(石灰:土体积比)石灰和土料应计量,用人工翻拌不少于三遍,使达到均匀,颜色一致,并适当控制含水量,现场以手握成团、两指轻捏即散为宜;如土料水粉过多或过少时,应晾干或洒水湿润。

1.1.1.1.2 灰土铺设灰土摊铺厚度一般为200-250mm(夯实后约100-150mm厚),垫层厚度超过150mm 时应由一端向别一端分层铺设,分层夯实,各层厚度钉标桩控制,夯打采用蛙式打夯机械打夯,大面积宜采用小型手扶振动压路机,夯打遍数不少于三遍,碾压遍数不少于六遍,应根据设计要求的干密度在现场实验确定。

1.1.1.1.3 垫层接缝灰土分段施工时,不得在地面受荷重较大的部位接缝,上下两层灰土的接缝距离不得小于50mm。

当灰土垫层标高不同时,应作成阶梯形,接槎时应将槎子垂直切齐。

1.1.1.1.4 雨期施工灰土应连接进行,尽快完成,施工中应有防雨排水措施,刚打完夯尚未夯实的灰土如糟受雨淋浸泡,应将积水及松软灰土除去,并补填夯实;受浸湿的灰土应晾干后再夯打密实。

1.1.1.1.5 冬期施工不得在基土受冻的状态下铺设灰土,土料不得含有冻块,当日拌合灰土应当日铺垫夯完。

夯完灰土的表面应用塑料薄膜或草袋覆盖保温,气温在-10℃以下不宜施工。

1.1.1.2 炉渣垫层1.1.1.2.1 工艺流程基层处理→炉渣过筛与水闷→定标高、弹线、做找平墩→基层洒水湿润、拌合炉渣→铺炉渣垫层→刮平、滚压(振实)→养护1.1.1.2.2 基层处理在基土上做垫层时,应将杂物、粘土清理干净,并打底夯两遍;在混凝土基层上做垫层,应将粘结在基层上的水泥浆皮、混凝土渣等剔凿掉,用扫帚清扫干净,并酒水湿润。

1.1.1.2.3 材料处理炉渣在使用前必须先过两遍筛,第一遍为大孔筛,筛孔孔径为40mm;第二遍用小孔筛,筛孔孔径为5mm,主要筛去细粉末,使料径5mm以下的颗粒体积不得超过总体积的40%。

建筑地面工程施工工艺标准炉渣垫层施工工艺标准

建筑地面工程施工工艺标准炉渣垫层施工工艺标准

5.1 总则5.1.1 适用范围本工艺标准适用于工业与民用建筑楼地面的炉渣垫层施工。

5.1.2 编制参考标准及规范(1)《建筑地面工程施工质量验收规范》(GB50209—2002)(2)《建筑工程施工质量验收统一标准》(GB50300—2001)5.2 术语5.2.1 基层面层下的构造层,包括填充层、隔离层、找平层、垫层和基土等。

5.2.2 垫层承受并传递地面荷载于基土上的构造层。

5.2.3 基土底层地面的地基土层。

5.3 基本规定5.3.1在垫层工程施工时,应建立质量管理体系并严格参照本施工技术标准。

5.3.2垫层材料应按设计要求和《建筑地面工程施工质量验收规范》(GB50209—2002)的规定选用,并应符合国家标准的规定;进场材料应有中文质量合格证明文件、规格、型号及性能检测报告,对水泥等重要材料应有复验报告;使用前,应报监理验收,合格后方准验收。

5.3.3垫层工程所采用拌合料的配合比应按设计要求确定。

5.3.4垫层下的沟槽、暗管等工程完工后,经检验合格并做隐蔽记录,方可进行垫层工程的施工。

5.3.5垫层的铺设,应待其下一层检验合格后方可施工上一层.铺设前与相关专业的分部仔分部)工程、分项工程以及设备管道安装工程之间,应进行交接检验。

5.3.6室外散水、明沟、踏步、台阶和坡道等附属工程,均应符合设计要求。

施工时应按《建筑地面工程施工质量验收规范》(GB50209—2002)基层铺设中基土和相应垫层的规定行。

5.3.7建筑地面的变形缝应按设计要求设置,并应符合下列规定(1)建筑地面的沉降缝、伸缩缝和防震缝,应与结构相应缝的位置一致,且应贯通建筑地面的垫层。

(2)沉降缝和防震缝的宽度应符合设计要求,缝内清理干净,以柔性密封材料填嵌后用板封盖,并应与面层齐平。

5.3.8垫层工程施工质量的检验,应符合下列规定:(1)垫层的施工质量验收应按每个施工段(或变形缝)作为检验批。

(2)每检验批应以各子分部工程的基层按自然间(或标准间)检验,抽查数量应随机检验不应少于3 间;不足3 间,应全数检查;其中走廊(过道)应以10 延长米为1 间,工业厂房(按单跨计)、礼堂、门厅应以两个轴线为1 间计算。

0365地面与楼面工程炉渣垫层施工工艺标准

0365地面与楼面工程炉渣垫层施工工艺标准
在养护期间,应注意防止人员随意踩踏或堆放重物,以 免影响垫层的平整度和质量。
在铺炉渣垫层拌合料时,应注意不得将稳固电管的细石 混凝土碰松动,通过地面的竖管也要加以保护,以免影 响电管的稳定性和使用寿命。
垫层浇筑完之后,应注意及时进行养护,以避免垫层开 裂或影响使用效果。
若需在垫层上存放材料,应注意避免将油漆桶、拌合砂 浆等物品放置在垫层上,以免影响垫层与面层的粘结力 。
将搅拌好的炉渣混合料铺设在基层上,用刮杠刮平。
用压滚来回滚压,使垫层密实平整
用刮杠将铺设的炉渣混合料刮平,使表面平整。
刮平、滚压
用压滚来回滚压,使垫层密实平整
用刮杠将铺设的炉渣混合料刮平,使表面平整。
检查平整度,铲掉高出部位,填平凹处
垫层施工完后应进行洒水养护,防止水分蒸发过快导致开裂。养护时间不少于7天,以保证垫层的强度 和稳定性。在养护期间,不得在垫层上进行其他施工操作。
05
应注意的质量问题
应注意的质量问题
质量记录 炉渣出厂证及试验记录
水泥出厂合格证 炉渣垫层分项质量验收评定记录
06
质量记录
水泥出厂合格证
水泥的品种、标号、厂家必须符合设计要求和有 关标准规定。
水泥必须有出厂合格证,证明水泥的各项指标符 合要求。
水泥在使用前必须进行复试,复试结果应符合设 计和施工要求。
养护
垫层施工完后应进行洒水养护 ,防止水分蒸发过快导致开裂

养护时间不少于7天,以保证垫 层的强度和稳定性。
在养护期间,不得在垫层上进 行其他施工操作。
03石灰等材料质量,必须符合设 计要求及有关标准的规定。
施工配合比,铺压密实度应符 合设计和施工验收规范的要求 。
02

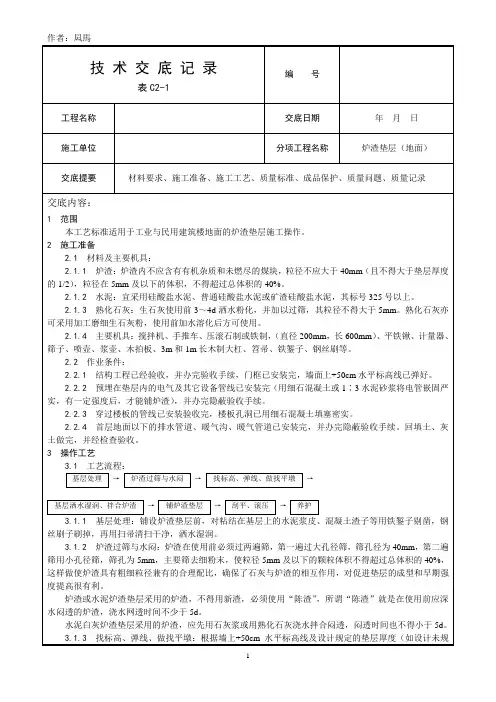

炉渣垫层(地面)施工技术交底

炉渣垫层(地面)施工技术交底
6.1.2炉渣含有未燃尽的煤渣,或炉渣闷水不透。
6.1.3炉渣内微小颗粒(粘径在5mm及以下)比例较大。
6.2炉渣垫层表面不平:主要是炉渣铺设后,未进行按线找平,待水泥初凝后再进行抹平,已比较困难了,因此必须严格按工艺流程操作,整个操作过程控制在2h之内,滚压过程中随时拉水平线进行检查。
6.3垫层松散,强度低:主要是在拌合过程中配合比不准,施工全过程过长,初凝后仍进行滚压,造成垫层松散,垫层浇筑完后,未经养护过早上人操作等因素,都易导致表面松散强度低。
2.2作业条件:
2.2.1结构工程已经验收,并办完验收手续,门框已安装完,墙面上+50cm水平标高线已弹好。
2.2.2预埋在垫层内的电气及其它设备管线已安装完(用细石混凝土或1∶3水泥砂浆将电管嵌固严实,有一定强度后,才能铺炉渣),并办完隐蔽验收手续。
2.2.3穿过楼板的管线已安装验收完,楼板孔洞已用细石混凝土填塞密实。
水泥白灰炉渣的拌合方法同上,先按配合比干拌均匀后,再加水拌合均匀。
3.1.6铺设炉渣拌合料:铺炉渣前在基层刷一道素水泥浆(水灰比为0.4~0.5),将拌合均匀的拌合料,从房间内退着往外铺设,虚铺厚度宜控制在1.3∶1,例如设计要求垫层为80mm,拌合料虚铺厚度为104mm(垫层厚度如大于120mm时,应分层铺设,每层压实后的厚度不应大于虚铺厚度的3/4)。
7质量记录
本工艺标准应具备以下质量记录:
7.1水泥出厂合格证。
7.2炉渣出厂证及试验记录。
7.3炉渣垫层分项质量验收评定记录。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1炉渣垫层

1炉渣垫层

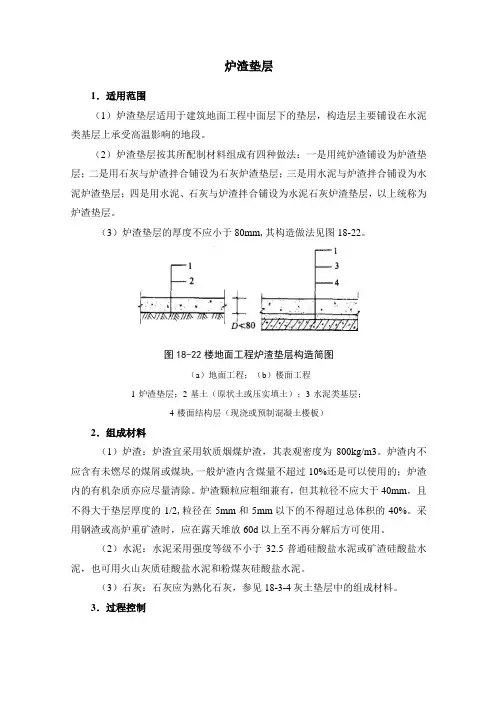

炉渣垫层1.适用范围(1)炉渣垫层适用于建筑地面工程中面层下的垫层,构造层主要铺设在水泥类基层上承受高温影响的地段。

(2)炉渣垫层按其所配制材料组成有四种做法:一是用纯炉渣铺设为炉渣垫层;二是用石灰与炉渣拌合铺设为石灰炉渣垫层;三是用水泥与炉渣拌合铺设为水泥炉渣垫层;四是用水泥、石灰与炉渣拌合铺设为水泥石灰炉渣垫层,以上统称为炉渣垫层。

(3)炉渣垫层的厚度不应小于80mm,其构造做法见图18-22。

图18-22 楼地面工程炉渣垫层构造简图(a)地面工程;(b)楼面工程1-炉渣垫层;2-基土(原状土或压实填土);3-水泥类基层;4-楼面结构层(现浇或预制混凝土楼板)2.组成材料(1)炉渣:炉渣宜采用软质烟煤炉渣,其表观密度为800kg/m3。

炉渣内不应含有未燃尽的煤屑或煤块,一般炉渣内含煤量不超过10%还是可以使用的;炉渣内的有机杂质亦应尽量清除。

炉渣颗粒应粗细兼有,但其粒径不应大于40mm,且不得大于垫层厚度的1/2,粒径在5mm和5mm以下的不得超过总体积的40%。

采用钢渣或高炉重矿渣时,应在露天堆放60d以上至不再分解后方可使用。

(2)水泥:水泥采用强度等级不小于32.5普通硅酸盐水泥或矿渣硅酸盐水泥,也可用火山灰质硅酸盐水泥和粉煤灰硅酸盐水泥。

(3)石灰:石灰应为熟化石灰,参见18-3-4灰土垫层中的组成材料。

3.过程控制炉渣垫层应在工艺流程和施工操作过程中进行施工质量过程控制,参见图18-23。

图18-23 炉渣垫层施工质量过程控制简图4.施工要点(1)与楼面和地面工程炉渣垫层内有关的电气管线、设备管线及埋件等均应事先安装完毕。

(2)管道周围宜用水泥砂浆或细石混凝土沿全长度稳固,其固定的断面一般做成梯形,高度不得超过垫层的厚度。

(3)控制标高。

按垫层的标高标出上水平线,以上平拉线做找平墩,墩的间距以2m左右为宜。

有泛水要求的房间,还要按找坡弹出最高点和最低点。

(4)过筛焖透。

先将炉渣过筛,使其符合材料的质量要求。

屋面炉渣找平层施工技术交底

屋面炉渣找平层施工技术交底

陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
6.成品保护
(1) 垫层施工操作和运输中不应碰撞门口、管线、垫层内埋设件。

(2) 施工完的垫层应注意保护,常温3d后方能进行面层施工。

7•应注意的质量问题
(1) 垫层空鼓开裂,炉渣内含有有机杂物和未燃尽的炉碴,含有遇水能膨胀分解的物质;炉渣焖水不透,铺料与结合层粘结不好,炉渣徽颗粒较多等原因造成。

材料应按要求选用,基层清理应认真,加强成品养护。

(2) 标高不准,表面不平:炉渣搅拌不均匀,稠度不一致,造成操作困难,铺炉渣不平。

应严格控制各道工序的操作质量。

(3) 强度不足,主要是配合比不准,施工全过程时间过长,铺压不实,养护不好等造成,施工应正确掌握配合比,认真计量,控制加水量,加强检查铺炉渣的平整度和厚度,铺压密实均匀,成品加强保护。

特别注意事项水泥炉渣找平层的施工应随拌、随铺、随压实,全部操作过程应在2h内完成。

[此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好]。

炉渣回填施工技术交底

炉渣回填施工技术交底
2.主要机具
(1) 机械:搅拌机、手推车、平板振捣器。
(2)工具:压滚(直径200mm、长600mm),平铣、计量斗、木拍板、1m木制大杠和扫帚等。
3.作业条件
(1)结构工程已经验收,控制地面的+50cm标高水平线已弹好,
(2)与垫层有关的电气管线,设备管线及埋件安装完毕,并固定牢靠。
(3)管道用细石混凝土或水泥砂浆全长固定,固定断面一般做成梯形,厚度不得超过垫层厚度。
(2)标高不准,表面不平:炉渣搅拌不均匀,稠度不一致,造成操作困难,铺炉渣不平。应严格控制各道工序的操作质量。
(3)强度不足,主要是配合比不准,施工全过程时间过长,滚压不实,养护不好等造成,施工应正确掌握配合比,认真计量,控制加水量,加强检查铺炉渣的平整度和厚度,滚压密实均匀,成品加强保护。
8.安全文明施工
5.质量标准
(1)保证项目:
1)炉渣垫层使用的水泥、炉渣材料质量必须符合设计要求及有关标准规定。
2)施工配合比,铺压密实度应符合设计和施工验收规范要求。
3)炉渣垫层与基层间不得有空鼓和表面松动现象。
(2)允许偏差项目:见表4—18。
炉渣垫层允许偏差表4—18
项目
允许偏差(mm)
检验方法
表面平整度
10
水泥炉渣:施工前应浇清水将炉渣焖透,水焖时间应不少于5d。
(3)拌合:水泥炉渣宜采用1:6(体积比)。搅拌前应先按比例计量加水拌合,干料入机后先干搅1min,再加入适量的水搅拌1.5~2min,使水泥浆分布均匀。其干湿程度以便于滚压密实,有少量浆不泌水为宜;
(4)控制标高:按相对标高+50cm的平线,根据设计垫层厚度用尺量出垫层的上平标高。
炉渣回填工程施工技术交底
工程名称
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

文件制修订记录
1.0范围
本工艺标准适用于工业与民用建筑楼地面的炉渣垫层施工操作。

2.0施工准备
2.1材料及主要机具:
2.1.1炉渣:炉渣内不应含有有机杂质和未燃尽的煤块,粒径不应大于40mm(且不得大于垫层厚度的1/2),粒径在5mm及以下的体积,不得超过总体积的40%。

2.1.2水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号325号以上。

2.1.3熟化石灰:生石灰使用前3~4d洒水粉化,并加以过筛,其粒径不得大于5mm。

熟化石灰亦可采用加工磨细生石灰粉,使用前加水溶化后方可使用。

2.1.4主要机具:搅拌机、手推车、压滚石制或铁制,(直径200mm,长600mm)、平铁锹、计量器、筛子、喷壶、浆壶、木拍板、3m和1m长木制大杠、笤帚、铁錾子、钢丝刷等。

2.2作业条件:
2.2.1结构工程已经验收,并办完验收手续,门框已安装完,墙面上+50cm水平标高线已弹好。

2.2.2预埋在垫层内的电气及其它设备管线已安装完(用细石混凝土或1∶3水泥砂浆将电管嵌固严实,有一定强度后,才能铺炉渣),并办完隐蔽验收手续。

2.2.3穿过楼板的管线已安装验收完,楼板孔洞已用细石混凝土填塞密实。

2.2.4首层地面以下的排水管道、暖气沟、暖气管道已安装完,并办完隐蔽验收手续。

回填土、灰土做完,并经检查验收。

3.0操作工艺
3.1工艺流程:
基层处理→炉渣过筛与水闷→找标高、弹线、做找平墩→基层洒水湿润、拌合
炉渣→铺炉渣垫层→刮平、滚压→养护
3.1.1基层处理:铺设炉渣垫层前,对粘结在基层上的水泥浆皮、混凝土渣子等用铁錾子剔凿,钢丝刷子刷掉,再用扫帚清扫干净,洒水湿润。

3.1.2炉渣过筛与水闷:炉渣在使用前必须过两遍筛,第一遍过大孔径筛,筛孔径为40mm,第二遍筛用小孔径筛,筛孔为5mm,主要筛去细粉末,使粒径5mm 及以下的颗粒体积不得超过总体积的40%,这样做使炉渣具有粗细粒径兼有的合理配比,确保了石灰与炉渣的相互作用,对促进垫层的成型和早期强度提高很有利。

炉渣或水泥炉渣垫层采用的炉渣,不得用新渣,必须使用“陈渣”,所谓“陈渣”就是在使用前应深水闷透的炉渣,浇水网透时间不少于5d。

水泥白灰炉渣垫层采用的炉渣,应先用石灰浆或用熟化石灰浇水拌合闷透,闷透时间也不得小于5d。

3.1.3找标高、弹线、做找平墩:根据墙上+50cm水平标高线及设计规定的垫层厚度(如设计未规定时,其厚度不应小于80mm)往下量测出垫层的上平标高,并弹在四周墙上。

然后拉水平线抹找平墩(用细石混凝土或水泥砂浆抹成60mm×60mm见方,与垫层同高,当垫层铺完找平之后可拆除,补炉渣拌合料),其间距2m左右,有泛水要求的房间,按坡度要求拉线找出最高和最低的标高,抹出坡度墩,用来控制垫层的表面标高。

3.1.4基层洒水湿润:炉渣垫层拌合料铺设之前再次用扫帚清扫基层,用清水洒一遍(用喷壶洒均匀)。

3.1.5炉渣拌合:水泥炉渣垫层或水泥白灰炉渣垫层的配合比应符合设计要求。

先将闷透的炉渣按体积比(应预先准备好量具)与水泥干拌均匀后,再加水拌合,要严格控制加水量,以铺设时垫层表面不得出现泌水现象为原则来确定加水量。

水泥白灰炉渣的拌合方法同上,先按配合比干拌均匀后,再加水拌合均匀。

3.1.6铺设炉渣拌合料:铺炉渣前在基层刷一道素水泥浆(水灰比为0.4~0.5),将拌合均匀的拌合料,从房间内退着往外铺设,虚铺厚度宜控制在1.3∶1,例如设计要求垫层为80mm,拌合料虚铺厚度为104mm(垫层厚度如大于120mm时,应分层铺设,每层压实后的厚度不应大于虚铺厚度的3/4)。

3.1.7刮平、滚压:以找平墩为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平,再用压滚往返滚压(厚度超过20mm时,应用平板振捣器),并随时用2m靠尺检查平整度,高出部分铲掉,凹处填平。

直到滚压平整出浆为止。

对于墙根、边角、管根周围不易滚压处,应用木拍板拍打密实。

水泥炉渣垫层应随拌随铺,随压实,全部操作过程应控制在2h内完成。

施工过程中一般不留施工缝,如房间大必须留施工缝时,应用木方或木板挡好留槎处,保证直槎密实,接搓时应刷水泥浆(水灰比为0.4~0.5)后,再继续铺炉渣拌合料。

3.1.8养护:垫层施工完后应进行洒水养护,严禁上人乱踩、弄脏,待其凝固后方可进行面层施工。

4.0质量标准
4.1保证项目:
4.1.1炉渣垫层使用的水泥、炉渣、石灰等材料质量,必须符合设计要求及有关标准的规定。

4.1.2施工配合比,铺压密实度应符合设计和施工验收规范的要求。

4.1.3炉渣垫层与基层间,不得有空鼓和表面积散现象。

4.2允许偏差项目,见表7-1。

5.0成品保护
5.1运输拌合料的手推车不要碰撞门框。

铺炉渣垫层拌合料时,注意不得将稳固电管的细石混凝土碰松动,通过地面的竖管也要加以保护。

炉渣垫层允许偏差表7-1
序号项目允许偏差(mm)检验方法
1表面平整度10用2m靠尺和楔形塞尺检查
2标高±10用水准仪检查
3坡度2/1000,且不大于30用坡度尺检查
4厚度个别地方不大于设计厚度1/10尺量检查
5.2炉渣垫层浇筑完之后,要注意加以养护,常温3d后方能进行面层施工。

5.3不得在垫层上存放各种材料,尤其是油漆桶、拌合砂浆等,以免影响与面层的粘结力。

6.0应注意的质量问题
6.1垫层空鼓开裂:由于以下原因造成:
6.1.1基层杂物未清理干净,水泥浆皮没有剔掉刷净,铺垫层前又没洒水等,影响垫层与基层之间的粘结力。

6.1.2炉渣含有未燃尽的煤渣,或炉渣闷水不透。

6.1.3炉渣内微小颗粒(粘径在5mm及以下)比例较大。

6.2炉渣垫层表面不平:主要是炉渣铺设后,未进行按线找平,待水泥初凝后再进行抹平,已比较困难了,因此必须严格按工艺流程操作,整个操作过程控制在2h之内,滚压过程中随时拉水平线进行检查。

6.3垫层松散,强度低:主要是在拌合过程中配合比不准,施工全过程过长,初凝后仍进行滚压,造成垫层松散,垫层浇筑完后,未经养护过早上人操作等因素,都易导致表面松散强度低。

7.0质量记录
本工艺标准应具备以下质量记录:
7.1水泥出厂合格证。

7.2炉渣出厂证及试验记录。

7.3炉渣垫层分项质量验收评定记录。
