贵阳队-隧道救援逃生通道(大口径钻机)施作流程及注意事项(8-13)
隧道施工安全技术操作规程(三篇)

隧道施工安全技术操作规程第一章总则第一条为了保障隧道施工的安全,预防事故的发生,保护工人的生命财产安全,根据《中华人民共和国安全生产法》等相关法律法规,制定本规程。
第二条本规程适用于隧道施工中的各个环节,包括隧道开挖、地质勘探、支护和防水、疏通和通风等。
第三条隧道施工安全技术操作必须以人的生命安全为第一标准,严格执行国家和地方相关安全生产法律法规,严禁违章操作,违反本规程的行为将受到相关法律法规的追究。
第四条隧道施工的安全责任由施工单位负责,项目负责人必须具备相关的安全生产知识和技术能力。
第二章施工环节第五条隧道开挖必须根据地质勘探结果进行评估和设计,采用合适的开挖方法和设备。
施工前必须对施工现场进行全面勘察,制定详细的施工方案。
第六条施工人员必须经过专业培训,具备相关工作经验和技术能力,并持有相关证书。
第七条隧道开挖过程中要严密检查地下水位,采取合适的排水措施,以保证施工现场的安全。
第八条施工现场应划定安全区域,禁止非施工人员进入施工现场。
施工人员必须佩戴符合要求的防护装备,并遵守相关安全操作规程。
第九条隧道支护和防水工作必须根据地下水位和地质情况制定相应的施工方案。
支护结构的施工必须符合相关规范和标准。
第十条施工过程中要随时检查支护结构的稳定性,及时采取措施加固和修复。
第十一条施工现场必须配备相应的通风设备,保证施工人员的健康和安全。
第十二条施工现场必须配备合适的疏散通道和安全出口,并且要定期进行检查和维护。
第十三条施工现场必须定期组织安全演练和培训,提高施工人员的安全意识和自救能力。
第三章安全管理第十四条施工单位必须建立健全安全管理制度,明确各岗位责任,并进行有效的宣传教育。
第十五条施工单位必须定期进行安全生产检查和评估,及时发现存在的安全隐患,并采取措施进行整改。
第十六条发生事故后,施工单位必须立即组织抢救和处理,同时立案调查,追究责任。
第十七条施工单位必须与相关部门和单位建立良好的沟通协作机制,共同进行安全生产工作。
隧道救援逃生通道(大口径钻机)施作流程及注意事项

一般情况为2人,其中1人负责操作,
1 另一人负责记录相关数据。
拆换手:负责钻杆的拆换工
作,一般2人一组。
2
起吊手:负责钻机起吊单元 的操作,一般为1人。
3
4 叉车驾驶员:负责运送钻具,
绑扎吊具等工作,一般为1人。
进场
通道 为什么要准备进场通道
·通行距离过长 ·通行高度限制
大口径水平钻机施作逃生通道的主要流程 →(1)制定救援专项方案
进场
通道 如何准备进场通道
拖车运输钻机 临时拆除吊臂
清理道路
大口径水平钻机施作逃生通道的主要流程 →(1)制定救援专项方案
提高地面 承载力
增大与 做好防渗
地面接触面积Fra bibliotek水措施沉降
优缺点
缺点:作业前准备工作较为复杂, 无法克服型钢阻断。
逃生通道的分类 →(4)钻机施作逃生管道
大口径救援钻机是以破碎或旋挖掘进,采用 套管跟进的方法建立逃生通道。按路径不同,可 以分为以下两类:
水平 钻机
垂直 钻机
3 Part
大口径水平钻机施作逃生通道的主要流程
➢ 制定救援专项方案 ➢ 施作大口径水平钻机作业平台 ➢ 钻机就位及连接 ➢ 循环钻进
3.作业平台
强度
不低于0.7Mpa
不低于1.5Mpa
大口径水平钻机施作逃生通道的主要流程 →(2)施作钻机作业平台
3.作业平台
平整度
每平方米高点与低点差不大于5厘米,尽 可能保持平整可以时地面的受力更为均匀
≤5厘米
大口径水平钻机施作逃生通道的主要流程 →(2)施作钻机作业平台
3.作业平台
角度
横向角度不大于3° 纵向可修建坡度不小于15°的缓坡平台
隧道工程施工逃生及救援预案

隧道工程施工逃生及救援预案1 一般规定1.1 隧道施工前,对下列可能发生重大安全事故的风险,必须进行危险源辨识和安全风险评估,并制定针对性的措施或应急预案。
1对瓦斯隧道、有突涌水风险的隧道,必须进行瓦斯防爆、防突及防突涌水的专项设计,制定专项施工安全技术方案及应急救援预案;2对隧道内火灾、坍塌等风险,应制定应急救援预案;3对其他自然灾害(大雨、强风、雪、雷、地震和海啸)可能造成安全事故的风险,应制定应急处理措施。
12 应急救援预案应包括下列内容:1 简述工程概况;2 预测、辨识和评估紧急情况或事故灾害及其后果对内、外部造成破坏的可能性及严重程度;3 规定应急救援各方组织的详细职责;4 明确应急救援行动的指挥和协调;5 应急救援资源配置要求;6 建立分级响应机制;7 制定具体详细的紧急情况或事故灾害发生时保护生命、财产和环境安全的应急措施。
1.3 参建各方必须建立应急组织机构及预警、指挥系统,指定专门的管理部门和人员负责应急救援预案管理工作。
1.4 应与附近医院、消防队,临近施工队伍及其他救援组织建立正式的互助协议,并做好相应的安排,确保在应急救援中及时得到外部救援力量和资源的援助。
1.5 隧道施工中必须配备必要的救援物资和设备器材,并设专人管理,对配备的应急救援机械设备、监测仪器、堵漏和清洗消毒材料、交通工具、个体防护设备、医疗设备和药品、生活保障物资等,应进行定期检查、维护和更新,确保应急救援物资和设备能随时投入使用。
1.6 隧道施工必须事先规划逃生路线,并在隧道适当位置设置避难、急救场所,避难处应准备足够数量的逃生设备、救护器械和生活保障品等。
1.7 隧道内交通道路及开挖作业等重要场所必须设置安全应急照明和应急逃生标志,应急照明应有备用电源并保证光照度符合要求。
1.8 隧道施工期间各施工作业面必须安装警报装置,警报装置的设置应符合下列规定:1 设置警报设备的场所,应有应急照明,并在停电时能够识别;2 使用电源的警报设备应配备备用电源;3 警报设备应采用手动警报设备、自动警报设备、旋转灯、广播设备用的扩音器及其它警报设备,组合使用,互为备用,保证其性能可靠。
消防救援-隧道坍塌应急救援基本流程

02 与专业应急救援队信息沟通
专业救援救援队伍根据“隧道坍塌事故基本信息表”了
解事故现场情况,将救援所需的大型救援设备轮廓尺寸和运输 车辆的道路通行条件等要求传递给事故项目。项目须按照要求 立即开展便道、场坪、钻机作业平台等前置准备工作,以保障 救援装备快速进场,展开抢险救援工作。
大型救援设备轮廓尺寸
副指挥长
指挥长 副指挥长
指挥部办公室 副指挥长
指挥协调组
技术方案组
物资供应组
抢险救援组
监测评估组
警戒保卫组
医疗救护组
后勤交通保障组
安置处理组
新闻舆情组
信息发布机制
技术方案组 物资供应组 抢险救援组 监测评估组 警戒保卫组 医疗救护组 后勤交通保障组 安置处理组
收集、整理信息,形成救援信息
指挥办公室
隧道坍塌应急救援基本流程
目 录/CONTENTS
01 隧道坍塌事故易发工况 02 事故报告 03 前期处置 04 实施救援 05 后期处置
01
隧道坍塌事故易发工况
隧道事故常见类型
坍塌 突泥涌水 爆炸(民爆品爆炸、瓦斯爆炸) 有毒有害气体
火灾
隧道洞口 边仰坡
1
隧道洞口边仰坡施工过 程,易发坍塌事故;排 水不畅,开挖施工未按 要求进行及防护不及时
20°
40
路面无尖锐或粒 径大于15cm石块
宽4米,自行走高3.6 米,拖车运输高5.2
米
20°
40
路面无尖锐或粒 宽4米,拖车运输高
径大于15cm石块
5.1米
16°
25
路面无尖锐或粒 宽4米,自行走高4.2
径大于15cm石块
米
20°

隧道施工安全操作规程

隧道安全作业操作规程总则安全生产是党和国家的一贯方针和基本国策,是保护劳动者的安全和健康,促进社会生产力发展和基本保证,也是保证国家经济发展。
为保障从事隧道工程施工生产人员的安全,预防事故发生,促进本项目部在隧道施工安全,特制定本规程。
项目部在施工中应贯彻执行“安全第一,预防为主”和坚持“管生产必须管安全”的原则,并根据本规程的规定,结合实际情况,制定各规章制度。
项目部工程技术人员和生产管理人员,必须熟悉和遵守本规程的各项规定,做到生产与安全工作同时计划、布置、检查、总结和评比。
本规程合用于大连地铁一期工程205 标段隧道工程。
在实施中,除应符合本规程外,尚应符合隧道工程有关的标准和国家有关规定。
第一章普通规定1、施工场地应作出详细的部署和安置,出碴、进料及材料堆放场地应妥善布置,弃碴场地应设置在不阻塞河流、不污染环境、不毁坏农田的地段。
对风、水、电、路等设施作出统一安排,并在进洞前基本完成。
2、进洞前应先作好洞口工程,稳定好洞口的边坡和仰坡,做好边沟等排水设施,确保地表水不致危及隧道的施工安全。
3、隧道施工的各班组间,应建立完善的交接班制度,并将施工、安全等情况记载于交接班的记录薄内。
工地值班负责人应认真检查交接班情况。
4 、所有进入隧道工地的人员,必须按规定配带安全防护用品,遵章守纪,听从指挥。
5、遇有不良地质地段施工时,应按照先治水、短开挖、弱爆破、先护顶、强支护、早衬砌的原则稳步前进。
如设计文件中指明有不良地质情况时,必要时应进行超前钻孔,探明情况,采取预防措施。
第二章开挖、凿孔及爆破1、开挖及凿孔(1)开挖人员到达工作地点时,应首先检查工作面是否处于安全状态,并检查支护是否牢固,顶板和两帮是否稳定,如有松动的石、土块或者裂缝应先予以清除或者支护。
(2)人工开挖土质隧道时,操作人员必须互相配合,并保持必要的安全操作距离。
(3)机械凿岩时,宜采用湿式凿岩机或者带有捕尘器的凿岩机。
(4)站在碴堆上作业是时,应注意碴堆的稳定,防止滑坍伤人。

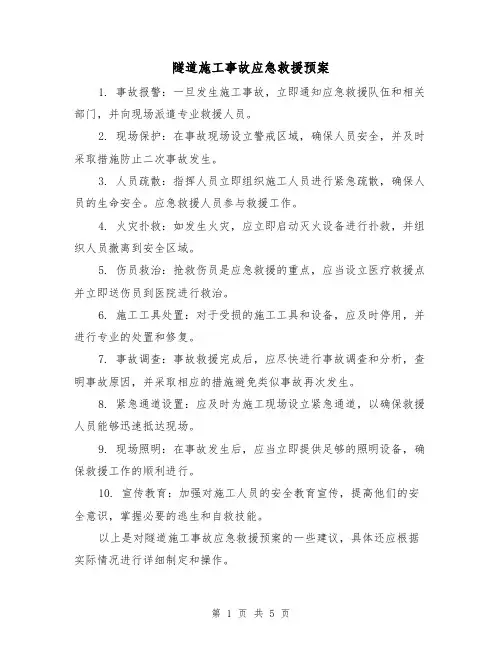

隧道施工事故应急救援预案(三篇)

隧道施工事故应急救援预案1. 事故报警:一旦发生施工事故,立即通知应急救援队伍和相关部门,并向现场派遣专业救援人员。
2. 现场保护:在事故现场设立警戒区域,确保人员安全,并及时采取措施防止二次事故发生。
3. 人员疏散:指挥人员立即组织施工人员进行紧急疏散,确保人员的生命安全。
应急救援人员参与救援工作。
4. 火灾扑救:如发生火灾,应立即启动灭火设备进行扑救,并组织人员撤离到安全区域。
5. 伤员救治:抢救伤员是应急救援的重点,应当设立医疗救援点并立即送伤员到医院进行救治。
6. 施工工具处置:对于受损的施工工具和设备,应及时停用,并进行专业的处置和修复。
7. 事故调查:事故救援完成后,应尽快进行事故调查和分析,查明事故原因,并采取相应的措施避免类似事故再次发生。
8. 紧急通道设置:应及时为施工现场设立紧急通道,以确保救援人员能够迅速抵达现场。
9. 现场照明:在事故发生后,应当立即提供足够的照明设备,确保救援工作的顺利进行。
10. 宣传教育:加强对施工人员的安全教育宣传,提高他们的安全意识,掌握必要的逃生和自救技能。
以上是对隧道施工事故应急救援预案的一些建议,具体还应根据实际情况进行详细制定和操作。
隧道施工事故应急救援预案(二)应包括以下内容:1. 应急组织结构:明确应急救援组织机构,包括组织人员、责任和权限分工等。
2. 应急通信与联络:建立健全通信系统,确保与相关单位之间的有效沟通联系,包括建立通信设备和联系人名单等。
3. 应急救援资源:明确救援队伍、装备器材等救援资源,确保能够快速有效地进行救援行动。
4. 应急处置流程:明确事故发生后的处置程序和流程,包括救援队伍的调度、伤员的救护转运、现场安全控制等。
5. 应急物资储备:建立应急物资储备体系,包括急救用品、救援器材、照明设备等,确保能够满足事故发生后的应急需求。
6. 应急演练和培训:定期组织应急演练,提高救援人员和相关单位的应急处置能力,熟悉救援流程和应急预案。
贵阳队-隧道救援逃生通道(大口径钻机)施作流程及注意事项(8-13)

→(3)班组推荐配置
操作手 :负责钻机钻进单元的操作, 一般情况为 2 人,其中 1 人负责操作,
钻机人员 推荐配置
另一人负责记录相关数据。
拆换手: 负责钻杆的拆换工 作,一般2人一组。
1
起吊手: 负责钻机起吊单元
的操作,一般为1人。 叉车驾驶员: 负责运送钻具,
2
3
绑扎吊具等工作,一般为 1 人。
优缺点
缺点: 作业前准备工作较为复杂, 无法克服型钢阻断。
逃生通道的分类
→(4)钻机施作逃生管道
大口径救援钻机是以破碎或旋挖掘进,采用 套管跟进的方法建立逃生通道。按路径不同,可 以分为以下两类:
水平 钻机
垂直 钻机
Part
3
大口径水平钻机施作逃生通道的主要流程
制定救援专项方案 施作大口径水平钻机作业平台 钻机就位及连接 循环钻进
沉降 防控
大口径水平钻机施作逃生通道的主要流程 → (1)制定救援专项方案
如何提高地面承载力 利用挖掘机进行地面夯实 利用压路机进行紧实平整 回填公分石或注浆凝结
沉降 防控
大口径水平钻机施作逃生通道的主要流程 → (1)制定救援专项方案
如何增加钻机与地面接触面积
钻机履带 方木 栈桥 20钢板
·增大钻机与地面接触面积 ·抬高钻机高度 ·增大钻机与钢板摩擦力
逃生通道的作用:
帮助救援人员在相对较短时间内穿越 (绕开)坍塌体,以便于对被困人员展开 营救。在一次隧道坍塌关门事故救援中, 逃生通道是整个救援中的核心环节。
Part
2
逃生通道的分类
利用既有管道线 逃生管顶进 人工开挖小导洞 钻机施作逃生管道
逃生通道有哪些分类呢?
隧道施工安全技术操作规程范文(二篇)

隧道施工安全技术操作规程范文一、综述隧道施工是一项高风险的工程活动,为了确保施工人员的安全以及施工进度的顺利进行,制定一套科学的安全技术操作规程是必不可少的。
本规程旨在规范隧道施工过程中的安全操作,提高隧道施工安全管理水平,减少事故的发生,保障人员的生命财产安全。
下面就是针对隧道施工安全的操作规程。
二、施工前准备1.施工前必须组织人员进行安全技术培训,确保施工人员了解相关安全操作规程,并且熟悉相应的安全设备和防护措施。
2.施工前需要对施工现场进行检查,确保设备、工具和场地符合安全要求,确保没有明火和易燃易爆物品。
3.制定详细的施工方案,包括作业程序、装备使用、安全预警等内容,确保整个施工过程有条不紊进行。
三、施工作业1.工作前必须检查所使用的设备和工具的完好性,如有损坏或故障应及时维修或更换。
2.施工现场必须配备足够的安全警示标识和安全设备,包括安全帽、安全带、防护眼镜等,并且施工人员必须佩戴并正确使用相关安全设备。
3.施工人员必须按照规定的程序进行作业,不得擅自变更作业流程或越级作业。
4.在施工中需要配备专职安全管理人员,负责监督施工现场的安全状况,并及时采取相关措施解决安全隐患。
5.施工现场应保持整洁有序,避免乱堆乱放杂物,防止发生摔倒、滑倒等意外事故。
四、设备维护保养1.定期对施工设备进行检查和维护,确保设备的正常运转和安全性能。
2.在设备维护过程中必须按照规定的程序和操作要求进行,严禁违章操作和使用劣质配件。
3.设备维修时必须切断电源,并确保设备无法启动,防止误操作导致意外事故。
五、应急疏散1.施工现场必须设置明显的疏散标志和应急通道,确保在发生意外情况时能够及时疏散并避免人员伤亡。
2.施工人员必须按照规定的指示进行疏散,不得乱闯、拥挤,确保疏散过程有序进行。
3.配备相应的应急救生设备,如急救箱、灭火器等,以备不时之需。
六、施工后整理1.施工结束后必须对施工现场进行整理,清除施工废料和垃圾。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
逃生通道的分类
→(2)逃生管顶进
施作条件
当坍塌体长度在15米以内 坍体结构较为疏松时
坍体内无大型孤石等阻挡
逃生通道的分类
→(2)逃生管顶进
优点: 安全系数较高,建立速 度较快
优缺点
缺点: 对坍体要求较高、限制明 显。不适用于复杂结构或 较长坍体。
人工开挖小导洞
逃生通道的分类
→ (3)人工开挖导坑
隧道救援逃生通道(大口径钻机)
施作流程及注意事项
START
授课人: 余德宸
Part
1
逃生通道简介
逃生通道的定义
逃生通道的作用
我们怎样定义逃生通道呢?
逃生通道简介
逃生通道的定义:
在处理隧道坍塌关门事故时, 为开展救援行动,建立的可供被困 人员转移的通道。
逃生通道有什么作用呢?
逃生通道简介
大口径水平钻机注意事项
→ (2)钻进受阻的应对
如何判断钻进受阻原因
坍塌体的构成往往较Байду номын сангаас复杂,分别有孤
石、钢筋、钢拱架等不利于钻进的因素。当 钻进受阻时,应根据所显示的推进压力与旋 转压力变化,对受阻原因进行分析,从而进 行决策。
大口径水平钻机注意事项
→ (2)钻进受阻的应对
遇到孤石阻碍的应对
通常情况下,如遇孤石,当加大推进压力 时,旋转压力会明显增加,当降低推进压力时,
大口径水平钻机施作逃生通道的主要流程
(3)钻机就位及连接 → ②钻机连接 →
油路连接:在进行油路连接时,应注意三点: 一、油路接口保护; 二、油管编号对应; 三、管路布设时要尽量避免堆叠放置、盘绕
大口径水平钻机施作逃生通道的主要流程
(3)钻机就位及连接 → ③托架设置要求 →
托架的 作用
钻机的理想位置是机头距作业 面保持在2米以内,但在事故 现场,为确保救援的安全,钻 机往往会后移,导致钻杆在进 入坍塌体前因悬空距离过长而 下坠。托架的作用就是有效防 止钻杆下坠,稳定钻杆。
采用排水、清淤的方式对中心水沟进行疏通。
逃生通道的分类
→(1)利用既有管道
优缺点
优点:建立时间短,营救速度快
缺点: 适用范围小,只适用于被困人员空腔位
置已建立中心水沟(或提前布置了逃生管道)
逃生通道的分类
→(1)利用既有管道
逃生管顶进
逃生通道的分类
→(2)逃生管顶进
逃
生 管 顶 进
逃生通道的分类
烈沉降的发生
大口径水平钻机注意事项
→ (1)发生剧烈沉降的措施
发生剧烈沉降的应对
当出现剧烈沉降时,应立即停止钻进作业,在保证不对
坍塌体造成剧烈扰动的情况下,快速拆除钻杆,重新制定防沉
降措施。若坍塌体粘结度极差,拆除钻杆会对坍塌体造成严重 的扰动,可能引起坍塌体二次坍塌时,应拆除钻机内杆,断开
钻机与外管的连接并撤出钻机。
3.作业平台
在作业平台方面,需要考虑什么?
尺寸 强度
平整度
位置
角度
大口径水平钻机施作逃生通道的主要流程 → (2)施作钻机作业平台
3.作业平台
尺寸
平台尺寸:长度不低于 15米、宽度不 低于4米、空间预留高度不低于6.8米
位置
在避让工字钢区域的同时要考虑对生
命通道及小导洞的影响
大口径水平钻机施作逃生通道的主要流程 → (2)施作钻机作业平台
优缺点
缺点: 作业前准备工作较为复杂, 无法克服型钢阻断。
逃生通道的分类
→(4)钻机施作逃生管道
大口径救援钻机是以破碎或旋挖掘进,采用 套管跟进的方法建立逃生通道。按路径不同,可 以分为以下两类:
水平 钻机
垂直 钻机
Part
3
大口径水平钻机施作逃生通道的主要流程
制定救援专项方案 施作大口径水平钻机作业平台 钻机就位及连接 循环钻进
3.作业平台
强度
不低于0.7Mpa
不低于1.5Mpa
大口径水平钻机施作逃生通道的主要流程 → (2)施作钻机作业平台
3.作业平台
平整度
每平方米高点与低点差不大于 5 厘米,尽 可能保持平整可以时地面的受力更为均匀
≤5厘米
大口径水平钻机施作逃生通道的主要流程 → (2)施作钻机作业平台
3.作业平台
进场 通道
为什么要准备进场通道
·通行距离过长
·通行高度限制
大口径水平钻机施作逃生通道的主要流程 → (1)制定救援专项方案
进场 通道
如何准备进场通道
拖车运输钻机 临时拆除吊臂 清理道路
大口径水平钻机施作逃生通道的主要流程 → (1)制定救援专项方案
提高地面
承载力 增大与 地面接触 面积
做好防渗 水措施
逃生通道的作用:
帮助救援人员在相对较短时间内穿越 (绕开)坍塌体,以便于对被困人员展开 营救。在一次隧道坍塌关门事故救援中, 逃生通道是整个救援中的核心环节。
Part
2
逃生通道的分类
利用既有管道线 逃生管顶进 人工开挖小导洞 钻机施作逃生管道
逃生通道有哪些分类呢?
逃生通道的分类
人
工
开
挖
小 导 洞
逃生通道的分类
→(3)人工开挖导坑
优点: 灵活性大,成功率高,大 部分施工队伍都具备相关 经验
优缺点
缺点: 掘进进度缓慢,救援周期 较长
逃生通道的分类 选择 条件
→(3)人工开挖导坑 → ①三角导坑
侧壁 完整时 低位 开口
三 角 导 坑 施 作
高1.5米 至1.8米, 宽1.5米。
实际操作中我们是怎样进 行循环作业的呢?
大口径水平钻机施作逃生通道的主要流程
(4)通道形成后的营救 →
运输钻杆
出渣 吊装钻杆
套管钻进
装载钻杆
大口径水平钻机施作逃生通道的主要流程
(5)通道形成后的营救 →
钻机在打通坍塌体后,需要退 出内杆,利用外管形成的通道 进行营救。通过改装后的滑轮 担架牵引,并且做好眼部遮挡 以及初步治疗。
角度
横向角度不大于3° 纵向可修建坡度不小于15°的缓坡平台
≤3 ° ≤15°
钻机就位及连接 大口径水平钻机施作逃生通道的主要流程
(3)钻机就位及连接 → ①钻机就位 →
隧道救援不同于其他救援,在空间上有着极 大的限制。在大型设备布置上,一定要遵从规定 的顺序,避免因设备放置后影响后续工作的开展
放置托 架
沉降 防控
大口径水平钻机施作逃生通道的主要流程 → (1)制定救援专项方案
如何提高地面承载力 利用挖掘机进行地面夯实 利用压路机进行紧实平整 回填公分石或注浆凝结
沉降 防控
大口径水平钻机施作逃生通道的主要流程 → (1)制定救援专项方案
如何增加钻机与地面接触面积
钻机履带 方木 栈桥 20钢板
·增大钻机与地面接触面积 ·抬高钻机高度 ·增大钻机与钢板摩擦力
开挖 尺寸
开口 位置
逃生通道的分类
→(3)人工开挖导坑 → ②梯形导坑
选择条件
开口位置 开挖尺寸
梯形导坑施作
侧壁不完整时 高位 高度从1.5至1.8米不等,宽度一般为1.5米
钻机施作逃生管道
逃生通道的分类
→(4)钻机施作逃生管道
钻机施作逃生管道
逃生通道的分类
→(4)钻机施作逃生管道
优点: 建立时间短、营救速度快 出渣简单迅速、安全系数 高
沉降 防控
大口径水平钻机施作逃生通道的主要流程 → (1)制定救援专项方案
如何做好防渗水措施
作业平台四周1米的位置开挖30厘米
宽,20厘米深的浅沟,覆盖防水布料,定 期清理积水,可以在短时间内降低水对钻 机下方地基的侵蚀
沉降 防控
如何布置钻机作业平台?
大口径水平钻机施作逃生通道的主要流程 → (2)施作钻机作业平台
大口径水平钻机施作逃生通道的主要流程
(3)钻机就位及连接 → ③托架设置要求 →
托架架设 要求
高度要求:托架平台的高度应与钻机作 业平台高度保持一致,托架抬升高度为 1.1米至1.4米
间距要求:托架与托架之间不得大于
5m,最佳间距为3.5m-4m 支撑力要求:单个托架支撑力不得小于 10T
→(2)逃生管顶进
施作方式
利用挖掘机配合液压顶稿将预先准备的 逃生管道顶进坍塌体内,在顶进过程中 配合人工进行出渣。随着顶管的深入, 坍塌体对管道的摩擦力也会逐渐加,当 无法顶进时,可以在顶管内套入直径略
小的逃生管,降低摩擦力
逃生通道的分类
→(2)逃生管顶进
施作要点
顶进逃生管道直径一般不大于φ 700mm, 套入小直径钢管继续顶进时,小直径钢管 直径不小于φ 550mm。
通道形成后的营救
怎样去制定一次钻机救援 方案呢?
大口径水平钻机施作逃生通道的主要流程 → (1)制定救援专项方案
为确保钻机救援顺利进行,需要准备较为详细的 钻机施作方案,在制定方案时,首先需要从以下 两个方面进行考虑:
进场 通道
具体实施方式?
沉降 防控
大口径水平钻机施作逃生通道的主要流程 → (1)制定救援专项方案
4
Part
4
大口径水平钻机注意事项
发生剧烈沉降的措施 钻进受阻的应对 班组推荐配置
大口径水平钻机注意事项
→ (1)发生剧烈沉降的措施
如何判断钻机发生沉降
钻机在钻进过程中须全程进行沉降监测,每次 加装钻杆前须进行一次沉降数据的采集。正常 的沉降数据变量应随着钻进深度逐渐降低或恒 定,如变量随着钻进深度而增大,则预示着剧
→(3)班组推荐配置
操作手 :负责钻机钻进单元的操作, 一般情况为 2 人,其中 1 人负责操作,
