工程师平时考核评鉴项目及评分参考标准1. 项目评估工程师的平时考核评鉴项目应涵盖以下方面:- 项目质量:包括工程师完成的项目的质量、准确性和符合要求的程度。
- 工作效率:工程师在完成任务时所用的时间和资源,包括完成任务的速度和效率。
- 解决问题能力:工程师在遇到问题时的分析和解决方法,包括判断问题的严重性、寻找解决方案的能力以及解决问题的效果。
- 团队合作:工程师与团队的沟通和协作能力,包括与他人的合作、共享信息和解决问题的能力。
- 创新能力:工程师在工作中的创新和改进能力,包括提出新的想法、解决问题的创造性方法和对流程的改进等。
2. 评分标准在对工程师进行评分时,可以参考以下评分标准:- 优秀(90-100分):工程师在各方面表现出色,项目质量高,工作效率高,解决问题能力强,具备优秀的团队合作和创新能力。
- 良好(80-89分):工程师在大部分方面表现良好,项目质量较高,工作效率较高,解决问题能力较强,具备较好的团队合作和创新能力。
- 一般(70-79分):工程师在一些方面表现尚可,项目质量一般,工作效率一般,解决问题能力一般,具备一定的团队合作和创新能力,但还有提升空间。
- 不及格(0-69分):工程师在多个方面表现不足,项目质量低,工作效率低,解决问题能力较弱,团队合作和创新能力有待提高。
3. 评估方法为了准确评估工程师的表现和能力,可以采用以下评估方法:- 直接观察:通过观察工程师在项目中的表现和工作方式,以及与团队成员的互动来评估。
- 任务分配:分配特定任务给工程师,并评估他们的完成质量和效率。
- 绩效回顾:定期进行绩效回顾会议,与工程师一起讨论他们的表现、遇到的问题以及改善的方法。
结论工程师的平时考核评鉴项目及评分参考标准提供了一个评估工程师表现和能力的框架。
通过对项目评估和评分标准的应用,可以帮助管理人员更好地了解工程师的工作情况,并为进一步发展和提升提供指导。
重点工程项目考核办法(最新)

重点⼯程项⽬考核办法(最新)重点⼯程项⽬考核办法xx年是省委、省政府确定的“转型项⽬建设年”,为全⾯推动xx年重点⼯程项⽬建设⼯作,进⼀步落实重点⼯程项⽬建设⼯作责任,提⾼项⽬投资质量和效益,推动全县经济平稳健康发展和转型升级,特制定本考核办法。
⼀、考核对象(⼀)项⽬所在地乡镇(⼆)县直有关部门(三)项⽬承载企业、单位⼆、考核重点(⼀)项⽬所在地乡镇是项⽬建设的责任主体。
项⽬所在地乡镇要千⽅百计创优项⽬发展环境,搞好项⽬服务,推进项⽬建设。
(⼆)县直有关部门是项⽬建设的服务主体。
县直有关部门要加⼤对重点项⽬的审批⽀持⼒度,做好与省、市相关部门的对接,做到⾼效服务、简化⼿续、降低费⽤、限期办结。
(三)项⽬承载企业和单位是项⽬建设的实施主体。
项⽬承载企业、单位要根据项⽬建设的⽬标任务制定详细的进度计划,落实项⽬建设资⾦,落实项⽬配套条件,及时报告项⽬实施情况,加快项⽬建设进度,早⽇投产达效。
三、考核内容及标准(⼀)对乡镇的考核1.年度列⼊省、市、县重点项⽬个数(15分)评分标准:按列⼊省、市、县重点项⽬数量、投资规模进⾏考核。
每有⼀个投资10亿元以上项⽬3分,投资1亿元以上项⽬2分,投资5000万元以上项⽬1分,投资5000万元以下项⽬0.5分,最⾼得15分。
2.转型项⽬投资占⽐情况(15分)评分标准:转型项⽬(主要包括新兴产业、传统产业改造升级、科技创新项⽬)投资完成额占⽐⼤于等于60%,得满分,⼩于60%,按实际⽐率得分,最⾼得15分。
3.重点项⽬开⼯情况(15分)评分标准:按年内新开⼯项⽬数量进⾏考核。
每⼀个新开⼯项⽬3分,最⾼得15分。
4.重点项⽬投产情况(15分)评分标准:按年内投产项⽬数量进⾏考核。
每⼀个投产项⽬3分,最⾼得15分。
5.信息报送情况(10分)评分标准:报送信息并被采⽤的,每篇得0.5分,最⾼得10分。
6.综合评价(30分)评分标准:重点考核乡镇优化项⽬建设环境,完成征地拆迁任务,及时协调解决项⽬建设过程中的困难和问题。
工程项目综合考核评比办法(附评分细则)

项目综合考核评比办法第一章总则第一条为了进一步加强集团公司在建工程项目管理,建立有效的监督考核机制,及时确认项目管理阶段性成果,合理、客观、公正的整体性评价项目管理水平,激励项目经理部全面落实和完成工程项目各项责任和指标,充分发挥子、分公司领导对项目管理积极性和关键作用,促进集团公司项目管理整体上水平,特制定本办法。
第二条集团公司开工3个月以上主体工程未交工的所有在建项目经理部均属考核评比范围。
第二章考核评比的方法与步骤第一条考核评比工作每半年进行一次。
第二条子、分公司各项目经理部对照项目综合考核评分表进行自评,于当年4月10日前和当年10月10日前前将自评结果上报子、分公司工程管理部。
第三条由子、分公司分管项目的副总经理组织对项目经理部上报的自评结果进行审核,经子、分公司总经理签字后,于当年5月10日前和当年10月30日前上报集团公司工程管理部。
第四条集团公司将组成由公司领导带队、相关部门和区域指挥部参加的检查组,根据各子、分公司上报的项目考评结果,自较好和较差的项目中各随机抽查一个。
集团公司对项目的抽查考评结果,与子、分公司上报的该项目考评结果进行对比,同比例调整集团公司未抽查项目的考评结果。
如集团公司抽查结果与子、分公司考评结果存在较大偏差,集团公司将加大抽查比例,且对子、分公司项目管理基本得分处以1-2分的处罚。
第五条检查考核后按得分多少确定项目综合评比名次。
第六条每次检查结束后,集团公司各责任部门10日内将被检查项目的考核评分表及存在的主要问题、整改措施交工程管理部。
工程管理部汇总形成书面考核情况报告,经总经理办公会审议通过后,下发综合大检查情况通报和评比结果及奖罚通报。
第三章奖惩第一条集团公司将以文件形式通知子、分公司对在检查评比中获得前十名的项目经理部和排在倒数后十位的项目经理部按以下标准进行奖罚:(一)对获得项目综合评比前三名的项目经理部正职,分别给予10000元、8000元、6000元奖励,副职按正职奖励额的80%计奖;排名第四至第十名的项目经理部正职分别给予3000元奖励,副职按正职奖励额的80%计奖。

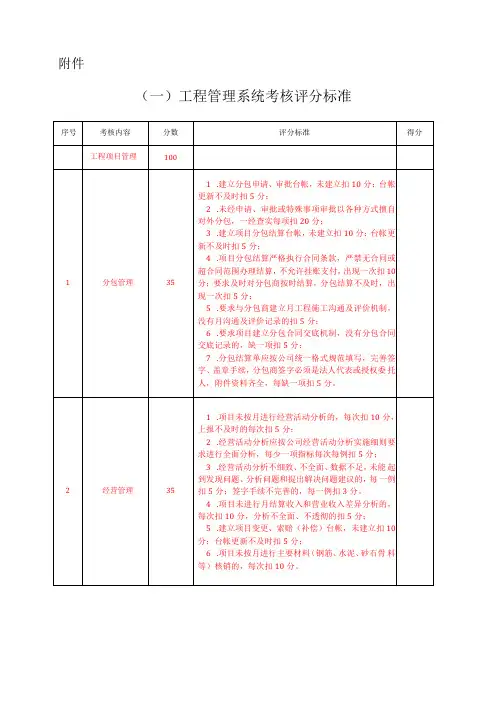

在建项目工程管理考核评分标准

满意度测评
45
1.季度合同履约顾客测评为很满意的,加10分;
2.季度合同履约顾客测评为满意的,不加不扣分;
3.季度合同履约顾客测评为基本满意的,扣5分;
4.季度合同履约顾客测评为不满意的,扣15分。
序号
考核内容
分数
评分标准
得分
3
表扬、贺信、通 报、约谈
25
1.项目部合同良好履约,得到甲方通报表扬的, 每一次(依据影响程度)加5-10分;
3.现场施工日志填写内容真实,作业面覆盖全面, 填写认真,签名齐全,每缺一项扣3分;
4.每月填报现场主要关键施工作业面3个,并附有相 关真实有效图文,不上报扣5分;上报不附有效图文扣 3分;
5.对业主结算台帐、进度产值台帐、完成主要实物 工程量统计台帐登记及时、准确,有根有据,缺少一 种台帐扣5分;登记不及时的,扣3分;登记有误的, 扣3分。
4.项目分包结算严格执行合同条款,严禁无合同或 超合同范围办理结算,不允许挂账支付,出现一次扣 10分;要求及时对分包商按时结算,分包结算不及时, 出现一次扣5分;
5.要求与分包商建立月工程施工沟通及评价机制, 没有月沟通及评价记录的扣5分;
6.要求项目建立分包合同交底机制,没有分包合同 交底记录的,缺一项扣5分;
4.隐患整改完成前,未采取控制措施或无监控 及监控记录的,缺一项扣2分。
3
应急管理
3
1.应急预案、处置方案建立不全,或没有可操 作性,或未按规定报批。发现一项扣2分;
2.未按应急预案配备相应的救援物资,扣1分;
3.未建立应急组织、成立应急队伍的,扣1分;
2.项目部合同良好履约,甲方给公司发贺信的, 每一份贺信加5分;
3.项目部合同履约不力,被甲方通报批评的,每 一次(依据影响程度)扣5-10分;
工程方案评分标准

工程方案评分标准一、前言工程方案评分标准是对工程方案进行评估和评分的一种指导性文档,它可以帮助评审专家和评估人员对工程方案进行客观、全面地评价,从而选出最优秀的解决方案并确定最终的工程实施方案。
本文将围绕工程方案的完整性、可行性、创新性、实用性和风险控制等方面,制定一套科学、合理的评分标准。
二、评分标准1. 完整性完整性是评价工程方案的基本要求之一。
评分标准应包括但不限于以下几个方面:(1)方案是否清晰明了,主次分明,具备完整的工程设计、施工和验收流程;(2)是否有明确的工程范围、工期和工作量;(3)是否充分考虑了相关的环境、人力、物力等因素;(4)是否具备充分的技术和管理手段;(5)是否有明确的质量保证和风险管理计划。
2. 可行性可行性是工程方案的重要评价指标之一。
评分标准应包括但不限于以下几个方面:(1)方案是否符合国家法律法规和相关标准;(2)是否有可行的实施方案和技术路线;(3)是否充分考虑了现有技术和资源情况;(4)是否具备可行的经济性和社会效益;(5)是否具有合理的资金筹措和资金运用计划。
3. 创新性创新性是工程方案的核心竞争力之一。
评分标准应包括但不限于以下几个方面:(1)是否有新的技术、新的方法或新的工艺;(2)是否有创新的设计思路和管理模式;(3)是否考虑了各种创新因素对项目实施的影响和风险;(4)是否有利于提高项目的生产效率和经济效益。
4. 实用性实用性是工程方案评价的重要指标之一。
评分标准应包括但不限于以下几个方面:(1)方案是否符合项目的实际需求;(2)是否有满足项目质量和安全要求的技术和管理措施;(3)是否考虑了项目实施过程中的各种实际问题和困难;(4)是否具备可行的实施计划和管理控制措施。
5. 风险控制风险控制是工程方案评价的关键指标之一。
评分标准应包括但不限于以下几个方面:(1)是否充分考虑了项目实施中可能遇到的各种风险和隐患;(2)是否有科学合理的风险评估和应对措施;(3)是否能够对各种风险和隐患进行有效的管理和控制;(4)是否具有较强的抗风险能力和应对突发事件的能力。
工程公司的年度考核制度

工程公司的年度考核制度一、考核目的工程公司年度考核制度的目的在于评估员工在工作中的表现和成绩,为公司管理者提供客观依据,为员工提供发展方向,并激励员工继续努力。
二、考核内容1. 项目管理能力:评估员工在项目管理方面的能力,包括项目进度控制、资源分配、问题解决等能力;2. 专业技能:评估员工在工程领域的专业知识和技能水平;3. 团队合作:评估员工在团队中的合作精神和协作能力;4. 创新能力:评估员工在工作中的创新能力和解决问题的能力;5. 绩效目标:评估员工在年度初制定的绩效目标的实现情况。
三、考核流程1. 年度初,公司管理者与员工共同制定绩效目标,明确工作重点和目标;2. 年度中,定期进行中期评估,评估员工在绩效目标方面的进展情况;3. 年度末,进行年度绩效考核,综合考虑员工在项目管理能力、专业技能、团队合作、创新能力等方面的表现,评定员工的绩效等级。
四、考核标准1. 优秀:在各项考核指标上表现突出,达到或超过预期目标;2. 良好:在大部分考核指标上表现良好,达到预期目标;3. 一般:在一些考核指标上表现一般,未达到预期目标;4. 不合格:在多个考核指标上表现不佳,未达到预期目标。
五、奖惩机制1. 优秀员工将获得奖金、晋升机会、荣誉证书等奖励;2. 良好员工将得到公司肯定和表彰;3. 一般员工将得到辅导和培训机会,提升个人能力;4. 不合格员工将接受严肃惩罚,包括降职、奖金减少、甚至解雇等。
六、考核结果运用公司将根据员工的年度绩效考核结果,制定个人发展计划,为员工提供发展方向和人才培养支持。
七、总结工程公司年度考核制度的建立和实施,有利于激励员工持续进取,提高员工工作积极性和创造性,提升公司整体绩效和竞争力。
希望公司管理团队和员工都能积极配合,共同推动年度考核工作的顺利开展。
施工单位考核内容跟评分标准

施工单位考核内容及评分标准施工单位考核内容及序号 考核项目 考核内容及评分标准1工 程质 量(1)、质量体系持续有效运行,质量文件和记录有专人管理。
按时参加各类质量活动和会议;不按时参加的0.5分。
(共5分)(2)、检测设备按规定周期和要求进行标定和校准,并标识,每发现1台(套)不合格扣1分;原材料、施严格执行检查制度,达到检测频率,其标识和记录清晰可追溯,每发现1次不合格扣1分。
(共10分)(3)、施工资料整理及时、真实、规范,考核时每发现1处已完工程的资料未整理的扣1分。
(共5分) (4)、中间检查分项工程不合格的,每项扣2分;缺陷工程经处理后仍不合格的,每项扣5分。
(共10分)(5)、出现一般质量事故的,每次扣2分,发生重大质量事故的一票否决,其他考核结果均不参与评比。
(共2 工 程进 度 (1)、建安产值应达到计划目标,实际与计划产值每相差1%,扣1分。
(共5分)(2)、形象目标:一期主线第1-10、12合同段路基工程未完成形象计划目标扣10分;小构未完成形象计划5分;桥梁未完成形象计划目标扣20分。
第11合同段汉江桥主桥未完成形象计划目标扣20分,中引桥未完计划目标扣8分,堤桥及南引桥未完成形象计划目标扣7分。
连接线第1-4合同段路基工程未完成形象计划10分;桥梁及小构未完成形象计划目标扣25分;连接线第5合同段桥梁未完成形象计划目标扣3(3)、本次考核分月考核,分月考核不合格的,扣5分,在9月底考核中一并统计评分。
至9月底,如路基分项工程有一项未完成,取消一等奖资格。
路面合同段分月考核。
3 安全管理 和环境保护(1)、生产、交通、治安等安全体系运行有效,安全检查制度化且记录齐全,每发现1项不合格,扣2分。
(2)、生产安全技术措施落实,特殊工种人员保证上岗率100%,无安全操作规程扣5分,不合格扣2分,岗率未达标扣2分。
(3)、死亡事故,受伤率3‰以下,事故率2‰以下,事故处理率达100%,每一项不达标扣2分。
工程部考核标准

工程部考核标准工程部是公司的重要部门,其工作质量和效率直接影响着整个公司的运转和发展。
为了更好地评估工程部的工作表现,制定了一套科学、合理的考核标准,以便全面、客观地评价工程部的工作。
以下是工程部考核标准的具体内容:一、项目管理能力。
工程部的项目管理能力是其工作的重要指标之一。
包括项目进度管理、成本控制、质量保障等方面。
工程部需要保证项目能够按时按质完成,同时要尽量节约成本,提高效率。
二、团队协作能力。
工程部是一个团队,团队协作能力直接关系到工作的顺利进行。
团队成员之间需要相互配合,共同完成各项任务。
团队协作能力的考核可以通过项目合作完成情况、团队内部沟通效率等方面进行评估。
三、技术创新能力。
工程部需要不断进行技术创新,以适应市场的变化和公司的发展需求。
技术创新能力的考核可以通过工程部的新技术应用情况、技术改进情况等方面进行评估。
四、安全生产管理能力。
安全生产是工程部工作的重中之重。
工程部需要建立健全的安全生产管理制度,保障员工的人身安全和设备的正常运转。
安全生产管理能力的考核可以通过事故处理情况、安全生产培训情况等方面进行评估。
五、客户满意度。
工程部的工作最终是为了满足客户的需求。
客户满意度是衡量工程部工作成效的重要指标。
客户满意度的考核可以通过客户反馈情况、项目完成情况等方面进行评估。
六、绩效考核。
工程部的员工绩效是工程部整体绩效的重要组成部分。
绩效考核需要综合考虑员工的工作态度、工作业绩、团队协作能力等方面进行评估。
以上是工程部考核标准的具体内容,工程部需要按照这些标准进行自我评估和改进,以提高工作质量和效率,为公司的发展做出更大的贡献。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
合 计
A1-1李 勇意见:很详细,没有修改之处。
王仁全意见:条理清楚、全面,没修改意见。
2、计划未分解、未落实相关责任人、未制定确保工期的奖惩制度,每缺一项扣1分。
3、出现待工、待料,每次扣一分;无冬、雨季专项施工方案、无节假日施工安排,每缺一项扣1分。
4、无施工网络图扣2分。
5、期末实际完成产值每超过计划产值5%,加1分,最多加分不超过5分;期末产值每低于计划产值5%,扣2分,但最多扣分不超过20分。未按时上报统计报表,每次扣1分。
工序未进行自检,每道扣0.5分;自检频率低于规定,每次扣0.5分。最多扣1分。
2、未坚持工序自检、互检、交接检制度,扣0.5分;自检结论不准确,每项扣0.5分。最多扣1分。
1.3
质量控制与评定
5
1、设置关键质量控制点,对生产中的重要工序或产品关键特性进行质量控制。
2.、制定关键质量控制点的操作控制程序,并依据程序实施质量控制。3、外观形象良好。
项目部年度目标考核内容及评分标准
序号
考核项目
总分
考核内容
评分标准
得分
考核部门
1
工程质量
30
最高分30分,最低得分为0分。
1.1
外业管理20分
现场施工管理
10
1、建立健全的质量管理组织机构和运行体系,明确各负责人的质量职责
2、施工方案科学合理,施工组织合理,施工现场有序,各种标志、标牌规范、醒目。
3、按设计文件、施工规范和工艺要求施工。
1、无安全组织机构、无安全管理制度,每缺一项扣1分。
2、无安全应急处理预案,扣1.5分。
3、无安全巡视记录、安全日志不完整、不齐全,每缺一项扣1分。
4、无三类人员建档管理,扣1.5分。
5、无特种作业人员、机械建档管理,每缺一项扣1分。
6、安全资料不完整扣0.5~1.5分。
7、专职安全人员未持证上岗,每发现一次扣0.5分。
全线通报批评一次,扣3分。最多扣3分。
序号
考核项目
总分
考核内容
评分标准
得分
考核部门
2
施工
进度
20
1、总体计划、年度计划、季度计划、月计划齐全,格式正确、数字无误
2、计划合理并经报批手续后详细分解到工点、负责人,交各负责人确认签字,制定、完善和落实确保工期的奖惩制度。
3、采取了切实措施,保证材料、设备及时到位,避免待工、待料,做好冬、雨季和节假日施工的管理和安排。
7、处治工程通病措施不力、不落实,每处扣0.5分,最多扣1分。
1.2
规程、作业指导书等工艺文件进行生产操作。
2、各工序严格按规定频率自检。
3、坚持工序自检及交接制度,且自检及时、结论准确。
1、未执行工艺管理制度、未按操作规程、作业指导书进行操作,每项扣0.5分,最多扣1分。
2、项目经理及项目成员没有认真履行岗位职责,受到项目公司批评,每次扣0.5分;受到工管中心、监理批评,每次扣0.5分。最多扣3分。
5.2
合同
管理
3
1、项目部经济目标责任书、合同签订情况良好;
2、各施工队合同履约情况良好;
3、其他合同履约情况良好。
1、项目部经济目标责任书未签订扣0.5分;与施工队伍的合同未签订,每发现一处扣0.5分。最多扣1分。
2、建立健全安全隐患应急处理预案。
3、安全巡视记录、日志完整。
4、三类人员建档管理
5、特种作业人员、机械建档管理。
6、特殊作业、高危作业施工人员经过培训或持证上岗。
7、安全资料完整。
8、专职安全人员持证上岗。
9、死亡指标为零,无安全问题、安全事故;出现安全事故及时报告。
10、现场劳动安全防护措施与安全警示设施齐全、有效。
4、人员进行岗前应知应会培训。
5、材料堆放规范、砂石、预制加工场地硬化、机械设备、半成品摆放有序。
6、使用材料合格,按规定进行检测并提供相关材质证明。
7、处治工程通病措施得到落实。
1、无质保体系、未明确质量责任人,每项扣0.5分。
2、工序安排不合理、施工现场工序混乱、各种标志、标牌不规范、不醒目每发现一项扣0.5分,最多扣2分。
4、以施工网络图为指导、以关键工序为主线,点面结合,不断优化网络,确保工程有秩序、有目的进行
5、按计划进度完成产值,按时上报工程完成情况统计报表
6、有用于记录形象进度的影像资料,并与报表相吻合
7、有计划总结会记录,并且内容深刻,能指导下一步计划落实。
1、总体计划、年度计划、季度计划、月计划不齐全,每缺一项扣1分。
4、与业主、监理和质检部门关系和谐。
1、对公司的制度、程序文件、企业文化未推广、学习,每次扣0.5分。最多扣1分。
2、项目成员有腐败、贪污行为,每发现一次扣1分。
3、驻地不整洁扣0.5分;图表不规范、不齐全未上墙扣0.5分。
4、与项目公司、工管中心、监理和质检部门关系不和谐扣1分。
6.2
团队建设
2
有着强势的凝聚力和向心力。
因施工不当影响当地群众生产、生活,群众意见大,扣0.5 分。
2、处理和解决与地方的矛盾和分歧不及时,扣0.5分。
3、发生打架斗殴事件每次扣0.5分,最多扣1分。
6
企业文化和团队建设
5
最高得分5分,最低得分为0分。
6.1
企业
文化
3
1、及时推广、引导和学习公司的制度、程序文件、企业文化。
2、廉政建设。
3、驻地整洁、图表齐全规范上墙。
3、记录资料分检不清楚或未存档且不完备,扣2分。
4、伪造资料,资料与施工进度不一致,不符合规范要求且签字不及时,扣2分。
5、事故、事件处理记录不完整每次扣2分。
1.5
抽查评比
3
中间检查无不良记录。
项目公司、工管中心或监理部抽查发现一次不合格,扣0.5分;被项目公司、工管中心或监理部指令停工一次,扣0.5分;被省质监站指令停工一次扣2分;项目公司、工管中心或监理部召开质量事故现场会一次,扣2分。
3、不按设计文件、施工规范和工艺要求施工,每处扣0.5分,最多扣2分。
4、人员未进行岗前应知应会培训,扣1分。
5、材料堆放不规范扣0.5分,场地未硬化每处扣0.5分,机械设备、半成品摆放无序扣0.5分,最多扣2分。
6、使用不合格材料,未按规定进行检测、未提供相关材质证明的,每次每项扣0.5分,最多扣1分。
4、分项、分部工程(桥梁、隧道)评分均在85分以上,得1分;分项、分部工程(桥梁、隧道)评分低于85分高于80分,每处扣0.5分;分项、分部工程评分低于70分扣1分。最多扣1分。
1.4
档案、资料管理
10
1、项目部应制定技术文件管理制度,文件的修改应符合规定。
2、项目部应有部门或专(兼)职人员负责技术文件管理。
2、项目成本控制措施不健全扣1分。
3、成本控制执行情况有超支付扣2分;出现质量问题造成返工、停工整顿扣5分/每次;施工组织不合理、造成人、机、料不合理增加扣1-5分/每处。
4计量与产值完成比率不合理扣0.5~2分。
5、变更工作不及时扣0.5~1分。
3、结算未按合同执行扣1分。
4
安全
生产
15
1、安全组织机构、管理制度健全,落实到位。
3、变更台帐、计量台帐、周报、月报填报及时、完善、准确。
4、各种记录、报告、资料填写真实、齐全、及时。
5、各种记录资料分捡清楚,归(存)档完备,目录完整且和内容对应。
6、安全、质量事件、事故按“四不放过原则”处理并有相应记录。
1、无管理制度、无专(兼)职人员负责文件管理,每缺一项扣1分
2、各种资料或台帐不完善扣2分;周报、月报填写不及时,每发现一次扣0.5分。
4、分项、分部工程(桥梁、隧道)一次验收合格率100%
5、分项、分部工程(桥梁、隧道)评分均在85分以上。
1、未设置关键质量控制点、未制定对关键质量控制点操作规程,并按程序进行质量控制,每项扣1分。最多扣2分。
2、外观形象有缺陷,每处扣0.5分,最多扣3分。
3、分项、分部工程(桥梁、隧道)一次验收合格率达不到100%,每处扣0.5分,最多扣1分。
2、与施工队、其他合作方履约情况不好,施工队、其他合作方到公司滋事,每次扣1分;引起诉讼,扣1.5分。最多扣1.5分。
5.3
地方
关系
3
1、定期召开协调会议,及时向地方政府(协调部门)通报施工环境情况。为当地群众生产、生活排忧解难。
2、及时处理和解决与地方的矛盾和分歧。
1、不及时向地方政府(协调部门)通报施工环境情况,施工环境差、影响正常施工,扣0.5~1分。
无与报表相吻合的用于记录形象进度的影像资料、无计划总结记录,每缺一项扣1分。
3
成本
控制
20
1、实现项目年度成本控制目标。(10)
2、项目成本控制措施健全。(1)
3、成本控制执行情况良好。(5)
4、计量工作进展情况良好。(2)
5、变更工作进展情况良好。(1)
6、结算严格按合同执行。(1)
1、期末实现利润每超过目标利润5%,加1分,最多加分不超过5分;期末实现利润每低于目标利润5%,扣1分,但最多扣分不超过10分。
8、现场安全警示设施不齐全、安全防护不到位,每项扣0.5分。
9、发生第9项中任一项,安全生产为0分。
5
施工组织管理
10
最高得分10分,最低得分为0分。
5.1
组织
机构
4
1、项目组织机构健全,岗位职责明确,领导班子团结,协作,管理得力,各项工作处于良好状态。
2、项目经理及项目成员履行岗位职责良好。
1、项目领导班子不团结,管理不得力扣1分。
