建筑节能工程施工监理控制内容及要点
建筑节能工程施工监理控制内容及要点
一、施工准备阶段
(一)控制及审查内容
1、建筑节能相关施工单位资质审查;
2、建筑节能设计审查:
&S226;参与施工图图纸会审,审查建筑节能设计是否符合设计标准;
&S226;查验施工图设计文件审查结论是否为合格;
&S226;审查建筑节能设计认定和备案(含设计变更审查和备案)情况;
3、建筑节能专项施工方案审查;
4、编制监理规划中建筑节能监理专项方案及专项实施细则;
5、检查施工单位建筑节能管理体系和人员素质是否符合要求;
&S226;查验施工单位建筑节能相关人员,如项目经理、施工员、质量员等参加建筑节能专项培训的情况,是否取得省建设行政主管部门颁发的《山西省建设行业专业技术培训结业证(建筑节能)》等。
(二)工作用表及资料
1、建筑节能专项施工方案审查表(附表1);
2、其他各项审查、查验工作均应有书面记录和资料。
二、施工阶段
(一)控制及审查内容
1、建筑节能材料、构配件、设备报验审批:
&S226;审查建筑节能材料、构配件、设备(含技术)是否取得山西省建筑节能产品(技术)认定标识证书;
&S226;入场检验情况,建筑节能材料、构配件、设备(含技术)是否符合节能标准;
2、建筑节能工程检验批质量验收审查;
3、建筑节能工程子分部工程验收审查;
4、建筑节能工程变更审查;
5、建筑节能工程旁站监理;
&S226;根据标准、规范要求,对易产生热桥和热工缺陷部位的施工以及墙体、屋面等保温工程隐蔽前的施工,应采取旁站形式实施监理。
(二)工作用表及资料
1、建筑节能工程材料/构配件/设备报审表(表2);
2、建筑节能工程检验批质量验收记录(表3-1,2、
3、
4、
5、
6、
7、
8、
9、10);
3、建筑节能子分部、分项工程质量验收记录(表4-1,2);
4、监理工程师通知单及回复单(建筑节能工程)见《建设工程监理规范》(GB50319-2000)附录表B1、A6
5、工程变更单(建筑节能工程)见《建设工程监理规范》
(GB50319-2000)附录表C2
6、工程旁站监理记录表(建筑节能工程)(表5);
7、监理工作联系单(建筑节能工程)见《建设工程监理规范》
(GB50319-2000)附录表C1
8、其他各项审查、查验均应有书面记录和资料。
三、竣工验收阶段
(一)控制及审查要点
1、建筑节能工程竣工报验审查;
2、建筑节能工程专项质量评估;
3、建筑节能专项验收;
4、建筑节能监理工作总结。
(二)工作用表及资料
1、建筑节能专项验收报验单(表6);
2、建筑节能专项质量评估报告;
3、建筑节能专项验收报告;
4、建筑节能监理工作总结;
5、其他各项审查、查验均应有书面记录和资料。
四、监理单位责任
(1)监理单位要依照法律、法规以及节能技术标准,按照审查合格或设计变更后经原图审机构审查合格的施工图设计文件、建设工程承包合同及监理合同和建筑节能施工监理技术规程的要求进行工程监理,针对工程的特点制定符合建筑节能要求的监理规划及监理实施细则。
(2)监理工程师应当对建筑节能专项施工技术方案审查并签字认可。
专业监理工程师应当对工程使用的墙体材料、保温材料、门窗部品、采暖空调系统、照明设备,以及涉及建筑节能功能的重要部位的施工质量进行检查、验收并签字认可。
(3)对不符合建筑节能标准的行为要坚决制止,并要求改正。
(4)严格监督建筑节能材料的取样送检工作,未经监理工程师签字,墙体材料、保温材料、门窗、采暖空调系统、照明设备不得在工程上使用或者安装,施工单位不得进行下一道工序的施工。
(5)对易产生热桥和热工缺陷部位的施工,以及墙体、屋面等保温工程隐蔽前的施工,专业监理工程师应当采取旁站形式实施监理。
对其他部位的施工还应当采取巡视和平行检验等形式实施监理。
(6)监理人员在参与竣工验收时应对竣工工程的建筑节能情况严格把关,不得在不符合建筑节能强制性标准要求的工程中签字验收。
(7)工程监理完成后,监理企业应在《工程质量评估报告》中明确建筑节能标准的实施情况
注:近年来随着建筑节能工作的不断推进,强调必须要考虑导热系数λ和蓄热系数s的修正系数,需进行修正主要是考虑在建筑节能构造中保温材料的工作状态与实验室测得的数据时的工作状态是不同的。
如在屋面构造中保温材料因施工荷载等因素会使其受力,产生压缩变形,密度增加,厚度减少,自然保温效果要打折扣,所以一定要乘以“修正系数”才能较正确的反映其实际的保温效果。
修正系数是指原材料物耗物价的变动、工资增长、劳动生产率的提高制造费用的变动、意外损伤等因素对单位制造成本的影响系数即目标成本.上年平均单位成本X修正系数 .
因此在建筑计算中都要加修正系数以确定计算的准确性,系数取值查相关规范。
建筑节能工程质量控制要
建筑节能工程质量控制要第一节、外墙外保温监理细则一、质量事前控制1、检查承包单位是否具备外墙外保温系统施工资质,查验相关人员岗位证书。
2、熟悉设计图纸,尤其是细部构造做法,如外窗周边、伸出墙面各种进户管口、预埋件、连结件、变形缝、抗裂分格缝等都应事前了解。
3、审查施工方案,施工方案中应有施工工序及施工间隔时间、施工机具、基层处理、环境温度及养护条件要求、施工方法、材料用量、各工序施工质量要求及成品保护等方面的内容。
4、检查外保温系统的型式检验报告及主要组成材料的产品合格证、出厂检验报告、进场材料经监理见证送样的复检报告及现场验收记录。
5、对外墙面砂浆找平层的表面强度、平整度和垂直度进行工序交接检的监理见证,达不到标准要求监督整修至符合“规范”要求。
6、按照国家现行的有关规定督促施工单位完成外架子的交接验收及涉及防火、防毒等方面的措施是否落实。
二、质量事中控制1、根据图纸要求,首先沿着外墙散水(或事先确定的某一楼层)标高弹好散水(或某一楼层)水平线;应设置系统变形缝处,则应在墙面弹出变形缝及变形缝宽度线;抗裂分格缝按设计要求设置,并弹出分格缝宽度线。
2、粘结用聚合物砂浆(胶粘剂)和抹面用聚合物砂浆(抹面胶浆)应按产品说明要求配制,使用电动搅拌器进行搅拌,搅拌工作进行完后,应将配好的胶粘剂静置5分钟,再搅拌1次。
3、XPS板可采用点粘法和条粘法相结合,粘贴板时,应将胶粘剂涂在板背面,涂胶粘剂面积不得小于XPS板面积的40%,按楼层每20m抽查一处,但不少于3处,每处检查不少于2块,在胶粘剂终凝之前用尺量检查,取其平均值。
4、XPS板应自下而上沿水平方向横向铺贴,粘贴时应轻揉,均匀挤压,为了保证板面平整度,可使用一根长度2米的靠尺进行压平操作。
XPS板应逐行错缝,墙角处应交错互锁,门窗洞口四角处不得拼接,应采用整块XPS板切割成形,接缝应离开角部至少200Innb角部沿45度应加设加强型耐碱网布一层,尺寸应2300X200。
建筑节能工程施工监理质量控制分析
建筑节能工程施工监理质量控制分析摘要:只有科学开发建筑节能材料,正确应用高新技术,抓好建筑节能设计和施工的质量控制,才能最大限度地做到人类和生态的和谐发展。
本文探讨了建筑节能工程施工监理质量控制措施。
关键词:建筑;节能工程;施工;监理;质量控制中图分类号:tu201.5文献标识码: a 文章编号:随着科学技术的进步和社会的快速发展,建筑节能越来越被人们重视,建筑节能材料的开发,节能技术的应用也将成为今后科研和工程技术人员研究的重要课题。
只有科学开发建筑节能材料,正确应用高新技术,抓好建筑节能设计和施工的质量控制,才能最大限度地做到人类和生态的和谐发展。
一、节能建筑的主要内容及节能理念1、建筑设计: 根据规定建筑设计必须有节能设计专篇, 且必须经审图部门的审查确认, 从而要求设计人员必须具备节能意识, 并且发挥其在建筑节能工作中的基础性和决定性的作用, 从源头上为减少投资起到保证作用。
2、自然资源的综合利用: 太阳能、风能、地热的利用, 这些自然资源基本上是取之不尽, 用之不竭的能源。
无污染、取用方便、使用效果好, 对改善城市环境居功至伟, 目前有许多城市已强制要求在建筑工程中使用这些新技术和新能源的开发并运用于工程, 如太阳能热水循环系统、地热利用循环系统等, 取得了很好的效果。
3、改善围护结构: 目前各地正陆续取消使用黏土砖, 取而代之的是各种轻质保温隔热和容重低的砌体材料; 凡用金属门窗的应选用断桥隔热型材; 外墙保温技术的运用; 外遮阳系统的运用; 填充惰性气体的中空玻璃和低辐射玻璃的运用。
这些措施都显著提高了建筑节能效果, 是目前建筑节能的主要措施。
4、选择低能耗的设备: 目前在建筑的总能耗中空调和照明设备的消耗占比很高, 因而也是节能的重点, 国内目前有些建筑已采用地泵系统替代传统的通风空调系统, 节约了大量的能源, 全国范围内节能灯的使用更是功不可没。
二、建筑节能工程施工监理质量控制措施1、施工前准备控制要点对节能工程施工图设计文件审查并备案。

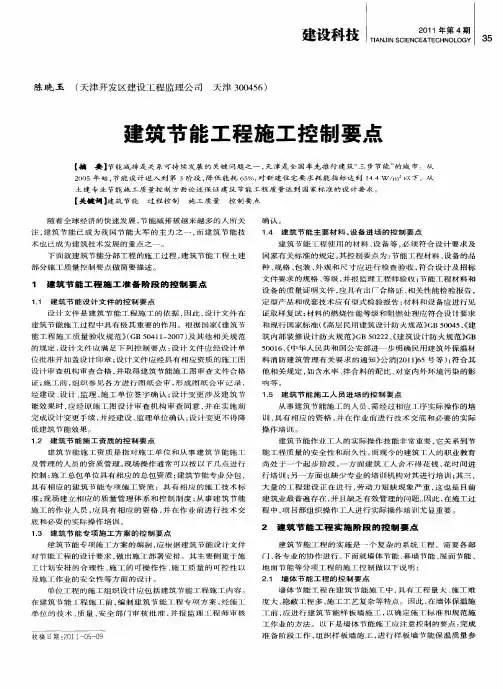

建筑节能工程施工控制要点
【 关冀词 】 建筑节能
过程控制 施工质量
控制要点
确认。
随着 全 球 经济 的快 速 发 展 , 能 减 排 被 越 来 越 多 的 人 所 关 节
注 , 筑 节 能 已 成 为 我 国 节 能 大 军 的 主 力 之 一 , 建 筑 节 能 技 建 而 术也 已成 为建 筑技 术 发 展 的 重 点 之 一 。
14 建 筑 节 能 主 要 材 料 、 备 进 场 的 控 制 要 点 . 设
建 筑 节 能 工 程 使 用 的材 料 、 备 等 , 须 符 合 设 计 要 求 及 设 必
国家 有 关 标 准 的 规 定 。 控 制 要 点 为 : 能工 程 材 料 、 备 的 品 其 节 设
下 面 就 建 筑 节 能分 部 工 程 的 施 工 过 程 , 筑 节 能 T 程 土 建 建 部 分 施 工 质 量 控制 要 点 做 简 要 描 述 。
响等 。
经建 设 、 计 、 理 、 工 单 位 签 字 确 认 ; 计 变 更 涉 及 建 筑 节 设 监 施 设 能效 果 时 , 经 原 施 工 图 设 计 审查 机 构 审 查 同 意 , 在 实 施 前 应 并
完成 设 计 变 更 手 续 , 经建 设 、 理 单 位 确 认 ; 计 变 更 不 得 降 并 监 设
位 批 准 并 加 盖 设 计 印 章 ; 计 文件 应 经 具 有 相 应 资 质 的施 工 图 设 设 计 审查 机 构 审查 合 格 , 取得 建筑 节 能 施 工 图审 查 文 件 合 格 并
证; 工前 , 织参见各方进 行图纸会审 , 成 图纸会审记 录 , 施 要求 的 通 知 》  ̄ [0 16 公 2 1 15号 等 ) 符 合 其 ; 他相关规定 , 如含 水 率 、 合 料 的配 比 、 室 内外 环 境 污染 的影 拌 对
谈工程监理对建筑节能质量控制要点
( )常用的墙体隔热 保温 材料包 括 :灰砂 砖 、粉煤 灰 1 砌块 、陶粒混凝土砌块 、复合轻质 隔墙板 、加气混 凝土等 。 隔热保 温砌块 的规格 、密度 、外观 强度 及砂浆 应符 合设 计
工程师承担本专业 的建 筑节 能监理工 作 ,但 由于建筑 节能
属于较新 内容 ,监 理单 位应 结合监理 人员 的专业 特点 ,加
能系统 的运行 管理 ,利 用可 再生能 源 ,在 保证建 筑绿 色建
筑 的需要 ,在空 调 和照明 的节能方 面有 实际意义 。节 能建
筑 主要是 指采 用 新型 墙体 材料 ,运用 各种 保温 节能 措施 ,
筑节能强 制性标准 和设计文件 ,编 制符 合建筑 节能特点 的、
具有针对性 的施 工方案 。并将节 能施 工组织 设计 及方 案报 送监理工程 师。
2 1 施 工 准备 阶段 的监 理 工作 要 点 .
见 ,并经总监 审签后报 业 主。建 筑节 能工程 开 工前 ,专 业
监理工程师应审查承包商报送的《 建筑节能工程 专项施工技 ( ) 工程监理单位 应 当对从 事建筑 节能工程 监理 的相 1
术方案》, 提出审查意 见 ,并经 总监 审签后报 业 主。审核 时
各 种 保 温 节 能 措 施 ,综 合 利 用 自然 资 源 ( 太 阳 能 、地 热 如
等) 作为 能源供 给 ,使 用低能耗 的设 备 ,而形成 的 建筑。
建 筑 节 能 的 重 要 作 用 : 可 以 缓 解 能 源 的 紧 张 局 面 ,是 社 会 经 济 发展 的 需 要 ; 减 轻 大 气 污 染 的 需要 ;保 护 生 态 环 境 和 提 高 建 筑 热 环 境 的 质 量 ; 建 筑 节 能 亦 是 发 展 绿 色 建 筑 的 需 要 ,在 空 调 和 照 明 的 节 能 方 面 有 实际 意 义 。 关键 词 :建 筑 节 能 ;监 理 ;要 点 中 图 分 类 号 :T 7 2 3 U 1 . 文 献 标 识 码 :B 文章 编 号 :17 4 1 (00 6— 0 4— 2 6 2— 0 1 2 1 )0 0 7 0
节能工程质量控制重点内容及方法
节能工程质量控制重点内容及方法(一)、施工准备阶段的监理审查内容1、承担建筑节能工程的施工企业应具备相应的资质;施工现场应建立相应的质量管理体系、施工质量控制和检验制度,具有相应的施工技术标准。
2、设计变更不得降低建筑节能效果。
但设计变更涉及建筑节能效果时,应经原施工图设计机构审查,在实施前应办理设计变更手续,并获得监理和建设单位的确认。
3、建筑节能工程采用的新技术、新设备、新材料、新工艺,应按照有关规定进行评审、鉴定及备案。
施工前应对新的或首次采用的施工工艺进行评价,并制定专门的施工技术方案。
4、单位工程的施工组织设计应包括建筑节能工程施工内容。
建筑节能工程施工前,施工单位应编制建筑节能工程施工方案并经监理单位(建设单位)审查批准。
施工单位应对从事建筑节能工程施工作业的人员进行技术交底和必要的实际操作培训5、建筑节能工程的质量检测,除按规范规定的以外,应由具备资质的检测机构承担。
(二)、材料与设备检验检查.1、建筑节能工程使用的材料、设备等,必须符合设计要求及国家有关标准的规定,严禁使用国家明令禁止使用与淘汰的材料和设备。
2、材料和设备的进场验收应遵守下列规定:(1)对材料和设备的品种、规格、包装、外观和尺寸等进行检查验收,经监理工程师(建设单位代表)确认,形成验收记录。
(2)对材料和设备的质量证明文件进行核查,经监理工程师(建设单位代表)确认,纳入工程技术档案,进入施工现场用于节能工程的材料和设备均应具有出厂合格证、中文说明书及相关性能检测报告,定型产品和成套技术应有型式检验报告,进口材料和设备应按规定进行出入境商品的检验。
(3)对材料和设备应按照规范的规定在施工现场抽样复检,复检应为见证取样送检。
3、建筑节能工程使用材料的燃烧性能等级和阻燃处理,应符合设计要求和现行国家标准的规定。
4、建筑节能工程使用的材料应符合国家现行有关标准对材料有害物质限量的规定,不得对室内外的环境造成污染。
5、现场配配制的材料如保温浆料、聚合物砂浆等,应按设计要求或试验室给出的配合比配制。
建筑节能监理控制要点
六、建筑节能监理监控要点外墙外保温节能工程1.进场材料的品种、型号必须符合设计和技术规程要求,应具有质量保证书、产品合格证、检测报告2.复测基准点,在墙面上每间隔2m不少于一个厚度基准点,检查灰饼厚度3.检查防水涂膜稀浆刷的均匀程度4.硬质聚氨酯喷涂施工后24h内,不允许对其进行修整5.国家有关的施工及验收规范、规程、标准及文件6.193纤维增强抗裂腻子应分层批嵌,每层厚度控制在3mm左右,总厚度5-10mm。
养护48h以上方可施工面层7.对193聚氨酯泡沫塑料表面不平整处,可进行批嵌193纤维增强抗裂腻子找平,以增强其和钢丝网片的接触面,防止抗裂腻子的空鼓,保证其表面的平整度8.喷涂硬质聚氨酯时应注意对门窗等构件的保护,若不慎污染到门窗上应及时予以清理9.当长度、宽度超过23m时应设置伸缩缝,用切割机将泡沫塑料切割至结构墙体,并用柔性腻子填满,变形缝上下应加锚栓加固10.不宜施工的天气条件:施工现场气温不宜低于5℃;不宜在雨、雾、雪天气施工;相对湿度不宜大于90%;风力不宜在5级及以上内墙内保温节能工程1.墙体基层表面应无浮灰、油污、隔离剂、空鼓、风化物等杂质2.以门窗洞口边为基准,在墙面分别向门窗口两边按保温板宽分档弹出控制线3.根据房间的开间和进深尺寸及保温板的规格预排保温板4.预埋接线盒、管箍及埋件5.安装保温板控制要点6.板缝处理及玻纤网格布待安装保温板的胶黏剂达到强度后,检查板缝的粘贴情况,发现有裂缝应及时修补7.玻璃纤维网格布粘结干燥后,墙面粉2-3遍满刮2-3mm厚的石膏腻子,墙面腻子应平整,表面无裂缝、起皮和透底现象,验收合格后施工饰面层安装保温板控制要点(1)将接线盒、管箍及埋件的位置准确的翻样到保温板上,并开出洞口(2)安装前清除墙面的浮灰,在保温板的四周边满刮粘结石膏,板面中间梅花形设置粘结石膏饼,数量大于板面面积的10%(3)保温板与墙面应粘结牢固,板顶面留出5mm缝隙用木楔子临时固定,其上口用石膏粘结剂填塞密实(4)保温板安装完,用聚合物砂浆抹门窗口护角,保温板在门窗口处的缝隙用胶黏剂填塞密实(5)雨期施工时,在运输和贮存保温板过程中应采取防雨措施,防止石膏板被雨淋湿(6)冬期施工时,做好门窗的封闭,施工环境温度应不低于5℃,防止石膏板胶黏剂受冻门窗节能工程(1)门窗生产和安装单位,应将符合设计和产品标准规定的门窗及其附件提供业主、设计、监理和施工共同确认后封样于监理处,作为门窗及附件进场验收的依据(2)门窗的品种、规格、外观及其附件应符合设计要求和国家现行标准的规定(3)门窗的气密性、保温性能、中空玻璃露点、玻璃遮阳系数和可见光透射比应符合要求(4)门窗进入施工现场时,应按规范要求进行节能性能复验,复验应为见证取样送检(5)建筑门窗采用的玻璃品种应符合设计要求,中空玻璃应采用双道密封(6)金属外门窗隔断热桥措施应符合设计要求和产品标准的规定,金属副框的隔断热桥措施应与门窗框的隔断热桥措施相当(7)外门窗框或副框与洞口之间的间隙应采用弹性闭孔材料填充饱满,并使用密封胶密封。
建筑节能工程质量控制要点
建筑节能工程质量控制要点1、节能工程所用的材料(产品)的品种、规格、性能应符合设计要求,主要的材料和制品,进场时应检查产品质量合格证明文件、型式检验报告及相关性能的检测报告,主要材料和制品现场抽样复验。
墙体节能工程使用的保温隔热材料,应符合设计要求,建筑面积20000㎡以下,不少于三组;建筑面积20000㎡以上,不少于六组。
2、审核节能施工方案、施工工艺和技术交底。
3、保温隔热材料的厚度必须符合设计要求,对隐蔽工程进行专项检查验收。
4、要求施工单位必须建立“三检”制度,并有完整的检查记录,必须按工序、层次进行检查验收,如发现上道工序质量不合格,必须进行返工或修补,直至合格后方可进行下道工序。
5、门窗的品种规格应符合设计和相关标准。
同一厂家的同一品种、类型、规格和附件的门窗及门窗玻璃每100樘为一个检验批,不足100樘也为一个检验批划分。
监理部见证取样员见证取样。
6、建筑外窗的气密性、保温性能、中空玻璃露点、玻璃的遮阳系数和可见光透射比应符合设计要求。
7、门窗四角是应力集中部位,规定门窗四角处板不得拼接,应采用整版切割成形,避免因板缝而产生裂缝。
8、基层墙体的质量应符合下列规定:(1)基层墙体经工程验收达到合格质量要求;(2)墙体的砼残渣和脱模剂必须清理干净;(3)墙体平整度超出部分应剔凿或修补;(4) 墙面的门窗框、水落管、进户管线、预埋件、设备连接件等均应安装完毕;(5) 墙面不同基层材料相接处应铺设金属网。
9、地面节能工程使用的保温材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求。
并应在见证取员见证下送检。
10、为防止管道堵塞,防止跑、冒、滴、漏,节约能源和影响热计量装置的准确计量,要求管道、配件、散热设备连接部位完好无损,管内和丝口部位干净。
11、采暖管道穿过墙壁和楼板设置套管是一项对采暖管道安装的基本规定,要求套管与管道间隙填充阻燃隔热材料和用防水油膏封口抹完,有利于管道隔热保温,也有利于隔声、美观和保护用户私密性。
建筑节能工程技术监理控制要点及措施
建筑节能工程技术监理控制要点及措施1.建筑节能设计:-确保建筑在设计阶段充分考虑节能的原则和需求,如合理选用材料、进行热工计算等。
-监督建筑结构、墙体、屋面、门窗等方面的设计,确保其具有良好的隔热、保温性能。
-监督建筑的采光设计,确保室内获得足够的自然光以减少人工照明的使用。
2.材料选用:-监督建筑材料的选用,鼓励选用具有良好的保温、隔热、耐久性能的材料,如优质保温材料、双层玻璃等。
-在材料的选择上,要尽量减少对环境的污染,选择环保型材料。
-监督材料的施工质量,确保其符合设计要求和标准。
3.施工过程控制:-监督施工过程中的细节,如防止漏风漏水、隔音要求等。
-确保施工过程中的人员操作符合相关规范,如保温层施工要求、空调系统的安装等。
-监督建筑施工过程中的质量控制,如墙体的砌筑、保温层的施工等,确保达到设计要求。
4.设备调试和运行:-监督建筑设备的调试过程,确保各类设备的运行正常、能耗合理。
-指导建筑设备的维护保养工作,确保设备的高效运行。
-监督建筑设备的使用和管理,鼓励设备的定期检查和维修。
5.能耗监测:-建立建筑节能工程的能耗监测和评估体系,定期对建筑能耗进行监测和分析。
-根据能耗监测结果,提出相应的改进措施,优化建筑的能源利用效率。
-监督建筑节能措施的实施效果,并进行能耗情况的动态跟踪。
在实施建筑节能工程技术监理时,还需注意以下几点:-对监理人员进行专业培训,使其熟悉建筑节能技术和监理要点。
-加强与设计单位、施工单位的沟通协作,确保监理要求得以有效落实。
-加强与建筑业主的沟通,提高其对建筑节能的重视程度。
-根据实际情况,灵活运用先进的监理技术和手段,如无人机监测、红外测温等。
总之,建筑节能工程技术监理是确保建筑节能效果的重要手段,通过建筑节能设计、材料选用、施工过程控制、设备调试和运行、能耗监测等措施的实施,可以有效提高建筑的节能性能,减少能源消耗,促进可持续发展。
建筑节能工程 监理细则
建筑节能工程监理细则一、工程特点与材料建筑节能工程涉及对建筑物的保温、隔热、节能设备的安装等多个方面,所使用的材料多为高效节能材料,如保温板、节能门窗、高效热泵等。
这些材料具有良好的保温隔热性能,能够显著降低建筑能耗,提高能源利用效率。
二、监理工作流程接收并审核建筑节能工程施工图纸,确保符合节能设计标准。
对施工单位提交的施工组织设计进行审查,确认其包含节能措施。
监督施工单位按照节能设计进行材料采购,确保节能材料符合设计要求。
跟踪节能工程施工过程,确保施工质量和进度符合合同约定。
组织节能工程验收,确保工程质量达到设计要求。
三、控制要点与目标控制要点:节能材料的选用、节能施工工艺的执行、节能设备的安装调试等。
目标:确保节能工程施工质量,提高建筑能源利用效率,达到节能减排目标。
四、监理方法与措施定期检查:对节能工程施工现场进行定期检查,确保施工单位按照设计要求施工。
材料抽检:对进场的节能材料进行抽检,确保其符合设计要求和相关标准。
旁站监督:对关键施工部位和隐蔽工程进行旁站监督,确保施工质量。
记录与报告:对施工过程进行记录,对发现的问题及时报告并督促整改。
五、专项方案审查对施工单位提交的节能工程专项施工方案进行审查,确保其科学合理、可行可靠,并符合节能设计要求和相关标准。
六、施工单位资质审查对施工单位的资质进行审查,确保其具备从事建筑节能工程施工的资质和能力。
七、节能材料验收对进场的节能材料进行验收,检查其质量证明文件、规格型号等是否符合设计要求。
对验收合格的节能材料进行标识,确保其在施工过程中正确使用。
八、质量安全监控对节能工程施工过程进行质量安全监控,确保施工质量符合设计要求和相关标准。
对施工过程中发现的质量安全隐患及时提出整改要求,并跟踪整改情况。
对节能工程进行验收,确保其质量符合设计要求和相关标准。
通过以上监理细则的实施,可以确保建筑节能工程施工质量,提高建筑能源利用效率,达到节能减排目标。
建筑节能工程施工质量监理控制要点
关键词 : 建筑节能 ; 工质 量 ; 理 施 J £ 随着扯会经济的发展。 人们白生活水平不断 设单位代表) g 检查认可,形成棍应的员量 验收记 纳入工程技术档案。未经验收的建筑节能材 分项工程全部验l A格的基础 E 进行外墙节能 提高 , 民用建霸沩 改善室 内热 境, 对夏季降_ 、 录 , 温 I 殳 , 构造和外窗气密性实体检测以及系统节能性检测 2 2事中控锚 和系统联合试运转调试, 确认建筑节能工程质量 材料和设备进行验崎= 殳 2 . 21 GL0 1- 0 7 , I 4 1 2 0 ) S 行检查 , 如品种 、 、 规格 外观和尺寸等可通过 目视 a 节能工程的检验批和峰蔽工程验收: 专业监 和简单的尺量 、 称重 理正 币 主持, 蓝工单位帆关专业质检员、 : 旋工 员 监理的要点谈谈看法。 l 建鳙节能分部的基本内容 ;进口材料和设备 参加; 节能分项工程验收: h 专业监理工程师主持, 建筑节能分部 l 0 施工单位机关 负责 ^ 和相关专业贯睑员、 旅工员 验收: 求。 实旌见 和 参加 ; 节能分部工程验收 : a 由建设单位项目负责 22 目和数量。 人主挣 施工单位项目 l 墙体节能工程: - l 主体结构基层、 保温材料、 送检。 2 经理 、 目 项 技术负责人和相 饰面层等; I 2幕墙节能工程 : 主体结构基层、 隔热 2 3蘸工过程质量控 树 关 专监目梭员、 工员参加, i 施 监理单位总监理工程 材料 材料、 隔气层幕墙玻璃 、 单元式幕墙板 2. 31 改变建筑 制 毒 体材料、保温隔热 料 师和是设计单位节能设计人奂参加 ;单位工程竣 d 块、 通风换气系统、 阳设施 、 遮 冷凝气收集排放系 及保温系统 、门窗材料或挞睫诗 施 ; 昔 改变门窗形 工验收应在建筑节能分部工程验收合格后力可进 统等。3门窗节菇Ⅱ理 : 窗潲 l 门、 遗 阳设旌等; 式、 数量与尺寸 ; 对 行。 l 4屋面节能正程: 基层、糯调黻 壤 、 l j 防水 改变空调及节能挂能等。应 送原审图机构审查 。 3 验收标准 3 层、 面层等 ;5地面节能工程 : 1 基层、 温层 、 保 保护 2 .砌块应置于室 内或不受雨雪影响的场所 , 3 2 并 按 < 筑 节 能工 程 施 工质 量验 收规 范 > 建 层、 面层等 ;.采暖节能工程 : 1 6 系统科式 、 散热器、 保证在干燥状态下砌筑及抹灰。2 砌块砌筑必 ( 5 4 1 D 7执行 , 二 al l _ ) O D 涉及建筑节能效果的关键 阀门与仪表 、 热力人门装置 温材料 、 调试等;7 须使用粘结剂( 1 . 专用砌筑砂浆 )砌筑时应使用专 , 用钰商 沼 , 实 以确保灰缝饱满度和粘结力。2 . 3 4 3 验收资料 . 4 设备、 阀门与仪表 摊}调试等;.空调与采 砌体与钢筋混凝土柱( ) 、 1 8 墙 相接处 , 应设置拉结钢 3 .在分部验收前 3 .1 4 个工作 日内将施工和监 暖系统的冷热源及管同节能工程 : 系统制式 、 冷热 筋进行拉法或 L 型铁件连接。砌筑时应使用专用 理资料送质监站审核 。同时提交旌工单位的建筑 源设备、朝 南 没备、 管网、 阀门与仪表 、 绝热保温材 的鼎槽施 工,以翅 唆 瞎 过大。2 5 鳘 3 外墙砌体与 节能分部质量验收报告、l理单 l 釜 位建筑节能分部 料、 调试等;9配电与照明节能工程 : l 低压配电电 粱、 墙 ) 柱( 的间隙应采用软连接 , 用柔性进行检 源、 照明光源 琪 、 附属装置、 控制功能、 调试等; 查。2 .外墙外保温工程旌工期间及完工后 2 h 检圣’ 告。 . 节售 部工程施工技 蓝 36 4 音 最 3. l 4 2 扮 津泡 括: l O监测与控制节目 工程 :冷热源系统 的监测控 内, 、 l 皂 基屈 隅 喜气温废 氐于 5C  ̄夏毒通 设计文件及图审报告 、 图纸会审记录、 设计变更 制系统 、 空调水系统的监测控制系统 、 通风与空调 阳光暴晒。在 5 以 匕 级 大风天气和雨天不得旎工。 和洽商等; 主要材料 、 配件( 设备) 出厂合格证及 系统的监测控制系统、 监测与计量装置、 供配电的 2 . 37保温层施工前, 应对基层的质量进f验收。 i 基 进场检( 验报告 ;墙体、 复) 幕墙、 门窗、 屋面、 地面 监 系统 层表面应清洁 , 无油污和脱模剂等妨碍的附着物, 等节能工程 的材料质量证明文件及进场复验报 2 控制的基本要求和重点 空鼓 、 疏松部位应剔除。 保温层厚度要均匀。 不允 告 ;黪蔽正鲤创 l己翻 联 图像资料;后置锚 芟 j { 2 事 前控 制 l 许负偏差。2 . 3 8 固件拉拔试验 ; 保温浆料同条件试件报告; 体 砬f 2 -建筑节能工程施工前 , l 1 施工 匣 应编制 建筑节能工程专项旃工方案, 并经税江 技术 置在板缝部位。 长 实体检验记录 ; 门窗传热系数检测报告 ;门窗气 r  ̄ 3 负责人审核 , 并由项 目 总监理工程师( 建设单位项 度的 l ob 密性、 水密性 昏 睑测报告; 通风与 空调系统、 目负责人) 审批。 首次采用的新技术激 备 通风和空调机组等设备的单机试 运 、 转 调试及风 料、新工艺,施 工单位应制定专门的施工技术方 先涂抹一层 随即将 量平衡i 胃试记录; 配电与照明系统检测记录; 案, 施工前应由项 目总监理工程师( 建设单位项 目 中,待抹面皎浆稍干硬 监控与控制系统检测记录;采暖、 通风与空调 、 配 负责人 ) 组织建设、 设计、 施工( 总承包企业 、 专业 至玎碰触时, 再抹第二道抹面胶浆。门窗洞口部位 电与照明系统节能性检测记录 ;施工方案和施工 21 必须做加强网处理 ,沿 口勒角处要做翻包处理 。 工艺 ;施工现场质量管理检查记录; . 2监 分部 、 分项 理单位应对施工单位的资质, 人员资质进行审核 。 2 . 隐蔽工程应随施工进度及时进行验收, 3 1 0 由监 工程、 检验批质量验收记 录;节能工程专项验收 针对工程特点 ,专业监理工程师应编制符合建筑 理工程师主持, 施工单位相关专业的质量检查员 记录。3 .建筑节能分部工程质量验收合格后应 . 4 3 节能要求的监理实施细则,并报项 目总监工程师 与 工员参加, 施 关键隐蔽鲁 可邀请设计人员参 具 的材料 : 啦 备 建筑 节能 工程质量验收 及中间 批准。 监理实施细则应包括见i 取样检测、 平行检 加。 3 1 2 . 外皤保温系统除面层外应逐层进行隐蔽 验收记录;节能分部工程验I 1 中发现的质量 测、 隐蔽工程验收、 节能质量控制点 、 质量要求 、 验 验收 , 随做随验 , 主要包括 :基层 、 保温层、 抹面 问题整改报告等 。 收程序以及建筑节能工程专业旁站监理方案等内 层 、 饰面层的构造做法及其表面处理 ; 温层厚 h 保 4 建筑节能资料的整理 容。2 .建筑节能工程使用的材料、 . 1 3 设备、 购配件 度、 垂直度和尺寸偏差 ;建筑的抗震缝、 。 伸缩缝、 建筑节能工程作为单位工程的一个分部工 的验收应符合设计及 沉降缝的保温构造节点做法; 墙体热桥部位如: 程, d 有关节能的项 目已明确单独填写检查验收表 收规范》 要求 , 并应对材料、 设备、 购配件的品种、 挑出附墙柱、 女儿墙、 外 格, 节能分部资料需单独组卷。 规格 、 、 包装 外观、 尺寸和性能等进行检查 , 对质量 墙套、 孔洞脚手眼的保温、 隔断修补措施 ;增强网 e 证明文件( 主要包括出厂合格证 、 使用说 明书、 省 的铺设、 搭接方法 。 建设}技成果推广许可证 、型式检测报告及相关 3节能分部质量验收 性能检测报告等)进行核查 , , 且经监理工程师( 建 31 .验收条件
