建设工程结算书装订顺序及要求

合集下载

工程预结算编制审核管理规定

工程预结算编制审核管理规定

工程预结算编制审核管理规定为加强对工程预结算编制审核工作的管理,明确预结算编审依据、编审时限、成果文件及相关资料的具体要求,规范工作流程,确保工作顺利高效完成,以达到准确合理确定工程造价的目的。

特制订本管理规定。

一、预算工作管理要求1、施工图预算编制的依据以工程施工合同、施工图及设计说明文件、(设计交底)图纸会审记录、经监理及建设方审核后批准的施工组织设计或施工方案、现行施工及验收规范、设计选用的(通用)标准图集、发包方下发的交楼装修标准或营造做法、发包方施工界面划分通知、甲供材料及设备和甲方指定分包工程明细、现行相关造价管理法规以及经发包方确认的其它有关资料等作为编制依据。

2、施工图预算成果文件要求(1)预算成果文件内容:预算书(含分部分项及措施项目工程造价汇总表)、主要工程量计算书(含钢筋料表)、单位工程造价(比例)分析表以及必要的说明文件和经甲方确认的编制依据文件。

(2)预算成果文件格式:纸质版一式两份;电子版一式一份(编制依据文件除外)。

3、预算编制时限(提交时间要求)别墅类(含多层住宅)施工图齐备会审后二十五天内提交;(小高层)高层公寓类,施工图齐备会审后四十五天内提交;会所、商业中心、幼儿园、学校等公建配套类,施工图纸齐备会审后三十五天内提交。

(预算提交时间具体要求以合同约定为准)二、结算工作管理要求1、工程结算编制的依据以工程施工合同、单位(或分部分项)工程质量验收合格证明文件、竣工图、设计变更通知或技术核定单、图纸会审记录、经批准实施的施工组织设计(或施工方案)、经备案的施工现场签证单、甲方下发(或签认)的工作联系单及材料设备定价(定品牌)单或核价单、甲供材料设备明细及设备移交确认单、工程实际选用的通用(或标准)施工图集、建设物价等主管部门现行有关定价调价文件、合同违约索赔记录和其它甲方认可的相关资料等为编制依据。

2、工程结算文件要求(1)结算资料需包含以下内容a.封面:封面及装订要求采用“天津市城市建设档案馆制”统一样式装订立卷,需加盖编制单位公章)b.工程项目竣工结算资料清单(目录)c.竣工结算申请书:施工方及甲方有效签字的结算申请表,其中:甲供材或甲分包工程另需总承包单位签字的确认意见d.工程竣工验收合格证明文件(建设行政主管部门备案后,甲方组织的各单位验收合格证明文件)e.工程保修承诺书f.工程移交证明文件g.甲供材料设备明细及设备移交确认单(如有)h.全套施工/供应合同(含合同附件)i.经甲方审定的施工组织设计j.图纸会审记录、设计变更通知单(包含经签认的变更图纸)、技术核定单、经甲方签认并备案的施工现场签证单。

工程施工单位上报结算文件要求

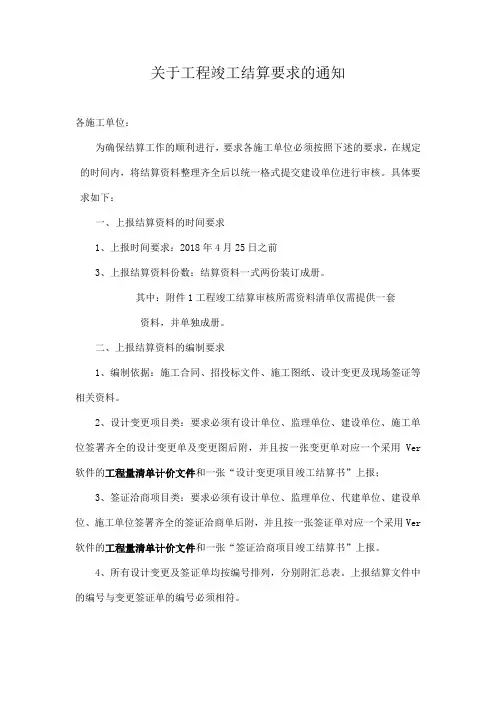

工程施工单位上报结算文件要求

关于工程竣工结算要求的通知
各施工单位:
为确保结算工作的顺利进行,要求各施工单位必须按照下述的要求,在规定的时间内,将结算资料整理齐全后以统一格式提交建设单位进行审核。

具体要求如下:
一、上报结算资料的时间要求
1、上报时间要求:2018年4月25日之前
3、上报结算资料份数:结算资料一式两份装订成册。

其中:附件1工程竣工结算审核所需资料清单仅需提供一套
资料,并单独成册。

二、上报结算资料的编制要求
1、编制依据:施工合同、招投标文件、施工图纸、设计变更及现场签证等相关资料。

2、设计变更项目类:要求必须有设计单位、监理单位、建设单位、施工单位签署齐全的设计变更单及变更图后附,并且按一张变更单对应一个采用Ver 软件的工程量清单计价文件和一张“设计变更项目竣工结算书”上报;
3、签证洽商项目类:要求必须有设计单位、监理单位、代建单位、建设单位、施工单位签署齐全的签证洽商单后附,并且按一张签证单对应一个采用Ver 软件的工程量清单计价文件和一张“签证洽商项目竣工结算书”上报。

4、所有设计变更及签证单均按编号排列,分别附汇总表。

上报结算文件中的编号与变更签证单的编号必须相符。

工程结算文件要求及附件

工程结算文件要求及附件

工程结算文件要求1、工程结算书一式四份(附电子版):△结算书装订内容及顺序为封面(附件1)、移交物业的验收证明书(有业主项目部、承包商、物业公司及监理单位参与的四方共同验收合格之证明书)、单位工程竣工验收证明书、编制说明、工程量、结算清单表见附件2。

△结算书封面必须有项目部、监理公司和施工单位盖章、主管、经办人签字(盖章),格式具体见附件1。

2、工程竣工设计图纸一套/本(附电子版,原件、独立编号装订,必须有业主和监理经办工程师、项目经理(签字盖章)。

3、材料设备到货确认单、工程指令单及附件、工程指令验证单、现场签证结算单一份(原件、独立编号装订)。

4、设计变更单(独立装订)。

5、工程量计算底稿一份(附电子版)。

6、工程结算申请报告。

(附件3)7、资料签收清单。

(附件4)8、法人委托书。

(附件5)9、其他有效的证明文件。

(竣工资料送物业公司及地方档案馆验收合格的资料回执证明)10、结算资料每册(厚度在4cm)均应有目录,并打上页码。

11、结算资料应采用打印或不褪色的墨水书写,不得采用圆珠笔、铅笔书写,不得涂改。

附件1工程预(结)算书工程名称编制造价审核造价审核单位(盖章)主管审核人业主单位(盖章)主管经办人监理单位(盖章)主管经办人承建单位(盖章)主管编制人编制日期:年月日附件2工程量结算清单表附件3竣工结算申请报告:我公司承包的(项目名称、合同号)已于年月日完成并验收合格,现按要求提交全部的结算资料及相关资料,申请结算,在此,我公司郑重承诺:一、我公司所提交的结算文件、合同文件、签证单等有关资料是真实的、合法的文件。

二、我公司所提交的工程竣工设计图、材料设备到货确认单、工程指令单及附件、工程指令验证单、现场签证结算单、工程量计算表、计算图式及材料质量检验报告、工程竣(交)工验收证书、质检证明等资料是真实的、完整的。

三、我公司已提交全部的结算资料及相关资料,今后不再提出其它调整或补充结算要求。

四、今后如发现结算资料不真实,有虚假、隐匿等违规行为,或者出现资料前后矛盾的情况,愿意承担全部法律责任,并同意按最有利于维护建设单位利益的原则进行结算。

竣工结算审核资料装订顺序及注意事项

竣工结算审核资料装订顺序及注意事项

剑阁县审计局竣工结算审核资料装订顺序及注意事项一、审计局审定后的竣工结算成果资料装订顺序:(装订成册4套)顺序号资料名称备注1 封面以建设工程工程量清单计价规范为例(GB50500—2008):封面——竣工结算总价(按照规定内容填写、签字、盖章);2剑阁县政府投资项目工程审计情况表(现已经不需要该表)注意事项:审计事务所一般情况下只填写第二页第三点。

1、工程中标价、施工方送审结算价、业主审核后认可结算价、事务所审核价、审计局复核价。

2、在空白处分别填写较中标价审减、审增主要原因:1)、较中标(选)价审减主要原因:(仅列大项目)如:砖墙工程项目,工程量清单中工程量为250.5m3,审定工程量为220.5m3,审减30m3,约审减金额2.2万元。

2)、较中标(中选)价审增主要原因:(仅列大项目)如:外墙抹灰工程项目,工程量清单中工程量为1200m3,审定工程量为1800m3,审增600m2,约审增金额1.8万元。

如:增加室外砖砌围墙工程项目,根据“技术、经济签证核定单”和“现场踏勘记录”审定工程量为85m3,约审增金额2.0万元。

另外,对清单中的漏项项目,工程内容及特征与图纸设计不符的,以及因工程量清单少计工程量引起较大额度费用增加的应在“审增原因中”分别说明。

3)、其他项目审增审减约×××万元。

3 竣工结算审核报告造价事务所的竣工结算审核报告3 审计局审定后全套竣工结算总价书(含纸质和电子文件)以建设工程工程量清单计价规范为例(GB50500—2008):1、封面——竣工结算总价(此处不在需要此表)2、总说明;3、工程项目竣工结算汇总表;按照中标价或者合同价,扣除安全费用等,相比中标价清单内增减,清单外项目费用列出4、单项工程竣工结算汇总表;5、单位工程竣工结算汇总表;6、分部分项工程量清单与计价表;7、工程量清单综合单价分析表;8、措施项目清单计价表(一);9、措施项目清单与计价表(二);10、措施项目清单(二)综合单价分析表;11、其他项目清单与计价汇总表;12、规费、税金项目清单与计价表;二、审计局审定后的竣工结算在审核过程中形成的资料装订顺序:(单独装订成册1套)顺序号资料名称备注封面样式见附表《竣工结算审核过程资料封面》,可自行设计1 授权委托书业主、施工单位办理竣工结算人员授权委托书,业主、施工单位委托人员(法人代表)和被委托人员的身份证复印件(加盖单位公章)2 工程收方表或现场踏勘记录表需要各方签字确认,踏勘表样式见附表《现场勘查记录》3 会议纪要等其他文件资料需要各方签字确认4 工程审计过程中的计算式提供纸质文件和电子文件,每页由各方(建设/监理单位、施工单位、审计单位、审计局相关股室)签字确认5 工程量清单对照表样式见附表《工程量清单对照表》,经几方签字加盖审计事务所公章6审批资料或者提交咨询意见表1)、援建项目:黑前指与县受援领导小组审批的费用增加资料;2)、非援建的灾后重建及扩大内需项目:县重建委员会审批的费用增加资料7 送审竣工结算总价书封面送审单位/施工单位报送的竣工结算书封面三、造价事务所审核的竣工结算成果资料初稿参照第一项装订。

建设工程合同装订要求

建设工程合同装订要求

建设工程合同装订要求建设工程合同是保障工程建设过程中各方权益的重要法律文件,其装订要求规范化、完整性和安全性对于合同的执行和维护具有重要意义。

本文将从建设工程合同装订的要求、装订过程中的注意事项以及管理等方面进行详细阐述。

一、建设工程合同装订的要求1.1 合同文件的组成建设工程合同文件应包括合同协议书、合同条款、中标通知书、投标文件、合同技术条款、图纸、工程量清单、工程报价单、合同附件等。

所有文件应清晰、完整,无遗漏。

1.2 装订材料的选择合同文件应使用耐磨、耐腐蚀、不易损坏的装订材料。

通常情况下,选择铁圈、胶粘带、线装等装订方式。

装订材料应与合同文件内容相协调,美观大方。

1.3 装订形式的规范合同文件的装订形式应规范,便于查阅和保存。

装订后的合同文件应整齐、牢固,不易松散。

装订位置应适当,不影响文件的阅读和签字部分。

1.4 合同文件的排序合同文件应按照一定的顺序进行装订,便于查阅和执行。

一般顺序为:合同协议书、合同条款、中标通知书、投标文件、合同技术条款、图纸、工程量清单、工程报价单、合同附件等。

1.5 合同文件的编号合同文件应进行统一编号,便于管理和追溯。

编号应包括合同编号、文件类型、序号等内容。

二、装订过程中的注意事项2.1 检查合同文件完整性在装订前,应仔细检查合同文件的完整性,确保所有文件齐全,无遗漏。

对于缺失或损坏的文件,应及时补充或修复。

2.2 保持合同文件的整洁在装订过程中,应保持合同文件的整洁,避免出现污渍、折痕等问题。

对于打印错误或涂改部分,应进行规范的修改,确保文件的整体美观。

2.3 规范装订操作装订过程中,应按照装订材料的特性进行操作,避免过度用力,导致装订材料损坏或文件变形。

同时,注意安全,防止划伤手指等意外事故的发生。

2.4 合同文件的装订顺序在装订过程中,应按照事先确定的顺序进行,确保文件整齐、牢固。

在装订完成后,应进行逐一检查,确保装订质量符合要求。

三、合同装订的管理3.1 建立合同档案合同装订完成后,应建立合同档案,包括合同文件的复印件和电子版本。

结算资料装订顺序及结算资料内容

结算资料装订顺序及结算资料内容

13
14 15 16 17 序号 1 2 3 4
对于含有甲供材安装的合同结 算,须出具甲供材确认单。对以 下各项出具明确意见: 甲供材核对表,附甲供材料(设 工程部 1)甲方实际采购规格及数量 备)收货验收单、退换货单据 成控部 2)施工单位接管规格及数量 3)实际安装规格及数量 (三者数量不符,须注明原因) 4)退换情况 工程罚款、扣款资料 工程部 施工合同及其附件、协议书 工程部 补充协议(若有) 工程部 其他与工程造价、工期等相关的资 工程部 第二部分 质量相关 项目名称 项目内容及要求 审核部 存在项填写具体页码范围,无相 结算资料目录(附件1) 工程部 关资料项,填写“无” 开工通知、竣工报告及竣工验收记 工程部 录(签字盖章手续齐全) 原材料进场验收记录、材料检验报 工程部 告(即可以看到材料品牌的证明资 隐蔽工程验收记录(签字盖章、手 工程部 续齐全)
电子档
5 6
1 2
1
与工程有关的“发包方通知指令、 会议纪要、往来文件、工程洽商纪 录”等文件 经审定的施工组织设计、施工方案 或专项施工方案(签字齐全) 第三部分 图纸 图纸会审纪要(签字盖章手续齐 全) 竣工图需加盖竣工图章,由承包 施工图、竣工图 方、发包方、监理方签字认可 第四部分 电子文件 电子文件:工程量计算式、GBQ 图 形算量、钢筋抽样、安装工程、方 格网、竣工图
结算资料报送承诺书。 施工单位办理结算人员委托书 工程款支付统计表(含水电费代付 统计) 设计变更、现场签证统计表(附件 结算汇总表(附件5) 施工图范围内结算书 设计变更及结算书(签字齐全并盖 一份变更或签证对应一份结算。 章,需有连续编号且附件完备) 现场签证单及结算书(签字齐全并 一份变更或签证对应一份结算。 盖章,需有连续编号且附件完备) 原始地貌标高抄测记录。 材料、设备认质核价单(签字齐全 并盖章,需有连续编号且附件完

工程结算办理要求及流程

工程结算办理要求及流程

工程结算办理要求及流程一、结算办理要求1. 合同履行到约定的结算节点时,由承包人向发包人项目部提交《结算申请表》及相关竣工结算资料。

资料清单包含但不限于以下内容:(1)工程结算书(加盖编制单位公章、预算员签章);(2)竣工验收单及竣工资料;(3)工程施工合同、补充合同或施工协议书;(4)经项目部确认后的工程竣工全套图纸;A竣工图纸提交包括签字盖章的纸质版竣工蓝图,及对应电子版CAD图纸;B竣工图确认要求:针对纸质竣工——施工监理需在每页竣工图确认章上签字并加盖监理项目部公章;项目部由项目部负责人在图纸目录上签字即可;(5)设计变更图纸、设计变更实施确认单、联系函、图纸会审交底纪要、会议纪要、备忘录等;(6)施工过程中的工程指令、工程签证单(发包人认可的);(7)施工组织设计;(8)甲供、甲指乙供材料设备清单、乙供物资限价表;(9)主要材料差价证明材料;(10)工期延误确认联系单(需有公司公章或项目部章的原件);(11)工程监理发包人、政府部门确认的隐蔽工程及竣工验收证明;2. 监理单位、发包人项目部复核合作方提交的全部资料后,填报《结算申请表》中的相关内容。

3. 发包人项目部将核查完毕的结算资料及清单、连同《结算申请表》,提交发包人成本部门,成本部门根据结算资料,启动结算审核工作。

4. 结算审核完成后,发包人承包人双方签署《建设工程造价编审确认表》和《结算确认协议书》。

二、结算办理流程及相关表格附:1.结算办理流程图2.结算申请表3.结算资料接收登记表4.工程结算确认协议书5.建设工程造价编审确认表6.建设工程结算审核汇总表7.建设工程竣工结算指派人员授权书8. 廉洁承诺函9.分项工程验收单附:1 结算办理流程图A、工程竣工验收合格后,30个日历天内承包人提交完整的结算资料,经监理公司、项目部专业工程师、项目部负责人签批,发包人和咨询公司按合同约定的结算时间完成该工程的结算审核工作。

承包人每延迟1日,则按该工程最终造价的1%承担违约金,扣完为止。

结算书编制要求

结算书编制要求

陕西化建四川中心油库工程项目经理部工程结算书编制要求—、总贝y为了做好本项目的结算管理工作,规范结算计价,合理确定和有效控制造价,实现项目部经营管理目标,根据国家、省(市)以及集团公司的有关造价管理办法,根据《陕西化建工程有限责任公司预结算管理办法》,编制本项目的结算编制要求。

二、编制要求1、结算的编制i.i预算的编制依据i.i.i建设单位、设计单位、施工单位的会审的施工图、施工说明书、招标文件、会审记录及施工验收规范、技术文件;1.1.2经建设单位批准的施工组织及施工方案、技术措施方案;1.1.3施工合同和协议;1.1.4现场签证、变更单;1.1.5规定的预算定额、材料价格及取费标准;1.1.6业主确认的材料认价单;1.1.7经过业主确认的设备、主材招标价格。

1.2结算的执行的定额1.2.1所有土建工程采用2009《四川省建设工程工程量清单计价定额》和相应的取费标准,并执行四川省最新政策性调价文件。

1.2.2所有安装工程执行《陕西省安装工程消耗量定额》(2004版)及配套《陕西省安装工程价目表》(2006版)123 土建和安装预算软件统一采用广联达GBQ4.0计价预算软件。

1.3结算资料要求1.3.1各单位的联系单必须附有签证单,联系单、签证单必须签字盖章齐全,至少要有1份是原件。

有联系单而无签证单的结算时不予以认可。

1.3.2分包单位自行采购的材料(包括安装主材、地材),必须要有业主签字确认的材料认价单,至少要有1份是原件。

1.3.3分包单位定额外采购材料,必须经业主同意,由业主认价,工程技术部认量后方可采购,否则,结算时不予认可。

1.3.4安装施工单位的结算书内必须计入设备费和主材费。

设备、主材单价以项目设材部提供的为准。

1.3.5各单位上报的结算书,统一上报至项目工程技术部,经项目部专业预算员审核、预算领导小组领导审核后报公司预算中心审核。

1.3.6经过预算中心审核后的结算方可报送业主,业主审核完后将签字确认的结算资料交预算中心一套归档。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

封面:城市建设档案(白色)
卷内目录 (不打页码)
结算资料确认表 (单独一页,不装订) 建设工程造价结算书 (右下角页码) 工程造价结算书封页使用说明 (右下角页码) 工程竣工前有关手续明细表 (右下角页码) 工程交工验收书 (右下角页码) 结算清单汇总表 (右下角页码) 结算清单明细 (右下角页码) 一单一结 (右下角页码) 认价回复 (右下角页码) 材料(设备)进场验收表 (右下角页码) 工程物业设备、物质接管清单 (右下角页码) 工程移交单 (右下角页码) 收方单 (右下角页码) 合同 (右下角页码) 变更(设计变更、工程任务通知单、技术核定单) (右下角页码) 竣工图 (右下角页码) 已付款情况说明(盖公章) (右下角页码) 卷内备考表(不打页码)说明:1、上述资料除竣工图外均是一式四份,原件一份。

竣工图为1~2份,竣工图须盖竣工章、须监理及甲方工程师签字确认。

若竣工图量多可分册按顺序装订,但需加(封面:
城市建设档案、卷内目录和卷内备考表)。

2、卷内目录中编制日期按对应附件签暑日期填写,单独写具体日期,多页填写区间值:例2009年12月~2010年3月,题名下要加项目工程名称。

3、装订样式采用标准线装,详附图。

4、卷内备考表空白打印。

档号____________________
城市建设档案
案卷题名:_____***项目1#楼土建工程结算书_____________ ________第一册共三册_____ _____________
_________________________________________ __保管期限________永久_________密级______秘密____ ____编制单位______*****公司______ ____ __
范本:
档号____________________
城市建设档案
案卷题名:_____XXXXXXXXX项目1-3号楼GRC装饰工程结算书________ 第一册共一册______________
______________________________________________保管期限________永久_________密级______秘密________ 编制单位______XXXXXXXXXXXXXXXXXXX公司______ ____ 编制日期___2012_年__12_月 4日至__ 2014 年__4 月 24 日
卷内目录
范本:
卷内目录
卷内备考表
备注:1、卷内目录及卷内备考表不打页码。

2、打页码位置为右下角,如双面
打印纸张,背面页码打左下角。

相关文档
最新文档
