冬期施工方案最新版
冬期施工方案(中建六局最新版)

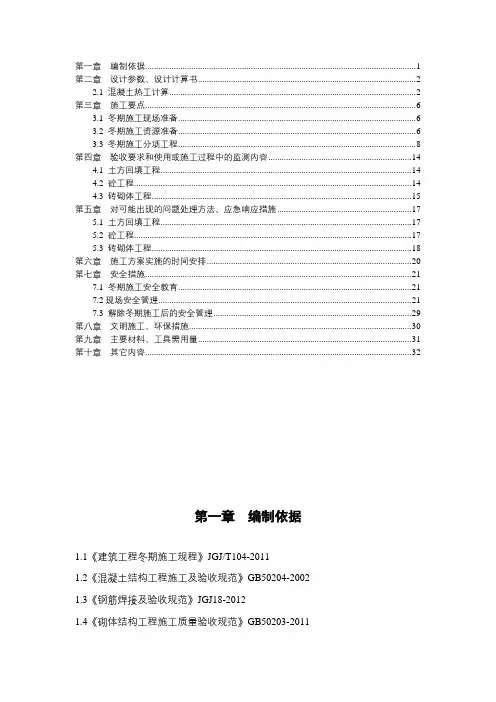

第一章编制依据 (1)第二章设计参数、设计计算书 (2)2.1 混凝土热工计算 (2)第三章施工要点 (6)3.1 冬期施工现场准备 (6)3.2 冬期施工资源准备 (6)3.3 冬期施工分项工程 (8)第四章验收要求和使用或施工过程中的监测内容 (14)4.1 土方回填工程 (14)4.2 砼工程 (14)4.3 砖砌体工程 (15)第五章对可能出现的问题处理方法、应急响应措施 (17)5.1 土方回填工程 (17)5.2 砼工程 (17)5.3 砖砌体工程 (18)第六章施工方案实施的时间安排 (20)第七章安全措施 (21)7.1 冬期施工安全教育 (21)7.2现场安全管理 (21)7.3 解除冬期施工后的安全管理 (29)第八章文明施工、环保措施 (30)第九章主要材料、工具需用量 (31)第十章其它内容 (32)第一章编制依据1.1《建筑工程冬期施工规程》JGJ/T104-20111.2《混凝土结构工程施工及验收规范》GB50204-20021.3《钢筋焊接及验收规范》JGJ18-20121.4《砌体结构工程施工质量验收规范》GB50203-20111.5《冬期施工手册》(中国建筑工业出版社)1.6修武建业森林半岛项目二期工程招标文件、招标答疑文件、施工图纸、施工合同文件。
1.7焦作市修武县当地的气候情况根据《建筑工程冬期施工规程》JGJ/T104-2011规定:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d高于5℃即解除冬期施工。
根据以上规定及现场情况编制本工程的冬期施工方案。
第二章设计参数、设计计算书2.1 混凝土热工计算2.1.1 考虑模板和钢筋吸热影响混凝土成型完成后的温度公式T2------混凝土拌和物经运输后入模温度为5℃。
T3------考虑模板和钢筋吸热影响,混凝土成型完成时的温度(℃)。
Cc 、Cf 、Cs------混凝土、模板材料、钢筋的比热容(KJ/kg.k ),混凝土取1KJ/(kg.k),钢材取0.48KJ/(kg.k)Mc------每立方米混凝土的重量。
最新路基冬期施工措施方案

路基冬期施工措施方案范文(通用5篇)一、施工准备1、交接线路中桩,复核GPS点,进行路线贯通测量,内容包括导线、中线及高程的复测,水平点的复查与增设,横断面的测量与绘制等,然后送交监理工程师核查,核对无误后进行现场放样测量,放出路基中桩、边桩,并标注路基挖填高度,以及取土坑、借土场、弃土场等的具体位置,并提交监理工程师检查批准。
2、填料试验:取土场的填料取有代表性的土样进行试验,试验方法按《公路土工试验规程》(JTJ051-93)执行。
试验项目如下:(1)液限;(2)塑限;(3)颗粒大小分析试验;(4)含水量试验;(5)土的承载比试验(CBR)值;(6)有机质含量试验;(7)易溶盐含量试验。
把调查和试验结果以书面形式报告监理工程师备案。
如所调查和试验的结果与图纸资料不符时,提出解决方案报监理工程师审批。
3、调查施工范围内的地质、水文、障碍物、文物古迹的详细情况。
4、调查沿线电缆、光缆及管线位置、埋深,按设计要求进行改移或埋设明显标志。
5、修建临时排水设施,做到永临结合,以保证施工场地处于良好的排水状态。
6、场地清理:施工前将路基用地范围内的树木,灌木、垃圾、有机物残渣及原地面以下10-20cm内的草皮和表土清除。
对妨碍视线、影响行车的树木、灌木丛等进行砍伐或移植及清理。
将树根全部挖除,清除的垃圾由装载机配备汽车运至指定堆放区,场地清除完后全面进行填前碾压,使密实度达到设计要求。
7、拆除工程:根据现场的实际情况、施工、交通需要,制定确实可行的拆除方案,经监理工程师批准后,按设计和规范要求进行拆除工作,拆除一些钢筋砼结构物、砖石砌体结构物、拦水坝、急流槽等。
8、规化作业程序、机械作业路线,做好土石方调配方案。
二、铺筑试验段开工前,在熟悉设计文件的基础上,进行现场核对和施工调查,按照有关规定进行试验后,把试验结果以书面形式报告监理工程师,待监理工程师审批后,按照监理工程师给定的各种土质参数如:松铺系数,压实厚度等,根据不同的地质条件,分别选择有代表性的路段,铺筑面积不小于20m×20m作为试验段,试验时记录:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的含水量等。
冬季施工方案(精选5篇)

冬季施工方案(精选5篇)一、冬期施工的定义我国现行《建筑工程冬期施工规程》(jgj104—87)规定:当室外日平均气温连续5d稳定低于5°c即进入冬期施工;当室外日平均气温连续高于5°c时解除冬期施工。
二、我公司冬季施工的特点我公司施工的工程中,冬期开挖基坑、施工地基基础、工程主体、装饰装修的工程都将存在,项目数量多分布广、砼施工量大、涉及冬期施工的分步分项工程较为全面是本年度冬期施工的主要特点。
三、冬期施工准备1、施工方案的编制:(1)准备工作进入冬期施工的工程,应进行全面的调研,认真察看现场总平面布置图、平面临水布置图(临时排水沟、临水管线等)及相关资料,了解各类临时地下地上管线、管沟平面位置及标高,找出要加深的地下管线、要保温的地上管线及要保温的管沟等。
同时掌握必要的数据,如冬期施工的面积、工程项目、工作量、施工部位及技术要求等。
同时要对图纸进行全面复查,如有不适合冬期施工的工程项目和部位,应及时向建设单位及设计单位提出修改设计要求。
(2)施工方法的选择选择冬期施工方法应考虑以下几个方面的问题:1)本地区冬期施工气温变化的规律按照常规,山东大部地区每年的12月15日至次年的3月15日为冬施阶段,12月底至次年2月中旬将频繁出现严寒天气。
2)结构类型和施工部位应考虑的问题①地下工程:考虑防止地基受冻或因地基冻胀带来的危害,类似独立基础、承台梁等浅埋的现浇钢筋混凝土的防冻,浇筑混凝土前消除雪冰等措施,大型、深埋混凝土的养护方法等。
②地上结构工程:对于薄板、混凝土量小的构件,应考虑模板的保温及保温选材、混凝土外加剂以及养护方法的选择,如独立构件的现浇混凝土的养护方法;整体现浇钢筋混凝土结构中的混凝土保温、养护;应注意到冬期工程不同阶段和施工部位的变化和所采用的养护方法。
③装饰工程:室内采暖的方法;建筑物的封闭、保温措施;热源及设备、应综合考虑热源设备的可靠性、经济性,并结合工程量、施工进度及施工班组的生产量;冬期施工的资源,应考虑各种资源的供应情况,确定选用何种保温材料,以及水泥、防触电点、防中毒、防煤气的安全措施等。
冬季施工方案范文7篇

冬季施工方案范文7篇冬季施工方案范文篇13)焊前准备①焊接前必须清除钢筋、钢板焊接部位的铁锈、熔渣、油污等;钢筋端部的扭曲、弯折应予以矫直或切除。
②钢筋搭接焊宜采用双面焊,不能进行双面焊也可采用单面焊。
4)焊接工艺根据钢筋级别、直径、接头型式和焊接位置,选择适宜的焊条直径和焊接电流,焊接时,宜采用多层控温施焊工艺,既要防止焊后冷却速度过快,也要防止接头过热。
焊接工艺应符合下列要求:①搭焊接时,用两点固定。
定位焊缝应离帮条或搭接端部20mm 以上。
②焊接时,引弧应在搭接钢筋的一端开始,收弧应在搭接钢筋端头上,弧坑应填满。
③进行搭接平焊时,第一层焊缝先从中间引弧,再向两端运弧;立焊时先从中间向上方运弧,再从下端向中间运弧。
以使接头端部的钢筋达到一定的预热效果。
第一层行贩应有足够的熔深,主焊缝与定位焊缝,特别是在定位焊缝的始端与终端,应熔合良好。
在以后各层焊缝的焊接时,采取分层控温施焊。
层间温度控制在150℃-350℃之间,以起到缓冷的作用。
④搭接接头的焊缝厚度h应不小于0.3钢筋直径;焊缝宽度6不小于0.7钢筋直径。
⑤ⅱ、ⅲ级钢筋搭接焊缝接头进行多层施焊时,采用“回火焊道施焊法”,即:最后回火焊道的长度比前层焊道在两端各缩短4-6mm。
5)质量验收①抽样:外观检查,应在接头清渣后逐个进行目测或量测。
拉伸试验,从外观检查合格的成品中每批切取三个试件进行拉伸试验。
对于装配式结构节点的高能冠军焊接接头,可按生产条件制作模拟试件。
在现场安装条件下,每个楼层中以300个同类接头(同钢筋级别、同接头形式、同焊接位置)作为一批,不足300个时,仍作为一批。
②外观检查:外观检查结果,应符合下列要求:焊缝表面平整,不得有较大的凹陷、焊瘤。
接头处不得有裂纹。
咬边深度、气孔、夹渣的数量和大小以及接头尺寸偏差,不得超过规定的值。
外观检查不合格的接头,经修整或补强后,可提交二次验收。
6)接头注意事项钢筋采用焊接接头时,设置在同一构件内的焊接接头应相互错开。
冬季施工专项施工方案优秀6篇

冬季施工专项施工方案优秀6篇为确保事情或工作顺利开展,我们需要事先制定方案,方案是在案前得出的方法计划。
方案应该怎么制定才好呢?下面是白话文整理的冬季施工专项施工方案优秀6篇,希望可以启发、帮助到大家。
冬季施工方案篇一根据《关于开展秋冬季基建安全大检查暨输变电工程安全管理交叉互查活动的通知》(基建安全〔20xx〕328号)文件要求,对本次活动制定工作方案如下。
一、检查重点(一)检查各级安全管理人员到位情况,基建安全主题活动开展情况,各单位编制的主题活动实施方案和年初基建安全策划方案落实执行情况。
(二)检查基建安全综合评价中的各项工作开展情况,施工现场业主、监理、施工项目部标准化工作手册内容执行情况。
(三)检查“基建安全管理规定”、“建设工程施工分包安全管理规定”、“输变电工程安全文明施工标准”、“输变电工程安全管理通病防治措施”等制度、标准及工作要求的学习落实情况,检查输变电工程施工安全常识及标准化作业培训材料应用情况。
(四)检查工程现场日常安全管理工作开展情况,人员入场培训、进场(包括各类设备)、施工措施方案审核和强制性条文执行情况,施工班组安全管理队伍建设情况,基建管控安全管理实用化工作开展情况。
(五)检查各工程在冬季施工及年底投产高峰期间的基建安全管理工作部署情况,检查工程现场在应对可能出现的冬季极端恶劣天气及针对年底前施工投产高峰的安全方案编制和重点措施落实情况。
(六)检查安全费用投入和台帐管理,工程现场安全设施的规范使用和健康状态,施工用电、各类机械和工器具、消防器械、脚手架及模板支护系统、重要作业(起重和架线张牵场)现场设施安全可靠性和标准化管理水平。
检查大纲见附件3(各建设管理单位应按项目汇总填报检查结果,于11月15日上午下班前上报德通处)。
二、有关要求(一)秋冬季基建安全大检查1、各单位要对本次活动进行认真组织,确保本次大检查活动覆盖公司所有在建工程现场和相关单位。
已经在秋季提前开展了类似工作的单位,要对照本次检查重点进行必要的补充检查。
安装工程冬期施工方案

安装工程冬期施工方案一、冬季施工准备1、合理安排冬季施工项目。
冬季施工条件差、技术要求高,费用增加。
2、做好保温防冻工作。
3、做好停工部位安排、防护、检查。
4、加强安全教育,严防火灾事故。
5、做好职工培训及冬季施工技术操作和安全教育,确保施工质量,避免安全事故发生。
二、冬季测量施工1、当从室内取出仪器在室外测量时,应把仪器放置15分钟左右再进行测量,以免室内外温差影响仪器的测量精度;2、引测点及定位点不能放在有冰的地面或其它物体上面上,以避免冰雪融化后重复放线,如必须在其上测放时应先凿去冰层;3、专用计量具在负温下按负温差进行适当检测,掌握数据差并及时调整。
三、冬季安装施工1、在冬季一般气候条件下是可以施工的,但应注意保证作业面的安全,设置必要的临时紧固措施(如缆风绳、紧固卡);2、如遇雾霜天气时,在施工前需注意安全保护措施的防滑工作,且作业人员必须穿防滑鞋才能进行作业;3、雨雪天气,当风力达到或者超过8m/s时严禁进行吊装施工。
雪停后应立即组织人员清除安全措施、操作平台上的积雪,并铺上防滑毯以免作业人员在上面行走时打滑摔倒;4、在有风的时候其允许吊装的风速为8m/s以下当有风吊装时,应在构件上拴缆风绳不少于2根,以稳定构件,当天安装的构件应使其形成稳定体系,不得隔天再进行;5、下雪后在吊装构件时应先清理构件、索具表面的积雪(冰),并在索具与构件之间要加薄橡皮垫或麻布垫,以防吊装时滑脱;6、构件运输到现场堆放时,在构件下必须垫放枕木或者木板并清除积雪,以防倾倒,堆放场地要平整,无水坑;7、吊装中不得随意开孔、切割构件,防止脆断。
构件安装出现超差时,不得采用强行组装、敲打、热煨、强顶等方法矫正或冷弯校正;8、在构件起吊前,应在构件底部垫枕木,防止构件在翻身过程中发生剧烈晃动;9、在单元吊装前,设置钢爬梯,为上下施工提供可靠通道。
冬季施工方案(通用10篇)

冬季施工方案(通用10篇)一、施工准备1、加热水箱一个,毡布40块,燃煤10吨,木材3m3,温度计5支,测温记录表格1本,蒸汽管道热源(5kg)一处,蒸汽胶管300米。
2、由技术负责人组织项目部施工人认真学习有关冬季施工的措施及冬季施工要求。
由专人负责(试验员)测温并准确地记录温度,实测室内外最高级最低温度。
二、混凝土冬季施工在搅制细石砼时,加入FX-120防冻剂,使砼中的水在负温下保持液态,保证水化作用的正常运行,使得砼在负温环境中持续增长。
1、对原材料的要求水泥选用普通硅酸盐525#早强水泥,砂中无直径大于10cm的冻结块,石子中无冰块。
拌合水的水温不宜大于80℃,拌合时投料顺序为水―砂子―石―水泥。
2、防冻剂的配置和使用防冻剂的掺量应根据室外的温度而定。
派专职人员对现场工地大气气温进行测温,并通过气象站了解气候。
确定掺防冻剂砼在浇筑现场5至7天内的最低温度,并按此温度正确加防冻剂,确保外加剂冬季施工顺利进行。
3、防冻剂掺量(掺量的百分率为水泥重量的百分率)4、防冻剂砼的搅拌与振捣(1)严格控制水灰比,由骨料带入的水分及防冻剂溶液中的水分均应从拌合水中扣除。
(2)搅拌前,应用热水冲洗搅拌机,搅拌时间3分钟以上。
(3)细石砼拌合物的出机温度不宜低于10℃,入模温度不得低于5℃。
(4)砼在运输浇筑过程中的温度应与热工计算的要求相符,当与要求不符时,应采取措施进行调整。
(5)砼运输及振捣的总时间不得超出30分钟。
5、散水的养护(1)在负温条件下的养护,严禁浇水且外露表面必须覆盖。
(2)砼的初期的养护温度,不得低于防冻剂掺量要求的规定温度,达不到规定温度时,应立即采取保护措施。
(3)掺防冻剂的砼,当温度降低到防冻剂的规定温度以下时,其强度不应小于3.5N/mm。
(4)当拆模后的表面温度与环境温度差大于15℃时,应对砼采用保温材料覆盖保护。
(5)养护温度测量要均匀留设测温孔,全部测温孔均应编号开绘测温孔的布置图。
挡土墙工程冬期施工方案

挡土墙工程冬期施工方案一、冬期施工的环境因素在冬季,气温较低,日照时间较短,降雪和降雨的频率增加,气温变化大等因素都会对挡土墙的施工造成一定的影响。
此外,挡土墙施工现场通常位于山区,交通条件较差,道路易被冰雪封闭,给运输和施工带来了一定的困难。
二、冬期施工的安全措施1. 保证施工现场的安全在冬季挡土墙施工中,需要加强现场安全管理,做好施工现场的防寒保暖工作,确保工人们能在相对舒适的环境下工作。
同时,要加强对施工现场的各项设施和设备的维护和检查,避免因为极端天气而造成的设备损坏和人员伤害事故。
2. 提前做好预防降雪导致的滑坡和泥石流的准备工作在冬季山区挡土墙施工中,降雪会导致山体滑坡和泥石流等自然灾害,为了避免这些情况对施工造成严重危害,需要提前做好降雪的监测预警工作,保证在降雪来临前有足够的时间做好撤离准备,确保施工人员和设备的安全。
三、冬期施工的技术措施1. 合理选择适合冬季施工的材料在冬季山区挡土墙的施工中,需要选择适合冬季气候环境的施工材料,比如防冻的混凝土、抗冻剂等,以确保施工的质量和进度。
同时,还需要做好保温措施,保证施工中的混凝土保持适宜的温度。
2. 加强土体加固和稳定措施在冬季山区挡土墙施工中,由于土体的抗冻性差,需要在施工过程中加强土体的加固和稳定措施,增加挡土墙的稳定性和耐久性。
3. 合理安排施工进度在冬季山区挡土墙的施工中,需要根据当地气候特点和施工环境的实际情况,合理安排施工进度,避免在恶劣天气条件下开展施工活动。
四、冬期施工的管理措施1. 加强对施工人员的培训和安全教育,确保他们能够正确使用安全防护装备,并严格遵守施工安全操作规程。
2. 加强对施工材料和设备的保养和维护,确保能够正常使用。
3. 加强与当地气象部门的沟通,及时获取天气预报信息,做好施工准备工作。
以上就是挡土墙冬期施工方案的一些基本措施,希望能够对山区挡土墙工程的冬季施工有所帮助。
挡土墙施工是一项复杂的工程,在冬季的施工中需要特别注意安全和质量方面的问题,加强管理和技术措施,确保工程的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
NO.2014G99地块项目冬季施工方案编制人:审核人:审批人:安庆三江建设工程总公司二0一五年九月冬季施工专项施工方案一、编制依据1.1本工程施工合同;1.2本工程施工图纸;1.3《施工组织设计》;1.4《建筑工程冬期施工规程》(JGJ104-2011);1.5《硅酸盐水泥、普通硅酸盐水泥》(GB175-2007);1.6《普通混凝土用碎石或卵石标准及检验方法》(JGJ53-2006);1.7《粉煤灰在混凝土和砂浆中应用技术规程》(JGJ28-86);1.8《混凝土外加剂应用技术规程》(GBJ119-2001);1.9《混凝土结构工程施工及验收规范》(GB20504-2011);1.10《建筑工程施工质量验收统一标准》(GB50300-2013);1.11《混凝土拌合用水标准》(JGJ63-2006);1.12《工程建设标准强制性条文(房屋建筑)》;1.13公司质量保证手册及有关程序文件。
二、工程概况本工程位于南京市江宁区泉东路、天景山路。
本工程包括9幢24~35层高层。
其中:1#、2#、3#、5#楼35层,4#楼、6#、9#楼34层,8#楼27层,7#楼24层。
本工程所有主楼均与地下室与地下车库相连。
地库基础为筏板+抗拔桩承台基础,主楼基础为预制管桩或旋挖桩+承台基础。
总建筑面积约15万m2。
本工程挖土深度约3.7m,基坑底位于②-1粘土和②-2淤泥质粉质粘土,基坑底面积约为45000m2。
本工程地面为9幢独立的点式高层住宅楼、地下车库工程(局部人防)、商铺所组成。
本工程为精装修工程。
主要为:○1主楼:为9幢地上24-35层,地下1层的高层住宅,剪力墙结构,总高度1#、2#、3#、5#楼103.4m;4#楼、6#、9#楼102.6m;8#楼82.6m;7#楼73.9m;一类住宅,设计使用年限为50年。
地下一层为公共用房。
○2地下室:为一层地下停车场。
本工程建筑等级为一类,建筑耐火等级为一级,建筑抗震设防烈度为七度;,建筑耐火等级为二级,建筑抗震设防烈度为七度;屋面防水等级为II级,地下室防水等级为二级。
建筑使用年限50年。
本工程基础、主体施工正值冬季施工,如何控制好冬季施工的质量,将是影响整个结构施工质量的关键,本项目将制定严密、科学的施工方案,组织施工,确保砼施工质量。
三、施工部署3.1冬期施工期限及气象资料,如果连续5 天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬期施工的初日;当气温转暖时,最后一个5 天的日平均气温稳定在5℃以上,则此5 天的最后一天为冬期施工的终日。
制定冬期施工方案要因时、因地、因工程制宜,既要技术上可靠,同时要求经济上合理。
考虑冬期施工热源和材料有可靠的来源,减少能源消耗。
,并安排专人做好室外环境实测温度记录及砂浆、混凝土的温度记录,便于安排施工生产。
3.2冬季施工部位2015年底及2016年初冬季:地下车库、1#-4#楼主体结构。
3.3组织机构项目成立冬季施工领导小组,主管工程的冬期施工的准备、实行、落实、检查等工作,具体人员组成及分工如下表(表3-1):冬季施工管理领导小组表3-1四、施工准备冬季是砼工程质量事故的多发季节,且有明显的滞后性,即冬期浇筑的砼在春融期间才暴露出问题,由于事故发现较晚,所以处理难度也较大,为了给冬期浇筑的混凝土创造一个正温养护的环境,所以必须要采取一系列技术措施,如材料加热、保温、养护期间供热等。
因此制定好技术措施、组织好材料选购、安排好施工进度计划、严格各项管理制度尤为重要。
4.1技术准备,及时掌握天气变化情况,确定进入冬期施工的准确日期。
,全面复核施工图纸,对有不能适应施工要求的问题及时与设计、监理、甲方研究解决。
组织施工管理人员认真学习有关冬期施工的规范、规定,对冬施方案及冬施技术措施逐步进行文字交底,确保工程质量和安全生产。
,编制好冬期施工方案。
购买有关冬期施工的规范、规程等书籍,并组织施工作业队伍学习有关冬期施工的规定,以便有关人员及时掌握冬期施工的有关要求。
作好冬期施工中砌筑砂浆及混凝土的配合比工作。
,对测温人员进行培训,通过学习测温方法,使测温人员明确测温项目、部位及测温的意义、测温数据的重要性,提高责任心。
4.2现场准备,提前组织有关机具和保温材料进场。
,管线暴露在室外的外包岩棉,并用防水丝布缠紧。
,并用16#铁丝绑牢。
,由试验部门测定大气温度,并记录天气预报,以便在寒流到来前作好各项保温防冻措施。
,组织各部门有关人员对现场脚手架进行检查,查看脚手架各节点连接是否牢靠,支架部分是否稳定可靠。
各种通道及上人坡道要钉好防滑条。
,如塔吊、混凝土输送泵、滚轧直螺纹机等进行检查,查看运转是否正常,保温是否到位。
,严格控制临时用水量,避免地面结冰。
4.3材料准备材料部门在进入冬期施工前做好所需各项材料的准备工作,材料进场后做好各项材料的验收、保管、发放工作。
各项冬施材料需用情况如下表所示,现场施工中如遇其它所需材料,向材料部门提出计划后另行购置。
冬季施工保温及测温材料表表4-1其它劳保用品各工种进行相应配置。
4.4人员准备组织项目有关管理人员学习有关冬期施工的技术规范、规程和施工工艺标准。
学习公司有关冬季施工的规定、主要施工方法及有关的技术措施。
组织管理人员对所有施工图纸进行一次复核,查对其是否适应冬期施工的要求。
由专业工长负责组织劳务队伍进行有关冬季施工方法及规定的学习;安全员对各劳务队伍进行冬季施工安全、防火教育。
五、操作工艺及施工方法5.1钢筋工程钢筋在负温条件下,其力学性能会发生一些变化,主要表现在强度及屈服点提高,但延伸率和冲击韧性降低,对钢筋的加工带来一定的影响。
所以必须注意以下问题:,减少碰撞、挤压等现象,以减少钢筋表面的机械损伤,降低冷脆性。
,并不得在同一位置来回弯折,更不能用电气焊烤弯。
,Φ16(含Φ16)以上的钢筋采用直螺纹连接;Φ16以下的钢筋采用搭接绑扎。
5.2混凝土工程,冬期砼施工的重点是防止砼硬化初期遭受冻害,并尽早获得强度。
在预拌混凝土进场时提供正式检测报告,包括砂石产地、碱活性等级、混凝土碱含量的评估结果。
要求商品混凝土厂家承担20年不发生混凝土碱集料反应损害的相应责任。
,水泥碱含量不大于0.6%,水泥温度控制在50~60℃之间。
普通硅酸盐水泥的优点是抗冻性好,在负温条件下,早期强度增长快。
,含泥量<1%,泥块含量<1%,使用前应先经暖气加热,保证其不含冻块。
,含泥量<2%,泥块含量<1%,使用前应先经暖气加热,保证其不含冻块。
,并具有减水、引气作用,并掺加砼泵送剂。
各种混凝土外加剂要求有市建委认证书、出厂试验报告、复试报告方可使用,浇筑前做好混凝土试配工作。
混凝土外加剂成份不含氯离子、尿素或氨离子成份,和预拌混凝土厂家签定质量责任保证书。
,强度等级不大于C30的混凝土富裕系数取130%,强度等级不小于C35的混凝土富裕系数取120%。
最小水泥用量不少于300kg/m3,水灰比不大于0.6。
适当加大外加剂的用量,提高减水率,从而减少混凝土的单方用水量,提高混凝土的防冻性能。
,由砼供应方提供试配,制订出不同温度条件下的配合比方案,经监理同意,经理部根据结构不同部位,不同温度条件,提出申请使用。
要求商品混凝土搅拌站对掺外加剂人员组织专门的技术业务培训。
,其混凝土含碱量不超过3kg/m3,优选低碱水泥(碱含当量0.6%以下)、掺加矿粉掺合料及低碱、无碱外加剂。
水泥、砂石、外加剂、掺合料等混凝土用建筑材料,必须具有由市技术监督局核定的法定检测单位出具的(碱含量和集料活性)检测报告。
,对砂、石料进行全封闭。
采用热水搅拌,热水温度不超过60℃,保证混凝土出机温度达到10~20℃。
,搅拌时间是常温搅拌时间的1.5倍。
,以保证砼出机温度不低于15℃。
混凝土必须按试配的要求加入适量的防冻剂。
,且搅拌车出站后应尽快到达现场,尽量防止混凝土的热量损失。
,每车混凝土不得停滞时间过长。
,防止泵送过程中混凝土的热量损失。
,采用快铺料、快振捣及时覆盖的快速施工法。
砼入模温度不低于5℃。
,浇灌部位若有积雪或冰屑应清除干净。
,应先除掉水泥薄膜和松动石子,将表面湿润冲洗干净,并使施工缝处原砼的温度高于2o C,然后铺抹水泥砂浆或与砼砂浆成分相同的砂浆一层,待已浇筑的砼强度高于1.2MPa时(依据砼抗压强度试验报告),允许继续浇筑。
,浇筑前应做好必要的准备工作,如模板、钢筋和预埋件检查、清除冰雪冻块,浇筑时所用脚手架、马道的搭设和防滑措施检查等。
,砼应分层,每层厚度不得超过500mm。
梁板砼同时浇筑,从一端开始向前推进,砼浇筑时应尽可能缩小面积。
梁底和梁侧面要注意振实,振捣器不要直接触及钢筋或预埋件。
楼板砼的虚铺厚度应略大于板厚,振捣后用木抹子抹平,然后铺塑料薄膜,其上及时铺盖保温层。
,浇筑混凝土时尽可能避开最低温度。
当气温低于-10 C时,现场生产负责人应检查相应的准备工作,确定无误并经技术部门批准后方可进行混凝土浇筑。
,采用彩条布封闭挡风。
,先用一层塑料布覆盖表面,再用一至二层阻燃草帘(规格50mm厚)覆盖,特别注意边缘的保温,温差过大时全部覆盖双层草帘保温。
操作人员由一侧开始向另一侧推进,对于墙体插筋部位应用阻燃草帘遮盖严实,并应将踩出的脚印随手抹平,对已覆盖好的楼板,在能踩出脚印前严禁上人和堆放材料及机具。
厚聚苯板保温,柱头部位必须加挂一层草帘,并特别注意加强柱四角部位的保温,砼浇筑完后,柱顶用塑料布和草帘进行包裹覆盖,根据测温记录超过10 o C时在柱外再包裹一层草帘被。
厚聚苯板保温,混凝土浇筑完毕,墙顶部立即覆盖再生塑料布和草帘进行保温,利用螺杆将保温草帘夹紧,若遇寒流或平均气温较低时,模板外加包阻燃草帘。
混凝土的覆盖保温是施工的关键,保温材料做法必须按本方案执行,要求覆盖均匀,边角接搓部位严密并压实。
,值班工长要认真检查,遇有大风天气,要设专职值班人员检查保温覆盖情况,并负责修复被风吹坏的覆盖层。
混凝土测温内容表5-2(1)测温箱:规格不小于300×300×400mm的百叶箱,安装于离建筑物10m以外,距地面高度1.5m,通风条件较好的地方。
(2)-30℃温度计。
(3)测温套管:用DN15PVC管制作,长度依测温孔深浅确定。
(4)铁钎:用直径为10mm的圆钢筋制作。
(5)手电筒及测温记录用具。
(1)测温孔的位置选择在温度变化大的,易散失热量的部位;易于受冻结的部位;西北部或背阴的地方应多设置.测温口应临时封闭。
(2)所有测温孔的位置,应在测温孔的平(立)面图上进行编号。
(3)测温孔的设置:1)梁(包括简支梁与连续梁):当每跨梁长度大于4m时,测温孔的位置见图1。
当每跨梁长度小于或等于4m时,测温孔的位置见图2。
梁上测温孔应垂直于梁的轴线,孔深为梁高的1/3-1/2处。
