主井皮带更换带面硫化接头施工安全措施(标准版)
煤业主斜井皮带更换、硫化方案及措施(新版)

煤业主斜井皮带更换、硫化方案及措施(新版)Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.(安全管理)单位:___________________姓名:___________________日期:___________________煤业主斜井皮带更换、硫化方案及措施(新版)煤业主斜井皮带更换、硫化方案及措施(新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
一、工程名称:主井强力皮带更换、硫化二、工程地点:主斜井井口广场及主斜井皮带巷三、工程项目:拆除主斜井旧皮带更换新皮带四、计划施工时间:2015年2月27日至2015年3月15日五、施工组织:组长:焦俊杰(机电矿长)副组长:李中峰(总工程师)李颍波(生产矿长)马德欣(安全矿长)张学更(通防矿长)成员:梁建卫王保杰王天灿王红恩贾建伟梁进军贾占坡韩金涛王会创张国珍张建刚魏天宇陈炳振李矿立穆洪涛工程负责人:焦俊杰安全负责人:马德欣技术负责人:梁建伟施工人员:井上下电、机修工、皮带维修工、井上下安全生产人员六、施工作业方式:考虑到主斜井强力皮带更换、硫化皮带期间需要连贯性作业,因此人员安排采用三班倒作业方式,每班作业人员60人。
七、施工目的:我矿主斜井强力皮带由于长时间运行老化,其中多处皮带磨损严重,严重影响运行安全。
因此,经矿安全办公会议研究决定,更换主斜井强力皮带,共计长度1600米,确保主斜井强力皮带安全运行。
为保证施工质量及施工过程中人员和设备的安全,特制定本安全技术措施。
皮带更换带面施工安全措施

皮带更换带面施工安全措施什么是皮带更换施工皮带更换是指将一种皮带拆卸下来,然后再安装一种不同的皮带,以适应具体的工作状况。
皮带更换的主要原因有:磨损、老化、龟裂、断裂等。
皮带更换带面施工安全措施皮带更换是一项具有一定危险性的作业,需要在保证带面施工质量和效率的同时,注重施工安全。
下面是皮带更换带面施工的安全措施。
1.制定相应的施工安全措施规定制定相应的施工安全措施规定是保障施工人员安全的基础。
要明确人员分工和职责,分工明确,各司其职,做到有序,保证施工的安全性。
2.资格证取证皮带更换带面施工人员必须具备一定的技能和知识,需要持有相关的资格证书。
3.合理安排施工计划皮带更换施工的计划应该合理。
在设计计划时需要考虑作业风险,评估施工风险,避免在风险高的情况下进行作业。
4.使用适当的工具皮带更换施工人员需要使用适当的工具,例如扳手、起重机、绞车等。
不要使用不合适的工具进行操作。
5.有良好的状态和着装施工人员的状态和着装也是施工安全的重要因素。
施工人员需要做好足够的身体准备,必要时需要穿戴防护服等专业防护装备。
6.保持清洁施工现场需要保持干净整洁,确保地面平整无障碍、危险的设备和材料应安全稳妥地放置。
7.防止电器的漏电要防止电器的漏电,确保施工环境没有漏电现象。
同时,在绝缘皮带时要禁止使用金属工具,以免造成皮带的短路而导致停电事故。
8.事故应急预案的准备要制定事故应急预案,准备好相应的应急工具和药品等。
施工过程中必须有专人负责现场安全,轻微的事故需要及时处理,严重的事故需要及时报警并组织力量进行救援。
总结以上就是皮带更换带面施工安全措施的相关内容。
在进行皮带更换时,一定要注重施工的安全,避免安全事故的发生。
同时,在具体施工前一定要做好周全的安全准备工作,确保施工安全性。
主井强力皮带硫化安全技术措施

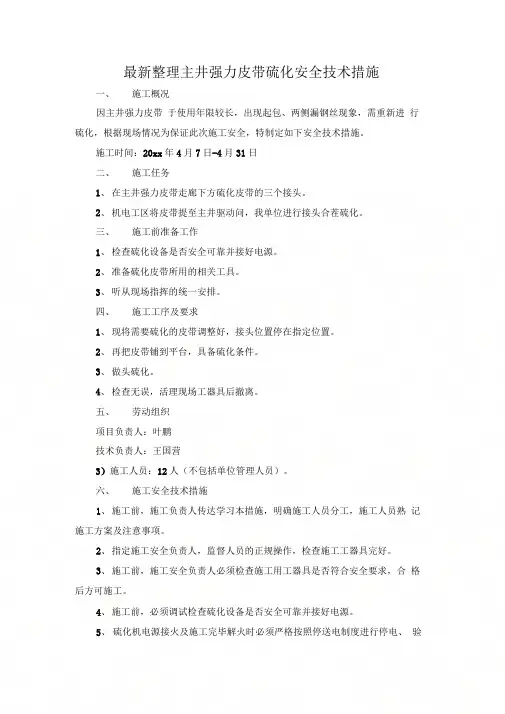

最新整理主井强力皮带硫化安全技术措施一、施工概况因主井强力皮带于使用年限较长,出现起包、两侧漏钢丝现象,需重新进行硫化,根据现场情况为保证此次施工安全,特制定如下安全技术措施。
施工时间:20xx年4月7日-4月31日二、施工任务1、在主井强力皮带走廊下方硫化皮带的三个接头。
2、机电工区将皮带提至主井驱动问,我单位进行接头合茬硫化。
三、施工前准备工作1、检查硫化设备是否安全可靠并接好电源。
2、准备硫化皮带所用的相关工具。
3、听从现场指挥的统一安排。
四、施工工序及要求1、现将需要硫化的皮带调整好,接头位置停在指定位置。
2、再把皮带铺到平台,具备硫化条件。
3、做头硫化。
4、检查无误,活理现场工器具后撤离。
五、劳动组织项目负责人:叶鹏技术负责人:王国营3)施工人员:12人(不包括单位管理人员)。
六、施工安全技术措施1、施工前,施工负责人传达学习本措施,明确施工人员分工,施工人员熟记施工方案及注意事项。
2、指定施工安全负责人,监督人员的正规操作,检查施工工器具完好。
3、施工前,施工安全负责人必须检查施工用工器具是否符合安全要求,合格后方可施工。
4、施工前,必须调试检查硫化设备是否安全可靠并接好电源。
5、硫化机电源接火及施工完毕解火时必须严格按照停送电制度进行停电、验电、放电,确认无电之后方可施工,严禁带电作业。
6、硫化后胶带修补处表面温度降至室内环境温度方可使胶带受力。
7、人员在施工时,严禁扔杂物。
8、整个施工过程中,施工人员需精力集中,防止挤手砸脚,尤其是在搬运物料过程中需特别注意。
9、施工过程中,施工人员必须严格执行“手指口述”安全确认程序和工序安全模拟训练制度,确保施工安全。
10、凡措施涉及不到之处,应立即联系单位值班人员及时补写零星施工任务书。
11、凡未学习本措施,且未签字者,精神不振者不得参与本次施工。
七、硫化皮带操作规程及技术要求:1、硫化方式采用三级搭接方式。
2、把两皮带接头搭接在硫化工作台上,找好中心线,用卡子把皮带卡在工作台上。
强力皮带硫化接头安全技术措施(标准版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改强力皮带硫化接头安全技术措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes强力皮带硫化接头安全技术措施(标准版)概述:南皮第一部胶带输送机胶带20#号接头老化、断丝严重,需重新硫化接头,为保证施工的安全,特制定此安全技术措施。
一、准备工作:1、在硫化前将硫化所需设备、电缆准备好,并检查完好,运送到硫化地点。
2、硫化前,仔细检查硫化所需使用的绞车,滑轮,开关,保证台台完好,保证绞车、钢丝绳和滑轮固定点的完好、可靠。
3、硫化前,将所需工具材料、配件、防护用品配备好。
所需工具、材料、配件、防护用品包括:胶料、胶浆、工具刀、刀片、破布、白洋布、汽油、脸盆、毛刷、铁钉、粉笔、线绳、砂轮机、砂轮片、变压器(660V/220V1500VA)、打磨头、螺栓、螺母、三角铁板尺、温度计(2000C)、钢丝绳断线钳、盒尺、自粘带、四氯化碳、兆欧表、万用表、手套(橡胶、皮)照明灯泡(500W)、风镜、强力皮带专用卡子、木盒、木板、消火器、水桶。
二、施工顺序:1、将工作地点前后10米范围内杂物、浮煤清理干净,并洒水除尘,将工作地点向沿来风风向50米范围内巷道洒水除尘。
2、将需硫化接头开机运到工作地点。
3、将皮带机电机起动器停电、闭锁、挂牌,并派专人看守,作业没有完成不得送电。
4、将涨紧车松到最松位置,保证拉带余量。
5、拆除工作地点前后10米范围内的上托辊和上托辊架,并在工作地点外摆放整齐。
6、在接头处将胶带割开,固定好机尾方向余带。
主井强力皮带换带硫化安全措施

防护装备
危险区域
在操作过程中,必须佩戴必要的防护装备, 如防护手套、防护眼镜等。
避免在危险区域进行操作,如高压电线或易 燃物品附近。
对安全措施的建议和改进
培训和教育
定期对员工进行硫化工艺培训和教育,提 高员工的安全意识和操作技能。
定期检查和维护
对设备和工具进行定期检查和维护,确保 它们处于良好的工作状态。
烫伤预防
在高温环境下作业时,必须佩戴防 护手套、防护眼镜和防护服等防护 用品,防止烫伤。
噪音和振动
对于产生噪音和振动的设备,必须 采取减噪和减振措施,减少对操作 人员的影响。
04
应急处理措施
火灾应急处理
火势判断
根据火灾现场情况,评估火势 大小,确定是否需要紧急救援
。
灭火器材使用
根据火灾类型选择合适的灭火器 材,如干粉灭火器、泡沫灭火器 等。
新皮带安装与硫化
新皮带安装
将新皮带运至安装地点,并使用吊车将新皮带两端吊起,然 后放置在皮带机架上。
硫化
对新皮带进行硫化处理,以确保新皮带的粘合度及使用寿命 。硫化时需使用硫化机对皮带接头进行加热加压,使皮带接 头粘合在一起。
03
安全预防措施
个人防护用品佩戴
安全帽
进入作业现场必须佩戴安全帽,确 保头部安全。
对参与换带工作的所有人员进行安全培训和技能培训,确保 他们了解硫化工艺、操作规程和安全注意事项。
现场布置与安全设施
1
在现场设置警戒线、警示牌和消防器材,确保 现场安全。
2
对现场存在的安全隐患进行排查和整改,确保 安全设施完备。
3
在硫化机周围设置防护栏杆和安全网,防止人 员和物品掉落。
02
主井更换带面安全技术措施(标准版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改主井更换带面安全技术措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes主井更换带面安全技术措施(标准版)根据公司预防性检修计划,主井胶带机定于2011年7月25-28日到更换1200米青岛华夏带面、带宽1.6米、带强ST3500NM,需提前硫化五个接头,预计更换带面用时30小时。
更换带面施工由生产服务中心专业安装队伍完成,具体更换带面、硫化皮带施工安全技术措施由安装队技术人员进行编写;运转队辅助安装队完成主井胶带机带面的更换;并对整个硫化接头的硫化工艺进行现场监督。
一、检修方案1、人员组织1.1、现场总负责:1.2、现场安全负责:1.3、计划工作用时:预计用时小时2、由运转队完成的准备工作:1.1、硫化地点定在中央主运大巷11L和36L。
36联巷由运转队从37联巷移变硐室引出一趟660V电源,设置一台400A馈电。
11联巷从5联巷泵房引出一趟660电源,设置一台200A馈电。
1.2、胶带机停机后可靠闭锁胶带机并上锁,将主井配电室主井胶带机1#主电机、2#主电机3#主电机高压控制柜控制方式选择打到停止位置,悬挂“禁止合闸,有人工作”标示牌,并将控制柜接触器小车退出留专人看守。
1.3、主井胶带机松张紧,待带面松弛后将张紧控制开关停电、上锁并挂牌。
3、换带:2.1、在主井36联巷进带巷口处断开上带面。
并将机头方向断头拨出钢丝绳便于进带面连接。
2.2、将新带面的一个接头与断开的机头方向带面连接。
2.3、在主井11联巷处断开上带面,用拉带绞车钢丝绳与机尾段旧带面接头连接并开启绞车,拉动旧带面,新带面沿着顺煤流方向运行。
主井大倾角皮带机更换皮带安全技术措施

主井大倾角皮带机更换皮带安全技术措施
主井大倾角皮带机更换皮带安全技术措施
斜井胶带在运行过程中胶带中间有6m开裂,经过与供货厂家协商,矿召开专题会议研究决定对20米损坏的胶带进行更换,硫化接头2个,为保证此项工作顺利进行现制定施工方案及有关安全技术措施。
一、组织机构:
总指挥:
副总指挥:
厂家技术负责人:
协助单位施工负责人:
机运队现场技术跟班人员:
安装公司技术指导:
二、施工工作量及时间
1、更换斜井大倾角胶带输送机胶带20m回收并下放;
1、硫化胶带接头2个;
2、时间定于2010年12月18日四点班,12月19日0点班更换硫化。
三、施工组织方式
本次施工方式,由胶带厂家负责胶带硫化接头,机运队协助配合,机运队专业人员现场跟班负责安全技术,确保施工安全。
四、准备工作
1、更换硫化前,机运队必须提前安排人员将需要更换的皮带停在斜井口。
2、将所需用的工器具准备齐全(如:硫化机、手动葫芦、美工刀、胶料等。
)
3、于18日12时之前必须将硫化设备及有关配件材料运至现场待用。
主井皮带接头重新硫化安全技术措施

主井皮带接头重新硫化安全技术措施主井皮带是矿山输送系统中不可或缺的组成部分,皮带接头是主井皮带上的一个关键部位。
由于长期运行和受到各种因素的影响,皮带接头可能会出现磨损、断裂等问题,需要进行重新硫化。
为了确保重新硫化过程的安全,以下是一些相关的技术措施。
1.准备工作:在重新硫化之前,需要进行充分的准备工作。
首先,对主井皮带的接头位置进行检查,确保接头处无杂物、无尘土等。
其次,按照规定的程序和要求,准备好所需的工具、设备和材料。
最后,组织相关人员进行技术培训,确保每个参与人员明确自己的任务和责任。
2.安全设施:在进行重新硫化作业时,应设置相关的安全设施。
例如,悬挂明显的警示牌,标明作业区域,并告知工作人员使用个人防护装备。
此外,在作业现场周围设置警戒线,并保持作业区域的通风畅通,以确保作业人员的安全。
3.人员要求:重新硫化作业需要有经验且有资质的人员进行。
所有参与作业的人员应接受必要的培训,了解重新硫化的流程和操作规范。
此外,作业人员需要遵守相关的安全操作规程,严格按照作业流程进行操作,以确保安全性。
4.个人防护装备:作业人员在进行重新硫化作业时,应穿戴合适的个人防护装备。
例如,戴好安全帽、护目镜、防护手套等。
这些个人防护装备可以有效降低事故发生的概率,并保护作业人员的身体安全。
5.设备检查:在进行重新硫化作业时,必须对所使用的设备进行检查,并确保其正常工作。
例如,检查硫化机、剥皮机等设备的运行情况是否正常,以及传动装置、导向装置等的灵活性和可靠性。
只有确保设备可靠,才能保证重新硫化作业的安全进行。
6.化学品使用:重新硫化过程中可能需要使用一些化学品,例如黄磷、硫化胶等。
在使用这些化学品时,应遵循相关的安全操作规程。
例如,密切关注化学品的储存和使用条件,防止火源和静电,在使用之前进行必要的防护措施。
7.紧急响应:在重新硫化作业进行中,如果发生紧急情况,需要有紧急响应计划,并确保所有作业人员熟悉该计划。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
主井皮带更换带面硫化接头施工
安全措施(标准版)
主井皮带更换带面硫化接头施工安全措施
(标准版)
导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
一、施工工作概况
柳沟煤矿主斜井皮带运输机,由于长期运转,许多地方局部被矸石砸坏露出钢丝绳,有多处被撕裂。
为确保强力皮带的安全运转,定于2013年10月1日至5日对主斜井皮带更换带面800米并硫化接头。
为保证此项工作的顺利进展,特制定本措施。
二、施工任务
更换800米带面,硫化接头。
三、安装施工方案
(一)更换带面
1、将新带面沿主井人行道铺开,人工将新皮带铺在旧皮带上面。
2、松开张紧(提起张紧滚筒固定牢靠)将旧带面从机尾滚筒以上10米处断开,然后将新带面(带防撕钢网面朝上)与旧带面顶带断开的接头与新带面接头处剥除1米长的橡胶,将露出的钢丝绳使用¢
10mmU型绳卡连接起来,从而将新带面与旧带面连接起来,固定牢靠后慢速(变频器调整到10Hz左右)启动皮带机向上带动皮带,同时使用5吨装载机从驱动机房侧门拉底带将旧带面抽出。
(二)硫化接头
所有皮带穿入机架后,将皮带接头留在机尾处,按照皮带硫化的详细要求和步骤进行接头硫化。
(三)放下张紧滚筒,将皮带带面张紧进行调试。
四、施工及调试过程中注意事项
(一)施工负责人
总负责人:丛培龙
施工现场负责人:李怀贵
参加施工班组:皮带队检修班组
在施工现场由现场负责人指定专人作为装载机司机和皮带司机负责配合抽带工作。
(二)换带过程中注意事项。
1、施工人员必须认真学习《各岗位安全操作规程》中相关工种安全操作规程及本措施并签到。
2、施工前必须根据工作任务准备好所需工具和材料。
如绳套(吊
装带)、倒链、扳手等。
3、参加施工人员必须清楚自己工作任务。
4、必须与车队事先联系好需用车辆,保证物料和带面的运输工作顺利进行。
5、新带面在运输过程中使用厚壁钢管制作带芯并制作专用的托带架。
放置在对应主运皮带机处固定牢固。
6、做好支撑托辊,保证新带面在穿入机身时无磨损,无卡阻。
7、在旧带面为断开前应事先将张紧滚筒提至最高处,固定牢靠。
同时用夹带装置将上下带面固定牢固后方可将就带面从皮带机尾滚筒以上5-10处断开。
8、带面与旧带面连接时要使用?10mm的钢丝绳卡子连接牢固,将新旧带面内的钢丝绳每3-5根用不少于3个绳卡连接并紧固。
注意新带面要分清正反面,有防撕层(带钢网)的一面在上面(与物料接触面)。
9、新旧带面接头连接牢固后,先松开固定上带面的夹板,然后使用绞车(装载机)与底带固定好后方可缓慢松开底带夹板。
10、拆卸旧带面,更换新带面时在对应主运皮带机尾处严禁通行。
11、在使用装载机抽带过程中要派专人在重锤式张紧滚筒处查看,
防止抽带过程中将张紧滚筒提升过高,损坏皮带机机架。
12、抽带时应将带面与装载机连接牢固,防止连接装置(钢丝绳、带面等)弹出伤人。
13、所有U型绳卡上牢后,启动主运皮带之前必须将所有的清扫装置卸掉,防止在运行中挂掉夹具。
施工过程中使用电气焊的必须严格按照《电气焊工安全操作规程》操作,防止煤尘着火。
14、在启动主运皮带慢速运行时必须要有专人负责使用对讲机上下联系,出现卡阻、新旧带面连接处滑脱等现象时必须及时停机处理。
(三)硫化过程中注意事项。
1、施工前要由厂家指导人员对施工过程及技术要求对本队参与施工人员进行培训。
2、准备好硫化机等相应的硫化设备,并检查机械、电气部分是否完好,试验无故障后方可运到硫化场地使用。
3、在硫化过程中硫化场地必须保证至少有2个8kg的灭火器和0.3m3的沙箱。
4、硫化作业前应将周围的粉尘和其他易燃物清理干净。
5、硫化使用的清洗液(120#汽油),为易燃、易爆品,必须远离火源。
6、硫化工作人员严禁拿剥胶使用的刀具嬉戏,防止伤及自己和他人,同时在剥胶过程中的废刀片及剥掉的胶料等杂物必须及时清理出施工场地。
7、硫化机必须使用专用的线路和开关,保证在硫化过程中不能随意断电。
8、硫化所用的电源及开关应由专业人员操作,并要求硫化控制箱及硫化机机架可靠接地。
严禁使用破损和绝缘下降的电缆,严禁电缆乱拉乱扯。
9、严格按照厂家提供的施工方案画线剥胶,注意剥胶时不得损伤钢丝绳。
10、硫化环境必须清洁无灰尘。
保证钢丝绳上的胶皮必须清理干净,硫化面胶上必须清理干净。
11、切割钢丝绳是要严格按照厂家提供的技术方案施工。
每根钢丝绳的的长度要确保无误后方可剪切。
12、铺设面胶是必须分清上下面胶。
先将下面胶铺设在硫化机上。
13、钢丝绳切割好清理干净后,开始找皮带中心线,中心线的误差应保证在1毫米之内,找好后两边用硫化梁压好,使胶带不能移动。
压好后再次对胶带中心线进行校核。
14、摆设钢丝绳时要注意胶带运行的方向,保证钢丝绳摆设正确。
15、铺设好钢丝绳,刷好胶浆晾干后,将上面胶铺上即可。
16、铺设完毕开始加温、加压前必须再次检查硫化机供电电源必须稳定可靠,中途不得停电。
17、加压、加温过程中必须随时检查加热板温度。
防止受热不均或温度过低、过高。
注意:在硫化施工过程中要严格按照厂家提供的硫化技术要求和现场指导执行。
(三)试运行过程中注意事项
1、皮带硫化完毕,放下张紧滚筒后方可试运行。
2、开机试运行前仔细检查、清理皮带机各处是否有遗留在机身、带面等处的材料、工具及杂物。
3、试运行时先给定10Hz,运行起来后检查皮带沿线是否有跑偏现象。
如果有,立即停机处理。
如运行正常,逐渐向上增加运行频率直至50Hz正常运行。
4、试运行过程中要有专人检查机头、机尾及张紧处带面是否有刮蹭或其他安全隐患。
5、空载试运行正常后,装上机头、机尾等处的清扫器,上料带负
荷试运行。
带负荷试运行正常后方可正常投入使用。
五、收尾
1、清理施工现场。
清点工具,将剩余的材料回收入库,杂物清理干净。
2、清点施工人员,召开收工会,向调度室和相关领导汇报工作完成情况。
六.附:《主井皮带更换带面硫化接头施工安全措施》规程贯彻记录。
XX设计有限公司
Your Name Design Co., Ltd.。
