地下室主体结构验收自评报告(定稿)

地下室主体结构验收自评报告(定稿)

德清县御翠豪庭住宅小区4#地块人防地下室主体结构验收自评报告浙江中德建设有限公司2016年9月日一、工程概况德清县御翠豪庭住宅小区4#地块人防地下室工程位于新市镇德桐公路南侧。

建设单位为德清瑞城置业有限公司,设计单位为杭州市地下工程设计研究院有限公司,勘察单位为核工业湖州工程勘察院,监理单位为浙江中鼎工程监理有限公司,施工单位为浙江中德建设有限公司。

本工程地下一层,地上7-9层,框架结构。

地下室人防面积:4327㎡,建筑总高度 20.85(7层)/ 26.65(九层)m,人防地下室层高为3.55m,正负零以上住宅部分标准层高为2.9 m。

本工程建筑安全等级为二级,耐火等级为二级。

抗震设防烈度为六度,结构设计使用年限为50年。

工程于15年 9 月 14 日开工,16年8月4日人防地下室结构砼浇筑完毕。

地下室主楼部分采用预应力管桩,车库部分采用独立柱基。

砼强度等级为:垫层C15;主楼部分承台、基础梁、底板、框架柱、墙C30P6;二、施工及竣工验收依据1、本工程地下室施工图纸;2、招标答疑、图纸会审纪要、设计变更通知单、甲方函文;3、施工合同约定的工程质量目标;4、施工组织设计;5、国家有关强制性标准及现行建筑安装工程施工验收规范;6、《建筑地基与基础工程施工质量验收规范》GB50202-2002;7、《混凝土结构工程施工及验收规范》GB50204-2002;8、《工程测量规范》GB50026-93;9、《混凝土强度检验评定标准》GBJ107-2010;10、《建筑工程施工质量验收规范》GB50300-2001;三、工程施工情况1、施工工期:工程于15年 9 月 14 日开工,16年8月4日地下室结构砼浇筑完毕。

2、主要施工技术方案:①、模板工程:我项目部对模板系统根据工程的结构形式及特点制定了详细的施工方案,以确保施工时的安全。

施工时采用满堂脚手架支撑,模板采用胶合板和90×40㎜木方,剪力墙采用带止水翼环的对拉螺栓加固,以确保混凝土结构几何尺寸不变形。

办公楼及地下室竣工验收自评报告

办公楼及地下室竣工验收自评报告

办公楼及地下室竣工验收自评报告尊敬的验收评估专家,我谨向您报告我们办公楼及地下室竣工验收的自我评估报告。

一、项目概述我们办公楼及地下室的建设项目是一个综合性商务办公楼项目,总建筑面积约为5000平方米。

该项目由底层到地上共有六层,具备办公、会议、餐饮和休闲娱乐等功能,地下室设计用于提供停车位。

二、自评内容及结果1.办公楼结构办公楼的主体结构采用钢筋混凝土框架结构,并且采用抗震设计。

结构施工过程中,我们严格按照设计图纸要求进行,所有施工节点连接牢固,结构稳定。

经过与设计方核对,我们自评结构部分合格。

2.办公楼外观办公楼的外墙采用全玻璃幕墙设计,使整个建筑显得现代化、高雅。

我们在施工过程中确保每个玻璃窗都安装得嵌入牢固,密封性良好。

经过自身的表面检查以及与相关部门的核对,我们自评外观部分合格。

3.办公楼内部装修办公楼内部装修以简洁、明亮为主题,采用环保材料进行装饰。

地板、天花板、墙壁均经过专业施工人员精心安装,无任何瑕疵。

电线、水管等管线布置合理,不影响正常办公。

我们自评内部装修部分合格。

4.地下室建设地下室的建设用于提供停车位,包括停车场和配套设施。

我们在地下室的施工过程中,严格按照设计要求进行,确保地下室结构稳定、通风良好,并建设了灭火系统和紧急疏散通道。

经过相关部门的验收,我们自评地下室部分合格。

5.安全设施我们在办公楼及地下室的建设中,注重安全设施的设置。

包括应急疏散通道、灭火系统、监控设备等。

所有安全设施建设按照相关规范进行,且符合设计要求,经过相关部门的核查,我们自评安全设施部分合格。

总体而言,我们的办公楼及地下室竣工验收自评报告显示,在结构、外观、内部装修、地下室建设和安全设施等方面基本合格。

我们将继续努力,对不合格部分进行整改,以达到最高水平的标准。

三、存在的问题及改进措施1.部分墙体涂料存在起泡现象,需要重新处理。

2.地下室通风系统需要增强,以确保空气质量达标。

3.部分安全设施需要重新调整位置,以更好地满足使用需求。

主体结构验收自评报告

主体结构验收自评报告

主体结构验收自评报告尊敬的领导:非常荣幸能够向您提交这份主体结构验收自评报告,详细介绍我们项目的进展以及验收结果。

本报告共分为五个部分:项目背景、主体结构设计、工程质量控制、验收结果以及改进措施。

以下是详细内容:一、项目背景我们的项目是一座新建小区的主体结构施工,在施工前已经进行了详细的设计和方案评审。

这个小区位于市中心,是一个多功能综合体项目,包括住宅、商业和休闲设施。

我们以确保施工质量为核心目标,全力打造出品质过硬的建筑。

二、主体结构设计三、工程质量控制为了保证主体结构施工质量,我们采取了一系列有效的质量控制措施。

首先,我们严格按照设计图纸进行施工,并强调施工过程的规范性和程序化。

此外,我们建立了健全的质量管理体系,对施工过程进行了全程监督和检查,及时发现和解决质量问题。

我们还加强了材料的质量管控,严格按照标准进行验收,并保证施工现场的安全和环境卫生。

四、验收结果经过验收,我们的主体结构工程符合设计要求,并通过了验收评审。

我们的施工质量得到了相关部门和专家的认可,各项参数指标均在设计要求范围内。

在工程过程中,没有发生严重的质量问题和安全事故,施工进度也符合预期。

施工现场的卫生和环境保护工作也得到了充分的肯定。

五、改进措施尽管我们的工程顺利通过验收,但我们也意识到在施工过程中存在一些不足之处。

为了进一步提升工程质量,我们计划采取以下改进措施:一是加强人员培训,提高施工人员的技能和质量意识;二是进一步完善质量管理体系,加强材料和工序的质量管控;三是加强与其他专业的协调和沟通,避免工程质量问题的交叉影响;四是加强施工现场的安全生产管理,预防事故的发生。

在未来的工作中,我们将继续努力,超越自我,为我们的项目交付出一份满意的答卷,为社会建设做出更大的贡献。

感谢您对我们项目的关注和支持!。

人防地下室主体结构验收自评总结报告

人防地下室主体结构验收自评总结报告

人防地下室主体结构验收自评总结报告1. 引言本报告旨在对人防地下室主体结构验收进行自评,并总结评估结果。

人防地下室是重要的防护设施,其主体结构的验收对于确保安全至关重要。

2. 自评过程2.1 参考标准在进行自评过程中,我们参考了相关的国家标准和规范,包括《人防工程施工及验收规范》等。

2.2 验收内容针对人防地下室主体结构,我们进行了以下方面的自评:- 结构设计是否符合相关标准和规范;- 施工过程中是否按照设计要求进行操作;- 结构材料的品质和合格证明文件是否齐全;- 结构施工是否符合安全要求。

3. 自评结果经过自评,我们得出以下结果:- 结构设计符合相关标准和规范,满足了建设要求;- 施工过程中,工作人员按照设计要求进行操作,保证了施工质量;- 结构材料的品质较好,且合格证明文件齐全;- 结构施工过程中,安全措施得到了有效实施。

4. 自评总结本次自评结果显示,人防地下室主体结构验收合格,符合相关的标准和规范要求。

自评过程中,我们发现了一些需要改进的地方,例如在施工过程中加强对安全措施的监督和执行,以及进一步提高结构材料的品质要求。

5. 建议基于以上自评结果和总结,我们提出以下建议:- 继续密切监督施工过程,保证施工质量;- 加强对结构材料的质量管理,确保符合要求;- 进一步完善安全措施,提高施工过程中的安全性。

6. 结论人防地下室主体结构验收自评结果显示合格,并提出了相应的建议。

我们将根据建议进一步改进施工质量和安全性,以确保人防地下室的可靠性和安全性。

以上是本次人防地下室主体结构验收自评总结报告的内容。

主体结构验收自评报告

主体结构验收自评报告

主体结构验收自评报告一、引言1.背景说明:简单介绍主体结构验收的背景和目的。

2.验收目标:明确主体结构验收的具体目标和评估标准。

二、验收过程1.安全评估:对主体结构的安全性进行评估,包括结构材料的强度、抗震性能和防火性能等。

2.规范合规性评估:评估主体结构是否符合相关规范和标准的要求,如建筑设计规范、建筑施工规范等。

3.工程质量评估:评估主体结构的工程质量,包括施工质量、材料质量、工艺质量等方面。

4.功能验收:对主体结构的功能进行验收,确保其满足设计要求和使用需求。

三、验收结果分析1.安全评估结果:总结主体结构的安全性评估结果,并分析是否存在安全隐患和风险。

2.规范合规性评估结果:总结主体结构是否符合相关规范和标准的要求,分析是否存在违规问题。

3.工程质量评估结果:总结主体结构的工程质量评估结果,并分析是否存在质量问题。

4.功能验收结果:总结主体结构的功能验收结果,分析是否满足设计要求和使用需求。

四、存在问题与改进建议1.存在的问题:列出主体结构验收中存在的问题和不足,包括安全隐患、规范违规、工程质量问题等。

2.对策建议:提出针对性的改进措施和建议,包括加强安全管理、调整施工工艺、优化材料选择等方面。

五、经验总结与启示1.经验总结:总结主体结构验收的经验教训,归纳出关键成功因素和问题防范措施。

2.启示:从主体结构验收中得到的启示,对今后类似项目的设计和施工提出建议。

六、结论1.验收结果总结:简要总结主体结构验收的结果,评价项目的整体质量和达成验收目标情况。

2.验收建议:提出下一步的改进措施和建议,为后续工作提供指导。

七、附录1.相关文件:包括主体结构设计文件、验收报告、验收记录等。

以上是一个主体结构验收自评报告的基本框架,可以根据具体情况进行调整和补充。

在文档撰写过程中,要确保内容完整、准确,并遵循相应的格式规范。

同时,结合实际情况,以客观、全面的方式对主体结构的验收结果进行分析和评价,提出合理的问题和改进建议,以促进主体结构的质量和安全。

主体结构工程验收自评报告

主体结构工程验收自评报告

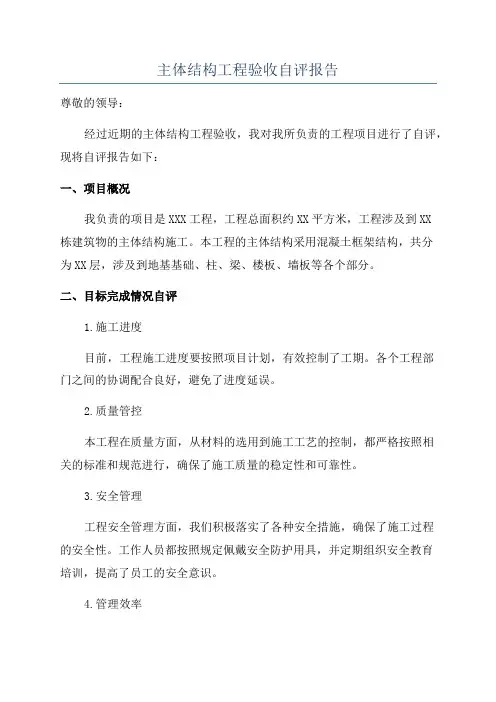

主体结构工程验收自评报告尊敬的领导:经过近期的主体结构工程验收,我对我所负责的工程项目进行了自评,现将自评报告如下:一、项目概况我负责的项目是XXX工程,工程总面积约XX平方米,工程涉及到XX栋建筑物的主体结构施工。

本工程的主体结构采用混凝土框架结构,共分为XX层,涉及到地基基础、柱、梁、楼板、墙板等各个部分。

二、目标完成情况自评1.施工进度目前,工程施工进度要按照项目计划,有效控制了工期。

各个工程部门之间的协调配合良好,避免了进度延误。

2.质量管控本工程在质量方面,从材料的选用到施工工艺的控制,都严格按照相关的标准和规范进行,确保了施工质量的稳定性和可靠性。

3.安全管理工程安全管理方面,我们积极落实了各种安全措施,确保了施工过程的安全性。

工作人员都按照规定佩戴安全防护用具,并定期组织安全教育培训,提高了员工的安全意识。

4.管理效率在工程管理方面,我积极推行了现代化的施工管理模式,通过信息化手段提高了管理效率,有效降低了管理成本,使项目进展顺利。

5.项目预算工程的预算控制方面,我们严格按照预算报批文件进行管理,确保了施工过程中的资金按照合理的安排和使用,预算得到了有效的控制。

三、存在问题和改进措施1.质量问题尽管我们在施工中对质量进行了全面管控,但在项目验收中仍然存在一些质量问题。

主要体现在施工过程中对一些细节的处理不够细致,造成了一些缺陷。

为此,我们将加强施工人员的技能培训,提高施工质量的稳定性。

2.安全问题虽然工程安全管理得到了有效的执行,但是在项目验收中,检查人员仍然发现了一些安全隐患。

这些问题主要源于施工现场对安全规范的不够重视,我们将加大对安全纪律的教育和培训力度,使每个工作人员都能自觉遵守安全规范。

3.管理效率问题在工程管理方面,我们虽然推行了现代化的施工管理模式,但由于施工过程中的一些外界原因,导致项目进度没有完全按计划进行。

因此,我们将加强与其他部门的协调,优化施工流程,提高管理效率。

地下室基础验收自评报告(二)2024

地下室基础验收自评报告(二)2024

地下室基础验收自评报告(二)引言概述:地下室基础验收自评报告(二)旨在对地下室基础验收工作进行自我评估,确保其符合规范要求。

本报告将从五个方面进行详细阐述,包括工程施工质量、结构安全性、地下室配套设施、防水系统、环境保护措施等。

正文内容:一、工程施工质量1. 工程质量管理制度的完善和执行情况2. 施工现场的安全和文明施工措施的落实情况3. 基础工程施工过程中的施工记录和质量验收资料的准备情况4. 各类地基处理方法的正确使用情况5. 基础部分的水泥混凝土浇注和养护工作的质量及完整性二、结构安全性1. 基础设计方案是否符合规范要求2. 基础结构施工过程中的各项验收标准的实施情况3. 基础结构各部位是否满足设计和验收的要求4. 钢筋混凝土结构连接处的质量及完整性5. 地下室基础结构的抗震性能分析和评估情况三、地下室配套设施1. 地下室通风系统的设计和实施情况2. 地下室照明系统建设的质量和安全性3. 地下室电力供应和配电系统的完备性和可靠性4. 消防设施的配置和使用情况5. 其他配套设施(如排水系统、电梯等)的完善情况四、防水系统1. 防水层使用的材料及施工工艺是否符合要求2. 防水层施工过程中的质量控制和验收情况3. 地下室防水系统的缺陷检测和排除情况4. 防水材料的寿命预测和维护措施5. 地下室防水系统的性能评估和测试结果五、环境保护措施1. 施工期间对环境的保护措施和采取的控制措施2. 施工废弃物的处理和回收利用情况3. 施工过程中的环境污染防控措施的执行情况4. 噪声、震动等对周围居民的影响情况5. 地下室使用后对环境的保护和改善措施总结:本报告对地下室基础验收工作进行了自我评估,从工程施工质量、结构安全性、地下室配套设施、防水系统以及环境保护措施等方面进行了分析。

通过此次自评报告,我们确保了地下室基础的质量和安全达到规范要求,同时也为后续的工程建设提供了宝贵经验和教训。

主体结构验收自评报告

主体结构验收自评报告

主体结构验收自评报告一、报告目的与范围近年来,主体结构验收在建设工程中起着重要的作用,对确保工程质量具有重要意义。

本报告旨在对我所参与的XX项目的主体结构验收进行自评,评估工程质量,发现存在的问题及改进的措施,并提出具体建议。

本报告范围包括XX项目主体结构验收的前期准备工作、验收过程及验收结果,不包括其他工程环节的评估。

二、准备工作1.主体结构施工方案:施工过程中,我们根据工程要求制定了详细的施工方案,包括施工方法、工艺流程、施工周期等方面,明确了主体结构施工的关键节点。

2.施工人员培训:为了保证工程质量,我们对参与主体结构施工的工人进行了系统的培训,包括安全操作规范、施工工艺要求等方面的培训,提高了他们的综合素质和工作技能。

3.项目管理体系建立:为了统筹协调各个施工单位的工作,我们建立了完善的项目管理体系,包括施工进度、质量控制、安全管理等方面,确保了项目整体工作的协调有序。

三、验收过程1.环境准备:在验收开始之前,我们对主体结构进行了全面的清理,确保没有杂物和垃圾存在,为验收提供了良好的环境。

2.测量和检测:在验收过程中,我们配备了专业的测量和检测设备,对主体结构进行了全面的测量和检测,包括尺寸精度、平整度、强度等方面的检测,确保结构的合格性。

3.验收会议:我们组织了验收会议,邀请了相关的专家、设计单位和监理单位参加,共同对主体结构进行验收。

会议上我们详细介绍了施工过程和施工方法,并回答了相关问题。

4.验收报告:根据验收过程中的测量和检测结果,我们编制了详细的验收报告,包括结构的尺寸、平整度、强度等方面的数据,并对结构的合格性进行评估。

四、验收结果评估通过对主体结构的测量和检测,我们得出了以下结论:1.主体结构的尺寸精度符合设计要求,能够满足施工和使用的需求。

2.主体结构的平整度达到设计要求,没有明显的倾斜和变形。

3.主体结构的强度合格,能够承受设计荷载和外部力的作用。

鉴于以上结果,我们认为该主体结构的施工质量良好,符合工程要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

东风佳园住宅小区二期项目
号、8号、9号、11号楼(三标段)7 收结构验地下室主体
自评报告
湖南省建筑工程集团总公司日9月4年2013
1
一、工程概况
东风佳园二期工程位于襄阳市新城路与神龙路交汇处。

建设单位为东风置业有限责任公司,设计单位为武汉袁培煌设计事务所,勘察单位为湖北中南勘察基础工程有限公司,监理单位为中咨工程建设监理公司,施工单位为湖南省建筑工程集团总公司,由襄阳市高新区建设工程质量监督站实施监督。

本工程地下一层,地上18/22层,框剪结构。

本标段总建筑面积56677
㎡,地下室面积:14960㎡,建筑总高度54(18层)/66(22层)m,地下室层高为4.9m,正负零以上住宅部分标准层高为3.0m。

本工程建筑安全等级为二级,耐火等级为二级。

抗震设防烈度为六度,结构设计使用年限为50年。

工程于2012年11月28日开工,2013年8月7日地下室结构砼浇筑完毕。

地下室主楼部分采用钻孔灌注桩,车库部分采用独立柱基。

砼强度等级为:垫层C15;主楼部分承台、基础梁、底板、框架柱、墙C40P6;车库部分地梁、底板、框架柱、顶板C35P6;
二、施工及竣工验收依据
1、本工程地下室施工图纸;
2、招标答疑、图纸会审纪要、设计变更通知单、甲方函文;
3、施工合同约定的工程质量目标;
4、施工组织设计;
5、国家有关强制性标准及现行建筑安装工程施工验收规范;
6、《建筑地基与基础工程施工质量验收规范》GB50202-2002;
2
7、《混凝土结构工程施工及验收规范》GB50204-2002;
8、《工程测量规范》GB50026-93;
9、《混凝土强度检验评定标准》GBJ107-2010;
10、《建筑工程施工质量验收规范》GB50300-2001;
三、工程施工情况
1、施工工期:
工程于2012年11月28日开工,2013年8月7日地下室结构砼浇筑完毕。

2、主要施工技术方案:
①、模板工程:
我项目部对模板系统根据工程的结构形式及特点制定了详细的施工
方案,以确保施工时的安全。

施工时采用满堂脚手架支撑,模板采用胶合板和90×40㎜木方,剪力墙采用带止水翼环的对拉螺栓加固,以确保混凝土结构几何尺寸不变形。

每次模板安装前,先对标高、轴线、位置等对照图纸检查,确认无误后,才进行模板安装。

安装完后,由项目部及现场监理工程师分别对模板标高、轴线、位置及支撑系统等进行检查,符合要求后,才进行下道工序的施工。

模板的安装及拆除严格按《混凝土结构工程施工质量验收规范》
GB50204-2002执行。

②、钢筋工程:
本工程钢筋严格按设计图纸要求选用,钢筋直径?≥22的均采用直螺纹连接,其他直径钢筋采用电渣压力焊连接,梁板钢筋采用绑扎搭接。

底板3
筋、剪力墙筋、顶板筋在自检合格的基础上分别报请监理、建设单位、质监站、设计院等单位代表现场验收,验收合格后才进行混凝土浇筑。

③、混凝土工程:
本工程混凝土采用建山混凝土责任有限公司生产的商品混凝土。

先施
工基础底板,再施工地下室的竖向墙柱混凝土和地下室顶结构梁板、楼梯混凝土。

混凝土工程配合比设计、砼施工、外观质量、尺寸偏差,严格按《混凝土工程施工质量验收规范》GB50204-2002执行。

④、防水工程:
防水工程采用的防水材料均有产品合格证和性能检测报告,并且有现场取样的复检报告,与基层连接牢固,无脱层现象,施工时严格按《地下防水工程质量验收规范》GB50208-2002执行。

3、工程结构实体检测情况:
本工程按规范要求对混凝土结构安全的重要部位进行了结构实体检验,检验主要内容为混凝土强度,混凝土分项工程85个检验批,评定合格,混凝土强度检验均满足设计及规范要求。

本工程各分项工程均达到合格质量标准,观感质量一般。

四、进场材料检测
在施工过程中,所有进场材料报请监理工程师现场抽查,完善材料报验程序,对须复检的材料,由监理工程师见证取样,送襄阳市汉江缘建筑工程质量监测站检测,具体如下:
1、钢材出厂合格证110 份;检验报告 110份;
4
2、钢筋机械连接试验报告22 份;
3、水泥出厂合格证4份,检验报告4份;
4、聚乙烯涤纶防水卷材出厂合格证2份,检验报告3份;
5、SY-K型防水剂检验报告1份;
6、绝热用挤塑板出厂合格证1份,检验报告1份;
7、砂检验报告 6份;
8、水泥出厂合格证96份,检验报告96份;
9、混凝土用砂、石检验报告96份;
10、混凝土用粉煤灰合格证96份,检验报告96份;
11、混凝土用外加剂合格证96份,检验报告96份;
12、混凝土用掺合料合格证37份,检验报告37份
五、隐蔽工程及分部分项工程验收
我项目部对隐蔽工程按相关规范对每个分项工程进行自检、互检交接检,工程经自检合格后,填写相应的自检记录,报监理公司复检。

1、基础分部检查验收9个分项工程,530个检验批。

检查汇总如下:1)土方开挖分项工程15个检验批:
2)钢筋分项工程102个检验批;
3)、模板分项工程92个检验批;
4)、混凝土分项工程85个检验批;
5)、现浇结构外观及尺寸分项工程85个检验批;
6)、砼原材料配比分项工程85个检验批;
7)、土方回填分项工程14个检验批;
8)、卷材防水层分项工程44个检验批;
5
2、工程试验检验资料
1)、M10砂浆配合比检验报告1份。

2)、混凝土试块取样组数满足取样要求,其中C15混凝土标样试块40组;C15混凝土同条件试块39组;C35混凝土标样试块124组;C35混凝土同条件试块77组;C40混凝土标样试块40组;C40混凝土同条件试块27组,所有试块的抗压强度和强度统计、评定结果均符合设计和工程质量验收规范要求。

所有检验批、分项工程质量均符合质量验收规范要求。

检验结果全部合格,合格率100%,自评质量等级为合格。

六、结论
本工程于2012年11月28日开工以来,在建设单位的大力支持下,由于强化了现场的质量管理,以及中咨监理公司的全程监控、跟班督导,本工程质量符合GB50300-2001标准和强制性条文规定。

符合工程勘察、设计文件的要求,没有涉及结构安全和使用功能的质量问题。

在工程施工过程中,我项目部施工技术资料与工程进度同步,资料真实、齐全、有效。

1、质量控制资料核查情况
名称份数核查情况备注
完整 110 钢材出厂合格证试验报告
完整96 商品砼出厂合格证
完整196 商品砼标准养护砼试块试验报告
完整商品砼同条件养护砼试块试验报告 140
完整钢筋机械连接试验报告22
2、地基与基础结构有关安全及功能的结构实体检验,在监理工程师的6
见证下组织实施,检验结果满足设计要求和使用功能。

我项目部自评认为:该工程基础分部施工质量符合设计及工程质量验收规范要求,工程质量保证资料、验收资料真实、齐全、有效,结构安全性可靠,观感质量一般,工程质量达到《建筑工程施工质量验收统一标准》GB50300---2001的合格标准要求,特申请建设单位组织各责任主体单位进行工程验收。

湖南省建筑集团总公司东风佳园二期工程项目部
2013年9月10日
7。
