总装厂主线节拍提升方案
工厂生产线布局优化的六个实用技巧

工厂生产线布局优化的六个实用技巧工厂生产线布局是制造业中至关重要的一环,它不仅能够提高生产效率,降低生产成本,还能够改善工作环境,提升员工的工作效率。
在本文中,将介绍六个实用的技巧,帮助工厂进行生产线布局优化,提升整体生产效益。
1. 流程分析与优化在进行工厂生产线布局优化之前,首先需要进行流程分析。
通过仔细研究生产线上每个环节的工艺流程,了解各个环节之间的依赖关系和作业顺序。
然后,根据实际情况,对生产线进行优化。
可以通过合并某些工序、简化流程、调整作业顺序等方式来提高整体效率。
2. 作业站点布局优化作业站点的合理布局对于提高生产效率至关重要。
首先,需要确保每个作业工位都能够顺畅地进行操作,减少生产过程中的拥堵和等待时间。
其次,要考虑人员流动和物料流动的便捷性,避免交叉干扰和远距离运输,提高作业效率。
最后,还需要合理规划设备和工具的摆放位置,方便操作和维护。
3. 物料存储管理物料的合理存储能够提高生产线的运作效率。
建议采用“先进先出”的原则,确保物料的有效流转。
另外,可以考虑使用自动化存储系统,减少人工操作和存储空间,提高物料的整体管理效率。
同时,为了避免物料短缺和过剩,可以建立物料需求预测模型,提前进行物料采购和调配。
4. 人员分配与培训合理的人员分配和培训对于工厂生产线的优化至关重要。
首先,要确保每个岗位都有足够的人手进行操作,避免人员不足或者过剩导致生产效率下降。
其次,要对工人进行培训,提升其技能水平和操作能力,减少操作错误和事故发生。
最后,要根据生产线的特点,合理安排工作时间和休息时间,保证员工的工作效率和身体健康。
5. 资源调配与运输优化工厂生产线不同环节之间的资源调配和运输方式对于整体效率有很大的影响。
在进行布局优化时,需要考虑资源调配的效率和运输成本的降低。
可以考虑合理划分生产区域,减少物料、半成品和成品的运输距离。
另外,还可以采用自动化运输设备,提高运输效率和精确度。
6. 数据监控与分析通过数据监控和分析,可以及时发现生产线布局中存在的问题,并进行改进。
灯具装配中生产节拍优化与生产效率提升

灯具装配中生产节拍优化与生产效率提升灯具装配作为制造业中的重要环节,其生产节拍和效率的提升对于企业的成本控制和市场竞争力具有关键作用。
本文将探讨灯具装配中生产节拍优化和生产效率提升的方法和策略。
一、优化灯具装配流程灯具装配流程的优化是提升生产节拍和效率的关键。
可以通过以下几个方面进行改进:1.生产线布局优化:合理安排装配设备、工作人员和物料的位置,减少物料运输和等待时间,缩短装配路径,提高装配效率。
2.流水线平衡:根据每个工位所需的工时和产能,合理分配任务,确保各个工位的负荷平衡,避免因某个工位过于繁忙导致生产节拍的延误。
3.标准化作业:确定明确的工作标准和操作规程,对每个工序进行细化和标准化,避免因个体差异导致装配节拍变化,提高装配效率。
二、改善人员技能和培训提高人员的技能和培训水平对于灯具装配生产节拍和效率的提升至关重要。
可以通过以下几个方面进行改善:1.培训操作技能:针对灯具装配的具体工序,进行专业的技能培训,提高操作人员的技术水平,减少操作失误和延误。
2.团队协作能力培养:培养团队合作意识和团队精神,加强员工之间的沟通和协作,减少因为沟通不及时和信息传递不准确而导致的生产延误。
3.交叉培训:让操作人员能够掌握多个工序的技能,实现工序之间的互相支持和流程整合,提高生产灵活性和效率。
三、引入自动化装配设备在灯具装配过程中引入自动化装配设备是提升生产节拍和效率的重要手段。
自动化装配设备可以大大提高装配速度和准确性,减少人为失误,提高装配效率。
1.自动化装配设备的选型:根据装配工序的特点和要求,选择适合的自动化装配设备,包括自动化上料机械手、自动化拧紧设备等。
2.设备的布局和安装:合理布局自动化装配设备,与生产线的其他设备协调配合,确保装配流程的连续性和流畅性。
3.设备的维护和保养:定期对自动化装配设备进行维护和保养,确保设备的正常运行,减少故障和停机时间,提高生产效率。
四、质量管理与优化优化质量管理是提升生产节拍和效率的重要手段。
生产节拍方案

生产节拍方案1. 简介生产节拍方案旨在提高生产线的效率和生产能力,通过合理的节拍安排和优化生产流程,实现更高的生产效益和产品质量。
2. 目标•提高生产线的生产效率;•保证生产线的稳定运行;•最大限度地减少生产线的停机时间;•提高产品的质量和符合性。
3. 方案的要素a.节拍计划•设定合理的节拍目标:根据生产线的生产能力和产品需求量,制定具体的节拍目标;•分析生产线的生产能力:考虑设备的运行速度、生产工时和设备故障率等因素,确定生产线的可用时间;•分配生产任务:根据产品类型和需求量,进行合理的任务分配,确保每个工序的生产节拍合理稳定;•调整节拍计划:根据实际生产情况,及时调整节拍计划,提高生产线的适应性和灵活性。
b.生产流程优化•分析生产过程:对生产线的每个工序进行分析,找出生产瓶颈和效率低下的环节;•优化工序:针对生产瓶颈和效率低下的环节,优化工艺流程和设备配置,提高生产效率;•简化作业流程:优化作业流程,减少不必要的动作和操作,提高操作效率。
c.设备维护和保养•定期保养设备:根据设备厂家的维护建议,制定设备的定期保养计划;•提前替换老化设备:新旧设备共同运行会降低生产效率,及时替换老化设备,确保设备的正常运行;•增加备用设备:对于生产线关键设备,准备备用设备以应对突发故障。
d.人员培训和管理•培训操作人员:对操作人员进行专业培训,提高他们的操作技能和工作效率;•强化质量意识:加强员工对产品质量的重视和责任感,从而提高产品的合格率;•设置绩效考核:建立绩效考核制度,激励员工提高工作效率和完成生产任务。
4. 实施步骤a.调研和数据收集•调研生产线的目前情况和存在的问题;•收集生产线的运行数据,包括生产能力、生产效率、故障率等。
b.分析和评估•对生产线进行全面的分析和评估,确定存在的问题和改进的空间;•制定生产节拍目标和优化方案。
c.方案制定•根据分析和评估结果,制定具体的生产节拍方案;•确定节拍计划和生产流程优化方案;•设定设备维护和保养计划。
装配式建筑施工过程中的生产线优化与调整方法

装配式建筑施工过程中的生产线优化与调整方法随着现代社会的发展,装配式建筑在建筑行业中得到广泛应用。
装配式建筑施工可以提高工作效率、节约时间和成本,并降低对环境的影响。
然而,在装配式建筑施工过程中,生产线的优化和调整是至关重要的,它们直接影响着项目的成功与否。
本文旨在探讨装配式建筑施工过程中生产线优化与调整的方法。
一、生产线优化的目标优化是追求高效率和高质量的关键步骤,在装配式建筑施工中尤其如此。
以下是几个值得考虑的目标:1. 提高生产效率:通过合理布置流水线和设备,提高各个环节之间的协同作业效率。
2. 减少浪费:通过精确规划和管理材料和资源的使用,减少浪费,并最大限度地提高资源利用率。
3. 保障安全:确保生产过程中员工和设备的安全,并遵守相应法律法规。
4. 降低成本:通过合理安排流程、增加自动化设备投资,降低人工成本并提高效益。
二、生产线优化与调整的方法1. 流程规划与设计在装配式建筑施工过程中,流程规划和设计是关键。
通过对项目进行详细分析,确定装配顺序和流动路径,并合理安排各个节点的作业内容。
优化流程使得物料和信息能够在不同环节之间快速地流动,并最大限度地避免浪费、重复劳动和不必要的工序。
2. 设备自动化与智能化引入自动化设备可以大幅度提高生产效率和质量。
例如,在模块化建筑组装过程中,使用自动化机器人进行组装操作可以提高精度和速度,并减少人力参与。
此外,智能传感器等技术的引入可以实时监测设备运行情况,并及时调整以确保稳定运行。
3. 供应链协同管理供应链管理对于装配式建筑施工过程中的生产线优化至关重要。
通过与供应商紧密合作,协调材料交付时间和数量,减少库存积压和物资浪费。
同时,合理选择可靠供应商,并制定明确的采购计划,以提高资源利用效率。
4. 员工培训和绩效管理员工是生产线优化与调整的重要环节。
通过培训,提高员工在装配式建筑施工过程中的技术和操作水平,确保能够胜任各项任务。
并建立科学的绩效评估体系,激励员工积极参与和改进流程,以提高生产效率和品质。

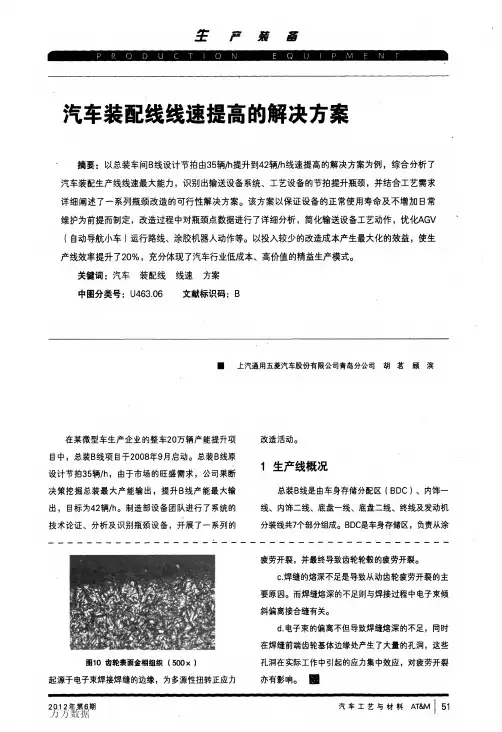

汽车装配线线速提高的解决方案

s。此工位完成工作需耗时89 s,不能满足42辆/h 的生产节拍要求。在刻印铭牌期间操作者需做下列 工作。 取VIN码刻印机头(步行)4 s_+取机头到车身 (步行)4 s一机头在车身夹紧6 s一打印时间18 s一 打印结束放回原位4 s一放回完毕到机头等待(步
行)3 s一等待刻印铭牌完成时间19
s。
生产模式。■
4经济效益分析
通过上述系列提速改进工作,消除了运行瓶颈
b.玻璃涂胶机(内饰2安装前挡风玻璃工位) 内饰二线风挡玻璃机器人涂胶机完成某车型前后 2块风挡玻璃的玻璃涂密封胶的节拍是83 s,加上工 人取放玻璃等辅助操作的时间后不能满足42辆/h的 生产节拍要求。
c.发动书几AGV环线系统
2提速瓶颈分析
汽车装配线产能扩充改造的前提条件是在实施 前做透彻的评估测算,将每一个转接点和步骤分析 清楚,针对瓶颈点制定周全和切实可行的方案,并 考虑提速所带来的风险。为达到设备运行42辆/h
(b)改善后
增压泵及管路1万元,合计26万元。节拍由35辆,h提 高到42辆/h,没有增加任何生产线操作人员,而产出 的经济效益却是巨大的。按照2009年新增38 755辆 车的产能计算,产生的经济效益为8 109万元。并且 设备运行稳定,停线率低于目标值。从整体数据来看 提速改造是成功的。
图5改善前、后的AGV线路
更换为7.5 kW,方可满足提速要求。
后要等待汽缸举升到位,旋转夹紧打开后才可以涂底 漆,工作完成后还要等待汽缸下降到位后输送链才能 运行。升降汽缸整个过程为1 0 S。经现场反映升降汽 缸作用不大,并且还会干扰员工操作。现在通过取消 真空吸盘升降,取消升降汽缸及其上升、下降信号, 取消旋转夹紧及其到位信号,玻璃放到位后员工可以 直接涂底漆后踩踏板,输送链运行。提高了运行节 拍,满足提速要求。机器人输送链改进见图4。
总装车间生产55秒节拍提速综合改造方案

总装车间生产线55秒节拍提速综合改造方案编制:审核:会签:审定:批准:南京长安汽车有限公司技术处二○一一年一月二十一日总装车间生产线55秒节拍提速综合改造方案一、项目概述根据公司年产量30万辆的要求,总装车间目前的节拍64秒已经无法满足30万辆年产能力的要求,必须将节拍提升到55S才能满足产能要求,节拍测算如下:要对总装车间生产线进行提速综合改造。
二、总装车间生产线现状2.1、涂总链2#、3#链爬坡转弯处:最大节拍为65S;2.2、总装车间下挂升降机:1)1#气缸停止器打开。
2)1#无杆气缸推白车身到升降机到活动轨,2次推到位。
3)抱具前小车压到行程开关,车身在活动轨内位置正确。
4)活动轨(含抱具、车身)一起经过加速、匀速、减速下降到地面滑橇。
5)抱具张开。
6)空抱具经过加速、匀速、减速到升降机最高点。
7)升降机升到位后抱具由2#气缸推出升降机。
8)由行程开关判断抱具已出升降机后,重复上述动作。
9)详细的节拍表如下表:2.4、滚床(共10台、包含M11滚床):最大节拍为65S;2.5、横移链条:最大节拍为65S;2.6、快、慢链:最大节拍为65S;2.7、宽板链:最大节拍为65S;2.8、发动机合装线及小车:现在实际生产基本靠人员辅助推动才勉强满足现有节拍65秒。
要实现生产节拍提高到55秒基本满足不了,再加上现在发动机合装线驱动部分分三级(即:减速机、链轮、减速机)减速,安全保护信号不能及时得到反馈后执行,加上提速等原因,多次卡停,造成支撑框架、驱动框架严重变形,而目前5台小车气动泵均有磨损,升降速度较慢,从与抱具并线起需行走至合装线全长2/3处才能开始装配,由于发动机合装线发动机装配点较低,操作工装配存在困难的现象。
三、改造目标总装车间生产线节拍达到55S要求。
四、总装车间生产线改造方案4.1、涂总链2#、3#链爬坡转弯处分别增加两套助推装置,满足生产线55S的节拍要求;4.2、总装车间升降机提速改造方案,用于接住白车身、新增两根钢立柱,满足承载25000N,同时新增两套导轨及滑架。
生产节拍推动方案

生产节拍推动方案背景介绍在现代制造业中,高效的生产节拍是提高生产效率和降低成本的关键。
生产节拍指的是在单位时间内完成生产任务的速度和效率。
在竞争激烈的市场环境下,企业不断寻求提高生产节拍的方法,以使其产品能够更快地进入市场并满足客户需求。
然而,要实现高效的生产节拍并不是一件容易的事情,需要综合考虑生产线设备的效率、操作流程的优化以及员工的技能培训等方面的因素。
下面将介绍一些可行的推动方案,帮助企业实现生产节拍的提升。
1. 操作流程优化操作流程优化是提高生产节拍的基础。
通过对生产线的操作流程进行分析和优化,可以减少无效的等待时间和重复工作,进而提高生产效率。
1.1 现有流程分析首先,需要对现有的操作流程进行详细的分析。
了解每个环节的工序、所需时间以及可能存在的问题和瓶颈。
可以借助流程图和时间线的方式来更清晰地展示和分析。
1.2 优化设计基于现有流程分析的结果,制定出优化方案。
可以考虑以下几个方面:•简化操作步骤:消除不必要的步骤和文书工作,通过整合流程,减少转移和等待时间。
•并行处理:将一些可以并行处理的任务同时进行,以缩短生产流程。
•自动化技术应用:通过引入自动化设备和技术,可以大大提高生产效率和减少操作错误。
1.3 测试和调整在进行优化设计后,需要进行测试和调整。
先在小规模生产线上进行试点,收集数据统计并进行分析。
根据实际测试结果,进行必要的调整和改进,直至达到预期的生产节拍。
2. 员工培训和提升提高员工的工作技能和知识水平,对于推动生产节拍的提升至关重要。
员工的参与和积极性是实现高效生产节拍的关键因素。
2.1 培训计划制定制定员工培训计划,根据员工的实际情况,明确培训课程和培训目标。
培训内容可包括操作技能的培训、团队合作能力的培养以及质量意识的提高等。
2.2 培训实施按照制定的培训计划,组织培训课程。
可以邀请专业培训师进行现场培训,也可以通过内部培训师进行岗位培训。
培训方式可以采用理论知识授课、案例分析以及实际操作演练等形式。
自动化装配生产线节拍分析

自动化装配生产线节拍分析引言概述:自动化装配生产线是现代工业生产中的重要组成部份,它能够大幅提高生产效率和产品质量。
而节拍分析作为对自动化装配生产线的重要评估指标,对于优化生产线的运行和提高生产效率具有重要意义。
本文将从五个大点出发,详细阐述自动化装配生产线节拍分析的相关内容。
正文内容:1. 生产线节拍分析的意义1.1 提高生产效率- 通过节拍分析,可以发现生产线上的瓶颈环节,进而优化工艺流程,提高生产效率。
- 通过分析节拍,可以确定生产线上的工作节奏,调整工人的工作速度,提高生产线的整体效率。
1.2 优化生产线布局- 通过节拍分析,可以评估生产线上各个工位的工作时间和工作量,进而优化生产线的布局,提高生产线的流程效率。
- 通过分析节拍,可以确定生产线上各个工位之间的协调关系,合理安排工人和设备的位置,提高生产线的整体效能。
2. 节拍分析的方法2.1 时间测量法- 通过记录生产线上各个工位的工作时间,计算平均工作时间和标准工作时间,从而评估生产线的节拍情况。
- 时间测量法可以通过直接观察和记录的方式进行,也可以借助传感器和计时器等工具进行自动化测量。
2.2 动作分析法- 通过观察和记录工人在生产线上的动作过程,分析每一个动作的时间和顺序,从而评估生产线的节拍情况。
- 动作分析法可以通过视频录制和分析软件进行,也可以通过观察和记录的方式进行。
3. 节拍分析的数据处理3.1 数据采集- 通过传感器、计时器等设备采集生产线上各个工位的工作时间和动作数据。
- 采集的数据可以直接存储在数据库中,也可以通过无线传输方式实时传送到数据处理系统。
3.2 数据分析- 对采集的数据进行清洗和整理,排除异常数据和干扰因素,得到准确的节拍数据。
- 利用统计学方法和数据挖掘技术,对节拍数据进行分析,发现生产线上的问题和优化空间。
4. 节拍分析的应用4.1 生产线优化- 通过节拍分析,发现生产线上的瓶颈环节和低效工位,进行优化,提高生产效率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
五、实1.将总装厂底盘线西侧区域A5-A12作为分装区域(长56米、宽7.5米=420㎡) 序上线。
(如:门护板、前后保险杠)
总装厂主线生产节拍提升方案
一、背景/现状:
1.生产线现场大件需要分装的比较多(约21种);
所有的物料都在主线上分装、装配,生产节拍20min/台;
2.涉及到差异件并且需要分装的物料由总装厂拆包装,在分装区域分装完毕进行排2.现场物料配送量大且带包装上线,4S状况比较差;
3.不涉及差异件及不需要分装的物料,由仓储科定时、定量、拆包装上线。
如:顶棚、地毯等大件(备注:因现有物流货架大部分防护较差,拆包装上线会涉及到物料货架形式或者3.员工拿取件的走动路线长,拆包装等浪费普遍存在;二、理想状态:
1.主线消除分装的动作,(正常班)主线效率满足日产量;
防护形式的大批量改善)4.物料拿取集约 (1)物料同步 工位一个小 (2)线边物料3.员工拿取件的走 线边区域根 分,2个小区域基本可满足;合成线1班小件多,2班多是分装件,1个小区域即可) (3)物料的捡 物料集中区 捡取物料 (4)物料放置 物料放置盒
2.生产现场物料明显减少,4S状况良好;
3.走动浪费、拆包装等浪费降低,有效作业率提高。
三、问题点
1.主线上实施物料分装影响主线的节拍;
3.仓储科建立物料缓冲区域,定时定量(拆包装后)配送,降低2.现场物料配送量比较大并且带包装上线;四、改善实施事项:
1.建立小分装区域,将生产线需要分装的物料移出主线,提高主
2.将现场需要分装的部品,在分装区域分装完毕后上线(必要时 线的生产节拍;
进行排序上线);
六、说
同步台车的设置(构思) 目前来说,既不会对生产线造成影响又不做大的改动情况下,总装厂实施线外分
装,排序上线,及仓储科实施定时定量拆包装的配送方式可以实现。
4.后期实行物料拿取集约式,减少走动浪费,提高有效作业率。
生产现场的库存量;。
