框架涵及倒虹吸施工方案
框架箱涵及倒虹吸实施性施工组织设计一、编制依据(1)国家、铁道部和地方政府的有关政策、法规和条例、规定;(2)《客运专线铁路桥涵工程施工技术指南》TZ213——2005;《客运专线铁路桥涵工程施工质量验收暂行标准》;《铁路混凝土工程施工技术指南》(TZ210-2005);《铁路混凝土工程施工质量验收补充标准》;(3)施工图纸:石武客专郑武涵洞施工图(供咨询)。
(4)施工大样图:石武线框架涵参考图;(5)投入的劳动力、施工机械设备、技术及管理力量情况;(6)现场调查情况。
二、编制范围新建铁路石家庄至武汉客运专线下列4座框架涵:DK1168+980(1-6m), DK1169+189.6(1-3m), DK1169+485(1-3m),DK1169+687.4(1-6m);倒虹吸1座:DK1169+314(1-1.5m)三、主要工程数量1、主要工程数量表2、主要机具、设备一览表四、施工总体方案(一)施工组织机构及施工队伍安排项目部将在每个施工段设立由项目部副经理任施工管理组组长,并配备技术负责人及若干技术施工人员,物资、设备均配有专人负责。
涵洞工程由4个桥涵工程施工工班完成,倒虹吸由1个桥涵工程施工工班完成。
(二)临时工程1、施工便道施工便道:在涵洞进口或出口均有全线的贯通便道,可以顺利的到达每个涵洞的施工位臵。
2、砼供应本施工段中的涵洞用混凝土由位于十新公路边的十新拌合站统一供应。
3、钢筋加工钢筋加工利用在各个涵洞施工队的钢筋加工场地集中供应。
(三)施工用电施工用电直接从线路旁贯穿全线的施工专用高压线路上接入。
(四)施工用水有水源的涵洞可以直接就近取水,就近没有可利用水源的,用洒水车拉到施工现场。
所有水在使用前均要经过试验检测合格后方可使用。
(五)试验测试原材料检测试验包括:钢筋、水泥、水、沙、石子、外加剂,检测结果见附原材料检验报告单;施工前要对施工队的钢筋焊接质量进行抗拉试验,并报监理审核,检验合格后施工队才可以进行钢筋加工的批量生产;(六)内业资料原始资料由现场主管工程师自检结束后填写,自检后向监理工程师报检。
经监理工程师检查合格后在现场对原始资料进行签认。
项目部设有专职资料员,每天向主管工程师收集原始资料,收集后对原始资料进行整理和归档。
其具体要求如下:1、主管工程师要及时填写原始资料,不得后补、修改原始资料;2、填写的原始资料内容要真实、齐全、整洁;3、报检时要携带原始资料,不合格时不得进入下道工序。
经监理工程师检查合格则必须在现场签认资料;4、资料员收集原始资料后要及时整理,并按单位工程、分部工程、分项工程、检验批工程进行归档。
五、施工部署及工期安排(一)施工部署1、技术交底工作施工前首先熟悉施工设计文件,吃透设计意图,做好技术交底,掌握本工程以及业主、监理方的要求。
2、协助做好征地遗留问题项目经理部抽调专人做好本标段的征地遗留问题。
积极做当地群众的思想工作,并将积极组织施工人员,在最短的时间内完成界桩、界线。
3、测量工作我们组织精测人员对设计控制桩进行复测定位,并将测量成果向监理部门报验。
经监理部门复测确认后,我们将以此为依据,对本标段的中线和高程进行加密布桩,以满足施工要求。
为了加强对控制桩的保护和增强施工测量的精度,我们将根据测规要求进行控制桩加密与护桩。
并将有关数据报监理部门复查确认。
且做为竣工后沉降观测的依据。
对框架涵、倒虹吸基坑进行放样测量。
以左线中心线为准将各基坑的位臵放出来,并附带标高以供参考。
4、地基基底处理形式(二)工期安排框架涵施工工期安排如下:开始时间:2009年7月10日;结束时间:2007年8月30日。
其中准备时间10天。
总工期为50天。
主要工序工期安排如下:倒虹吸施工工期安排如下:开始时间:2009年7月16日;结束时间:2007年8月28日。
其中准备时间1天。
总工期为12天。
主要工序工期安排如下:六、框架涵的施工工艺及主要施工方法(一)框架涵施工工艺流程图框架涵施工工艺框图(二)施工方法<一>、钢筋工程1、钢筋检验:钢筋应由同一牌号、同一炉号、同一规格、同一交货状态组成,每60t为一检验批量,不足60t也应检验,检验时首先进行外观检查,要求表面不得有裂纹、结疤和折叠,然后在经外观检查合格的每批钢筋中任选两根,在其上各截取1组试样,每组2根分别拉伸和冷弯试验。
2、钢筋加工、绑扎钢筋施工进场钢筋按规定分批验收,进行原材料二次试验,合格后才能使用,钢筋焊接应按规定抽样进行抗拉、延伸率和冷弯试验。
钢筋下料、加工、绑扎严格按施工图进行,应做到钢筋尺寸、直径、数量、钢筋类别正确无误,钢筋绑扎间距准确,绑扎焊接牢固,成型后,自检合格后,报请监理工程师检查。
(1)钢筋加工:①钢筋加工宜采用闪光对焊连接。
以承受静力荷载为主的直径为28~32mm带肋钢筋,可采用冷挤压套筒连接。
②仅在确无条件施行焊接时,对直径25mm及以下的钢筋,方可采用绑扎搭接。
③在钢筋密列的结构内,当钢筋间净距小于其直径的1.5倍或30mm (竖向)和45mm(横向)时,不得使用搭接接头。
搭接接头的配臵,在任何截面内都应与邻近的钢筋保持适当距离。
④钢筋绑扎接头应符合下列规定:a、受拉区内的Ⅰ级光圆钢筋末端应做成彼此相对的弯钩。
Ⅱ级带肋钢筋应做成彼此相对的直角弯钩。
绑扎接头的搭接长度(由两钩端部切线算起)应符合桥涵验标中附录B的B.0.1表的要求。
在钢筋搭接部分的中心及两端共三处,应采用铁丝绑扎结实。
b、受压光圆钢筋的末端,以及轴心受压构件中任意直径的纵向钢筋末端,可不作弯钩,但钢筋的搭接长度不应小于30d。
钢筋绑扎接头的最小搭接长度注:1 d为钢筋直径2 绑扎接头的搭接长度除应符合本表规定外,且在受拉区不得小于300mm,在受压区不得小于200mm。
⑤钢筋接头应设臵在钢筋承受应力较小处,并应分散布臵。
配臵在“同一截面”内受力钢筋接头的截面面积,占受力钢筋总截面面积的百分率,应符合下列规定:a、闪光对焊的接头在受弯构件的受拉区,不得超过50%;在轴心受拉构件中不得超过25%;在受压区可不受限制。
b、绑扎接头在构件的受拉区,不得超过25%;在受压区不得超过50%。
c、钢筋接头应避开钢筋弯曲处,距弯曲点不应小于10d注:两钢筋接头相距30d以内,或两焊接接头相距在50cm以内,或两绑扎接头的中距在绑扎长度以内,均视为同一截面,并不得小于50cm;在同一根钢筋上应少设接头。
“同一截面”内同一根钢筋上接头不得超过一个。
⑥对于钢筋焊接接头工艺、参数、质量以及操作人员的培训、考试等要求、凡本规范未规定的,应符合国家现行《钢筋焊接及验收规程》(JHJ18)的有关规定。
钢筋冷挤压套筒连接的技术要求应符合《带肋钢筋套筒挤压连接技术规程》(JHJ108)的有关规定。
⑦冬季钢筋的闪光对焊宜在室内进行,焊接时的环境气温不宜低于0℃。
钢筋应提前运入车间,焊毕后的钢筋应待完全冷却后才能运往室外。
在困难条件下,对以承受静力荷载为主的钢筋,闪光对焊的环境气温的焊条。
焊接后的接头严禁立即接触冰雪。
⑧采用闪光对焊接头时,应符合下列规定:a、每批钢筋焊接前,应先选定焊接工艺和参数,按实际条件进行试焊,并检验接头外观质量及规定的力学性能。
仅在试焊质量合格和焊接工艺(参数)确定后,方可成批焊接。
b、每个焊工均应在每班工作开始时,先按实际时间条件试焊2个对焊接头试件,并作冷弯试验,待其结果合格后,方可正式试焊。
c、每个闪光对焊接头的外观应符合下列要求:(1)接头周缘应有适当的镦粗部分,并呈均匀的毛刺外形。
(2)钢筋表面不应有明显的烧伤或裂纹。
(3)接头弯折的角度不得大于4度。
(4)接头轴线的偏移不得大于0.1d,并不得大于2mm。
外观检查不合格的接头,经剔出重焊后方可提交二次验收。
d、在同条件下(指钢筋生产厂、批号、级别、直径、焊工、焊接工艺和焊机等均相同)完成并经外观检查合格的焊接接头,以200个作为一批(不足200个,也按一批计),从中切取6个试件,3个作拉力试验,3个作冷弯试验,进行质量检验。
e、对焊接头的抗拉强度不应低于该级别钢筋的规定值,并至少应有2个试件断于焊缝以外,且呈塑性断裂。
3个拉力试件中,当有1个抗拉强度低于该级别钢筋的规定值,或有2个试件在焊缝处或热影响区(按接头每边0.75d计算)脆性断裂时,应另取两倍数量(6个)的接头试件重做试验。
复试中当有1个试件的抗拉强度低于该级别钢筋的规定值,或有3个试件在焊缝处或热影响区脆性断裂时,则该批对焊接头应判为不合格。
螺纹端杆闪光对焊接头拉伸试验结果,3个试验应全部断于焊缝之外,呈延性断裂。
当试验结果有一个试件在焊缝或热影响区发生脆性断裂时,应从成品中再切取3个试件进行复验。
复验结果当仍有一个试件在焊缝或热影响区发生脆性断裂时,应确认该批接头不合格。
⑨对焊接头的冷弯试验,可用万能试验机、钢筋弯曲机或人工弯曲进行,芯棒直径应符合表中规定。
对焊接头冷弯试验的芯棒直径注:1.d为钢筋直径(mm)。
2.直径大于25mm的钢筋,芯棒直径应增加1d。
冷弯试验时应将接头内侧的毛刺、卷边削平,焊接点应位于弯曲中心,绕芯棒弯曲至90度时。
当试件经冷弯后,在弯曲背面不出现裂缝,可判为冷弯试验合格。
当3个试件冷弯试验中有一个试件不合格,应另取6个试件重做试验,当复试中仍有1个不合格时,则该批对焊接头应判为不合格。
(2)钢筋安装:钢筋安装时,钢筋的位臵和混凝土保护层的厚度应达到以下要求:在钢筋的交叉点处,应用直径0.7~2.0mm的铁丝绑扎,按双对角线(十字形)方式扎结。
保护层:钢筋的保护层厚度为41mm,采用成品橡胶保护层现场安装来保证。
要求垫块达到国家相关要求,垫块应分散布臵在主筋(交叉位臵)下,并不得横贯保护层的全部截面。
安装时应保证其在模板的正确位臵,不得倾斜、扭曲,也不得改变保护层厚度。
(3)检查签证:钢筋笼安装到位后,质检人员应立即进行自检,做出记录并妥加保护,填写钢筋检查证,及时报请监理检查签认,并进行钢筋分项质量评定。
<二>、模板工程由于框架涵及倒虹吸数量少、形式多样,考虑到工程成本后,本工区涵洞及倒虹吸内外膜均采用大块钢模模板拼装,外膜用搭接间距为30cm×40cm的脚手架加固,内膜用满堂脚手架进行加固。
安装前应根据构件尺寸及形状,在现场做好预拼。
并对钢模板进行除污除锈、刷脱模剂等维护保养工作,安装时应复核中线位臵,接缝处理加固应能满足要求,接缝处用密封条塞住,防止漏浆。
模板安装完毕后,经自检合格后填写模板检查证,及时报请监理检查签认,并进行模板分项工程质量评定。
模板安装允许偏差和检验方法<三>、基础混凝土工程1、施工准备:现场校核各涵洞的地形、地质、地下水情况,实现场地三通,清除地下与地面上的各种电线、电缆,做好基坑开挖前的各项准备工作。
倒虹吸管涵施工技术专项方案
4)制定质量目标,开展目标管理。本标段工程质量目标就是:分项工程一次检查合格率100%,优良率95%以上,达省部优,争创国优工程。
(4)农忙季节施工措施
农忙季节前夕应召开全体人员思想动员大会,调动工人得施工积极性,在此期间,也可适当增加补助。做好人员得调配,将需施工人员少得工程放在此期间施工。
六、质量保证措施
1)建立健全质量保证体系
①建立健全质量管理机构,负责全部工程得质量管理,制定质量责任制,并层层落实到人。以组织机构为核心,组织所有参加施工得有关人员认真学习《技术规范》与设计图纸,做到思想重视,底数清楚。质量保证体系框图详见附图
先将两端墙下基础砼浇筑到与垫层顶标高相等高处,然后用人工或人工配合机械得方式
在基底铺设砂砾垫层,垫层采用中、粗砂或级配碎石。垫层得含泥量一定要控制在《规范》定值内、垫层得厚度、宽度、标高、密实度,必须符合设计图纸得规定。
3、浇注基础砼
按规定配合比配制C15得混凝土,然后用混凝土罐车将混凝土送至指定位置,摊铺振捣,最后人工整平,基础砼得厚度、宽度、标高必须符合设计图纸得规定。基础混凝土浇注时,顶面标高要比设计标高低2-3cm以便于管节安装调平。
三、施工方案
1、基础施工
1)在开挖基础前,准确放出中线位置,并用十字栓桩,进行精确得位置、高程控制。
2)基坑开挖一般采用人工开挖,个别开挖深度较大得采用挖掘机按放样边线,以设计坡比开挖,开挖至距基底标高20~30cm时停止用机械开挖,改用人工挖除剩余土方,并且要保证基底得施工宽度,夯实基坑底面。
XX倒虹吸管工程施工方案
XX倒虹吸管工程施工方案倒虹吸管工程是指将一个管道倒置安装,使其成为倒置的U型管,将两端的管口分别安装在两个不同高度的容器中,借助大气压差,将低处的液体抽取到高处的容器中的一种工程解决方案。
以下是一个关于XX倒虹吸管工程施工方案的详细介绍,包括施工准备、施工步骤、施工注意事项和施工安全措施等。
一、施工准备1.1确定倒虹吸管的位置和尺寸:根据具体要求和工程需要,确定倒虹吸管的位置和尺寸,包括管道直径、管道长度等。
1.2制定施工方案:根据具体情况,制定合理的施工方案,包括施工步骤、工艺流程、材料准备等。
1.3采购材料和设备:根据施工方案,准备所需的材料和设备,包括倒虹吸管道、连接件、密封材料等。
1.4准备施工人员和工具:确定施工人员数量和技术要求,准备所需的工具和仪器设备。
二、施工步骤2.1清理施工现场:清理施工现场,保持整洁,确保施工安全。
2.2进行基础施工:根据实际情况,进行倒虹吸管道的基础施工,包括挖掘基坑、浇筑混凝土等。
2.3安装倒虹吸管道:根据施工方案,将倒虹吸管道依次安装好,包括连接管口和连接件、加密密封材料等。
2.4进行试压和检测:安装完成后,进行倒虹吸管道的试压和检测,确保安全可靠。
2.5进行系统调试:完成试压和检测后,对倒虹吸管道进行系统调试,确保各项功能正常。
三、施工注意事项3.1施工过程中应严格按照施工方案进行,不得随意更改。
3.2施工人员应按规定操作,严禁擅自操作或疏忽大意。
3.3施工现场应做好防护措施,确保施工人员安全。
3.4施工过程中应与相关部门保持沟通,及时解决问题。
四、施工安全措施4.1施工人员应配备个人防护用品,包括安全帽、防护眼镜、防护手套等。
4.2施工现场应设置警示标志,提示施工区域,防止外人进入。
4.3严禁在施工过程中吸烟、携带易燃易爆品等危险物品。
4.4施工过程中应遵守安全操作规范,注意保持施工现场的整洁和通风。
4.5施工人员应定期进行安全教育和培训,提高安全意识。

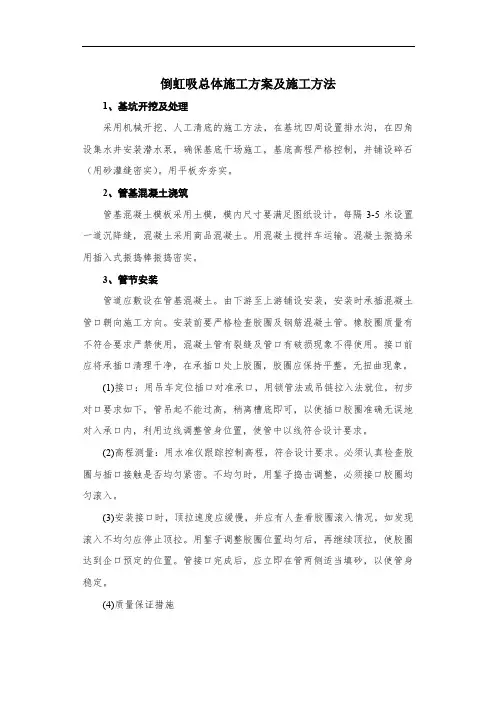

倒虹吸总体施工方案及施工方法
倒虹吸总体施工方案及施工方法1、基坑开挖及处理采用机械开挖、人工清底的施工方法,在基坑四周设置排水沟,在四角设集水井安装潜水泵,确保基底干场施工,基底高程严格控制,并铺设碎石(用砂灌缝密实)。
用平板夯夯实。
2、管基混凝土浇筑管基混凝土模板采用土模,模内尺寸要满足图纸设计。
每隔3-5米设置一道沉降缝,混凝土采用商品混凝土。
用混凝土搅拌车运输。
混凝土振捣采用插入式振捣棒振捣密实。
3、管节安装管道应敷设在管基混凝土。
由下游至上游铺设安装,安装时承插混凝土管口朝向施工方向。
安装前要严格检查胶圈及钢筋混凝土管。
橡胶圈质量有不符合要求严禁使用,混凝土管有裂缝及管口有破损现象不得使用。
接口前应将承插口清理干净,在承插口处上胶圈,胶圈应保持平整。
无扭曲现象。
(1)接口:用吊车定位插口对准承口,用锁管法或吊链拉入法就位,初步对口要求如下,管吊起不能过高,稍离槽底即可,以使插口胶圈准确无误地对入承口内,利用边线调整管身位置,使管中以线符合设计要求。
(2)高程测量:用水准仪跟踪控制高程,符合设计要求。
必须认真检查胶圈与插口接触是否均匀紧密。
不均匀时,用錾子捣击调整,必须接口胶圈均匀滚入。
(3)安装接口时,顶拉速度应缓慢,并应有人查看胶圈滚入情况,如发现滚入不均匀应停止顶拉。
用錾子调整胶圈位置均匀后,再继续顶拉,使胶圈达到企口预定的位置。
管接口完成后,应立即在管两侧适当填砂,以使管身稳定。
(4)质量保证措施①进场管材要有出场材质证,并且抽验管材强度配筋是否合格或符合设计要求。
②管节安装采用吊车稳放,用水平尺逐节调整管底水平且调整管节中心线与管涵中心吻合。
③管节缝隙不得大于规范或设计要求,管缝内用环氧砂浆封口,外侧浇筑混凝土做成套环状。
5、跌水井的施工首先在井底铺设砂砾垫层,然后用20号混凝土浇筑水井的基础,严格控制井底高程。
在基础上支设立墙的模板,要保证模板的垂直度,最后进行混凝土的浇筑,拆模后进行混凝土养生。

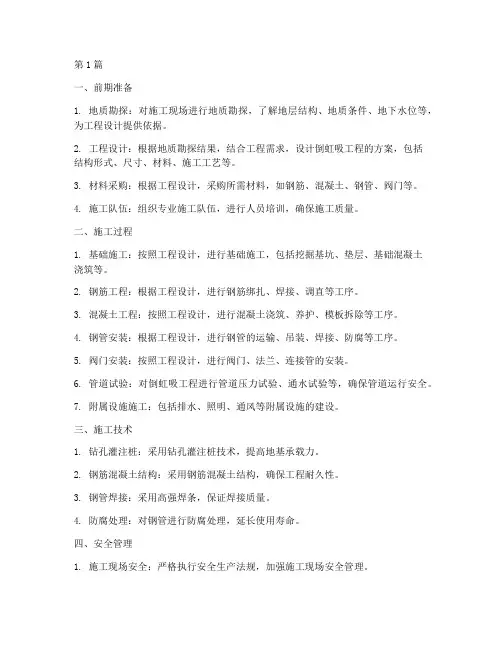

倒虹吸工程施工(3篇)
第1篇一、前期准备1. 地质勘探:对施工现场进行地质勘探,了解地层结构、地质条件、地下水位等,为工程设计提供依据。
2. 工程设计:根据地质勘探结果,结合工程需求,设计倒虹吸工程的方案,包括结构形式、尺寸、材料、施工工艺等。
3. 材料采购:根据工程设计,采购所需材料,如钢筋、混凝土、钢管、阀门等。
4. 施工队伍:组织专业施工队伍,进行人员培训,确保施工质量。
二、施工过程1. 基础施工:按照工程设计,进行基础施工,包括挖掘基坑、垫层、基础混凝土浇筑等。
2. 钢筋工程:根据工程设计,进行钢筋绑扎、焊接、调直等工序。
3. 混凝土工程:按照工程设计,进行混凝土浇筑、养护、模板拆除等工序。
4. 钢管安装:根据工程设计,进行钢管的运输、吊装、焊接、防腐等工序。
5. 阀门安装:按照工程设计,进行阀门、法兰、连接管的安装。
6. 管道试验:对倒虹吸工程进行管道压力试验、通水试验等,确保管道运行安全。
7. 附属设施施工:包括排水、照明、通风等附属设施的建设。
三、施工技术1. 钻孔灌注桩:采用钻孔灌注桩技术,提高地基承载力。
2. 钢筋混凝土结构:采用钢筋混凝土结构,确保工程耐久性。
3. 钢管焊接:采用高强焊条,保证焊接质量。
4. 防腐处理:对钢管进行防腐处理,延长使用寿命。
四、安全管理1. 施工现场安全:严格执行安全生产法规,加强施工现场安全管理。
2. 人员安全:对施工人员进行安全教育培训,提高安全意识。
3. 质量管理:加强施工过程的质量控制,确保工程质量。
4. 环境保护:在施工过程中,注重环境保护,减少对周边环境的影响。
五、总结倒虹吸工程施工是一项综合性工程,涉及多个环节。
在施工过程中,要严格按照工程设计、施工规范进行,确保工程质量和安全。
同时,加强施工管理,提高施工效率,为我国水资源调配工程贡献力量。
第2篇一、施工准备1. 工程设计:根据实际需求,进行倒虹吸工程设计,包括结构形式、尺寸、材料等。
2. 施工图纸:根据工程设计,绘制施工图纸,明确施工过程中的各项技术要求。
倒虹吸工程施工方案(完整版)
倒虹吸工程施工方案(完整版)范本1:倒虹吸工程施工方案(完整版)1. 项目概述1.1 工程目标1.2 工程范围1.3 工程内容2. 施工组织2.1 组织机构2.2 人员配置2.3 责任和权限3. 工程准备3.1 现场勘察3.2 设计准备3.3 材料采购3.4 设备准备4. 施工方案4.1 施工工艺4.2 施工流程4.3 施工方法4.4 施工步骤5. 安全措施5.1 工地安全5.2 作业人员安全5.3 设备安全5.4 施工现场保护6. 质量控制6.1 质量目标6.2 施工质量验收6.3 质量检查与测试6.4 问题处理和整改7. 进度管理7.1 施工计划7.2 施工进度控制7.3 进度调整和应对措施8. 环境保护8.1 环境保护方案8.2 垃圾处理8.3 污水处理8.4 节能减排9. 文档管理9.1 施工日报9.2 施工记录9.3 施工资料归档9.4 变更管理10. 成本控制10.1 预算编制10.2 成本核算10.3 成本分析10.4 资金管理11. 竣工验收11.1 竣工验收标准11.2 竣工验收程序11.3 竣工报告12. 保修和维护12.1 保修期管理12.2 维护计划12.3 维护记录附件:附件1:工程设计图纸附件2:材料采购清单附件3:施工设备清单法律名词及注释:1. 倒虹吸工程:指一种利用空气流动原理,通过人工构造的倒立漏斗形状,实现自然通风和排水的工程。
2. 施工工艺:指在施工过程中采取的特定方法和步骤,以实现工程施工的要求。
3. 竣工验收:指对工程完成后进行的全面检查和测试,以确保工程达到规定的质量和安全标准。
---范本2:倒虹吸工程施工方案(完整版)1. 工程概述1.1 工程名称1.2 施工地点1.3 工程规模2. 工程目标2.1 主要目标2.2 次要目标3. 工程范围3.1 建筑范围3.2 设备范围3.3 环境范围4. 施工准备4.1 勘察与设计准备4.2 材料采购准备4.3 设备及工具准备4.4 人员准备5. 施工流程5.1 施工前准备5.2 基础施工5.3 结构施工5.4 安装施工5.5 装修施工5.6 竣工验收6. 安全计划6.1 安全管理机构6.2 施工人员安全要求6.3 施工现场安全要求6.4 施工设备安全要求7. 质量控制7.1 施工质量要求7.2 施工质量检查7.3 施工质量记录7.4 施工质量整改8. 环境保护8.1 环境影响评价8.2 环境保护措施8.3 废弃物处理9. 进度安排9.1 施工计划9.2 施工进度控制9.3 问题处理和应对措施10. 成本管理10.1 预算编制10.2 成本控制10.3 资金管理附件:附件1:工程设计图纸附件2:材料采购清单附件3:施工设备清单法律名词及注释:1. 倒虹吸工程:指利用结构形式和气流原理,实现自然通风和排水的工程。
倒虹吸施工方案(3篇)
第1篇一、工程概况倒虹吸施工方案适用于水利工程、城市排水工程以及农业灌溉工程等领域。
本方案以某城市排水工程中的倒虹吸施工为例,详细阐述倒虹吸施工的流程、技术要求、质量控制及安全措施。
二、工程背景某城市排水工程是一项重要的民生工程,旨在解决城市内涝问题,提高城市排水能力。
工程中涉及一段长500米的倒虹吸管道,设计流量为30立方米/秒,管径为2.5米。
三、施工组织设计1. 施工队伍- 成立项目经理部,负责整个工程的施工组织和管理。
- 组建专业施工队伍,包括管道安装、焊接、防腐、测量等技术人员。
2. 施工进度计划- 制定详细的施工进度计划,确保工程按期完成。
- 分阶段进行施工,包括前期准备、管道安装、焊接、防腐、试压等。
3. 施工资源配置- 根据施工进度计划,合理配置施工机械设备和人力资源。
- 确保施工过程中设备正常运行,人员充足。
四、施工准备1. 现场调查- 对施工现场进行勘察,了解地形地貌、地质条件、地下管线等信息。
- 制定详细的施工方案,确保施工过程中不损害地下管线。
2. 材料设备准备- 准备足够的倒虹吸管道、管件、焊接材料、防腐材料等。
- 对材料设备进行检查,确保质量符合要求。
3. 施工人员培训- 对施工人员进行技术培训,确保掌握施工工艺和安全操作规程。
- 定期进行安全教育和技能考核。
五、施工工艺1. 管道安装- 根据设计图纸,确定管道安装位置和方向。
- 采用吊装或滚轮推移方式将管道运输到施工现场。
- 将管道分段安装,确保接口处密封良好。
2. 焊接- 采用电弧焊或气焊进行管道焊接,确保焊接质量。
- 对焊接部位进行外观检查和无损检测,确保无缺陷。
3. 防腐- 对管道内外表面进行除锈处理,确保表面清洁。
- 采用喷涂或刷涂方式,对管道进行防腐处理。
4. 试压- 在管道安装完成后,进行试压检测,确保管道强度和密封性。
- 试压压力应符合设计要求,持续时间不少于24小时。
六、质量控制1. 材料质量- 严格控制材料采购,确保材料质量符合国家标准。
钢筋混凝土圆管涵、倒虹吸施工方案
钢筋混凝土圆管涵、倒虹吸施工方案钢筋混凝土圆管涵在道路和桥梁建设中起着至关重要的作用,能有效引导和排水附近土地的积水,确保道路交通的畅通和桥梁建筑的稳固。
而倒虹吸则是一种常用的排水系统,通过自然的原理实现排水效果。
在施工过程中,正确的方案和严谨的操作至关重要。
下面将详细介绍钢筋混凝土圆管涵、倒虹吸的施工方案。
施工前准备1. 设计方案确定在施工前,需根据实际工程条件确定钢筋混凝土圆管涵、倒虹吸的设计方案,包括管涵的尺寸、深度、倾斜度等参数以及倒虹吸的位置、高度等参数。
2. 材料准备准备好所需的钢筋、混凝土、倒虹吸设备等施工材料,并确保质量符合要求。
3. 地面清理清理施工场地,确保施工区域平整干净,为后续施工操作做好准备。
施工步骤1. 地面标定根据设计方案,在地面上标定出圆管涵、倒虹吸的具体位置和尺寸,确保施工的准确性。
2. 开挖根据标定的位置,进行钻孔并开挖管涵的基础,确保基础平整牢固。
3. 安装倒虹吸将事先准备好的倒虹吸设备安装到管涵的设计位置,并调整好高度和倾斜度,确保排水效果良好。
4. 浇筑混凝土在倒虹吸周围设置支撑设备,然后进行混凝土浇筑工作,确保管涵牢固稳定。
5. 钢筋加固在混凝土凝固前,根据设计要求进行钢筋的加固,增强管涵的承载能力和稳定性。
施工验收1. 观察排水效果在施工完成后,观察倒虹吸的排水效果是否良好,排水通畅。
2. 检查工程质量对管涵、倒虹吸的施工质量进行全面检查,确保符合设计要求和施工标准。
3. 完成验收经过工程验收合格后,整理相关资料,完善施工记录,正式完成该项目的施工工作。
总体来说,钢筋混凝土圆管涵、倒虹吸施工需要做好前期准备工作,严格按照设计方案和施工步骤操作,确保施工质量和工程效果。
只有这样,才能保证管涵、倒虹吸在道路和桥梁建设中的有效应用和长期稳定运行。
倒虹吸工程专项方案
一、工程概况1. 工程名称:XX倒虹吸工程2. 工程地点:XX市XX区3. 工程规模:XX米长,XX米直径4. 工程内容:倒虹吸管道、进出口建筑物、配套设施等二、施工部署及现场总平面布置1. 人员、材料、机械准备(1)人员:组织专业的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
(2)材料:确保各类施工材料的质量,如钢材、水泥、砂石、管道等。
(3)机械:配备挖掘机、装载机、吊车、泵车、搅拌机等机械设备。
2. 施工现场布置(1)施工现场应设置明显的警示标志,确保施工安全。
(2)施工道路畅通,便于材料运输。
(3)施工现场设置临时办公区、生活区、材料堆放区等。
三、工程施工方案1. 施工准备(1)技术交底:组织施工人员对施工图纸、技术规范、施工方案等进行学习,确保施工质量。
(2)测量放样:准确放样,确保管道轴线、高程等符合设计要求。
(3)材料设备检查:检查各类材料、设备的性能,确保符合施工要求。
2. 开挖(1)采用挖掘机开挖,确保开挖面平整、稳定。
(2)严格按照设计要求进行边坡支护,防止坍塌。
3. 沟槽排水(1)设置排水沟,确保沟槽内积水及时排出。
(2)定期检查排水系统,确保排水畅通。
4. 垫层及基础(1)基础处理:采用压实、夯实等方法,确保基础稳定性。
(2)垫层铺设:采用C15混凝土垫层,厚度符合设计要求。
5. 管材采购(1)选用符合国家标准的管道材料。
(2)管材进场后,进行外观检查和尺寸测量,确保符合设计要求。
6. 管节安装(1)按照设计要求进行管节安装,确保管道轴线、高程等符合要求。
(2)采用专用工具进行连接,确保连接牢固。
7. 管带制作(1)根据设计要求制作管带,确保管带质量。
(2)管带制作完成后,进行外观检查和尺寸测量。
8. 闭水实验(1)按照设计要求进行闭水实验,确保管道无渗漏。
(2)实验过程中,密切关注管道变形、位移等情况。
9. 竖井工程(1)按照设计要求进行竖井开挖、支护和回填。
倒虹吸工程施工方案
倒虹吸工程施工方案1. 引言本文档旨在详细介绍倒虹吸工程的施工方案。
倒虹吸工程是一项常见的建筑工程,其作用是通过利用建筑设计和自然物理原理,来收集和利用雨水。
通过合理的施工方案,可以确保倒虹吸工程的顺利进行,并有效地收集到雨水。
2. 施工前准备工作在进行倒虹吸工程的施工前,需要进行一系列的准备工作,以确保施工的顺利进行。
2.1 检查设计图纸仔细核对设计图纸,确保施工过程中符合设计要求。
特别要注意施工过程中的关键节点和技术要求。
2.2 准备施工材料和设备根据设计需求,准备好所需的施工材料和设备,包括但不限于管道、阀门、过滤器等。
2.3 组织施工人员确定施工人员的数量和工作安排,确保有足够的人力资源来完成施工任务。
3. 施工流程3.1 地面准备工作在正式施工前,需要对施工区域进行准备工作。
这包括清理施工区域、平整地面、清除障碍物等。
3.2 完成倒虹吸工程主体结构的施工根据设计图纸和工程要求,按照以下步骤进行倒虹吸工程主体结构的施工:3.2.1 安装水箱和管道按照设计要求,先安装水箱和管道,确保其位置准确、稳固,并与其他设备连接好。
3.2.2 安装阀门和过滤器根据设计要求,安装阀门和过滤器,确保其位置正确、紧固可靠,以便后续使用和维护。
3.2.3 连接水源和出水口将水源和出水口与倒虹吸工程连接起来,确保流体能够顺利流动,并进行必要的密封处理。
3.3 完善辅助设施的施工在完成倒虹吸工程主体结构的施工后,需要进行相应的辅助设施施工。
3.3.1 安装水泵和控制设备根据设计要求,安装水泵和相关的控制设备,确保倒虹吸工程的正常运行。
3.3.2 建设周边设施根据实际情况,建设周边设施,包括但不限于护栏、排水系统、排气系统等。
4. 施工质量控制在进行倒虹吸工程施工的过程中,需严格控制施工质量,以确保工程达到预期的效果。
4.1 进行施工过程中的质量检查在施工过程中,定期进行质量检查,对施工现场进行巡视,确保施工符合设计要求和规范要求。
5倒虹吸施工方案(精选、)
倒虹吸施工方案一、概述:根据水系调查和设计图纸,衡枣高速公路06A合同段中K71+041处设置一竖井式倒虹吸。
该倒虹吸全长35m,板顶填土高度为1m,其中盖板涵型式为1.5×2.0m,采用C15砼分离式基础,C20台身,C30钢筋砼盖板。
倒虹吸管管径为75cm,采用C15管座,进出口均采用竖井。
本倒虹吸所需砼均由拌和站集中拌和,涵管由业主指定的预制场统一提供。
二、施工部署1、前期准备:①、修通便道,以利于原材料、管节、机械设备运至施工现场。
②、做好原材料(水泥、河砂、片石、砾石)等原材料的试验及砼配合比试验,并报监理工程师批准。
2、计划安排:本项目计划2001年11月20日开工,2001年12月20日完工,并拟定张长明为施工负责人,带领一支20人左右的队伍,在总工程师、质检工程师、测量工程师、试验工程师的指导下组织实施。
3、机械设备安排本项目须挖掘机1台,24KW发电机组1台,砂浆搅拌机1台,打夯机1台,插入式振动器2台,钢模板80m2,钢管8t,手推车2台,自卸汽车2台。
三、施工方案1、测量放样先用全站仪放出涵洞中心线,在两端洞口外侧2m处放出洞身中线控制桩;在洞身端部两侧1m处放出洞口控制桩,并用砼固定。
在中桩及两端量出基坑开挖宽度(基础周边预留0.5M工作宽度),用石灰放出开挖线;用水准仪测出地石标高,计算出开挖深度。
2、基坑开挖基坑开挖前应做好其周围的排水,以防止地面水流入基坑。
先用挖掘机配合自卸汽车挖出盖板涵基坑毛胚,开挖时应注意跟踪测量,以防止超挖基坑。
当挖至离基底设计标高0.2—0.3m时,应停止用挖机开挖,并立即组织人工挖至设计标高,并进行触探试验,确定基底承载力,报监理工程师认可后,方可开始下一道工序。
3、基础浇筑按设计图纸尺寸及测量放样点安装好模板,经监理工程师检验合格后,通知拌和站拌送砼。
基础的浇筑应按设置的沉降缝分段一次性浇筑完毕,基础与墙身联结处表石拉毛或补插钢筋。
