钢筋混凝土箱涵专项施工方案
钢筋混凝土箱涵施工方案

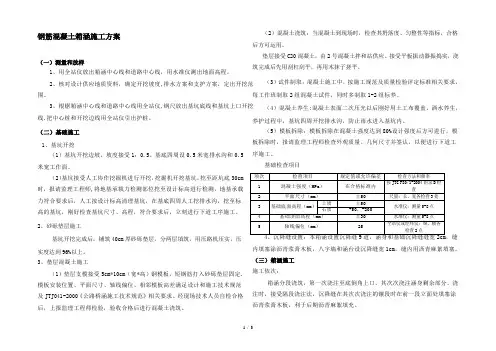

钢筋混凝土箱涵施工方案(一)测量和放样1、用全站仪放出箱涵中心线和道路中心线,用水准仪测出地面高程。
2、核对设计供应地质资料,确定开挖坡度,排水方案和支护方案,定出开挖范围。
3、根椐箱涵中心线和道路中心线用全站仪,钢尺放出基坑底线和基坑上口开挖线.把中心桩和开挖边线用全站仪引出护桩。
(二)基础施工1、基坑开挖(1)基坑开挖边坡,坡度接受1:0.5。
基底四周设0.5米宽排水沟和0.5米宽工作面。
(2)基坑接受人工协作挖掘机进行开挖,挖掘机开挖基坑,挖至距坑底30cm 时,报请监理工程师,将地基承载力检测部位挖至设计标高进行检测,地基承载力符合要求后,人工按设计标高清理基坑,在基底四周人工挖排水沟,挖至标高的基坑,刚好检查基坑尺寸、高程,符合要求后,立刻进行下道工序施工。
2、砂砾垫层施工基坑开挖完成后,铺筑40cm厚砂砾垫层,分两层填筑,用压路机压实,压实度达到96%以上。
3、垫层混凝土施工(1)垫层支模接受5cm*10cm(宽*高)钢模板,短钢筋打入砂砾垫层固定.模板安装位置、平面尺寸、轴线偏位、相邻模板高差满足设计和施工技术规范及JTJ041-2000《公路桥涵施工技术规范》相关要求。
经现场技术人员自检合格后,上报监理工程师检验,验收合格后进行混凝土浇筑。
(2)混凝土浇筑:当混凝土到现场时,检查其坍落度、匀整性等指标,合格后方可运用。
垫层接受C20混凝土,由2号混凝土拌和站供应。
接受平板振动器振捣实,浇筑完成后先用刮杠刮平,再用木抹子搓平。
(3)试件制取:混凝土施工中,按施工规范及质量检验评定标准相关要求,每工作班制取2组混凝土试件,同时多制取1-2组标养。
(4)混凝土养生:混凝土表面二次压光以后刚好用土工布覆盖,洒水养生,养护过程中,基坑四周开挖排水沟,防止雨水进入基坑内。
(5)模板拆除:模板拆除在混凝土强度达到80%设计强度后方可进行,模板拆除时,报请监理工程师检查外观质量、几何尺寸并签认,以便进行下道工序施工。
钢筋混凝土箱涵专项施工方案

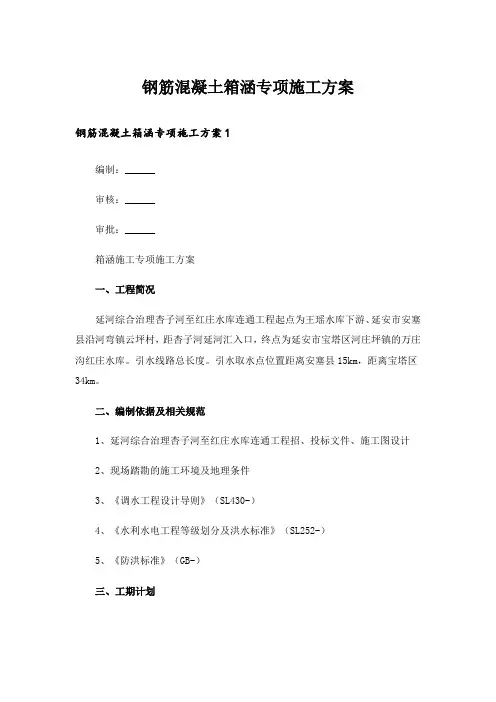

钢筋混凝土箱涵专项施工方案钢筋混凝土箱涵专项施工方案1编制:______审核:______审批:______箱涵施工专项施工方案一、工程简况延河综合治理杏子河至红庄水库连通工程起点为王瑶水库下游、延安市安塞县沿河弯镇云坪村,距杏子河延河汇入口,终点为延安市宝塔区河庄坪镇的万庄沟红庄水库。
引水线路总长度。
引水取水点位置距离安塞县15km,距离宝塔区34km。
二、编制依据及相关规范1、延河综合治理杏子河至红庄水库连通工程招、投标文件、施工图设计2、现场踏勘的施工环境及地理条件3、《调水工程设计导则》(SL430-)4、《水利水电工程等级划分及洪水标准》(SL252-)5、《防洪标准》(GB-)三、工期计划本工程计划开工时间为3月15日,完工时间为4月15日。
具体开工时间依据总监理工程师颁布的开工指令为准。
四、施工准备情况1、施工人员准备情况劳动力情况表管理人员钢筋工电工木工砼工石工2.机械及料具机械及料具情况表钢筋弯曲机1台钢筋切断机1台电焊机2台插入式振动棒1台打夯机1台平板振动器1台钢管1000m模板1000m2五、施工方案1、施工放样技术人员用全站仪测设箱涵的纵、横轴线,精确定位,经复核无误后,进行施工放样。
2、基坑的开挖基坑的开挖应根据设计图的尺寸进行开挖,开挖界线为周边放宽50cm,以便于施工。
当地质情况良好时,边坡可不设支撑;当容易塌方时,可设临时支撑,以保证边坡的稳定性。
基坑开挖完成后,基底达到图纸要求地基允许承载力。
据附近的地质情况,在箱涵基础的开挖过程中无地下水,可以不设排水设施。
为了防止下雨时积水,在基坑附近挖积水坑,并在坑底的边缘挖排水沟通入积水坑,并由专人负责及时把积水坑中的水排干。
基坑开挖完成后,应通知地质勘察部门进行验槽。
3、地基处理地基处理范围根据箱涵尺寸,并在地基两侧边缘外设降排水沟各一道,确保地基满足旱地施工要求。
地基处理的形式为浇筑15cm厚封底C15细石砼。
4、支架搭设支架选用承载力大、安全可靠、便于施工的满布式碗扣钢管架或Φ48×扣件式脚手钢管支架。
钢筋混凝土箱涵施工方案

钢筋混凝土箱涵施工方案

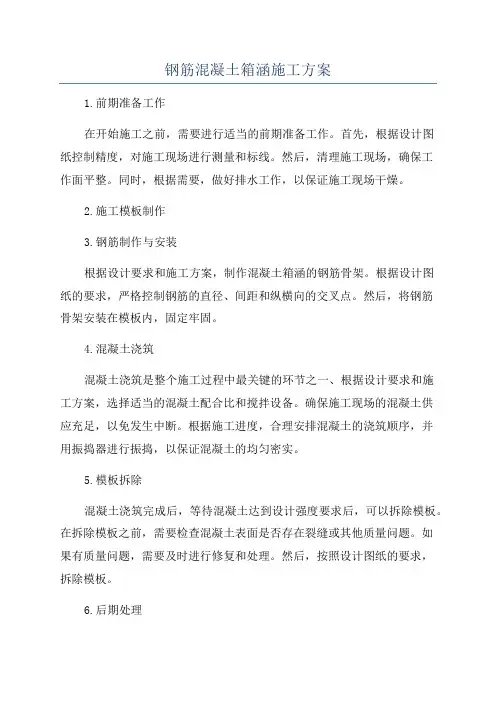

1.前期准备工作
在开始施工之前,需要进行适当的前期准备工作。
首先,根据设计图
纸控制精度,对施工现场进行测量和标线。
然后,清理施工现场,确保工
作面平整。
同时,根据需要,做好排水工作,以保证施工现场干燥。
2.施工模板制作
3.钢筋制作与安装
根据设计要求和施工方案,制作混凝土箱涵的钢筋骨架。
根据设计图
纸的要求,严格控制钢筋的直径、间距和纵横向的交叉点。
然后,将钢筋
骨架安装在模板内,固定牢固。
4.混凝土浇筑
混凝土浇筑是整个施工过程中最关键的环节之一、根据设计要求和施
工方案,选择适当的混凝土配合比和搅拌设备。
确保施工现场的混凝土供
应充足,以免发生中断。
根据施工进度,合理安排混凝土的浇筑顺序,并
用振捣器进行振捣,以保证混凝土的均匀密实。
5.模板拆除
混凝土浇筑完成后,等待混凝土达到设计强度要求后,可以拆除模板。
在拆除模板之前,需要检查混凝土表面是否存在裂缝或其他质量问题。
如
果有质量问题,需要及时进行修复和处理。
然后,按照设计图纸的要求,
拆除模板。
6.后期处理
以上是一个钢筋混凝土箱涵施工方案的基本步骤。
根据具体情况和设计要求,还需要做进一步的调整和优化。
同时,在整个施工过程中,需要严格按照设计要求和工程规范进行操作,确保施工质量和安全。
箱涵钢筋工程专项方案

一、编制依据1. 《钢筋混凝土结构设计规范》(GB 50010-2010)2. 《公路桥涵施工技术规范》(JTG F30-2003)3. 《市政公用工程施工及验收规范》(GB 50242-2002)4. 设计图纸及有关设计文件二、工程概况本工程位于XX市XX道路,共涉及钢筋混凝土箱涵3处,分别为K1+500、K3+000、K5+000,总长150米。
箱涵基础采用C15混凝土,箱涵主体采用C30混凝土。
本专项方案针对箱涵钢筋工程进行详细规划。
三、施工准备1. 材料准备:确保钢筋原材料符合国家标准,进场前需进行抽样检测。
钢筋加工前,应按照设计要求对钢筋进行调直、除锈、切割等处理。
2. 机械设备准备:配备钢筋加工机械、钢筋绑扎机、焊接机等设备,确保施工过程中设备正常运行。
3. 人员准备:施工人员需具备钢筋施工相关技能,并经过岗前培训,确保施工质量。
四、施工工艺1. 钢筋加工:按照设计图纸要求,对钢筋进行调直、除锈、切割、弯曲等加工,确保加工后的钢筋符合设计要求。
2. 钢筋绑扎:采用人工绑扎的方式,按照设计要求进行绑扎。
绑扎过程中,注意保持钢筋间距、保护层厚度等。
3. 钢筋焊接:采用电弧焊或气体保护焊进行钢筋焊接,确保焊接质量。
焊接过程中,注意焊接顺序、焊接工艺参数等。
4. 钢筋保护层:按照设计要求,对钢筋进行保护层施工。
保护层材料应选用耐腐蚀、耐磨损、易施工的材料。
五、质量控制措施1. 材料质量控制:严格筛选钢筋原材料,确保其符合国家标准。
进场后进行抽样检测,检测合格后方可使用。
2. 施工过程控制:加强施工过程中的质量检查,确保钢筋加工、绑扎、焊接等工序符合设计要求。
3. 成品保护:在施工过程中,注意成品保护,防止钢筋损坏、变形等问题。
4. 质量验收:按照国家相关规范和设计要求,对钢筋工程进行质量验收,确保施工质量达到设计要求。
六、安全文明施工措施1. 施工现场布置:合理规划施工现场,确保施工过程中道路畅通、材料堆放整齐。
钢筋混凝土箱涵施工方案

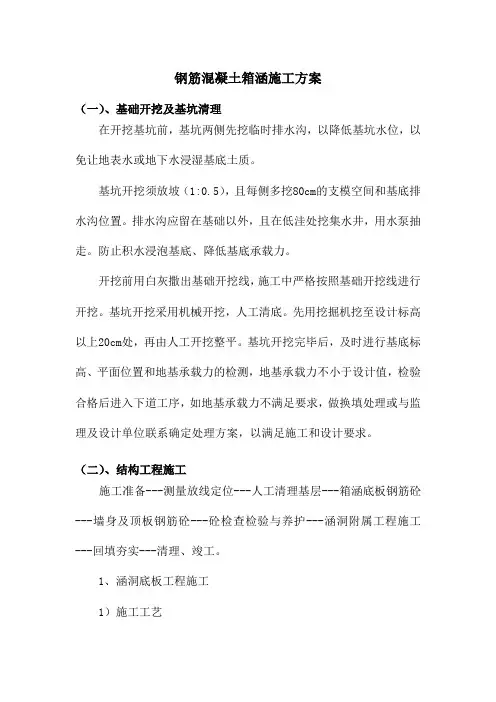

钢筋混凝土箱涵施工方案(一)、基础开挖及基坑清理在开挖基坑前,基坑两侧先挖临时排水沟,以降低基坑水位,以免让地表水或地下水浸湿基底土质。
基坑开挖须放坡(1:0.5),且每侧多挖80cm的支模空间和基底排水沟位置。
排水沟应留在基础以外,且在低洼处挖集水井,用水泵抽走。
防止积水浸泡基底、降低基底承载力。
开挖前用白灰撒出基础开挖线,施工中严格按照基础开挖线进行开挖。
基坑开挖采用机械开挖,人工清底。
先用挖掘机挖至设计标高以上20cm处,再由人工开挖整平。
基坑开挖完毕后,及时进行基底标高、平面位置和地基承载力的检测,地基承载力不小于设计值,检验合格后进入下道工序,如地基承载力不满足要求,做换填处理或与监理及设计单位联系确定处理方案,以满足施工和设计要求。
(二)、结构工程施工施工准备---测量放线定位---人工清理基层---箱涵底板钢筋砼---墙身及顶板钢筋砼---砼检查检验与养护---涵洞附属工程施工---回填夯实---清理、竣工。
1、涵洞底板工程施工1)施工工艺涵洞底板施工流程:定位放线——放线验收及修正、复核——钢筋工程——模板支护——浇灌砼——养护及其他。
2)测量放线本涵洞工程的施工放线定位较为简单,具体方法见“第六章工程定位、放线、测量”。
3)钢筋工程施工a、钢筋工程的下料制作(1)复核钢筋的型号、规格、形状、数量是否符合设计图纸。
(2)根据图纸,正确下料,确保钢筋骨架形成的尺寸不超标。
(3)钢筋骨架的形成还应注意,各构件相互关系。
(4)必须符合钢筋工程施工验收规范,满足设计要求。
b、钢筋工程的检查与验收钢筋绑扎、安装完毕后,应按下列内容进行检查并作好隐蔽工程记录。
(1)钢筋表面:钢筋表面是否有油渍、漆污和颗粒状铁锈。
(2)钢筋级别:配置的钢筋级别、直径、根数和间距等是否符合设计要求。
(3)钢筋位置:钢筋位置的允许偏差是否符合《混凝土结构工程施工质量验收规范》的规定。
(4)骨架与网片:钢筋网和骨架是否有松扣、脱焊和变形等现象。
混凝土现浇箱涵专项方案

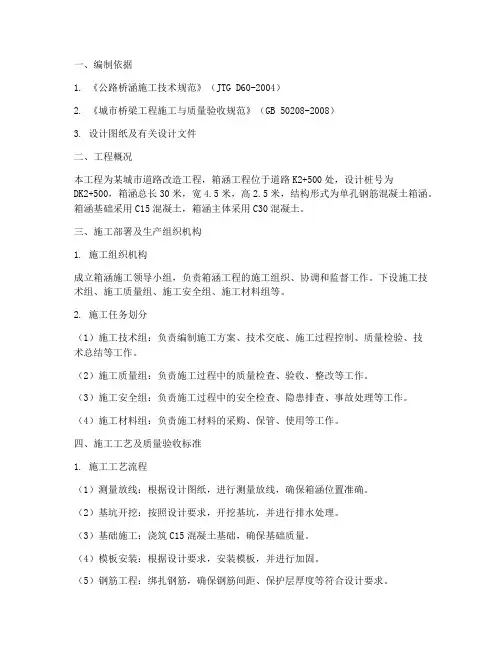

一、编制依据1. 《公路桥涵施工技术规范》(JTG D60-2004)2. 《城市桥梁工程施工与质量验收规范》(GB 50208-2008)3. 设计图纸及有关设计文件二、工程概况本工程为某城市道路改造工程,箱涵工程位于道路K2+500处,设计桩号为DK2+500,箱涵总长30米,宽4.5米,高2.5米,结构形式为单孔钢筋混凝土箱涵。
箱涵基础采用C15混凝土,箱涵主体采用C30混凝土。
三、施工部署及生产组织机构1. 施工组织机构成立箱涵施工领导小组,负责箱涵工程的施工组织、协调和监督工作。
下设施工技术组、施工质量组、施工安全组、施工材料组等。
2. 施工任务划分(1)施工技术组:负责编制施工方案、技术交底、施工过程控制、质量检验、技术总结等工作。
(2)施工质量组:负责施工过程中的质量检查、验收、整改等工作。
(3)施工安全组:负责施工过程中的安全检查、隐患排查、事故处理等工作。
(4)施工材料组:负责施工材料的采购、保管、使用等工作。
四、施工工艺及质量验收标准1. 施工工艺流程(1)测量放线:根据设计图纸,进行测量放线,确保箱涵位置准确。
(2)基坑开挖:按照设计要求,开挖基坑,并进行排水处理。
(3)基础施工:浇筑C15混凝土基础,确保基础质量。
(4)模板安装:根据设计要求,安装模板,并进行加固。
(5)钢筋工程:绑扎钢筋,确保钢筋间距、保护层厚度等符合设计要求。
(6)混凝土浇筑:浇筑C30混凝土,确保混凝土质量。
(7)养护:混凝土浇筑完成后,进行养护,确保混凝土强度。
(8)模板拆除:养护期结束后,拆除模板。
2. 质量验收标准(1)基础:基础混凝土强度达到设计要求,表面平整,无裂缝。
(2)模板:模板安装牢固,无变形,尺寸准确。
(3)钢筋:钢筋绑扎牢固,间距、保护层厚度等符合设计要求。
(4)混凝土:混凝土强度达到设计要求,表面平整,无裂缝、蜂窝、麻面等缺陷。
五、资源配置1. 劳动力配置(1)施工技术组:2人(2)施工质量组:2人(3)施工安全组:2人(4)施工材料组:2人2. 主要工程材料及周转材料供应(1)水泥、砂、碎石等原材料:根据施工进度,提前采购,确保材料质量。
工程箱涵施工方案(3篇)

第1篇一、工程概况本项目位于我国某城市,主要建设内容包括道路拓宽、桥梁建设、排水箱涵等。
其中,箱涵工程是该项目的关键部分,主要负责雨水和污水的排放。
箱涵结构为现浇钢筋混凝土结构,总长度为100米,宽度为4米,高度为3米。
二、施工准备1. 施工组织成立项目领导小组,负责组织、协调和监督整个箱涵施工过程。
下设工程技术组、施工组、质量检测组、安全监督组等。
2. 施工材料(1)钢筋:选用HRB400钢筋,确保其质量符合国家标准。
(2)混凝土:选用C30混凝土,确保其强度和耐久性。
(3)模板:选用钢模板,确保其尺寸准确、平整。
(4)其他材料:水泥、砂、石子、防水材料等。
三、施工工艺1. 施工测量根据设计图纸,进行现场测量放样,确定箱涵轴线、高程等关键数据。
2. 基坑开挖采用挖掘机进行基坑开挖,注意保持土方稳定,防止坍塌。
开挖深度满足设计要求,并留出一定安全距离。
3. 基坑支护采用钢板桩支护,确保基坑稳定。
施工过程中,注意监测支护结构变形,确保安全。
4. 基底处理对基底进行平整、夯实,确保基底承载力满足设计要求。
5. 钢筋绑扎根据设计图纸,进行钢筋绑扎,确保钢筋间距、锚固长度等符合规范要求。
6. 模板安装采用钢模板进行模板安装,确保模板尺寸准确、平整。
模板安装完成后,进行加固处理。
7. 混凝土浇筑采用混凝土搅拌车运输混凝土,采用泵送或自卸汽车浇筑。
浇筑过程中,注意控制混凝土坍落度,确保混凝土质量。
8. 防水施工在箱涵底部和侧面设置防水层,采用防水卷材或防水涂料,确保防水效果。
9. 检查验收在施工过程中,进行质量检查和验收,确保工程质量符合设计要求。
四、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工机械操作人员必须持证上岗,确保操作规范。
4. 定期进行安全教育培训,提高施工人员的安全意识。
五、环保措施1. 施工过程中,注意控制扬尘,采取洒水降尘等措施。
钢筋混凝土箱涵施工方案

钢筋混凝土箱涵施工方案1. 引言钢筋混凝土箱涵是道路、铁路和水利工程中常用的交通隧道结构。
本文档旨在提供一份详细的施工方案,以保证钢筋混凝土箱涵的安全和有效完成。
2. 工程概述本工程涉及的钢筋混凝土箱涵是用于道路改建项目中的涵洞结构。
设计要求为承载道路交通,经济实用,具备良好的水密性和抗渗性。
钢筋混凝土箱涵的总长为100米,宽度为10米,高度为8米。
3. 施工流程3.1 前期准备•确定施工现场,清理现场杂物,并搭建临时施工设施•修整施工场地,确保平整,并设置施工标杆•确定施工人员和施工班组,进行认真的安全教育和培训3.2 地基处理•根据设计要求,进行地基处理,清除泥浆和松散土层•将地基夯实,确保地基承载力满足要求•进行灌注桩或钢筋混凝土桩的施工,增加地基的稳定性和承载力3.3 基础施工•根据设计要求,施工箱涵的基础•进行沉箱灌注,确保基础的稳定性和强度•进行基础的固结处理,避免基础沉降3.4 壁板施工•分段施工壁板,并使用一致的浇筑模板•在浇筑前,清理模板并涂抹脱模剂,以确保浇筑后易于脱模•在壁板模板安装后,进行钢筋的安装和绑扎•混凝土的浇筑应根据设计要求,确保混凝土的均匀浇筑,并通过振捣来排除空气和水分3.5 顶板施工•壁板浇筑完成后,进行顶板的施工•顶板的施工与壁板类似,包括模板安装、钢筋安装和混凝土的浇筑•在浇筑完成后,进行养护,以确保混凝土的强度和耐久性3.6 后期处理•混凝土浇筑完成后,进行顶部和侧面的抹灰,以增加箱涵的美观性和保护层•检查施工质量,确保符合设计要求•清理施工现场,并进行必要的维护和保养4. 安全措施•在施工过程中,全面执行安全生产措施,确保施工现场的安全•对施工人员进行严格的安全教育和培训,提高安全意识•使用合格的施工设备和工具,并定期检查和维护•严格遵守施工现场管理规定,确保施工现场整洁有序•加强现场巡视和监理,及时发现和解决安全隐患5. 质量控制•严格按照设计要求进行施工•对施工材料进行检查和验收,确保材料质量合格•施工过程中进行严格的质量检查,及时发现和纠正问题•定期进行工程质量检测和评估,确保工程质量符合要求•做好施工记录和档案,以备验收和追溯6. 结束语本文档旨在提供一份详细的钢筋混凝土箱涵施工方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋混凝土箱涵专项施工方案K1+980箱涵工程施工方案一、工程概况箱涵位于K1+980处,箱涵横断面为单箱两室,每室净空尺寸(B ×H)为4×3.5m,涵总宽度8.36m,箱涵全长69.71m, 本箱涵与道路斜交60o角。
本工程所处地段为基础下部采取CFG桩基处理,并且地下水位较高,同时基槽开挖难度大。
采用现浇钢筋砼整体式框架结构,涵体强度等级为C25砼,设置沉降缝2道, 分别为22m/道,沉降缝缝隙宽0.03m。
二、施工部署(1)施工原则:我方拟投入一批建筑经验丰富的施工技术管理人员,合理安排劳动力,提高机械使用率,一如既往地贯彻“创一流质量,争最佳服务”的质量方针,精心组织施工,提早或按进度完成工程施工任务,争创优质工程。
三、施工工艺及具体施工方法基坑开挖—施工放样—基底垫层施工—放样—底板钢筋绑扎—底板模板支设—底板砼浇筑—侧墙钢筋绑扎—墙身模板支设—顶板模板支设—顶板钢筋绑扎—墙身、顶板砼浇筑—砼养护—模板拆除—防水处理、沉降缝处理。
(1)技术准备:开工前做好施工资料的准备工作,组织技术人员认真熟悉施工图的弃土石充填河沟形成施工平台、材料般运便道、施工便道,材料堆放在右边南岸,改河沟方向意向简图。
(4)严格控制平面位置、断面尺寸和标高,严禁扰动基底。
土质基坑开挖放坡1:0.5,采用挖掘机开挖,人工配合,预留30cm厚人工清基,挖掘机配合人工开挖。
弃土石、材料及机具堆放设置在距坑顶边缘1.0~2.0m外的地方,且不小于基坑深度,以减少压力振动,保证基坑边坡稳定性。
基槽底部必须留置300mm×300mm的排水沟,以便排出沟底存在的地下水和雨水,保证基础开挖符合设计图纸要求及规范有关规定。
(5)根据现场踏勘并结合设计图纸,由于箱涵施工面全线都设计有直径为φ400mmCFG桩,并且已经全部施工完毕。
然而CFG桩桩顶高程为15.50m,而箱涵涵底高程为14.75,即在对箱涵基础进行施工前,必须对其高出的土方进行挖除和CFG桩突出部分进行破除处理。
为保护CFG桩,我施工方将采取反铲挖掘机对高出桩顶部分沟槽进行开挖,桩底部分土方则利用人工配合机械进行开挖。
由于桩基施工队在打桩(CFG桩)浇筑砼时,在桩头周围留置了大量的砼料,并且未做任何清理,导致桩头周围形成了一层砼块层,对此我施工队将利用机械破除砼并与下面土方一并挖除,外运至指定地点。
基坑开挖时,若两侧存在软土、淤泥则必须用木桩进行支护,防止边坡土方塌陷或淤泥滑坡导致箱涵基础施工作业面受到影响。
当基坑开挖至设计高程时,对基底进行地基检测,如实际基底与设计不符,及时与设计单位和监理取得联系,采取适当措施进行处理,当达到设计和规范要求后进行下道工序。
(6)材料供应,现场技术人员根据施工图纸提前提出材料及半成品需用计划,同时参照施工进度计划,作出分批供应到场计划,以保证施工过程的连续性。
材料采购部门应出具需购材料技术说明书和质量证明书,以避免不合格半成品进场。
1、钢筋工程(1)原材料:钢筋进场时,种类、规格应符合设计要求,同时按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。
(2)钢筋加工:钢筋按照图纸和设计要求的形状、尺寸进行现场加工,受力钢筋顺长度方向全长的净尺寸允许偏差±10mm。
(3)钢筋无铁锈及油污,成型钢筋经现场检验合格后方可使用。
(4)钢筋绑扎:钢筋绑扎应严格按照设计图纸和规范的要求进行,防止雨淋锈蚀。
受力钢筋的品种、级别、规格和数量必须符合设计要求。
钢筋绑扎及连接应注意如下几点:①绑扎钢筋用钢丝采用20~22#钢丝,其中22号钢丝只用于绑扎直径12mm以下的钢筋;②四周两行钢筋交叉点应每点绑扎牢;③钢筋弯钩朝上,不能倒向一边;④受力钢筋接头宜设置在受力较小处,接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍;⑤纵向受力钢筋采用机械连接接头或焊接接头时,连接区段的长度为35d (d为纵向受力筋的较大值) ,且不小于500mm,焊接接头单面焊为10d双面焊5d(d为钢筋的值)(5)钢筋绑扎后,依据相关规范对钢筋进行隐蔽验收,合格后方可进行砼浇注。
2、模板工程模板在阴角接缝处采用二面胶海棉胶带粘牢缝隙、钢筋砼侧墙和底板模板,底板和侧墙采用钢模板,模板之间用对拉螺栓连接,间距为600mm×600mm。
50×100木搁栅间距300mm,竖向设置,横楞采用2φ48钢管@ 500 。
墙体用φ14对穿螺栓加弧扣两边拧紧,进行加固以防变形,并且在模板拼缝处用胶带粘贴,防止漏浆。
墙身钢模安装时,派专职安全员统一指挥,对立起钢模调整好及时加固,对墙身钢筋和模板设置缆风绳。
(1)顶板模板,顶板采用胶合压木模板,现场加工安装。
(2)搁栅间距@ 250 ,每块模板接头处需设置一根50×100方木。
(3)墙模板支承架为满堂脚手架,牵杠间距为1200mm,立杆间距为1000mm,底部设扫地杆,设置几道剪刀撑支架,防止钢模支承架变形。
3、支模时需注意如下两点:(1)模板接缝要严密,不得漏浆。
采用木模板时,应先浇水湿润,但模板内不得有积水。
(2)模板内的杂物应清理干净,并且与砼的接触面应涂刷不影响结构性能和外观装饰的隔离剂。
模板安装允许偏差为:轴线位置为5mm;底模上表面标高为±10mm;相邻两板表面高低差为2mm;表面平整度为10mm。
(3)模板的拆除,墙模板的拆除,应在砼强度能保证其表面及棱角,不因拆除模板而受损坏时,方可拆除。
具体时间由现场据实掌握。
(4)拆模顺序为后支先拆,先支后拆,先拆墙模板,后拆顶板模板。
4、砼工程(1)使用商品混凝土。
(2)砼施工,箱涵砼强度等级为C25。
砼分两次浇注,先浇注底板砼,后浇注墙身和顶板砼,在底板以上1000mm处设施工缝。
先浇注底板和1000mm高的墙身,后浇注墙身和顶板砼。
养护3d后,拆除外模板。
在第二次浇筑砼前人工凿除口表面的水泥砂浆和松散层后,均匀铺一层2cm厚的同级配水泥砂浆作接浆处理,使接缝紧密结合。
(3)侧墙砼以50cm的层厚逐层浇注。
混合料从一端向另一端均匀地送入模板中,定人定位用插入式振动棒振捣。
每层均按先边墙,后中墙,再另一边墙的顺序,依次轮流浇注振捣。
(4)侧墙浇注完成后,接着浇注顶板砼。
从一端向另一端一次浇注成形。
(5)在顶板最后一道收浆后12h内,采用麻袋、草毡覆盖,养护14d后拆除模板。
(6)施工缝的设置及处理,砼施工应尽可能留置在受剪力较小的部位,且留置部位应便于施工。
新砼的浇筑必须在先浇筑的砼抗压强度达到1.2MPa以上方可浇筑。
在施工缝施工时,应在已硬化的砼表面上,清除水泥薄膜以及软弱的砼层,同时还应加以凿毛,用水冲洗干净并充分湿润,一般不宜少于24h,残留在砼表面的积水应予以清除。
并在施工缝处铺一层水泥浆或与砼内成分相同的水泥砂浆。
(7)沉降缝的处理,沉降缝宽3cm,在模板支设的同时,沉降缝即要开始施工,填缝材料采用浸沥青木板和油麻,嵌缝材料采用聚氨脂密封膏,同时采用CB型橡胶止水袋(CB300×6-30(mm))以防水。
(8)混凝土浇筑完毕后,应对混凝土采取以下养护措施,应在混凝土浇筑完毕后的12h以内对混凝土加以覆盖并保湿养护。
混凝土浇水养护时间不少于7d,浇水次数应能保持混凝土处于湿润状态,混凝土养护用水与拌制用水相同。
采用塑料布覆盖养护时,应将混凝土结构外露部分全部覆盖,并保持塑料布内有凝结水。
不得在其上踩踏或安装模板及支架。
以上每道工序完工后均需检验并经报验合格方可进行下一道工序的工作。
(9)检查验收,结构砼的强度等级必须符合设计要求。
混凝土箱涵外观必须符合设计要求。
施工拆模后由质量科协同监理单位对箱涵混凝土质量进行验收。
现浇混凝土不得有影响结构性能和使用功能的尺寸偏差,各部位结构尺寸满足设计要求。
(10)半成品保护:施工中,不得用重物冲击模板。
侧模板应在砼强度能保证其棱角和表面不受损伤时方可拆除。
砼浇筑完后,待其强度达到1.2MPa以上,方可在其上进行下一道工序的施工。
应按设计要求预留孔洞或埋设螺栓和预埋铁件,不得以后凿洞埋设。
5、八字墙施工八字墙基础为C15混凝土,施工时与台墙基础一起进行。
施工方法和台墙的施工方法一样。
6、台背回填台背回填料采用石屑回填,待回填高程至箱涵顶板后,以上部分均采取好黄土进行回填压实。
(1)台背填土必须涵身混凝土强度达到设计强度的80%以后,方可进行回填。
(2)采用经监理工程师批准的能够充分压实的回填材料,严禁采用草皮土、垃圾和有机土回填。
(3)回填应两个涵台同时对称填筑,分层填筑,分层压实,每层厚度为15~20cm,为防止剧烈的冲击,采用小型压路机或平板振动夯夯实,以达到规定的压实度。
严格控制回填填料的含水量。
台背回填要求密度达到95%以上四、机械及机具设备组织(1) 挖掘机(0.8~1.2m3抖)1台(2) 自卸车5辆(3) 抽水机2台(4) 发电机1台(15kw)(5) 手推抖车7部(6) 振动器2套(7) 钢筋加工机具1套(8) 木工台锯五、施工人员及劳动人员组织(1) 现场施工员、施工技术员2人。
(2) 质检员1人。
(3) 材料员1人。
(4) 现场水电工、机具修理工2人(5) 施工队组40人分为木工、钢筋工、混凝土工及杂工等。
六、开展全面质量管理(1)抓好质量教育:加强全员质量意识,牢固树立“百年大计,质量第一”的观念。
从材料的采购供应、质检验收到各个工序的施工生产过程,竣工验交等执行全过程管理,用良好的工作质量来保证工序质量,把全面质量管的思想、方法确实应用到本标段施工的全过程。
(2)严格质量标准:工程严格按标准化作业,做到工序有标准,有检查,凡是检查都要有结论(按奖罚条例执行)。
各项工程的主要工序,严格按照作业标准进行操作,把新技术、新工艺、新方法,运用到各项施工生产中去,切实保证标准化作业质量(3)严格控制质量程序:严格执行监理工程师签证制度,上一道工序没有通过,下一道工序不得进行。
(4)严把材料关:外购材料必须三证(出厂证、合格证、检验证)齐全,进场后需按规定抽检,合格后方可使用。
材料必须选择质量好,信誉高的厂家订购。
(5)质量检验标准:涵台地基承载力必须满足设计要求。
沉降缝、防水层、台背填土应按施工规范和图纸要求施工。
(6)外观鉴定,涵身直顺,涵底铺砌密实平整。
进出口与上下游沟槽连接顺适,流水畅通,无滞留物。
帽石及一字墙或八字墙平直,无翘曲现象。
七、安全注意事项:(1)机械应由专业机工按规程操作,并应经常检查、维修、保养。
(2)砼倾倒时要有专人指挥,车辆制动、刹车性能要好,车辆下方严禁站人。
夜间施工的区域要有充足的照明,并有红色低压警示灯。
