冬季和雨季施工

合集下载

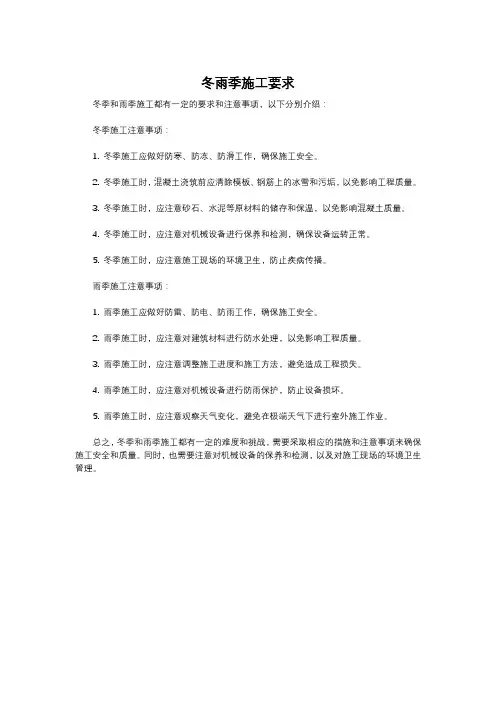

冬雨季施工要求

冬雨季施工要求

冬雨季施工要求
冬季和雨季施工都有一定的要求和注意事项,以下分别介绍:
冬季施工注意事项:
1. 冬季施工应做好防寒、防冻、防滑工作,确保施工安全。

2. 冬季施工时,混凝土浇筑前应清除模板、钢筋上的冰雪和污垢,以免影响工程质量。

3. 冬季施工时,应注意砂石、水泥等原材料的储存和保温,以免影响混凝土质量。

4. 冬季施工时,应注意对机械设备进行保养和检测,确保设备运转正常。

5. 冬季施工时,应注意施工现场的环境卫生,防止疾病传播。

雨季施工注意事项:
1. 雨季施工应做好防雷、防电、防雨工作,确保施工安全。

2. 雨季施工时,应注意对建筑材料进行防水处理,以免影响工程质量。

3. 雨季施工时,应注意调整施工进度和施工方法,避免造成工程损失。

4. 雨季施工时,应注意对机械设备进行防雨保护,防止设备损坏。

5. 雨季施工时,应注意观察天气变化,避免在极端天气下进行室外施工作业。

总之,冬季和雨季施工都有一定的难度和挑战,需要采取相应的措施和注意事项来确保施工安全和质量。

同时,也需要注意对机械设备的保养和检测,以及对施工现场的环境卫生管理。

第六章 冬季和雨季施工方案

第六章  冬季和雨季施工方案

第六章冬季和雨季施工方案
一、冬季施工方案
1. 冬季施工的特点
冬季施工受到气温低、天气寒冷等因素的影响,施工条件相对较差,需要采取一系列措施确保工程质量和工期。

2. 冬季施工注意事项
•提前做好施工计划,充分考虑天气因素;
•保障施工现场温度,可采取加热设备等措施;
•选择适合冬季施工的材料,并注意保温措施;
•确保施工人员的安全,防止在冬季出现意外事故。

3. 冬季施工技术
•合理安排施工顺序,减少对气温的依赖;
•采用加速凝结剂等措施加快混凝土凝固速度;
•注意保温和保湿,防止混凝土在冬季冻裂。

二、雨季施工方案
1. 雨季施工特点
雨季施工受到频繁降雨的影响,容易造成施工进度延误和质量问题,需要采取有效措施应对。

2. 雨季施工注意事项
•加强排水系统建设,防止积水影响施工;
•选用适合雨季施工的材料,防止变形或泡水;
•加强施工现场的安全管理,防止潮湿环境导致事故发生。

3. 雨季施工技术
•尽量提前预警并做好防范措施;
•及时停工处理积水问题,保证施工质量;
•使用覆盖物等遮挡措施,防止雨水直接接触施工内容。

结语
冬季和雨季施工是施工过程中常见的特殊情况,对项目进度和质量影响较大。

只有充分了解其特点,提前做好计划并采取有效措施,才能保证施工的顺利进行,达到预期的效果。

希望以上方案对冬季和雨季施工有所帮助。

冬季和雨季施工方案

冬季和雨季施工方案

冬季和雨季施工方案(一)冬季和雨季的施工安排1、及时购置施工人员防寒、防雨物品,并认真做好施工机械的防冻保养工作。

2、冬季加强草坪防冻工作,新播草籽用塑料薄膜封盖,提高地温,促进发芽。

3、冬季施工,更应注意将种植冻土整碎整细,并挑捡出大的冻块。

冬、雨季施工注意加强安全施工意识,谨防因坡滑而出现的人员、机械事故。

4、雨季施工应注意及时组织队伍对护坡进行排水和维护,谨防出现滑坡现象。

5、冬、雨季不能作为拖延工期的理由,未经业主批准或非特殊情况,工程进度不应停滞。

(二)冬季防冻、防雪措施进入冬施,就必须做好冬季气温的监测工作,指定专人根据气象台的提供的有关资料及现场测控建立气象监测台帐,该台帐上需要反映出下一阶段天气趋势和基本天气状态,供本工程施工安排时进行参考;凡进行冬季施工的工程项目,在入冬前要统筹考虑、明确安排;凡属冬季施工所必须的材料储备,入冬前必须完成;入冬前组织相关人员进行一次全面检查,作好施工现场的过冬准备工作,包括临时设施、机械设备及保温等项工作,及时地对打过压,灌过水的各类管道及附件的易积水处做详细检查,彻底放净积水,防止冻坏事故发生;组织技术人员、工长、现场管理人员进行冬季施工的交底,明确职责。

让施工人员了解冬季施工的施工方法和注意事项;冬季施工中要加强天气预报工作,及时接收天气预报,防止寒流突然袭击;冬季施工要做好水管的防冻保温工作,结合冬季施工情况,做好安全技术交底,作业面要配备足够的消防器材;复查施工进度安排,对有不适合冬季施工要求的施工部位,应及时向甲方、监理提出调整施工进度计划,合理统筹安排劳动力。

对于工程技术要求高的施工项目,要进行冬季施工技术可行性综合分析。

(三)雨季防汛、防旱措施1、雨季施工管理目标雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季施工的正常进行。

积极配合政府部门做好雨季施工的防汛救助工作。

2、施工部署雨季施工的重点工序包括:做好整个工程的防、排水工作是整个工程施工质量、安全和工期的有力保证。

冬季雨季施工措施

冬季雨季施工措施

冬季雨季施工措施冬季和雨季是施工中常见的挑战,因为天气条件不利于施工工作的进行。

在这两个季节中,如何采取有效的施工措施,确保施工的顺利进行,是一项非常重要的任务。

一、冬季施工措施:1.保温措施:冬季的低温会对施工材料和设备造成不利影响,因此需要采取保温措施。

施工材料和设备在运输中需要使用保温设施,并且在施工现场需要使用加热设备对其进行保温。

2.冻结处理:在冬季施工中,地下水位的降低会导致地基冻结,给施工带来很大的困难。

为了解决这个问题,可以采取加热地基、加盖保温层或进行排水等措施。

3.防滑措施:冬季的道路湿滑,容易导致施工人员摔倒,因此需要在施工现场铺设防滑垫,提醒施工人员注意安全。

4.采暖措施:冬季施工现场的暖气供应是必不可少的,可以使用临时取暖设备,如电暖气和加热设备等,确保施工人员的居住环境温暖舒适。

5.材料保养:冬季低温成为影响施工质量的重要因素,施工时要特别注意对材料进行保养,避免受到低温影响。

如对混凝土进行加热保温,避免结冰。

二、雨季施工措施:1.排水措施:雨季施工中最重要的问题就是排水,需要合理设置排水系统,确保雨水能够迅速排除施工现场。

可以采用喷淋喷射、抽水和改善施工场地的自然排水等方式。

2.防水措施:雨季施工中,需要对施工现场进行防水处理,保证施工质量。

可以采用防水膜、胶水和密封材料等方式,对施工场地进行防水保护。

3.安全措施:在雨季施工中,地面湿滑易滑倒,安全事故频发。

应设置防滑设施,加强施工人员安全教育,提高安全防护措施的重要性。

4.材料保护:雨季施工中,需要特别注意对材料的防护,避免雨水损坏。

可以采取雨布覆盖、遮阳布搭建和临时遮盖物等方式,将材料保护起来。

5.施工计划调整:雨季施工会受到天气因素的影响,需要根据天气情况及时调整施工计划,避免在恶劣天气下进行施工。

总结起来,无论是在冬季还是雨季,施工中都需要采取相应的措施来应对气候条件的不利影响。

保温、防滑、排水,以及材料保养等方面的措施都是必不可少的。

冬、夏、雨季施工措施

冬、夏、雨季施工措施

冬、夏、雨季施工措施
一、冬季施工措施
1.1 防寒保暖:为施工人员提供足够的保暖衣物和设备,确保施工人员的体温不受寒冷气候影响。

1.2 防滑措施:在施工现场铺设防滑垫,使用防滑鞋具,确保施工人员的安全。

1.3 施工材料保护:对施工材料进行保温处理,防止因低温造成的材料损坏。

1.4 设备维护:对施工设备进行定期检查和维护,确保设备在低温环境下正常运转。

1.5 施工计划调整:根据天气预报,合理安排施工进度,避免在极端低温天气进行室外作业。

二、夏季施工措施
2.1 防暑降温:为施工人员提供足够的防暑降温设备和药品,如遮阳帽、防晒霜、清凉饮料等。

2.2 工作时间调整:合理安排工作时间,避免在高温时段进行室外作业,采取早晚施工的方式。

2.3 安全教育:加强对施工人员的安全教育,提高他们对夏季施工安全风险的认知。

2.4 防火措施:加强施工现场的防火措施,确保消防设备齐全并定期检查。

2.5 防止中暑:在施工现场设置休息区,提供充足的饮用水和
防暑药品,确保施工人员能够及时休息和补充水分。

三、雨季施工措施
3.1 防雨准备:为施工人员配备雨衣、雨鞋、防水工具等防雨装备。

3.2 施工排水:确保施工现场有良好的排水系统,避免积水影响施工进度和质量。

3.3 材料保护:对施工材料进行防水处理,避免材料受潮损坏。

3.4 设备防潮:对施工设备进行防潮处理,确保设备正常运转。

3.5 施工计划调整:根据天气预报,合理安排施工进度,避免在雨季期间进行室外作业。

通过以上冬、夏、雨季施工措施,可以有效应对不同季节的施工挑战,保证施工进度和施工质量,确保施工人员的安全。

冬雨季安全施工方案(精选6篇)

冬雨季安全施工方案(精选6篇)

冬雨季安全施工方案(精选6篇)冬雨季安全施工方案1本工程施工时已进入雨季,因此在施工过程中,要加强雨期施工管理,建立健全雨期施工管理措施,以保证施工生产的顺利进行。

一、雨期施工具体措施如下:1、要注意天气预报和天气变化,提前做好预防措施,大雨过后做好现场检查,减少雨后损失。

2、做好现场地面排水系统,主要道路要硬化,且高于自然地坪,暂设道路应将路基碾压坚实,确保雨季道路循环畅通,不淹不冲、不陷不滑。

根据现场地形,上游向下游散水,以现场雨水自排为主,把水引入排水管道里。

3、现场临时设施的搭设,应有防雨、防漏措施,各种防洪器材、设备和工具按规定堆放和使用,例如草袋、桶等。

同时加强夜值班,密切注意天气预报,安排人员进行夜间值班,及时做好保障工作。

4、雨期施工中,要经常检查和及时维修加固临时梯、架、板及防滑条,确保架板稳固,防滑措施有效。

对于高空作业,雨后要检查架子、架杆、架板是否打滑,是否受到损坏,有问题要及时处理,杜绝盲目操作,要确保人身安全。

5、雨季施工应尽量减少现场使用的砂子、水泥、等材料存放量,砂子应分大堆存放。

水泥:搭设水泥棚保证水泥堆放时离地30cm,离墙30cm,且屋顶要严密不能漏水,水泥库门口放坡,保证库内高于库外,以免雨水倒入,做到水泥不遭雨淋,受潮,以免材料受损。

钢材不要直接放在地面上,应与地面保持距离,能放入钢筋棚内尽量入棚,露天周转时尽量做到不要受雨淋生锈而影响使用。

6、雨季施工要合理调制配合比,由于雨后砂石的含水率增大,因此应根据现场测试砂石含水率,调整水的用量,砂石用量,以保证工程质量。

砌筑施工时,要检测砌砖的含水率,砂浆应随拌随用,受雨冲刷而失浆的砂浆,应重新加灰搅拌后才能使用。

刚砌成的砌体经雨冲刷,砂浆中胶结料流失,应拆除重砌。

每日收工时候应妥善覆盖砌体表面。

7、雨季进行土方工程施工时,边坡应适当减缓,坡边设围,严防滑坡和边坡塌方。

避免大面积开挖,采取分段突击施工,减少土基暴露时间。

冬季和雨季施工措施

冬季和雨季施工措施首先,针对冬季施工,主要面临的问题是低温和冷空气对工地及施工人员的影响。

在冬季施工中,需要采取以下措施:1.保护施工现场:在施工现场周围搭建保温围墙,避免冷风直接吹进施工区域。

同时,覆盖塑料薄膜在施工区域的地面,以防止雪水渗入施工区域。

2.保持施工材料的温暖:对于一些需要保持温度的材料,如混凝土、沥青等,可以采用加热设备对其进行加热,确保施工质量。

3.加强安全措施:提醒施工人员注意防寒保暖,配备防寒工作服、手套、帽子等防寒设备。

加大对施工人员身体状况的监测,避免出现因寒冷引起的身体不适。

4.增加施工时间:由于低温天气下施工速度较慢,可以适当增加施工时间,保证工期的完成。

其次,针对雨季施工,主要面临的问题是大雨引起的洪水、积水等水灾。

在雨季施工中,需要采取以下措施:1.排水设备的检查和清理:在施工之前,必须对排水设备进行彻底的检查和清理,确保排水设备的畅通。

一旦发现积水现象,及时介入排水,防止水浸入施工现场。

2.合理安排施工步骤:在雨季施工中,可以将室外施工工作调整为室内施工,避免雨水对室外施工的影响。

同时,根据天气预报合理安排施工时间,尽量避免在暴雨期间进行施工。

3.加强材料保护:在雨季施工中,需要采取措施保护已经铺设的材料,如搭建防雨棚,覆盖塑料薄膜等,以避免雨水对施工材料的损害。

4.增加监测频率:加强对施工现场的监测,特别是土方工程、基坑工程等易受雨水影响的工程。

及时发现问题并采取相应措施,避免因雨水引起的安全事故和质量问题。

最后,无论是冬季施工还是雨季施工,施工方应与监理等相关部门保持密切的沟通和协调,及时做好施工计划的调整和安排。

同时,施工方要加强施工人员的安全培训,提高员工对恶劣天气成因及防范措施的了解,提高应对不同天气条件施工的能力。

总而言之,冬季和雨季的施工措施主要包括保护施工现场、保持施工材料温暖、加强安全措施、增加施工时间、检查和清理排水设备、合理安排施工步骤、加强材料保护、增加监测频率等。

冬雨季施工方案通用13篇

冬雨季施工方案通用13篇冬雨季施工方案篇一一、危险源的识别与分析1、施工人员及机械施工人员未接受安全教育培训,安全生产意识淡薄。

2、煤气中毒及火灾进入冬季,天气寒冷,施工人员在宿舍取暖,由于安全意识淡薄,通风不良,容易发生煤气中毒事故。

取暖、临时用电及在野外用火极易引起火灾。

3、高处坠落路基高边坡施工等高处作业、其他高处施工作业无护栏等防护设施,工人不正确佩带安全带等防护用具将会造成高处坠落等事故。

4、触电伤害现场用电设备多,临时用电拖地架设安装,施工期间连续作业,易造成触电伤害。

二、危险源的控制与预防措施1、施工人员及机械(1)组织对冬、雨季施工人员进行安全教育培训,提高工人的安全意识,使施工人员能正确佩戴劳保防护用品,严格按照安全操作规程进行施工。

天气逐渐变冷,冬季的雪雾和严寒气候给安全行车带来不利因�(2)积极开展冬季安全行车的宣传教育,做到宣传第一,预防为主,防止思想麻痹发生意外。

(3)上班前每个司机都要抓紧时间对车辆的防雾灯、刮水器进行一次检查。

(4)对机械操作人员进行冬、雨季机械使用安全教育,同时作好防寒物资的供应工作。

(5)在进入冬季之前,对所有的机械进行一次换季保养。

(6)所有使用冷却水的机械,在未加防冻液前,在停止使用后,操作人员应及时放尽机体存水,放水时应待水温度降到50-60℃时进行,机械应处于平坦位置,拧开水箱盖并打开缸体、水箱、水泵、机油散热器等所有放水阀,存水放尽后各放水阀应保持开启状态,未加注防冻液的机械设备应备案进行管理。

(7)加注防冻液前检查冷却系统不得有渗漏现象,然后再注入防冻液。

加注的防冻液必须进行试验合格。

(8)使用防冻液的机械设备,在加注防冻液之前应对冷却系统进行清洗,根据要求,按比例配制防冻冷却液,在使用中应经常检查防冻液的容量和比重,不足时应添加,加注防冻液的机械设备应备案进行管理,避免误放水。

(9)内燃机启动后,应先怠速运转10-20min后在逐步加速运转。

冬季雨季施工方案

冬季雨季施工方案为有力保证事情或工作开展的水平质量,往往需要预先进行方案制定工作,方案是计划中内容最为复杂的一种。

你知道什么样的方案才能切实地帮助到我们吗?下面是作者收集整理的冬季雨季施工方案,希望对大家有所帮助。

冬季雨季施工方案1一.冬期施工措施:1.冬季与温度根据相关规定,冬季施工的起止日期为:当冬天到来,如连续五天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬季施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬季施工的终日(日平均气温是指在地面以上处,并远离热源的地方测得1天内2、8、14和20时4次室外气温观测结果的平均值)。

园林工程在进入冬季施工前和解除冬期施工后,均必须有一定的防护措施,以防气温突然降至0℃以下的寒流及霜冻等侵袭造成工程质量下降。

2.冬期施工的部署原则:施工部署上要根据晴、冷、内、外相结合的原则,晴天多搞室外,冷天多搞室内,尽量缩短低温露天作业时间,缩小雨天露天作业面以及采取集中兵力打歼灭战的方针,采取分栋、分段、分部位突击施工的方法。

例如将基础工程加快进度,突击抢出地面,避免倒灌和塌方;对已完成结构的工程要停到一定部位等。

在安排冬期施工是要考虑气温及降雪的影响,要考虑冬期施工的作业面积、施工进度,加快劳动调配,强调合理的工序穿插,善于利用各有利条件,加快施工进度,并适当考虑一些机动的施工项目,加强生产调度工作。

要将冬期施工准备工作纳入生产计划,考虑一定的劳动力,安排一定的作业时间,搞好冬季施工期间工程材料和冬期设备的储备。

3.冬期施工的准备工作:(1)掌握施工所在地区气象资料。

(2)技术准备工作(3)施工现场准备工作。

(4)生活上的准备工作(5)物资准备工作(6)施工管理方面工作。

实例:某工程冬期施工措施指导书1.冬期施工准备工作(1)掌握施工所在地区气象资料:冬期施工前,要与施工所在地区气象部门凉席,掌握当地冬季气温情况,搜集有关资料。

冬雨季施工措施(完整版)

冬、雨期施工措施一、冬期施工准备(一)施工场地的准备工作1、施工场地积雪清扫后,积雪不应堆放在机电设备、构件堆放场地附近。

2、保证消防道路的畅通。

3、工地暂时供水管道用岩棉管保温,埋地部份埋入地面以下冻土层深度以下或者表面覆盖塑料膜保温。

(二)保温材料的准备1、基槽选用保温性能好的岩棉毡。

2、钢模板的保温,选用轻质、防火、保温性能好的聚苯乙烯泡沫板、岩棉。

3、砼表面覆盖保温:选用隔气性能好的塑料薄膜、保温性能好的岩棉毡、稻草编制的草帘等。

(草帘由于易燃、易散开,需用玻璃丝包装后使用)4、施工仪器仪表准备。

5、大气温度测量:木制300×300×400m m 百叶箱、最高最低温度计。

6、砼测温:棒型温度计、便携式电子测温仪。

7、室内温度:干湿温度计。

8、各种测温表格及文具。

二、冬期施工管理(一)、冬期施工方案管理1、项目技术人员熟悉设计图纸,编制有针对性、操作性的冬施方案。

2、冬期施工方案必须经总工程师审批。

3、入冬前,应按经过审批的冬施方案进行交底,并做好检查工作,设专人分工负责。

(二)、冬期施工测温管理工作1、各施工现场要在入冬前建立测温组织,每日对天气温度、混凝土温度、砂浆温度进行观测。

项目技术负责人负责本工程的测温工作,并指定专人测温。

专职测温人员要认真负责,测试数据真实可靠。

2、测温时间和所测温度值应详细记录,整理数据。

每天、每层、每施工段住手测温后,由技术员审阅测温记录签字后交技术负责人审查。

技术员定期将测温记录归入技术档案,以备存查。

3、测温人员应保持与供热、保温人员的联系,如发现供热故障或者保温措施不当使温度急剧变化或者降温过快等情况,应即将向技术负责人报告进行处理。

4、派驻项目的质量检查人员,每天要抽查测温情况,将其纳入质量控制的范围。

(三)冬期施工保温工作管理1、水源及消火栓要提前做好保温工作,防止受冻。

2、暂时工程的水管、供热管道必须在入冬前做好保温维护工作,保证冬期施工时能正常供水供热。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

呈贡龙斗壹号·海岸城36号地块海天雅苑(小学、幼儿园、售楼部)冬季施工方案审审编批:核:制:云南工程建设总承包公司龙斗壹号·海岸城36号地块海天雅苑2014 年12月12日目录一、工程概况 (2)二、季节性施工的范围与内容 (2)(一)冬季施工界定 (3)(二)冬季施工特点分析 (3)三、冬季施施工准备工作 (4)(一)、组织措施 (4)(二)、图纸准备 (4)(三)、现场准备 (5)(四)、安全与防火 (5)四、冬季施工具体措施 (5)(一)、砌体工程 (5)(二)、钢筋工程 (6)(三)、模板工程 (6)(四)、混凝土工程 (6)五、冬季施工安全消防要求 (8)一、工程概况龙斗壹号·海岸城36号地块海天雅苑-(小学、幼儿园、售楼处办公楼)项目位于昆明市呈贡区斗南片区的滇池东岸,处于滇池盆地东部边缘与缓坡丘陵交接的过渡带,东侧紧邻兴呈路(昆洛公路),西侧距离昆明环湖东路约1.3km,交通便利、区域位置优越,本工程占地面积为5764.73平方米,总建筑面积39715.07平方米,其中:1、幼儿园占地面积为1854平方米,建筑面积为5154平方米,建筑高度为13.7m,建筑层数为3层,其中一、二层层高3.9m,三层层高3.95m。

2、小学占地面积为2445.73平方米,建筑面积为9268.07平方米,建筑高度为22.8m,建筑层数为5层,底层层高4.2M,二~五层层高3.9M,屋面房层高2.4M。

3、售楼处办公楼占地面积为1465平方米,建筑面积为25293平方米,建筑高度为47.05米,建筑层数为地下二层,地上11层。

其中筏板顶标高—10.1米,地下二层层高3.6M,地下一层层高3.9M,夹层层高2.6M,一层层高5.4M,二~四层层高4.5M,五~十层层高3.9M,十一层层高 4.15M。

二、季节性施工的范围与内容本工程于2014年9月开工,经历1个雨季,1个冬季,及不可预见的天气状况和不可见因素,尤其冬季容易出现的霜冻、冻雨等气候,这些因素会对整个施工过程中的质量、进度、安全等有所影响。

在工程的施工过程中根据昆明历年的气候状况,各种影响因素,在施工过程中的影响到的呈贡龙斗壹号·海岸城36 号地块海天雅苑冬季施工方案施工工序见下表:影响因素施工内容影响施工主要问题混凝土养护、模板保温,钢筋霜冻,墙冬季施工基础、主体结构体砌筑砂浆防冻非常时期不定不定(一)冬季施工界定冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d的日平均气温稳定在5°C以上,则此5d的最后一天为冬季施工的终日。

(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得)。

(二)冬季施工特点分析1、施工特点冬季施工条件及环境不利,尤其冬季容易出现的霜冻、冻雨等气候,是工程质量事故的多发季节,尤以混凝土工程居多。

质量事故的出现有隐蔽性、滞后性。

即冬天干的活,大多数质量问题在春季才开始暴露,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。

冬季施工所要求的计划性和准备工作时间性强。

由于准备工作的时间短,技术要求复杂。

盲目施工会导致一些质量事故,这主要是冬季施工的准备工作不当、仓促施工造成的。

2、气温特点进入十一月份后,随时注意收听当地的气象预报,开始每天测温,并做好气温突然下降容易出现的霜冻、冻雨等气候准备工作。

根据历年气温的变化规律,冬季施工为一般低温阶段。

一般低温阶段的时间是:每年的11月15日至下一年3月,大约100天左右,占整个冬施时间的60%左右,白天的工作环境基本处于正温。

三、冬季施施工准备工作(一)、组织措施进行冬季施工的工程项目,在入冬前组织专人编制冬季施工方案。

编制的原则是:确保工程质量、经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。

冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温控制和质量检查制度等。

方案确定后,组织有关人员学习,并向班组进行交底。

进入冬季施工前,对掺外加剂人员、测温保温人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经培训合格后,方准上岗工作。

与当地气象台、站保持联系,及时收听天气预报,防止寒流突然袭击。

安排专人测量施工期间的室外气温,砂浆、混凝土的温度并作好记录。

(二)、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求。

否则通过图纸会审解决。

(三)、现场准备根据实物工程量提前组织有关机具和保温材料进场。

工地临时供水管道等材料做好保温防冻工作。

做好砂浆及混凝土掺外加剂的试配试验工作。

(四)、安全与防火冬季施工时,要采取防滑措施。

生活区及施工道路、架子、坡道经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。

下雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。

现场火源,要加强管理;使用电焊、气焊时,注意防止发生火灾。

电源开关,控制箱等设施要统一布置,加锁保护,防止乱拉电线,设专人负责管理,防止漏电触电。

冬季施工中,凡高空作业应系安全带,穿胶底鞋,防止滑落及高空坠落。

施工现场水源及消火栓设标记。

四、冬季施工具体措施(一)、砌体工程1、砌筑砂浆的强度等级及品种必须符合设计要求,搅拌砂浆的时间应适当延长,一般要比常温时增加0.5~1倍。

2、在负温条件下砌筑时,由于砖和砌块浇水困难,砂浆稠度可比常温时大10~30mm,但M 10不宜超过105 mm。

3、使用掺外加剂砂浆,承重砌体砂浆强度等级按常温施工时的规定提高一级。

4、施工中取样进行砂浆试验,标准养护条件下的试块制成后,应在20±5℃温度环境下停置一昼夜(24±2h)当气温较低时,可适当延长时间,但不应超过两昼夜,然后对试件进行编号并拆模,进行标准养护。

与砌体同条件养护的试块制成后,应在室外放置一昼夜,当气温较低时,可适当延长时间,但不应超过两昼夜,然后对试件进行编号拆模并每隔一米放入墙内三块,不应少于两组(每组6块),分别用于检验各龄期强度和转入常温28天的砂浆强度。

(二)、钢筋工程1、雪天钢筋要用塑料布遮盖严密,以防钢筋表面结冰霜。

2、钢筋负温冷拉宜采用控制应力方法,冷拉钢筋时,其控制应力较常温提高30Mpa。

负温冷拉后的钢筋,逐根检查其外观,表面不得有裂纹和局部颈缩。

(三)、模板工程1、冬施浇筑混凝土前,认真检查模板,清理模板内的冰雪。

2、模板和保温层在混凝土达到抗冻临界强度并冷却到5℃后方可拆除。

拆模时混凝土温度与环境温度差大于20℃时,拆模后的混凝土表面及时覆盖,使其缓慢冷却。

(四)、混凝土工程1、冬季施工中,认真执行配合比,水泥标号不低于32.5#,优先选用硅酸盐水泥和普通硅酸盐水泥,控制最小水泥用量,水灰比不大于0.6,且应符合设计要求。

应严格检查控制混凝土原材料及外加剂的质量;对混凝土加热搅拌、运输、浇筑、测温、养护进行严格预控。

2、混凝土在浇筑前,清除模板和钢筋上的冰雪和污垢,混凝土运输、浇筑容器需保温,以保证混凝土的出罐温度和入模温度达到要求。

3、混凝土养护采用蓄热法进行养护,混凝土的入模温度要求不低于10℃,利用这种预加的热量和水泥的水化热量,延长混凝土正温养护时间,并在冷却过程中逐渐硬化,当混凝土温度降至0℃时可提前达到抗冻临界强度要求。

4、混凝土顶板上面覆盖一层塑料薄膜和岩棉被进行保温、保湿养护。

5、对冬季施工的框架结构,防止出现水平构件和竖向构件的混凝土受冻。

混凝土仍采用蓄热法养护,在混凝土达到抗冻临界强度之前,混凝土表面应覆盖,具体措施:柱子用一层塑料薄膜包裹外挂岩棉被,楼板用一层塑料薄膜和岩棉被覆盖。

6、冬季施工期间,对墙上小的洞口用麻袋围挡,对大的门、窗洞、楼梯口等进风部位采用塑料膜、聚苯板、木板等封堵,达到防风保温目的。

7、现场设养护室,室内温度20±3℃,湿度90%以上,进行试件的标准养护。

同条件试块在现场按混凝土实际状况进行保温,同时留检验拆模强度的同条件的试块。

冬期施工期间混凝土试块留置至少比常温多留两组同条件养护试块,一组用来测定混凝土受冻前的临界强度,另一组用做28天的强度测试。

试压前试块在拥有正温条件的室内停放,解冻后再进行试压,停放时间约6—12小时。

8、根据同条件试块,拆除梁、板支撑,如达不到拆除条件延长支撑时间,不得强行蛮干。

对于悬挑结构的板、梁等构件重点保温养护,拆模强度应符合设计要求及规范规定。

墙体拆模强度一般控制在4Mpa,拆模时以同条件养护的试块强度报告为准。

9、混凝土冬季施工的测温。

测温孔设置在有代表性的结构部位和温度变化大易冷却的部位,孔深为10—15cm,也可为板厚的1/2或墙厚的1/2,测温点要编号,并绘制布置图。

从混凝土入模开始至混凝土未达到受冻临界强度之前,每隔2h测量一次,达到受冻临界强度以后,至少每隔6h测量一次。

人工测温时,测温仪表采取与外界气温隔离措施,并留置在测温孔内时间不少于3min。

10、混凝土冬季施工,安排专职测温员测出混凝土养护期间的温度,认真做好每个段的测温记录,以准确反映混凝土内实际温升及混凝土表面温度,采取有效保温措施防止混凝土受冻。

11、混凝土冬季施工测温的项目及次数应符合下表规定测温项目测温次数每昼夜不少于4次,此外还需要测最高、最室外气温及环境温度低气温。

混凝土浇筑、入模温度每一工作班不少于4次。

五、冬季施工安全消防要求(一)、冬期施工做好防火工作。

取暖、生火须经申请同意或报有关保卫部门批准。

施工现场的生产和生活用火,须做到有制度、有消防器材和工具、有专人负责看管,做到人走火灭。

(二)、禁止用易燃液体、可燃液体生炉子、火炕。

(三)、易燃易爆的液化气罐等,设专人监管,确保使用安全。

(四)、对职工要加强安全及消防教育,重点工程的施工人员应进行冬施安全及消防入场教育。

(五)、冬期施工时,要采取防滑措施,严禁穿硬底塑料鞋施工。

(六)、雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。

(七)、施工时如接触汽源、热水,要防止烫伤;使用氯化钙、漂白粉时,要防止腐蚀皮肤。

(八)、电源开关、控制箱等要加锁,并设专人负责管理,防止漏电触电。
