盖梁施工安全技术交底 (2)
盖梁施工安全交底安全技术交底

盖梁施工安全技术交底一、施工主要危险源1.高空坠落;2.机械伤害;3.物体打击;4.倒塌;5.触电。
二、导致危险的主要因素1.作业人员未佩戴安全防护用品;2.未使用专用安全爬梯,吊车违规吊人;3.钢筋笼吊装操作不当;4.起重机械操作不当;5.作业平台搭设不规范,防护不到位;6.模板安装不规范,螺栓未上满;7.钢筋焊接作业操作不规范。
二、主要安全技术措施(一)现场布置设置安全标志,在本工程和现场周围配备、架立安全标志牌。
(二)施工现场的临时用电安全控制措施(1)临时用电工程的安装、维修和拆除,均由经过培训并取得上岗证的电工完成,非电工不准进行电工行业;(2)电缆线路采用“三相五线”接线方式,电气设备和电气线路必须绝缘良好,场内架设的电力线路、悬挂高度及线距应符合安全规定,应架在专用电杆上。
做好机电设备接零,场地内和施工现场用电由电工进行连接,并配置配电箱。
确保安全用电,防止人、机伤害事故发生;(3)变压器必须设接地保护装置,其接地电阻不得大于4Ω变压器防护栏,设门锁,专人负责,近旁应悬挂“高压危险、切勿靠近”的警示牌;(4)配电柜前要有绝缘垫,并在安装漏电保护装置;(5)配电箱要能防火、防雨,箱内不得存放杂物并应设门锁,专人管理;(6)移动的电气设备的供电线应使用橡套电缆,破损电缆不得使用;(7)检修电气设备时应停电作业,电源箱或开关握柄应挂“有人操作,严禁合闸”的警示片或设专人看管,必须带电作业时应经有关部门批准;(8)现场架设的电力线,不得使用裸导线,不准挂在钢筋模板的脚手架上,必须安设绝缘支承物。
盖梁施工安全技术措施(一)施工机械的安全控制措施(1)各种机械操作人员及车辆驾驶员,必须持有操作合格证,不准操作人与操作证不相符的情况;不准将机械设备交给无操作证人员操作,对机械操作人员和工作中注意观察及工作后的检查保养制度,做到:工作前检查:①工作场地周围有无妨碍工作的障碍物;②油、水、电及其他保证机械设备正常运行的条件是否完备;③安全操作机构是否灵活可靠;④指示仪表、指示灯显示是否正常可靠;⑤油温、水温是否达到正常使用温度。
盖梁安全技术交底

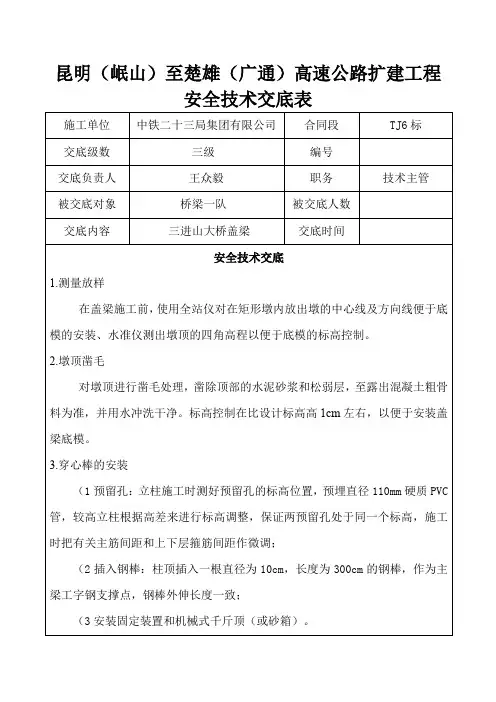

昆明(岷山)至楚雄(广通)高速公路扩建工程
安全技术交底表
(4吊装主梁工字钢,利用φ25精轧螺纹钢,夹紧主梁工字钢,上铺I14工字钢作为分配梁;
(5拆除钢棒,封堵预留孔:盖梁施工完成后把预留孔用细石混凝土封堵。
盖梁穿心棒示意图
4.架设底模
模板采用工厂预制的组合式钢模,使用前应进行调校并除锈,待穿心棒安装完毕后开始架设底模,用吊车把拼装好的底模安装就位,待测量人员对底模高程复测后调整底模至设计标高,调整好后对底模进行固定。
盖梁底模标高安装施工误差不应大于±5mm, 轴线偏位误差不应大于±10mm, 模板接缝间要垫3mm厚的橡胶条,防止接缝漏浆造成砼面色差或麻面。
底模架设完成后,经现场监理确认后方可进行下道工序。
5.钢筋制作安装。
盖梁施工安全技术二级交底

云南省嵩明(小铺)至昆明高速公路A14-1
安全技术交底记录表
交底单位名称:中交云南嵩昆高速公路路桥技术分部第3标段接受交底单位名称:盖梁施工队
云南省嵩明(小铺)至昆明高速公路A14-2
安全技术交底签到表
交底单位:中交云南嵩昆高速公路路桥技术分部第3标段交底名称: 第三合同段交底内容:杨林东特大桥立柱施工安全技术交底交底日期:年月日
云南省嵩明(小铺)至昆明公路建设项目A33
安全影像资料记录表
全隐患整改通知单》、A16-2《安全隐患整改回复单》等表格填写影像资料所用。
盖梁技术交底--

盖梁施工技术交底一、施工流程及质量要求1、支撑平台布置(1)、穿钢棒法①盖梁施工支承平台采用在两墩柱上各穿一根长φ10cm钢棒,用吊车将2根12m 长的45b工字钢吊放在钢棒上,为防止工字钢侧向倾覆,两片工字钢之间用对拉螺杆连接起来,通过调节对拉杆使两片工字钢紧紧的卡在立柱上;②在工字钢上摆放10*15mm的方木作为横梁,立柱的方木间距20cm,和立柱的方木间距30cm,安装盖梁底模,并检查标高,有必要时用钢板或木楔调整标高和平整度;③分布梁上铺设盖梁底模,传力途径为:盖梁底模→分布梁(10*15mm方木)→主梁(45b工字钢)→支点(φ10cm钢棒)。
(2)、抱箍法①抱箍圈分两片拼装,用高强螺栓连接,抱箍内用万能胶粘贴8mm厚的橡胶垫;②用水准仪在墩柱上作一水平标志,根据盖梁底板设计标高反算抱箍底沿位置并做标记;③用吊车将抱箍吊装就位,用带响扳手拧紧连接螺栓,施工时,可在扳手手柄上套一根50cm长、Φ48的钢管,人踩钢管直到所需扭矩为止,再检查两抱箍接头处间隙小于或等于2cm即可;,④用吊车将工字钢吊放在抱箍上,为防止工字钢侧向倾覆,两片工字钢之间用对拉螺杆连接起来,通过调节对拉杆使两片工字钢紧紧的卡在立柱上;⑤在工字钢上摆放10*15mm的方木作为横梁,立柱的方木间距20cm,和立柱的方木间距30cm,安装盖梁底模,并检查标高,有必要时用钢板或木楔调整标高和平整度;⑥首次使用抱箍施工时,为确保抱箍所承受压力达到设计值,需进行荷载预压试验,在盖梁底模上堆放重物且堆放形式尽量接近施工实际情况,24小时后,用水准仪复测底模标高,若下沉过大,则应继续紧固连接螺栓,直到底模下沉小于5mm则认为可行;⑦卸下预压重物,安装盖梁钢筋和模板,在侧模四周按要求做好安全防护装置,浇筑盖梁混凝土;⑧拆除模板时,先拆侧模、端模,再拆底模,最后拆下方木横梁、工字钢纵梁、抱箍,至此,抱箍法盖梁施工完成一个循环。
2、测量放样待墩柱强度达到后,对柱顶进行凿毛处理,凿除顶部的水泥砂浆和松弱层,凿毛至新鲜混凝土,并用高压水冲洗干净,标高控制在比设计标高高1cm左右,以便于安装盖梁底模。
盖梁施工技术交底

施工技术交底卡盖梁施工技术交底一、施工工艺盖梁施工时,必须保证墩柱砼达到设计强度的75%以上,方可进行盖梁的施工。
1、凿毛采用人工凿毛的方法,对柱顶进行凿毛,在墩柱施工时我们已将柱顶砼提高了2cm,可以满足凿毛的需要,凿毛时,可以将表层浮浆全部凿除,露出骨料。
2、钢筋连接本工程盖梁钢筋在场地内预制,成形后运至施工现场,用吊车吊装到位。
钢筋绑扎必须符合设计要求,所有钢筋安设必须保证位置正确,预制的钢筋骨架,所有钢筋交叉点均应绑扎牢固,确保具有足够的强度和稳定性,保证在吊装、运输和浇注过程中不发生位移、变形。
预制的钢筋骨架采用机械连接,连接质量符合图纸和规范要求,钢筋连接前,对连接接头进行抗拉试验,试验抗拉强度应大于钢筋抗拉强度,且经过监理工程师检查合格后,方可进行钢筋的连接。
3、模板及支架安装3.1模板安装前,应严格进行放样工作,确保各部分位置准确。
3.2模板采用大块定型钢模板,模板内保证无污物、砂浆或其他杂物,先将抱箍和工字钢将盖梁底模按照设计高程固定于柱子上,然后在底模上固定与之配套的侧模,用对拉钢筋及钢管加固整套模板,在使用前刷脱模剂,以利于日后模板的拆除。
模板接缝应严密,板面平整,灌注时保证不漏浆。
盖梁抱箍法施工示意图桥台为柱式台,待桩基施工完成28天达到规范要求强度后,即可进行台帽和耳背墙的施工,台帽施工时,先将桩头破除,破后桩头标高要比设计标高高出5~15cm,然后浇注10cm的C15砼垫层,桥台的牛腿和耳背墙采用竹胶板拼制模板,模板内保证无污物、砂浆和其它杂物,安装前涂脱模剂,模板接缝严密,板面平整。
3.3所有模板安装完毕,所有预埋件安装完毕后,经监理工程师检查合格,方可浇注砼。
4、砼的浇注4.1砼运输采用搅拌式砼运输车,砼提升采用不小于16吨的吊车。
4.2砼浇筑前,所有模板、钢筋必须经监理工程师验收合格。
4.3浇注过程中,使砂浆紧贴模板,使砼表面光滑、无水囊、气囊和蜂窝。
4.4砼应连续浇注,分层浇注厚度不宜超过30cm,并保证连续进行,浇注过程中,应派专人检查模板、支架稳固情况,盖梁砼一次浇注完成。
盖梁安全技术交底

盖梁安全技术交底1. 引言本文档旨在详细介绍盖梁工程的安全技术交底事项,以确保各参与方熟悉工程的安全要求和操作规范。
盖梁作为重要的施工环节,对施工人员和工程质量具有重要影响,因此,安全技术交底的内容必须详细、准确,并得到参与方的理解和遵守。
2. 盖梁工程安全要求2.1 工作场所安全要求:•施工现场必须设立醒目的安全警示标志,明确指示施工区域。
•施工现场必须保持整洁,无杂物堆放,确保施工作业的通行和安全。
•施工现场必须设立安全隔离区域,限制非施工人员进入工作区域。
2.2 盖梁操作安全要求:•进行盖梁作业前,必须对吊装设备进行检查和测试,确保其安全可靠。
•进行盖梁作业时,必须将吊装设备牢固固定,并设置防倾覆措施。
•进行盖梁作业时,必须合理安排人员,并配备必要的安全防护装备。
•进行盖梁作业时,必须对吊装过程进行严密监控,确保操作安全可控。
3. 工作场所安全管理措施3.1 安全警示标志•在施工现场的明显位置设置安全警示标志,标志内容包括禁止通行、高处坠落注意等,并按照规范要求使用标志图案、文字描述等。
3.2 施工现场清洁•施工现场应保持整洁,每天进行清理,及时清除施工过程中产生的垃圾和废料,并妥善处理好危险废料。
3.3 安全隔离区域•在施工现场必要位置设立安全隔离区域,确保非施工人员不会误入施工区域。
•安全隔离区域应设置明显的隔离标志,并配备足够数量的安全隔离警示牌,以警示非施工人员。
4. 盖梁操作安全规范4.1 吊装设备检查与测试•在进行盖梁作业前,必须对吊装设备进行全面检查和测试。
•检查吊装设备的结构是否完整,各部件是否正常运转,避免存在安全隐患。
•测试吊装设备的承载能力,确保其符合盖梁作业的要求。
4.2 吊装设备固定和防倾覆措施•在进行盖梁作业时,必须将吊装设备牢固固定,确保其稳定性。
•设置吊装设备的防倾覆措施,包括使用软钢丝绳、固定牵引板等,防止吊装设备倾倒。
4.3 人员安排和安全防护装备•在进行盖梁作业时,必须合理安排人员,确保作业过程的安全。
桥梁盖梁施工安全技术交底模板

一、前言为确保桥梁盖梁施工过程中的安全,提高施工质量,现将桥梁盖梁施工安全技术交底如下:二、施工前准备1. 施工人员:参加施工的全体人员必须按规定佩戴安全防护用品及安全帽,高空作业人员必须佩戴安全带。
2. 施工场地:施工场地平整到位,基坑周围开挖排水沟,保证排水系统畅通。
3. 施工设备:起重机械设备设专人操作并配指挥人员,定责定岗;上岗前进行技术培训,指定专项制度和指挥联络方法,考核合格后,持证上岗。
三、施工过程中注意事项1. 测量定位:先进行测量定位,再固定抱箍,安置底模,然后绑扎钢筋及安装侧模,调整检测后进行报验。
2. 模板安装:模板采用大块组合钢模板,采用侧包底的结构形式。
在立柱合适的高度安置钢抱箍(500mm高单层),上架2根36a型工字钢,工字钢上平铺槽钢或方木,在槽钢或方木上铺设底模。
3. 钢筋加工:钢筋加工尺寸和型号必须按设计图纸进行验收。
所有钢筋的截断及弯曲均在钢筋加工场内进行。
单根钢筋在钢筋加工场加工成型,然后运至处理好的系梁垫层上进行绑扎。
4. 混凝土浇筑:混凝土浇筑前,应先进行试配,确保混凝土配合比正确。
浇筑过程中,严格控制混凝土坍落度,确保混凝土密实。
5. 施工安全:墩台施工时,设置安全爬梯和安全网。
墩台或支架上的作业人员穿着防滑鞋,佩戴安全带。
患有高血压人员不得进行高空作业,防止意外发生事故。
四、施工结束后注意事项1. 施工现场清理:施工结束后,及时清理施工现场,确保场地整洁。
2. 资料归档:将施工过程中的各项资料进行归档,以备查验。
五、结语桥梁盖梁施工过程中,严格按照安全技术交底执行,确保施工安全、质量。
施工人员应时刻保持警惕,提高安全意识,共同为我国桥梁建设事业贡献力量。
盖梁钢筋吊装安全技术交底模板

一、交底目的为确保盖梁钢筋吊装施工安全、顺利进行,降低安全事故发生风险,特进行安全技术交底。
二、交底内容1. 施工前准备(1)施工人员必须经过专业培训,了解钢筋吊装施工流程和安全操作规程。
(2)对所有吊装设备进行检查和维护,确保其安全可靠。
(3)施工现场应设置明显的安全警示标志,确保施工人员及过往人员安全。
2. 施工过程(1)钢筋吊装前,应对吊装区域进行清理,确保地面平整,无障碍物。
(2)吊装过程中,严禁超载吊装,确保吊装设备的负荷不超过额定载荷。
(3)吊装前,检查钢筋绑扎质量,确保绑扎牢固,无松动现象。
(4)吊装时,操作人员应站在安全位置,与吊装设备保持一定距离。
(5)吊装过程中,若发现钢筋绑扎松动,应立即停止吊装,进行处理。
(6)吊装时,钢筋应与吊装设备连接牢固,避免钢筋脱落。
(7)吊装过程中,注意观察钢筋垂直度,确保钢筋吊装垂直。
3. 安全防护措施(1)操作人员必须佩戴安全帽、安全带等防护用品。
(2)施工现场应设置安全警戒线,非施工人员严禁进入。
(3)吊装设备操作人员应经过专业培训,取得相关资格证书。
(4)吊装过程中,吊车司机、指挥员、操作员等人员应密切配合,确保吊装过程安全。
(5)吊装过程中,如遇六级以上大风,应暂停吊装作业。
4. 应急预案(1)发生钢筋脱落事故时,立即停止吊装作业,并组织人员进行救援。
(2)如遇吊装设备故障,应立即切断电源,防止事故扩大。
(3)如遇人员受伤,立即进行现场急救,并拨打急救电话。
三、交底要求(1)施工人员应认真听取安全技术交底,了解施工过程中的安全风险和注意事项。
(2)施工过程中,严格执行安全技术交底内容,确保施工安全。
(3)施工完成后,及时清理施工现场,消除安全隐患。
四、交底时间(1)施工前进行安全技术交底。
(2)施工过程中,如遇特殊情况,应随时进行安全技术交底。
五、交底责任人(1)项目经理:负责组织安全技术交底,确保施工安全。
(2)技术负责人:负责编制安全技术交底内容,确保交底内容的准确性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4、每根拉缆风绳的锚固点必须处于同一平面,保证每根拉缆风绳的受力基本均匀,拉缆风绳尽量不少于600的倾角,必须采用不小于Φ10mm的拉缆风绳,每个地锚点用砼进行加固处理。浇筑前对要对上述措施进行认真检查,确保安全。
四、砼浇注施工安全技术措施
二、模板施工安全技术措施:
1、抱箍安装施工
盖(系)梁施工采用抱箍挑架式,抱箍固定于墩柱上,采用螺栓连接,抱箍内衬防滑橡胶垫(抱箍采用模板厂家加工定型钢模板).采用搭双排脚手架,吊车吊装。
2、承重纵梁安装
砂箱放在抱箍上,其上放置40型工字钢作为纵向承重梁,纵梁采用横向螺杆对拉,防止侧翻。
3、作业平台安装搭设
3、纵梁支撑于抱箍以上的模板支撑体系分体拆卸
1)沙箱拆除前的安全要点:a、必须用吊车及钢丝绳将承重纵梁固定,可同时用手拉葫芦及钢丝绳将承重纵梁与盖(系)梁捆绑固定;b、纵梁间对拉螺杆可预松,但不得拆除以防纵梁侧翻。
2)沙箱拆除后,使用吊车或手拉葫芦辅助将纵梁逐步下落至抱箍上。
3)底膜、分配梁、纵梁、抱箍等必须使用吊车配合拆除,不得抛落。
2、模板连接螺栓、螺帽、对拉螺杆
模板连接螺栓、对拉螺杆要选用优质材料,立柱模板螺栓要选用直径大于18mm的48#材质螺栓,系梁、盖梁对拉螺栓要选用大于18mm的螺杆,螺母、扣件板都要加厚或采用叠加螺母和扣件板方式,保证受力点能承受较大的承压力。各种螺杆、螺母要检查螺纹质量,如有损坏和脱丝,必须进行更换。
1、模板支立完毕后,在模板顶设置操作平台,操作平台的直径不小于立柱模板的1.5倍,操作平台的栏杆扶手不低于1.5m,同时悬挂安全网,防止高空落物造成砸伤。待安全防护措施落实到位后方可进行混凝土浇筑。
2、混凝土由现场砼搅拌站提供,罐车运输,采用吊车下料,串筒浇筑。混凝土塌落度控制在9~11cm;
3、浇筑混凝土前先浇筑5cm厚同强度的水泥砂浆。混凝土分层浇筑,每层厚度不得超过30cm,浇筑连续进行。串筒底口距砼面约1m左右。混凝土振捣成梅花形布点,移动间距不超过30cm,振捣棒须快插慢拔,振捣棒垂直或略有倾斜插入混凝土中,使棒头全部没入混凝土中,边提棒边振捣。不得扰动钢筋、模板,提振捣器是要缓提,防止在振捣中心形成空隙。
安全技术交底
合同段:A1施工单位:中铁二十一局第三工程有限公司第1页共4页安表27
工程名称
班组
交底人
交底地点
被交底人
交底内容:
盖(系)梁施工安全技术交底
为了贯彻落实“安全第一,预防为主”的方针,确保施工人员的人身安全,特制定以下安全措施:
一、钢筋加工与连接安全措施
1、纵向主筋连接方式为直螺纹套筒连接,连接方式严格遵循相关技术规范要求。钢筋下料:采用切割机进行切断作业,防止断头出现不规则变形。
五、模板拆除施工安全技术措施
混凝土浇筑48小时后经质检人员及监理工程师检验合格后方可拆模,拆模时使用25t吊车进行,专人指挥吊车,起钩匀速进行,避免模板碰撞墩柱及起重作业伤人。
1、拆卸作业全过程采用吊车配合。
2、侧(端)模拆卸
1)完成侧(端)模拆卸作业前不得拆除作业平台栏杆。
2)应先将侧(端)模板固定于盖(系)梁上的预埋钢筋或吊车挂钩上,方 可松脱模板间的连接螺栓。
2、钢筋直螺纹连接:本工程钢筋接头采用钢筋直螺纹连接套筒,连接套筒采用标准型和活连接型,前者适用于一般情况下钢筋连接,后者适用于钢筋不能转动而连接钢筋的场合。
3、加工丝头的牙形、螺纹必须与连接套的牙形、螺距一致,有效丝扣段内的秃牙部分累计长度小于一扣周长的1/2,并用相应的环规和丝头卡板检测合格。
4、滚轧钢筋直螺纹时,应采用水溶性切削润滑液,不得用机油作切削润滑液或不加润滑液滚轧丝头。已检验合格的丝头应加以保护;钢筋一端丝头应戴上保护帽,另一端拧上连接套,并按规格分类堆放整齐待用。
经我部工程技术人员及安全管理人员现场考察,分析后确定此项工程主要风险源为:
1、模板加强肋是否牢固
模板加强肋的槽钢是否与相邻加强肋和模板焊接成一个整体,形成一个整体受力框架,连接处焊缝饱满、牢固。在使用过程中,在模板拼装前,施工人员必须认真检查各焊接部位,检查是否有脱焊现象,模板是否有变形,如有,必须进行补焊和整修,不能修复的模板禁止使用。
5、钢筋连接时,钢筋的规格和连接套的规格应一致,并确保丝头和连接套的丝扣干净、无损。被连接的两钢筋端面应处于连接套的中间位置,偏差不大于1P(P为螺距),并用工作扳手拧紧,使两钢筋端面顶紧。
6、接头的现场检验按验收批进行,同一施工条件下的同一批材料的同等级同规格接头,以每不大于500个为一个验收批进行检验与验收,每批抽检3个接头,要求钢筋接头质量必须全部合格;并随机抽取同规格接头数的10%进行外观检查,钢筋与连接套规格一致,接头外露完整丝扣不大于1扣。
4)纵梁间对拉螺杆拆除前,应分别对两侧纵梁采取临时固定措施。
5)拆模作业人员个人防护要点:a、拆除栏杆、底膜、分配梁和下穿钢丝绳固定承重纵梁等作业时,必须必须系好安全带挂于盖(系)梁预埋钢筋上;b、沙箱、纵梁、抱箍拆除作业时,必须使用挂篮,挂篮必须挂于盖(系)梁上。
六、本工程安全风险源及控制措施
(一)、安全风险源辨别
纵向工字钢上放置12#工字钢,工字钢作为横向分配梁。其上进行支模。盖梁模板也同样采用模板厂家加工定型钢模板,模板四周满铺脚手板,搭设封闭安全防护栏杆,并挂安全网,采用吊车配合安装。
三、模板安装注意事项:
1、模板到场后,先进行试拼装,对模板进行编号,保证模板的连接无错台、无露缝和模板平整度。
2、模板安装前对每个高强螺栓全部进行仔细检查,发现有磨损、变形的螺栓坚决更换。
振捣时要严格控制振捣时间及棒入混凝土深距不超过其作用半径的1.5倍,与模板保持5-10cm的距离,每一处振捣完毕后边振动边徐徐提出振捣棒。砼浇筑高度为设计顶标高。在砼浇筑过程中,安全员应协同工程技术人员随时检查模板稳固情况,当发现松动、位移、变形时,应立即停止砼浇筑,完全处理好存在问题,经安全部门和技术部门评估符合要求后再浇筑混凝土。
