地面辐射供暖木质地板铺设技术和验收规范

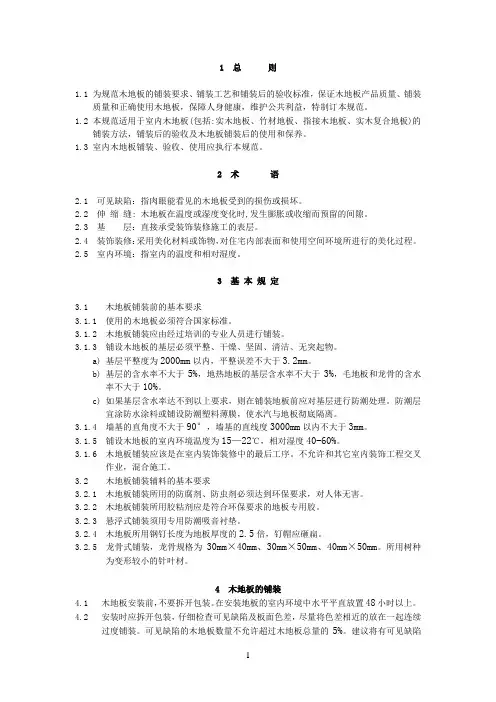

木地板验收使用规范

1 总则1.1 为规范木地板的铺装要求、铺装工艺和铺装后的验收标准,保证木地板产品质量、铺装质量和正确使用木地板,保障人身健康,维护公共利益,特制订本规范。
1.2 本规范适用于室内木地板(包括:实木地板、竹材地板、指接木地板、实木复合地板)的铺装方法,铺装后的验收及木地板铺装后的使用和保养。
1.3 室内木地板铺装、验收、使用应执行本规范。
2 术语2.1 可见缺陷:指肉眼能看见的木地板受到的损伤或损坏。
2.2 伸缩缝: 木地板在温度或湿度变化时,发生膨胀或收缩而预留的间隙。
2.3 基层:直接承受装饰装修施工的表层。
2.4 装饰装修:采用美化材料或饰物,对住宅内部表面和使用空间环境所进行的美化过程。
2.5 室内环境:指室内的温度和相对湿度。
3 基本规定3.1 木地板铺装前的基本要求3.1.1 使用的木地板必须符合国家标准。
3.1.2 木地板铺装应由经过培训的专业人员进行铺装。
3.1.3 铺设木地板的基层必须平整、干燥、坚固、清洁、无突起物。
a) 基层平整度为2000mm以内,平整误差不大于3.2mm。
b) 基层的含水率不大于5%,地热地板的基层含水率不大于3%,毛地板和龙骨的含水率不大于10%。
c) 如果基层含水率达不到以上要求,则在铺装地板前应对基层进行防潮处理。
防潮层宜涂防水涂料或铺设防潮塑料薄膜,使水汽与地板彻底隔离。
3.1.4 墙基的直角度不大于90°,墙基的直线度3000mm以内不大于3mm。
3.1.5 铺设木地板的室内环境温度为15—22℃,相对湿度40-60%。
3.1.6 木地板铺装应该是在室内装饰装修中的最后工序。
不允许和其它室内装饰工程交叉作业,混合施工。
3.2 木地板铺装辅料的基本要求3.2.1 木地板铺装所用的防腐剂、防虫剂必须达到环保要求,对人体无害。
3.2.2 木地板铺装所用胶粘剂应是符合环保要求的地板专用胶。
3.2.3 悬浮式铺装须用专用防潮吸音衬垫。
3.2.4 木地板所用钢钉长度为地板厚度的2.5倍,钉帽应砸扁。

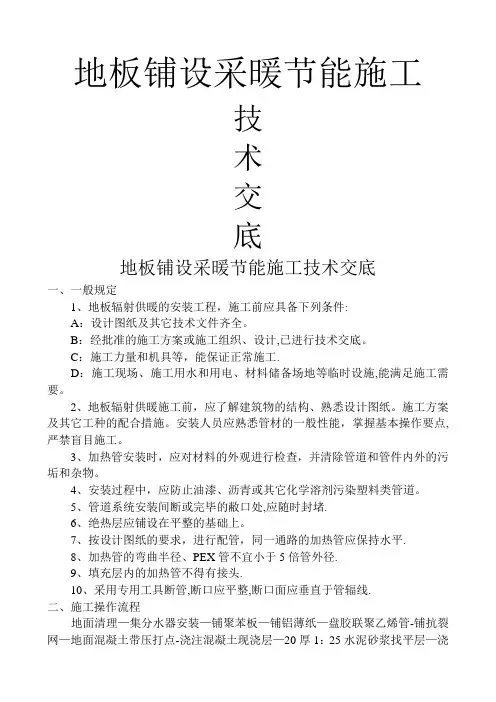

地板辐射采暖节能施工技术交底

地板铺设采暖节能施工技术交底地板铺设采暖节能施工技术交底一、一般规定1、地板辐射供暖的安装工程,施工前应具备下列条件:A:设计图纸及其它技术文件齐全。
B:经批准的施工方案或施工组织、设计,已进行技术交底。
C:施工力量和机具等,能保证正常施工.D:施工现场、施工用水和用电、材料储备场地等临时设施,能满足施工需要。
2、地板辐射供暖施工前,应了解建筑物的结构、熟悉设计图纸。
施工方案及其它工种的配合措施。
安装人员应熟悉管材的一般性能,掌握基本操作要点,严禁盲目施工。
3、加热管安装时,应对材料的外观进行检查,并清除管道和管件内外的污垢和杂物。
4、安装过程中,应防止油漆、沥青或其它化学溶剂污染塑料类管道。
5、管道系统安装间断或完毕的敝口处,应随时封堵.6、绝热层应铺设在平整的基础上。
7、按设计图纸的要求,进行配管,同一通路的加热管应保持水平.8、加热管的弯曲半径、PEX管不宜小于5倍管外径.9、填充层内的加热管不得有接头.10、采用专用工具断管,断口应平整,断口面应垂直于管辐线.二、施工操作流程地面清理—集分水器安装—铺聚苯板—铺铝薄纸—盘胶联聚乙烯管-铺抗裂网—地面混凝土带压打点-浇注混凝土现浇层—20厚1:25水泥砂浆找平层—浇水养护—打压-交工验收三、施工工艺方法A、首层苯板铺设30mm厚,其它层25mm厚。
(1).铺设前应细心核对建筑物房间尺寸、功能、墙体位置是否与设计图一致。
(2)。
聚苯板铺设.①、聚苯板铺设前后细心核对建筑物房间尺寸、功能、墙体位置是否与设计图一致。
②、绝热材料铺设在平整的结构层或平整的地面上,铺设平整、搭接严密,边缝挤满。
③、门口等不规则部位铺设时,要按实际形状采用刀割成型后铺设.④、卫生间、厨房等有特殊要求的部位铺板时,按设计要求尺寸割断,保护防水层.(3).标明边线距墙尺寸。
(4)。
盘管前,质检员须按设计图纸重新核对一次,无误后方可转入下一道工序。
B、分(集)水器安装(1).专业管工组装分集水器(2)。
地面工程地板验收规范大全

家居装修验收是很重要的一部分,这关系到装修的效果与质量,所以家居装修最好能找专业的监理人员来进行质量把关验收,今天下边给大家总结了家居装修中地面工程验收规范,大家赶紧来看看吧:地面工程验收规范—木地板一、保证项目木材材质的品种、规格、等级、质量和铺设时的含水率应符合《木结构工程施工及验收规范》(GBJ206-83)的有关规定。
铺设木制地板的基底工程必须符合本标准第2.4.6条的规定。
各种木质板面层与基层铺钉必须牢固无松动(或粘结牢固),粘贴使用的胶必须符合设计要求。
检查方法:检查测定记录、观察、脚踩或用小锤轻击检查,并检查胶的品种及合格证书。
注:空鼓面积不大于单块板面的1/8,且每间不超过抽查总数的5%者,可不计。
二、基本项目1、木质面层表面质量应符合下列规定:合格:木质板面应平整光滑、无刨痕、戗槎和毛刺,图纹清晰,油膜面层颜色均匀。
优良:木质板面应平整光滑、无刨痕、戗槎和毛刺,图纹清晰美观,油膜面层颜色均匀。
2、木质板面层接缝的质量应符合下列规定:(1)木板面层合格:缝隙严密,接头位置错开,表面洁净。
优良:缝隙严密,接头位置错开,表面洁净,拼缝平直方正。
(2)拼花木板面层合格:接缝严密,粘钉牢固,表面洁净,粘结无明显溢胶。
优良:接缝严密,粘钉牢固,表面洁净,粘结无溢胶,板块排列合理美观,镶边宽度周边一致。
3、踢脚线的钱铺设质量应符合下列规定:合格:接缝严密,表面光滑,高度、出墙厚度一致。
优良:接缝严密,表面平整光滑、高度、出墙厚度一致,接缝排列合理美观,上口平直,割角准确。
4、木地板打蜡质量必须符合下列规定:合格:木地板烫硬蜡、擦软蜡、蜡洒布均匀不露底,色泽一致,表面洁净。
优良:木地板烫硬蜡、擦软蜡、蜡洒布均匀不花不露底,光滑明亮,色泽一致,厚薄均匀,木纹清晰,表面洁净。
检验方法:观察、手摸和脚踩检查。
地面工程验收规范—塑胶类地面一、保证项目塑胶类板块和卷材板的品种、规格、颜色、等级必须符合设计要求和国家现行有关标准规定,面料与粘接料应配套。
地采暖施工及验收标准

根据中华人民共和国行业标准《地面辐射供暖技术规程》,关于低温热水辐射供暖部分的相关规定,特制定升阳地热采暖施工验收标准如下:1总则:1.1本标准适用于公民建室内地热采暖工程施工、改造。
1.2 地热采暖的施工、验收除应执行本标准外,尚应符合国家现行有关强制性标准的规定。
2材料验收:按双方签定合同时共同确定使用的管件、材料进行验收。
验收标准为相关生产厂商的质量标准。
3施工验收:3. 1施工地面清洁、平整;厨房、卫生间防水处理检测,环境温度不低于5℃,施工过程严禁踩踏加热管。
3.2绝热层苯板的铺设应平整,苯板之间相互结合应严密,楼房首层应做防潮处理且应加厚绝热层。
绝热层上方严禁铺设其他管路或线路。
3.3加热管的安装间距为200-220mm,管材应用地热采暖专用管,符合双方签定合同时确定的规格;若管间距加密应在施工合同中说明并加收管材成本费。
3.4加热管应保持平直,管间距安装误差应小于15 mm,施工时应防止管道扭曲、弯曲部位应增加管卡固定,不得出现死折。
弯曲半径不得小于管材直径的6倍。
埋设于填充层内的加热管(PE-X)严禁有任何形式的接头。
3.5在分集水器附近连接处的加热管应加装柔性套管,并高于装饰层150--200 mm。
当管材排列较密且间距小于100 mm时应加设柔性套管。
3.6应预留墙角、地面热胀伸缩缝,以防因加热导致热胀后致使地面起拱,损坏其他设施。
4质量验收:4.1 绝热层的厚度,材料的物理性能及铺设应符合设计要求。
4.2加热管的材料,规格及铺设间距、弯曲半径应符合设计要求并应可靠固定。
4.3加热管与分集水器的连接处应无渗漏。
4.4填充层内加热管(PE—X)严禁有接头,(PE—RT除外)。
4.5水压试验压力为工作压力的1.5倍,且不应小于0.6Mpa。
4.6在试验压力稳定时间应不少于1小时,其压力降幅不应大于0.05 Mpa。
4.7水压试验宜采用手动泵缓慢升压,升压过程中应随时观察与检查,不得渗漏,不得以气压试验替代水压试验。

地板辐射采暖现场查验内容、标准与方法

备注
1
核对与观察
(1)核对地板辐射采暖管道的型号、规格、质量、安装位置、组装质量、安装质量、管路连接、阀门、油漆等符合设计文件和有关规定;
(2)检查分路供水、控制管路、阀门、仪表、附件是否符合设计标准,并无渗漏,防污染及防腐措施有效。
(2)试运行后,应做到:
1)关闭循环水阀门;
2)检查无问题后方可离开。
2
使用与试验、检测
(1)试运转。试运转应由建设单位派人操作,物业服务人员学习配合,严格按设备生产厂家说明书操作。
1)分项试启动,进行使用试验,并检测数据;
2)对系统和散热器进行抽样做耐压试验,观察是否达到标准;
3)给水系统正常供水,做全面运行使用试验,全面检查是否达到设计要求;
4)满负荷运行,观察运行情况和使用效果。
软木地板铺装规范及验收标准

软木地板铺装规范及验收标准根据:《木质地板铺装、验收和使用规范》GB/T20238-2006本服务标准只适用于家庭安装使用的得高系列粘贴式软木地板,工程用户及运动场馆服务标准另行规定:一、铺装技术要求1.铺装前准备——彻底清理地面,确保地面无浮土、无明显凸出物和施工废弃物。
——根据用户房屋已铺设的管道、线路布置情况,标明各管道、线路的位置,以便于施工。
——制定合理的铺装方案。
若铺装环境特殊应及时与用户协商,并采取合理的解决方案。
——测量并计算所需踢脚板、扣条数量。
2.地面检测与处理平整度——地面应平整,高低差≤4mm/2m地面硬度——地面硬度要达到10kg/cm2以上含水率——应小于4%无空鼓、油污、裂缝环境温度应不低于10℃3.做水泥自流平第一步,打磨。
用打磨机将粗糙的地面磨平,并将地面清洁干净。
第二步,涂界面剂。
采用辊涂方法在地面面层涂刷界面剂,干燥时间约l小时。
第三步,自流平处理。
用经稀释搅拌均匀的自流平水泥对地面面层进行平整处理。
施工结束约5小时后方可踩踏地面,至少干燥48小时,等自流平水泥完全干燥后才可进行软木地板铺装。
第四步,精磨地面。
用60目的砂布精磨做过水泥自流平的地面,用2m靠尺检测地面平整度,高低差≤1.5mm/2m4.铺装软木地板——在地面和软木地板背面涂胶,施胶量应适中,涂布应均匀、无遗漏。
——根据施工环境温湿度情况,适时陈放至胶由乳白色变为完全透明状,且不粘手时即可进行软木地板粘贴。
在软木地板粘贴过程中,采用橡胶锤锤紧或辊轮辊压等方式,将软木地板与地面紧密胶合,并清理溢出胶粘剂。
——粘贴完毕后,将地面清理干净,用50KG加压辊子将地板横竖各滚压一遍,使地板和地面完全粘贴在一起。
——在铺装过程中应随时检查,如发现问题应及时采取措施。
二、软木地板铺装质量要求(见下图)三、竣工验收规范1.验收时间地板铺装完毕3天内进行验收。
2. 验收要点·地板表面应洁净、平整。
·地板铺设应牢固、不松动。
【规范】地板辐射采暖地面施工规范

【关键字】规范地板辐射采暖地面施工规范1 地板辐射采暖地面施工顺序1.1正常地板辐射采暖地面施工应按下列顺序进行:抹水泥沙浆找平层;铺设保温材料;铺设反射膜;排地盘管并加以固定;铺设钢丝网;回填混凝土;抹水泥沙浆找平层;按设计要求铺设地面材料。
其中,无法铺设保温材料时,由房屋装修方负责完成。
2 一般规定2.1 地板辐射采暖的安装施工,施工前应具备下列条件:设计图纸及其他技术文件齐全、并已经销售工程师确认;经批准的施工方案或施工组织设计,已进行技术交底;施工力量和机具等,能保证正常施工;施工现场、施工用水和用电、材料储放场地等临时设施,能满足施工的需要;地板辐射采暖的安装工程,环境温度宜不低;房屋装修方地面开槽布管线和其他需要破坏地面的工作全部结束。
地板辐射采暖敷设区域所有杂物清理干净。
2.2管道敷设安装施工必须按设计图纸进行,变更设计时必须有销售工程师的确认文件。
2.3地板辐射采暖工程施工前,应了解建筑物的结构,熟悉设计图纸、施工方案及其他工种配合措施。
安装人员应熟悉管材的一般性能,掌握基本操作要点,严禁盲目施工。
2.4加热管安装前,应对材料的外观和接头的配合公差进行仔细检查,并清除管道和管件内外的污垢和杂物。
2.5安装过程中,应防止油漆、沥青或其他化学溶剂污染塑料管道。
2.6管道系统安装间断或完毕的敞口处,应随时封堵。
3 隔热层的敷设3.1热绝缘层应敷设在经过仔细找平的平整基层上。
3.2热绝缘层应铺设平整、搭接严密。
3.3当铺设有真空镀铝聚脂薄膜或夹筋铝箔贴面的热反射层时,除固定加热管的塑料卡钉穿越外,不得有其他的破损。
4 加热管的配管和敷设4.1按设计图纸的要求,进行放线并配管。
4.2同一通路的加热管应保持水平,加热管的弯曲半径不宜小于8倍的管外径。
4.3填充层内的加热管不应有接头。
4.4切割加热管应采用专用工具断口,管口应平整并垂直于管轴线。
4.5加热管应加以固定,可以分别采用以下的固定方式:4.6加热管与保温材料层的固定应做到紧密贴敷。
地采暖施工及验收标准

根据中华人民共和国行业标准《地面辐射供暖技术规程》,关于低温热水辐射供暖部分的相关规定,特制定升阳地热采暖施工验收标准如下:1总则:1.1本标准适用于公民建室内地热采暖工程施工、改造。
1.2 地热采暖的施工、验收除应执行本标准外,尚应符合国家现行有关强制性标准的规定。
2材料验收:按双方签定合同时共同确定使用的管件、材料进行验收。
验收标准为相关生产厂商的质量标准。
3施工验收:3. 1施工地面清洁、平整;厨房、卫生间防水处理检测,环境温度不低于5℃,施工过程严禁踩踏加热管。
3.2绝热层苯板的铺设应平整,苯板之间相互结合应严密,楼房首层应做防潮处理且应加厚绝热层。
绝热层上方严禁铺设其他管路或线路。
3.3加热管的安装间距为200-220mm,管材应用地热采暖专用管,符合双方签定合同时确定的规格;若管间距加密应在施工合同中说明并加收管材成本费。
3.4加热管应保持平直,管间距安装误差应小于15 mm,施工时应防止管道扭曲、弯曲部位应增加管卡固定,不得出现死折。
弯曲半径不得小于管材直径的6倍。
埋设于填充层内的加热管(PE-X)严禁有任何形式的接头。
3.5在分集水器附近连接处的加热管应加装柔性套管,并高于装饰层150--200 mm。
当管材排列较密且间距小于100 mm时应加设柔性套管。
3.6应预留墙角、地面热胀伸缩缝,以防因加热导致热胀后致使地面起拱,损坏其他设施。
4质量验收:4.1 绝热层的厚度,材料的物理性能及铺设应符合设计要求。
4.2加热管的材料,规格及铺设间距、弯曲半径应符合设计要求并应可靠固定。
4.3加热管与分集水器的连接处应无渗漏。
4.4填充层内加热管(PE—X)严禁有接头,(PE—RT除外)。
4.5水压试验压力为工作压力的1.5倍,且不应小于0.6Mpa。
4.6在试验压力稳定时间应不少于1小时,其压力降幅不应大于0.05 Mpa。
4.7水压试验宜采用手动泵缓慢升压,升压过程中应随时观察与检查,不得渗漏,不得以气压试验替代水压试验。
