(完整版)铝模板施工工艺
为什么建筑施工中要用铝合金模板?1、混凝土表面质量平整光滑,可达到免抹灰的效果。
2、铝合金建筑模板强度高、精度高,板面拼缝少。
3、施工方便,铝合金建筑模板组装方便,可以由人工拼装,或者拼装成片后整体由机械吊装。
4、规范施工,周转次数高,正常使用可达到300次。
5、应用范围广。
铝合金建筑模板墙体模板、水平楼板、柱、梁、爬模等模板的使用。
6、重量轻,每平方米重量不足19kg。
7、建筑工期短,比一般模板施工快40%-50%。
8、承载力大,铝合金模板每平方可承载30kN。
9、回收价值高,铝合金建筑模板残值高,均摊成本优势明显。

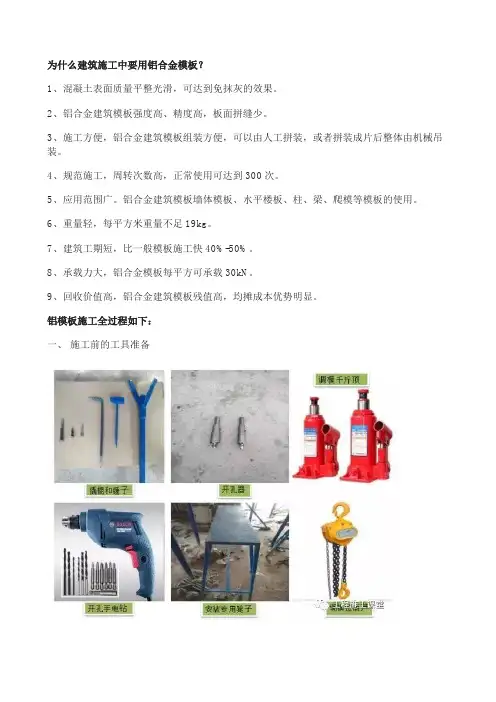

铝模板施工全过程如下:一、施工前的工具准备二、认识铝模的材料三、进行铝模施工测量放线操作流程1、测量员根据轴线引测出墙柱所有边线及200mm(或250mm)控制线,根据边线,焊工在2小时内完成定位钢筋。
2、现场测量员根据控制线复核墙柱边线和定位钢筋的位置是否正确。
3、使用水平仪测量本层标高是否在控制范围内,宜低不宜高,超出一公分需要做相应的找平处理。
四、定位钢筋的焊接操作流程1、焊定位筋,控制在不小于2mm以内的定位钢筋应留有相应的保护层,超出范围的钢筋马上处理。
钢筋使用直径为不小于12mm的钢筋。
2、在墙柱根部离地约50mm,间距不大于700mm焊接定位钢筋。
封口的位置。
焊井字形,阴角部位也焊接定位钢筋。
五、安装外墙K板操作流程安装外墙K板时要在K板表面孔的中心位置加装套。
六、吊装模板操作流程1、按区域把模板分区分房间整齐摆放,或者会产生窝工现象劳务自行承担。
首层安装每户型需安排分料人员。
2、卸车按墙板,铁配件,节点,梁底梁侧分堆码放整齐放入指定的区域。
3、未按要求吊装的后果,现场无法找板。
七、墙模安装操作流程作业准备→模板吊装→墙板分类→涂刷脱模剂→墙板安装→墙板封闭安装。
注意事项:根据质量要求剪力墙必须放置水泥条,在钢筋上纵向间距每根穿墙螺杆位置,同时安装胶杯套管,横向间距每根穿墙螺杆位置与墙体相同宽度的水泥内撑,严格要求内撑表面上、下方向水平,左、右方向与墙线成直角,该工序直接影响墙面的平整度、垂直度,应专人检查。
超详细的铝模板施工全过程分享
超详细的铝模板施工全过程分享一、铝模材料介绍1.1、墙板、顶板、异形件、K板等大件测测您的手机号能领哪支股票广告墙板(标准规格2600mm高100mm~400mm宽)墙板(标准规格1200mm长400mm宽)1.2、墙板、顶板、异形件、K板等大件展开剩余95%K板,设置与楼层标高处外围一圈,螺杆眼800mm设置转角异形件(梁板接口、墙梁接口,墙阴角、线条阴角等所有阴角)1.3、下口角铁、角铝、龙骨及支撑件角铝(双边连接,用于所有眼角连接加固,防止漏浆)下口角铁、单边连接,用于所有墙板下口(高度20mm~80mm)龙骨,为板面主受力支撑构件,通俗说就是铝模板面骨架梁底支撑铝模板、可调支撑组合,梁底支撑铝模构件1.4、加固用件二、操作工具铁锤、撬棒、扳手等红外线水平仪、编号笔编号油漆建筑铝模板浮浆清理铲(精铲)铝模板浮浆清理铲(粗铲)三、施工工艺3.1、定位筋设置设置要求:阴阳角必须设置,中间间距600~800mm等分,定位筋钢筋直径需在12mm或14mm3.2、材料整理材料均从材料口传递至上楼层(每单元设置一个传料口,传料口后期由铝模班组封堵)材料传递至上建筑楼层必须分类分堆堆放3.3、下口角铁检查墙柱上墙前需检查下口角铁螺栓螺帽检查,如有松动或缺失及时紧固增补;螺栓螺帽缺失照片,单块墙板下口螺栓必须设置在两个以上3.4、墙板立模前清理及要求模板上墙前必须在楼面上用铁铲清理浮灰浮浆后整理归堆此图为错误做法,禁止组装上墙后清理3.4.1、墙板立模前清理及要求墙板拼模前清理工作相当重要,模板表面必须无浮灰及浮浆浮浆及浮灰未清理到位,模板表面大片浮浆存在3.5、建筑墙板立模前脱模油涂刷要求脱模油涂刷,必须满涂(首两层必须采用油性脱模剂,后续每层涂刷水性脱模剂)3.6、套筒胶杯等清理归堆及检查套筒等材料归堆检查跟换,现场不符合要求套筒胶杯需及时更换3.7、墙板组装要求组装建筑墙板组装按照铝模1米标高控制点调整高度,避免后期顶板大面组装完成后调整3.7.1、墙板组装要求螺杆眼封堵螺帽紧固检查3.7.2、墙板组装销钉销片设置下口200mm之内必须设置一道,以上按300mm等分,组装墙板过程中按标准设置,避免后期加补造成遗漏现场销钉销片设置间距一直,设置整齐3.7.2、墙板组装销钉销片设置个别部位建筑铝模拼缝较多,平整度爆点几率较大,拼缝较多处销钉销片需加密处理,间距250mm建筑飘窗部位为爆点集中区,异形件等拼缝较多较细,阳角间单面需用螺栓连接,铝模板角部必须设置销钉销钉销片加密至150mm 之内窗台以下部分为爆点集中区,窗台以下部分销钉设置间距为200mm,第二道背楞以上至窗台部分必须设置销钉建筑窗台以下部位现场爆点照片(原因:销钉数量不足)3.8、梁底支撑杆设置及梁模板拼装梁底模板拼装必须按照水电工种标注进拼装,避免出现模板错拼或者360度旋转造成梁底多处开动点位现象3.9、板龙骨支撑设置及板大模组装加固要求梁底、板面龙骨组装,支撑杆标高调节固定,板面大板组装3.9、板龙骨支撑设置及板大模组装加固要求铝模板面大板长边必须保证3道销钉以上,两端头分别设置,中间设置一道以上铝模板面大板单块模板短边必须设置两道销钉,方框处为正确设置,多边形处为销钉缺失3.10、背楞组装加固及要求背楞组装要求:背楞上墙必须以阴阳角为标准点,阴角、阳角必须顶紧阴角或阳角角铝后螺杆加固此图为标准做法:阴阳角背楞直角转弯处必须顶紧铝模墙板转角角铝3.11、墙板、顶板校准复核并加固3.12、K板锁脚螺杆设置及降板方钢设置要求楼层接口K板安装锁脚螺杆,K板处螺杆应增设水泥撑条以保证接口的垂直建筑楼层降板模具采用多段组合配制,焊制定位、承重支点,间距≤1000mm。
铝模施工工艺流程
取下威令 取下销钉
取下压脚板
模板拆除
阳角位置墙模拆除
中间大面模板拆除
阴角角模拆除
模板拆除
3、C槽及梁底模板拆除
墙梁阴角处通过C槽连接,墙身模板拆完后,拆除阴角处C槽及与C槽 连接的梁底模板,然后依次拆除其余的C槽及梁底模板。
4、梁侧模拆除
梁底模拆除后,进行梁侧模的拆除
模板拆除
5、板底C槽及板模拆除
施工准备
➢ “R”代表威令 杆件。
主要起加固作用, 类似于木模加固
的钢管。
➢ “C”槽 主要起承载、传
递的作用, 其形式有多种,
用途广泛。
施工准备
➢ “龙骨”,用“B”表示, 使小块的板连接作用, 其自身也是板的一部分。
➢ “螺杆”, 起拉结作用, 常用于墙体固定, 一般外套PVC管。
施工准备
4、现场准备 ①模板清理
施工准备
用铲刀铲除模板表面浮浆,直 至表面光滑无粗糙感
在模板面均匀涂刷专用脱模剂(新 模板前三次采用油性脱模剂,之后 采用水性脱模剂)
施工准备
②、标高引测及墙柱根部找平
将标高引测至楼层,通过引测的标高控制墙柱根部的标高及平整度, 用砂浆进行找平。
③、焊定位钢筋、钉压脚板
模板安装
墙板阴角位置C槽效果
墙柱角模效果
墙柱角模效果
销钉效果
模板安装 2、梁底模及墙柱与梁交接处的C槽安装
先安装墙梁相接处C槽,然后将梁底 模板在地面拼装完成,再由两人托 起与墙柱打好销钉连接。拼装同时 安装好支撑立杆。
梁底模板安装应保证模板的 平整度,以保证浇筑混凝土 的梁的截面 尺寸
模板安装
墙柱模板安装时,同时将反梁位置的模板安装好,后续安装飘板位置
铝模板全过程施工工艺及图解含效果展示ppt课件.ppt
“荷载”,用“T”表示,主要在龙骨中起到连接、传递作用,常用销钉铁片与梁底板相连接。 “销钉”,起固定作用,类似于钉子,用途广泛,一般分短钉、中钉、长钉。
“龙骨”,用“B”表示,使小块的板连接作用,其自身也是板的一部分。 “螺杆”,起拉结作用,常用于墙体固定,一般外套PVC管。
1、外墙砼成型质量
五、混凝土成型质量
2、内墙砼成型质量
内墙砼成型质量
1、模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受混凝土的重量、侧压力以及施工荷载。 2、在浇筑混凝土之前,应对模板工程进行验收。 3、模板及其支架撤除的顺序及安全措施应按施工技术方案执行。
质量标准
4、模板的接缝不应漏浆;在浇筑混凝土之前,模板应浇水湿润,但不应有积水。 5、模板在混凝土的接触面应清理干净并刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂。 6、浇筑混凝土前,模板内的杂物应清理干净。
7、检验方法
现浇结构模板安装的允许偏差及检验方法
六、模板方案比较
模板方案比较图表
一、前言
6、混凝土表面质量平整光滑,可达到饰面或清水混凝土的效果。 7、建筑工期短,比一般模板施工快2~3倍。 8、承载力大,铝合金模板每平方可承载30KN。 9、回收价值高。铝合金建筑模板残值高,均摊成本优势明显。
二、材料与工具
定型小块板,“B”代表楼板。 定型小块板在边框上标有字母“W”代表是墙板,“E”代表是梁底。铝合金厚4-8mm,尺寸定型化,图中398mm*1198mm。
铝模板全过程施工工艺分享
铝模板全过程施工工艺分享在建筑施工领域,铝模板凭借其众多优点逐渐成为一种备受青睐的施工技术。
下面就为大家详细介绍一下铝模板全过程施工工艺。
一、施工前准备1、技术准备施工前,技术人员需要熟悉施工图纸,了解结构特点和施工要求。
同时,要进行铝模板的深化设计,结合建筑结构和施工规范,确定模板的配置方案、节点处理等细节。
2、材料准备根据施工进度计划,提前组织铝模板材料的进场。
要对进场的铝模板进行质量检验,确保模板表面平整、无裂缝、无变形,配件齐全且质量合格。
3、场地准备施工现场要规划出专门的铝模板堆放和拼装场地,场地应平整坚实,排水良好,并设置防护设施,防止模板受损或丢失。
4、人员准备组建专业的铝模板施工队伍,施工人员应具备相关的施工经验和技能,并进行技术交底和安全培训。
二、铝模板的安装1、测量放线首先进行测量放线,确定墙柱、梁的位置和控制线,为铝模板的安装提供准确的基准。
2、墙柱模板安装安装墙柱模板时,先安装角部模板,再依次安装中间模板。
模板之间通过销钉连接,确保连接牢固。
安装过程中要随时使用水平仪和铅垂线检查模板的垂直度和平整度。
3、梁模板安装在墙柱模板安装完成后,进行梁模板的安装。
先安装梁底模板,然后安装梁侧模板。
梁底模板通过支撑立杆进行支撑,梁侧模板与墙柱模板通过销钉连接。
4、楼板模板安装梁模板安装完成后,安装楼板模板。
楼板模板采用早拆体系,先安装龙骨,然后铺设模板。
模板之间要拼接紧密,避免出现漏浆现象。
5、模板加固模板安装完成后,要进行加固处理。
墙柱模板采用对拉螺杆进行加固,梁模板采用梁夹具进行加固。
加固时要注意力度适中,避免过紧或过松。
6、模板验收模板安装加固完成后,要进行验收。
检查模板的垂直度、平整度、标高、截面尺寸等是否符合设计要求和施工规范。
验收合格后方可进行下一道工序。
三、混凝土浇筑1、浇筑前准备在混凝土浇筑前,要清理模板内的杂物和灰尘,对模板进行浇水湿润,但不得有积水。
同时,要检查钢筋的位置、数量和保护层厚度是否符合要求。
铝模板施工工艺与方法
铝合金模板施工工艺与方法1.1铝模板的安装工作1.1.1放好墙柱边线及定位钢筋的布设先放好墙柱的所有边线,然后根据边线,在边线内侧打定位钢筋。
1.1.2标高及定位的控制(1)标高点的竖向传递及复核1)、标高的竖向传递,应用钢尺从塔吊立杆、电梯井内壁或内控点预留孔洞(放线孔)起始高程点竖直量取,当传递高度超过钢尺长度时,应另设一道标高起始线,钢尺需加拉力、尺长、温度三差改正。
2)、每栋建筑物应由三处分别向上传递,标高的允许误差见下表:3)、施工层抄平之前,应先校测首层传递上来的三个标高点,当较差小于3mm时,以其平均点引测水平线。
抄平时,应尽量将水准仪安置在测点范围的中心位置,并进行一次精密定平,水平线标高的允许误差为±3mm。
4)、为便于施工及准确性,每户提供一个标高控制点,安装工人根据此标高点用激光水平仪抄出混凝土墙上的500mm线,根据层高及板厚,沿墙周边弹出顶板模板的低标高线。
5)、根据墙柱边线弹出离墙柱边线300mm的墙柱控制线,在墙柱模板安装完以后,用此控制线复核墙柱的定位是否准确。
如不正确,先根据控制线内空复核控制线是否正确,如控制线正确,采用斜撑和葫芦将模板校正。
6)、根据测量结果,沿墙线高出基准点的地方(高出基准点5mm 以上),应打磨到正确的水平高度;沿墙线低于基准点的地方,需用砂浆找平至模板安装所需水平高度,角部及墙中为重点找平位置。
标高控制点1.1.3铝模板安装顺序:墙柱模安装-安装梁模-安装楼面板主龙骨及楼面板-铝模板系统加固-综合验收-混凝土浇筑-下一层工序循环。
(1)先安装墙柱模板:1)、所有模板安装都从角部开始安装,这样可使模板保持侧向稳定。
当角部稳定和内角模按放样线定位后继续安装整面墙模。
为拆除方便,墙模与内角模连接时销子的头部应在内角膜内部2)、封闭模板前,须在墙模连接件上预先外套PVC管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注后能收回穿墙螺丝。
铝模施工工艺流程
第1章铝模施工工艺流程1.1 结构层各工序施工顺序1.2 施工流程图1.3 铝模配模1、模板、配件介绍单顶(子母管):在混凝土结构施工过程构的支撑稳固穿墙螺杆:用于拉结墙、梁两边模板,与胶杯、套管(PVC):确保内外侧模板之杆拆卸2、墙模系统配模墙模系统结构主要包括主墙板、横身板(墙头板)、内墙板角铝(R摆板)、对拉螺杆、钢背楞及导墙板(K板)。
模板之间用销钉连接,使用Tr16穿墙螺栓对拉,螺杆横向间距小于等于800mm。
背楞用两条60×40×δ2.5矩形钢管焊接而成,中间焊有加强块,背楞有直背楞和直角背楞两种,首道背楞距楼面250mm~350mm,第二道背楞距楼面1050mm,第三道背楞距楼面1850mm。
其中铝型材(型号6061),钢背楞(Q235)。
插图 销钉及穿墙螺栓连接示意图插图 墙体模板固定示意图3、梁模系统配模梁模系统主要包括梁底阴角、梁底模板、EC 转角连接阳角模板、梁底早拆头及独立钢支撑。
在梁底模板设置梁底早拆模板,在梁底早拆模板下安装独立钢支撑,支撑间距最大不超过1.3米。
梁侧模高度≤750时,梁侧模加固如下图所示:梁侧模高度>750且≤1050时,梁侧模加固如下图所示:梁侧模高度>1050时,梁侧模加固如下图所示:外梁所有外围一圈梁部位均需增加对拉螺栓、背楞,如下示意图:4、楼面系统配模楼面系统主要包括楼面板、楼面龙骨、早拆头及独立钢支撑。
配用早拆支撑系统可提高模板的周转效率,使用独立钢支撑,支撑间距为1300mm ×1300mm 。
插图 楼面板配模示意图1.4 铝模安装1、铝模安装原则先安装墙柱模板,后安装梁板及顶板模板,最后做外围线条及模板加固。
初始安装模板时,可把50mmx18mm 的木条用钉子固定在混凝土面上直到外角模内侧,以保证模板安装对准放样线。
所有模板都是从角部开始安装,这样可使模板保持侧向稳定。
2竖向背楞安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂油。
铝合金模板施工工艺
铝合金模板施工工艺一.铝合金模板现场施工流程1.测量方法1.1楼层轴线引测(1)对建筑物轴线控制采用内控法,配备一台激光铅垂仪和一台全站仪。
(2)激光铅垂仪架设于投设控制点处,对中整平,开启激光电源,望远镜照准操作层接收孔,调整焦距,使激光束光斑集中于最小最亮点,在分划板上作出标记。
(3)根据所测控制点在楼面上作出若干标记,用墨线弹出此条控制线,用钢尺沿控制线量出各墙、柱、梁轴线或边线所在位置,用墨线弹出,并用红油漆作好标识,以备复查。
1.2楼层标高引测(1)根据±0.000标高,在±0.00位置附近挂钢卷尺,根据所需的标高和钢尺读数画好标高控制线,即高程引测成功。
(2)通常用的方法是将作业层相对标高抬高500mm作为楼层控制标高。
2.模板安装(1)安装模板初始安装模板时,可把50mm x18mm的木条用钉子固定在混凝土面上直到外角模内侧,以保证模板安装对准放样线。
所有模板都是从角部开始安装,这样可使模板保持侧向稳定。
安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂油。
当角部稳定和内角模按放样线定位后继续安装整面墙模。
为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。
封闭模板之前,需在墙模连接件上预先外套PVC管,同时保证套管与墙两边模板面接触位置要准确,以便浇注混凝土后能收回对拉螺丝。
当外墙出现偏差时,必须尽快调整至正确位置,只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。
不要尝试通过单边提升来调整模板的对齐。
(2)墙柱板的安装安装墙柱模板有两种方法,即“双模”及“单模”安装。
外围墙体和大面积区域通常采用双模法安装,中间间墙等小面积区域采用单模法安装。
1)在“双模安装”方法,即成对的模板先用对拉螺丝和销子连接,后一组模板用销子、楔子与前一组相连。
其优点:①没有重复性工作;②两个装配工可以始终在墙模板两边交流,避免了盲目操作。
铝模板全过程施工工艺
铝模板全过程施工工艺铝模板全过程施工工艺是一个复杂而精细的过程,涵盖了从图纸深化、生产制作、现场安装到拆除回收等多个环节。
以下是对铝模板全过程施工工艺的详细操作说明。
一、前期准备1.图纸深化o根据建筑图纸(结构图、建筑图等)进行图纸深化,细化铝模拼装图。
o与施工方技术人员确认深化图纸,无误后安排生产。
2.生产制作o铝模厂家根据深化图纸进行生产制作。
o生产完成后,出厂前进行试拼装,确保无误后打包装车运送至工地。
二、现场安装1.技术交底o与施工现场技术、施工员及劳务班组人员认真进行技术交底。
2.基础准备o根据工程图纸放线,绑扎竖向墙体钢筋并将定位筋准确焊接。
o各专业预埋完成后开始安装模板。
3.模板安装o涂抹隔离剂:在模板安装前均匀涂刷脱模剂,防止污染混凝土表面。
o安装顺序i.从阴角模板开始安装,依次安装阴角一侧标准模板。
ii.安装对拉螺栓,连接另一侧模板。
iii.安装墙端洞口模板、外墙上K板面板等。
iv.安装梁底模板及梁底支撑,再安装梁侧模板。
v.安装顶板模板,先安装阴角模板,再连接早拆梁及早拆支撑,最后整体调整水平及高度。
●模板加固o安装背楞,使用U字码连接模板背楞,保证模板整体平整度。
o安装顶拉斜支撑,调节墙、柱垂直度。
5.验收与标号o整体安装完成后对模板进行验收,确保无误后进行标号,以便上层周转时辨认。
三、混凝土浇筑●在模板安装完成后,整体验收合格后开始浇筑混凝土。
●浇筑时必须设专人看护模板,避免模板配件松动或滑落引起模板下沉或胀模等现象。
四、模板拆除1.拆模准备o在征得现场技术部同意后,准备拆模工作。
o确保混凝土强度达到拆模要求,一般为设计强度的50%以上。
2.拆模顺序o先拆非承重构件,后拆承重构件。
o拆除顺序为先拆除背楞、销钉、对拉螺栓,再拆除模板。
o先拆墙模板,再拆梁模板,最后拆顶板模板。
3.拆模注意事项o拆模时严禁用大锤和撬棍硬撬、硬砸,应轻拿轻放。
o支撑件与杆件应逐件拆卸,模板应逐块拆卸传递,严禁抛扔。
铝模完整施工流程易懂且值得借鉴!
铝模完整施工流程易懂且值得借鉴!一、铝合金模板施工流程1、施工准备(1)测量放线进行中心线和位置的放线同时做好标高量测工作(2)找平模板衬垫底部应预先找平,以保证模板位置正确,防止模板底部漏浆,可沿模板边线(构件边线外侧)用水泥砂浆抹找平层。
(3)模板定位基准根据构件断面尺寸每隔1200mm切割一定长度的钢筋韩城定位梯子支撑筋,绑(焊)在墙体两根竖筋上;柱模板可在基础和柱模上口用钢筋焊成井字形套箍撑位模板并固定竖向钢筋,也可在竖向钢筋靠模板一侧焊短截钢筋。
(4)凿毛合模前要检查构件竖向接槎处面层混凝土是否已经凿毛。
(5)模板脱模剂涂刷严禁涂刷废机油或其他油类。
2、测量放线及钢筋绑扎钢筋绑扎3、墙柱模板安装4、梁板模板安装梁支模整体模板组拼时,应先支设墙、柱模板,调整固定后再架设梁模板及楼板模板板支模梁底板安装梁侧板安装楼面阴角模板安装板支模5、模板安装要点1)墙柱模板的基面应调平,下端应与定位基准靠紧垫平。
2)墙梁侧模板的对拉螺栓应平直相对,穿插螺栓时不得斜拉硬顶,当改变孔位时应采用机具钻孔,严禁用电、气焊灼孔。
3)背楞宜采用整根杆件,若采用搭接,上下道背楞接头宜错开设置,错开位置不宜小于400mm,接头长度不应少于200mm。
4)对于跨度大于4m的现浇混凝土梁、板,其模板应按设计要求起拱,起拱不得减少构件的截面高度。
5)预埋件、预埋孔、预留洞、吊模角钢、窗台盖板不得遗漏。
6)早拆模板支撑系统的上下层竖向支撑的轴线偏差不应大于15mm,支撑力柱垂直度偏差不应大于层高的1/300。
6、模板加固1)墙柱模板采用对拉螺栓连接时,最底层背楞距离地面、外墙最上层背楞距离板顶不宜大于300mm,内墙最上层背楞距离板顶不宜大于700mm;对拉螺栓横向间距不宜大于800mm。
2)转角背楞及宽度小于600的柱箍宜一体化。
3)当设置些程时,墙斜撑间距不宜大于2000mm,长度大于等于2000mm的墙体斜撑不应少于两根。
