开工监理工程师通知单

合集下载

监理工程师通知单

监理工程师通知单
2、你单位在钢结构屋面施工中,不能按照图纸施工,造成钢结构屋面比设计标高高出檐口约10公分,影响屋面美观,又使屋面雨水不能全部排入檐沟。
为此,你单位必须尽快完善有关施工资料,对因安装标高错误配合建设单位进行整改。
项目监理机构:六安科信监理有限责任公司
总/专业监理工程师:
日期:2012年元月8日
监理工程师通知单

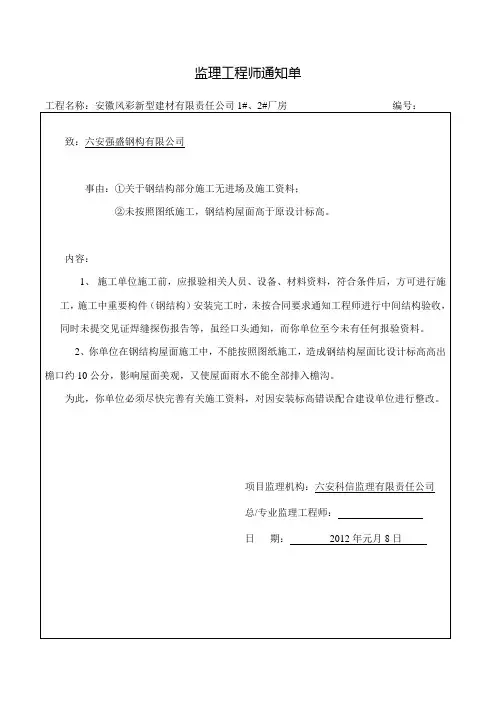

工程名称:安徽风彩新型建材有限责任公司1#、2#厂房编号:
致:六安强盛钢构有限公司
事由:①关于钢结构部分施工无进场及施工资料;
②未按照图纸施工,钢结构屋面高于原设计标高。
内容:
1、施工单位施工前,应报验相关人员、设备、材料资料,符合条件后,方可进行施工,施工中重要构件(钢结构)安装完工时,未ቤተ መጻሕፍቲ ባይዱ合同要求通知工程师进行中间结构验收,同时未提交见证焊缝探伤报告等,虽经口头通知,而你单位至今未有任何报验资料。

监理工程师通知单03

监理工程师通知单03
4、要求你单位及时配备相应的车辆冲洗设备严禁车辆裹带泥土出场,工地大门口地面应保持干净整洁,污水必须经过三级沉淀池过滤,不得直接外排;
5、完善相关的施工标识标牌、警示标示;
6、现场土石方施工应采取湿法作业,对土方开挖或易造成扬尘作业的,必须对扬尘区域开启雾炮机;
7、施工单位应加强现场非移机械管理,应建立油品台账;场内非移机械必须持有环保标识二维码;
8、现场不得使用移动式搅拌机及散装水泥;
10、施工单位应制定扬尘治理方案;对违规行为制定奖惩制度;
以上内容,请按相关要求整改,在三个工作日内将整改情况书面回复监理部复查。
总/专业Байду номын сангаас理工程师:项目监理机构: (公章)年月日
注:本表,一式三份,建设、承包、监理单位各留一份.
四川省建设厅制
JL—B003
监理工程师通知单
工程名称:xxxx广场项目(S1地块土石方转运工程)编号:03
致:xxxx第七工程局有限公司(承包单位项目部):
事由:关于现场安全文明施工及环保事宜
内容:
贵司承包的xxxx广场项目S1地块项目现场安全文明施工及环保作业存在以下问题:
1、施工现场未按照安全文明施工要求布置,现场安全文明施工、环保不达标;
2、场内裸土未按要求采用800目密布网对现场进行全场覆盖;
3、现场的喷淋系统损坏未启动;
4、进出场的冲淋设备未配置;
5、现场施工标识不完善;
6、土石方施工未采取湿法作业;
要求:
1、即刻对现场不符合安全文明施工、环保作业的施工部位局部停工整改;
2、即刻对场内裸土必须用不少于800目密布网进行覆盖;
3、现场喷淋系统必须每日开启施工单位应及时修复并启动;

监理工程师通知单范例(塔吊进场前)

监理工程师通知单范例(塔吊进场前)

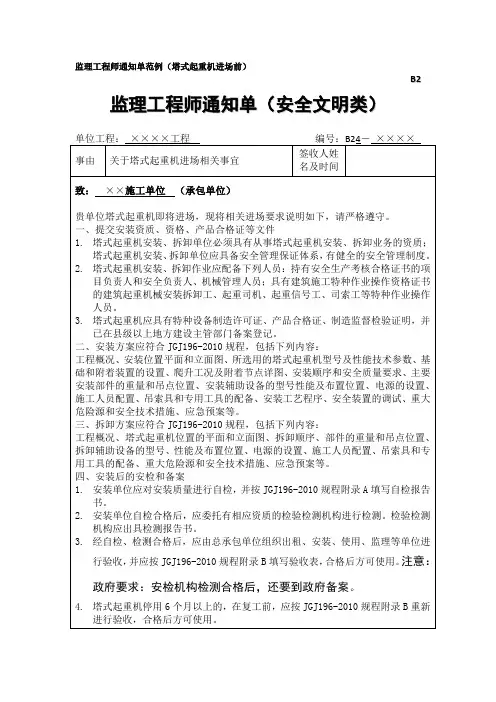

监理工程师通知单范例(塔式起重机进场前)
B2
监理工程师通知单(安全文明类)
单位工程:××××工程编号:B24-××××
事由
关于塔式起重机进场相关事宜
签收人姓名及时间
致:××施工单位(承包单位)
贵单位塔式起重机即将进场,现将相关进场要求说明如下,请严格遵守。
一、提交安装资质、资格、产品合格证等文件
1.塔式起重机安装、拆卸单位必须具有从事塔式起重机安装、拆卸业务的资质;塔式起重机安装、拆卸单位应具备安全管理保证体系,有健全的安全管理制度。
2.塔式起重机安装、拆卸作业应配备下列人员:持有安全生产考核合格证书的项目负责人和安全负责人、机械管理人员;具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重司机、起重信号工、司索工等特种作业操作人员。
3.塔式起重机应具有特种设备制造许可证、产品合格证、制造监督检验证明,并已在县级以上地方建设主管部门备案登记。
二、安装方案应符合JGJ196-2010规程,包括下列内容:
工程概况、安装位置平面和立面图、所选用的塔式起重机型号及性能技术参数、基础和附着装置的设置、爬升工况及附着节点详图、安装顺序和安全质量要求、主要安装部件的重量和吊点位置、安装辅助设备的型号性能及布置位置、电源的设置、施工人员配置、吊索具和专用工具的配备、安装工艺程序、安全装置的调试、重大危险源和安全技术措施、应急预案等。
2.安装单位自检合格后,应委托有相应资质的检验检测机构进行检测。检验检测机构应出具检测报告书。
3.经自检、检测合格后,应由总承包单位组织出租、安装、使用、监理等单位进行验收,并应按JGJ196-2010规程附录B填写验收表,合格后方可使用。注意:政府要求:安检机构检测合格后,还要到政府备案。

监理工程师通知单

监理工程师通知单
以上问题要求你单位立即安排人员整改,不符要求的返工处理,自检合格后报我部进行复检,限期3日内整改完毕。
项目监理机构:
总/专业监理工程师:
日期:

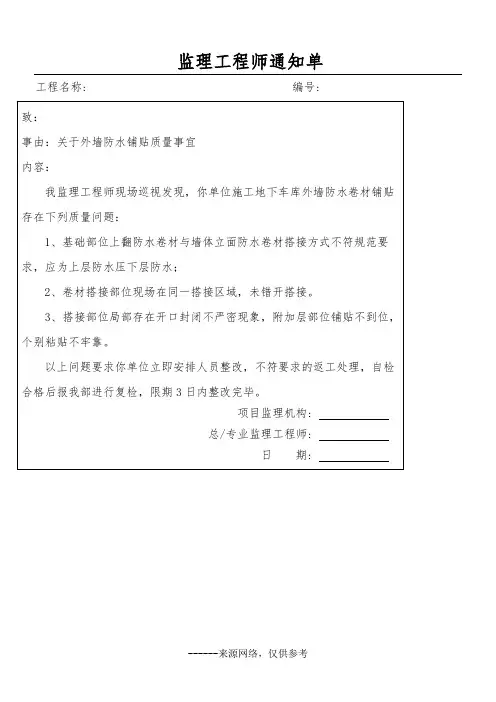

监理工程师通知单工程名称:来自号:致:事由:关于外墙防水铺贴质量事宜
内容:
我监理工程师现场巡视发现,你单位施工地下车库外墙防水卷材铺贴存在下列质量问题:
1、基础部位上翻防水卷材与墙体立面防水卷材搭接方式不符规范要求,应为上层防水压下层防水;
2、卷材搭接部位现场在同一搭接区域,未错开搭接。
3、搭接部位局部存在开口封闭不严密现象,附加层部位铺贴不到位,个别粘贴不牢靠。

监理工程师通知单范文

监理工程师通知单范文

监理工程师通知单范文
【范文】。

监理工程师通知单。

编号,2022001。

日期,2022年1月15日。

致,施工单位。

项目名称,XXX工程项目。

尊敬的施工单位:
根据我方对项目进行的监理工作发现,发现了以下问题需要及时整改:
1. 施工现场安全管理不到位,存在安全隐患。

请立即对施工现场进行安全排查,并制定整改方案,确保施工现场安全。

2. 某些工程材料未按照规定标准进行使用,对工程质量造成了一定影响。

请对
工程材料进行检查,确保符合规定标准,并及时更换不合格材料。

3. 施工进度偏慢,未能按照工期要求进行施工。

请加强施工管理,合理安排施
工进度,确保工程按时完工。

4. 施工人员存在违规操作现象,对施工质量和安全造成了一定影响。

请加强对
施工人员的管理和培训,确保施工操作符合规范要求。

以上问题需要贵单位立即进行整改,整改后请及时向我方提交整改报告,并邀
请我方进行复核。

若发现问题未能及时整改或整改效果不理想,我方将依法采取相应措施。

希望贵单位能够重视并严格执行整改要求,共同确保工程质量和安全,达到预期效果。

如有任何疑问,请随时与我方联系,我们将竭诚为您解决问题。

特此通知。

监理工程师,XXX。

日期,2022年1月15日。

以上内容已阅悉,并将严格按照要求进行整改。

施工单位,XXX。

日期,2022年1月15日。

(盖章)。

监理工程师通知单

监理工程师通知单
事由:关于竖向钢筋连接事宜。
容:接建设单位通知,从2016年10月17日开始所有B区的C25竖向钢筋连接由原来的电渣压力焊连接改为直螺纹接头连接。要求你项目部严格按施工规要求进行施工。
项目监理机构
总/专业监理工程师
日 期
工程名称:南雄时代广场 编号:
监理工程师通知单
致:南雄时代广场B区7#、8#、9#楼项目部:
3:悬挑槽钢卸荷钢丝绳拉吊不到位。
4:悬挑层平面挡板封闭不到位。
5:楼层临边防护不到位。
6:施工现场材料堆放零乱。
7:施工临时用电线路不规。
针对以上存在的安全隐患,要求你项目部11月28日前必须整改完毕,并以书面形式报监理部复查。如因你项目部安全整改不到位造成工程停工。由此产生的一切后果将由你项目部承担全部责任。
项目监理机构
总/专业监理工程师
日 期
工程名称:南雄时代广场 编号:
2、柱拉勾未按图纸要求设置。
3、柱箍筋漏扎严重。
现要求你项目部对以上存在的问题立即进行整改,整改自检合格后报监理部复检合格后方可进入下道工序施工;同时要求你项目部隐蔽验收必须经自检合格后报监理部验收,严格按施工图纸和规要求进行施工。
项目监理机构
总/专业监理工程师
日 期
工程名称:南雄时代广场 编号:
监理工程师通知单
项目监理机构
总/专业监理工程师
日期
工名称:南雄时代广场 编号:
监理工程师通知单
致:电白建设集团南雄时代广场B区3#4#楼项目部、7#8#9#楼项目部:
事由:关于塔吊存在安全隐患需停止使用事宜。
容:根据南雄市建筑工程质量安全监督站下发的施工现场起重机械设备停用整改通知书(编号:2016003)容,现要求你项目部立即停用存在安全隐患的两台塔吊。马上进行整改并完善相关手续,给有关部门检测,验收合格方可使用。

1监理工程师通知单

1监理工程师通知单

1-监理工程师通知单监理工程师通知单致:中建四局六公司施工项目部事由:巡查现场裙楼幕墙龙骨施工发现:内容:裙房东立面南侧龙骨焊接部分不符合要求,存在漏焊、夹渣、焊缝不饱满,焊渣未清除现象。

责令施工单位根据上述情况做好类似情况排查。

项目监理机构(盖章)总∕专业监理工程师(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

监理工程师通知单致:福建省惠五建设工程有限公司事由:安全站专项检查现场存在的安全问题内容:1、临时用电:总配电房保护零线分色不符合要求。

部分设备机具未做到“四个一”(塔吊、搅拌机等)。

施工电梯末级漏保参数偏大。

2、悬挑脚手架:局部连墙件偏少,局部密布网封闭不严密,局部水平竹笆未满铺。

悬挑层里口未封闭。

3、高处作业:部分洞口未防护,电梯井平面防护拆除过早。

临边防护不到位。

商业层外架拆除后做好周边及临边防护。

4、塔吊基础有积水。

22#楼塔吊超过一年检测期限暂停使用。

20#楼塔吊2月11日检测到期。

5、搅拌机保险挂钩不全。

6、办公区与施工区未隔离。

高层消防设施不齐全。

7、架子工特种作业人员证件与拆架交底记录不符。

要求以上问题7日内完成整改,并将处理结果及时报安监站备案。

项目监理机构(盖章)总∕专业监理工程师(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

监理工程师通知单致:福建省惠五建设工程有限公司事由:安全问题内容:你单位20#-22#楼使用的人货电梯安装使用已2个多月时间了,经查至今没有把使用登记手续办好,从安全角度上考虑责令你单位暂停施工,否则后果由施工单位自负。

项目监理机构(盖章)总∕专业监理工程师(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

监理工程师通知单致:福建省惠五建设工程有限公司事由:20#楼22层结构钢筋验收存在的质量问题内容:1、个别梁模板截面尺寸偏小。

2、线管过于集中处(特别是三管叠加处)要进行处理。

11监理工程师通知单

11监理工程师通知单

市政基础设施工程监理工程师通知单市政监-11工程名称:兴义市内环线人行天桥改建工程 编号: JL-0001致:兴义市内环线人行天桥改造工程各施工单位事由:为了保证兴义市内环线人行天桥改造工程顺利实施,我监理对各施工单位作如下要求:内容:一、安全保证措施:1、建立健全各级人员安全岗位责任制,明确各自职责。

2、严格奖惩制度,对个别由于失职、渎职造成事故的责任人员要按有关规定给予严肃处理直至追究刑事责任。

搞好安全法制教育和安全技术培训。

3、在开工前对全体参战人员进行《安全生产法》、《劳动法》及其他有关安全法律、法规进行学习教育,提高大家的安全意识;同时对全体施工人员分专业、多层次的进行安全操作技术规程培训,使大家在施工过程中按照安全规程进行施工;还要对担负重点项目和重要岗位的专业技术人员进行重点培训,坚持持证上岗。

4、以建设安全标准工地为载体,强化施工现场作业控制。

5、在施工现场要布设安全警示牌、警告牌和宣传牌等。

6、非施工人员不得进入施工现场,进入施工现场的人员必须配戴安全帽、劳保服、劳保鞋等。

二、文明施工措施:1、教育全体员工遵守地方的各种法规,团结当地各族人民群众,遵纪守法,行为规范,文明礼貌,爱护当地农作物,保护当地资源;尊重各级地方政府、尊重当地人民群众;搞好路、地及友邻关系,为顺利施工创造必要的外部条件。

2、主动接受建设单位、监理及设计单位的监督、检查与指导。

发现不足,立即整改。

3、服从建设单位、设计单位、监理单位的组织安排和各方面的工作协调。

按规划布置临时施工设施,建立平面信息管理系统,对各项生产、生活设施、道路、管线、电力线路、各类物资放置场地及临时仓库实行平面动态管理,定期检查。

4、在作业环境内设置必要的安全警示标志,各项施工工序实行挂牌标识的方法。

物资按类别采取库房和大棚两种方式储放,做到料架整齐划一,分区合理,产品标识正确,检验状态无遗漏。

加工机具应设防雨棚,做到机具维护到位,性能可靠,表面清洁。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

监理工程师通知单
工程名称:XXXX雨污水管网穿过书香水岸项目工程编号:
致: XXXX市政工程有限公司(施工单位)
事由:关于开工相关事宜的通知
内容:
由你单位承建的XXXX雨污水管网穿过书香水岸项目工程,在准备开工之前需提供以下资料:
1.施工企业的资质证(三证一照);
3.现场管理人员、技术人员、特征作业人员的资格证、上岗证;
4.施工组织设计方案、专项施工方案;
5.施工图纸;
6.材料、构/配件的出厂合格证、复检报告;
7.施工机械设备的出厂合格证;
8.质量、安全保证体系及技术管理制度;
施工过程中的重要隐蔽工程、关键部位、关键工序工程必须提
前通知现场监理旁站,现场监理留取的影像资料将在监理竣工资料
中整理归档装订成册。

以上事宜现书面通知你们,望你单位接到通知后,在施工过程
中积极与监理部沟通,以便顺利施工;所需提供的资料在3日内报监理部审查。

项目监理机构:
总/专监理工程师:
日期:
注:1.本表格经施工单位签收后,由建设单位、施工单位、监理单位各存一份;
2.如无明确要求,施工单位自接收后三天内整改完毕,并给予书面回复。
