危桥改造施工方案危桥改造施工方案一、工程基本情况桥梁位置:XX市XX路XX桥桥梁类型:梁桥桥梁状况:桥墩有明显倾斜、桥面板有裂缝、部分护栏存在安全隐患工程目标:保证桥梁安全通行,提高桥梁使用寿命,改善桥梁外观二、施工措施1.整体拆除和加固将桥梁上的护栏、栏杆等构件全部拆除,将桥面板和桥墩进行分段拆除。

对桥墩进行加固处理,采用钢筋混凝土加固桥墩底部和合理布置的加固筋,提高桥墩的整体稳定性。

2.桥墩倾斜纠正对倾斜的桥墩进行纠正,先进行清理桥墩周边杂物,然后使用液压千斤顶在桥墩两侧进行均衡施力,纠正桥墩的倾斜情况。

同时采用钢筋混凝土加固桥墩,使其具有更好的抗倾斜能力。

3.桥面板更换拆除老化的桥面板,重新铺设新的钢筋混凝土桥面板,保证桥面平整,不易受损。

桥面板铺设过程中注意合理排水,以防水蒸汽造成桥面板开裂。

4.护栏和栏杆更换拆除老化的护栏和栏杆,重新安装新的护栏和栏杆,确保其稳固可靠,提高行人和车辆的安全。

同时还可在护栏上进行美观的装饰,提升桥梁的整体外观。

5.防腐处理对已经加固处理的桥墩进行防腐处理,以避免长期暴露在空气中导致腐蚀。

可采用喷涂防腐漆或其他适合的防腐材料进行处理,提高桥墩的使用寿命。

6.施工安全措施在施工过程中,要加强安全教育和培训,提高工人对施工操作的理解和掌握。

要设立专门的施工区域和安全警示标识,确保施工区域的安全。

三、施工进度及预算施工周期:预计XX天完成施工施工预算:预计投入XX万元完成整个施工项目四、施工效益1.保证桥梁安全通行,排除安全隐患,提高行车和行人的安全性。

2.提高桥梁的使用寿命,减少维护修缮次数,降低维护成本。

3.改善桥梁的外观,提升城市形象,增强市民对城市的归属感和认同感。

五、施工风险及解决方案1.施工期间可能会遇到不可预测的天气因素,如暴雨等。

解决方案是加强天气监测,提前采取相应的防范措施,确保施工的安全进行。

2.施工期间可能会对交通产生一定的影响,解决方案是提前进行路面交通管制和引导,确保车辆和行人的安全通行。

杭家桥危桥改造工程施工技术方案

杭家桥危桥改造工程施工技术方案

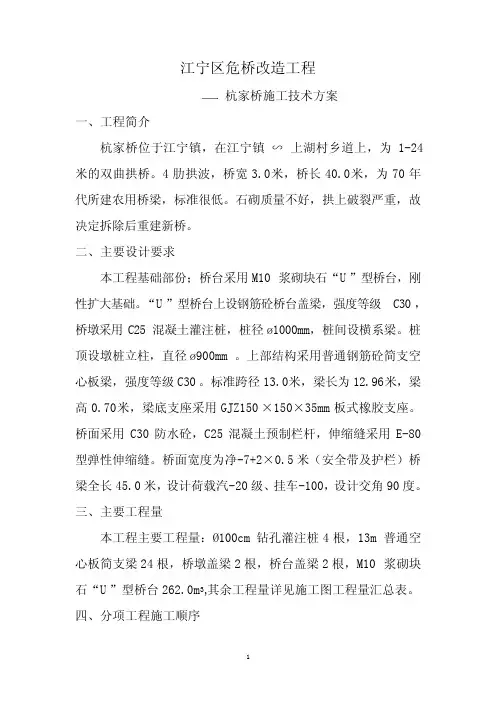

江宁区危桥改造工程杭家桥施工技术方案一、工程简介杭家桥位于江宁镇,在江宁镇 ∽ 上湖村乡道上,为1-24米的双曲拱桥。

4肋拱波,桥宽3.0米,桥长40.0米,为70年代所建农用桥梁,标准很低。

石砌质量不好,拱上破裂严重,故决定拆除后重建新桥。

二、主要设计要求本工程基础部份;桥台采用M10浆砌块石“U”型桥台,刚性扩大基础。

“U”型桥台上设钢筋砼桥台盖梁,强度等级C30,桥墩采用C25混凝土灌注桩,桩径ø1000mm,桩间设横系梁。

桩顶设墩桩立柱,直径ø900mm。

上部结构采用普通钢筋砼简支空心板梁,强度等级C30。

标准跨径13.0米,梁长为12.96米,梁高0.70米,梁底支座采用GJZ150×150×35mm板式橡胶支座。

桥面采用C30防水砼,C25混凝土预制栏杆,伸缩缝采用E-80型弹性伸缩缝。

桥面宽度为净-7+2×0.5米(安全带及护栏)桥梁全长45.0米,设计荷载汽-20级、挂车-100,设计交角90度。

三、主要工程量本工程主要工程量:Ø100cm钻孔灌注桩4根,13m普通空心板简支梁24根,桥墩盖梁2根,桥台盖梁2根,M10浆砌块石“U”型桥台262.0m3,其余工程量详见施工图工程量汇总表。

四、分项工程施工顺序1.分项工程施工顺序根椐本工程特点具体施工顺序如下:主要分项工程施工顺序为:老桥拆除 浆砌“U”桥台 水中钻孔桩 空心板梁预制 桥台盖梁、桥墩盖梁 空心板梁安装 桥面铺装 护轮带砼浇筑及栏杆、伸缩缝安装。

2.全桥主要项目施工工艺流程图如下:施工准备老桥拆除C20片石砼桥台基础 水中钻孔平台搭设 预制场地平整浆砌“U”型桥台基础 桥墩钻孔桩 空心板梁底模及钢筋施工 桥台盖梁 桥墩盖梁 空心板梁预制桥台锥坡空心板梁安装桥面铺装现浇护栏、安全带其它附属工程竣工验收五、进度计划安排1.施工准备:按排10天计划施工时间:2003年10月9日至2003年10月18日 2.老桥拆除:按排10天计划施工时间:2003年10月19日至2003年10月28日 3.板梁预制场地:按排3天计划施工时间:2003年10月29日至2003年10月31日 4.水中钻孔平台:按排7天计划施工时间:2003年10月29日至2003年11月4日 5.桥墩桩基、系梁及立柱:按排20天计划施工时间:2003年11月5日至2003年11月24日 6.桥台桩基:按排10天计划施工时间:2003年11月11日至2003年11月20日 7.墩盖梁、台帽梁施工:按排14天计划施工时间:2003年11月21日至2003年12月4日 8.空心板梁预制:按排16天计划施工时间:2003年11月1日至2003年11月16日 9.空心板梁安装:按排2天计划施工时间:2003年12月13日至2003年12月14日 10.桥面铺装及铰缝:按排4天计划施工时间:2003年12月15日至2003年12月18日 11.护栏预制:按排22天计划施工时间:2003年11月1日至2003年11月22日 12.伸缩缝、护栏安装及锥坡:按排17天计划施工时间:2003年12月13日至2003年12月29日 13.竣工清场:按排2天计划施工时间:2003年12月30日至2003年12月31日六、项目经理部组织机构设置为优质按期完成该桥梁的施工任务,我们将以有水平、有能力、有建造同类桥梁实际经验的领导及施工人员充实进来,组成以项目经理牵头的领导组织机构,对该工程质量、安全、工期进行总体安排及控制。

危桥改造施工方案 (2)

危桥改造施工方案 (2)

危桥改造施工方案项目背景危桥改造作为交通基础设施建设的重要环节,旨在提高桥梁的承载能力和使用寿命,提升交通运输的安全性和效益。

本文档旨在介绍一种危桥改造施工方案,以确保施工的顺利进行。

项目目标本项目的主要目标是对危桥进行改造,使其能够承载更大的荷载,提高交通的通行能力。

具体项目目标包括:1.提高桥梁的承载能力,使其满足预期的设计标准;2.增强桥梁的结构稳定性和耐久性,延长使用寿命;3.优化桥梁的结构形式,提高通行效率;4.提高施工过程的安全性和效率;5.减少对交通的影响,确保施工期间的通行畅顺。

施工方案在确定危桥改造的施工方案时,需要充分考虑桥梁的类型、情况和周围环境。

以下是一个典型的危桥改造施工方案的步骤:1. 项目准备在项目开始之前,需要进行详细的项目准备工作。

包括但不限于:•初步调查和评估:了解危桥的实际情况,包括结构、承载能力、使用状况等。

•施工方案设计:根据调查结果,制定详细的施工方案,包括改造方法、技术要求和施工顺序等。

•施工资源准备:准备所需的人力、物资和设备,确保项目能够按计划进行。

2. 施工准备在具体施工前,需要进行详细的施工准备工作。

包括但不限于:•施工设备及材料准备:准备所需的施工设备和材料,确保能够顺利进行施工。

•施工人员组织:安排合适的施工人员,包括工程师、技术人员和操作人员等。

•工地搭建:搭建必要的施工工地,包括临时办公室、工棚、安全防护设施等。

3. 施工实施在施工实施阶段,按照事先确定的施工方案进行具体操作。

包括但不限于:•拆除旧桥:根据设计要求,拆除旧有的桥梁结构,清理现场垃圾。

•基础处理:对桥梁的基础进行处理,包括加固、修复或重新建造等。

•主体结构施工:根据设计方案,进行桥梁的主体结构施工,包括梁、墩、台等。

•防护设施安装:安装桥梁的防护设施,包括护栏、标志牌等。

•桥面铺装:进行桥面铺装,确保车辆的平稳通行。

4. 完工验收项目完成后,进行详细的完工验收,确保施工质量和安全。

危桥改造专项安全施工方案

危桥改造专项安全施工方案
汇报人:
特殊作业安全措施
特殊作业人员必须经过专业培 训,持证上岗
特殊作业前,必须进行安全交佩 戴安全帽、安全带等
特殊作业结束后,必须进行安 全检查,确保现场安全无隐患
05
施工质量与安全监测
施工质量监测方法与标准
监测方法:现场检查、抽样检测、无损 检测等
改造范围与内容
危桥改造工程的范围:包括桥梁 主体结构、附属设施、交通组织 等方面
改造方案:根据桥梁的实际情况, 制定具体的改造方案,包括施工 方法、材料选择、工期安排等
添加标题
添加标题
添加标题
添加标题
改造内容:对桥梁进行加固、维 修、更换等,以提高桥梁的安全 性和使用寿命
改造效果:通过改造,提高桥梁 的承载能力、抗震性能、耐久性 等,确保桥梁的安全使用
施工现场布置:划分施工区域, 设置警示标志,安排施工人员
环境保护措施:采取措施减少 噪音、粉尘等污染,保护周边
环境
04
施工过程安全控制
施工临时设施安全保障
临时设施的设计和安装应符合相关安全标准和规范
临时设施应具备足够的强度和稳定性,能够承受施工过程中的各种荷载
临时设施的搭建和使用应遵循安全操作规程,避免发生倒塌、滑移等安全事故
危桥现状与改造必要性
危桥现状:桥梁结构老化、承载能力下降、安全隐患严重
改造必要性:保障行人和车辆通行安全、提高桥梁使用寿命、维护城 市基础设施形象
改造目标与原则
确保桥梁安全:通过改造消除安全隐患,提高桥梁承载能力和使用寿命 遵循规范标准:严格按照相关规范和标准进行改造,确保工程质量和安全 环保节能:在改造过程中注重环保和节能,减少对环境的影响 经济合理:在保证安全和质量的前提下,尽量降低改造成本,提高经济效益

危桥改造实施方案

危桥改造实施方案

危桥改造实施方案一、前言。

咱村那座桥啊,就像个颤颤巍巍的老爷爷,随时都可能“撂挑子”。

每次过桥,大家心里都直打鼓。

所以呢,为了大家的安全,为了以后能安心地过桥,咱们得给这桥来个大变身,这就是咱的危桥改造计划。

二、危桥现状。

1. 结构问题。

这桥的身子骨可弱了,好多地方的钢筋都露出来了,混凝土也像酥脆的饼干一样,一块一块地掉。

桥柱子也有点歪歪斜斜的,感觉一阵大风就能把它吹倒似的。

2. 通行问题。

现在过桥啊,就像走钢丝一样。

桥面坑坑洼洼的,大卡车开上去,整个桥都在晃悠。

而且这桥还特别窄,两辆摩托车错个车都费劲,更别说汽车了。

3. 安全隐患。

这桥没有啥防护措施,两边的栏杆都破破烂烂的,小孩或者喝了点小酒的人走在上面,一不留神就可能掉到河里去,那可就麻烦大了。

三、改造目标。

1. 安全第一。

把这桥整得结结实实的,不管是小孩、老人,还是大货车,走在上面都稳稳当当的,就像在平地上走路一样安全。

2. 畅通无阻。

把桥面加宽,让车辆能顺利通过,不用再堵在桥头干着急。

而且桥面要修得平平整整的,开车过桥就像开在高速路上一样顺畅。

3. 美观大方。

这桥修好了,不能只是个“糙汉子”,还得有点颜值。

要让它成为咱们村的一道风景线,大家路过的时候都忍不住多看几眼。

四、改造计划。

1. 前期准备。

组建团队。

找一些有经验的工匠,就像村里的王大爷,他修了一辈子房子,肯定对建筑有一套。

再找几个年轻力壮的小伙子打下手,组成咱们的造桥小队。

材料采购。

去建材市场挑最好的材料。

钢筋要粗粗的,像大力水手吃了菠菜一样结实;水泥要黏黏的,能把石头都紧紧地粘在一起。

交通管制。

在桥改造期间,得在桥头立个大牌子,写上“此桥正在改造,禁止通行”。

再拉上警戒线,可不能让那些莽撞的人硬闯。

2. 拆除旧桥。

小心翼翼地把旧桥拆了,就像拆一个脆弱的积木一样。

先把那些容易掉下来的部分一点点弄掉,然后再用大机器把主要的结构拆下来。

拆下来的材料能回收利用的就回收,可不能浪费。

3. 新桥建设。

大桥危桥工程施工方案

大桥危桥工程施工方案

一、工程概况1. 工程名称:某大桥危桥改造工程2. 工程地点:某市某区某大桥3. 工程规模:大桥全长1000米,宽30米,桥面为双向四车道,危桥部分长度为500米。

4. 工程内容:危桥加固、桥面铺装、排水设施改造、交通组织等。

二、施工目标1. 确保工程质量和安全,满足设计要求。

2. 短时间内完成危桥改造,减少交通影响。

3. 降低施工成本,提高施工效率。

三、施工组织1. 施工单位:某市某建筑工程有限公司2. 施工队伍:由具有丰富经验的桥梁施工队伍组成,配备专业技术人员和施工人员。

3. 施工进度:计划工期为6个月。

四、施工方案1. 施工准备(1)成立工程指挥部,负责工程的组织、协调和管理工作。

(2)编制施工组织设计,明确施工方案、施工工艺、质量标准和安全措施。

(3)办理相关施工许可手续,确保工程合法合规。

(4)做好施工现场的排水、照明、通风等设施。

2. 施工工艺(1)危桥加固1)采用预应力混凝土加固技术,对危桥进行加固处理。

2)在危桥两侧设置临时支架,确保加固过程中桥梁安全。

3)对加固区域进行切割、凿除,清除松散的混凝土和钢筋。

4)对切割面进行清洗、打磨,确保加固层与原混凝土结构紧密结合。

5)浇筑加固混凝土,并严格控制混凝土质量。

(2)桥面铺装1)对原有桥面进行清理、打磨,确保桥面平整。

2)铺设防水层,防止水分渗透。

3)浇筑沥青混凝土,并进行碾压、整形。

4)设置伸缩缝,减少因温度变化引起的变形。

(3)排水设施改造1)对原有排水设施进行改造,确保排水畅通。

2)增设排水沟,提高排水能力。

3)安装排水泵,确保排水设施正常运行。

3. 施工措施(1)加强施工现场安全管理,严格执行安全操作规程。

(2)加强施工人员培训,提高施工技能和安全意识。

(3)加强施工材料、设备管理,确保施工质量。

(4)加强施工进度管理,确保工程按计划完成。

五、施工保障1. 保障施工人员、设备、材料等资源充足。

2. 加强施工现场管理,确保施工环境整洁、有序。

危桥改造施工方案

危桥改造施工方案

危桥改造施工方案一、背景介绍近年来,由于自然灾害、老化、设计不合理等原因,我国许多桥梁已经出现了安全隐患,其中危桥更是居多。

为了确保公路交通的安全和顺畅,有必要对这些危桥进行改造施工。

本文档旨在提出一个危桥改造施工方案,以确保施工的顺利进行。

二、改造目标危桥改造施工的目标是确保桥梁安全、提高承载能力、增强抗震能力,同时降低施工对交通的影响。

具体目标包括:1.提高桥梁的荷载能力,满足交通需求;2.加固桥梁结构,增强抗震能力;3.缩短施工周期,减少对交通的影响。

三、改造方案1. 预备工作在正式进行危桥改造工作之前,必须进行充分的预备工作。

预备工作包括:•桥梁结构检测:通过无损检测等方法,评估桥梁的结构状况和承载能力,为改造方案的制定提供基础数据;•交通疏导方案:针对施工期间的交通情况,制定详细的交通疏导方案,确保施工期间交通的安全和顺畅;•施工资源准备:准备施工所需的人员、机械设备和材料,确保施工的顺利进行。

2. 结构加固危桥改造的核心工作是对桥梁结构进行加固。

根据桥梁的具体情况,可以采取以下加固措施:•加固桥墩:对桥墩进行加固,可以采用钢箱梁、钢板、钢筋混凝土等材料进行包裹加固,以提高其抗震能力;•加固桥面板:对桥面板进行加固,可以采用预应力混凝土、碳纤维等材料进行包裹加固,以提高其承载能力;•加固桥梁支座:检查并加固桥梁支座,确保其正常工作,减少桥梁的变形和振动。

3. 荷载能力提升为了满足交通需求,危桥改造方案还应考虑提升桥梁的荷载能力。

提升荷载能力的方法包括:•钢梁替换:对原有的混凝土梁进行替换,采用钢梁进行加固,以提高荷载能力;•增设支撑:在原有桥墩上增设支撑,增加桥梁的支撑点数,提高荷载能力。

4. 施工周期缩短为了减少对交通的影响,危桥改造方案还应考虑缩短施工周期。

具体做法包括:•并行作业:将不同施工工序分别进行,并行作业,以减少施工时间;•精细施工管理:合理安排施工作业的顺序,优化施工工艺,减少不必要的等待时间,提高工作效率;•夜间施工:在交通相对较少的夜间进行施工,减少对白天交通的影响。

版市政危桥改造工程施工组织设计方案

版市政危桥改造工程施工组织设计方案

版市政危桥改造工程施工组织设计方案一、项目背景危桥改造工程是为了提高市区道路交通安全性和通行能力,在保持原有桥梁基本形式和功能的基础上,对老化损坏、承载力不足的危桥进行重新改造和加固,以确保桥梁的安全性、稳定性和可靠性。

二、工程概况1.工程名称:市政危桥改造工程2.工程地点:市区主要交通路段3.工程范围:根据市政危桥改造计划确定三、施工组织原则1.安全第一:施工过程中必须严格遵守安全生产规定,确保工人及周边居民的生命财产安全。

2.环境保护:施工过程中要积极采取环保措施,减少对环境的影响。

3.优质高效:合理安排施工序列,在保证质量的前提下,最大限度地提高施工效率。

4.协调配合:与有关部门密切配合,确保施工期间交通的通畅与安全。

四、施工组织安排1.建立专项施工组织机构:设置项目经理、工程部、质量安全部、材料部等相关职能部门。

2.安全管理措施:制定相应的安全管理制度,保证施工过程中的安全。

3.施工队伍组织:根据工程规模和施工周期,安排相应的施工人员,确保施工进度。

4.设备材料供应:按照施工的需要,及时调配相关的材料和设备。

五、施工工艺及步骤1.桥梁拆除:根据设计方案,拆除旧有的危桥结构,采用机械拆除方式,保证拆除过程中的安全。

2.基础加固:根据设计要求,对原有桥基进行加固处理,确保其稳定性和承载能力。

3.新桥建设:按照设计方案,采用预制混凝土梁、钢管混凝土等材料进行桥梁建设。

4.桥面施工:根据设计要求,进行桥面的铺装、标线等工作。

5.路基恢复:施工完毕后,对施工区域进行路面恢复工作,保证交通的正常通行。

六、施工安全措施1.制定施工安全计划书:明确施工过程中的安全风险及控制措施,并进行合理的周期性修改。

2.建立安全警示标志牌:在施工现场周围设置合理的安全警示标志牌,提醒行人和车辆注意安全。

3.管理施工现场:设置施工围挡,对施工现场进行管控,确保施工区内的人员安全。

4.配备必要的安全设备:提供必要的安全设备,包括安全帽、安全绳、防护网等,并进行正确使用和管理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

危桥改造施工方案
一、背景介绍
近年来,随着经济的快速发展和城市化进程的加快,城市交通面临着巨大的压力。

在城市的快速发展中,很多桥梁、隧道等基础设施也面临一定的老化和危险隐患。

对于危桥的改造施工方案,是保障城市交通运输安全,推进城市变得更加现代化的重要一环。

二、目标和要求
1.提高危桥的承载能力,确保桥梁的安全性能。

2.提升危桥的功能,满足城市发展需要。

3.减少施工对日常交通的影响,尽量减少交通阻塞。

4.控制施工成本,确保改造工程的可行性。

三、施工工艺方案
1.预处理阶段:
(1)组织专业技术人员进行桥梁的勘察和评估工作,确保对危桥的问题有清晰的了解。

(2)制定详细的施工方案,包括桥梁改造的整体思路、方法和工期等。

(3)提前准备必要的施工设备和材料,确保施工进度。

(4)组织相关部门进行交通管制、通知市民等工作,确保施工过程中的交通畅通。

2.桥梁改造阶段:
(1)进行桥梁的加固工作,包括增加钢筋混凝土柱、梁等,以提高
桥梁的承载能力。

(2)修复或更换危险部位的构件,确保桥梁的结构完整。

(3)对桥面进行重新铺装,以提高桥梁的使用寿命和行车的平稳性。

(4)增设必要的桥面栏杆和防护装置,确保行人和车辆的安全。

3.施工过程控制:
(1)合理安排施工时间,尽量避开交通高峰期进行主要工程施工,
减少对日常交通的影响。

(2)设立合理的交通导向标志,指引行车人员选择合适的道路绕行。

(3)保持与周边居民和机关单位的沟通,做好解释和说明工作,以
减少民众对施工的负面影响。

四、安全管理措施
1.严禁未经授权人员进入施工区域,确保施工现场的安全性。

2.建立完善的施工现场安全管理制度,包括安全交底、安全作业指导
书等。

3.对进入施工区域的工作人员进行安全教育培训,确保施工人员的安
全意识。

4.加强对施工现场的巡查和监控,及时发现和解决安全问题。

五、环保措施
1.合理利用现有的资源,减少对环境的破坏。

2.组织专业团队进行有害物质的清理和处理工作,确保施工过程中不对环境造成污染。

3.减少噪音和灰尘的产生,采取适当的措施控制施工现场的噪音和灰尘污染。

六、施工成本控制
1.积极寻求政府的资金支持,确保施工资金的充足。

2.加强物资采购管理,确保施工材料的质量和价格的合理性。

3.提前评估施工的风险和可能遇到的问题,进行合理的预算。

以上是一套危桥改造施工方案,目的是保障城市的交通运输安全,同时提升城市的现代化水平。

在施工过程中,需要严格按照方案进行,加强沟通协调,确保施工的顺利进行。
