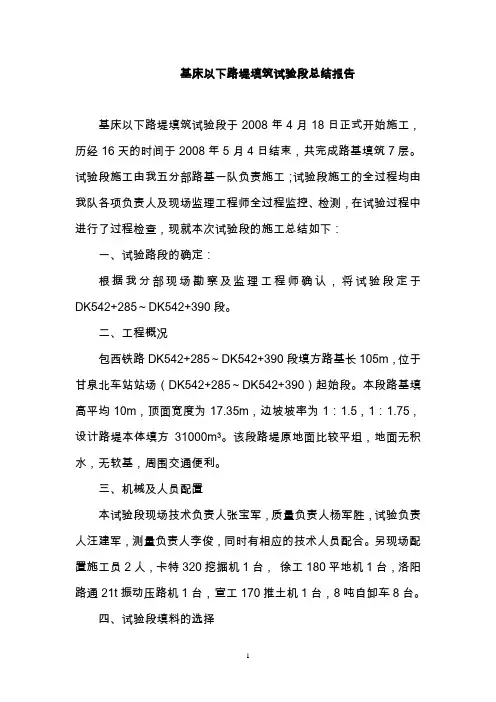

基床以下路堤填筑试验段总结报告基床以下路堤填筑试验段于2008年4月18日正式开始施工,历经16天的时间于2008年5月4日结束,共完成路基填筑7层。
试验段施工由我五分部路基一队负责施工;试验段施工的全过程均由我队各项负责人及现场监理工程师全过程监控、检测,在试验过程中进行了过程检查,现就本次试验段的施工总结如下:一、试验路段的确定:根据我分部现场勘察及监理工程师确认,将试验段定于DK542+285~DK542+390段。
二、工程概况包西铁路DK542+285~DK542+390段填方路基长105m,位于甘泉北车站站场(DK542+285~DK542+390)起始段。
本段路基填高平均10m,顶面宽度为17.35m,边坡坡率为1:1.5,1:1.75,设计路堤本体填方31000m3。
该段路堤原地面比较平坦,地面无积水,无软基,周围交通便利。
三、机械及人员配置本试验段现场技术负责人张宝军,质量负责人杨军胜,试验负责人汪建军,测量负责人李俊,同时有相应的技术人员配合。
另现场配置施工员2人,卡特320挖掘机1台,徐工180平地机1台,洛阳路通21t振动压路机1台,宣工170推土机1台,8吨自卸车8台。
四、试验段填料的选择为保证试验段的代表性,同时考虑合理的土方调配,试验段填方从曲里取土场取土,该处土最大干密度ρdmax=1.95g/cm3;最佳含水量W Q=12.6%;液限W L=26.0%;塑限Wp=10.0%;塑性指数Ip=16;各项指标符合设计和规范要求,经试验室判定为低液限粘土,可作为C组填料使用,经监理工程师批准后作为本试验段路基填料。
五、路基试验段施工㈠前期准备1、首先按设计断面图测设中桩,并按实际断面高程放出路基填筑边线,(路基填筑每侧加宽50cm),报监理工程师检查验收,并在边桩外设护桩,将边桩位置保护好。
2、将原地面30cm内的耕植土、种植物根系清除干净,并做好原地面临时排水设施,保障施工时场地内不积水。
路基填筑96区试验段总结报告

目录一、工程概况 (2)二、试验段施工目的和任务 (2)三、施工组织机构 (2)四、机械组合 (3)五、路基填料选择 (3)六、施工方法 (4)1.测量放样 (4)2.挖土与运土配合 (5)3.松铺布土 (5)4.土方摊铺 (5)5.路基整平 (5)6.路基压实 (7)7、整平的合适机具和方法的确定 (9)8、压实机械的选择和组合, 压实的顺序、速度和遍数 (9)七、结论 (10)96区路基填筑试验段总结报告一、工程概况机西高速公路JXZT-1标位于开封市尉氏县境内,土建工程起点桩号K25+600, 线路自拟建的商登高速公路向南过史家村、赵家村、何家村、张家村、上王村、下王村、陈村, 终点桩号K32+000, 土建工程路线全长6.4km;路基挖土方20万m3, 填土方157万m3, 最大挖深3m, 最大填土高度11m。
二、试验段施工目的和任务1、通过试验段施工进行施工优化组合, 机械合理配置, 确定出96区标准施工方法, 合理的技术参数, 用以指导大面积施工。
具体项目如下:2、确定材料的松铺系数3、确定标准施工方法1)确定填料含水量的增加和控制方法2)确定整平和整型的合适机具和方法3)压实机械的选择和组合, 压实的顺序、速度和遍数4)确定挖土、运输、整平和碾压机械的协调和配合方法5)确定压实度的检测方法三、施工组织机构项目部成立路基试验段施工现场管理及作业人员组成和分工如下:四、机械组合挖掘机2台: PC-220型推土机2台: T-140型平地机1台: PY180型压路机2台: 徐工22T振动压路机洒水车1辆: 5000L自卸汽车12辆:奔驰(25t)5辆, 红岩(20t)7辆五、路基填料选择为满足试验段各种要求, 选取K31+850-K32+000为96区路基试验段, 该段94区顶已经过监理验收, 可以进行96区施工。
试验段土源来自上王北取土场, 经现场取土做实验后确定其各项指标如下:最大干密度ρd=1.878g/cm3, 最佳含水量WO=8.9%, CBR值为17.3。
路基填筑试验段施工总结

路基填筑试验段施工一、前言路基填筑是公路建设中的基础工程,对后续公路运行安全和舒适性都有着重要的影响。
在路基填筑过程中,为了保证填筑质量和工期,我公司在某段公路上进行了路基填筑试验段的施工,经过前期准备和施工现场管理,最终成功完成了填筑任务。
本文将从地质情况、试验段选址、施工方案、施工质量等方面进行,以期对今后的路基填筑工程提供参考和帮助。
二、地质情况试验段所在的地质条件中,土层为富含黏性的粘土和黏土,地下水位较高,属于水土不良地区。
在填筑过程中,我们充分考虑了地质情况和自然灾害的影响,采取了地质勘探、钻孔、地震测量等手段,确定了填筑高程和填筑材料的使用。
三、试验段选址由于试验段所在区域的地质条件较为特殊,我们在选址过程中特别注意了以下几点:1. 强化地基为了保证路面硬度和稳定性,我们在试验段下段进行了强化地基的处理,采用了砾石堆填和压实加固等技术,使地基强度得到了有效提高。
2. 避让断层在试验段选址过程中,我们通过地质勘探和现场探查,避让了局部的断层和较强的地震带,以保证填筑质量和工程安全性。
3. 建立地表监测系统为了及时掌握地表变形等情况,我们在试验段周围设置了地表监测系统,并建立了相关的数据分析和报警机制,有效预防了地质灾害的发生。
四、施工方案针对地质条件和试验段设计要求,我们提出了以下施工方案:1. 按层填筑为了保证填筑质量和工期,我们采用了“按层填筑”的方式,即先进行初期夯实,然后在已经夯实的土层上再进行中期填筑和后期夯实处理。
这种方法不仅可以控制填筑厚度和坡度,还可以改善土层密实度和排水性能。
2. 保温覆盖由于试验段的地质条件较为特殊,冬季气温较低,为了保证填筑质量和提高填筑效率,我们采用了保温覆盖技术,在填筑过程中加强了保温措施,有效防止了低温冻害等问题的发生。
3. 系统管理为了保证施工质量和进度,我们在试验段施工中建立了完善的施工管理体系,从资源协调、人员安排、质量监控等方面进行了系统化管理,使整个施工过程有序化和标准化。
路基试验段施工总结报告(精)[优秀范文五篇]
![路基试验段施工总结报告(精)[优秀范文五篇]](https://img.taocdn.com/s3/m/7577ac4159fafab069dc5022aaea998fcc2240c9.png)
路基试验段施工总结报告(精)[优秀范文五篇]第一篇:路基试验段施工总结报告(精)湖北老谷高速公路LGTJ-2合同段路基填筑试验段施工总结报告路基填筑试验段施工总结报告一、试验目的在本合同段路基施工工作开展之前,本合同段选择一工区K12+260~K12+360全填方路段做为路基填筑试验段。
目的是为了验证混合料的质量和稳定性。
检验所用的机械能否满足备料、运输、摊铺、拌和和压实的要求效率,以及施工组织和施工工艺的合理性和适应性。
试验路段确认的压实方法,压实机械类型、工序、碾压遍数、松铺系数等均作为今后施工现场控制的依据,从而指导全线弱膨胀土路基的施工。
本次试验段采用4%石灰土下路堤外缘2米包边,芯部采用素土填筑施工。
二、试验时间2014年3月26日。
三、试验地点试验段位于湖北老谷高速公路第LGTJ-2合同段一工区,起讫里程桩号:K12+260~K12+360。
四、试验参数1、素土松铺厚度28cm,石灰撒铺厚度2cm。
2、4%灰土最佳含水量21.3%,最大干密度1.719g/cm3。
3、素土最佳含水量18.4%,最大干密度1.77g/cm3。
五、试验前的准备 1.施工准备:1).确定施工方案和施工技术交底工作。
2).做好施工原材料的采购、组织进场及试验工作。
3).做好机械设备的进场和调配工作。
4).做好施工劳动力的进场和上岗培训工作。
5).做好施工用具和施工用料的采购和进场工作。
6).做好施工后勤服务的准备工作。
第 1页湖北老谷高速公路LGTJ-2合同段路基填筑试验段施工总结报告2、机械的配置: 主要施工机具设备配置表压实机械主要技术参数表 3 第 2 页湖北老谷高速公路LGTJ-2合同段路基填筑试验段施工总结报告4、主要检测及验收指标: 路基填料及检测要求5.施工材料1)、石灰: 石灰采用I级生石灰进行消解,石灰的质量应符合规范JTJ034-2000的规定。
消石灰有效钙加氧化镁含量≥65%。
2)、土:工程采用符合设计要求的填料,根据工程的实际情况和试验已出结果,在S302项目K0+000~K0+240挖方段取土。
土方路基填筑实验段施工总结报告

土方路基填筑实验段施工总结报告一、实验背景二、实验目的1.验证土方填筑工艺及材料的适用性和稳定性;2.总结填土路基施工的经验;3.评估填土路基施工中可能出现的问题和解决方法。
三、实验内容1.选择合适的路基填土材料;2.制定填土施工方案;3.进行填土施工试验段;4.监测填土施工过程中的变化;5.总结分析填土路基施工的经验和问题。
四、实验过程及结果1.选择合适的路基填土材料根据工程要求和实际情况,选择了具备垂直排水性、抗沉降和抗压性能的填土材料。
经过实验验证,所选材料基本符合要求。
2.制定填土方案根据实验段地质条件和工程要求,制定了填土方案。
合理分析了填土厚度、填土层的分层厚度以及碾压指标等参数,确保了填土施工的质量。
3.进行填土施工试验段按照填土方案,组织工人和机械设备进行填土施工。
通过现场实施,填土施工进展顺利,施工速度符合预期。
4.监测填土施工过程中的变化在填土施工过程中,进行了实时监测和记录。
包括土方的干湿度、压实度以及填土施工后的变形和变化情况等。
监测结果显示,填土施工质量良好,填土层变形较小。
5.总结分析填土路基施工的经验和问题通过本次实验的填土路基施工,总结了以下经验:(1)合理选择填土材料,保证填土层的稳定性和抗沉降能力;(2)完善的填土施工方案是保证施工进度和质量的关键;(3)加强监测和记录,及时发现和解决问题。
同时,也发现了以下问题:(1)施工人员的技术水平和经验有待提高;(2)施工机械设备的使用和维护存在一定问题;(3)填土层厚度分布不均匀,需要进一步优化。
五、结论通过本次实验的填土路基施工,验证了土方填筑工艺及材料的适用性和稳定性。
填土路基施工的关键在于选择合适的填土材料和制定合理的施工方案,并加强监测和记录,及时发现和解决问题。
需要进一步提高施工人员的技术水平和经验,并优化填土层厚度分布。
六、建议1.加强施工人员的培训和技术指导,提高施工人员的技术水平和经验;2.合理使用和维护施工机械设备,确保施工的正常进行;3.进一步优化填土层厚度分布,确保填土层的均匀性和稳定性;4.加强质量监控和记录工作,及时发现和解决施工中的问题。
路基土方填筑试验路段总结报告

路基土方填筑试验路段总结报告为全面展开路基土方填筑施工,我标段在K113+960~K114+076段进行了路基填方试验段施工,试验段长116米,填筑土方4620 m3。
根据路基填方试验段施工方案,从2009年1月15日开始至2009年2月14日结束顺利的完成了试验路段施工工作,获得了完整的试验数据,为大面积的土方填筑施工提供了依据。
现就施工过程总结如下: 一、试验准备路基试验段在路基填前碾压及路基填筑过程中,严格遵守交通部颁布的《公路路基施工技术规范》及有关施工设计规范、技术文件、验收标准要求施工,按照施工监理实施办法的有关程序,进行了如下准备工作:1、确定试验路段;2、确定取土场并提前做好土工试验;3、做好施工人员的技术交底;4、按每层土方量配置机械设备;5、做好各种试验数据的采集准备工作。
二、试验目的1、确定填料碾压时的最佳含水量;2、确定松铺系数和适宜的松铺厚度;3、确定压路机的碾压工艺,碾压遍数及碾压时的行进速度;4、确定最佳的机械设备组合和施工组织。
三、施工人员及设备配置情况如下1、参加施工的主要人员如下:生产经理:林跃平总工程师:杜牛先路基工程师:尹尚涛施工员:陈庆兵试验员:符胜清、罗畅质检工程师:曹文伟测量工程师:刘炀李立明机械操作人员:16人;2、投入的机械设备见下表:挖掘机:2台(PC200)压路机:1台(YZ18);装载机:一台(ZL—50);T165推土机:一台;自卸车:10辆(东风153);平地机:一台(PY180)四、施工过程1、取土场⑴取土场位于K114+160~K114+240段路基左侧80m范围内。
⑵取土时,首先采用推土机推除表层30㎝耕植土至指定地点,适用填料采用挖掘机挖装,自卸车运输至试验段。
2、填筑前的准备⑴路基填筑前,已对原地面进行清理并压实,并经监理工程师检验合格。
⑵用全站仪准确测设路基每20m的中桩、边桩位置,并洒出方格网;为保证路基边缘压实度,路基两侧各加宽填筑50cm.用水准仪测出该层填铺厚度控制桩的标高(松铺系数初步定为1。
路基土方试验段总结报告

路基土方试验段总结报告一、试验背景和目的路基土方试验是为了研究路基土方的物理力学性质和工程性质,为工程设计和施工提供科学依据。
本次试验的目的是对道路路基土方进行物理力学试验,了解其承载能力、变形特征和稳定性,为道路工程的设计和施工提供参考数据。
二、试验方法和内容本次试验采用标准路基土方试验方法,主要包括密度试验、含水率试验、抗剪强度试验和变形特性试验。
具体试验内容如下:1.密度试验:采用剖面法,测定土样的湿度、容重、干密度和饱和度,计算得出土的相对密度和孔隙比。
2.含水率试验:采用干燥法和速效法两种方法测定土样的含水率,评估土体的湿度状况以及膨胀性。
3.抗剪强度试验:采用直剪或三轴剪切试验,测定土样在一定剪切应力下的剪切强度,评估土体在荷载作用下的稳定性。
4.变形特性试验:包括压缩试验、固结试验和膨胀试验,通过测量土样在不同荷载下的压缩、膨胀和变形情况,了解土体的变形特征和变形模量。
三、试验结果和分析根据试验所得数据,分析土体的物理力学性质和工程性质,得出以下结论:1.密度试验表明,土样的相对密度较高,孔隙比较小,说明路基土方的致密性较好,具有较高的承载能力和较小的变形性。
2.含水率试验表明,土样的含水率较低,土体较为干燥,膨胀性较小,有利于路基土方的稳定性。
3.抗剪强度试验结果显示,土样的剪切强度较高,具有较好的抗剪能力,能够满足道路工程对承载能力的要求。
4.变形特性试验结果表明,土样在荷载作用下具有一定的压缩和膨胀变形,但变形较小,说明路基土方的变形能力较强。
四、结论和建议根据试验数据和分析结果,得出以下结论:1.路基土方的物理力学性质良好,具有较高的承载能力和稳定性,能够满足道路工程对路基土方的要求。
2.路基土方的变形特性较好,变形能力较强,有利于道路的长期使用和维护。
基于以上结论,提出以下建议:1.在道路工程中,可以考虑采用该路基土方进行填筑和加固,以保证道路的承载能力和稳定性。
2.在施工过程中,要注重控制土方的含水率,避免土体过于湿润或干燥,以保证土方的致密性和膨胀性符合设计要求。
路基试验段总结报告

路基试验段总结报告路基试验段总结报告。
为了更好地了解路基的工程性能,我们对某段路基进行了一系列的试验,并对试验结果进行了总结和分析。
通过本次试验,我们得到了一些有益的结论和建议,希望能够对今后的路基工程施工和设计提供一定的参考。
首先,我们对路基的承载力进行了试验。
通过对路基不同深度处的承载力进行测试,我们发现路基的承载力随着深度的增加而逐渐减小。
这表明在路基设计和施工中,需要特别关注路基的下部结构,以确保其承载能力符合设计要求。
其次,我们对路基的变形特性进行了试验。
通过对路基在不同荷载作用下的变形情况进行监测,我们发现路基在受到荷载作用时会产生较大的变形,且变形速度较快。
因此在路基设计中,需要对路基的变形特性进行充分考虑,以减小路基的变形量,提高路基的稳定性。
另外,我们还对路基的排水性能进行了试验。
通过对路基内部排水系统的状况进行观测和测试,我们发现路基的排水性能较好,能够有效排除路基内部的积水,有利于提高路基的稳定性和耐久性。
因此在路基设计和施工中,需要合理设计和布置路基的排水系统,以确保路基的排水性能符合要求。
最后,我们对路基的材料性能进行了试验。
通过对路基材料的力学性能和物理性能进行测试,我们发现路基材料的强度和稳定性较好,能够满足路基工程的要求。
因此在路基施工中,需要严格控制路基材料的质量,以确保路基的材料性能符合设计要求。
综上所述,本次试验对路基的工程性能进行了全面的测试和分析,得出了一些有益的结论和建议。
希望通过我们的努力,能够为今后的路基工程施工和设计提供一定的参考和借鉴,为路基工程的质量和安全提供保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
填土路基试验段总结报告一、编制依据1、湖北陨十高速公路工程施工招标文件2、国家、交通部先行有关的设计、施工规范和工程质量检验评定标准;3、我单位的综合施工能力、技术水平及企业定额;4、总体实施性施工组织设计;5、总监办下方的《监理计划》二、工程概况我部选定K34+930~K35+061段为路基填筑试验段,该段长131米,处理平均宽度16米,路基平均填高1米,采用素土填筑。
每层土松铺厚度25~30厘米,压实厚度20厘米。
主要工程数量:素土1000立方米(自然方)。
三、路基填筑试验段目的立足“预防为主,先导试验”的原则,抓住试验段的各项质量及技术指标进行综合评价,以指导后续大面积施工,及时预防和纠正各阶段施工中可能产生的各种质量问题。
贯彻以工序保分项、以分项保分部,以分布保单位。
通过试验段工程的施工,总结确定翻晒的时间,翻晒遍数与含水量的关系。
平整遍数、碾压含水量、压路机组合方式等技术参数和翻晒、平整、碾压等工艺及机械设备与人员的配置,同时验证施工工艺的可行性.经检验证明试验段施工的各项技术指标达到设计标准后,知道本标段的施工。
四、试验段人员组织机构为搞好试验段的施工和总结,我们专门成立了试验段施工小组,具体人员是:总工程师:质检部长: 质检员:工程部长: 现场工程师:实验室主任:试验工程师:测量队长:五、施工机械配置本试验段设在路基一分部,根据其机械进场到位情况选用以下施工机械组合:挖掘机:1台压路机:2台推土机:2台平地机:1台装载机:1台洒水车:1台实验一仪器、水准仪等六、土厚度确定根据《公路路基施工技术规范》和该项目工程招标文件的要求及填土路基的成功经验,结合实际的施工环境和机械组合等情况,试验段的松铺厚度定为23厘米,试验段的目的是为高质量的路基施工提供详尽的施工工艺及数据,通过保障压实度来总结合理的机械组合及压实遍数。
七、填筑材料根据现场情况,试验段的填筑材料采用K2+000~K2+800段挖方利用方(或某取土场),经现场检验,填料各项指标均符合《公路路基施工技术规范》的标准,各项指标如下:最佳含水量:10.5%最大密度:2.02g/立方米CBR:6.3%八、试验过程:1、试验验日期为2012年3月12日至2012年3月24日,施工期间天气较好。
2、准备工作:路及所用填料的各项试验已完成,填料的各项指标均符合有关技术规范的要求(资料附后),施工机械和人员全部到位。
3、清表及填前碾压本实验段位于地势较为平坦的耕地地段,清表前放出清表线,然后由推土机配合平地机清表。
利用三轮压路机及振动压路机组合碾压,原地面压实度满足设计及规范要求。
4、填土试验段的施工A)测量放样:用全站仪放出中桩、边桩,确定好填筑边界。
在界外打好控制桩。
做好标识,用石灰划出中线及左边线(两边各加0。
5米),并测量好各断面的标高(左、左中、中、右中、右)计为hi(标高资料附后).B)上料:根据松铺厚度23cm和自卸车容量7立方左右,估算出30m2 卸料一车。
然后沿路基纵横轴线方向用石灰线格来控制卸料车数及位置.C)测定填料含水量:上料前测定填料含水量高于最佳含水量10。
1%,经过两天的量晒后,测定其含水量为:10。
3%,10。
6%,10.4%,10.1%,9。
9%,10%,10。
1%,10。
2%,接近最佳含水量。
D)摊铺整平:先用推土机大致整平,用人工检查松铺厚度,推土机整平两遍后,再用人工配合平地机进行整平,然后测量出松铺标高记为Zi(测点需与原地面各点相对应)。
(资料附后)E)压实:整平后进行碾压,第一遍振动压路机静压,2挡行驶,第一遍振动压路机小振动碾压后,检测压实度(试验资料见附表),第三遍振动压路机强震碾压后检测压实度(试验资料见附表),第四遍用三轮压路机碾压一遍,第五便用振动压路机强震碾压一遍后检测压实度(实验资料附后),第六便用三轮压路机碾压一遍,第七遍再用振动压路机强震一遍后检测压实度(实验资料附后),此时实验数据显示压实度已满足设计及规范要求。
最后,振动压路机静压寿面一遍。
F)碾压完成后用水准仪测各断面的标高(测点需与前几次相对应),记为Hi(资料附后)。
再用三米直尺检测平整度,每200米测4处*3尺,最大空隙为5mm。
G)松铺系数的确定:根据试验段施工中测得的原地面标高Hi,松铺系数后标高Zi,压实后标高Hi,按下列公式确定松铺系数:X=∑(Zi-hi)÷∑(Hi—hi)X:松铺系数,Zi:松铺后标高,Hi:压实后标高,hi:原地面标高经计算确定X=H)路基试验段进行第二层填土,重复第一层填土施工工艺,对试验段施工工艺进行验证,其试验结果(见附表),松铺系数经计算为1.168(见附表),最终松铺系数取两层松铺系数结果的平均值X=1。
167 九、施工工艺总结根据填土路基的实验成果并经验证,此种粒料可作为路基填筑的材料,松铺厚度为23cm:压实度厚度不超过20cm;推土机整平两遍,人工配合平地机整平一遍;(1)振动压路机静压一遍,(2)振动压路机微震一遍,(3)振动压路机强震一遍;(4)三轮压路机碾压一遍,(5)震动压路机再强震一遍,(6)三轮压路机在静压一遍,(7)震动压路机再震压一遍,压实度即可满足设计规范要求。
最后,(9)震动压路机静压收面一遍。
附件:1、试验段观测点平面布置图2、试验段观测点清表碾压后与上土平整后标高对比表3、每年压一遍后检查结果汇总表4、碾压成型后检查结果汇总表5、每次压实度检车记录6、土工击实试实验报告路基填土试验段施工总结一、工程概况K43+300~K43+400段路基处于填方地段,我们选取该路段1~3层作为填土路堤试验段。
二、工作内容及目的选取K43+300~K43+400填方段1~3层作为填土路堤试验路堤试验段。
通过现场有效的施工方法使填料达到规定的压实度,试验时记录:压实设备类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料松铺厚度、压实厚度、松铺系数等.通过试验段,确定填石路堤施工正确的压实方法,达到规定的密实度所需压路机的类型、组合方式、压实遍数、松铺厚度、压实厚度、松铺系数等试验参数,作为今后大面积填石路堤施工和质量控制的依据。
三、路基填筑施工方案1、施工准备机械安排:CAT320挖掘机一台,用于取土场装车斯太尔自卸车6台,用于运输填料山推160推土机一台,用于填筑摊铺LT220B压路机一台,用于压实填方检测设备:LT229B压路机一台,水准仪一台,全站仪一台人员安排:杨永新质检工程师李斌路基工程师,负责测量李恕伟试验员臧亚伟专职安全员曹玖令施工负责人曹庆技术负责人另外配民工10人,负责边坡码砌和配合机械补平等工作.2、基地处理用全站仪放出路基的中边桩,并用木桩做好标记,用压路机对原地面进行了填前碾压,由试验员进行了地基承载力和压实度试验,满足地基承载力150Kpa和压实度90%的设计要求,并且向监理工程师报检,检验通过。
3、测量放样根据图纸结合导线复测结果,用全站仪放出路基中心线,每隔2 0m,在中心线上钉一个木桩,并在木桩端部钉一个小钉,以准确控制道路中心线。
然后根据每个中心线点,分别放出边桩线。
4、填土路堤试验段施工①为控制松铺厚度,现场做挂线处理,松铺厚度按30cm控制,并有专人在现场指挥.每层填料的宽度超处设计宽度30cm,以保证修整路基边坡后的路堤边缘有足够的压实度。
②填筑路基前用石灰线打出7m×7m方格网,按照每层不超过30cm厚度的要求计算出每个小方格的体积,结合运输车运土的立方数,从而确定每个方格所卸填料车数。
现场施工员既以车数来控制每个小方格内的填料厚度,施工员确认方格内车数准确后指挥推土机将填料推平(必要时用平地机,装载机配合)推平时先中间,后两头。
沿线路纵向方向保持中间高,两边低,路基横向做成2%的横坡。
③用压路机进行强振压实,压实过程中,人工用碎石进行补平。
压路机两次轮迹重叠1/4~1/3,压实路线从外侧向内侧推进。
振压4遍后,无明显轮迹印,再静压一遍。
④在进行下层施工前都对前层进行压实度检测,本段路基压实度检测采用灌砂法的方法,即用压路机先静压一遍再振压四遍,然后再静压一遍。
每层压实度都经过监理工程师复核检查并批准。
四、试验段施工总结试验段完成后,我部对本次试验段进行了总结.1、压实厚度填土路堤每次填筑完成后都测量该层顶面高程,相邻层位的顶面高程之差即为压实厚度。
2、压实遍数从试验结果分析,采用LT220B 20t压路机碾压6遍可达到压实度的要求。
3、压实度的检测本段填土路基采用灌砂的方法检测压实度,合格标准为不小于试验段分层的规定值。
4、表观质量填土路基碾压方式为先静压一遍再振压四遍然后在静压一遍,结合当地的自然条件(含水量过大)和我标的实际情况,路基填筑93区、94区采取土方施工,96区采用填石施工.碾压六遍后表观质量:无明显轮迹印,表面平整。
机械组合情况:LT220B压路机、CAT320挖掘机、山推160推土机、斯太尔自卸车。
目录一、工程概况 (7)二、工作内容及目的 (7)三、路基填筑施工方案 (7)1、施工准备 (7)2、基地处理 (8)3、测量放样 (8)4、填土路堤试验段施工 (8)四、试验段施工总结 (9)1、压实厚度 (9)2、压实遍数 (9)3、压实度的检测 (9)4、表观质量 (9)5、试验成果分析 (10)。
