泵站初步设计
取水泵站的设计s..

一、设计概述(一) 设计题目取水泵站工艺初步设计(二) 设计资料设计水量为200000m3/d,采用固定取水泵房用自流管从吸水井取水,自流管长度150m,水源洪水位标高为99.05m,枯水位标高为87.35m。
净化厂混合水井的水面标高为127.95m,自流取水管全长280m,泵站到净化场的输水干管全长2000m。
自用水系数α=1.05,取水头部到泵房吸水间的全部水头损失为1kPa(0.1m),泵房底板高度取1~1.5m。
二、设计概要取水泵站在水厂中也称一级泵站.在地面水水源中,取水泵站一般由吸水井、泵房及闸阀井三部分组成。
取水泵站由于它靠江临水的确良特点,所以河道的水文、水运、地质以及航道的变化等都会影响到取水泵上本身的埋深、结构形式以及工程造价等。
其从水源中吸进所需处理的水量,经泵站输送到水处理工艺流程进行净化处理。
本次课程设计仅以取水泵房为例进行设计,设计中通过粗估流量以及扬程的方法粗略的选取水泵;作水泵并联工况点判断各水泵是否在各自的高效段工作,以此来评估经济合理性以及各泵的利用情况。
取水泵房布置采用圆形钢筋混凝土结构,以此节约用地,根据布置原则确定各尺寸间距及长度,选取吸水管路和压水管路的管路配件,各辅助设备之后,绘制得取水泵站平面图及取水泵站立体剖面图各一张。
设计取水泵房时,在土建结构方面应考虑到河岸的稳定性,在泵房的抗浮、抗裂、抗倾覆、防滑波等方面均应有周详的计算。
在施工过程中,应考虑到争取在河道枯水位时施工,要抢季节,要有比较周全的施工组织计划。
在泵房投产后,在运行管理方面必须很好地使用通风、采光、起重、排水以及水锤防护等设施。
三、设计计算<一> 设计流量的确定和设计扬程估算:(1) 设计流量Q为了减小取水构筑物、输水管道各净水构筑物的尺寸,节约基建投资,在这种情况下,我们要求一级泵站中的泵昼夜不均匀工作。
因此,泵站的设计流量应为:式中 Qr ——一级泵站中水泵所供给的流量(m3/h);Qd ——供水对象最高日用水量(m3/d);α——为计及输水管漏损和净水构筑物自身用水而加的系数,一般取α=1.05T ——为一级泵站在一昼夜内工作小时数。
轴流泵站初步设计

轴流泵站初步设计第一部分 基本资料本区域属亚热带季风气候,气候温和湿润、四季分明、雨量丰沛、日照充足。
该区域多年平均气温15.9℃,1月份气温全年最低,平均为3.5℃,极端最低气温为-9.6℃,7~8月份气温全年最高,平均为28.7℃ ,极端最高温为 39.7 ℃ 。
多年平均降雨量 1400mm 。
全年降雨量有三个高峰期:3、4 月春雨期,雨日多,降水强度不大;5、6 月梅雨期,降雨量大,雨日长;夏秋季节的台风雨期,多狂风暴雨。
工程地质:根据场地地层情况和附近波速试验资料,场地土类型为中软土,基岩埋深一般大于 50m ,沿线场地类别为Ш类。
下沙排涝闸站:2007年底建成,6台轴流泵(约抽排40m3/S),自排四孔闸门(约290m3/S),排涝能力为20年一遇标准;四格排涝闸站3台(约20 m3/S),建于上世纪70年代, 排涝能力为10年一遇标准; 850排涝闸站,建于上世纪70年代,设计排水流量为4 m3/S ,排涝能力为10年一遇标准。
由于上述两排涝闸站从建成到运行有30多年,机组设备老化,泵房破损,泵站运行效率低,下沙经济开发区决定对两排涝闸站在原址进行拆除重建,使850排涝闸站排涝能力提高到20年一遇标准,泵站运行期外江(出水池)平均潮位5.97m ;内河(进水池)平均运行水位4.52。
使杭州经济技术开发区水位控制在 5.20m 以下,使城区最高水位不上地面。
第二部分 泵站设计 一、排涝流量、扬程计算1.排涝流量s m Q /43=2.排涝扬程损h H H ST +=m H ST 45.152.497.5=-=管道水头损失损h 按15%ST H 计算,则m H 67.115.045.145.1=⨯+=二、水泵选型根据选水泵原则按下列顺序进行。
(一) 确定泵型方案根据泵站设计扬程1.67m,查资料中水泵性能表得:600ZLB-160型水泵,转速为730r/min,叶角为0°;600ZLB-160型泵,转速为730r/min,叶角为+2°;700ZLB-125D型泵,转速为730r/min,叶角为-2°;700ZLB-125D型泵,转速为730r/min,叶角为-4°等四个泵型方案。
某排涝泵站初步设计报告书

某排涝泵站初步设计报告书第一章工程概况XX电力排涝站位于XX县中部XX镇XX村XX咀上,处陆水河左岸、北门畈东北边缘。
东临陆水,南靠北门畈,,西伴XX 县城,北依丘陵地带。
北门畈就地形来看属XX盆地平畈。
六十年代中期修建了陆水水库后,迴水涝渍,灾害频繁,粮食产量徘徊不前。
在上级主管部门的支持下,1977年冬季修建了北门畈围垸和XX排涝泵站,以确保粮食生产正常开展和县政府行政机构正常运转。
泵站按10年一遇1日暴雨2日排干的标准设计,设计需安装水泵机组8台,总容量1240千瓦。
但由于受资金的限制,当时泵站建设时期泵房下部按8台机组施工,水泵机组只安装了4台,总容量仅620千瓦。
因泵站未按设计标准实施,装机容量仅达到设计值的50%,30年以来,北门畈受渍水浸淹达11次之多,平均1.4年浸淹一次。
统计资料显示,近年受淹范围的扩大的趋势,受淹损失在加剧。
最严重一次发生在1998年,XX镇城区被淹面积达三分之一,北门畈内一片汪洋,损失惨重。
XX电排站已运行30余年,发挥着重要作用。
但由于运行年限长,突出很多问题。
从近几年运行情况来看,机电设备陈旧老化严重,运行、维修费用过高,生产成本增高,带病运行,时常出现因设备损坏和电路起火而停机地现象,安全生产隐患日渐突出,严重制约着农业的发展,给国民经济造成损失。
XX泵站担负11.6KM2集雨面积的排涝任务,受益范围包括郭家岭村、史家渡村、龙背村、XX村、环城村和农业局农场,共有5个村68个组15000人口。
北门畈7000余亩农田土壤肥沃,适宜种植蔬菜、水稻,是XX县粮食主要产区。
XX镇部分城区也在北门畈范围之中。
XX镇是XX县的政治、经济、文化中心,人口约12万,工厂、企业遍布。
随着社会经济发展,县城区面积发展到12平方公里,县卫生局及县医院、国税局、石油公司等许多政府部门、企事业单位迁出老城区向北门畈方向发展,其中部分区域地势较低,易于发生渍涝。
目前,XX县正在实施“一河两岸”规划,而北门畈又在规划核心区域。
泵站工程初设报告

芜湖市扁担河(永安桥‾官斗门段)综合整治工程永安桥泵站工程初步设计报告河海大学设计院二OO 七年五月目录前言............................................................................................错误!未定义书签。
1 综合说明 ..........................................................................................1.1 项目背景..........................................................................................错误!未定义书签。
1.2 水文气象..........................................................................................错误!未定义书签。
1.3 工程地质..........................................................................................错误!未定义书签。
1.4 工程任务及规模..............................................................................错误!未定义书签。
1.5 工程布置及主要建筑物设计..........................................................错误!未定义书签。
1.6 水力机械及辅助设备......................................................................错误!未定义书签。
丽水古城泵站初设(报批稿)

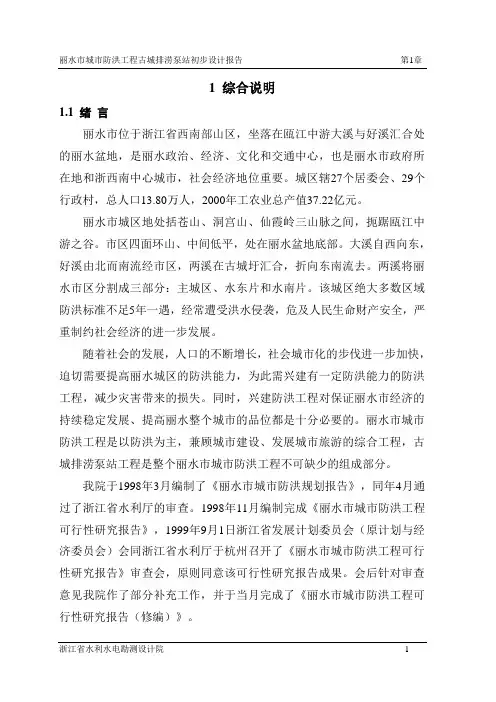

1 综合说明1.1 绪言丽水市位于浙江省西南部山区,坐落在瓯江中游大溪与好溪汇合处的丽水盆地,是丽水政治、经济、文化和交通中心,也是丽水市政府所在地和浙西南中心城市,社会经济地位重要。
城区辖27个居委会、29个行政村,总人口13.80万人,2000年工农业总产值37.22亿元。
丽水市城区地处括苍山、洞宫山、仙霞岭三山脉之间,扼踞瓯江中游之谷。
市区四面环山、中间低平,处在丽水盆地底部。
大溪自西向东,好溪由北而南流经市区,两溪在古城圩汇合,折向东南流去。
两溪将丽水市区分割成三部分:主城区、水东片和水南片。
该城区绝大多数区域防洪标准不足5年一遇,经常遭受洪水侵袭,危及人民生命财产安全,严重制约社会经济的进一步发展。
随着社会的发展,人口的不断增长,社会城市化的步伐进一步加快,迫切需要提高丽水城区的防洪能力,为此需兴建有一定防洪能力的防洪工程,减少灾害带来的损失。
同时,兴建防洪工程对保证丽水市经济的持续稳定发展、提高丽水整个城市的品位都是十分必要的。
丽水市城市防洪工程是以防洪为主,兼顾城市建设、发展城市旅游的综合工程,古城排涝泵站工程是整个丽水市城市防洪工程不可缺少的组成部分。
我院于1998年3月编制了《丽水市城市防洪规划报告》,同年4月通过了浙江省水利厅的审查。
1998年11月编制完成《丽水市城市防洪工程可行性研究报告》,1999年9月1日浙江省发展计划委员会(原计划与经济委员会)会同浙江省水利厅于杭州召开了《丽水市城市防洪工程可行性研究报告》审查会,原则同意该可行性研究报告成果。
会后针对审查意见我院作了部分补充工作,并于当月完成了《丽水市城市防洪工程可行性研究报告(修编)》。
丽水市城市防洪工程按主城区、水南片和水东片进行布置,防洪标准为50年一遇,为Ⅲ等工程,大溪、好溪防洪堤为3级建筑物。
1999年11月浙江省计划与经济委员会下达的(浙计经投[1999]1615号)《关于丽水市城市防洪工程可行性研究报告的批复》,“原则同意该可行性研究报告”,“同意按甲类水利项目建设丽水市城市防洪工程”,“同意丽水市城市防洪标准为50年一遇,城市周边排山洪标准为10年一遇”。
排涝泵站初步设计报告书

第一章工程概况××电力排涝站位于我县西南部,和××县毗邻的××联圩上,东依丘陵地带,北临信江主流,南与××圩对岸,圩内有一条小港纵贯南北成为沟通内湖主要渠系。
就地形来看虽属平原,但也有少量丘陵,还有洼地,地形较为复杂。
圩内共有23.44KM2,本站要担负18.34KM2集雨面积的排涝任务,受益范围禾山乡和禾斛岭垦殖场富强分场的一部分,共有7个生产队和5000人口。
圩内地面高程自13.00~30.00(黄海高程,以下同),田面高程13.5~19.00分布在平原和一些山垅内,旱地高程自19.00~28.00分布在红琅丘陵的山岗上,土壤肥沃,适宜种植粮棉,是该县粮食主要产区。
该圩内原四个排水系统:①利用王家水库开沟导托山洪 2.5 KM2;②××闸负担下垣排涝面积7.8 KM2;③富强闸、新源闸共负担圩上垣排涝面积10 KM2;④濠池闸负担濠池圩3.1Km2排涝任务。
虽然排涝工程分布较为合理,但因该处位于信江下游鄱湖之滨,每当夏秋汛期,外河水位涨得快,退得慢,持续时间长,自排机会很小,因而连年遭受不同程度的内涝灾害。
灌溉方面:利用东南边的王家水库可灌溉1000亩外,其余全部依靠人工提水和抽水机来灌溉,在旱情严重时还时常缺少灌溉水源,内涝和旱情给圩内群众造成重大经济损失,圩内人民要求建站的呼声十分迫切。
为发展农业生产确保旱涝保收,1967政府投资兴建了××电排一站(排灌溉给合),装机4台其中3台155KW,1台55KW(负责灌溉),装机容量520KW。
1984年增建××电排二站,装机3台155KW,装机容量465KW,两站合计总装机容量985KW。
电排站的兴建解决了6700亩良田排涝任务和2000亩高田灌溉需求,改造湖田6500亩,促进了圩内农业稳产增收,改善了圩内群众生活。
水泵站初步设计

水泵站初步设计20031.设计任务与基本资料1.1 设计任务完成胜利排水泵站的初步设计1.2 建站目的为对某市用水环境进行综合治理,满足全市排污排涝等需求,拟在该市东区建一座排水泵站,将水排人外河,市内有一环卫河自西向东,市内外泄水流可汇人南北流向的外河一上龙河。
1.3 设计标准水泵站按《泵站设计规范》和《室外给水排水设计规范》的标准,该站为三级建筑物。
1.4 基本资料(1)地形资料:环卫河自西向东,河底高程4m ,底宽4m ,外河为南北流向。
防洪堤顶高程14.5m ,堤坡底为1:2.5,建站地点高程9m 。
(2)地质资料:建站地点地势平坦,地面下向至5.04m 为素填土,夹少量碎砖、小石子、植物根,3190KN m γ=, 217c KN m =,内磨擦角φ=13°,[]280R KN m =;5.04米以下为亚粘土,3190KN m γ=,210c KN m =,内磨擦角φ=18°,[]2100R KN m = 。
泵站墙后回填土,r=190KN/m3,c=30 KN/m2,φ=15°,外磨擦角取(1/3-2/3)φ。
(3)水文资料: 环卫河末河底面高程:4.0m 环卫河河底河底宽度:4.0m 水位组合水位 外河 环卫河 最高水位 ▽11.0m ▽6.0m 设计水位 ▽10.5m ▽5.0m 最低水位▽8.5m▽4.5m地下水水位▽4.0m(4)流量资料:km)排水率排水面积(2m3/s/KM2总面积自排面积分流面积胜利站抽排面积32m s km29 12.4 5.6 11 0.36(5)交通:外河可以行船,附近有公路通往市区,交通便利。
(6) 电力来源:站址附近有变电所一座,6KV输电线路经过此站。
(7)水温:排水时最高气温37°,最高水温25°。
1.5其它设计依据(1)设计任务与指导书扬州大学2003(2)《泵站设计规范》GB/T50265-97(3)《水泵站设计示例与习题》(4)《中小型泵站设计与改造技术》储训刘复新主编(5)《泵站过流设施与截流闭锁装置》严登丰著(6)《中小型泵站设计图集》2. 泵站机组设计2.1水泵选型2.1.1设计扬程计算设计扬程,利用公式(2-1)计算:损设内设外设h h h H +-= (2-1) 式中 设H ——设计扬程(m);设外h ——设计外水位∇10.5m ;设内h ——设计内水位∇5.0m ;损h ——管路损失为净扬程的(10-25)%;选20%。
某排涝泵站更新工程初步设计说明书报告

1.综合说明1.1 工程概况XX县位于湖北省东部,大别山南麓,长江中游北岸,东临巴河,西毗举水,北依大别山,南抵长江,分别与湖北省鄂州市、武汉市新洲区和黄冈市黄州区、浠水县、罗田县和麻城市相邻。
地理位置介于东经114°47′~115°14′、北纬30°35′~30°54′之间。
东西横宽44km,南北纵长约38km,版图面积833km2,下辖10个乡镇,总人口37.29万人。
XX泵站是XX县骨干排涝工程,由XX站和金锣港站组成,总装机16台,容量6105kW,设计排涝流量55.7m3/s。
其中XX站装机2×1000+3×800kW,设计排涝流量42.5m3/s,金锣港站一机房装机6×155kW,设计排涝流量7.2m3/s,金锣港站二机房装机5×155kW,设计排涝流量6.0m3/s。
XX泵站排区总面积190km2,分高排区和低排区,高排区面积15km2,排水任务由金锣港站二机房承担,低排区面积175km2,由XX站和金锣港站一机房承担,高低排区之间以金锣港站二机房前池左岸分水闸相连。
排区范围包括XX县城和XX、方高坪、淋山河、王家坊四个乡镇以及金锣港、XX两个国营农场,总人口22万,耕地面积13.50万亩,其中水田8.06万亩,旱地5.44万亩。
XX泵站自建成至2005年,共运行106374台时,排水 18.394 亿m3,为排区的农业生产和经济发展起了重大作用。
1.1.1 XX站概况XX站位于XX县城东南约4km处XX大闸旁,对应黄冈长江干堤堵龙堤桩号227+598,块基形泵房,肘弯形进水属堤后式泵站。
XX站是排区主力排涝泵站,装机2×1000+3×800kW,设计流量42.5m3/s,于1966年动工兴建,1971年投入运行。
该站原设计装机5台48ZLB-87型水泵500kW电机的机组,主厂房及进出水流道等建筑物均按500kW机组施工,土建工程完成后,由于该机型停止生产,于1971年被迫改成安装64ZLB-50型水泵配800kW电机的机组, 1971年5月4台机组投入运行,第5台机组于1974年5月投入运行,形成了”大机蹲小窝”的现象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2014年中央农田水利建设资金--县小型水利工程提升改造项目XX镇xx提水站提升改造工程初步设计xxx水利局设计室二O一四年六月项目名称:2014年中央农田水利建设资金--县小型水利工程提升改造建设项目xx提水站提升改造工程初步设计工程编号:xxx水利局设计室法人代表:设计人员名单:批准:审核:校核:编制:目录1项目区概况 (5)1.1自然状况 (5)1.2经济社会发展状况 (5)1.3项目区农田水利工程建设、运行及管护状况 (5)2项目实施的必要性和可行性 (6)2.1必要性 (6)2.2可行性 (6)3建设目标与主要任务 (7)3.1建设目标 (7)3.2主要任务 (8)4技术设计方案 (8)4.1设计依据 (8)4.2设计标准 (9)4.3项目区水量供需平衡分析 (9)4.4总体布置 (10)4.5主要材料设备及工程量 (11)5投资概算 (12)5.1投资概算的原则和依据 (12)5.2投资概算 (15)5.3资金筹措方案 (16)6效益分析 (16)7建设与管理 (18)7.1建设管理 (18)7.2资金管理 (20)7.3施工组织 (20)7.4施工进度安排 (25)7.5运行维护 (25)8附件 (26)附表1:--县小型水利工程提升改造建设项目xx提水站提升改造初步设计概算表附图1:2013年中央农田水利建设资金--县小型水利工程提升改造建设项目xx提水站提升改造初步设计图1、项目区概况1.1自然状况xx提水站工程位于--县XX镇镇境内,为提升改造工程,灌溉面积为2000亩,主要灌溉xx村的北队、西队、前、后拐、4个村民组。
项目区地处江淮分水岭地区,为缺水易旱地区,属北亚热带湿润半湿润季风气候区,多年平均降水量为859mm,降雨间年际变化大,年内分配不均,最大年降水量为1733mm(1991年),最小年降水量为490mm(1994年),最大年降水量是最小年降水量的3.5倍。
项目区气候属我国南北过渡带,多年平均气温为14.8℃,历史最高气温为41.0℃,历史最低气温为零下18.6℃;多年平均蒸发量为1684mm,多年平均无霜期215天。
多年平均风速为3.5m/s,全年以偏东风为主,冬季盛行偏北风,夏季偏南风,春秋两季为风向转换季节。
1.2经济社会发展状况XX镇xx村面积5.8 km2,人口5100人,现有耕地11000亩。
主要农作物以麦油、水稻俩季。
农民人均纯收入8100元。
1.3项目区农田水利工程建设、运行及管护状况1.3.1农田水利工程状况项目区内没有骨干水利工程,灌溉水源主要是当家塘以及当地群众自行沿--河提水灌溉。
项目区内现有塘坝3座,有效塘容为20万方,供水量已远不能满足灌溉要求。
xx村于1991年在--河xx拦河坝上游建xx提水泵站,设计灌溉面积2000亩,该泵站自建成投入运行二十多年,年久失修,设备严重老化,泵房损毁严重,已经不能正常运行。
1.3.2 工程设施运行情况XX镇结合水利部门塘坝扩挖工程,在该村扩挖了大窑塘等3座当家塘,计划利用--河非用水高峰期,将--河长流余水抽提到大窑塘、长塘、小窑塘,将灌区内塘坝蓄满,进行调蓄灌溉。
提升改造xx提水站,设计灌溉面积2000亩,水源取自--河流域,水源丰富,长年流水。
2、项目实施的必要性和可行性2.1必要性鉴于该项目区xx提水站老化损毁严重,内水严重不足,易汗缺水,--河流域绕境而过,水源丰富,项目区群众迫切要求提升改造xx 提水站工程,同时通过泵站串塘的型式,进行调蓄灌溉,扩大项目区内的塘坝的调节系数,提高项目区内农田灌溉保证率,使农业稳产高产。
2.2可行性1、工作组织方面为加强对该工程的领导,--县将成立以分管县长为组长,县财政局、水务渔业局有关人员为成员的“--县中央农田水利建设资金农田水利建设管理处”,领导小组下设办公室,办公地点设在水务渔业局。
领导小组及其办公室负责组织、协调工程的实施,督促地方配套资金的落实,监督工程建设质量、进度和资金使用,安排完工工程初验和建成工程的管理。
项目区的干部、群众参加开发的热情高,要求迫切。
各级党委、政府利用这次机遇,把项目当做一项“德政工程”和“富民工程”来抓,项目占有“人和”条件突出。
2、资金筹措方面本项目所需资金由中央、地方和受益群众共同负担。
在中央资金计划下达后,--县人民政府除积极争取省、市级配套资金,并积极安排本级财政的比例配套资金,其余资金由受益群众自筹。
县政府制定投资优惠政策,运用市场机制或通过招商吸引社会资金。
原则上财政投资主要用于骨干工程投资,其他工程投资则由省、市、县、乡镇和受益群众筹集。
资金方面确实可行。
3、管护运行机制方面为了充分发挥工程效益,合理利用水资源,促进农业增产增收,建设一套科学的管理模式,使工程走上以水养水,良性循环的发展轨道,项目建成后,通过承包、租赁、股份合作制、拍卖等改革方式,将项目区小型水利工程的管理、维修和养护与工程的所有权、经营权、使用权落实到具体用水户协会和个人,并实行灌区的统一管理,科学进行供水成本测算,制定合理水价,并利用项目实施后配套工程和供水计量实施,做到量水到(农渠)口、配水到户、核算到亩、按方收费。
做到建成一片、管好一片、发挥效益一片。
因此,本项目建设在管护运行机制方面是可行的。
3、建设目标与主要任务3.1建设目标本次提升改造实施方案建设总目标是通过工程实施,使项目区提高农业抗御自然灾害能力,为粮食安全、用水安全、生态环境安全提供有力的支撑和保证,推动农村社会走和谐发展道路。
工程建成后农田灌溉保证率提高到85%。
3.2主要任务项目主要建设任务包括:提升改造泵站设备、厂房拆除重建、进水池拆除重建、架设S11-50KVA变压器级高压线路、新建D250PVC 输水管道及分水闸阀。
4、技术设计方案4.1设计依据《中央财政统筹从土地出让收益中计提的农田水利建设资金使用管理办法》(财农[2013]14号)《中央财政统筹从土地出让收益中计提的农田水利建设资金项目建设指南》《灌溉与排水工程设计规范》(GB50288-99)《渠道防渗工程技术规范》(SL18-2004)《水闸设计规范》(SL265-2001)《水闸施工规范》(SL27-91)《节水灌溉技术规范》(SL207-98)《水工混凝土结构设计规范》(SL/T191-2008)《水利水电工程等级划分及洪水标准》(SL252-2000)《水利建设项目经济评价规范》(SL72-94)《泵站设计规范》(GB/T50265-97)《泵站技术改造规范》(SL254-2000)现行有关其他政策、法规、规定等。
4.2设计标准项目区主要农作物为水稻、小麦、油菜等,根据有关规范,结合项目区地形特征和水源条件,采用提水灌溉和自流灌溉方式,灌溉保证率取85%。
按照《泵站设计规范》(GB/T50265-97),xx提水站为小(2)型泵站,泵站等别为Ⅴ等,主要建筑物级别为5级。
4.3项目区水量供需平衡分析4.3.1 水资源供需平衡分析4.3.1.1、水资源可利用量分析项目区目前共有当家塘3面,有效塘容20万立方米。
4.3.1.2、需水量分析灌区面积2000亩,其中水田率为85%。
根据《--县水资源规划》:项目区位于Ⅳ区,在75%保证率的情况下,毛灌溉定额为202.4m3/亩。
考虑到项目区基本都是水田,实际灌溉定额远大于统计区域的毛灌溉定额,经多年实际经验,毛灌溉定额应在400 m3/亩以上。
项目区需水量为2000*400=800000 m3。
4.3.1.3、水资源供需平衡分析综上所述,项目区所缺水量为60万方。
4.3.1.4、合理开发利用水资源及其调配和意见一是新建、深挖当家塘工程,把水留住。
二是由于项目区--河流域绕境而过,水源丰富,提升改造提水泵站工程,以解决项目区缺水问题。
主要措施:提升改造xx提水站,抽取--河非用水高峰期余水,采取泵站串塘工程,将灌区内塘坝蓄满,进行调蓄灌溉。
增加当家塘的调节次数等措施彻底解决项目区的灌溉问题。
4.4工程布置与设计4.4.1泵站布置与设计xx提水站原设计方案为:设备选型为250S-24A离心泵1台,配套动力为Y200L-4-37KW电机;进水管为DN250铸铁管;出水管水平安装的是DN250铸铁管,配DN250手动闸阀;厂房结构为砖混结构平房;水源取自--河。
工程存在问题:水泵、电机、开关柜,进水管、闸阀等老化、锈蚀损毁严重,已经不能使用。
厂房房顶漏水,墙体断裂、门窗老化、损毁严重,存在安全隐患。
提升改造设计方案:该泵站提取--河流域xx坝水源,--河治理基本完成,--河来水面积47 km2,流域水源丰富,水源达到充分保证。
该工程等级:属小(2)型泵站,工程等级为Ⅴ等。
本次提升改造因连接串塘工程,沿途管路水头损失,需要增加扬程,不改变流量。
该泵站提取xx拦河坝水源,xx拦河坝堰顶高程34.95 m,提升改造设计进水位高程34.95m,水泵安装高程37.50 m,出水位高程46.00 m。
新增埋设DN250PVC输水串塘管道,连接大窑塘、小窑塘、长塘等。
架设S11-50KVA变压器级高压线路。
具体内容如下:一、提升改造原有的水泵、电机、XL低压控制柜、SZ-8水环式真空泵、架设S11-50KVA变压器级高压线路等;二、提升改造进、出水DN250铸铁管道和DN250闸阀,增加埋设DN205PVC输水管道及出水阀门;三、对原有厂房、进水池进行拆除重建、出水池拆除;原泵站设备情况见表4.4.1。
表4.4.1 原提水站设备参数表本次拆除重建设备选型情况见表4.4.2.表4.4.2 提水站水泵、电机设备选型成果表表4.4.3 提水站其他设备选型成果表4.5主要材料设备及工程量主要设备见表4.5.1。
工程量汇总见表4.5.3。
5、投资概算5.1投资概算的原则和依据5.1.1编制依据基本编制依据①安徽省水总[2008]139号文颁发的《水利工程设计概(估)算编制规定》。
②水利部水总[2002]116号文“关于发布《水利建筑工程概算定额》、《水利建筑工程预算定额》。
③水利部1993年颁布的《(中小型)水利水电设备安装工程概(预)算定额》。
④施工机械台班费定额采用水利部2002年颁发的《水利工程施工机械台时费定额》,其中第一类费用不调整,第二类费用根据本工程所采用的人工、燃料预算单价按实计算。
⑤独立费用根据安徽省水利厅颁布的“关于农业综合开发中型灌区节水配套改造项目可行性研究报告编制提纲的通知”计取。
⑥人工预算单价采用安徽省皖水建[2014]59号文颁发的《关于调整安徽省水利工程人工预算单价的通知》。
5.1.2概算编制5.1.2.1基础单价1、基础单价编制依据①人工预算单价根据“安徽省皖水建[2014]59号”文的规定,按枢纽工程计算:工长工时费8.67元/工时;高级工工时费8.09元/工时;中级工工时费6.94元/工时;初级工工时费3.74元/工时。
