离心压缩机组施工方案(精选、)

合集下载

离心式压缩机组安装方法分析

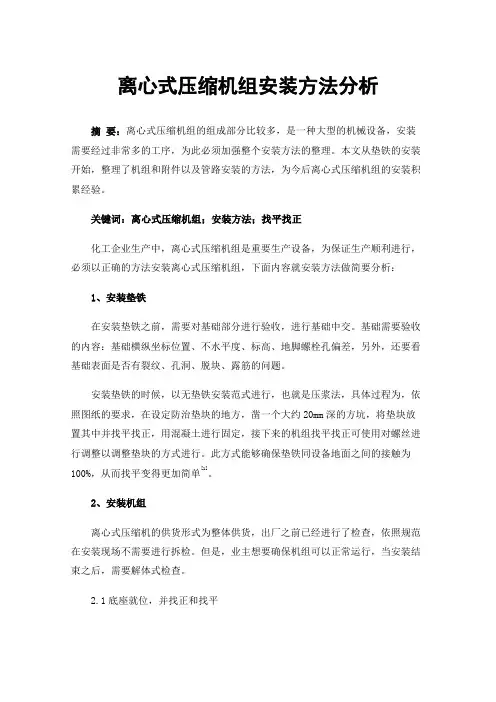

离心式压缩机组安装方法分析

离心式压缩机组安装方法分析摘要:离心式压缩机组的组成部分比较多,是一种大型的机械设备,安装需要经过非常多的工序,为此必须加强整个安装方法的整理。

本文从垫铁的安装开始,整理了机组和附件以及管路安装的方法,为今后离心式压缩机组的安装积累经验。

关键词:离心式压缩机组;安装方法;找平找正化工企业生产中,离心式压缩机组是重要生产设备,为保证生产顺利进行,必须以正确的方法安装离心式压缩机组,下面内容就安装方法做简要分析:1、安装垫铁在安装垫铁之前,需要对基础部分进行验收,进行基础中交。

基础需要验收的内容:基础横纵坐标位置、不水平度、标高、地脚螺栓孔偏差,另外,还要看基础表面是否有裂纹、孔洞、脱块、露筋的问题。

安装垫铁的时候,以无垫铁安装范式进行,也就是压浆法,具体过程为,依照图纸的要求,在设定防治垫块的地方,凿一个大约20mm深的方坑,将垫块放置其中并找平找正,用混凝土进行固定,接下来的机组找平找正可使用对螺丝进行调整以调整垫块的方式进行。

此方式能够确保垫铁同设备地面之间的接触为100%,从而找平变得更加简单[1]。

2、安装机组离心式压缩机的供货形式为整体供货,出厂之前已经进行了检查,依照规范在安装现场不需要进行拆检。

但是,业主想要确保机组可以正常运行,当安装结束之后,需要解体式检查。

2.1底座就位,并找正和找平去除底座下面和基础面的油污、灰尘和锈蚀,然后将底座吊起来。

在调节底座的时候,可调节底座上螺栓,从而找正位置,保持水平,具体要求为:基础中心线和中心线保持一致,偏差值不能高于5mm;标高偏差值是±3mm;底座水平偏差并不能超出0.05mm/m。

底座安装结束,找好水平度之后,需要使用临时的垫铁将孔隙垫实,当二次灌浆完毕之后,可调节螺栓,让其松开,让地脚螺栓保持拧紧状态。

2.2针对机组进行二次灌浆以无收缩水泥沙浆进行灌浆,标号必须高出设备基础材料标号一级,必须有安装人员配合进行灌装,一边浇灌一边振捣,灌浆层凝结之后,可以将底座顶丝松开,而基础上的螺栓实施灌浆,应当先于底板灌浆,还要达到规定的强度[2]。

离心式压缩机方案

离心式压缩机方案

6.2.7离心式压缩机安装方案(一)、工程概况220万吨/年蜡油加氢装置有循环氢压缩机组一台,为离心式压缩机,构造型式为径向剖分筒形离心式压缩机,单段压缩;压缩机由3.5MPa背压式蒸汽轮机驱动,汽轮机调速器采用电子调速器,为指导该压缩机旳施工,特编制此原则方案。

(二)、编制根据1、《化工机器安装工程施工及验收规范(离心式压缩机)》(HGJ205-92);2、《乙烯装置离心压缩机组施工技术规程》(SHJ519-91)3、《压缩机、风机、泵安装工程施工及验收规范》(GB50275-1998);4、《机械设备安装工程施工及验收通用规范》(GB50231-1998)5、《石油化工设备基础施工及验收规范》(SH3510-);6、《石油化工设备安装工程质量检查评估原则》SH3514-;7、《石油化工施工安全技术规程》SH3505-1999;8、《石油化工工程建设交工技术文献规定》SH3503-;(三)、施工准备1、设备开箱完并报检合格,随机带资料文献齐全;2、基础验收、交接完,有关施工资料齐全;基础上安装基准线、定位线及标高线已标定,麻面已铲凿,垫铁窝已处理;3、厂房范围内地下工程完毕,场地平整,地面已硬化;4、压缩机棚施工完,吊车满足使用规定;6、临时用电、用水已具有,消防设施符合规定;7、工具准备齐全、性能满足安装规定;8、安装、检查使用旳测量及检查用仪表、仪器准备齐全,精度符合原则,检查合格并在有效有效期内。

(四)、施工工艺环节及控制1、施工工艺环节(见下页)2、施工工艺及控制(1)施工图纸会审设计图纸到位后,由监理单位、总承包单位、设计单位、施工单位进行设计交底和图纸会审。

设计交底规定设计单位将图纸旳设计规定及所执行旳原则、规范加以明确,保证设计规定与实际施工紧密结合;图纸会审规定各方将设计图纸中存在旳问题及早暴露,及时加以修改、纠正,从而防止在现场实行中导致障碍,影响工程进展,使得质量目旳无法实现。

离心机施工方案

离心机施工方案

中国石油化工股份有限公司镇海炼化分公司制氢原料结构调整改造离心式压缩机安装施工方案业主名称中国石油化工股份有限公司镇海炼化分公司工程编号文件编号工程名称制氢原料结构调整改造0531文件类别□重大□专项□一般工程类别□新建□扩建□改造□检修版本日期页次说明送审稿报批稿批准稿√审批表工程名称:制氢原料结构调整改造方案名称类别离心式压缩机安装施工方案一般施工技术方案程序职务/部门签名日期项目部审核专业责任工程师会签施工部QA/QC部HSE部控制部审批项目技术负责人中石化镇海炼化制氢原料结构调整改造项目安装工程(三标段)离心式压缩机安装施工方案编制:审核:批准:中国化学工程第四建设有限公司2018年04月10日目录1、概述 (1)2、编制依据 (2)3、压缩机安装程序 (2)4、安装前的准备工作 (3)4.1技术资料 (3)4.2材料准备 (4)4.3施工机工具准备 (4)4.4开箱检验 (4)4.5安装条件 (4)4.6基础验收及处理 (5)5、压缩机组安装 (6)5.1凝汽器 (6)5.2机组安装 (6)5.3汽轮机初找平 (8)5.4汽轮机轴承安装 (9)5.5与压缩机初对中 (9)5.6压缩机支撑轴承 (11)5.7压缩机止推轴承 (12)5.8精找平找正、对中 (13)5.9二次灌浆 (14)5.10其他部位的组装与检测 (14)5.11保护装置安装 (14)5.12汽轮机附属管道安装 (15)5.13串联式干气密封安装 (15)5.14压缩机油系统安装 (16)5.15压缩机附属管道安装 (17)6、进度计划 (18)6.1、编制依据 (18)6.2、进度计划安排 (18)7、主要资源需求计划 (18)7.1劳动力安排 (18)7.2机组施工量具一览表 (18)7.3施工机具及手段用料 (19)8、质量保证措施 (19)8.1质量保证体系及主要人员管理职责 (19)8.2质量管理控制措施 (20)8.3其他质量控制措施 (21)8.4质量控制点的设置 (21)9 安全保证措施 (24)9.1安全管理体系及主要人员职责 (24)9.2技术交底 (28)9.3高处作业 (28)9.4交叉作业 (29)9.5吊装作业 (29)9.6安全工作分析(JSA) (30)10、雨季及台风施工措施 (30)11、成品保护措施 (31)12、应急预案 (31)12.1、应急救援组织机构 (31)12.2、事故急救 (32)12.3、事故处理 (32)12.4、具体事故应急措施 (32)12.5、应急终止 (36)1、概述1.1 项目概述:中石化镇海炼化制氢原料结构调整改造项目三标段制冷单元(2400)共有丙烯压缩机(位号24K001)一台,设备形式为离心压缩机、机型3MCL456、蒸汽透平功率:3560kw、转速9600rpm、设备单重132吨。

离心式压缩机组无垫铁安装技术

离心式压缩机组无垫铁安装技术

离心式压缩机组无垫铁安装技术发表时间:2019-04-11T14:50:13.937Z 来源:《基层建设》2019年第2期作者:刘浩然[导读] 摘要:近年来,为了进一步提高能源利用率,我国很多天然气输送企业在天然气的长输管道上进行余热再利用,通过回收燃气轮机尾部高温烟气来进行供暖、发电等。

锦州石化公司工程质量监督站 121000摘要:近年来,为了进一步提高能源利用率,我国很多天然气输送企业在天然气的长输管道上进行余热再利用,通过回收燃气轮机尾部高温烟气来进行供暖、发电等。

本文阐述了离心式压缩机组无垫铁安装技术,施工工艺更加简单方便,具有稳定性好、无垫铁腐蚀等优点,增加设备稳定性和抗震性,同时可以大大降低设备运行时的振动和噪音,值得推广应用。

关键词:离心式;压缩机组;无垫铁;安装技术天然气是一种高效、洁净、环保的优质能源,在我国的使用率逐年提高,应用领域涉及工业、农业、生活服务等方面,可以说天然气的应用改变了人们的生活,带来许多便利。

在天然气的使用过程中,人们需要运用天然气输送设备,其中燃气轮机驱动压缩机在天然气增压站中使用较为广泛。

燃气轮机不仅具有良好的热力性能以及低污染低排放等特点,还具有启动快、运行平稳灵活、效率高、功率大、体积小等优势,因此燃气轮机的使用已经受到越来越多的关注。

1概述离心式合成压缩机组是甲醇合成核心设备,转速高、压力高,要求安装精度高,确保其长时间安全稳定运行。

目前国内外离心压缩机组大多数采用无垫铁安装方法,以避免有垫铁安装时垫铁与灰浆之间出现间隙,造成底座与机组受到不均匀的反向负荷,致使机组不能长周期正常运转。

采用无垫铁安装法,机组自重及地脚螺栓拧紧力均匀地由二次灌浆层来承担,设备减震效果明显。

本文以某30万t/年焦炉气制甲醇项目的合成压缩机组为例来介绍离心压缩机组的无垫铁安装方法。

该项目的合成压缩机组型号为2BCL458+3BCL459,是由两缸5段17级组成,原动机为凝汽式汽轮机,合成压缩机组和汽轮机均采用无垫铁安装法一次安装运行成功。

压缩机基础施工方案

压缩机基础施工方案

压缩机基础施工方案1. 引言本文档旨在为压缩机基础施工提供一个详细的方案。

在施工过程中,合理的施工方案能够确保压缩机的安全、稳定运行,减少故障发生的概率,提高施工效率。

2. 施工前准备在进行压缩机基础施工之前,需要进行一系列的准备工作,包括但不限于:•设计方案评审:确认设计方案是否符合需求,确定施工的具体要求。

•材料准备:准备施工所需的材料,如混凝土、钢筋等。

•设备准备:准备施工所需的设备,如挖掘机、泵车等。

•现场勘测:对施工现场进行勘测,了解地质条件等。

3. 施工步骤3.1 地基准备地基是压缩机基础施工的基础,地基准备工作需要确保地基的稳定性和承载能力。

3.1.1 清理地面清理施工现场,将地面上的杂物、草木等清除干净,确保施工现场整洁。

3.1.2 打桩定位根据设计方案,确定压缩机基础的位置,并在地面上进行打桩定位。

3.1.3 挖掘基坑根据设计方案要求,使用挖掘机挖掘符合要求的基坑。

3.2 基础施工基础施工是压缩机基础施工的关键步骤,其质量直接影响到压缩机的安全运行。

3.2.1 基础模板安装根据设计方案,安装基础模板并确保其水平、垂直。

3.2.2 钢筋布置根据设计方案,进行钢筋的布置,并确保钢筋的位置和间距符合要求。

3.2.3 浇筑混凝土在钢筋布置完成后,进行混凝土的浇筑工作。

在浇筑混凝土之前,需要确保混凝土的配合比例、坍落度等符合要求。

3.2.4 等待混凝土凝固完成混凝土的浇筑后,等待混凝土充分凝固,通常需要等待3-7天。

3.3 后续工作3.3.1 压缩机基础防渗处理在混凝土凝固后,进行压缩机基础的防渗处理,以防止基础出现渗漏的情况。

3.3.2 压缩机基础强度测试对压缩机基础进行强度测试,确保其承载能力符合设计要求。

3.3.3 基础周边清理对施工现场进行清理,将施工过程中产生的垃圾、材料等清理干净。

4. 施工安全措施在进行压缩机基础施工过程中,必须重视安全问题,采取相应的安全措施。

•施工现场设置警示标识,提醒其他人员注意安全。

压缩机安装施工方案

压缩机安装施工方案

(22) (23)一、 ......................................... 工程概况及主要特点 3 二、 编制依据 (3)三、 机组主要部件数量,技术参数 .................. 4 四、 主要施工的工序 .. (5)五、 施工应具备的条件及施工准备工作 ................ 5 六、 ........................................基础验收 6 七、 ...................... 开箱检验及安装前的准备工作 7 八、 ............................ 离心压缩机组的安装 8 九、 ........................ 离心压缩机组精对中找正 10 十、离心压缩机组拆检 ............................ 13 十^一、离心压缩机组的二次灌浆 ................... 16 十二、离心压缩机组最终对中 .................... 17 十三、往复压缩机组的安装 ................ 十四、往复压缩机组的对中找正 ........... 十五、附属设备及管路的安装 ........... 十六、油系统的试运行 ...........十七、质量控制点 (23)十八、质量、安全控制措施 ................ ……....... 17 .......20 (21)十九、主要施工计划 (25) (22) (23)、工程概况及主要特点1.1德宝路化工股份有限公司10万吨/年烷烃脱氢项目中气压机(离心压缩机)是沈阳鼓风机集团股份有限公司设计制造(型号为3MCL528);离心压缩机组中的原动机为电机拖动。

1.2电机、压缩机气缸通过变速箱进行力矩传动。

电机、变速箱和压缩机共用一个底座。

图1-1离心压缩机机组布置示意简图1.3往复压缩机是上海东方压缩机制造有限有公司设计制造的四级四列对动式压缩机(型号为290-C-401 )。

离心式压缩机组安装方案

离心式压缩机组安装方案

离心式压缩机组安装方案离心式压缩机组是一种常用的压缩机装置,其结构紧凑、噪音小、运行稳定、效率高等特点使其成为工业生产中常用的设备之一、在离心式压缩机组的安装过程中,需要考虑多个方面的因素,包括设备选址、安装位置、安装方法、配套设施等。

首先,设备选址是离心式压缩机组安装的首要考虑因素。

选址应远离噪音敏感区域,避免对周围环境和人员产生影响。

同时,选址时还需考虑到设备的运输和安装便利性,可选择离供电源较近且有足够运输和操作空间的地点。

其次,安装位置的选择是离心式压缩机组安装的重要环节。

压缩机组的位置应当尽量接近气体供应和消耗位置,确保气体输送路径短、管道损失小,以提高设备的运行效率。

此外,安装位置还需具备良好的通风条件,以保证压缩机组的散热效果。

在安装方式方面,一般有地面安装和室内安装两种情况。

地面安装是将离心式压缩机组放置在固定支架上,通过地下管道与其他设备连接。

室内安装是将离心式压缩机组放置在独立的机房中,通过室内通风系统进行散热和排烟,同时还需考虑到噪音隔离措施。

具体的安装方式应根据实际情况和工艺要求进行选择。

配套设施是离心式压缩机组安装过程中不可忽视的一环。

首先,需要为离心式压缩机组提供稳定的电源和地线设施,以确保设备正常运行和安全使用。

其次,还需要根据设备的尺寸和重量,配备合适的支撑结构和固定装置,以确保设备安装牢固可靠。

此外,还需要考虑到排水和排气设施的设置,以保持设备正常的运行和维护。

最后,在安装过程中还需注意一些技术要点。

首先,需要进行严格的设备安装验收,包括安装材料和配件的质量、设备的精确安装位置、安装过程中的焊接和连接质量等。

其次,需要进行设备运行试验和调试,以确保设备的运行性能和稳定性。

最后,还需要进行设备的操作培训和维护指导,提高操作人员的技术水平和设备的使用寿命。

总之,离心式压缩机组的安装方案需要综合考虑设备选址、安装位置、安装方式、配套设施等多个方面的因素。

只有合理设计和严格执行安装方案,才能确保设备的正常运行和安全使用。

压缩机改造工程施工方案

压缩机改造工程施工方案

一、工程概述项目名称:XX公司压缩机改造工程工程地点:XX公司生产基地工程内容:对现有压缩机进行拆除、改造、安装及调试工期要求:60天工程估算价:XX万元二、施工准备1.施工组织设计成立以项目经理为负责人的项目团队,明确各岗位人员职责,制定施工进度计划、质量保证计划、安全文明施工计划等。

2.技术交底组织施工人员进行技术交底,明确施工工艺、质量标准、安全注意事项等。

3.材料、设备准备根据设计要求,采购所需的材料和设备,确保材料、设备符合国家标准和质量要求。

4.施工现场准备清理施工现场,确保施工场地平整、畅通,满足施工要求。

三、施工工艺1.压缩机拆除(1)切断电源,确保安全;(2)拆卸压缩机各部件,注意保护;(3)将拆卸下的部件运至指定区域。

2.压缩机改造(1)检查压缩机各部件,更换损坏或磨损严重的部件;(2)对压缩机进行清洁、除锈、防腐处理;(3)安装新的密封件、垫片等。

3.压缩机安装(1)将改造后的压缩机运至施工现场;(2)按照设计要求进行安装,确保安装牢固;(3)连接管道、电气线路等。

4.调试与试运行(1)对压缩机进行调试,确保各项参数符合设计要求;(2)进行试运行,观察压缩机运行情况,确保无异常;(3)对压缩机进行保养,延长使用寿命。

四、质量控制1.材料、设备检验对采购的材料、设备进行检验,确保符合国家标准和质量要求。

2.施工过程控制严格按照施工工艺进行施工,确保施工质量。

3.隐蔽工程验收对隐蔽工程进行验收,确保工程质量。

4.竣工检验对工程进行竣工检验,确保各项指标符合设计要求。

五、安全文明施工1.施工现场安全管理加强施工现场安全管理,确保施工人员安全。

2.环境保护严格执行国家环境保护政策,减少施工过程中的环境污染。

3.文明施工加强施工现场文明施工管理,确保施工环境整洁。

六、施工进度1.施工组织设计制定施工进度计划,明确各阶段施工任务和完成时间。

2.施工进度控制根据施工进度计划,合理安排施工资源,确保工程按期完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

02汽轮机驱动的离心式压缩机组施工方案1施工基本程序2施工准备3开箱检验4基础验收处理5设备就位、找正、找平6汽轮机的拆检、组装6.1轴承拆检6.2转子检查6.3隔板、隔板套、密封套等通流设备拆检6.4汽缸检查:6.5汽轮机组装、扣缸7压缩机的拆检、组装7.1轴承拆装7.2密封拆装7.3转子检查7.4机体内部各部件的拆检7.5机壳检查7.6机体闭合8增速齿轮箱的拆检、组装8.1齿轮箱体检查8.2转子检查8.2齿轮检查9机组联轴器对中10机组二次灌浆10.1二次灌浆应具备的条件10.2二次灌浆的要求11调节、保安系统安装12附属设备安装13附属管道安装13.1机组连接的工艺管道安装13.2油系统管道安装14机组试运行14.1试运前应具备的条件及准备工作14.2油系统试运行14.3汽轮机调节、保安系统静态调试14.4汽轮机试运转14.5机组无负荷试运转14.6机组负荷试运行1施工基本程序汽轮机驱动的离心式压缩机组施工基本程序见图1-12施工准备⑴技术准备,根据施工图纸、规范及有关资料编制施工方案、技术措施和安装材料预算。

⑵施工人员准备,按施工组织设计和施工方案的要求合理组织、调配施工人员。

在施工前对参加施工的人员进行施工技术和安全交底,使其了解装置的工艺特点、设备的性能及操作条件,熟悉施工技术方案和设备的结构,掌握施工程序、施工方法及特殊工序的操作要点。

⑶施工机具、材料准备,包括安装工具(吊装工具、拆装工具、检测工具)、垫铁及安装消耗材料准备齐全。

⑷施工场地的准备,施工现场具备安装条件,道路畅通,设备拆检场地能蔽雨雪、挡风沙,且照明充分、通风良好。

——压缩机厂房内的建筑施工作业基本结束,脚手架、杂物和垃圾清除干净;——施工用水、电、气和照明具备使用条件;——厂房内桥式起重机安装调试完;——施工现场配备必要的消防设施。

3开箱检验⑴设备开箱检验应由工程管理单位(业主或监理)、施工单位的相关人员共同进行。

⑵开箱检验应在合适的地点(如厂房或库房)进行,若在露天场地开箱时,必须有妥善的防雨、雪等措施。

⑶开箱使用专用工具,并仔细、认真,确保设备及零部件不受损伤。

⑷设备开箱检验的内容和要求如下:——核对设备的名称、型号、规格是否与设计相符,并检查包装箱号、箱数及外观包装完好情况;——按装箱单检查随机资料、产品合格证、零部件及专用工具是否齐全,零部件有无明显缺陷;——对设备的主体进行外观检查,其外漏部分不得有裂纹、锈蚀、碰伤等缺陷;——对主机及零部件的防水、防潮层包装(若有),检验完成后要进行恢复,安装时再拆除;——机械的转动和滑动部件在防锈涂料未清洗前,不得进行转动和滑动;⑸验收后的设备及零部件应妥善保管,以防丢失或损坏。

对设备的出入口法兰均应合理封闭,以防异物进入。

⑹凡随机配套的电气、仪表等设备及配件,应由各专业相关人员进行验收,并妥善保管。

⑺在施工过程中发现的设备内部质量问题,应及时与工程管理单位(业主或监理)研究处理。

⑻开箱检验完毕,机械设备零部件移交前,参与设备清点与检验的负责人员,及时在《设备验收清点检查记录》上签字、认可。

4基础验收及处理⑴基础验收——基础验收要按施工图纸及规范要求由质检部门、技术部门和施工班组共同进行;——基础混凝土表面应平整、无裂纹、空洞、蜂窝和露筋等缺陷;中心线、标高、沉降观测点等标识齐全、清晰;——基础混凝土强度达到设计强度的75%以上;——按土建专业基础图纸、交接资料和表4-1要求对基础外形尺寸、坐标、标高等进行复测检查。

对超标项目,由交方处理合格后,再次组织验收。

基础尺寸允许偏差表4-1⑵ 基础处理——机组安装前需灌浆的基础表面应凿成麻面,麻面深度不少于10mm ,密度为每平方分米内3~5个点, 与锚板接触的表面应平整洁净。

——垫板放置处周边50mm 范围内基础表面需铲凿平整,保证垫板与基础接触良好,铲平部位的水平度允许偏差为2mm/m ;——预留地脚螺栓孔内的杂物或水浆应清除干净,螺栓孔畅通、无横筋或杂物; ——机组安装前被油污的混凝土层应铲除。

5机组就位、找正、找平⑴机组就位前应做好下列工作:——将凝汽器初步就位,其安装标高宜比设计标高低20~25mm ; ——预先安装好机组下部在机组就位后无法安装的管道及管件等; ——仔细清除底座底面的油污及铁锈,并涂刷一层水泥浆; ——检查导向键(滑销)系统,对导向键(滑销)的间隙进行测量和记录,并应符合技术文件的规定,组装前,在导向键(滑销)的滑动面上涂技术文件规定的防咬合剂。

⑵将公用底座就位,穿好地脚螺栓,地脚螺栓的光杆部分应无油污,螺纹部分应涂抹油脂。

⑶机组采用无垫铁安装,机组就位时在机器底座地脚螺栓孔下面悬吊一块钢垫板,形式详见图5-1。

⑷找正步骤如下:——用悬挂螺钉3将调整垫片5拧紧在机座下。

机组就位后调整底座,使设备纵、横中心线与基础中心线重合。

——调整地脚螺栓2和调整顶丝7,使底座标高位置达到设计标高。

——旋转调整顶丝7,使用合象仪或框式水平仪在机组纵向、横向两个方向进行汽轮机和压缩机的找平工作,水平仪放在制造厂指定的测量点上。

⑸地脚螺栓孔灌浆图6-1推力盘平面度的检查1—平尺;2—推力盘图6-2 推力盘轴向跳动检查1—千分表;2—推力盘机组找正、找平后进行地脚螺栓孔的灌浆工作,为缩短养生时间和保证灌浆质量,灌浆宜使用CGM高强无收缩灌注料。

灌浆前12h将地脚螺栓孔壁充分湿润,灌浆24h后即可把紧地脚螺栓进行下步工作。

6汽轮机的拆检、组装6.1轴承拆检⑴按装配图打开端盖,拆出轴承,检查轴瓦合金表面不得有裂纹、孔洞、重皮、夹渣、斑痕等缺陷;合金层与瓦壳应牢固紧密地结合,经涂色检查不得有分层、脱壳现象;埋入轴承的温度测点位置应按技术文件要求正确无误,接线牢固;⑵检查清理轴承室的铸砂、杂物。

⑶承力轴承拆检——用涂色检查瓦背与轴承座洼窝应紧密均匀贴合,其接触面积不应少于75% 。

——检查轴瓦紧力,应为0.01~0.03mm;——用涂色法检查轴颈与轴瓦的接触情况,应均匀接触,轴向接触长度不应少于80% ;——用抬轴法检查可倾瓦间隙为:0.14~0.20mm;——用千分表检查可倾瓦式轴承的各瓦块,其厚度应均匀,偏差不应大于0.02mm。

装配后各瓦块均能自由摆动,无卡涩现象。

可倾瓦轴承间隙符合制造厂技术文件的要求。

⑷推力轴承的拆检——检查各推力瓦块,厚度应均匀一致,同组瓦块的厚度差不应大于0.01mm;——检查轴承调整垫应平整,各处厚度差应小于0.01mm;——用涂色法检查轴承与推力盘,应均匀接触,接触面积不小于75%;——承力面应光洁,用3~5倍放大镜检查无裂纹,沿其周边各点测量,厚度允许偏差为0.02mm,厚度值应记入安装记录;——用平尺检查推力盘的平面度,检查方法见图6-1所示,平尺与推力盘承力面间的间隙,以0.02mm塞尺塞不进为合格;——用千分表检查推力盘的轴向跳动,检查方法见图6-2,其允许偏差不超过0.03mm。

⑸检查油封应符合下列要求:——挡油环应安装牢固;——挡油环水平剖分面应严密,最大间隙不得超过0.1mm,不允许有错口现象;——挡油环的斜口应在外侧,排油孔应朝向油室;——油封间隙用塞尺检查,其值应符合制造厂技术文件的要求。

⑹各轴承按上述要求检查合格,并用煤油清洗干净后,方可按装配图要求逐件回装。

6.2转子检查⑴检查转子有无裂纹、毛刺和损伤等缺陷;检查各紧固件、锁紧件有无松动现象。

⑵检查转子主轴颈、推力盘表面及径向仪表探头监测处的轴表面,要光滑无划痕,Ra在0.4~0.8mm间。

对主轴颈表面等在制造厂试车造成的轻微划痕可用金相砂纸处理。

⑶用千分表测量转子各部位的跳动量,测点及允许跳动量应符合制造厂技术文件的要求,无规定时测点见图6-3,跳动量允许偏差见表6-1。

汽轮机转子跳动值允许偏差表6-1项目转子径向跳动轮缘径向跳动轴向跳动代号C1C2~Cn A1~An D1~Dn数值≤0.02 ≤0.06 ≤0.06 ≤0.08项目轴径推力盘联轴器跳动圆柱度径向跳动端面跳动端面径向代号K1K2O1O2F E L数值≤0.02 ≤0.02 ≤0.02 ≤0.02 ≤0.013≤0.02≤0.02⑸在拆除推力瓦块的情况下,测量转子的前后窜量,应符合技术文件要求。

图6-3 汽轮机转子跳动测点示意图6.3隔板、隔板套、密封套等通流设备拆装⑴隔板与汽缸的配合面应无油脂、损伤、锈蚀、毛刺等。

⑵隔板、汽封应完整、无卷曲,边缘应圆滑。

⑶用塞尺检查各隔板水平接合面的严密性,0.05mm 的塞尺塞不进为合格。

⑷检查隔板的水平剖分面应低于汽缸的水平剖分面、且其每侧的允许偏低值应符合技术文件的规定。

⑸隔板应能自由膨胀,并与转子保持规定的轴向间隙。

⑹隔板应与转子同心,隔板汽封与转子间应有均匀的径向间隙。

⑺测量蒸汽喷嘴与汽轮机转子各级叶轮叶片之间的间隙,每级喷嘴与围带之间的间隙“A ”及喷嘴与叶片之间的间隙“B ”见图6-4。

6.4汽缸检查⑴拆检前测量汽缸各部滑销间隙,并做好记录。

⑵汽缸外表面不得有裂纹、毛刺、气孔、铸砂和损伤等缺陷。

⑶汽缸各接合面应清洁,无翘曲、锈蚀和毛刺,各结合面、滑动承力面、法兰、轴承座孔等加工面应光洁,防腐层应全部除净;检查汽缸结合面的严密性,间隔一条螺栓把紧后。

用0.03mm 塞尺检查应塞不进。

⑷自由状态下,检查联合底座支撑面和汽缸与支座结合面的严密性,用0.03mm 的塞尺检查塞不入为合格。

⑸蒸气室内部应彻底清理,无任何附着物。

⑹检查汽缸疏水孔应通畅。

6.5汽轮机组装、扣缸⑴汽轮机组装、扣缸时,应有管理单位(业主或监理单位)和质量监督部门的代表在场,对汽轮机的安装质量予以确认,并填写安装封闭记录。

⑵汽轮机的组装和扣缸工作应连续进行,不得中断。

⑶组装前用洁净的压缩空气对机体内部及要安装的缸内部件进行吹除,然后进行隔板、汽封及其它缸内零、部件的组装,测量调整各部组装间隙符合设备技术文件的要求并作好记录。

⑷扣缸前检查确认下列工作并达到要求:——地脚螺栓已经紧固;——汽缸内的紧固件,闭合前应逐一拧紧、锁牢;——汽缸内部各个零、部件的接合面,应按技术文件的规定涂抹相应的防咬合剂;——确认通流间隙和汽封间隙测调符合要求;——汽缸水平剖分面间隙的测定;——转子跳动量的测量值;——转子与定子间的轴向和径向装配间隙;——汽缸内部清洁无异物;——底座、汽缸和支座处各滑销(导向键)的最终间隙;——汽缸纵横向水平度及转子轴颈的水平度。

⑸汽轮机的后轴承盖与汽缸为一体时,扣盖前应将轴承装配好,并检查组装间隙符合要求。

⑹汽缸正式扣盖前应进行试扣,测取有关间隙,并手动盘车倾听汽轮机内部应无异常声响。

⑺吊装缸盖时,应保持汽缸水平剖分面呈水平状态;在下缸结合面上装好导向杆并涂油,缸盖下降时应随时检查,不得有不均匀的下降和卡涩现象。
