屏蔽泵单机试车方案

合集下载

屏蔽泵单机试车方案

屏蔽泵单机试车方案

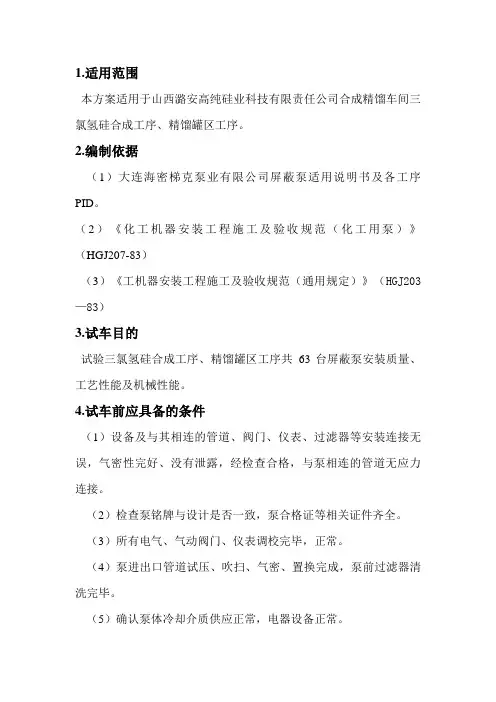

1.适用范围本方案适用于山西潞安高纯硅业科技有限责任公司合成精馏车间三氯氢硅合成工序、精馏罐区工序。

2.编制依据(1)大连海密梯克泵业有限公司屏蔽泵适用说明书及各工序PID。

(2)《化工机器安装工程施工及验收规范(化工用泵)》(HGJ207-83)(3)《工机器安装工程施工及验收规范(通用规定)》(HGJ203—83)3.试车目的试验三氯氢硅合成工序、精馏罐区工序共63台屏蔽泵安装质量、工艺性能及机械性能。

4.试车前应具备的条件(1)设备及与其相连的管道、阀门、仪表、过滤器等安装连接无误,气密性完好、没有泄露,经检查合格,与泵相连的管道无应力连接。

(2)检查泵铭牌与设计是否一致,泵合格证等相关证件齐全。

(3)所有电气、气动阀门、仪表调校完毕,正常。

(4)泵进出口管道试压、吹扫、气密、置换完成,泵前过滤器清洗完毕。

(5)确认泵体冷却介质供应正常,电器设备正常。

(6)清理现场,保证泵周围清洁。

相关通道平整、畅通,并配备足够消防设施;照明充足,有必要的通讯设施。

(7)测试仪表、记录台帐、工具及安全防护用品准备完毕。

保修人员已经就位。

(8)泵不能在无液条件下运行,否则会损坏,不能使用。

试车原料液(粗氯硅烷)准备完毕,能够在试车过程中提供足够的原料液(粗氯硅烷)。

(9)试车方案已经批准;试车组织已经建立,试车操作人员经过学习,考试合格,熟悉试车方案和操作法,能正确操作。

(10)试车有关人员全部到场。

相关人员包括车间试车领导小组成员、屏蔽泵厂家技术人员、现场施工人员、现场记录人员、其他相关车间人员。

(11)消防设备已经到位、应急预案已经启动。

5.试车物资准备(1)对讲机2部。

(2)红外测温仪1台、听棒1根。

(3)梅花扳手1套、活扳手2把。

(4)DN10,DN15,DN25,DN40,DN50,DN80垫片若干。

DN12,DN16螺栓及配套螺母若干。

(5)干粉灭火器4具,消防沙箱4个。

6.试车规定(1)划定试车区,无关人员不得进入;(2)设置盲板,使试车系统与其他系统隔离;(3)单机试车必须包括保护性连锁和报警等自控装置;(4)必须按照机械说明书、试车方案和操作法进行指挥和操作,严禁多头领导、越级指挥、违章操作,防止事故发生;(5)指定专人进行测试,认真做好记录;(6)单机试车合格后,由参与试车的单位在《化工机器安装工程施工及验收规范》(通用规定)所规定的表格上共同签字确认。

单体试车方案

单体试车方案

方案编号:中油吉林化建施工技术方案1.0万吨/年山梨酸设备安装工程泵类单机试车方案I类批准:复审: 审核:编制:编制单位:中油吉林化建股份第六工程公司山梨酸项目部2005年2月27日1、编制说明由于山梨酸现场施工进入紧张的设备试车阶段,泵类包括离心泵(包括液下泵)、磁力泵、屏蔽泵、往复式计量泵、齿轮泵、(真空泵另附试车方案)等几种.计划在所有泵连接管道试压吹扫合格后进行泵的单机试车.如果现场条件不具备,施工单位制作水箱接临时管线进行单体负荷试车。

2、编制依据2.1《机器设备安装工程施工及验收通用规范》GB50231-982。

2《压缩机、风机、泵安装及验收规范》GB50275-982。

3各厂家提供的泵类安装使用说明书3、单机泵类试车参数一览表4、试车程序5、单机试车方法:泵单机试运转分为两个阶段:第一阶段:驱动机的无负荷试运转.第二阶段:驱动机无负荷试运转合格后,与泵一起进行负荷试运转,在符合参数一览表规定后,负荷试运时间不少于2h.5。

1离心泵的试车:5。

1.1 IH型离心泵的试运转前的检查:(1)驱动电机其转向与泵转向一致;(2)各紧固件已紧固好,不得松动;(3)检查悬挂体储油室之油位,应控制在油位计中心2毫米处左右的位置上。

(4)附属设备、管线已经冲洗干净,管路畅通.(5)电气、自控仪表安装完,灵敏、准确可靠,系统调试完,具备试车条件;(6)与试车系统无关的设备,管道,用盲板或阀门已进行隔离,并在隔离处已做好明显的标记和记录;5。

1。

2 KQL立式单级单吸离心泵试运转前的检查:(1)用手拔电机风叶,叶轮应无卡磨现象,转动灵活。

(2)打开进口阀门,打开排气阀使液体充满整个泵腔,然后关闭排气阀. (3)用手盘动泵以使润滑液进入机械密封端面.(4)点动电机,确定转向是否正确。

5。

1。

3离心泵的启动:5。

1.3.1关闭出口管路阀门,打开吸入管路阀门,使泵充满水。

5。

1。

3.2点启动泵(即迅速开、停泵)观察是否有异常现象,转向是否正确。

泵类设备单机试车及方案word精品

泵类设备单机试车及方案word精品

.国储河北一五零安全改造工程泵类设备单机试车方案施工单位:中化六建监理单位:批准:准:批审核:审核:编制:中化六建井陉项目部三年十一月二十日00二...目录概述一、-----------------------------------------------------------------------3二、编制依据----------------------------------------------------------------3三、试车需具备的条件----------------------------------------------------3四、试车目的----------------------------------------------------------------4五、试运转前的准备工作--------------------------------------------------4六、试车需达到的标准----------------------------------------------------5七、试车步骤------------------------------------------ 6(一)离心泵试车步骤-----------------------------------6 (二)屏蔽泵试车步骤------------------------------------7(三)柱塞式计量泵试车步骤(含隔膜式计量泵)------------8 (四)水环式真空泵试车步骤------------------------------9....(五)深井泵--------------------------------------------10八、安全注意事项-------------------------------------11一、概述本方案适用于国家成品油储备库安全改造河北一五0工程泵类试车共27台,其中属油泵6台,潜水泵1台,消防泵4台,深井泵1台,锅炉房泵8台,其它用泵7台。

水泵单机试运转方案

水泵单机试运转方案

水泵单机试运转方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN
水泵的单机试车方案
一、试车准备工作
1、要求设备厂家对泵进行找平、校正、检查及安装工作全部
结束。

2、电气操作控制系统及仪表的调整试验完成,按照电气原理
图和安装接线图进行,泵内部接线和外部接线应正确无
误,电气准备就绪。

3、记录电机电流,电压,功率,计算水泵扬程是否满足系统
要求。

4、水泵试车环境清扫干净。

二、电动机与泵无负荷调整试验
1、打开散热窗,手动盘动风扇叶轮,要求泵各部位的运动应
均匀、平稳、无卡滞和不正常响动,给油量不得低于说明
书规定值。

2、点动试验。

启动电机2-3秒,观察是否反转、异响、卡阻
和振动,及时停机予以调整。

3、主运动和进给运动机构应进行各级速度的运转试验,其启
动、运转、停止和自动在手动和自动控制下均应正确可
靠。

4、无负荷运转,应进行下列各项检查,并做好实测记录。

1)技术文件要求的轴承振动和轴窜动不超过规定(横向,
纵向)。

2)轴承温度满足说明书要求
3)润滑冷却等部件工作应正常,无渗漏现象。

4)水泵连带的各种仪表(温度计、压力表等)指示正常。

三、有负荷联合调试试验
1、完全开启阀门,启动电机。

测量电流是否在额定电流内,
是否过载。

及时调整出口阀门直到电流在安全工作电流范
围内。

同时校正水泵此时最大扬程是否满足系统扬程要
求。

2、正式使用时,应遵循先开启入口阀门、关闭出口阀门,启
动电机后再缓缓开启出口阀门的原则。

水泵单机试运转方案

水泵单机试运转方案

水泵单机试运转方案一、试运转前的准备工作1.确定试运转时间和地点:根据工程进度和相关计划,确定水泵试运转的具体时间和地点。

2.查阅设备资料:熟悉水泵设备的技术参数、操作手册和安装图纸等相关资料,了解设备的特点、运行要求和注意事项。

3.组织人员:指定专业人员组成试运转小组,包括设备操作人员、监控人员、维护人员和安全人员等。

4.检查设备:对水泵设备进行全面检查,包括外观检查、电气检查、润滑检查等,确保设备处于正常状态。

5.清洁设备:清洁水泵设备的运行环境,确保设备周围没有杂物和灰尘等物质,以免对试运转产生影响。

6.准备工具和备件:准备好试运转所需的工具和备件,包括测量仪器、电压表、维修工具、密封件等,以备不时之需。

7.检查防护措施:检查设备的防护措施,包括紧急停车开关、过载保护装置、安全阀等,确保设备的安全性。

8.制定应急预案:根据可能发生的意外情况,制定相应的应急预案,包括事故报警流程、人员疏散方案等,以保障人员安全。

二、试运转过程1.设备预热:按照设备操作手册的要求,对水泵设备进行预热,先以低速运行一段时间,然后逐渐提高转速。

2.监测设备参数:在试运转过程中,实时监测设备的转速、电流、温度等参数,在设备运行正常的情况下,记录相关数据。

3.检查设备运行状态:观察设备的运行状态,包括设备是否颤动、噪音是否正常、润滑情况是否良好等,如有异常及时采取措施。

4.检测设备安全防护措施:测试紧急停车开关、过载保护装置、安全阀等设备的功能是否正常,确保设备运行的安全性。

5.检查油温和润滑方式:检查设备的油温和润滑方式是否正常,确保设备在运行时不会过热或缺乏润滑。

6.测试设备负荷能力:逐渐增大设备的负荷,测试设备的承载能力,确保设备在承受额定负荷时运行正常。

7.进行故障模拟:模拟一些可能出现的故障情况,如断电、短路等,观察设备的应对能力和自动保护功能。

8.结束试运转:试运转结束后,对设备进行全面检查,确认设备运行正常,并填写试运转报告,记录相关数据和发现的问题。

泵单机试车方案

泵单机试车方案

一、编制依据1、《压缩机、风机、泵安装工程施工及规范》(GB50275-98)2、《机械设备安装工程施工及验收规范》(GB50231-98)3、中国五环化学工程公司提供的部分图纸。

二、工程概述晋城煤化工1830工程位于晋城市北约18KM的巴公化肥厂西。

由山西晋城煤化集团投资新建,中国五环化学工程公司承担设计工作。

合成氨装置工段共有动设备16台(其三、技术措施,施工方法、步骤泵试运转介质为洁净水,鼓风机进行空负荷试运转(使用空气),运转时间分别为4小时以上和2小时以上。

(一)、泵单机试车程序及措施1、泵试车前必须具备的条件:a、动设备本体安装工作全部结束,并有完整的安装记录。

b、二次灌浆达到规定要求,基础抹面工作结束。

c、与试运转有关的工艺管道及设备具备使用条件,进出口法兰检查合格,支架符合要求。

d、与试运转有关的水、电、气、汽等公用工程及电气仪表系统满足使用要求。

e、试运转现场应备有必需的消防设施和防护用具。

f、机器上外露转动件应装设安全罩。

g、机器入口处按规定装设好过滤网。

h、润滑部位加入规定的润滑油或润滑脂。

2、泵单机试车水循环系统的确定和单机试车顺序。

(见附图)3、操作程序(1)、将泵联轴器脱开,电机无负荷试运转2小时以上,检查其转向是否与泵转向一致,观察是否有异常现象。

(2)、按流程图关死有关阀门,上好有关盲板。

(3)、打开泵进口阀,向泵引水,关闭泵出口阀及压力表旋塞、点动泵,检查是否有异常现象。

(4)、启动泵,然后慢慢开启出口阀并调至额定压力。

(5)、机泵单体运转2小时以上,运转过程,注意检查是否有异常现象,若有应及时处理。

○1试运转过程检查项目:a、电动机电流、电压、温升不得超过规定值。

b、运转中,滑动轴承及往复运动部件的温升不得超过35℃,最高温度不得超过65℃,滚动轴承的温升不得超过40℃,最高温度不得超过75℃。

c、泵的振动值应符合下列规定:振动值在轴承体上(轴向、垂直、水平三个方向)进行测定○2注意事项a、检查机泵运转过程中是否有异常噪音,若有应及时查明原因并妥善处理。

泵的单机试车方案

泵的单机试车方案

泵的单机试车方案在装置开车以前要试验每台新泵的性能,并检查有无缺陷。

试车过程中在泵的入口管线上应安装临时过滤网。

泵的试车同时也是对有关管线及设备的清洗。

封闭的循环回路应当使流过的正常路线越长越好,整个工艺系统可以分成几段进行循环,也可以把全部的泵同时开动起来。

操作人员应熟悉泵和电机制造厂家提供的资料,并应遵守其中的一些专门规定。

1、电机的单体试车1.1 准备工作⑴全部安装工作结束并验收合格,现场清理干净。

⑵对照施工图纸,检查电机及其附属电器设备是否符合有关技术要求,确认无问题,方可进行试车。

⑶清洗电机轴承盒,更换润滑油脂。

⑷手动盘车,检查电机转动是否灵活,有无卡涩现象。

⑸拆开泵和电机连接的靠背轮。

⑹准备温度计,测试轴承温度。

⑺准备好记录本和报表。

1.2 J0205A/B/、J0206A/B电机单体试车⑴检查电机绝缘,合格后,送上电源。

⑵按启动电机的要求,启动电机,并立即停下(既点试电机)。

检查电机转动方向是否与电机所标的方向一致,有无异常声音和不正常现象发生。

⑶重新启动电机,达到额定转速后,检查电机有无振动,电器设备和电机运转是否正常以及轴承温升。

如有问题,应立即停下处理后再试。

⑷连续运转4小时,无振动,电机温升和电器设备都符合规定的技术要求,可认为试车合格,停下电机。

⑸定时记录试车情况,如电流、温升以及试车中发生的问题。

三.F0210冲洗1.拆开脱盐水管道上所有的流量孔板、关闭所有压力流量开关,分析取样根部阀。

2.关闭去L0205、L0206、去夹套水,去精馏、压缩及补充脱盐水阀门。

3.拆开FV-1224、进C0211进口、C0208进口、F0210进口管口。

4.关闭PV-1227前后切断阀及其付线,关闭L0205、L0206至F0210切断阀。

5.关闭F0210所有的排污阀,关闭J0204A/B、J0205A/B、J0206A/B进口阀和返回阀。

6.打开F0210顶部放空阀。

7.冲洗用脱盐水压力要求0.4Mpa以上。

泵类设备试车方案

泵类设备试车方案

1.说明本方案适用于化工生产用泵类设备的单机试车,若说明书有特殊要求,还应按设备的说明书执行。

本工程共有离心泵54 台,屏蔽泵2台。

除PB972AB泵以外,均无冷却水。

2.编制依据2.1 设计图纸及随机技术文件;2.2《化工机器安装工程施工及验收规范》(通用规定)HGJ203-832.3《化工机器安装工程施工及验收规范》(化工泵用)HGJ207-832.4《化学工业工程建设交工技术文件规定》 HG20237-943.试运转前应具备下列条件:3.1 配管3.1.1 泵进出口管道安装前必须将内部清理干净。

3.1.2 与泵连接的管道,不得强制对中,不允许对泵产生附加外力,配对法兰在自由状态下应与泵体法兰平行且同心。

3.1.3 管道与泵连接后,应对对中情况进行复测。

3.2 泵的找平、找正、检查、调整工作全部结束,安装记录齐全。

3.3 二次灌浆达到设计强度,抹面工作结束。

3.4 与泵有关的工艺管线吹除试压合格,具备投用条件。

3.5 电气、仪表二次调校合格。

4. 试车前的准备工作4.1 建立试车循环回路,试车介质按图纸要求,若无要求,可采用洁净水。

4.2 安装好调校合格的指示仪表。

4.3 泵入口处须加临时过滤器,临时过滤器已经购买,其有效面积应不小于泵入口截面积的两倍。

4.4 脱开连轴器。

4.5 各润滑部位加注符合文件规定的润滑油(脂),润滑油加注前必须将原有的润滑油放净。

4.6 盘车检查,应转动灵活无卡碰现象。

如有卡碰或异常现象,通知建设单位,经建设单位或制造厂同意后方可进行解体检查。

4.7 解体前应仔细阅读说明书,明确泵的结构特点及装配技术要求,解体过程中应测量拆卸件与有关零部件的相对位置或配合间隙,拆卸的零部件经检查合格后,方可进行回装,并做记录。

测量泵体密封环与叶轮密封环之间的径向间隙,以及叶轮在泵腔内的前后轴向间隙,其间隙值应符合技术文件的要求。

5. 试运转5..1首先进行电机的试运转:点动电机,确认转向,转向无误后点动电机,确认无异常现象后,正式运转2小时。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1. 适用范围本方案适用于山西潞安高纯硅业科技有限责任公司合成精馏车间三氯氢硅合成工序、精馏罐区工序。

2. 编制依据
(1)大连海密梯克泵业有限公司屏蔽泵适用说明书及各工序PID 。

( 2 )《化工机器安装工程施工及验收规范 ( 化工用泵 )》(HGJ207-83)
(3)《工机器安装工程施工及验收规范 (通用规定)》(HGJ20—83)
3. 试车目的
试验三氯氢硅合成工序、精馏罐区工序共63 台屏蔽泵安装质量、工艺性能及机械性能。

4. 试车前应具备的条件
( 1)设备及与其相连的管道、阀门、仪表、过滤器等安装连接无误,气密性完好、没有泄露,经检查合格,与泵相连的管道无应力连接。

( 2)检查泵铭牌与设计是否一致,泵合格证等相关证件齐全。

( 3)所有电气、气动阀门、仪表调校完毕,正常。

( 4)泵进出口管道试压、吹扫、气密、置换完成,泵前过滤器清
匕匕
洗完毕。

( 5)确认泵体冷却介质供应正常,电器设备正常。

( 6)清理现场,保证泵周围清洁。

相关通道平整、畅通,并配备足够消防设施;照明充足,有必要的通讯设施
(7)测试仪表、记录台帐、工具及安全防护用品准备完毕。

保修人员已经就位。

(8)泵不能在无液条件下运行,否则会损坏,不能使用。

试车原料液(粗氯硅烷)准备完毕,能够在试车过程中提供足够的原料液(粗氯硅烷)。

(9)试车方案已经批准;试车组织已经建立,试车操作人员经过学习,考试合格,熟悉试车方案和操作法,能正确操作。

(10)试车有关人员全部到场。

相关人员包括车间试车领导小组成员、屏蔽泵厂家技术人员、现场施工人员、现场记录人员、其他相关车间人员。

(11)消防设备已经到位、应急预案已经启动。

5. 试车物资准备
(1)对讲机2 部。

(2)红外测温仪1台、听棒1 根。

(3)梅花扳手1 套、活扳手2 把。

(4)DN10,DN15,DN25,DN40,DN50,DN80 垫片若干。

DN12 , DN16 螺栓及配套螺母若干。

(5)干粉灭火器4 具,消防沙箱4 个。

6. 试车规定
(1 )划定试车区,无关人员不得进入;
(2)设置盲板,使试车系统与其他系统隔离;
3)单机试车必须包括保护性连锁和报警等自控装置;
4)必须按照机械说明书、试车方案和操作法进行指挥和操作,
严禁多头领导、越级指挥、违章操作,防止事故发生;
(5)指定专人进行测试,认真做好记录;
(6)单机试车合格后,由参与试车的单位在《化工机器安装工程施工及验收规范》(通用规定)所规定的表格上共同签字确认。

7. 试车步骤
7.1 试车前检查
(1)确认工艺流程是否正确。

(2)检查地脚螺栓、连接螺栓是否有松动,阀门灵活好用。

(3)按泵的用途及工作性质选配好适当的压力表。

(4)检查电压是否在规定范围内,外观电机接线及接地是否正常。

7.2 泵试车程序
(1)泵试车所用介质为氯硅烷。

(2)每台泵与所连的储罐之间形成一个循环系统进行试车。

见附

(3)CAM 型屏蔽泵的开、停操作
1)启动前准备
①检查泵的电源是否接好,泵体与支座地脚螺栓连接是否紧固。

②全部关闭泵的进口和出口阀门。

③向泵体通入冷却介质。

2)灌泵排气
①将泵进口阀、回流阀和出口阀完全打开;
②如果不能通过出口阀实现排气灌浆,应开启出口管路上的导淋阀或回流阀实现排气;
3)泵的点动
①关小出口阀,使出口阀稍微开启一点。

②关闭回流阀和出口导淋阀。

③运转3~ 5秒后,停车,反复进行2~ 3次,充分排出泵内气体。

④点动时注意泵内有无杂音,运转是否平稳,扬程是否符合要求,点动时间不宜过长。

4)运行
①点动确认正常后,可进行正式运转。

②逐步开大出口阀,调整至工作流量,并微开点回流阀。

5)泵正常运转过程中,应检查以下几点:
①出口压力是否符合规定值。

②泵体有无异常声音。

③泵是否发生气蚀。

④电动机电流是否超过额定电流。

⑤冷却介质系统是否正常。

⑥泵各部位有无异常过热现象。

⑦泵出现异常时,应立刻停泵。

6)停车
①关闭出口阀,保持进口阀开,打开回流阀使海密梯克屏蔽泵实现连续运转。

②如需长期停车;
a、关小出口阀,但保持微开,然后尽快停泵;
b、关闭出口阀、进口阀、回流阀;
c、及时排净残液;
d、待泵停止30分钟后,关闭冷却介质系统,并排尽冷却系统中的水。

(4)泥浆型屏蔽泵的开、停车操作
1)启动前准备
①检查泵的电源是否接好,泵体与支座地脚螺栓连接是否紧固。

②全部关闭泵的进口和出口阀门。

③向泵体通入冷却介质。

2)灌泵排气
①打开换热器上的手动排气阀。

可选用以下方法灌泵:
a、启动计量泵
b、由灌泵法兰灌泵
c、由泵体出口灌泵
②充分灌泵后,关闭灌泵截止阀和排气阀。

3)开车顺序:开启计量泵 -正常工作后-全开入口阀-主泵点动-判断转向-主泵正式运转-逐步开大出口阀至工作流量
4)泵正常运转过程中,应检查以下几点:
①保证计量泵正常工作,如发现计量泵不能正常工作,应立即停车,更换计量泵,并用清洁介质清洗主泵。

②主泵的电流不能超过额定电流。

③出口压力是否符合规定值。

④泵体有无异常声音。

⑤泵是否发生气蚀。

⑥冷却介质系统是否正常。

⑦泵各部位有无异常过热现象。

⑧泵出现异常时,应立刻停泵。

5)停车:主泵停车T计量泵继续工作T关闭出口阀T排净主泵内介质T关闭计量泵。

7.3常见问题及解决方法
7.4泵运行过程中的安全注意事项
(1) 试车现场必须保持整齐整洁。

(2) 现场人员必须穿戴全套完好的个人防护装备。

(3)
所有试车人员在试车前必须经过防火、 消防指导及消防演练。

(4) 试车现场所有的消防栓、消防炮、移动式消防设备等必须能 够正常使用。

(5) 现场设置消防联络员,保持待命状态。

(6) 逃生通道必须畅通,无阻碍。

(7) 若发生着火,立即通知当班值长和调度,同时关闭有关阀门, 用干粉灭火器或砂土灭火,禁止用水。

(8) 定期用浓氨水检查设备和管道的密封性,防止液体蒸汽泄漏, 严禁拧紧正在工作状态下的管道和设备法兰连接处的螺栓。

(9) 需维修时,一定要防护措施到位,办理相关操作票。

8. 屏蔽泵一览表
9. 单机试车记录表
运行前检查
泵清洗情况
泵现场卫生情况
现场仪表情况
现场电气情况
施工人员签字:厂家技术人员签字: 现场记录人签字:现场实车领导签字:
10. 附图是试车流程图。
