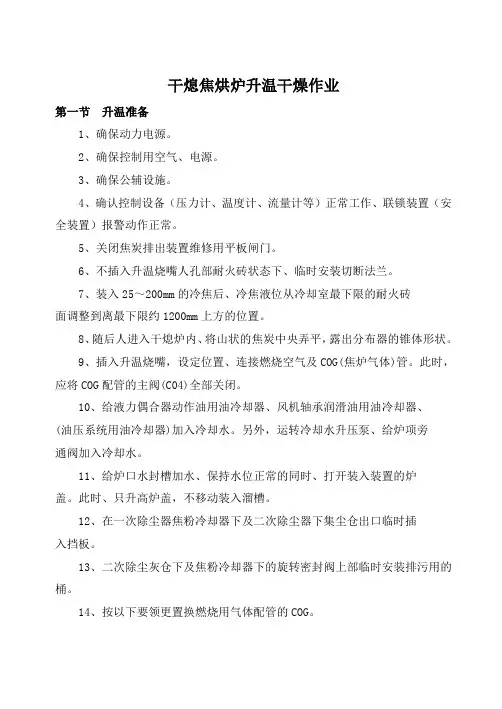

干熄焦炉烘炉办法

干熄焦炉烘炉办法
干熄焦炉烘炉办法

精心整理

干熄焦炉烘炉方案

一、前言

新建和大修后的干熄焦装置,投产前必须烘炉。烘炉的目的,一是安全地排出干熄焦装置内衬耐火砖、浇注料等耐火材料中的水分;二是缓解锅炉等系统升温所

;并

※煤气烘炉升温以(预存室温度T5)为主要管理温度

二、烘炉及开工前应具备的条件

2.1、烘炉前应具备的条件

2.1.1主体工程施工完成(汽轮发电站除外)

生产操作人员培训完成,具备独立的操作能力。(特殊岗位操作证办理完成)化验室设备配置齐全。

盐酸、氢氧化钠等辅助原料齐备。

特种设备使用证办理完毕。

消防器材配置完毕。

设备标识、安全警示牌、管道介质标识清楚。

各种生产用纸、工器具、材料(火泥、矿石等)配置齐全(包括通讯工具、检查工具、测量工具等)

干熄焦系统内部检查完毕,36个斜道的调节砖布置正确。

制定现场非常事故应急预案,并组织相关人员学习。

相关保驾护航的组织体系建立,人员齐备。

三、温风干燥开始前应完成的工作

1、干熄炉、气体循环系统

1.1装冷焦(装约200t左右冷焦,对冷焦要求筛分处理:块度要均匀,水分要小,

粉焦要少),供排焦实验用。最好是干熄焦的焦碳。

①先用人工的方法将冷焦装到中央风帽处后再将人孔封上,然后用提升机进行装冷

焦作业。

②排焦实验完成后,要预留一部分焦碳(将中央风帽盖住)。

1.2

1.3

1.4

1.5

1.6

1.7

⑦水冷壁1点

1.8安装温风干燥用空气导入用调节板,(按照紧急放散阀口加工成4-6块)。1.9一次、二次除尘器格式旋转阀拆除法兰安装防水堵板。

1.10在温风干燥时应拆除下列电容式料位计:

①干熄炉上料位1个(红焦投入前安装)

②一次除尘器溜槽料位计2个(煤气烘炉时安装)

③二次除尘器灰斗料位计2个(煤气烘炉时安装)

注:②、③拆除后装盲板,恢复安装时分次推进,以防止损坏。

1.11各阀门调整到温风干燥开始状态:

1.12

1.13

1.15

2

2.1

2.2

⒋除氧循环泵⒌加药泵(药品应配置好,二甲基在100ppm以上)⒍取样装置⒎各检测仪表⒏汽包紧急放水阀

⒐主蒸汽切断阀⒑连排电动阀⒒各气动调节阀

⒓调压电动阀

2.3锅炉系统各压力表、水位计、温度表、流量计投用。

2.4要解除下列连锁

①汽包液位LL及HH

②主蒸汽温度HH

③循环水流量LL

3

3.6通过EI系统测量的各有关温度、压力、流量等仪器、仪表处于工作状态。

4、温风干燥

4.1、低压蒸汽暖管。

4.2、汽包液位控制在0~-100mm。

4.3、启动锅炉强制循环泵(流量设定为300t/h)。

4.5、锅炉加药用药品准备齐全(N2H4、N a3PO4)

4.6、确认锅炉系统各阀门处于正常的开闭状态。

4.7、启动循环风机(风量控制在最小)

4.8、缓慢打开低压蒸汽阀门,开始吹入低压蒸汽进行升温作业(根据升温要求,

①T5温度上升过快时,可采用减少低压蒸汽吹入量,增加循环风量,增加

导入空气量,增加炉盖开度。

②T5温度上升缓漫时,可采用增加低压蒸汽吹入量、减少导入空气量。

③锅炉炉水温度上升而循环气体温度不上升时可采取关小导入空气量,增加循环风量。

④T5温度及循环气体温度上升过快时,可采取增加放出空气量,增加导入空气量。

⑤T2温度、T5温度温差变大时,若循环气体温度大于T5温度,则增加循

锅炉

⒊装入炉盖关闭,水风槽的水要保持满流。

⒋关小炉顶放散蝶阀。

⒌拆除紧急放散阀上的临时盖板,关闭紧急气体放散阀,水封槽充水。

⒍一次除尘器冷却套管进水。

⒎循环风机最小风量运行。

(二)各阀门开关状态的确认

⒈除氧器给水泵、锅炉给水泵、除氧循环泵随时处于可启动状态,并启动相关电气联锁。

⒉除盐水箱水位正常。

⒊热管换热器进水。

⒋除氧器投入正常运行。

⒌加药装置、取样装置投入正常运行状态。

⒍锅炉给水系统、减温水系统的阀门按规定开闭。

⒎1SH、2SH疏水阀微开,确保蒸汽流通。

(四)燃烧器点火准备

⒈计器、仪表准备

来风量。

※当点火失败时切勿立即再点火,循环风机在大风量抽引5~10分钟再点火。

⒋煤气烘炉升温标准:

T5:4.0℃/h(70℃/天),最高830℃。

T3:最高不超过350℃。

⒌为防止铺在干熄炉底部焦碳燃烧应严格控制各点温度。

T3:350℃以下;T4:440℃以下;T9(冷焦表面):400℃以下

⒍煤气燃烧器的调整

①火焰偏红——增加导入空气量,火焰偏长时以增加一次风为主。

⒑当T5达到800℃,锅炉汽包压力维持在3.0MPa。

⒒给水基准

PH:8.5~9.2硬度:0mmol/L油脂:0mg/L

溶解氧:∠15μg/LFe-2:∠50μg/LCu-:∠10μg/L

二氧化硅:∠6mg/L悬浮物:2mg/L电导率:∠500μs/cm

⒓炉水基准

PH:9.5~10.5电导率:500μs/cm

PO4-3:5~15ppmSiO2:<10ppm

六、装红焦

);(A、

挡板全关;D、压力调节旁通阀关。※干熄炉内气体绝对不能逸出。)③用

手来试摸,确认人孔压力为负压;④就可以开始拆除燃烧器。

※拆除煤气燃烧器作业要求在30分钟内完成,以防止空气大量进入干熄炉内使T5温度大幅下降。

⒊烘炉用人孔门砌砖

①煤气燃烧器拆除完毕;②封人孔门砌砖工作开始;(封人孔门用砖应加工

好并堆放在现场,砌砖用灰浆要提前一天准备好。※烘炉用人孔门处一定要确保负压。)③循环风机启动准备;(A、风机入口挡板全关;B、确认风机联锁投用;C、油位、N2等具备;D、操作场所选择。)④干熄炉系统

C、N2总

※炉顶

N2吹入

以下时,

⒌装红焦前需要完成的工作

⑴干熄炉系统(①常用放散阀全开;②空气导入阀全关;③N2吹入。)

⑵循环气体系统(①风机出口挡板:中央10%、周边全开;②风机入口挡板

全开)③环境除尘投用:④各水封连续进水满流)

⑶锅炉系统

⑺投红焦的基本思路

从保护干熄炉内耐火材料的角度出发,有必要首先考虑温度的恢复,即在耐火材料允许的范围内尽量使T5温度上升到820℃。

⑻投红焦时的联络体制

※必须确保信号联络畅通。 ⑼装红焦

①接受红焦;(先接1罐红焦,由推焦车司机控制)

E 、

F 、每 650℃量),当料位达到上限时,启动排焦系统联锁(排焦量根据需要进行设定)。

⑨当T6温度上升到850℃以上时,增加循环风量,适当减少排焦量。 ⑩转入正常生产作业。

※随着红焦的装入,锅炉入口温度会发生急剧变化,因此,要注意锅炉汽包液位的变化。

※手动排焦时要注意控制排焦温度防止红焦排出。

※当锅炉入口温度>650℃时,可采用导入空气的方法来降低循环气体中的可燃成份。

前要将蒸汽管道内的杂质除去,采用蒸汽吹扫的方法。

①蒸汽吹扫分2个系统进行。

A、进行锅炉过热器吹扫。

B、进行气轮机前管道吹扫。

②吹扫标准。

以装在吹扫管道内的靶片上干净度为准。

③吹扫作业条件。

汽包压力:3.0MPa汽包液位:-50mm

蒸汽温度:420~450℃锅炉入口温度:800~850℃

⑤过热蒸汽温度420~450℃;

⑥蒸汽发生量30t/h左右。

※校验安全阀时,锅炉升压基准0.2-0.3MPa/分钟左右。

※用锅炉出口压力调节阀控制。

※校验安全阀时1SH、2SH疏水微开。

※校验安全阀时要准备好对讲机,并做好记录。

※安全阀动作时压力下降不要太快,以免锅炉工况发生变化。

⒁蒸汽管网

当进干熄焦发电蒸汽管冲扫合格后,干熄焦所产生的中压蒸汽即可送

烘炉方案

烘炉方案 烘炉前应准备好烘炉材料如木柴和柴油等原料和相应的工具,安排好相应的人员,检查各设备人孔门是否关闭各仪表是否正常运转并对设备进行单机试行。 点火前将锅炉加水到运行状态,启动引风机和窑头冷却风机和二燃室风机在燃烧过程中保证回转窑、二燃室氧含量≧6%。 由环境温度-150℃左右,升温5-10℃/小时,然后保温30小时:将木柴从头到尾均匀码放在回转窑焚烧炉内,然后点燃木柴,通过回转窑和二燃室的风机来控制炉膛内的温度,防止升温太快,温度降低后随时添加木柴,该温度段必须控制温度上下不超过10℃,烘炉时主要以木柴作为燃料。窑头必须通风冷却。 由150℃-260℃左右,升温5-10℃/小时,保温22小时左右;该温度段使用木柴和柴油作为燃料。该阶段会产成蒸汽,锅炉给水泵间接运行保证锅炉在正常水位,锅炉压力不得超过0.3MPa。超过200℃时启动窑尾冷却风机。急冷塔前温度超过200℃时可选择开启急冷泵,保证布袋进口温度。防止洗涤塔前的温度不超过70℃,选择性开启预冷泵。 由260℃-400℃左右,升温10-15℃/小时,保温36小时。根据设备情况开启机泵等设备。在锅炉给水泵能持续运行时开启持续运行。 由400℃-600℃左右,升温20℃/小时,保温12小时。可采用木柴、柴油、纯净的废劳保作为燃料。按顺序和要求启动各个设备。升温至正常温度。

窑速为 0-180℃,1/4圈每小时 180-400℃小时,1/2圈每小时 400-600℃小时,可维持转窑最低频率持续转窑 烘炉的成败决定于温度能否按烘炉曲线进行控制。升温降温时要保持平稳,防止温升太快损坏耐火材料。温度保持阶段也要平稳,尽量减少波动。 升温曲线附后。

榆钢焦化厂干熄焦锅炉设备施工方案

榆钢支持地震灾区恢复重建项目干熄焦及余热发电建筑安装工程 锅 炉 设 备 安 装 施 工 方 案 编制: 审核: 批准: 中国五冶集团有限公司榆钢项目部 二0 一四年三月八日

目录 一、工程概况 (3) 1、整体布置: (3) 2、锅炉规范 (3) 3、施工总体设想 (3) 二、编制依据 (3) 三、工程施工质量管理网络图 (4) 四、施工进度计划 (4) 五、施工机械设备计划 (6) 六、施工工艺 (7) 6.1、大件吊装方案的确定 (7) 6.2、安装工艺及技术要求 (10) 6.3、水冷系统的安装 (11) 6.4、过热器安装 (12) 6.5、蒸发器及省煤器安装 (13) 6、6、立体汽水管道的安装 (14) 6.7、焊接施工工艺 (15) 七、安全生产、文明施工管理 (17)

一、工程概况 1、整体布置: 榆钢焦化厂干熄焦锅炉是一台余热锅炉,锅炉系单锅筒、强制循环水管锅炉,露天布置。锅筒为搁置式,锅炉采用全悬吊结构,炉膛为模式水冷壁结构,锅炉自上而下依次布置有水冷壁、过热器、光管蒸发器、鳍片管蒸发器以及省煤器,炉墙为轻型护板炉墙。烟气自锅炉上部进入,由下部出口。 2、锅炉规范 最大蒸发量:110t/h 额定蒸汽压力:10.3MPa 额定蒸汽温度:540°C 3、施工总体设想 质量目标:优良 工期目标:5个月 安全目标:无重大伤亡事故、无设备损毁事故、无火灾事故,轻伤事故发生频率控制在1‰以下。 根据锅炉结构特点,在炉体旁搭设临时工装平台,做钢结构、受热面拼装之用。 施工过程中合理安排有关工序交叉施工,力争积极提前交付生产。 二、编制依据 《锅炉安全技术监察规程》TSG G0001-2012 《蒸汽锅炉安全技术监察规程》劳部发(1996年276号) 《电力建设施工及验收技术规范》DL/T5047-95(锅炉机组篇) 《电力建设施工及验收技术规范》DL5031-94(管道篇) 《火力发电厂焊接技术规程》DL869-2004 (焊接篇) 《电力建设施工及验收技术规范》SDJ279-90(热工、仪表篇) 《电力工业锅炉压力容器监察规程》DL612-1996 《金属熔化焊焊接接头射线照相》G B∕T4730-2005(射线篇) 《机械设备安装工程施工及验收规范》GB50231-98 《火力发电厂保温材料技术条件》D L/T776-2001 《火力发电厂基本建设工程启动及验收规程》电建(1996年)159号 《混凝土结构工程施工质量验收规范》GB50204-2002

干熄焦炉烘炉办法

精心整理 干熄焦炉烘炉方案 一、前言 新建和大修后的干熄焦装置,投产前必须烘炉。烘炉的目的,一是安全地排出干熄焦装置内衬耐火砖、浇注料等耐火材料中的水分;二是缓解锅炉等系统升温所 ;并

※煤气烘炉升温以(预存室温度T5)为主要管理温度 二、烘炉及开工前应具备的条件 2.1、烘炉前应具备的条件 2.1.1主体工程施工完成(汽轮发电站除外) 生产操作人员培训完成,具备独立的操作能力。(特殊岗位操作证办理完成)化验室设备配置齐全。 盐酸、氢氧化钠等辅助原料齐备。 特种设备使用证办理完毕。

消防器材配置完毕。 设备标识、安全警示牌、管道介质标识清楚。 各种生产用纸、工器具、材料(火泥、矿石等)配置齐全(包括通讯工具、检查工具、测量工具等) 干熄焦系统内部检查完毕,36个斜道的调节砖布置正确。 制定现场非常事故应急预案,并组织相关人员学习。 相关保驾护航的组织体系建立,人员齐备。 三、温风干燥开始前应完成的工作 1、干熄炉、气体循环系统

1.1装冷焦(装约200t左右冷焦,对冷焦要求筛分处理:块度要均匀,水分要小, 粉焦要少),供排焦实验用。最好是干熄焦的焦碳。 ①先用人工的方法将冷焦装到中央风帽处后再将人孔封上,然后用提升机进行装冷 焦作业。 ②排焦实验完成后,要预留一部分焦碳(将中央风帽盖住)。 1.2 1.3 1.4 1.5 1.6 1.7 ⑦水冷壁1点 1.8安装温风干燥用空气导入用调节板,(按照紧急放散阀口加工成4-6块)。1.9一次、二次除尘器格式旋转阀拆除法兰安装防水堵板。 1.10在温风干燥时应拆除下列电容式料位计:

①干熄炉上料位1个(红焦投入前安装) ②一次除尘器溜槽料位计2个(煤气烘炉时安装) ③二次除尘器灰斗料位计2个(煤气烘炉时安装) 注:②、③拆除后装盲板,恢复安装时分次推进,以防止损坏。 1.11各阀门调整到温风干燥开始状态:

浇注料烘炉方案

XXXXXXX电厂XXX机组大修工程 浇注料(烘炉)方案 编制:审核:批准: 施工单位:XXXXXXXX公司 日期:2015年8月27日

木柴烘炉方案 一、烘炉的目的: 由于锅炉主体结构复杂,内衬材料施工面积大,水份含量较多,施工结束后应严格根据材料性能进行烘炉。若烘炉不能按程序进行或缩短烘炉时间,必然会使材料内部蒸汽压过大,造成材料结构剥落或材料内部的热应力损伤,严重影响锅炉本体的安全运行及使用寿命。因此,锅炉在正式投运前,烘炉是至关重要的一个环节。根据我公司耐磨材料性能特点,特提供以下烘炉方案可供参照执行。 二、烘炉前应具备的条件: 1、场地平整,照明良好,烘炉现场应有明显的标志,危险区应有围栏和警告标志。 2、锅炉安装整体完工,各部位保温完工,砌筑浇注完工,养护全部结束。 3、水压试验合格。 4、炉体、烟道的漏风试验合格。 5、引风机、送风机、除尘器等辅助设备检试合格。 6、热工测量、控制和保护系统的调试已符合点火要求,电气各仪表校验完毕。 7、锅炉冷态调试结束。 8、烘炉方案已贯彻到各运行班组,人员配备到位。 9、烘炉所用的木柴及点火油都已备好。 10、烘炉所用的底料(0~5mm流化床炉渣)400mm铺在床面上。 11、最后清理检查空气预热器、省煤器、返料器、过热器等内部杂物,干净

后封闭所有的人孔门及炉门、看火孔、点火装置。 12、检查锅炉本体管道,烟风管道及设备有无妨碍热位移膨胀之处,并妥善处理解决,调整各膨胀指示器恢复零位。 13、准备好有关烘炉方面的各项记录表格。 14、无受热面施工耐火材料的部位应开启排湿孔,每平方米不少于4~6个,汽割割开长度为50~60mm的一条缝隙,烘炉结束后焊牢。 三、烘炉要求: 1、烘炉时测点设置在以下部位:A.炉膛燃烧室两侧;B.返料器两侧;C.省煤器前烟温;D.省煤器两侧。 2、各测温点因位置不同,升温速度值显示会有所差别,以过热器两侧温度显示值为监控调节标准。 四、烘炉程序:[低温烘炉] 1、联系水系统运行班组,自主给水操作平台开启闸门向锅炉本体供水,除盐水自省煤器进入汽包。汽包及蒸汽管道放空气阀门全部开启,并将点火排汽阀打开,以便对空排汽。 2、观察汽包玻璃管水位计,保持汽包水位在正常水位,即锅筒中心线以下±50mm,达到正常水位后,开启汽包再循环管阀门,以便在烘炉过程中汽水再循环。 3、点火排汽阀全开。 4、一切准备就绪后,向炉膛燃烧室内投入木柴,泼上柴油,用火把点燃,开始点火烘炉。随后加入煤碳,煤碳点着后,停止加入木柴,烘炉过程中,煤碳自

400吨排式垃圾焚烧炉烘炉方案

400t/d垃圾焚烧余热锅炉 烘炉工程 烘炉方案 编制:崔拴紧 审核: 审批: 郑州华电烘炉技术服务有限公司2013年05月10日

目录 1.概述 2.烘炉目的及原则 3.烘炉应具备的条件 4.烘炉燃料、设备、控制、仪器等使用要求5.拟定烘炉制度 6.烘炉技术措施 7.烘炉机布置 8.热电偶测点布置 9.烘炉质量保证体系及措施 10.烘炉安全保证体系及措施 11.烘炉施工组织及网络图 12.其他事项 13.设备安装示意图 14.烘炉升温曲线图

1.概述 杭州新世纪能源环保工程有限公司新开发的400T/D二段式垃圾焚烧装置是二段式垃圾焚烧装置的改进型,系针对中国城市生活垃圾低热值,高水分的特点而设计,具有适应热值范围广,负荷调节能力大,可操作性好和自动化程度高等特点,可广泛用于处理不分拣的生活垃圾。 从垃圾坑送入落料槽二段式垃圾焚烧装置分为逆推段和顺推段两个燃烧区域,其主要流程是;抓斗将垃圾从垃圾坑送入落料槽,在给料机构的推送下进入炉膛落在倾斜的逆推炉排上,垃圾在床面上不断翻滚、搅拌,完成干燥、着火和燃烧过程,随后在逆推炉排的末端调节装置上经过一段落差掉入顺推炉排床面上继续燃尽,最后灰渣经除渣机排出炉外。 该锅炉炉衬为轻型炉墙、采用耐火浇注料、耐磨浇注料、耐火保温砖、保温浇注料及耐火耐磨砖。依据该锅炉的特点和耐磨、耐火材料的特性及浇注料施工环境条件,结合我公司的实际烘炉及施工经验,特制定以下用烘炉机热烟气烘炉的实施方案。 2.烘炉目的及原则 2.1.由于耐火材料中含有大量的非化学结合的游离水,已施工完毕的耐火材料衬里需要进行低、中温烘炉,以驱除衬里中的游离水分;并经过高温固化(高温烘炉)时才能达到预期的物理强度和设计性能,高温固化时,耐火材料结合剂会进行聚合反应,其中的非化学结合水逐步脱除排出。因此烘炉过程一般分为两个阶段进行。 2.2.低温烘炉采用热烟气发生器,前期不易控制火力的柔和及温度的均匀,终极温度350℃±30℃;高温烘炉以投入燃料结合煮炉、吹管进行,温度控制应按煮炉、吹管要求进行。本方案为低温烘炉方案。 2.3.烘炉过程中的温度变化应严格监控,按照有关方面审查评定通过的温度曲线进行烘炉。加热速率取决于炉膛耐火材料炉墙衬里的形式及施工情况。 2.4.由于锅炉衬里结构复杂,施工面积大,水分含量较多,施工结束后应严格根据材料的特性进行烘炉,若烘炉不能按程序进行或缩短烘炉时间,必然会使材料内部蒸汽胀力过大,造成材料结构的剥落或材料内部的热应力的损伤,严重影响锅炉本体的安全运行及材料的使用寿命。因此锅炉在正式投运前,烘炉是至关重要的一个环节,常温

干熄焦专用设备安装施工方案汇总

榆钢支持地震灾区恢复重建项目 干熄焦及余热发电工程 熄焦专用设备施工方案 编制人:

审核人: 审批人: 中国五冶榆钢干熄焦工程项目部 0—四年四月十三日 1、工程概况? 3 1.1、工程概况 3. 1.2、编制依据 3. 1.3、工程特点 4. 2、主要施工工艺及方法 4. 2.1、装入装置安装 4. 2.2、排出装置安装8. 2.3、循环风机安装9. 3、施工组织计划14 3.1、施工计划14 3.2、机具计划14 3.3、人力资源计划15 4、质量保证措施16

5、安全保证措施 1.. 8. 5.1 重大危险源识别 1.. 8 5.2 主要保证措施.1. .9 5.3 施工安全注意事项.2.. 1、工程概况 1.1、工程概况 榆钢干熄焦工程的提升机用于榆钢集团公司焦化厂炭化室 高为6m 的焦炉的干熄焦工程项目。干熄焦装置的处理能力为 110t/h 。 干熄焦专用设备主要包括循环风机一套、装入装置一套、本 体排除装置一套、提升机一套、汽轮机发电设备一套。其中提升 机、汽轮发电机单独编写方案。 1.2、编制依据 1)、《焦化机械设备工程安装验收规范》GB50390-2006 2)、《压缩机、风机、泵安装工程施工及验收规范》 GB50275-2011 3)、《现场设备、工业管道焊接工程施工规范》GB50236-2011 4 )、《机械设备安装工程施工及验收通用规范》

GB50231-2009 5)、工程测量规范GB50026—2007 6)、中冶焦耐提供的设计图 7)、设备供货商提供的图纸 1.3、工程特点 干熄焦场地狭窄,装入装置安装在31m炉顶之上,安装高度高、 设备单件重量大。循环风机为日本进口,安装精度高,需严格按照图 纸、规范进行施工。 2、主要施工工艺及方法 2.1、装入装置安装 装入装置安装应在提升机安装完成后进行。 2、放线及专业中间交接 (1)、根据土建提供的基础标咼点引测到31.26m平台,在梁或柱

干熄焦炉烘炉办法

欢迎阅读 干熄焦炉烘炉方案 一、前言 新建和大修后的干熄焦装置,投产前必须烘炉。烘炉的目的,一是安全地排出干熄焦装置内衬耐火砖、浇注料等耐火材料中的水分;二是缓解锅炉等系统升温所产生的压力,以便使干熄焦装置逐渐达到正常生产时的温度,避免红焦投入后,因 ;并

※煤气烘炉升温以(预存室温度T5)为主要管理温度 二、烘炉及开工前应具备的条件 2.1、烘炉前应具备的条件 2.1.1主体工程施工完成(汽轮发电站除外) 2.1.2水、电、风、气、煤气、氮气等能源供辅介质系统施工完成;排水系统施 化验室设备配置齐全。 盐酸、氢氧化钠等辅助原料齐备。 特种设备使用证办理完毕。 消防器材配置完毕。 设备标识、安全警示牌、管道介质标识清楚。

各种生产用纸、工器具、材料(火泥、矿石等)配置齐全(包括通讯工具、检查工具、测量工具等) 干熄焦系统内部检查完毕,36个斜道的调节砖布置正确。 烘炉开工组织体系建立(必须建立统一的指挥体系,人员安排到位)。 岗位安全规程、操作规程准备齐全。 2.2 三、温风干燥开始前应完成的工作 1、干熄炉、气体循环系统 1.1装冷焦(装约200t左右冷焦,对冷焦要求筛分处理:块度要均匀,水分要小, 粉焦要少),供排焦实验用。最好是干熄焦的焦碳。

①先用人工的方法将冷焦装到中央风帽处后再将人孔封上,然后用提升机进行 装冷焦作业。 ②排焦实验完成后,要预留一部分焦碳(将中央风帽盖住)。 1.2对冷焦进行“馒头型”造型,原则是靠炉墙高、炉墙与中央风帽之间稍低一 点。 ⑦水冷壁1点 1.8安装温风干燥用空气导入用调节板,(按照紧急放散阀口加工成4-6块)。 1.9一次、二次除尘器格式旋转阀拆除法兰安装防水堵板。 1.10在温风干燥时应拆除下列电容式料位计: ①干熄炉上料位1个(红焦投入前安装)

焦炉及干熄焦安装

昆钢煤焦化干熄焦安装工程 施工组织总设计 第一章编制说明 1.1 编制依据 (1)昆钢煤焦化干熄焦工程建设工程施工合同 (2)我公司施工承 建类似工程的施工经验。如:干熄焦工程、各类风机、除尘设备、焦化工程等。(3)国家现行施工及验收规范、工程质量检验评定标准。 (4)GB/T19002-ISO9002 系列国际质量体系标准及一冶颁布实施的有关企业技术质量标准和操作规程。(5)建设部颁布的《建设工程施工现场管理规定》。 1.2 编制原则本施工组织总设计编制将遵循三项基本原则:一是符合性原则;二是先进性原则,三是合理性原则。(1)符合性原则:严格遵守基本建设程序,在时间和空间(平面) 两个方面统筹安排施工程序,缩短工期,加速建设进度,做到文明施工;贯彻施工验收、安全技术、环境保护等方面的标准规范、规程和法规,以及有关规章制度,保证工程质量和施工安全。(2)先进性原则:在符合性原则的基础上,以本公司的技术资源为前导,采用科学的方法、先进的管理、优化的配量、完善而切实可行的措施,实现先进的目标。充分利用高新技术,提高机械化施工程度,提高劳动生产率。(3)合理性原则:以符合性原则为前提,先进性原则为目标,在选择 1 昆钢煤焦化干熄焦安装工程施工组织总设计施工方案和组织管理体系时,根据本工程的特点,采取合理的施工组织,做好人力、物力的平衡调配,均衡组织施工;选择先进的施工方案和管理措施,节约施工用料,提高工效,降低工程成本;合理选择施工资源和运输方式,使工期、成本最佳化。 2 昆钢煤焦化干熄焦安装工程施工组织总设计 第二章工程概况 2.1 工程简介昆钢煤焦化干熄焦工程相对传统的湿法熄焦,干熄焦有三大优点:避免湿熄焦对环境的污染;提高焦炭的质量;回收利用热能,具有环境保护和节约能源双重效益,工程情况综合如下:工程名称:昆钢煤化公司干熄焦工程项目业主:昆钢铁集团有限责任公司设计单位:中冶焦耐有限公司总包单位:中冶焦耐有限公司工期要求:开工:2007 年 7 月 15 日竣工:2010 年 1 / 40 干熄焦本体、一次除尘、二次除尘、灰仓、主控楼、干工程范围: 4 月 30 日设熄焦除尘、筛焦除尘、循环水等工程。工作内容包括:钢结构制作与安装、备安装、管道安装、耐材砌筑、设备安装与调试、整体系统的联动试车、竣工验收等。干熄焦工艺流程及布置 2.2 干熄焦工艺流程及布置 90T/h、75T/h 干熄焦装置布置在两套焦炉的南端。90T/h 干熄炉、锅炉中心线垂直于焦炉中心线。 75T/h 干熄炉、锅炉中心线平行于焦炉中心线干熄焦,装置的提升井架横跨在熄焦车轨道上方,提升机直接提升焦罐。 3 昆钢煤焦化干熄焦安装工程

气化炉烘炉方案

60万吨/年醋酸项目一期工程20万吨/年醋酸项目(第一阶段30万吨/年甲醇) 气化炉烘炉方案 气化炉原始烘炉方案 1、编制目的: 1)规烘炉操作,保证气化炉的正常投运;

2)防止烘炉过程中出现意外,导致耐火砖受损而影响耐火砖使用寿命。 2、编写依据: 1)天辰的PID图,以及现场设备、管道实际施工情况; 2)《化学工业大、中型装置试车工作规》; 2)预热烧嘴使用说明书; 4)耐火砖厂家提供的烘炉曲线图。 3、职责分工: 1)工艺人员负责管线、阀门的确认; 2)设备人员负责检查气化炉炉砖的砌筑质量; 3)仪表人员负责阀门、联锁的调试。 4、烘炉的要求: 1)气化炉的升温及恒温严格按厂家提供的速率进行; 2)严格控制气化炉液位及抽引器的抽负力,防止回火和温度大幅波动。 5、烘炉前应具备的条件: 1)所有相关设备和管线都已做过强度,气密性试验,并经过清洗和吹 扫合格。 2)所有相关的控制阀,止逆阀安装正确,动作准确。

3)相关仪表、电气检查合格,DCS具备烘炉条件。 4)相关单体试车进行完毕。 5)用于开车用的通讯器材、工具、消防、气防器材已经准备就绪。 6)对现场做清理工作,特别是易燃、易爆品不得留在现场。 7)检查盲板情况,凡是临时盲板已拆除,操作盲板已就位。 8)确认气化炉表面温度计、烘炉热偶经调校合格,误差不大于10℃, 并能投入使用。 9)再次核查各记录档案,证实各项工作准确无误,具备烘炉条件。 10)气化炉砌筑结束,已经办理中间交接手续。 11)烘炉方案已经审批,操作人员已经掌握操作步骤及注意事项。 12)烘炉用的水、电、1.3MPa(G)蒸汽、仪表空气已经具备条件。 13)记录报表齐全,升温曲线绘制完毕。 14)气化炉炉口闷炉用炉盖已制好(密封性能好,安装方便)。 15)做水分布实验,使下降管布水均匀。 6、烘炉步骤与方法: 6.1烘炉前的准备工作: 开车前,联系调度,引来外界区的新鲜水、循环水、电、蒸汽、燃料气等到气化工段各线总阀前。具体如下: 1)联系调度送工业循环水、新鲜水、消防水至气化岗位。 2)联系调度通知电气,给气化框架送照明电源,渣池泵送电。 3)联系调度通知电厂送1.3MPa(G)低压蒸汽至气化岗位手阀前。

垃圾发电厂锅炉烘炉方案..教学文稿

SLC250-4.0/450垃圾焚烧炉 锅炉烘炉方案 编制单位:中国水利水电第十四工程局 2015年9月 1日

目录 一、概述--------------------------------------------------3 二、编制依据----------------------------------------------6 三、烘炉前应具备的条件------------------------------------6 四、中低温烘炉程序(第一阶段烘炉)------------------------8 五、高温烘炉、煮炉程序(第二阶段烘炉)--------------------11 六、烘炉/煮炉注意事项-------------------------------------14 七、烘炉的配合工作----------------------------------------15 八、安全注意事--------------------------------------------15 九、烘炉记录----------------------------------------------16 十、附图--------------------------------------------------17 一、概述

1、焚烧炉 泰国Nong Khaem市政固体废物焚烧发电工程,安装2台上海康恒生产的往复式机械炉排炉,每台焚烧炉日烧垃圾250t/d。焚烧炉燃烧器采用#0柴油作为燃料。 2、余热锅炉 (1)余热锅炉为南通万达生产的单锅筒、自然循环中压锅炉采用前吊后支结构。锅炉为立式布置,由三个垂直膜式水冷壁通道(即炉室Ⅰ、Ⅱ、Ⅲ)和一个垂直钢烟道组成,第三通道从下至上依次布置了第一级蒸发器、高温过热器、中温过热器、低温过热器以及第二级蒸发器,在高、中温过热器之间布置了二级喷水减温器,在中、低温过热器之间布置了一级喷水减温器,用来调节过热器出口汽温,第四通道布置四组省煤器。 (2)锅炉基本参数: 日处理垃圾量 250t/d 额定蒸发量 24t/h 过热蒸汽压力 4.0MPa 过热蒸汽温度 450℃ 给水温度 130 锅炉设计热效率 ~80.1% (3)锅炉除灰采用燃气高能脉冲除灰装置。 3、本方案将烘炉和煮炉分为两个阶段:低温烘炉(木材)和中高温烘炉(燃

干熄焦方案设计

目录 1 干熄焦工艺222222222222222222 1 1.1概述222222222222222222222 1 1.2干熄焦装置主要工艺参数(以下为一套干熄焦装置) 1 1.3干熄焦工艺流程2222222222222222 2 1.4干熄焦装置的布置222222222222222 2 1.5主要工艺设备的功能及规格22222222222 2 1.6干熄焦的环保措施22222222222222217 1.7干熄焦工艺温度和压力指标2222222222218 2干熄焦热力系统2222222222222222219 2.1概述22222222222222222222219 2.2干熄焦热力系统的布置222222222222219 3焦处理装置222222222222222222231 3.1概述22222222222222222222311 3.2设施及主要设备222222222222222311 3.3其他22222222222222222222322

1干熄焦工艺 1.1概述 甘肃兴华松迪化工有限公司新建焦炉及配套工程为2355孔JNDK55-07型捣固焦炉,年产焦炭130万吨,小时焦炭产量127.1吨。 为回收红焦的显热﹑降低能耗,减少污染,提高焦炭质量,本工程采用干法熄焦,干熄焦装置的处理能力为23140t/h。先上一套140t/h干熄焦装置,分二期完成。 当干熄焦装置年修或出现故障时,湿熄焦系统作为备用。 1.2干熄焦装置主要工艺参数(以下为一套干熄焦装置) a)焦炉基本工艺参数 焦炉配置2355孔JNDK55-07型焦炉 焦炉周转时间26h 焦炉紧张操作系数 1.07 每孔炭化室干全焦产量 30.044t 小时焦炭产量127.1t b)干熄焦装置基本工艺参数 干熄站配置13140t/h 允许焦炉的检修制度 3次/d,1h/次 每孔炭化室操作时间约12.4min 入干熄炉焦炭温度 950~1050℃ 干熄后焦炭平均温度≤200℃ 干熄时间约2h 焦炭烧损率(设计值)≤0.95% 入干熄炉的吨焦气料比约1280m3/t焦 系统最大循环风量 205000m3/h 循环风机全压 11.5kPa 进干熄炉循环气体温度130℃ 出干熄炉循环气体温度880~960℃ 干熄炉操作制度 24h连续,340d/a

焚烧炉筑炉衬里施工方案

焚烧炉筑炉衬里施工方案 编制:____________ 审核:____________ 批准:____________

目录 概况 1、施工准备 2、施工方法 3、冬雨季施工措施 4、工程验收及烘炉 5、保证工程质量的措施 6、安全保证措施 7、现场文明施工和标识管理

焚烧炉筑炉衬里施工方案 本方案为焚烧炉安装工程施工规定中的炉衬工程。包括预燃 室衬里材料量969kg,再氧化熔炉衬里材料量16174kg,烟 道气脱碳熔炉衬里材料13031kg,烟囱:岩棉13立方、铝板厚180 m2 ,还原炉耐火材料88643kg。主要有耐火浇注料、耐火砖和轻质保温烧注料、还有少量陶纤毡。 编制依据:A焚烧炉安装工程筑炉衬里图纸。T20543化学工 业炉砌筑技术条件。20642化学工业炉耐火纤维炉衬设计技术规定。20683化学工业炉耐火隔热材料设计选用规定。《工业炉砌 筑工程施工及验收规范》。《石油化工筑炉工程施工及验收规范》。1?施工准备:

人员配备:施工队长1名,工程师、质检员、安全员、材料员各1名、筑炉工20名,架子工5名,电工1名,电气焊工各1名、木工1名、运转工1名、辅助工25名。 机具准备: 1.2.1手段用料

122主要机具 材料:1.3.1材料运输时严紧碰撞和损坏,并防止雨淋,装卸时应轻拿轻放,运到现场后必须分别保管,不得混淆,并存放在能防止雨淋和防止污脏的仓库内。 1.3.2运输到现场的耐火材料和制品应具有出厂合格证。材料的牌号、砖号是否符合设计图纸及本台炉的施工技术要求,砌炉前必要时应对材料的理化性能进行抽样检验。耐火砖使用前做外观检查,其允许偏差应符合本台炉的技术规 1.3.3施工现场的筑炉衬里材料应按牌号、级别、砖号和砌筑顺序放置。隔热耐火浇注料,灰浆和胶结料应密封保存,简装料在使用

气化炉烘炉方案

气化炉烘炉方案

60万吨/年醋酸项目一期工程20万吨/年醋酸项目 (第一阶段30万吨/年甲醇) 气化炉烘炉方案 气化炉原始烘炉方案 1、编制目的: 1)规范烘炉操作,保证气化炉的正常投运;

2020年4月19日

2)防止烘炉过程中出现意外,导致耐火砖受损而影响耐火砖使用寿命。 2、编写依据: 1)天辰设计院的PID 图,以及现场设备、管道实际施工情况; 2)《化学工业大、中型装置试车工作规范》;2)预热烧嘴使用说明书;4)耐火砖厂家提供的烘炉曲线图。 3、职责分工: 1)工艺人员负责管线、阀门的确认; 2)设备人员负责检查气化炉炉砖的砌筑质量; 3)仪表人员负责阀门、联锁的调试。 4、烘炉的要求: 1)气化炉的升温及恒温严格按厂家提供的速率进行; 2)严格控制气化炉液位及抽引器的抽负力,防止回火和温度大幅波动。 5、烘炉前应具备的条件: 1)所有相关设备和管线都已做过强度,气密性试验,并经过清洗和吹扫合格。 2) 所有相关的控制阀,止逆阀安装正确,动作准确。 3) 相关仪表、电气检查合格,DCS具备烘炉条件。 4) 相关单体试车进行完毕。 5) 用于开车用的通讯器材、工具、消防、气防器材已经准备就绪。

6) 对现场做清理工作,特别是易燃、易爆品不得留在现场。 7) 检查盲板情况,凡是临时盲板已拆除,操作盲板已就位。 8) 确认气化炉表面温度计、烘炉热偶经调校合格,误差不大于 10C,并能投入使用。 9) 再次核查各记录档案,证实各项工作准确无误,具备烘炉条件。 10) 气化炉砌筑结束,已经办理中间交接手续。 11) 烘炉方案已经审批,操作人员已经掌握操作步骤及注意事项。 12) 烘炉用的水、电、1.3MPa( G)蒸汽、仪表空气已经具备条件。 13) 记录报表齐全,升温曲线绘制完毕。 14) 气化炉炉口闷炉用炉盖已制好(密封性能好,安装方便)。 15) 做水分布实验,使下降管布水均匀。 6、烘炉步骤与方法: 6.1 烘炉前的准备工作: 开车前,联系调度,引来外界区的新鲜水、循环水、电、蒸汽、燃料气等到气化工段各线总阀前。具体如下: 1) 联系调度送工业循环水、新鲜水、消防水至气化岗位。 2) 联系调度通知电气,给气化框架送照明电源,渣池泵送电。 3)联系调度通知电厂送1.3MPa (G)低压蒸汽至气化岗位手阀前。4)联系槽车,运柴油至锅炉柴油贮罐内,以备升温预热用。 5)联系调度送燃料气(液化气)至气化岗位总阀前。

危废焚烧炉方案

废弃物焚烧专用炉 GWS-120装置 工 程 设 计 方 案 地址:邮箱: 电话:传真: 设计单位: 日期:二○○九年二月 目录 一、设计依据及排放要求 1、设计依据 1.1、设计引用标准 1.2、设计参数要求

1.3、设计技术指标 2、排放要求 二、焚烧炉装置概要 三、处理工艺简介 、工艺流程简图 、流程说明 四、处理系统设备介绍 、进料系统 、助燃系统 、燃烧系统 4.3.1、炉体燃烧室 4.3.2、二次燃烧室 4.3.3、风机 4.3.4、影响焚烧炉性能的因素 、热能回收系统 、净化处理系统 、烟气排放系统 4.6.1、引风机 4.6.2、烟囱 、自动控制系统 4.7.1、动力控制 4.7.2、温控系统 4.7.3、液位监控 、安全措施及维修操作平台 五、设备交货及安装调试 六、售后服务 七、焚烧炉部分设备规格及参数 八、设备清单及报价 附:焚烧炉工艺流程图 一设计依据及排放要求 一、设计依据: 、设计引用标准: ①、GB18484-2001《危险废物焚烧污染控制标准》。 ②、GB16297-1996《大气污染物综合排放标准》。 ③、GB12348-90《中华人民共和国环境噪声污染防治条例》。 ④、中华人民共和国国务院1998年发布实施的《建设项目环境保护管理条例》。 ⑤、GB8978-1996污水综合排放标准。

⑥、《医疗废物管理条例》。 ⑦、GB19128-2003《医疗废物焚烧炉技术条件》。 ⑧、GB/T16157-1996 《固定污染源排气中颗粒物测定与气态污染物采样方法》。 ⑨、HJ/T20-1998 《工业固体采样制样技术规范》。 、设计参数要求: ⑴、废弃物名称:医疗废弃物 ⑵、辅助燃料:0#柴油 ⑶、处理量:d (150Kg/h) (4)、焚烧时间:8h/d (5)、排烟口高度:离地面20米 、设计技术指标: ⑴、焚烧炉温度:≥850℃ ⑵、滞留时间:t≥2s ⑶、焚毁去除率:≥% ⑷、热灼减率:≤5% ⑸、焚烧炉系统压力:负压 二、排放要求: 尾气可确保达到GB18484-2001《危险废物焚烧污染控制标准》的要求: ⑴、粉尘浓度:≤100mg/m3 ⑵、烟气黑度:≤林格曼1级 ⑶、CO 浓度:≤100 mg/m3 ⑷、HCl浓度:≤100mg/m3 ⑸、NO 浓度:≤500 mg/m3 X 浓度:≤400 mg/m3 ⑹、SO X ⑺、HF浓度:≤m3 ⑻、汞及其化合物:≤m3 ⑼、镉及其化合物:≤m3 ⑽、砷、镍及其化合物:≤m3 ⑾、铅及其化合物:≤m3 ⑿、铬、锡、锑、铜、锰及其化合物:≤m3 二焚烧炉设备装置概要 1、进料系统: 人工投料 2、助燃系统: 进口燃烧器、日用油槽及管路输送系统 3、燃烧系统: 焚烧炉、二次燃烧室、风机及供风系统

干熄焦专用设备安装施工方案

榆钢支持地震灾区恢复重建项目干熄焦及余热发电工程 干熄焦专用设备施工方案 编制人: 审核人: 审批人: 中国五冶榆钢干熄焦工程项目部 二〇一四年四月十三日

目录 1、工程概况 (3) 1.1、工程概况 (3) 1.2、编制依据 (3) 1.3、工程特点 (4) 2、主要施工工艺及方法 (4) 2.1、装入装置安装 (4) 2.2、排出装置安装 (8) 2.3、循环风机安装 (9) 3、施工组织计划 (14) 3.1、施工计划 (14) 3.2、机具计划 (14) 3.3、人力资源计划 (14) 4、质量保证措施 (15) 5、安全保证措施 (18) 5.1重大危险源识别 (18) 5.2主要保证措施 (18) 5.3施工安全注意事项 (19)

1.1、工程概况 榆钢干熄焦工程的提升机用于榆钢集团公司焦化厂炭化室高为6m的焦炉的干熄焦工程项目。干熄焦装置的处理能力为110t/h。 干熄焦专用设备主要包括循环风机一套、装入装置一套、本体排除装置一套、提升机一套、汽轮机发电设备一套。其中提升机、汽轮发电机单独编写方案。 1.2、编制依据 1)、《焦化机械设备工程安装验收规范》GB50390-2006 2)、《压缩机、风机、泵安装工程施工及验收规范》GB50275-2011 3)、《现场设备、工业管道焊接工程施工规范》GB50236-2011 4)、《机械设备安装工程施工及验收通用规范》GB50231-2009 5)、工程测量规范GB50026—2007 6)、中冶焦耐提供的设计图 7)、设备供货商提供的图纸

干熄焦场地狭窄,装入装置安装在31m炉顶之上,安装高度高、设备单件重量大。循环风机为日本进口,安装精度高,需严格按照图纸、规范进行施工。 2、主要施工工艺及方法 2.1、装入装置安装 1、主要参数 装入装置安装应在提升机安装完成后进行。 2、放线及专业中间交接 (1)、根据土建提供的基础标高点引测到31.26m平台,在梁或柱上画出标高点备查。对支座的标高、轴线等进行复测划线,核查是否下一道工序要求。装入装置安装的允许偏差如下

焦炉施工方案

一、工程概况: 1、工程结构形式及特点:本工程由华泰工程公司(化学工业第二设计院)设计,为TJL4350D型焦炉,年产50万吨焦炭,2*43孔2#焦炉,结构形式复杂,异形砖301种,质量要求严格,气密性强,一座焦炉全长55m,全高9.223m,炭化室全长14.08 m,净长13.28m,碳化室高4.3m,炭化室宽:机侧0.495m,焦侧0.505m,炭化室有效容积26.6m3,炭化室中心距1.2m,立火道中心距0.48m。 2、施工项目:1*43孔焦炉本体及烟道的筑炉部分 焦炉本体: 底层红砖及本体耐火砖 在该项目中还包括焦炉本体的热态、冷态,筑炉材料的二次搬运、卸车、打草捆、开箱、封墙小灶、三孔安装、浇注料、保护板抹灰。但不包括所有主材即各种砖、火泥、铁件、硅酸板、填充材料、精矿粉、沥青、油毡、石棉硅藻土、水玻璃、精细河砂等。 3、施工条件 ⑴基础土建部分完成基础平台顶面及抵抗墙,应按设计抹灰后,再进行砌筑,在抵抗墙上应埋炉纵向中心线标板及卡钉。两炉端碳化室中心应埋设永久固定性的标点桩和水准点,并埋设炉大棚的预埋铁件,并书面进行工序交接。 ⑵砌筑时,所有材料全部供应齐、预砌筑完,施工机具全部齐备方能开工。 ⑶电接到施工点100米范围内。 ⑷设计院、建设方、施工方共同图纸会审完。 4、编制依据: ⑴焦炉、烟道施工图纸。 ⑵工业炉砌筑工程施工及验收规范GBJ211—87。 ⑶工业炉砌筑工程质量检验评定标准GB50309—92。 ⑷华泰工程公司编制的TJL4350D型焦炉砌筑 二、施工方法 1、水平标杆及垂直标杆 第一次水平标杆设在滑动层表面上,刻划碳化室中心,用木螺钉坐标记,并刻划各蓄热室单墙的宽度。第一次垂直标杆设置在水平标杆上,并刻划每层砖的高度。第二次水平标杆设置在炉门保护板座砖面上,并刻划碳化室中心及宽度,第二次

谈谈气化炉烘炉过程经验

谈谈气化炉烘炉过程经验 摘要:烘炉是煤化工气化炉施工项目中的非常重要的标志性节点,烘炉结果的好坏直接影响着整个气化炉的施工质量,也是项目施工的最后一项环节。本文就新能能源化工 有限公司60万吨/年甲醇40万吨/年二甲醚项目气化炉烘炉过程及注意事项作一介 绍。 关键词:烘炉 1 烘炉前的准备工作 烘炉预热前,将进界区水(包括新鲜水、脱盐水、循环水)的入口总阀打开。 引入界区,且压力、温度等指标都应保证设计要求,并送至各用水单元最后一道阀前待用。接收1.27Mpa低压蒸汽到界区内HV1201A/B/C阀前。 烘炉预热用液化石油气已从液化石油气站管网送来。压缩空气、仪表空气已送至界区各用气单元。烘炉预热系统所有仪表投入运行,确认其灵敏、指示准确。烘炉预热系统所有调节阀的前后手动阀打开,旁路阀及导淋阀关闭。气化炉耐火砖已按要求筑炉完毕,养护72小时以上。气化炉炉膛热电偶已更换为预热热电偶,表面热电偶投用。气化炉烘炉预热曲线图已绘制。 2 烘炉预热 水循环路线图: 205→V12 渣池V1209建液位,打开FG1201新鲜水流量计前后手动阀,打开LV1205前后手动阀开,联系调度后,中控手动打开LV1205渣池建液位,LICA1205达60%投自动。 关闭激冷水流量调节阀FV1217后手动球阀,关闭事故激冷水调节阀HV1202阀组后手动球阀,关闭集渣池泵P1205去渣池泵P1203出口管线手动球阀,关闭渣池泵去沉降槽手动球阀,关闭渣池泵去真空闪蒸罐V1304手动球阀。 确认激冷水过滤器排污阀关,冷却水阀关,打开激冷水过滤器V1204前、后手动球阀。打开激冷水流量调节阀FV1214前后手动球阀,旁路手动球阀关,倒通渣池泵出口到激冷水过滤器V1204盲板并打开三道手动球阀。气化炉密封水罐V1205前盲板倒“通”,并打开其前手动球阀,关闭水封罐排污手动阀。按单规启动渣池泵P1203,打开出口流量调节阀FV1214向激冷环供水,调节激冷水流量FICA1214≧120m3/h。 关闭气化炉合成气出口喷淋水流量调节阀FV1206阀组,关闭洗涤塔出口合成气管线手动阀和合成气放空手动阀,关闭洗涤塔底部导淋阀。 启动开工抽引器X1205将气化炉合成气出口抽引管线HV1208后盲板倒“通”,并打开抽引切断阀HV1208。打开真空压力表PG1202根部阀。将抽引器水封罐排污阀关闭。 稍开蒸汽管线排水导淋排水并暖管,待导淋水排尽后,打开HV1201前手动阀,关闭蒸汽管线导淋,中控调节HV1201开度,用蒸气量控制抽引气量,使炉膛维持适宜的负压,并保持稳定。 安装并点燃预热烧嘴 X1204,确认压缩空气、低压氮气、液化气或驰放气供应到炉头阀前待用,压力正常。确认开工抽引器开启,炉内负压已建立并且稳定。

焚烧炉施工方案

1.1 焚烧炉施工方案 1.1.1编制依据 WSA工厂构筑物及设备的工程服务和交货工程项目的询价文件; 《管式炉安装工程施工及验收规范》(HGJ226-87、SHJ506-87); 《石油化工管式炉碳钢和铬钼钢炉管焊接技术条件》(SH3085-97); 《石油化工管式炉钢结构工程及配件安装工程技术条件》(SH3086-98); 《钢结构工程施工及验收规范》(GBJ205-83); 《焊接H型钢》(YB3301-92); 《化工工程建设起重施工规范》(HGJ201-83); 《大型设备吊装工程施工工艺标准》(SHJ515-96); 1.1.2工程概况 本H2S焚烧炉H102是装置中关键设备,几何尺寸为φ4200×14000,材质16MnR,筒体重24t,金属组合件总重30t,需在现场预制并安装。 1.1.3施工准备 1.1.3.1人员准备 1、焚烧炉是装置关键设备,因此应安排我公司有大型工业炉安装经验的专业队伍来承担此项工程。 2、安装必须有完善的质保体系,人员落实,提前到位,职、责、权分明,技术人员、质检人员应具有较丰富的工业炉施工管理经验; 3、焊工必须持证上岗(包括进行结构焊接的焊工),焊工合格项目应覆盖所有材质的管子、结构的焊接,这一切必须在施焊前按规范要求完成取证工作。 1.1.3.2技术准备 1、各专业施工人员进入现场前必须学习炉子安装的有关规范及要求; 2、在开工前应要求设计人员进行设计交底,并在此基础上认真学习施工图和进行图纸会审; 3、施工技术人员在熟悉各种有关的技术资料后,应编制出切实可行的作业

指导书,并在施工前详细地向班组进行技术交底。 1.1.3.3现场准备 由于该焚烧炉是新建的,需提前预制,以便在冬季前完成全部安装工作;我们将在业主划出的施工临设区内设施开展前期的深度预制工作。 1.1.3.4机具准备 由于本炉安装过程中需进行大型组合件的吊装,故机具准备采用50吨吊车完成。 1.1.4总体施工方案 1.1.4.1施工原则 根据本炉结构特点,炉子安装工作按施工时间可分为地面预制组对与安装两大阶段。预制深度原则上必须满足安装工期的要求,而且在保证能够运输、在机具吊装能力及结构刚度允许的情况下,尽量加大组合重量,以加快施工总进度,确保在计划工期内完成炉子的全部安装工作。 1.1.4.2施工工艺顺序

干熄焦本体制作安装标段施工组织设计汇总

资料范本 本资料为word版本,可以直接编辑和打印,感谢您的下载 干熄焦本体制作安装标段施工组织设计汇总 地点:__________________ 时间:__________________ 说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容

第1章综合说明 1.1编制依据 1.1.1招标文件 北京首钢设计院.NSC.北京中日联公司武钢工程项目部发《武钢焦化公司1、2#焦炉干熄焦工程主体安装(制作)工程招标文件》。 1.1.2 随招标文件提供的本工程设备设计图纸。 1.1.3现行的施工验收规范标准。 1.1.4 类似工程施工经验

1.2 编制原则 本投标文件编制将遵循以下三个原则:即符合性、先进性、合理性三个原则。 ⑴符合性原则: 即整个投标书的编制符合武钢1、2#焦炉干熄焦主体安装(制作)工程招标文件的要求,响应招标文件。其次是要符合基本建设施工的程序和客观规律及特点要求。 ⑵先进性原则: 即要求在符合性原则的基础上,结合本公司的技术、装备、员工素质为前提,采用科学的方法,先进的管理,优化的配置,完善的措施,实现先进的目标。 ⑶合理性原则: 即要求以符合性为前提,先进性为目标,在选择施工方案和组织管理体系时,结合及武钢1、2#焦炉干熄焦主体安装(制作)工程的实际,选择合理的施工方案和管理措施,在工期、质量、成本的最佳点上实现建设目标。 1.3 我公司承建本工程的优势 1.3.1高素质的员工队伍优势 十九冶拥有员工9700多人,其中:各类专业技术及管理人员2360人;具有中级职称的工程师、经济师、会计师等665人,具有高级职称的工程、经济、财会系列等各类技术和管理人员157人,有资质证书的项目经理391人,其中一级54人,二级165人,三级168人;技术工人5000多人,平均技术等级7.8级。 公司拟派到该项目的项目经理潘海俊为国家一级项目经理、高级工程师,拟参与该工程施工的钢结构公司、机械设备安装公司都将调集精锐部队参加该工程的建设。 1.3.2 公司拥有完善的冶金工程建设技术体系及支持文件、工法 ⑴本公司通过长期的工程承包实践积累,拥有良好的冶金工程项目的施工业绩,积累了大量的实际施工经验,形成了公司冶金工程建设的技术体系,主要包括: ◆地基基础施工技术 ◆大体积混凝土施工技术 ◆各类炉窑砌筑及喷涂技术
