施工阶段进度控制的主要工作内容

合集下载

工程施工进度控制内容

工程施工进度控制内容

工程施工进度控制内容一、施工进度控制的定义施工进度控制是指在规划、设计、招标、施工等工程项目各阶段,通过合理的计划安排和监控手段来确保工程项目按时完工的过程。

它主要包括对工程项目的进度计划制定、监控、调整、跟踪等活动,通过对施工进度的有效管理,使项目按照预定计划和要求有序推进。

二、施工进度控制的重要性1. 规避风险:施工进度控制能够及时发现施工过程中可能存在的风险因素,及时做出调整和应对措施,降低项目延期和超支的风险。

2. 提高效率:通过合理的进度控制,可以使施工过程更加有条不紊,避免资源的浪费和重复,提高工程施工的效率。

3. 增加透明度:施工进度控制能够明确工程项目的进展情况,提高工程管理的透明度,有利于各方之间的沟通和协作。

4. 保障质量:及时掌握施工进度,避免施工过程中的匆忙和疏漏,有助于提高工程施工的质量。

5. 降低成本:通过有效的进度控制,可以避免项目延期导致的额外成本支出,降低项目的总体成本。

三、影响施工进度的因素1. 人力资源:施工项目需要足够的人力资源支持,任何人员的缺乏都会对施工进度产生影响。

2. 物资设备:施工过程中所需的物资和设备供应充足与否,也直接影响着施工进度的快慢。

3. 天气条件:天气因素是施工进度控制中无法控制的因素之一,恶劣的天气条件会影响施工的正常进度。

4. 管理和协调:施工过程中的管理和协调工作,包括进度计划的制定与更新、施工现场的协调等,也是影响施工进度的关键因素。

5. 突发事件:如地质灾害、工程设计变更等突发事件,都会对施工进度造成一定的影响。

四、施工进度控制的具体措施1. 制定合理的施工进度计划:在工程项目启动前,应根据工程的实际情况和需求,制定合理的施工进度计划,明确工程的各个节点和关键时间点。

2. 进度监控和跟踪:在施工过程中,需要不断监控和跟踪工程的进度情况,及时发现问题并采取相应的措施加以调整。

3. 风险评估和控制:在施工进度控制过程中,需要做好风险评估工作,合理评估施工过程中可能遇到的各种风险,并采取相应的控制措施进行应对。

施工阶段的进度控制

施工阶段的进度控制

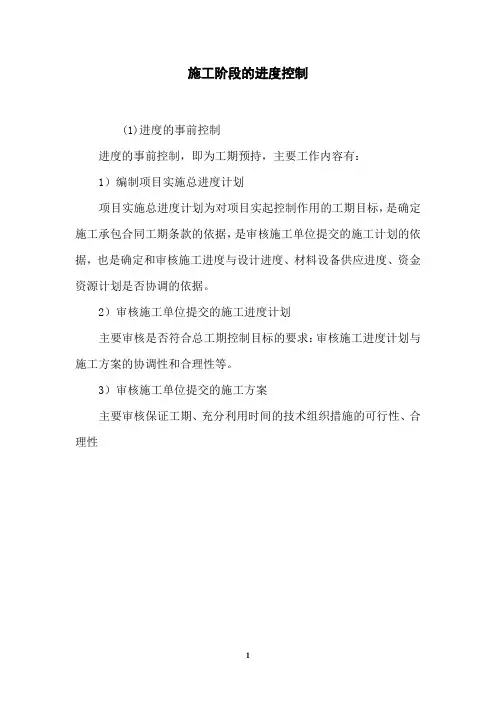

施工阶段的进度控制(1)进度的事前控制进度的事前控制,即为工期预持,主要工作内容有:1)编制项目实施总进度计划项目实施总进度计划为对项目实起控制作用的工期目标,是确定施工承包合同工期条款的依据,是审核施工单位提交的施工计划的依据,也是确定和审核施工进度与设计进度、材料设备供应进度、资金资源计划是否协调的依据。

2)审核施工单位提交的施工进度计划主要审核是否符合总工期控制目标的要求:审核施工进度计划与施工方案的协调性和合理性等。

3)审核施工单位提交的施工方案主要审核保证工期、充分利用时间的技术组织措施的可行性、合理性4)审核施工单位提交的施工总平面图主要审核施工总平面图与施工方案、施工进度计划的协调性和合理性。

5)制定由业主供应材料、设备的需用量及供应时间参数,编制有关材料、设备部分的采供计划。

(2)进度的事中控制进度的事中控制,一方面是进行进度检查、动态控制和调整;另一方面,及时进行工程计量,为向施工单位支付进度款提供进度方面的依据。

其工作内容有:1)建立反映工程进度的监理日志逐日如实记载每日形象部位及完成的实物工程量。

同时,如实记载影响工程进度的内、外、人为和自然的各种因素。

暴雨、大风、现场停水、现场停电等应注明起止时间(小时、分)2)工程进度的检查审核施工单位每半月、每月提交的工程进度报告。

审核的要点是:a、计划进度与实际进度的差异;b、形象进度、实物工程量与工作量指标完成情况的一致性。

3)按合同要求、及时进行工程计量验收。

4)有关进度、计量方面的签证进度、计量方面的签证是支付工程进度款、计算索赔、延长工期的重要依据。

5)工程进度的动态管理实际进度与计划进度发生差异时,应分析产生的原因,并提出进度调整的措施和方按,并相应调整施工进度计划及设计、材料设备、资金等进度计划:必要时调整工时目标。

6)为工程进度款支付签署进度、计量方面认证意见。

7)组织现场协调会现场协调会职能:a、协调总包单位不能解决的内、外关系问题;b、检查上次协调会的执行情况;c、施工现场总体管理上的问题;d、施工现场有关事宜;现场协调会印发协调会纪要。

施工进度控制措施

施工进度控制措施

施工进度控制措施1.制定详细的施工计划:在项目启动阶段,制定详细的施工计划,包括工序划分、工期安排、人员配备等内容。

确保每一个工序都有明确的完成时间,每个人员都清楚自己的任务。

2.设立时间节点和里程碑:在施工计划中,设立一些关键的时间节点和里程碑,如主体结构封顶、室内装修开始、竣工验收等。

这些时间节点可以作为施工进度的重要衡量标准,同时也可以提醒项目组进行相应的准备工作。

3.风险管理:对施工进度可能存在的风险进行预先的识别和分析,并制定相应的应对措施。

比如,可能会出现的物资供应不足、人员调整、天气因素等。

在施工计划中预留一定的缓冲时间,以应对不可预见的风险。

4.项目管理软件:利用项目管理软件来协助施工进度的管理,可以更直观地查看进度的情况。

通过软件可以对施工任务进行分解、资源分配、进度跟踪等,有效提升施工进度管理的效率和准确性。

5.施工工序优化:在施工计划中,对各个工序进行优化。

可以通过分析每个工序的关键路径和资源需求,找到施工进度中的瓶颈环节,并设计相应的措施来优化和提升效率。

6.项目组织沟通:建立一个良好的项目组织和沟通机制,确保项目组内外的成员都清楚自己的任务和工作目标。

定期召开会议,及时沟通工作进展和存在的问题,协调各个部门和岗位之间的合作关系。

7.人员培训和管理:确保项目组成员具备足够的专业知识和技能,在施工过程中能够高效地进行工作。

注重对项目组成员的培训和管理,提高他们的工作效率和质量意识。

8.监督和检查:设立专门的监督和检查机构,对施工进度进行全程监控和检查。

及时发现施工中存在的问题和隐患,采取相应措施加以解决,确保施工按计划进行。

9.合理分工和合作伙伴选择:在项目规划中,根据不同的工种和专业特点,合理分工和选择合适的合作伙伴。

确保不同的工序和工作环节之间的协调和衔接,避免工期延误。

10.健全的奖惩机制:建立健全的奖惩机制,对施工进度的表现进行奖励和惩罚。

对于按时完成任务的施工方,给予一定的奖励,提高其工作积极性;对于延误工期的施工方,根据合同约定进行相应的扣款或处罚。

监理工程师考试(三控-进度控制)必考、必学、必背

监理工程师考试(三控-进度控制)必考、必学、必背

监理工程师考试(三控-进度控制)必考、必学、必背监理工程师考试(三控)-进度控制重要必学、必记、必考知识点进度控制的措施有:组织措施、技术措施、经济措施和合同措施,具体见下表:一、建设工程实施阶段进度控制的主要任务中,施工阶段进度控制的任务:(1)编制施工总进度计划,并控制其执行;(2)编制单位工程施工进度计划,并控制其执行;(3)编制工程年、季、月实施计划,并控制其执行。

设计阶段进度控制的任务:(1)编制设计阶段工作计划,并控制其执行;(2)编制详细的出图计划,并控制其执行。

二、大型建设项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。

建设项目总进度目标指的是整个项目的进度目标,它是在项目决策阶段项目定义时确定的,项目管理的主要任务是在项目的实施阶段对项目的目标进行控制。

在进行建设项目总进度目标控制前首先应分析和论证目标实现的可能性。

大型建设项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。

三、总进度纲要的主要内容包括:(1)项目实施的总体部署;(2)总进度规划;(3)各子系统进度规划;(4)确定里程碑事件的计划进度目标;(5)总进度目标实现的条件和应采取的措施等。

四、建设项目总进度目标论证的工作步骤如下:(1)调查研究和收集资料;(2)项目结构分析;(3)进度计划系统的结构分析;(4)项目的工作编码;(5)编制各层进度计划;(6)协调各层进度计划的关系,编制总进度计划;(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;(8)若经过多次调整,进度目标无法实现,则报告项目决策者。

五、调查研究和收集资料包括如下工作:(1)了解和收集项目决策阶段有关项目进度目标确定的情况和资料(2)收集与进度有关的该项目组织、管理、经济和技术资料;(3)收集类似项目的进度资料;(4)了解和调查该项目的总体部署;(5)了解和调查该项目实施的主客观条件等。

大型建设工程项目的结构分析是根据编制总进度纲要的需要,将整个项目进行逐层分解,并确立相应的工作目录。

施工阶段进度控制的工作方法、专业重点及建议

施工阶段进度控制的工作方法、专业重点及建议

施工阶段进度控制的工作方法、专业重点及建议1、施工阶段进度控制的工作方法(1)编制监理工程师计划;(2)审核承包商报送的施工实施进度计划;(3)对工程进展及进度实施过程进行控制;(4)按合同文件规定受理承包商申报的工程延期索赔申请;(5)向建设单位提供关于施工进度和工期优化建议及分析报告;(6)依据建设工程监理合同规定,向建设单位编报工程进度信息.1.1、监理工程师计划的编制在工程开工前,监理机构依据建设工程施工合同文件所确定的合同工期目标、工程阶段目标、承包商应具备的施工水平与能力、施工布置、施工方案、施工资源配置、设计文件、现场施工条件以及建设单位条件提供计划等各项条件和要求,完成该项目的计划编制,并以实现合同工期的有效控制为目标,随工程施工进展不断予以优化、调整和完善。

工程施工过程中,监理机构结合施工进度和实际施工条件,进上步完成分阶段、分年、分项工程进度计划,关键路线项目施工网络计划,施工设备和材料供应计划,设计供图与资金支付计划的编制。

监理工程师计划报经建设单位审定后,作为审查承包商施工总进度计划、制定建设单位资源供应计划以及对合同工程项目施工进度实施控制的基础文件,也是监理机构对单项工程和年、季、月施工进度事实控制,以及审议合同工期延期索赔的主要依据。

1.2、工程进度控制方法进度控制采用关键路线、网络分析、阶段目标、工序指标、形象进展、反馈调整等控制方法。

工程进度监理控制流程如图20.5所示。

1.3、工程施工进度计划的审批施工进度计划的审批程序施工进度计划是监理机构批准单项工程开工的重要依据。

监理构对承包商报送的施工总进度计划或重要工程施工进度计划的审批程序包括:(1)通过对施工进度计划的审阅,提出预审意见;(2)必要时召集施工进度计划审议会议,约请建设单位、设计各方听取承包商的汇报,并针对存在的问题进行讨论、研究和澄清;(3)针对存在的缺陷与问题,与承包商进行讨论和协商,并提出调整与修改意见(4)批准承包商的施工进度计划。

施工项目进度控制的主要内容(精华版)

施工项目进度控制的主要内容(精华版)

施工项目进度控制的主要内容(一)施工前进度控制1.确定进度控制的工作内容和特点,控制方法和具体措施,进度目标实现的风险分析,以及还有哪些尚待解决的问题;2.编制施工组织总进度计划,对工程准备工作及各项任务做出时间上的安排;3.编制工程进度计划,重点考虑以下内容:(1)所动用的人力和施工设备是否能满足完成计划工程量的需要;(2)基本工作程序是否合理、实用;(3)施工设备是否配套,规模和技术状态是否良好;(4)如何规划运输通道;(5)工人的工作能力如何;(6)工作空间分析;(7)预留足够的清理现场时间,材料、劳动力的供应计划是否符合进度计划的要(8)分包工程计划;(9)临时工程计划;(10)竣工、验收计划;(11)可能影响进度的施工环境和技术问题。

4.编制年度、季度、月度工程计划。

(二)施工过程中进度控制1.定期收集数据,预测施工进度的发展趋势,实行进度控制。

进度控制的周期应根据计划的内容和管理目的来确定。

2.随时掌握各施工过程持续时间的变化情况以及设计变更等引起的施工内容的增减,施工内部条件与外部条件的变化等,及时分析研究,采取相应措施。

3.及时做好各项施工准备,加强作业管理和调度。

在各施工过程开始之前,应对施工技术物资供应,施工环境等做好充分准备。

应该不断提高劳动生产率,减轻劳动强度,提高施工质量,节省费用,做好各项作业的技术培训与指导工作。

(三)施工后进度控制施工后进度控制是指完成工程后的进度控制工作,包括:组织工程验收,处理工程索赔,工程进度资料整理、归类、编目和建档等。

项目进度控制管理精品工程的完成是由法定条件的因素构成的,其中时间对精品工程的影响至关重要,而且时间与质量之间存在辩证的矛盾关系。

因此,施工进度是精品工程的一个控制管理。

一、工程进度控制方法施工进度直接与工程的合同工期指标相关联,能否处理号施工进度与质量之间的关系,直接关系到住宅工程精品工程的最终结果,住宅精品工程的施工进度控制方法应从以下几个方面来体现。

施工进度控制制度

施工进度控制制度

施工进度控制制度一、目的和范围1.目的:确保工程项目能够按时交付,控制工程进度,提高工作效率,减少工程延误风险。

2.范围:适用于所有建设工程项目,包括土建工程、装饰工程、机电安装工程等。

二、主要内容1.动态规划:按照项目施工周期和工作量,对工程项目进行全过程的时间规划,制定详细的施工进度计划。

2.进度监控:通过现场巡检、施工日志填写、进度报告等方式,对施工进度进行监控,并及时发现问题并采取相应的措施加以解决。

3.进度调整:根据实际情况对项目施工进度进行动态调整,确保实际施工进度与计划进度的一致性。

4.进度评估:定期对项目的进度进行评估,结合实际施工情况进行分析,以评估施工进度是否符合预期目标。

5.进度报告:制定进度报告制度,定期向项目管理部门提交进度报告,通过报告向上级部门汇报项目的进展情况。

6.风险管理:对施工进度风险进行分析,制定相应的风险管理策略,降低施工延误的风险。

三、具体要求1.时间规划要合理:施工进度计划要根据工程项目的实际情况进行编制,合理安排各项工作的起止时间和工期,并充分考虑其他因素的影响,如气候、人力、材料供应等。

2.进度监控要及时:进度监控要求现场监理人员每日进行巡查,及时填写施工日志,记录施工现场情况和进度情况,并及时上报项目管理部门。

3.进度调整要科学:施工进度调整要根据实际情况,合理安排时间和工期,避免过分紧张或过分宽松,保证施工进度的可行性。

4.进度评估要严格:定期对项目的施工进度进行评估,结合实际情况进行分析,及时发现问题并采取相应措施加以解决。

5.进度报告要准确:进度报告要准确反映实际施工情况,包括已完成的工作量、剩余工作量和计划与实际进度的偏差等内容。

6.风险管理要全面:对施工进度延误的风险要有清楚认识,制定相应的风险管理策略,通过加强管理和加强质量控制等措施预防和减少施工延误的风险。

四、制度执行与监督1.制度执行:制度执行由项目管理部门负责组织实施,要求各级管理人员切实履行岗位职责,确保施工进度控制制度的全面贯彻执行。

工程进度控制的任务、程序和措施

工程进度控制的任务、程序和措施

工程进度控制的任务.程序和措施1.进度控制的主要任务施工阶段进度控制的主要任务是:1.1.编制施工总进度计划并控制其执行,按期完成整个施工项目的施工任务;1.2.编制单位工程施工进度计划并控制其执行,按期完成单位工程的施工任务;1.3.编制分部分项工程施工进度计划,并控制其执行,按期完成分部分项工程的施工任务;1.4.编制季度.月(旬)进度计划,并控制其执行,完成规则的目标等。

2.进度控制的程序项目监理机构应按下列程序进行工程进度控制:2.1.总监理工程师审批承包单位报送的施工总进度计划;2.2.总监理工程师审批承包单位编制的年.季.月度施工进度计划;2.3.专业监理工程师对进度计划实施情况检查.分析;2.4.当实际进度符合计划进度时,应要求承包单位编制下一期进度计划;当实际进度滞后于计划进度时,专业监理工程师应书面通知承包单位采取纠编措施并监督实施。

3.进度控制的措施建设工程进度控制的措施包括组织措施.技术措施.经济措施.合同措施和信息管理措施等。

3.1.进度控制的组织措施(1)落实项目监理机构中进度控制部门的人员,具体控制任务和管理职责分工;(2)进行项目分解,如按项目结构分.按项目进展阶段分.按合同结构分,并建立编码体系;(3)确定进度协调作业准则,包括协调会议举行的时间,协调会议的参加人员等;(4)对影响进度目标实现的干扰和风险因素进行分析。

风险分析要有依据,主要是根据许多统计资料的积累,对各种因素影响进度的概率及进度拖延的损失值进行计算和预测,并应考虑有关项目审批部门对进度的影响等。

3.2.进度控制的技术措施(1)审查承包商提交的进度计划,使承包商能在合理的状态下施工。

(2)编制进度控制作业细则,指导监理人员实施进度控制。

(3)采用网络计划技术及其他科学适用的计划方法,并结合计算机的应用,对建设工程进度实施动态控制。

3.3.进度控制的经济措施(1)及时办理工程预付款及工程进度款支付手续(2)对应急赶工给予优厚的赶工费用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工阶段进度控制的主要工作内容
监理工程师对进度控制的总任务就是在满足工程项目建设总进度计划要求的基础上,审核承包单位编制的“工程项目施工组织设计中的施工进度计划”,并对其执行情况加以动态控制,以力求工程项目按期竣工交付使用。

一、编制或审核工程建设项目总进度计划:
1、当工程项目是由多个单项工程组成时,且承包单位是多个施工企业分别承包时,由监理单位编制“建设项目总进度计划”;
2、编制或审核建设项目总进度计划前应进行以下工作和数据收集。

2.1依据多个单项工程施工合同,综合考虑,确定总工期目标,年度工作计划等符合建设单位的工期要求;
2.2仔细认真审核各单项工程承包单位的施工进度计划,以核查总进度目标与各分进度目标是否协调;
2.3分析各单项工程同时施工时,外部环境(交通运输、场地周转使用、资源供应)对工程进度的限制,对工程进度进行优化;
2.4由于资源有限或其它原因,编审总进度计划时,监理工程师应做好总进度计划对各分进度计划相关联的有关单位的协调工作,力求实现总进度控制目标实现。

二、审核承包单位的进度计划
1、单项工程的施工进度计划均由承包单位编制,由专业监理
工程师审查,并提出修改意见,总监理工程师审核。

2、审核承包单位提交的施工进度计划的审查内容;
2.1根据承包单位合同审核工期目标是否符合合同要求;
2.2施工进度计划中的目标分解进度计划是否有遗漏,分期施工是否满足工程项目分批动用的需要和配套动用的要求;
2.3施工顺序的安排是否符合施工顺序的要求,其关键线路是否进行优化;
2.4劳动力、材料、构配件、机具和施工设备供应能否满足进度计划的实现;
2.5进度计划是否合理,建设单位资金供应能力是否满足进度需要,是否有造成建设单位违约而导致索赔的可能性存在。

三、施工过程中进度控制
1、适时发布由项目总监签署的工程开工报审表(A1表);
2、审查承包单位提交的工程临时延期申请表(A7表)和工程最终延期审批表(B5表)的签署工作;
3、对施工进度计划进行风险预测,揭示干扰因素,做好备用方案选择工作;
4、进行实际进度与计划进度的动态管理。

(可用横道图、S 形曲线、香蕉曲线);借助计算机辅助管理,绘制出实际进度与计划进度的比较图;
5、通过计划进度与实际进度对比,发现偏差,应督促承包单位分析原因,采取有效措施,对工程进度计划进行调整;
6、定期、经常性收集和检查承包单位提交有关进度报表资料,并注意审查真实性、准确性,随时掌握工程进度实际进展情况,对于进度计划中的关键线路更加要注意其进展情况,确保关键线路上的工作不能受影响;
7、审核承包单位提交的完成工程量计量,为造价控制作好基础工作,并通过重叠方柱图,分析造价与进度的关联程度和实际偏差值;
8、通过下达监理指令,召开工地例会,各种层次的专题协调会议,督促承包单位按期完成进度计划。

9、在条件具备的情况下,应采用适应的进度控制软件进行计算机管理。
