自流平技术交底记录

合集下载

水泥自流平安全技术交底模板

水泥自流平安全技术交底模板

一、工程概况1. 工程名称:[请填写工程名称]2. 工程地点:[请填写工程地点]3. 施工单位:[请填写施工单位名称]4. 作业班组:[请填写作业班组名称]5. 交底时间:[请填写交底时间]6. 交底人:[请填写交底人姓名]7. 记录人:[请填写记录人姓名]二、施工准备1. 人员准备:所有参与施工人员必须经过专业培训,了解水泥自流平施工技术及安全操作规程。

2. 材料准备:确保所有施工材料符合国家相关标准,且在有效期内。

3. 设备准备:检查自流平搅拌器、刮板、钉鞋、消泡滚筒等设备是否完好,确保施工顺利进行。

三、安全技术措施1. 高空作业安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。

- 高空作业平台必须稳固可靠,确保施工人员安全。

- 上下传递材料时,必须使用绳索或工具,严禁抛掷。

2. 机械操作安全:- 电动搅拌器等设备必须接地,防止触电事故。

- 操作人员必须熟悉设备性能,严格按照操作规程进行操作。

- 定期检查设备,发现异常立即停机检修。

3. 化学用品安全:- 严格遵守化学用品使用规程,防止中毒事故。

- 操作人员必须佩戴防护手套、眼镜等防护用品。

- 储存化学用品的容器必须密封,避免挥发。

4. 施工现场安全:- 施工现场必须设置安全警示标志,提醒施工人员注意安全。

- 通道必须保持畅通,防止人员拥堵。

- 施工现场不得吸烟、用火,防止火灾事故。

四、施工工艺1. 基层处理:- 确保基层平整、干燥、无油污、无浮尘。

- 如为光滑基层,建议做凿毛或拉毛处理。

- 使用EC-1表面处理剂,按比例搅拌均匀,涂刷或喷涂在基面上。

2. 搅拌:- 将适量的清水倒入桶中,开启搅拌器边搅拌边徐徐加入一包自流平材料。

- 搅拌4~5分钟,静止约1分钟后,再次搅拌至均匀无团的浆状。

3. 浇注与整平:- 将搅拌好的自流平材料均匀铺开,用专用齿口刮板控制厚度。

- 施工人员可穿好钉鞋进入施工地面,用齿口刮板将砂浆面层刮平。

- 用放气滚筒轻轻滚动以消除搅拌时产生的气泡。

自流平的安全技术交底模板

自流平的安全技术交底模板

一、工程概况1. 工程名称:___________2. 施工单位:___________3. 施工地点:___________4. 施工时间:___________5. 施工内容:___________二、安全技术要求1. 施工人员要求- 所有参与自流平施工的人员必须经过专业培训,了解自流平材料的性能、施工工艺和安全操作规程。

- 未经培训的人员不得单独进行自流平施工。

2. 施工材料要求- 自流平材料必须符合国家标准,并有合格证明。

- 施工过程中不得使用过期、变质或未经检验的材料。

3. 施工环境要求- 施工现场应保持通风良好,确保施工人员呼吸新鲜空气。

- 施工过程中,应避免材料受到污染,如灰尘、水分等。

4. 个人防护- 施工人员应佩戴防尘口罩、安全帽、防护眼镜和防滑鞋。

- 根据施工需要,可配备防化学品手套、防护服等。

三、施工工艺及操作要点1. 基面处理- 基面必须平整、干燥、清洁,无油污、松散物和裂缝。

- 对于不平整的基面,应进行凿毛或打磨处理。

2. 材料配制- 按照材料说明书要求,准确计量水料比,搅拌均匀。

- 配制过程中,不得随意添加其他物质。

3. 施工步骤- 将自流平材料均匀铺在基面上,用刮刀摊平。

- 检查平整度,如有不平之处,应及时进行修补。

- 完成施工后,应及时覆盖塑料薄膜,避免水分蒸发。

4. 注意事项- 施工过程中,应避免材料溅入眼睛或口中。

- 如不慎溅入,应立即用清水冲洗,必要时就医。

- 施工过程中,应保持现场清洁,及时清理施工废料。

四、安全措施1. 现场管理- 施工现场应设置明显的警示标志,禁止无关人员进入。

- 施工人员应遵守施工现场的各项规章制度。

2. 应急处理- 施工过程中,如发生意外事故,应立即停止施工,组织人员进行抢救。

- 如需就医,应及时联系急救中心。

五、验收标准1. 基面平整度符合设计要求。

2. 自流平材料厚度均匀,无气泡、裂缝等缺陷。

3. 施工质量符合国家标准。

六、注意事项1. 施工过程中,应密切关注施工环境变化,如发现异常情况,应及时采取措施。

水泥自流平施工技术交底

水泥自流平施工技术交底

水泥自流平施工技术交底施工技术交底工程名称:XXXXXXXXXXXXXXX编号:把搅拌好的自流平浆料均匀倒入施工区域,倒浆料时一定要注意每一次倒的浆料都要倒到上一次倒的浆料上边,不能和上一次倒的浆料有间隙,用刮板辅助摊平至5mm 厚度。

待其自然流平后用带齿的滚子在上面纵横滚动,放出其中的气体,防止起泡。

5、成品养护施工完24小时可上人,7天后可正常使用,现场条件太差的,天气环境比较差时,施工结束24小时后进行适当的遮盖地膜的养护处理。

四、施工要点及注意事项1、施工进行时不得停水、停电,不得间断性施工。

2、在施工时和施工后一周内室外和地面温度应高于是10℃。

地面混凝土的相对湿度应小于95%。

3、基层应干燥,含水率应≤4%(CM仪测试);基层应密实、无空鼓、无裂缝、无起砂、清洁。

且无影响粘结的污渍;基层混凝土强度不得小于10Mpa。

4、界面剂要保证涂抹均匀,不留间隙。

5、界面剂已形成透明的膜层,没有白色乳液,才能进行水泥自流平的施工6、用水量必须使用电子秤来控制。

7、水泥自流平材料必须要搅拌均匀,应搅拌至均匀无结块、无干粉,才能倒到施工地坪上。

8、水泥自流平砂浆施工前,水泥自流平施工作业面宽度一般不要超过6~8米。

施工段采用泡沫橡胶条分隔,粘贴泡沫橡胶条前应放线定位。

9、由于自流平材料不能承受基层材料的变形,因此如果基层材料的伸缩缝被自流平堵死时必须剔开。

10、如因当日不能施工完且需留工作缝时,应对工作缝进行斜坡式接缝处理11、搅拌好的自流平尽量在半个小时之内使用,切记在已干硬的浆料上再加水再使用。

12、自流平水泥需8—24小时后方能彻底干透,在地坪未完全干透硬化之前,应封闭现场,切忌行人及在其表面施工。

五、质量检验标准1、基层平整度要求两米范围内高低差小于4mm。

使用2m靠尺进行检查。

2、界面剂干粉状产品应均匀一致,不应有结块。

液状产品经搅拌后应呈均匀状态,不应有块状沉淀。

界面剂下承受基面潮湿及水蒸气侵蚀,上承受自流平水泥潮湿及车。

水泥自流平地面施工安全技术交底模板

水泥自流平地面施工安全技术交底模板

一、工程概况1. 工程名称:XXXXXXXXXXXXXXXX2. 工程编号:XXXXXXXX3. 施工单位:XXXXXXXX4. 作业班组:XXXXXXXX5. 交底时间:YYYY年MM月DD日二、施工范围及内容1. 施工范围:本工程涉及XXXXXXXXXXXXXXX区域的水泥自流平地面施工。

2. 施工内容:包括基层处理、界面处理、自流平水泥搅拌、铺设、养护等工序。

三、安全技术要求1. 施工人员必须具备相应的施工技能和安全管理知识,熟悉本工程的安全技术要求。

2. 施工前,应对施工人员进行安全技术培训,确保其掌握施工过程中的安全操作规程。

3. 施工现场应设置明显的安全警示标志,如“当心滑倒”、“注意安全”等。

4. 施工人员必须佩戴安全帽、安全鞋、手套等个人防护用品。

5. 施工现场严禁酒后作业、疲劳作业、带病作业。

6. 严禁施工人员攀爬、翻越、跨越防护设施。

四、施工流程及注意事项1. 基层处理a. 清理基层,确保基层无油污、杂物等。

b. 检查基层平整度,如有凹凸不平,应进行修补。

c. 浇水湿润基层,确保基层无浮尘、干燥。

2. 界面处理a. 涂刷界面剂,增强基层与自流平水泥的粘结力。

b. 界面剂涂刷均匀,不得遗漏。

3. 自流平水泥搅拌a. 严格按照自流平水泥的配比要求进行搅拌。

b. 搅拌时间不宜过长,避免产生气泡。

4. 铺设a. 按照设计要求,均匀铺设自流平水泥。

b. 铺设过程中,注意避免损坏基层。

5. 养护a. 铺设完成后,应保持地面干燥、清洁。

b. 养护期间,禁止行人、车辆通行。

五、应急预案1. 施工过程中如遇突发事件,应立即停止施工,迅速采取相应措施进行处理。

2. 如发生安全事故,应立即上报,并按照事故处理程序进行处理。

六、施工验收1. 施工完成后,应按照相关规范要求进行验收。

2. 验收合格后方可交付使用。

七、总结本安全技术交底旨在确保水泥自流平地面施工过程中的安全,请全体施工人员认真遵守。

如有违反,将依法追究责任。

自流平砂浆地面施工技术交底

自流平砂浆地面施工技术交底

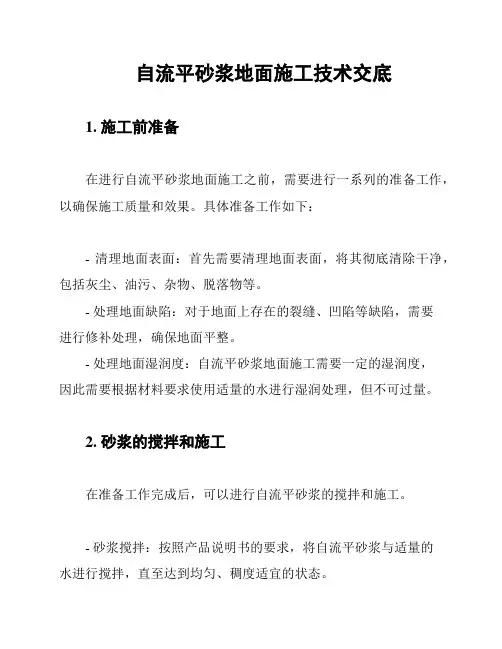

自流平砂浆地面施工技术交底
1. 施工前准备
在进行自流平砂浆地面施工之前,需要进行一系列的准备工作,以确保施工质量和效果。

具体准备工作如下:
- 清理地面表面:首先需要清理地面表面,将其彻底清除干净,包括灰尘、油污、杂物、脱落物等。

- 处理地面缺陷:对于地面上存在的裂缝、凹陷等缺陷,需要
进行修补处理,确保地面平整。

- 处理地面湿润度:自流平砂浆地面施工需要一定的湿润度,
因此需要根据材料要求使用适量的水进行湿润处理,但不可过量。

2. 砂浆的搅拌和施工
在准备工作完成后,可以进行自流平砂浆的搅拌和施工。

- 砂浆搅拌:按照产品说明书的要求,将自流平砂浆与适量的
水进行搅拌,直至达到均匀、稠度适宜的状态。

- 砂浆施工:将搅拌好的砂浆倒在地面上,使用专用工具将其平铺至整个施工区域,并确保砂浆厚度均匀。

3. 自流平砂浆地面的养护
在施工完成后,还需要进行自流平砂浆地面的养护工作,以确保其强度和耐久性。

- 养护时间:根据砂浆产品的要求,养护时间一般为24小时以上。

在养护期间,应避免人员和物体的过度活动,以免影响砂浆的固化。

- 养护温度和湿度:养护期间,应保持适宜的温度和湿度,以促进砂浆的干燥和固化。

- 养护后维护:在养护完成后,需要进行地面的清洁和维护工作,以保持其光洁度和外观。

以上是自流平砂浆地面施工的基本技术交底内容,希望能对施工过程有所帮助。

在实际施工中,还应根据具体情况和产品要求进行适当的调整和注意事项。

自流平安全技术交底模板

自流平安全技术交底模板

一、工程名称:____________________二、施工单位:____________________三、分部分项工程:____________________四、交底时间:____________________五、交底内容:一、施工前的准备工作1. 施工人员必须经过专业培训,了解自流平施工的工艺流程、安全操作规程以及应急预案。

2. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防尘口罩等。

3. 施工现场应设置明显的警示标志,提醒施工人员注意安全。

4. 施工前应对施工现场进行清理,确保施工环境整洁、无障碍物。

二、施工过程中的安全措施1. 施工人员应穿着合适的防护服装,佩戴安全帽、防护眼镜、防尘口罩等防护用品。

2. 施工过程中,施工人员应遵守操作规程,不得擅自更改施工工艺。

3. 施工人员应保持施工现场的整洁,不得将杂物堆放在施工区域。

4. 施工过程中,应保持施工区域通风良好,防止有害气体积聚。

5. 施工过程中,应密切关注施工设备运行情况,发现异常立即停机检查,确保设备安全运行。

三、施工现场安全注意事项1. 施工现场应设置警戒区域,非施工人员不得进入。

2. 施工现场应配备消防器材,并确保消防器材完好有效。

3. 施工过程中,应确保施工人员的人身安全,不得进行高空作业。

4. 施工过程中,应确保施工材料的堆放安全,不得堆放过高或过重。

5. 施工完成后,应清理施工现场,确保无安全隐患。

四、应急预案1. 发生火灾时,立即切断电源,迅速组织人员疏散,并拨打火警电话报警。

2. 发生人员受伤时,立即进行现场急救,并拨打急救电话。

3. 发生设备故障时,立即停机检查,确保设备安全运行。

五、交底要求1. 施工人员必须认真学习本安全技术交底内容,掌握自流平施工的安全操作规程。

2. 施工人员应严格遵守安全操作规程,确保施工过程安全、有序。

3. 施工单位应定期对施工人员进行安全教育,提高施工人员的安全意识。

自流平地面维修安全技术交底模板

自流平地面维修安全技术交底模板

一、工程概况1. 工程名称:______工程2. 施工单位:______公司3. 施工地点:______区域4. 施工内容:自流平地面维修二、安全注意事项1. 人员安全:(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。

(2)施工人员应熟悉施工工艺和安全操作规程,未经培训不得上岗。

(3)施工过程中,应保持施工现场整洁,防止滑倒、跌落等事故发生。

2. 施工设备安全:(1)使用电动工具时,应确保电源线完好,接地可靠。

(2)使用手动工具时,应注意握持姿势,防止切割、划伤等事故。

(3)高空作业时,应使用安全绳,确保施工人员安全。

3. 施工材料安全:(1)施工材料应分类存放,标识清晰,防止误用。

(2)易燃、易爆、有毒、有害等危险品应按规定存放,并采取相应安全措施。

(3)施工过程中,应确保材料堆放整齐,防止滑倒、跌落等事故。

三、施工工艺及操作要点1. 施工工艺:(1)基层处理:清除原有自流平地面上的污物、油渍、松散层等,确保基层平整、干净。

(2)界面处理:对基层进行界面处理,提高自流平地面的粘结力。

(3)自流平施工:按照自流平施工要求,进行配料、搅拌、施工。

(4)养护:施工完成后,按照养护要求进行养护。

2. 操作要点:(1)基层处理:使用铲刀、扫帚等工具,将基层上的污物、油渍、松散层等清除干净。

(2)界面处理:使用界面剂对基层进行涂刷,提高自流平地面的粘结力。

(3)自流平施工:严格按照自流平施工要求,进行配料、搅拌、施工。

(4)养护:施工完成后,按照养护要求进行养护,确保自流平地面的质量。

四、应急处理1. 施工过程中,如发生安全事故,应立即停止施工,并报告相关部门。

2. 采取必要的应急措施,如止血、急救等,并及时拨打急救电话。

3. 按照事故处理程序,对事故原因进行调查,制定整改措施。

五、总结1. 施工人员应严格遵守安全操作规程,确保施工安全。

2. 施工过程中,密切关注施工现场安全,防止安全事故发生。

木地板自流平施工技术交底

木地板自流平施工技术交底

木地板自流平施工技术交底1. 背景介绍木地板自流平施工技术是一种用于地板表面平整处理的施工方法。

本文档旨在对该技术进行交底,以确保施工顺利进行。

2. 施工前准备在进行木地板自流平施工之前,需进行以下准备工作:- 检查地面是否平整,有无裂缝或凹凸不平的部分。

- 清理地面,确保其干净、干燥、无尘。

- 将地面进行充分打磨,以改善粘结性能。

- 确定所需的自流平材料种类和数量。

3. 施工步骤以下是木地板自流平施工的步骤:1. 搅拌自流平材料:按照产品说明,将自流平材料与水按比例混合,确保搅拌均匀。

2. 倒入自流平材料:将混合好的自流平材料倒在地面上,利用刮刀或平整工具将其均匀推开,覆盖整个施工区域。

3. 等待自流平:让自流平材料自然流动,并保持施工区域稳定,待其完全干燥固化。

4. 表面处理:根据需要,可以在自流平材料干燥后对其进行表面处理,如打磨或涂覆保护涂层。

4. 注意事项在木地板自流平施工过程中,需要注意以下事项:- 严格按照产品说明书的使用方法和比例进行搅拌和倒料。

- 在施工过程中确保通风良好,避免吸入有害物质。

- 避免在高湿度或低温环境下施工,以免对施工质量产生不良影响。

- 在施工前仔细检查地面条件,确保可进行自流平施工。

5. 安全措施为了确保施工安全,请注意以下安全措施:- 使用个人防护装备,如手套、口罩和护目镜。

- 避免自流平材料接触皮肤和眼睛,如不慎接触,应立即用水冲洗。

- 遵守施工区域的安全规定,并确保周围人员远离施工区域。

6. 故障排除在木地板自流平施工过程中可能会出现一些故障,如以下情况:- 自流平材料无法流动均匀:可能是材料搅拌不均匀或施工环境温度过低。

应重新搅拌自流平材料,或增加环境温度。

- 自流平材料流动过多或过少:可能是材料搅拌比例错误。

应根据产品说明重新调整比例。

如遇到以上问题,请及时联系专业人员进行技术支持。

以上内容为木地板自流平施工技术交底,希望能对施工过程有所帮助。

如有任何疑问或需要进一步的技术指导,请及时与我们联系。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
9、施工环境的保护
在水泥自流平施工过程中,很容易污染施工现场周边的墙面,最好粘贴5—7cm宽的美纹纸在踢脚板上,在地坪施工完后,用刀片将多余的美纹纸去除。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
把搅拌好的自流平浆料均匀倒入施工区域,倒浆料时一定要注意每一次倒的浆料都要倒到上一次倒的浆料上边,不能和上一次倒的浆料有间隙。用刮板辅助摊平至要求厚度。
本道工序是最重要的环节,应注意:
1)施工进行时不得停水、停电,不得间断性施工;
2)用水量必须使用电子秤来控制;
3)水泥自流平材料必须要搅拌均匀才能倒到施工地坪上。
2. 检测工具:2米靠尺、水准仪、地面拉拔强度检查仪、流动度测试仪。
3. 辅助机具:水管、电线电缆、照明灯(或现场灯光)、底涂辊刷、量水筒、搅拌桶、自流平专用刮板、放气辊筒、钉子鞋等。
二、水泥自流平、环氧自流平地面施工条件
1.施工时及施工后一周室内温度应控制在+10℃~+28℃。
2.施工时要避免风吹,因此要关闭门和窗,避免收水太快而硬化过程中产生裂纹。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编 号
工程名称
邻里中心工程
交底日期
年月日
施工单位
浙江建安实业集团股份有限公司
分项工程名称
水泥自流平、环氧自流平地面
交底提要
水泥自流平的相关材料、机具准备、质量要求及施工工艺。
交底内容:
3)原有基层砼地面强度太低,混凝土基层表面有水泥浮浆或起砂严重,要把表面的一层全部打磨掉。
3.基层地面要结实,有一定的强度(抗拉拔强度至少1.5Mpa)。
4.基层地面如果是新浇筑的混凝土,其收缩必须已经完成,否则基层混凝土开裂会导致水泥自流平开裂。
5.施工进行时不得停水、停电,不得间断性施工。
三、施工工艺流程
基层表面处理→打磨吸尘→封闭底涂(1-2道)→自流平水泥面层→环氧底涂→批刮腻子层→打磨吸尘→环氧面涂(1-2道)→养护。
技术交底记录
表C2-1
编 号
工程名称
邻里中心工程
交底日期
年月日
施工单位
浙江建安实业集团股份有限公司
分项工程名称
水泥自流平、环氧自流平地面
交底提要
水泥自流平的相关材料、机具准备、质量要求及施工工艺。
交底内容:
按照给定的加水量称量每袋自流平粉料所需清水,将自流平干粉料缓慢倒入盛有清水的搅拌桶中,一边加粉料一边用搅拌器搅拌,粉料不要一次倒入。粉料完全加入,搅拌均匀后,放置1~2分钟,再用搅拌器搅拌1分钟即可使用,一定要注意不能有结块现象出现。
3地面清理
地面的清理工作一定要很细致,不然会导致影响以后涂刷界面剂、水泥自流平的施工速度和成品效果。
4抄平设置控制点:
架设水准仪对将要进行施工地面抄平,检测其平整度;设置间距为1米的地面控制点。
5界面剂的涂刷
清理干净的基层砼地面是一尘不染的,采用两次涂刷的办法来避免漏刷和涂刷不到位:采用两次不同方向涂刷顺序,以便保证更好的涂刷效果,避免漏刷和涂刷不到位。另外在每次涂刷时要采用每滚刷压上滚刷半滚刷的涂刷方法,这样更能有效的避免漏刷和涂刷不到位。涂刷第二遍界面剂时,一定要等到第一遍界面剂干透,界面剂已形成透明的膜层,没有白色乳液。等第二遍界面剂完全干燥后,才能进行水泥自流平的施工,否则容易在自流平表面形成气泡。
8. 自流平施工前,要求界面剂表面要干燥,以便获得更好的连接性。施工时应注意保持通风;界面剂不耐冻,低温状态下,储存和运输时应保温。
9. 施工用水最好是洁净自来水,以免影响表面观感质量。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编 号
工程名称
邻里中心工程
交底日期
年月日
施工单位
浙江建安实业集团股份有限公司
分项工程名称
水泥自流平、环氧自流平地面
交底提要
相关材料、机具准备、质量要求及施工工艺。
交底内容:
10.地面养护:
施工完的地面只需进行自然养护。一般3~4小时后即可上人行走,24--48小时后即可开放轻载交通,并可铺设其他地面材料,如地板、环氧树脂、聚氨酯等。
4.白色的为涂刷后的界面剂,目的还是让上面的自流平和水泥地面结合牢固
5.本工程浇自流平厚度为6毫米。
6. 施工环境要求:应干燥地面,地面相对湿度应保持在90%以下;无雨雪,不要有过强的穿堂风,以免造成局部过早干燥。若夏季炎热温度较高,宜选择夜间施工。
7. 自流平地面对基层要求较高,基层不得有松散的混凝土、油脂、杂物,尘土吸净;地面上的地漏、地沟、分格缝等要先用海绵条封住;原垫层所留分格缝需用与自流平砂浆同等材质进行封闭。
11. 地面验收:
由于自流平地面目前尚无国家验收规范,故在工程验收过程中,仍参照国家地面验收规范的相关标准进行验收,各项指标均达到了要求。
12、应注意的问题
1.处理基层,将空鼓的地方敲掉。
2.涂刷界面剂,为的是基层和后面的水泥粘合更牢固。
3.然后是用传统的工艺做水泥地面。等地面干透了,就可以做水泥自流平了。要先把地面清洁干净,可用工业吸尘器。在有可能裂缝的地方贴上纱布。。

四、水泥基自流平施工工艺
1.原有基层处理
1)现场原有砼地面条件的不同,采取不同的处理方法,最终浆修补平整。对于大的凹坑、孔洞也要用自流平砂浆修补平整。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
4)砼强度低会导致自流平材料和基层砼之间粘接程度降低,可能造成自流平地面成品形成裂纹和起壳现象,因此我们要求打磨这道工序必须细致到位。
5)平整度不好,要把高差大的地方尽量打磨平整,因为水泥自流平表面厚度在3~9mm,太大的高差会影响自流平成品的平整度
2打磨
打磨工作到位后接下来的工序是清理打磨的水泥浆粉尘和废弃物,首先用笤帚把废弃物清扫一遍,然后用吸尘器把清理过的地面彻底清理干净。注意:清理一定到位。
技术交底记录
表C2-1
编 号
工程名称
邻里中心工程
交底日期
年月日
施工单位
浙江建安实业集团股份有限公司
分项工程名称
水泥自流平、环氧自流平地面
交底提要
水泥自流平的相关材料、机具准备、质量要求及施工工艺。
交底内容:
一、施工前的准备工序
(一)材料:界面剂、自流平水泥
(二)施工工具
1. 机械工具:电动搅拌机、地面打磨机、角磨机。
7、水泥自流平地坪成品的养护
施工作业前要关闭窗户,施工作业完成后将所有的门关闭。施工完3~5小时可上人,7天后可正常使用(取决于现场条件和厚度)。现场条件太差的,要在施工结束24小时后进行适当的遮盖地膜的养护处理。
8、伸缩缝处理
在自流平地面施工结束24小时后,可以用切割机在基层混凝土结构的伸缩缝处切出3mm的伸缩缝,将切割好的伸缩缝清理干净,用弹性密封胶密封填充。
6水泥自流平的施工
水泥自流平施工前,需要根据作业面宽度及现场条件设置施工缝。水泥自流平施工作业面宽度一般不要超过6~8米。施工段可以采用泡沫橡胶条分隔,粘贴泡沫橡胶条前应放线定位。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
