长螺旋钻孔CFG桩施工工艺流程图
CFG桩施工工艺流程和技术要求

CFG桩施工工艺流程和技术要求CFG桩施工采用长螺旋钻孔、管内泵压混合料的施工工艺施工顺序为:测放桩位→钻机就位→桩位和垂直度检查→钻机成孔→泵送混合料→成桩→桩间土开挖→截桩→余土外运→铺褥垫层。
CFG桩施工完成后采用人工结合小型机械清除桩间土。
人工凿除保护桩头。
复合地基检测完成后施工褥垫层。
采用CFG桩的有5#楼和7#楼,其中5#楼采用柱锤冲扩碎石水泥土桩+CFG桩的综合处理方案,先行施工碎石桩,待碎石桩施工完毕后再行施工CFG桩。
1工前准备a.、人员机械进场,按甲方的施工现场总体平面布置要求,接入水、电源点,同时选择桩机和高压输送砼泵的摆放位置,进行设备的安装、调试工作。
b、派出施工人员根据图纸要求进行轴线及桩位的测放工作。
c、施工设备安装调试完毕后,对技术工人进行技术交底,按设计要求及施工工艺参数进行打桩工作。
3 CFG桩剖面示意图2 施工工艺CFG桩施工工艺流程图4 CFG桩技术要求1.施工准备①正式进场前应对整套施工设备进行检查,保证设备状态良好,禁止带故障设备进场,进场前作好与CFG桩施工相关的水、电管线布置工作,保证进场后可立即投入施工。
施工现场内道路应符合设备运输车辆的行驶要求,保证运输安全。
②设备组装时应设立隔离区,专人指挥,严格按程序组装,非安装人员不得在组装区域内,以杜绝安全事故。
③安排材料进场,按要求进行材料复检。
④开工前进行质量、安全技术交底,并填写《技术交底记录》表C2-1。
2.定位放线总包提供建筑物定位轴线后,双方应共同进行核查,双方在《交接检查记录》表C5-4上签字确认。
根据总包或业主单位提供的建筑物定位轴线,由专职测量人员按CFG桩平面图准确无误地将CFG桩桩位放样到现场。
现场桩位放样采用插木制短棍加白灰点作为CFG桩桩位标识。
桩位放样允许误差:20mm。
桩位放样后经自检无误,填写《楼层平面放线记录》表C3-3和《施工测量放线报验表》表B2-2。
经总包单位、监理单位及设计人员共同检验桩位合格并签字,可进行下道工序。
长螺旋CFG桩施工工艺流程图

CFG 长螺旋桩施工工艺流程图
工设备贯入地层的反应,核查地质资料
成桩质量检验:桩体完整性、单桩承载力或符合地基承载力满足设计要求
混合料原材料进场检验,
符合设计要求
混合料室内配合比设计
混合料拌和、运输,混和料强度符合设计要求,坍落度工艺性试验要求
均匀拔管并泵压混合料直至桩顶,拔管速度符合工艺试验标准,投料量不得少于设计灌注量
清土
钻机移至下一桩位
桩间土开挖
桩头处理
原地面处理测量放样钻机就位钻杆垂直度检查与调整钻孔至设计深度,记录施泵送混合料,钻杆内充满混合料后开始拔管。
CFG桩长螺旋钻孔芯管泵送混合料成桩施工工法

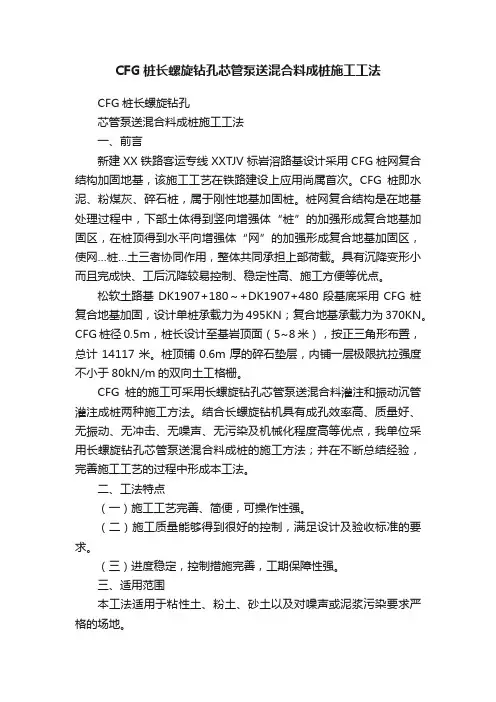

CFG桩长螺旋钻孔芯管泵送混合料成桩施工工法CFG桩长螺旋钻孔芯管泵送混合料成桩施工工法一、前言新建XX铁路客运专线XXTJV标岩溶路基设计采用CFG桩网复合结构加固地基,该施工工艺在铁路建设上应用尚属首次。
CFG桩即水泥、粉煤灰、碎石桩,属于刚性地基加固桩。
桩网复合结构是在地基处理过程中,下部土体得到竖向增强体“桩”的加强形成复合地基加固区,在桩顶得到水平向增强体“网”的加强形成复合地基加固区,使网…桩…土三者协同作用,整体共同承担上部荷载。
具有沉降变形小而且完成快、工后沉降较易控制、稳定性高、施工方便等优点。
松软土路基DK1907+180~+DK1907+480段基底采用CFG桩复合地基加固,设计单桩承载力为495KN;复合地基承载力为370KN。
CFG桩径0.5m,桩长设计至基岩顶面(5~8米),按正三角形布置,总计14117米。
桩顶铺0.6m厚的碎石垫层,内铺一层极限抗拉强度不小于80kN/m的双向土工格栅。
CFG桩的施工可采用长螺旋钻孔芯管泵送混合料灌注和振动沉管灌注成桩两种施工方法。
结合长螺旋钻机具有成孔效率高、质量好、无振动、无冲击、无噪声、无污染及机械化程度高等优点,我单位采用长螺旋钻孔芯管泵送混合料成桩的施工方法;并在不断总结经验,完善施工工艺的过程中形成本工法。
二、工法特点(一)施工工艺完善、简便,可操作性强。
(二)施工质量能够得到很好的控制,满足设计及验收标准的要求。
(三)进度稳定,控制措施完善,工期保障性强。
三、适用范围本工法适用于粘性土、粉土、砂土以及对噪声或泥浆污染要求严格的场地。
四、施工工艺(一)材料要求CFG桩桩体材料为普通硅酸盐水泥、粉煤灰、碎石、石屑,按C15混凝土配比,混合料28天强度不小于10MPa。
水泥:按验标规定检测强度、安定性、凝结时间,抽样检测一组,监理单位见证检验。
粗细骨料:按验标规定检验含泥量、颗粒级配,抽样检测一组,监理单位见证检验。
检验数量:同一产地、品种、规格、批号的水泥,每200t为一批,不足200t时也按一批计。
长螺旋钻孔灌注桩施工工艺及工法(多图)

三、工序质量控制措施
▪ 3.3压灌混凝土 ▪ 4.桩径及密实度:压灌混凝土提钻杆时要慢速
均匀,始终保持孔内混凝土具有一定压力,钻 具的提升速度一般≤2.5m/min,以保证孔径及混 凝土密实度。
▪ 5.压灌协调控制:设专人指挥协调钻机操作手 和混凝土泵操作手,保证泵送混凝土和提升钻 杆的默契配合,以确保成桩质量。
止水帷幕深度
Φ500搅拌旋喷止水桩 L=20.0m @350 相互搭接150
预应力锚索 1200×600冠梁
挂网喷砼 钢筋砼腰梁
Φ800长螺旋钻孔灌注桩 L=23.6m @1100
Φ500长搅拌旋喷止水桩 L=20.0m @350 相互搭接150
Φ800长螺旋钻孔灌注桩 L=23.6m @1100
1层砖混结构
五、执行的技术规范及验收标准
▪ 《建筑桩基技术规范》 JGJ94-2008 ▪ 《建筑机械使用安全技术规程》
JGJ33—2001 ▪ 《钢筋焊接及验收规程》 JGJ18-2003 ▪ 《建筑工程施工质量验收统一标准》
GB50300-2001 ▪ 《建筑地基基础工程施工质量验收规范》
GB50202-2002 ▪ 设计文件
长螺旋钻孔泵送超流态砼后置钢筋笼灌注桩
施工工艺及工法
目录
一 、施工工艺及施工方法 二 、设备配置 三 、工序质量控制措施 四 、技术参数设置、工序关键点控制 五 、引用技术规范及验收标准 六 、施工案例 七 、结语
一、施工工艺及施工方法
简介: ▪ 是在日本CIP工法桩基础上发展的新型的桩基础
施工手段。 ▪ 长螺旋钻孔机钻至预定深度,通过钻头活门向
ZK39 1893.37
①1 杂填土
-2.00m
② 粉质粘土
CFG桩施工工艺及流程图解

CFG桩施工工艺及流程图解一、CFG桩简介CFG(Cement Fly—ash Grave)桩是由水泥、粉煤灰、碎石、石屑或砂和水按一定配合比均匀搅拌形成的高粘结强度桩,和桩间土、褥垫层一起形成复合地基,既能较充分的发挥桩体材料的潜力,又可充分利用天然地基承载力,并能因地制宜利用地方材料,具有工效高、成本低、工后变形小、沉降稳定快的优点。
CFG桩地基处理包括CFG桩身、桩帽(板)、褥垫层几部分组成:桩+帽+褥垫层二、试桩2.1试桩目的:试桩是为了为下一步软基处理工程施工提供技术依据,其中包括:(1)主要设备的适用性、配套设备的型号及数量;(2)根据地质情况初步选定施工工艺和施工顺序的合理性,通过确定施工控制参数及工序时间,相关人员的配备磨合;(3)桩身质量、处理后单桩承载力或地基承载力是否达到设计要求等。
三、施工机械设备机械设备应结合试桩确定的施工方案、机械、人员组合、工期要求进行合理配置;施工CFG桩需要配置长螺旋钻机或振动沉管打桩机、发电机(若采用自发电时用)、砼输送泵,装载机、自卸汽车、挖掘机、小型挖掘机、砼罐车等。
四、材料和配合比选用的水泥、粉煤灰、碎石及外加剂等原材料应符合要求及原材料质量验收有关标准,并按规定进行抽检。
按设计要求进行室内配合比试验,选定合适的配合比。
五、施工工艺路基CFG桩施工根据施工工艺,可分为"七区段"组织流水施工,分别为:施工准备区、测量放样区、桩基施工区、桩间土清除区、桩头环切区、桩基检测区、桩帽施工区。
1、施工准备区:清除路基范围内原地面表层植被,挖除树根,在部分现场地形起伏较大、横坡较明显区域。
在确定CFG桩顶标高时,要结合排水沟高程,确保在CFG桩施工过程中及施工完成后水经过褥垫层过滤后通过CFG桩顶面排至路基两侧排水沟内。
基底按设计要求施做路拱,并在路基两侧做好临时排水沟,保证排水通畅不积水。
场地平整完毕后,采用压路机碾压,以满足长螺旋钻机自重和抗钻机倾倒的要求。
长螺旋钻机成孔CFG桩施工技术

长螺旋钻机成孔CFG桩施工技术1.前言CFG桩,即水泥粉煤灰碎石桩的简称,是由碎石、石屑、砂、粉煤灰掺水泥加水拌和,用各种成桩机械制成的具有一定强度的桩。
通过调整水泥掺量及配比,其强度等级可在C15-C25之间变化,是介于刚性桩与柔性桩之间的一种桩型。
CFG桩和桩间土一起,通过褥垫层形成CFG桩复合地基共同工作,故可根据复合地基性状和计算进行工程设计。
CFG桩一般不用计算配筋,并且还可利用工业废料粉煤灰和石屑作掺和料,进一步降低了工程造价,是目前铁路、高速公路、水利建设等领域软土地基加固应用最经济、最有效、最可靠的措施之一.2.CFG桩的特点2.1.施工污染小CFG桩施工工艺简单,不需要排放泥浆、污水等,对周围环境的污染较小.长螺旋钻机及输送泵作业故障少,产生噪声污染小。
2.2.成桩速度快利用长螺旋钻机施工CFG桩工艺简单,成桩速度快。
一台桩机在正常施工条件下,每天可成桩600m~1000m桩,可有效减少施工工期。
2.3.加固效果好由于通过设置15cm~30cm厚的褥垫层使得桩与桩间土共同受力,CFG桩复合地基承载力大幅提高,并且沉降量较小,对软土地基的加固效果显著。
CFG桩的适用范围广,在粉土、砂土、粘土、淤泥质土、杂填土等地基均有大量成功的实例,且对独立基础、条形基础、筏板基础都适用。
2.4.工程造价低CFG桩体内不设钢筋,可节约大量钢材;桩身混合料水泥用量小,材料可就地取材,从而大大降低了工程造价。
与粉喷桩相比,可降低工程造价近50%;与钢筋混凝土打入桩相比,可降低工程造价20%~30%.3.施工工艺3.1.施工准备(1)完成现场的“三通一平”,保证钻机顺利进场及用电安全。
(2)详细根据勘探资料核对现场地质情况,完成地上建筑物、地下管线等清理、标识工作。
(3)按照设计要求绘制详细桩位编号图并根据现场作业条件及施工进度要求标出打桩顺序。
(4)对桩身混合料多次试验,确定最佳配合比,保证成桩过程混合料泵送顺利以及成桩完成后桩身强度满足承载力要求。
CFG桩施工工艺及流程图解

CFG桩施工工艺及流程图解一、CFG桩简介CFG(Cement Fly—ash Grave)桩是由水泥、粉煤灰、碎石、石屑或砂和水按一定配合比均匀搅拌形成的高粘结强度桩,和桩间土、褥垫层一起形成复合地基,既能较充分的发挥桩体材料的潜力,又可充分利用天然地基承载力,并能因地制宜利用地方材料,具有工效高、成本低、工后变形小、沉降稳定快的优点。
CFG桩地基处理包括CFG桩身、桩帽(板)、褥垫层几部分组成:桩+帽+褥垫层二、试桩2.1试桩目的:试桩是为了为下一步软基处理工程施工提供技术依据,其中包括:(1)主要设备的适用性、配套设备的型号及数量;(2)根据地质情况初步选定施工工艺和施工顺序的合理性,通过确定施工控制参数及工序时间,相关人员的配备磨合;(3)桩身质量、处理后单桩承载力或地基承载力是否达到设计要求等。
三、施工机械设备机械设备应结合试桩确定的施工方案、机械、人员组合、工期要求进行合理配置;施工CFG桩需要配置长螺旋钻机或振动沉管打桩机、发电机(若采用自发电时用)、砼输送泵,装载机、自卸汽车、挖掘机、小型挖掘机、砼罐车等。
四、材料和配合比选用的水泥、粉煤灰、碎石及外加剂等原材料应符合要求及原材料质量验收有关标准,并按规定进行抽检。
按设计要求进行室内配合比试验,选定合适的配合比。
五、施工工艺路基CFG桩施工根据施工工艺,可分为"七区段"组织流水施工,分别为:施工准备区、测量放样区、桩基施工区、桩间土清除区、桩头环切区、桩基检测区、桩帽施工区。
1、施工准备区:清除路基范围内原地面表层植被,挖除树根,在部分现场地形起伏较大、横坡较明显区域。
在确定CFG桩顶标高时,要结合排水沟高程,确保在CFG桩施工过程中及施工完成后水经过褥垫层过滤后通过CFG桩顶面排至路基两侧排水沟内。
基底按设计要求施做路拱,并在路基两侧做好临时排水沟,保证排水通畅不积水。
场地平整完毕后,采用压路机碾压,以满足长螺旋钻机自重和抗钻机倾倒的要求。
CFG桩施工工艺

CFG桩施工工艺钻孔压灌CFG桩施工采用螺旋钻机成孔,CFG桩桩端进入第XXX层XXX强风化带,成孔完成后不提起螺旋钻头,直接通过空心钻杆压力灌注CFG混合料自下而上成桩。
工序如下:楼座定位放线验线→桩位放点→预拌混凝土进场→长螺旋钻机就位、成孔→压灌CFG混合料→成桩→桩体养护→挖桩间土、砍桩头→荷载试验→验收→褥垫层施工→竣工移交。
1、CFG桩施工工艺施工工艺采用螺旋钻机钻孔,成孔完成后不提起螺旋钻头,直接通过空心钻杆压力灌注CFG混合料自下而上成桩。
工序图示如下图所示:图1-1 CFG桩施工流程示意图2、CFG桩主要工序控制1)施工设备a、长螺旋钻孔压灌机械进场后,应及时进行安装及调试工作,确保成孔钻机行走平稳,运转正常。
b、在钻机支架立柱上根据深度要求标注控制尺寸标记。
c、混凝土输送泵应安放在适当位置并加以牢固固定,运转正常。
d、混凝土输送管线之间、管线与输送泵出口、管线与长螺旋钻孔压灌机进口之间的连接应密闭、牢固、安全、可靠,软管部分应能随时移动,使用正常。
e、运输机械,包括翻斗车、手推车等应保证安全、可靠、运转正常,运输途中不遗撒桩料。
2)定位放线由工程技术人员从轴线控制点引放桩位点,经验线合格后,才能施工。
3)施工材料提前准备好商品混凝土及褥垫层材料供应有关资质材料的报审。
4)施工参数确定与试成桩a、地基处理设计人员应明确钻孔压灌桩的桩径、有效桩长(或以桩端进入某一地层为准)、桩体强度、桩顶标高等设计控制参数。
b、选择施工现场适当位置进行试成桩。
根据设计控制参数通过试成桩以确定以下施工参数:施工成孔深度、单桩灌注量、混凝土输送泵送料控制、压灌成桩时的提钻速度、桩顶施工控制深度或高程等。
c、检查各种施工设备机械性能及运行情况,协调各工种之间的施工人员配合,确定单桩施工时间,合理组织施工设备、人员,科学安排施工顺序,确保施工质量与工期。
5)施工实施成孔a、钻机就位调整平稳,作业人员应从钻机正面与侧面两个相互垂直方向,采用吊锥线或利用钻机平台用水平尺进行垂直度检查,及时调整钻机位置,保证钻具垂直,并将钻头锥尖对准桩位中心点。
