电缆槽施工技术交底一、前言电缆槽施工技术交底是电缆槽工程施工的前奏。

进行施工前,必须对施工工艺及其细节予以充分了解和明确,以降低施工过程中发生问题的风险、提高施工质量和进度。

本文将详细介绍电缆槽施工技术交底的流程、内容和要求,希望能够为电缆槽工程施工提供参考。

二、电缆槽施工技术交底流程电缆槽施工技术交底的流程如下:1.准备交底相关资料。

施工单位应准备相关的设计图、施工图、规范标准等资料。

2.召集施工人员。

施工单位应根据电缆槽施工需要,召集相应数量、合格的技术人员进行交底。

3.负责人介绍工程及要求。

负责人对电缆槽工程的性质、范围、施工标准、质量要求、安全要求等进行详细介绍。

4.交底人员提问。

各交底人员对电缆槽施工中需要特别注意的问题进行提问。

5.回答问题并补充要求。

负责人、监理或技术人员对提问作出回答,并在回答过程中补充要求。

6.梳理施工流程。

负责人、监理或技术人员根据施工标准和要求,对电缆槽施工的流程进行梳理。

7.再次强调注意事项。

负责人、监理或技术人员针对电缆槽施工中的重点、难点和容易疏忽的环节,再次进行强调。

8.签字确认。

交底会议结束后,施工单位的所有人员应在记录单上签字确认。

三、电缆槽施工技术交底内容电缆槽施工技术交底内容应涵盖以下方面内容:1.工程的性质、范围和施工标准。

需明确电缆槽施工涉及的土建、电气、机械等方面的内容,以及标准的规范和等级。

2.工期和施工进度。

需确定具体的工期和工作安排,明确各项工程进度的完成时间和配合等情况。

3.施工方案和技术方案。

需根据施工标准和要求制定详细的施工方案和技术方案,明确施工过程需要注意的技术要点和注意事项。

4.施工材料和设备。

需确定所需的全部施工材料和设备,并对其进行质量检查和验收。

5.施工工艺和流程。

对电缆槽的具体施工工艺和施工流程进行详细讲解,指导施工人员正确操作。

6.安全管理和环保要求。

对施工过程中的安全防范措施、环境保护要求予以详细说明。

7.质量监督和验收标准。

高速公路工程隧道水沟电缆槽施工技术交底

高速公路工程隧道水沟电缆槽施工技术交底

高速公路工程隧道水沟电缆槽施工技术交底在混凝土浇筑前,要确保防排水设施畅通,包括水沟和预留槽。

水沟的施工采用C30模板混凝土浇筑,而预留槽则需要预先埋设管道。

同时,为了保证施工质量,需要在沟槽与二衬侧壁墙之间设置植筋锚固,采用HRB400Φ16钢筋,每根长30cm,纵向间距50cm,深度为10cm,并用锚固剂铆接牢固。

四、施工注意事项1、施工前需要进行充分的准备工作,包括清理基层、测量放线、找平基层等。

2、模板的选择和加固非常重要,需要采用钢制定型模板,并在模板就位后加固钢筋埋入填充面10cm以上。

3、钢筋的施工需要注意保护层厚度,防止出现露筋现象。

4、防排水设施要保持畅通,确保施工质量。

5、施工过程中要注意安全,严格遵守相关规定和操作规程。

五、验收标准1、沟槽和水沟的施工需要符合设计要求,混凝土强度达到C30标准。

2、钢筋的施工需要保证间距、数量和连接牢固。

3、防排水设施需要畅通有效,确保施工质量。

4、模板的选择和加固需要符合要求,保证施工质量。

5、验收过程中需要注意安全,确保施工人员的生命财产安全。

边墙位置二衬预留的盲管需要与侧边水沟连接通,盲管与原预留盲管之间采用直通接头连接。

电缆槽沟底位置还有收水管,也随着仰拱施工时预留的收水管接通。

盲管外并用无纺土工布包裹,靠隧道中心一侧管头高出设计水沟底面10-20cm。

为防止盲管出现“反坡”现象而不排水,要求采用HPB300ф6或者ф8钢筋将盲管固定牢固。

电器预留槽及管道应保持畅通,槽宽大小,槽顶边混凝土中放置钢筋加强,不留缺口。

每一处横通道及隧道入口都有电缆预埋镀锌管道,按照原管道材质,管径型号接通于电缆槽中,且高出槽底3cm,用土工布或者水泥编制袋封堵,以免进杂物。

管内接头处不能有毛刺,管口内边打磨圆顺。

在混凝土浇筑过程中,水沟电筑槽采用C30混凝土灌注,灌注混凝土前检查混凝土的和易性和坍落度。

混凝土按一定厚度、顺序和方向分层浇筑,在下层混凝土初凝前必须完成上层混凝土浇筑。

高铁隧道水沟、电缆槽施工技术交底

高铁隧道水沟、电缆槽施工技术交底

高铁隧道水沟、电缆槽施工技术交底背景随着高铁在中国不断建设和改造,对于隧道建设也日趋复杂。

其中,高铁隧道的水沟、电缆槽施工就成为了一项非常重要的工作。

其目的是在隧道建设中,达到防水防潮的效果,并且保障电缆的正常使用。

因此,隧道水沟和电缆槽的施工技术对于高铁建设至关重要。

隧道水沟施工技术施工前准备1.深入理解隧道设计图纸,确认水沟的位置和结构。

2.对照设计图纸,制定水沟的施工方案。

3.移除水沟区域的杂物和污物,并确保施工场地干燥、平整、清洁。

施工步骤1.抛浆:在水沟区域进行石灰抛浆,防止地层液体淋漓流散,同时增强基础稳定性。

2.声屏障施工:根据设计方案,在水沟的两侧固定声屏障桩,并连接预制声屏障板。

这有助于隔音和保温。

3.水沟钢筋装配:按照设计方案,将水沟钢筋装配到定位点,确保其质量和安全。

4.浇筑混凝土:将水泥混凝土倒入水沟区域,同时进行充实和振动来保证混凝土的质量和密实性。

5.水泥防潮处理:等待混凝土完全固化后,进行水泥处理,以便增强防潮性能。

6.底涵完成:安装水沟板以确保水沟板面平整,防止污水流出。

施工技巧1.在施工时,应严格按照设计图纸和方案实施,避免出现任何偏差。

2.在进行水泥处理时,必须按照时间要求进行。

如果过早开始处理,会影响混凝土的强度和质量,如果太晚进行处理,则会影响水沟的防潮性能。

3.在水泥处理中,应注意保证杰出的防火措施。

电缆槽施工技术施工前准备1.完成隧道固结和隧道钢筋混泥土施工。

2.根据设计方案,确定电缆槽的位置和结构。

3.清理施工场地,并确保场地干燥、平整、清洁。

施工步骤1.钢筋的搭配:根据设计方案和对现场的实际情况,进行电缆槽钢筋的搭配,确保质量和安全。

2.模板制作和安装:将木板切割成相应的形状和大小,并根据设计方案进行安装。

3.浇筑混凝土:将水泥混凝土倒入电缆槽区域,同时进行充实和振动来保证混凝土的质量和密实性。

4.等待混凝土固定并拆卸模板:根据混凝土固定时间,拆卸模板和前置机械设备。

电缆槽安装技术交底

电缆槽安装技术交底

电缆槽安装技术交底记录工程名称分部(分项)工程接底项目接底人一、电缆槽安装范围XX特大桥左侧通信电缆槽全桥安装,槽安装范围:xxxo序号桥梁分类桥名中心里程桥全长m(台尾一台尾)电力电缆槽(m)通信电缆槽(m)信号电缆槽(m)设置于左、右侧电缆槽设置范围设置于左、右侧电缆槽设置范围设置于左、右侧电缆槽设置范围槽310槽210槽310槽210槽310槽2101大2特大3 特大4大二、电缆槽安装位置所有电缆槽除了以下设声屏障梁和连续梁段落安装在人行道支架内侧其他段落电缆槽均安装在人行道支架外侧电缆槽托架上,按照设计图拼装,并用符合规范要求的直径1235六角螺栓将托架与槽身有效连接。

在设置声屏障地段电缆槽角钢支架与H型声屏障立柱采用四周贴角焊缝焊接;在连续梁段电缆槽角钢支架预埋在连续梁栏杆上或焊接在声屏障立柱上。

设声屏障梁和连续梁段落序号桥名位置(线路左侧)位置(线路右侧)123三、电缆槽安装类型线路右侧按设计图安装电力电缆槽,线路左侧安装通信电缆槽或通信、信号电缆槽(通信和信号电缆槽(合槽)为310mm (宽)X200mm (高)隔离型电缆槽,通信、电力电缆槽为210mmX150nim普通型电缆槽)。

交底记录工程名称桥面系分部(分项)工程电缆槽安装接底项目电缆槽安装接底人四、相关安装要求1、通信与型号电缆槽(合槽)为310mm (宽)*200nini (高) SMC隔离型电缆槽,通信、电力电缆槽为210mm (宽)*150mm(高)SMC普通型电缆槽,槽盖及槽身均采用5nmi厚SMC槽盖。

2、通信、电力、信号电缆槽以①12六角螺栓连接于支架上。

3、电缆槽槽体与槽盖应配合紧密。

4、为提高电缆槽的整体性,避车台电缆槽、桥头上下桥斜电缆槽(异形构件)均按整体设计,但弯头处制作、运输、安装中属于易损部位,需特别注意。

5、斜电缆槽槽身(异形构件)采用整体生产、制作、安装。

6、手孔尺寸:通信接头手孔尺寸为2000*300*200mm (长*宽* 高),电力接头手孔尺寸为2000*1200*200mm (长*宽*高),手孔要求与通信、信号(电力)电缆槽连接。

电缆槽技术交底

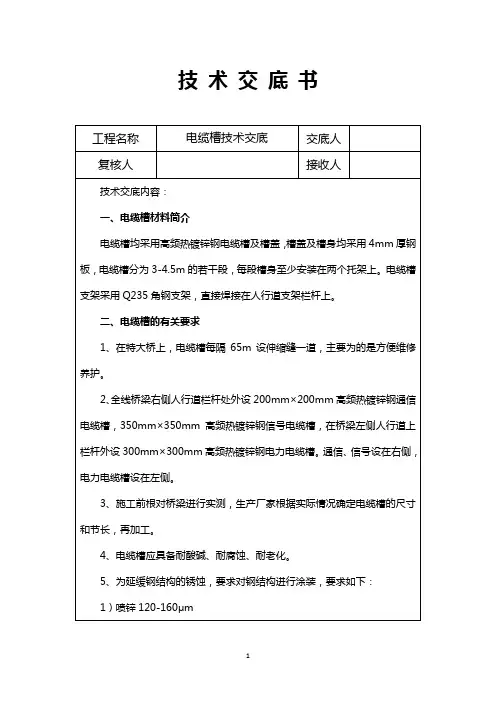

电缆槽技术交底

技术交底书工程名称电缆槽技术交底交底人复核人接收人技术交底内容:一、电缆槽材料简介电缆槽均采用高频热镀锌钢电缆槽及槽盖,槽盖及槽身均采用4mm厚钢板,电缆槽分为3-4.5m的若干段,每段槽身至少安装在两个托架上。

电缆槽支架采用Q235角钢支架,直接焊接在人行道支架栏杆上。

二、电缆槽的有关要求1、在特大桥上,电缆槽每隔65m设伸缩缝一道,主要为的是方便维修养护。

2、全线桥梁右侧人行道栏杆处外设200mm×200mm高频热镀锌钢通信电缆槽,350mm×350mm高频热镀锌钢信号电缆槽,在桥梁左侧人行道上栏杆外设300mm×300mm高频热镀锌钢电力电缆槽。

通信、信号设在右侧,电力电缆槽设在左侧。

3、施工前根对桥梁进行实测,生产厂家根据实际情况确定电缆槽的尺寸和节长,再加工。

4、电缆槽应具备耐酸碱、耐腐蚀、耐老化。

5、为延缓钢结构的锈蚀,要求对钢结构进行涂装,要求如下:1)喷锌120-160μm2)水性无机富锌底漆两道,不小于80μm3)聚氨酯中间漆一道,40μm4)氟碳面漆两道,不小于80μm。

三、电缆槽安装槽身以ф12六角螺栓连接在支架上,螺栓孔眼均为14mm的圆孔,避车台上槽身拐弯处采用整体制作,避车台尺寸为2000×(1933-w0mm,w为人行道宽度。

电缆槽支架采用∠75×75×8mm的角钢制作,角钢支架与人行道栏杆立柱采用四角贴角焊缝焊接,焊缝正边高度为10mm,四、槽身和包箍的制作包箍采用宽40mm、厚2-3mm的带钢制作,槽身与支架采用ф12螺栓连接,包箍与槽身采用ф10螺栓连接。

为防止槽盖丢失,包箍每隔1.5m-2.0m设置一个。

五、各种电缆槽尺寸图5.1通信电缆槽(以mm为单位)5.2电力电缆槽(以mm为单位)5.3信号电缆槽尺寸(以mm为单位)5.4无避车台时通信、信号电缆槽布置图5.5有避车台时通信、信号槽布置图5.6无避车台时电力电缆槽布置方5.7有避车台时梁上电力电缆槽布置图5.6电缆槽、安装、连接图5.9通信电缆槽包箍示意图六、安全及环保要求6.1安全要求6.1.1施工前对全体作业人员进行培训,增强施工人员安全意识.6.1.2施工时必须选用经验合格的料具,防止机械事故的发生。

技术交底-路基电缆槽

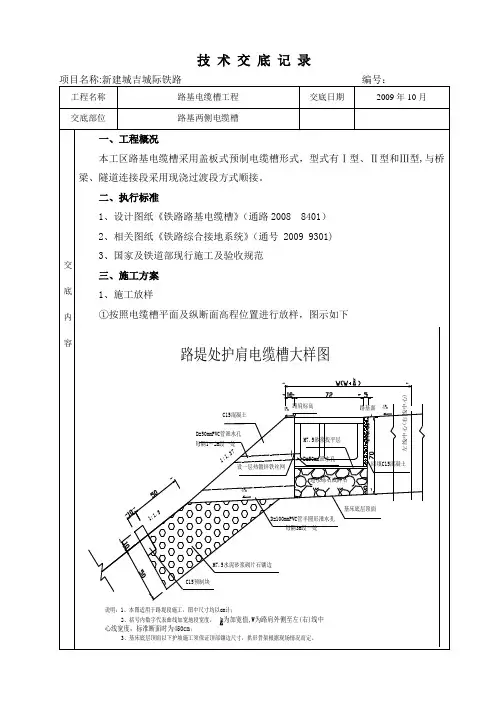

技术交底-路基电缆槽
砂浆:拌制砂浆所需的砂、水泥,必须符合设计文件要求,并经过实验合格后方可进入工地。砂浆强度符合设计要求,并具有适当的流动性和良好的和易性。
砂浆采用自动计量砂浆拌合机拌合,斗车运输。砂浆拌和时要严格控制水应严格控制水灰比和配合比,并做到随拌随用。当在运输或储存过程中发生离析、泌水现象时,使用前应重新拌和.已凝结的砂浆,不得使用。
6、其他注意事项
①电缆槽泄水孔孔口设一层15*15cm热镀锌铁丝方眼网防鼠,镀锌网格孔尺寸15mm,镀锌铁丝直径不小于1mm,在砼护肩浇筑前采用M7。5水泥砂浆将镀锌网固定在电缆槽泄水孔孔口处.
②电缆槽安装时,有泄水孔一侧靠近线路外侧,电力槽放置于线路外侧.
③路基电缆槽与桥梁、隧道电缆槽过渡时,采用现浇电缆槽进行顺接.
在纵断面位置上,电缆槽盖板厚度按2。5cm厚进行预留。
2、电缆槽开挖
①根据测设放样对电缆槽位进行开挖,要求施工级配碎石层时提前预留出一定宽度的电缆槽位置.开挖是靠线路内侧预留2-5cm宽度,以方便电缆槽的安装.
②安排人工对已挖好的电缆槽位进行清理、整平,并测设复核无误后准备安装。
3、电缆槽运输
①采用汽车运输时,车厢底部、四周及两层板块之间铺设草帘等缓冲物,以防止运输中边角磕碰、磨损。运输中,板块间立放靠近挤实。
2、相关图纸《铁路综合接地系统》(通号 2009 9301)
3、国家及铁道部现行施工及验收规范
三、施工方案
1、施工放样
①按照电缆槽平面及纵断面高程位置进行放样,图示如下
②放样注意事项
通常地段,电缆槽外侧预留10cm宽以便浇筑C15砼路肩,在曲线段设有加宽值时,注意要设加宽值.路堑地段未设M7。5水泥砂浆砌片石镶边。
②装卸、搬运时严禁抛掷,要轻放轻拿,以免电缆槽损伤。

电缆槽预制安装交底(电缆槽)

电缆槽预制安装交底(电缆槽)

施工技术交底
5.3混凝土浇筑
5.3.1混凝土浇筑
(1)电缆槽混凝土浇注时,混凝土用震动平台振动,振动为表面浮浆,没有气泡后停止振动,如果欠振会造成混凝土表面不实,过振则会导致混凝土浆上泛,表面无浆而麻面。

(2)电缆槽混凝土的养护:
电缆槽预制完成后,混凝土采用覆盖土工布、洒水养护或覆盖塑料薄膜。

5.3.3电缆槽脱模
(1)电缆槽脱模时,先拆预埋件前面的侧板,用橡胶锤或木锤轻轻向下敲打模型四周。

模型脱落后,把电缆槽吊入产品存放区进行后期养护。

5.3.4模具清理及脱模油喷涂
为保证电缆槽混凝土外观质量、强度和耐久性,在混凝土灌筑入模前,必须将模具清理干净,并喷涂脱模剂:
(1)电缆槽脱模后,把模型放入专用清洗池内浸泡3-5分钟后,用清水冲洗干净,用毛巾擦干,放入模型堆码场。

5.4电缆槽存放
电缆槽板从模板中取出时前期强度相对较弱,混凝土的收缩徐变发生在头几天,因此,错误的存放会使轨道板发生隆起和弯曲变形。

在半成品库中,用木方垫在电缆槽下面,垫块要上下对齐,堆码高度不能超过三层,防止板内产生附加应力引起变形超过允许范围。

6、劳动力组织
6.1劳动力组织方式:采用架子队组织模式。

6.2施工人员根据施工方案、机械、人员组合、工期要求进行合理配置,按一个检验批范围需配备以下人员。

电缆槽、电缆井施工技术交底

电缆槽、电缆井施工技术交底
3)引入电缆槽的分支电缆与路基面以外的其它接地设备或构筑物连接(分支电缆线长2m)。分支引连接线与综合贯通地线的型号、规格相同,引接线与综合贯通地线用“C”字连接器以压接方式连接,压接采用12t的专用压接钳。引接线及横向连接线与路基综合贯通地线接头采用自紧防腐胶带缠裹进行防腐处理。把2m长的分支电缆盘在靠近路基侧电缆槽边。
护肩浇筑完成后人工抹平,保证平整光滑。
2、电缆槽(井)盖板安装
为保证盖板安装平整牢固并防水,电缆槽(井)盖板 安装前应在电缆槽(井)顶面涂抹沥青后再安装盖板。安装前应保证各类线缆敷设完毕。
直线段,电缆槽盖板顶标高高于路肩设计标高,盖板顶与沥青混凝土面顺接;曲线段,曲线内侧与直线段施工相同,外侧见示意图,盖板顶与沥青混凝土面顺接。
编制人
复核人
接收
3、接触网基础应严格按设计尺寸施工。
4、钢管口均应用圆锉进行打磨,防止日后敷设时划伤线缆。
5、电缆槽、电缆槽(井)盖板安装应轻抬轻放,以免在安装时砸伤线缆。
6、非过轨或非设余长的线缆在电缆井内必须按设计要求悬挂于相应的挂钩上。
7、严禁往电缆槽(井)内扔杂物,防止机械碰撞,现场做标识牌。
8、施工时应保证电缆井顶面与电缆槽(或盖板)顶面齐平,靠近线路侧的电缆井井壁与电缆槽槽壁内侧齐平。
五、安全措施
1、工人均在班前进行安全教育培训,并下发技术交底。
2、搬运电缆槽及盖板时,必须清理通道障碍物,以免绊倒伤人。
3、机械设备操作人员必须持证上岗,机械班前均进行养护。
4、施工作业前对工具、用电设施进行检查,现场电箱阀门应上锁,并设专人看护。
电缆槽施工工序
上诉交底未尽事宜,望施工队积极与项目部技术人员交流解决。
电缆槽、电缆井施工技术交底
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中铁四局石武客专项目部六分部技术交底汇编
电缆上下桥预埋槽道技术交底书
交底单位名称:中铁四局石武客专项目部六分部编号:
工程名称新许特大桥桥梁工程
设计文件图号石武客专施图(桥)
施工单位中铁四局石武铁路客运专线项目部六分部第9架子队
交底日期2009年5月3日
技术交底内容:电缆上下桥预埋槽道
一、施工工艺
模板安装完成后,按照交底位置将预埋槽道安放至指定位置,安放时,将带有泡沫一面紧贴模板,两端电焊固定在模板上,顶部用短钢筋焊接支撑在墩身钢筋上。

预埋件应密贴模板,砼浇筑完成后,拆模后应将预埋件面层水泥浆清除。

二、质量标准:
按技术交底尺寸预埋,横向保证水平高度一致,电焊固定牢靠,外侧与墩身砼表面连接平整,无浮浆。

三、其它要求:
1、现场用电设施安装、电力线架设均由专职电工实施。

2、注意安全文明施工及环境保护,控制噪音污染。

3、高空作业必须按规定正确佩戴安全带、安全帽等安全防护件。

4、任何工序在没有通过复核、检查验收前不得施工。

5、如有疑问请及时与技术员联系。

四、附表:
附:综合接地钢筋布置图;
交底:复核:接收:
