03基础砖模技术交底
基础模板安装技术交底

一、作业准备
1、材料要求
表1 材料计划表
序号
名称
规格/型号
单位
数 量
备注
1
木方
100mm×100mm
m³
10
2
100mm×50mm
m³
5
3
钢筋
Φ14
m
50
4
钢筋
Φ12
m
150
5
u型托
Φ30×500mm
个
1000
6
多层板
15mm
㎡
1000
7
钢管
Φ48×4m
根
100
8
灰砂砖
240×115×53mm
图2.3-4 后浇带模板加固图
4)验收:劳务队作业完毕后报项目部质检员XXX,接到验收合格通知后方可进行
下道工序施工。
(4)基础导墙模板施工工艺
1)测量放线:在基础底板钢筋上铁上放出基础导墙控制线和位置线,使用白粉
笔在钢筋上做出标记。
2)模板安装:导墙模板底部用φ14短筋制作马凳,间距500mm,控制墙体厚度。
图2.3-1 钢筋网片加工拼装图
2)安装快易收口网:采用22#绑丝将快易收口网与钢筋网片绑扎牢固,快易收口网绑扎在钢筋网片内侧。
图2.3-2 竖向钢筋加工长度示意图
3)模板加固:用15厚多层板裁割成宽度100mm的板条,按基础底板上铁钢筋间距在板条上裁割出深度同上铁直径的豁口。
图2.3-3 模板加工图
经纬仪
/
台
1
8
水准仪
/
台
1
9
钢尺
/
把
12
10
铁锹
/
砖基础工程技术交底

砖基础工程技术交底引言概述在建造工程中,砖基础是一种常见的基础形式,其施工技术对建造的稳定性和耐久性起着至关重要的作用。
因此,在进行砖基础工程时,必须进行技术交底,确保施工过程中各项工作符合标准要求,保证工程质量和安全。
一、基础设计要求1.1 确定基础类型:根据建造物的结构形式和荷载要求,确定适合的砖基础类型,如浅基础、深基础等。
1.2 设计荷载计算:根据建造物的结构荷载要求,进行基础的承载力计算,确保基础能够承受建造物的荷载。
1.3 基础尺寸设计:根据荷载计算结果和土壤条件,确定基础的尺寸和深度,保证基础的稳定性和承载力。
二、基础施工要求2.1 土壤处理:在进行基础施工前,需要对基础周围的土壤进行处理,如挖土、填土、夯实等,确保土壤的承载能力。
2.2 砖砌施工:按照设计要求进行砖基础的砌筑,注意砖与砖之间的垂直度和水平度,确保基础的平整度和强度。
2.3 砂浆配比:在进行砖砌施工时,需按照标准配制砂浆,保证砂浆的强度和粘结性,确保砖基础的稳固性。
三、基础验收要求3.1 基础平整度:在基础施工完成后,需进行平整度验收,确保基础表面平整度符合标准要求。
3.2 强度检测:进行基础强度检测,确保基础的承载能力符合设计要求。
3.3 砂浆粘结性检测:对砂浆的粘结性进行检测,确保砖与砖之间的粘结坚固,保证基础的稳定性。
四、基础防水要求4.1 防水材料选择:选择适合的防水材料进行基础防水处理,确保基础不受潮湿影响。
4.2 防水层施工:进行基础防水层的施工,保证基础底部和周围的防水效果。
4.3 防水验收:对基础防水层进行验收,确保防水效果良好,避免基础受潮引起问题。
五、基础保养要求5.1 养护期限:在基础施工完成后,需进行一定的养护期,保证基础的强度和稳定性。
5.2 养护方式:根据基础的具体情况,采取适当的养护方式,如保湿、覆盖等,确保基础养护效果。
5.3 养护验收:养护期结束后,进行养护验收,确保基础的稳定性和耐久性。
砖基础工程技术交底

技术 负责人
交底人
接受人
技术交底记录
工程名称 小区二期 XX 楼
年月
日
分部工程
基础工程
分项工程名称:砖砌体工程
交底内容 ⑧ 木砖预留孔洞和墙体拉结筋:木砖预埋应小头在外,大头在内,数量按洞口高度决定。
洞口高在 1.2 米以内,每边放 2 块;高 1.2~2 米,每边放 3 块;高 2~3 米,每边放 4 块, 预埋木砖的部位一般在洞口上边或下边四皮砖,中间均匀分布.木砖要提前做好防腐处 理。钢门窗安装的预留孔,硬架支模、暖卫管道,均应按设计要求预留,不得事后剔凿. 墙体拉结晋的位置、规格、数量、间距均应按设计要求留置,不应错放、漏放. ⑨ 安装过梁、梁垫:安装过梁、梁垫时,其标高、位置及型号必须准确,坐灰饱满。如 坐灰厚度超过 2 ㎝时,要用豆石混凝土铺垫,过梁安装时,两端支承点的长度应一致。 ⑩ 构造柱做法:凡设有构造柱的工程,在砌砖前,先根据设计图纸将构造柱位置进行弹线, 并把构造柱插筋处理顺直。砌砖墙时,与构造柱连接处砌成马牙槎。每一个马牙槎沿 高度方向的尺寸不宜超过 30 ㎝(即五皮砖)。马牙槎应先退后进。拉结筋按设计要求 放置,设计无要求时,一般沿墙高 50 ㎝设置 2 根ф6 水平拉结筋,每边深入墙内不应小 于 1 米。 (5)、冬期施工:在预计连续 10d 由平均气温低于+5℃或当日最低温度低于-3℃时即进入冬 期施工.冬期使用的砖,要求在砌筑前清除冰霜。水泥宜用普通硅酸盐水泥,灰膏要防冻, 如已受冻要融化后方能使用。砂中不得含有大于 1 ㎝的冻块,材料加水,负温即应停止。 可适当增大砂浆稠度。冬期不应使用无水泥的砂浆。砂浆中掺盐时,应用波美比重计检查 盐溶液浓度。但对绝缘、保温或装饰有特殊要求的工程不得掺盐,砂浆使用温度不应低于 +5℃,掺盐量应符合冬施方案的规定。采用掺盐砂浆砌筑时,砌体中的钢筋应预先做防 腐处理,一般涂防锈漆两道. 三、质量标准: 1、保证项目: (1)砖的品种、强度等级必须符合设计要求。 (2)砂浆品种及强度应符合设计要求.同品种、同强度等级砂浆各组试块抗压强度平均值 不小于设计强度值,任一组试块的强度最低值不小于设计强度的 75%。 (3)砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于 80%。 (4)外墙转角处严禁留直槎,其它临时间断处留槎做法必须符合规定。 2、基本项目:
砌砖胎膜的安全技术交底模板

一、交底目的为确保砌砖胎膜施工过程中的安全,防止安全事故的发生,特进行本次安全技术交底。
二、交底对象全体参与砌砖胎膜施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工准备- 施工前应进行全面的安全检查,确保施工现场环境安全。
- 人员需经过三级安全教育,掌握安全操作规程,考核合格后方可上岗。
- 所有施工工具和设备必须完好,不得使用损坏的工具和设备。
2. 施工工艺- 承台砖胎膜采用水泥砖砌筑,砖胎膜厚度应符合设计要求。
- 砌筑过程中,应使用1:3的水泥砂浆,确保砂浆饱满、密实。
- 采用三一砌砖法进行砌筑,即一铲灰、一块砖、一挤揉,满铺、满挤揉操作。
3. 安全注意事项- 进入施工现场必须佩戴安全帽,严禁穿拖鞋、赤膊。
- 基础砌筑前,先检查土壁的稳定性和支撑的完好情况。
- 砌筑过程中,应经常检查基坑土壁变化情况,发现异常立即采取加固措施。
- 堆放砖块、材料应距坑边1米以外,深基坑设有档板支撑时,作业人员由梯子上下,禁止跳、踩踏砌体和支撑上下。
- 严禁站在墙顶上划线、刮缝、清扫墙面和检查大角垂直等工作。
- 砍砖时应面向墙面,碎砖应落在脚手架上,以免碎砖下落飞出伤人。
- 超过1.2米以上的墙面,应搭设脚手架,在一层以上或高度超过3米时,采用里脚手架必须支挂安全网。
- 脚手架上堆放材料、设备不得超过规定荷载,堆砖高度不超过四皮砖,同一块脚手板上操作不应超过2人。
- 起重机吊运砖时,必须使用砖笼,严禁用推车或砂浆灰盘吊运砖块,吊运砖时,吊臂回转范围内下面禁止人员行走或停留。
- 上脚手架前,首先检查脚手架搭设是否稳定,架板铺设是否满铺、稳定,有无探头板。
- 检查护身栏杆、安全网(立、平、兜)有无不严密、固定不好之处,如发现及时解决。
- 不得站在墙顶上行走、作业。
- 砌筑作业面下方不得有人,如在同一垂直作业面上上下交叉作业。
4. 应急措施- 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护网等。
- 施工过程中如发生意外事故,应立即停止施工,及时采取救援措施,并报告相关部门。

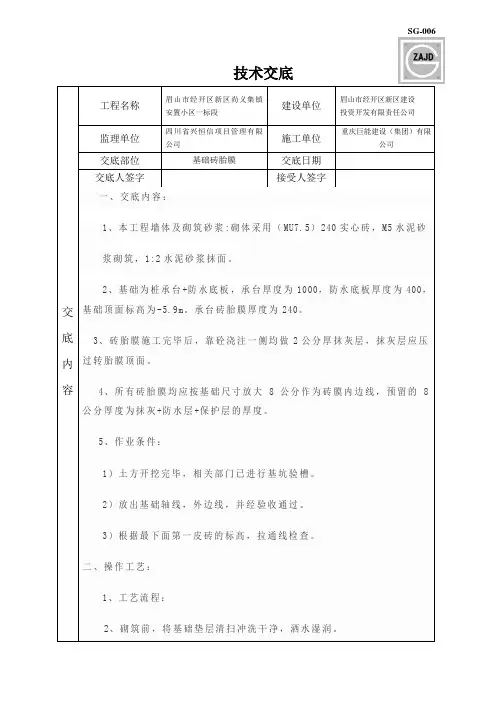

基础砖胎膜技术交底

技术交底
交底内容
一、交底内容:
1、本工程墙体及砌筑砂浆:砌体采用(MU7.5)240实心砖,M5水泥砂
浆砌筑,1:2水泥砂浆抹面。
2、基础为桩承台+防水底板,承台厚度为1000,防水底板厚度为400,基础顶面标高为-5.9m。
承台砖胎膜厚度为240。
3、砖胎膜施工完毕后,靠砼浇注一侧均做2公分厚抹灰层,抹灰层应压过转胎膜顶面。
4、所有砖胎膜均应按基础尺寸放大8公分作为砖膜内边线,预留的8公分厚度为抹灰+防水层+保护层的厚度。
5、作业条件:
1)土方开挖完毕,相关部门已进行基坑验槽。
2)放出基础轴线,外边线,并经验收通过。
3)根据最下面第一皮砖的标高,拉通线检查。
二、操作工艺:
1、工艺流程:
2、砌筑前,将基础垫层清扫冲洗干净,洒水湿润。
工程名称
眉山市经开区新区尚义集镇
安置小区一标段
建设单位
眉山市经开区新区建设
投资开发有限责任公司监理单位
四川省兴恒信项目管理有限
公司
施工单位
重庆巨能建设(集团)有限
公司交底部位基础砖胎膜交底日期
交底人签字接受人签字
SG-006
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
砖基础工程技术交底

砖基础工程技术交底引言概述:砖基础工程技术交底是指在建造施工过程中,施工方向工程参预人员交待砖基础工程的相关技术要求和施工要点。
砖基础工程是建造物的基础部份,其质量直接影响整个建造的稳定性和安全性。
本文将从砖基础工程的选择、施工要求、常见问题及解决方法以及质量验收等四个方面进行详细阐述。
一、砖基础工程选择1.1 砖材料的选择在砖基础工程中,常见的砖材料有红砖、轻质砖等。
红砖具有较好的承重性能和抗冻性能,适合于普通建造的基础工程。
轻质砖由于其分量轻、保温性能好等特点,适合于一些特殊要求的基础工程,如地下室、防水层等。
1.2 砖基础结构的选择砖基础结构的选择应根据建造物的荷载要求和地基条件来确定。
常见的砖基础结构有浅基础、深基础和地下室基础等。
浅基础适合于荷载较小的建造物,深基础适合于荷载较大的建造物,而地下室基础适合于地下室的建造工程。
1.3 砖基础工程施工方法的选择砖基础工程的施工方法有传统砌筑、预制砖块等多种选择。
传统砌筑是指在现场进行砖块的砌筑,适合于普通建造的基础工程。
而预制砖块则是在工厂进行生产,再进行现场安装,适合于一些对施工速度和质量要求较高的基础工程。
二、砖基础工程施工要求2.1 基础的准备工作在进行砖基础工程前,需要对地基进行清理、夯实等准备工作,确保地基的平整度和承载力。
同时,还应根据设计要求进行基础的标高和标线等工作。
2.2 砖材料的验收和储存在进行砖基础工程时,需要对砖材料进行验收,确保其质量符合要求。
验收合格后,还需要进行储存,避免受潮、变形等情况。
2.3 砌筑工艺的控制在进行砖基础工程的砌筑过程中,需要控制好砌筑工艺,确保砌筑的质量。
包括砂浆的配比、砖块的砌筑方式、砌筑的垂直度和水平度等方面的控制。
三、砖基础工程常见问题及解决方法3.1 砖基础工程开裂问题在砖基础工程中,常见的问题是开裂。
开裂的原因可能是砂浆配比不当、外力作用过大等。
解决方法可以是调整砂浆配比、增加砖块的粘结力等。
基础砖模砌筑及抹灰技术交底

二、操作工艺
1、工艺流程:运砖→拌制砂浆→砌砖→抹灰
2、运砖:先把砖利用塔吊及手推车运到要砌筑的基槽边,排放整齐。
3、拌制砂浆:砂浆配合比采用重量比,严格按照试验室确定的砂浆配合比进行施工。机械搅拌料顺序为:砂→水泥→水,砂浆搅拌时间不少于1.5min。砂浆应随拌随用,严禁使用过夜砂浆。
7、承台、承台梁防水完成后在防水表面再做一层保护层,侧边采用1∶3水泥砂浆抹灰(抹灰厚度为5mm厚)。平面采用C15砼浇筑(抹灰厚度为50mm厚),随抹随压光。
三、质量标准
1、砌筑砂浆必须密实饱满。
2、砖砌体接搓处灰浆密实,砖缝平直。
3、墙体垂直度允许偏差为5mm,表面平整度允许偏差为5mm,水平灰缝平直度允许偏差为10mm,水平灰缝厚度(10皮砖累计)允许偏差为±8mm。
技术、质量交底记录
C2-03
工程名称
盛和湾小区
编号
交底项目
基础砖模砌内容
技术、质量、安全
一、施工准备
1、材料:砌筑用砖混凝土砖,规格为240×115×53mm,砌筑砂浆强度等级为M5水泥砂浆。砌筑用水泥宜采用P.O 32.5水泥,砌筑用砂宜采用中砂,并通过5mm筛孔,含泥量不应超过5%,不得含有草根等杂物。
4、砌砖:砌筑前应把基础垫层表面清理干净。砌筑时采用“三一”砌砖法(即一铲灰、一块砖、一挤揉)应保证搭接处砖块的搭接长度120mm,上下层错缝。墙体留槎应按槎长与高度的比不得小于2/3留槎,并做好接槎处理。砌体灰缝的好坏,直接关系着砌体的质量。水平灰缝宜采用铺灰砌筑,竖直灰缝宜采用挤浆砌筑,砌体的灰缝应做到横平竖直、厚薄均匀,砂浆饱满度不得低于80%。水平灰缝和竖缝厚度不应小于8mm,不应大于12mm,严禁出现瞎缝、透明缝、假缝。
砖基础工程技术交底

砖基础工程技术交底引言概述:砖基础是建筑工程中常见的一种基础形式,其施工技术对建筑的稳定性和耐久性起着至关重要的作用。
在进行砖基础工程施工前,必须进行技术交底,明确施工要求和注意事项,确保工程质量和安全。
一、基础设计要求1.1 确定基础类型:根据建筑物的结构特点和地质条件,确定采用哪种砖基础形式,如砖墙基础、砖柱基础等。
1.2 确定基础尺寸:根据建筑物的荷载要求和土壤承载力,确定基础的尺寸和深度。
1.3 确定基础材料:选择适合的砖材料,保证基础的强度和稳定性。
二、基础施工工艺2.1 基础准备工作:清理基础底座,确保基础底座平整、干净。
2.2 砌筑砖基础:按照设计要求和施工图纸,采用适当的砌筑方法进行基础砌筑。
2.3 砖基础防水处理:在基础施工完成后,进行基础防水处理,确保基础不受潮湿影响。
三、基础验收标准3.1 基础平整度:检查基础表面是否平整,不得有凹凸不平的情况。
3.2 基础尺寸:测量基础的尺寸是否符合设计要求,确保基础的承载能力。
3.3 基础强度:进行基础强度测试,确保基础的承载能力符合要求。
四、基础施工安全4.1 安全防护措施:在施工过程中,必须做好安全防护工作,保证施工人员的安全。
4.2 施工现场管理:对施工现场进行合理布局和管理,确保施工秩序和安全。
4.3 施工质量监控:加强对施工质量的监控和检查,确保施工质量符合标准要求。
五、基础施工注意事项5.1 施工环境:施工时要注意环境的干净整洁,避免杂物混入基础内部。
5.2 施工工具:使用合适的施工工具,保证施工的准确性和效率。
5.3 施工人员:施工人员要经过专业培训,严格按照施工要求进行操作,确保施工质量。
结语:砖基础工程技术交底是建筑工程中不可或缺的环节,只有严格按照要求进行施工,才能保证基础的稳定性和耐久性。
通过技术交底,施工单位和监理单位能够达成一致,确保工程质量和安全,为建筑物的长久使用提供可靠保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
7、作业环境中的碎料、落地灰、杂物、工具集中下运,做到日产日清、自产自清、工完料净场地清。泥浆在运输过程中,不洒、不漏,丢洒在路上的泥浆及时清理。
8、建立文明施工责任制,划分区域,明确管理责任人,做到现场清洁整齐。
交底人
监督人
3、基槽外侧2m以内严禁堆砖,施工人员进入坑内作业必须走坡道或固定牢固的梯子。严禁直接跳入基坑,严禁任何人在坑底休息
4、施工时设专人指挥,时刻指导工人施工,只要有一人施工,必须有班长及以上人员在现场指挥。
5、施工程中要设专人随时观察基坑边坡情况,如发现有裂纹或滑坡迹象,立即撤离现场,停止施工,由项目经理部技术人员采取措施后方可继续施工。
1、工艺流程:砌筑部位清理好并浇水湿润—砌筑、弹出标高控制线—砌筑—砌完后抹灰—自检、清理—质量验收
2、施工方法:
1)放线时,在砖胎模内侧预留20mm的抹灰厚度,保证基础截面尺寸。
2)砖胎模砌筑前,基础垫层表面应清扫干净,洒水湿润。砌筑时先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直。
3)组砌方法应正确,砌体上下应错缝,里外咬槎,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉)。
接收交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
2、材料和机具准备:
标砖:本工程砖胎模均采用水泥标砖砌筑、标砖强度为MU10,规格型号为240×115×53㎜。
水泥:采用普通硅酸盐水泥32.5级,进场水泥应按品种、标号、出厂日期分别堆放,并保持干燥。不同品种的水泥不得混合使用。
砂:采用中砂,砂的含泥量不得超过5%。
水:拌制用水采用自来水。
二施工工艺和施工方法:
5)砖模砌完后,内侧及顶面抹20mm厚1:2水泥砂浆找平层,抹灰过程中阴阳角都必须抹成圆弧角,半径不得小于50mm,并抹光压实。砖模内侧和顶面成活必须平整、光洁,无空鼓问题,达到防水材料施工要求。
三质量验收标准:
1一般项目:
1)砖砌体组砌方法应正确,上下错缝,内外搭接。
2)砖砌体的灰缝应横平竖直,厚薄均匀。水平厚度宜为10mm,但不应小于8mm,也不应大于12mm。
4)灰缝厚度宜为8mm-12mm,且应饱满、平直、通顺,立缝砂浆应填实,防止透亮或瞎缝。砖墙应拉通线砌筑,并应随砌随吊、靠,确保墙垂直、平整,不得砸砖修墙,几个人使用同一条通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平灰缝均匀一致,平直通顺,砌筑时宜采用外手挂线,可以确保砖墙两面平整。
分部分项工程方案交底记录
编号
03
工程名称
浐灞生态月 日
施工单位
中天西北建设投资集团有限公司
分项工程名称
基础砖胎膜工程
交底提要
1、施工规范依据2、施工准备3、操作工艺4、施工质量控制5、成品保护
交底内容:
一施工准备:
1、工程简介和主要施工参数:
本工程基础为筏板加上柱墩,基础筏板厚度为1300cm。基础筏板一圈模板均采用砖胎膜,墙厚为240mm。采用240x115x53水泥标砖砌筑,M5水泥砂浆。砖胎膜内侧及墙顶部采用1:3水泥砂浆粉刷25mm厚。在砖胎膜施工前确定砖胎膜施工方法及整体施工部署,组织技术人员熟悉图纸及相关施工规范。
2允许偏差:
项次
项目
允许偏差(mm)
检验方法
1
轴线位移
10
用尺检查
垂直度
小于或等于3m
5
用2m托线板或吊线检查
大于3m
10
2
表面平整度
8
用2m靠尺和楔形塞尺检查
砌体的砂浆饱满度及检验方法应下表的规定
砌体
灰缝
砂浆饱满度
检验方法
水平
≥80%
采用百格网检查块材底面砂浆的粘结痕迹面积
垂直
四安全文明施工
1、在工作人员进场上岗前,必须进行三级安全教育,考试合格后,方可上岗作业。2、进入施工现场必须带好安全帽,严禁穿拖鞋、易滑鞋。
