住建部《建筑业10项新技术》-复合土钉墙支护技术.
复合土钉墙支护技术

复合土钉墙支护技术一、分项工程状况依据地质勘察报告,本工程自然地坪平均标高为27.35m(不同的施工区域,地坪标高不同),场区地层以第四纪沉积的粘性土、粉土和砂土交互层为主,在局部沟、塘区域形成新近沉积层,厚度不超过5m;南指廊中部开挖深度为10.7m,核心区开挖深度为12.11m,两翼开挖深度为5m,总护坡面积约27200m2,因开挖深度较深,根据场区地质状况,决定采用土钉墙支护形式进行支护。
二、施工方法及创新点自然地坪下1.2m,10o倾角。
土钉层间距1.5m,二级钢筋Ф18,孔径130mm。
放坡1:0.2。
往下每1.5m一道,共八道层号12345671.22.74.25.77.28.710.21012161210981Ф181Ф182Ф181Ф221Ф221Ф221Ф2210101010101010深度(m)长度(m)钢筋倾角(o)孔径水平间备注距1.51.51.51.51.51.51.5注:第三层土钉为预应力锚杆,锚杆长16m,其中非锚固段为4m,配2Ф18钢筋,设计拉力值为15t/根,811.181Ф22101301.5张拉锁定值为11t/根施工方法:1、修坡基坑开挖作业用挖土机。
对挖掘后的边坡需用人工进行修整,确保边坡的立面角和壁面的平整度。
当遇有上层滞水影响时,要在坡面上每隔1m插放一个泄水孔,疏导滞水对坡面的破坏作用。
(mm)1301301301301301301302、编扎钢筋网先喷射一层混凝土,然后再按正常顺序编扎钢筋网。
上下层的竖向钢筋搭接,长度大于一个网格,以保证钢筋网的整体性。
3、成孔本工程主要采用人工洛阳铲成孔,深度12.11m土钉墙成孔直径为130mm,水平夹角10o。
由于场区地下水位较高,含砂量大,人工成孔较困难土层时,打管成孔,以确保土钉孔的成孔质量。
在成孔过程中,需将孔中的残土清除,确保有效孔深,才能保证下道注浆工艺的质量。
4、土钉制作与安放为保证土钉能定位于孔的中心位置,需沿长度每隔2m焊上定位支架,定位支架的高度要确保使锚筋能够居中。
四新”及“十项新技术”应用

四新”及“十项新技术”应用本文介绍了“四新”及“十项新技术”在工程建设中的应用。
其中,地基基础和地下空间工程技术方面,采用了灌注桩后注浆技术和复合土钉墙技术。
灌注桩后注浆技术通过注入水泥浆加固桩身泥皮,增大桩侧阻力和桩端阻力,提高单桩承载力,减少桩基沉降。
复合土钉墙支护技术具有轻型、机动灵活、适用范围广、支护能力强、可作超前支护,并兼备支护、截水等效果。
在混凝土技术方面,采用了高强高性能混凝土和轻骨料混凝土。
高强高性能混凝土对砼原材料、砼浇筑和养护均有较高的要求,而轻骨料混凝土具有轻质、高强、保温和耐火等特点,并且变形性能良好。
在本工程中,地面、屋面找坡层采用了陶粒混凝土和泡沫混凝土。
此外,本文还介绍了混凝土裂缝控制技术。
混凝土裂缝是混凝土工程中常见的质量问题,如何防治混凝土裂缝已成为工程技术人员迫切需要解决的技术难题。
防治混凝土裂缝是一个系统工程,需要在设计、材料、施工等各个环节上进行技术措施。
本技术主要介绍防治裂缝的关键技术,以提高混凝土的抗裂性能,从而达到防治混凝土裂缝的目的。
其中包括设计的构造措施、混凝土原材料的选择、混凝土配合比的抗裂性能影响因素、抗裂混凝土配合比的设计和优化方法,以及施工中的技术措施等。
本工程在地下室混凝土中掺入复合纤维抗裂剂,以防止混凝土开裂。
同时,采用超高泵送混凝土技术,使混凝土泵送高度达到190.7m。
超高泵送混凝土技术是一项综合技术,它包含混凝土制备技术、泵送参数计算、泵送机械选定与调试、泵管布设和过程控制等内容。
本工程采用高强钢筋,即屈服强度为400MPa和500MPa级的普通热轧带肋钢筋和细晶粒热轧带肋钢筋。
普通热轧钢筋工艺成熟、产品质量稳定,钢筋综合性能好。
细晶粒热轧钢筋通过控轧和控冷工艺获得超细组织,从而在不增加合金含量的基础上提高钢材的性能。
本工程在配筋时考虑采用三级钢,同时采用大直径钢筋直螺纹连接技术,以便传递钢筋拉力和压力。
本工程采用附着式升降脚手架技术,以方便施工人员的操作。
建筑业10项新技术应用

建筑业10项新技术应用根据国家建设部要求推广应用的新技术要求,以及本公司科技开发纲要和本工程的技术要求、质量目标,我们将在下列工艺、工序中采用新技术、新材料和新工艺。
(一)基坑工程信息化施工目前业主已完成了基坑的围护工程,但在地下室施工过程中对基坑的监测至关重要。
在施工过程中,加强对挡土结构位移和基坑周围环境变化进行严密监测,以反馈的数据调整基坑施工参数,确保基坑安全。
(二)土钉墙支护本工程浅基坑支护采用土钉墙支护技术,该支护结构轻型,施工操作方便,由土钉,钢筋网喷射砼面板和经加固的原位土体三部分组成,利用了经加固后的原位土体来维护基坑边坡土体稳定,具有施工速度快、造价经济等特点。
(三)预拌混凝土应用本工程除零星砼外均采用预拌商品砼,这样能加快砼浇捣速度,确保浇捣质量,控制风尘、噪音和水质污染,砼采用专用运输车运输,出料后通过输运泵车直接将砼送达作业面。
另外预拌砼中可应用超细活性掺合料如粉煤灰等,可改善砼中的亚微观结构,提高粗骨料与砂浆之间的界面强度,而且可填充砼内部毛细管,起到增强和密实作用,同时还可节约水泥。
执行标准为《混凝土泵送施工技术规程》(JGJ/T10-95)。
(四)粗直径钢筋连接技术一、套筒挤压连接技术本工程Ф25以上螺钢连接,为保证质量,我们采用套筒挤压连接技术,该技术是把两根待接钢筋的端头插入一个优质钢套筒,然后用挤压机在侧向加压数道,套筒塑性变形后即与带肋钢筋紧密咬合达到连接的目的。
它的优点是接头强度高,质量稳定可靠,安全、无明火,不受气候影响,适应性强,还特别适用于不可焊钢筋,进口钢筋连接,执行标准《带肋钢筋套筒挤压连接技术规程》JGJ108-96。
技术质量保证措施:1、操作人员必须持证上岗。
2、挤压前应对钢筋端头的锈皮,泥沙、油污等杂物清理干净,对钢筋与套筒进行试套,如钢筋有蹄,弯折或纵肋尺寸过大者先进行矫正或用砂轮打磨。
3、挤压接头相互错开,接头百分率符合《钢筋机械连接通用技术规程》(JGJ107)之规定。
建筑业十项新技术应用

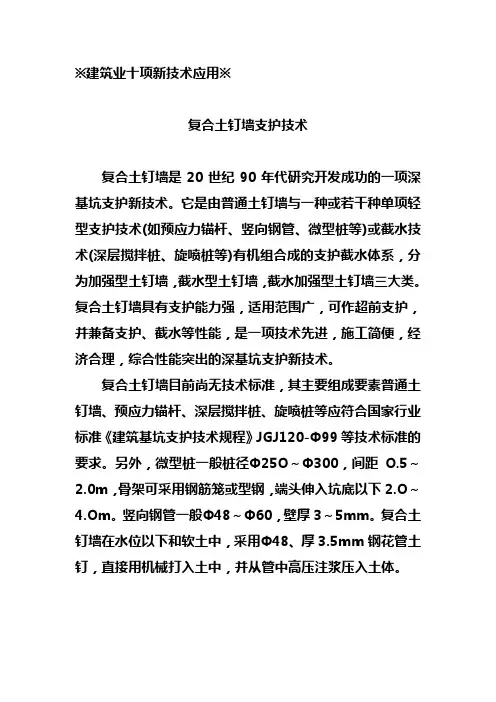

※建筑业十项新技术应用※复合土钉墙支护技术复合土钉墙是20世纪90年代研究开发成功的一项深基坑支护新技术。
它是由普通土钉墙与一种或若干种单项轻型支护技术(如预应力锚杆、竖向钢管、微型桩等)或截水技术(深层搅拌桩、旋喷桩等)有机组合成的支护截水体系,分为加强型土钉墙,截水型土钉墙,截水加强型土钉墙三大类。
复合土钉墙具有支护能力强,适用范围广,可作超前支护,并兼备支护、截水等性能,是一项技术先进,施工简便,经济合理,综合性能突出的深基坑支护新技术。
复合土钉墙目前尚无技术标准,其主要组成要素普通土钉墙、预应力锚杆、深层搅拌桩、旋喷桩等应符合国家行业标准《建筑基坑支护技术规程》JGJ120-Φ99等技术标准的要求。
另外,微型桩一般桩径Φ25O~Φ300,间距O.5~2.0m,骨架可采用钢筋笼或型钢,端头伸入坑底以下2.O~4.Om。
竖向钢管一般Φ48~Φ60,壁厚3~5mm。
复合土钉墙在水位以下和软土中,采用Φ48、厚3.5mm钢花管土钉,直接用机械打入土中,并从管中高压注浆压入土体。
非开挖埋管技术非开挖埋管技术即人们通常所说的顶管法施工技术。
顶管法是直接在松软土层或富水松软地层中敷设中、小型管道的一种施工方法。
它无须挖槽,可避免为疏干和固结土体而采用降低水位等辅助措施,从而大大加快施工进度。
在特殊地层和地表环境下施工,具有很多优点。
顶管法已有百年历史。
短距离、小管径类地下管线工程施工,广泛采用顶管法。
近几十年,中继接力顶进技术的出现使顶管法已发展成为可长距离顶进的施工方法。
顶管法的主要技术内容包括:①顶管法的基本构成,包括顶进设备、顶管机头、中继环、工程管及吸泥设备;②顶管法顶力计算;③顶管法综合施工技术,包括顶管工作坑的开挖、穿墙管及穿墙技术、顶进与纠偏技术、陀螺仪激光导向技术、局部气压与冲泥技术及触变泥浆减阻技术。
要求:顶管法的技术指标应符合国家行业标准《顶管施工规范》的规定。
混凝土裂缝防治技术混凝土裂缝已成为混凝土工程质量通病,如何防治混凝土裂缝是工程技术人员迫切希望解决的技术难题。
建筑业10项新技术(2016年版)

“建筑业10项新技术”内容包括:地基基础和地下空间工程技术、混凝土技术、钢筋及预应力技术、模板及脚手架技术、钢结构技术、机电安装工程技术、绿色施工技术、防水技术、抗震加固与监测技术、信息化应用技术。
一、地基基础和地下空间工程技术1.1灌注桩后注浆技术1.2长螺旋钻孔压灌桩技术1.3水泥粉煤灰碎石桩(CFG桩)复合地基技术1.4真空预压法加固软土地基技术1.5土工合成材料应用技术1.6复合土钉墙支护技术1.7型钢水泥土复合搅拌桩支护结构技术1.8工具式组合内支撑技术1.9逆作法施工技术※※※※※※1.10爆破挤淤法技术1.11高边坡防护技术1.12非开挖埋管技术1.13大断面矩形地下通道掘进施工技术1.14复杂盾构法施工技术1.15智能化气压沉箱施工技术1.16双聚能预裂与光面爆破综合技术二、混凝土技术2.1高耐久性混凝土2.2高强高性能混凝土2.3自密实混凝土技术2.4轻骨料混凝土2.5纤维混凝土2.6混凝土裂缝控制技术2.7超高泵送混凝土技术2.8预制混凝土装配整体式结构施工技术三、钢筋及预应力技术3.1高强钢筋应用技术3.2钢筋焊接网应用技术3.3大直径钢筋直螺纹连接技术3.4无粘结预应力技术3.5有粘结预应力技术3.6索结构预应力施工技术3.7建筑用成型钢筋制品加工与配送技术3.8钢筋机械锚固技术四、模板及脚手架技术4.1清水混凝土模板技术4.2钢(铝)框胶合板模板技术4.3塑料模板技术4.4组拼式大模板技术4.5早拆模板施工技术4.6液压爬升模板技术4.7大吨位长行程油缸整体顶升模板技术4.8贮仓筒壁滑模托带仓顶空间钢结构整安装施工技术4.9插接式钢管脚手架及支撑架技术4.10盘销式钢管脚手架及支撑架技术4.11附着升降脚手架技术4.12电动桥式脚手架技术※※※※※※4.13预制箱梁模板技术4.14挂篮悬臂施工技术4.15隧道模板台车技术4.16移动模架造桥技术五、钢结构技术5.1深化设计技术5.2厚钢板焊接技术5.3大型钢结构滑移安装施工技术5.4钢结构与大型设备计算机控制整体顶升与提升安装施工技术5.5钢与混凝土组合结构技术5.6住宅钢结构技术5.7高强度钢材应用技术5.8大型复杂膜结构施工技术5.11模块式钢结构框架组装、吊装技术六、机电安装工程技术6.1管线综合布置技术6.2金属矩形风管薄钢板法兰连接技术6.3变风量空调系统技术6.4非金属复合板风管施工技术6.5大管道闭式循环冲洗技术6.6薄壁不锈钢管道新型连接技术6.7管道工厂化预制技术6.8超高层高压垂吊式电缆敷设技术6.9预分支电缆施工技术6.10电缆穿刺线夹施工技术※※※※※※6.11大型储罐施工技术七、绿色施工技术7.1基坑施工封闭降水技术7.2基坑施工降水回收利用技术7.3预拌砂浆技术7.4外墙自保温体系施工技术7.5粘贴式外墙外保温隔热系统施工技术7.6现浇混凝土外墙外保温施工技术7.7硬泡聚氨酯外墙喷涂保温施工技术7.8工业废渣及(空心)砌块应用技术7.9铝合金窗断桥技术7.10太阳能与建筑一体化应用技术7.11供热计量技术7.12建筑外遮阳技术7.13植生混凝土7.14透水混凝土八、防水技术8.1防水卷材机械固定施工技术8.2地下工程预铺反粘防水技术8.3预备注浆系统施工技术8.4遇水膨胀止水胶施工技术8.5丙烯酸盐灌浆液防渗施工技术8.6聚乙烯丙纶防水卷材与非固化型防水粘结料复合防水施工技术8.7聚氨酯防水涂料施工技术九、抗震、加固与改造技术9.1消能减震技术9.2建筑隔震技术9.3混凝土构件粘贴碳纤维、粘钢和外包钢加固技术9.4钢绞线网片聚合物砂浆加固技术粘钢和外包钢加固技术9.5结构无损拆除技术9.6无粘结预应力混凝土结构拆除技术9.7深基坑施工监测技术9.8结构安全性监测(控)技术9.9开挖爆破监测技术9.10隧道变形远程自动监测系统9.11一机多天线GPS变形监测技术十、信息化应用技术10.1虚拟仿真施工技术10.2高精度自动测量控制技术10.3施工现场远程监控管理及工程远程验收技术10.4工程量自动计算技术10.5工程项目管理信息化实施集成应用及基础信息规范分类编码技术10.6建设项目资源计划管理技术10.7项目多方协同管理信息化技术10.8塔式起重机安全监控管理系统应用技术注:第1、4、6项中※下的子项技术,主要适用于房建外的其他土木领域。
住房和城乡建设部——建筑业10项新技术(2010版)

建筑业10项新技术1地基基础和地下空间工程技术 (1)1.1灌注桩后注浆技术 (1)1.2长螺旋钻孔压灌桩技术 (2)1.3水泥粉煤灰碎石桩(CFG桩)复合地基技术 (2)1.4真空预压法加固软土地基技术 (3)1.5土工合成材料应用技术 (4)1.6复合土钉墙支护技术 (5)1.7型钢水泥土复合搅拌桩支护结构技术 (6)1.8工具式组合内支撑技术 (7)1.9逆作法施工技术 (8)※※※※※ (11)1.10爆破挤淤法技术 (11)1.11高边坡防护技术 (14)1.12非开挖埋管技术 (17)1.13大断面矩形地下通道掘进施工技术 (19)1.14复杂盾构法施工技术 (20)1.15智能化气压沉箱施工技术 (21)1.16双聚能预裂与光面爆破综合技术 (22)2混凝土技术 (26)2.1高耐久性混凝土 (26)2.2高强高性能混凝土 (28)2.3自密实混凝土技术 (30)2.4轻骨料混凝土 (31)2.5纤维混凝土 (33)2.6混凝土裂缝控制技术 (35)2.7超高泵送混凝土技术 (38)2.8预制混凝土装配整体式接受施工技术 (40)3钢筋及预应力技术 (46)3.1高强钢筋应用技术 (46)3.2钢筋焊接网应用技术 (47)3.3大直径钢筋直螺纹连接技术 (47)3.4无粘结预应力技术 (48)3.5有粘结预应力技术 (49)3.6索结构预应力施工技术 (50)3.7建筑用成型钢筋制品加工与配送技术 (52)3.8钢筋机械锚固技术 (52)4模板及脚手架技术 (56)4.1清水混凝土模板技术 (56)4.2钢(铝)框胶合板模板技术 (57)4.3塑料模板技术 (59)4.4组拼式大模板技术 (61)4.5早拆模板施工技术 (63)4.6液压爬升模板技术 (64)4.7大吨位长行程油缸整体顶升模板技术 (66)4.8贮仓筒壁滑模托带仓顶空间钢结构整安装施工技术 (67)4.9插接式钢管脚手架及支撑架技术 (69)4.10盘销式钢管脚手架及支撑架技术 (71)4.11附着升降脚手架技术 (74)4.12电动桥式脚手架技术 (76)※※※※※ (76)4.13预制箱梁模板技术 (78)4.14挂篮悬臂施工技术 (80)4.15隧道模板台车技术 (82)4.16移动模架造桥技术 (85)5钢结构技术 (88)5.1深化设计技术 (88)5.2厚钢板焊接技术 (89)5.3大型钢结构滑移安装施工技术 (90)5.4钢结构与大型设备计算机控制整体顶升与提升安装施工技术 (90)5.5钢与混凝土组合结构技术 (92)5.6住宅钢结构技术 (93)5.7高强度钢材应用技术 (94)5.8大型复杂膜结构施工技术 (95)5.11模块式钢结构框架组装、吊装技术 (95)6机电安装工程技术 (97)6.1管线综合布置技术 (97)6.2金属矩形风管薄钢板法兰连接技术 (98)6.3变风量空调系统技术 (99)6.4非金属复合板风管施工技术 (101)6.5大管道闭式循环冲洗技术 (102)6.6薄壁不锈钢管道新型连接技术 (103)6.7管道工厂化预制技术 (107)6.8超高层高压垂吊式电缆敷设技术 (108)6.9预分支电缆施工技术 (110)6.10电缆穿刺线夹施工技术 (111)※※※※※ (114)6.11大型储罐施工技术 (114)7绿色施工技术 (129)7.1基坑施工封闭降水技术 (129)7.2基坑施工降水回收利用技术 (130)7.3预拌砂浆技术 (132)7.4外墙自保温体系施工技术 (133)7.5粘贴式外墙外保温隔热系统施工技术 (134)7.6现浇混凝土外墙外保温施工技术 (136)7.7硬泡聚氨酯外墙喷涂保温施工技术 (140)7.8工业废渣及(空心)砌块应用技术 (142)7.9铝合金窗断桥技术 (143)7.10太阳能与建筑一体化应用技术 (141)7.11供热计量技术 (141)7.12建筑外遮阳技术 (144)7.13植生混凝土 (141)7.14透水混凝土 (144)8防水技术 (148)8.1防水卷材机械固定施工技术 (148)8.2地下工程预铺反粘防水技术 (152)8.3预备注浆系统施工技术 (156)8.4遇水膨胀止水胶施工技术 (157)8.5丙烯酸盐灌浆液防渗施工技术 (161)8.6聚乙烯丙纶防水卷材与非固化型防水粘结料复合防水施工技术 (163)8.7聚氨酯防水涂料施工技术 (168)9.抗震、加固与改造技术 (171)9.1消能减震技术 (171)9.2建筑隔震技术 (172)9.3混凝土构件粘贴碳纤维、粘钢和外包钢加固技术 (173)9.4钢绞线网片聚合物砂浆加固技术粘钢和外包钢加固技术 (173)9.5结构无损拆除技术 (174)9.6无粘结预应力混凝土结构拆除技术 (175)9.7深基坑施工监测技术 (177)9.8结构安全性监测(控)技术 (177)9.9开挖爆破监测技术 (177)9.10隧道变形远程自动监测系统 (177)9.11一机多天线GPS变形监测技术 (177)10.信息化应用技术 (181)10.1虚拟仿真施工技术 (181)10.2高精度自动测量控制技术 (182)10.3施工现场远程监控管理及工程远程验收技术 (183)10.4工程量自动计算技术 (183)10.5工程项目管理信息化实施集成应用及基础信息规范分类编码技术 (185)10.6建设项目资源计划管理技术 (186)10.7项目多方协同管理信息化技术 (187)10.8塔式起重机安全监控管理系统应用技术 (188)注:第1、4、6项“※”下的子项技术,主要适用于房建外的其他土木领域。
建筑业10项新技术(2010版)

建筑业10项新技术(2010版)1 地基基础和地下空间工程技术1.1 灌注桩后注浆技术1.2 长螺旋钻孔压灌桩技术1.3 水泥粉煤灰碎石桩(CFG桩)复合地基技术1.4 真空预压加固软土地基技术1.5 土工合成材料应用技术1.6 复合土钉墙支护技术1.7 型钢水泥土复合搅拌桩支护结构技术1.8 工具式组合内支撑技术1.9 逆作法施工技术1.10 爆破挤淤法技术1.11 高边坡防护技术1.12 非开挖埋管施工技术1.13 大断面矩形地下通道掘进施工技术1.14 复杂盾构法施工技术1.15 智能化气压沉箱施工技术1.16 双聚能预裂与光面爆破综合技术2 混凝土技术2.1 高耐久性混凝土2.2 高强高性能混凝土2.3 自密实混凝土技术2.4 轻骨料混凝土2.5 纤维混凝土2.6 混凝土裂缝控制技术2.7 超高泵送混凝土技术2.8 预制混凝土装配整体式结构施工技术3 钢筋及预应力技术3.1 高强钢筋应用技术3.2 钢筋焊接网应用技术3.3 大直径钢筋直螺纹连接技术3.4 无粘结预应力技术3.5 有粘结预应力技术3.6 索结构预应力施工技术3.7 建筑用成型钢筋制品加工与配送3.8 钢筋机械锚固技术4 模板及脚手架技术4.1 清水混凝土模板技术4.2 钢(铝)框胶合板模板技术4.3 塑料模板技术4.4 组拼式大模板技术4.5 早拆模板施工技术4.6 液压爬升模板技术4.7 大吨位长行程油缸整体顶升模板技术4.8 贮仓筒壁滑模托带仓顶空间钢结构整体安装施工技术4.9 插接式钢管脚手架及支撑架技术4.10 盘销式钢管脚手架及支撑架技术4.11 附着升降脚手架技术4.12 电动桥式脚手架技术4.13 预制箱梁模板技术4.14 挂篮悬臂施工技术4.15 隧道模板台车技术4.16 移动模架造桥技术5 钢结构设计5.1 深化设计技术5.2 厚钢板焊接技术5.3 大型钢结构滑移安装施工技术5.4 钢结构与大型设备计算机控制整体顶升与提升安装施工技术5.5 钢与混凝土组合结构技术5.6 住宅钢结构技术5.7 高强度钢材应用技术5.8 大型复杂膜结构施工技术5.9 模块式钢结构框架组装、吊装技术6 机电安装工程技术6.1 管线综合布置技术6.2 金属矩形风管薄钢板法兰连接技术6.3 变风量空调技术6.4 非金属复合板风管施工技术6.5 大管道闭式循环冲洗技术6.6 薄壁金属管道新型连接方式6.7 管道工厂化预制技术6.8 超高层高压垂吊式电缆敷设技术6.9 预分支电缆施工技术6.10 电缆穿刺线夹施工技术6.11 大型储罐施工技术7 绿色施工技术7.1 基坑施工封闭降水技术7.2 施工过程水回收利用技术7.3 预拌砂浆技术7.4 外墙自保温体系施工技术7.5 粘贴式外墙外保温隔热系统施工技术7.6 现浇混凝土外墙外保温施工技术7.7 硬泡聚氨酯外墙喷涂保温施工技术7.8 工业废渣及(空心)砌块应用技术7.9 铝合金窗断桥技术7.10 太阳能与建筑一体化应用技术7.11 供热计量技术7.12 建筑外遮阳技术7.13 植生混凝土7.14 透水混凝土8 防水技术8.1 防水卷材机械固定施工技术8.2 地下工程预铺反粘防水技术8.3 预备注浆系统施工技术8.4 遇水膨胀止水胶施工技术8.5 丙烯酸盐灌浆液防渗施工技术8.6 聚乙烯丙纶防水卷材与非固化型防水粘结料复合防水施工技术8.7 聚氨酯防水涂料施工技术9 抗震加固与监测技术9.1 消能减震技术9.2 建筑隔震技术9.3 混凝土结构粘贴碳纤维、粘钢和外包钢加固技术9.4 钢绞线网片聚合物砂浆加固技术9.5 结构无损伤拆除技术9.6 无粘结预应力混凝土结构拆除技术9.7 深基坑施工监测技术9.8 结构安全性监测(控)技术9.9 开挖爆破监测技术9.10 隧道变形远程自动监测系统9.11 一机多天线GPS变形监测技术10 信息化应用技术10.1 虚拟仿真施工技术10.2 高精度自动测量控制技术10.3施工现场远程监控管理及工程远程验收技术10.4工程量自动计算技术10.5 工程项目管理信息化实施集成应用及基础信息规范分类编码技术10.6 建设工程资源计划管理技术10.7 项目多方协同管理信息化技术10.8 塔式起重机安全监控管理系统应用技术。
建筑业10项新技术包括

建筑业10项新技术包括:地基基础与地下空间工程技术、混凝土技术、钢筋及预应力技术、模板及脚手架技术、钢结构技术、机电安装工程技术、绿色施工技术、防水技术、抗震与加固改造技术及信息化应用技术等10大项108小项。
其中主要常用项目有:一、地基基础与地下空间工程技术包括1、灌注桩后注浆技术,2、长螺旋钻孔压灌桩技术,3、复合土钉墙支护技术,4、逆作法施工技术,5、高边坡防护技术,6、非开挖埋管技术,7、复杂盾构法施工技术等16项技术。
二、混凝土技术包括1、高耐久性混凝土,2、高强高性能混凝土,3、自密实混凝土技术,4、轻骨料混凝土,5、混凝土裂缝控制技术,6、超高泵送混凝土技术等8项技术。
三、钢筋及预应力技术包括1、高强钢筋应用技术,2、大直径钢筋直螺纹连接技术,3、建筑用成型钢筋制品加工与配送,4、钢筋机械锚固技术等8项技术。
四、模板及脚手架技术包括1、清水混凝土模板技术,2、钢(铝)框胶合板模板技术,3、组拼式大模板技术,4、早拆模板施工技术,5、挂篮悬臂施工技术,6、隧道模板台车技术,7、移动模架造桥技术等16项技术。
五、钢结构技术包括1、厚钢板焊接技术,2、大型钢结构滑移安装施工技术,3、钢与混凝土组合结构技术,4、住宅钢结构技术等9项技术。
六、机电安装工程技术包括1、管线综合布置技术,2、金属矩形风管薄钢板法兰连接技术,3、非金属复合风管施工技术,4、大管道闭式循环冲洗技术,5、预分支电缆施工技术等11项技术。
七、绿色施工技术包括1、基坑施工封闭降水技术,2、施工过程水回收利用技术,3、粘贴式外墙保温隔热系统施工技术,4、铝合金窗断桥技术,5、工业废渣及(空心)砌块应用技术,6、现浇混凝土外墙外保温施工技术等14项技术。
八、防水技术包括1、地下工程预铺反粘防水技术,2、遇水膨胀止水胶施工技术,3、聚氨酯防水涂料施工技术等7项技术。
九、抗震与加固改造技术包括1、消能减震技术,2、建筑隔震技术,3、结构无损拆除技术等11项技术。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
镇江科创园三期-丁卯精英公寓配套用房项目十项新技术应用总结之复合土钉墙支护技术二0一三年十二月目录一、工程概况 (2)1、设计概况 (2)2、基坑周边概况 (2)3、水文地质情况 (2)二、项目应用新技术概况 (4)三、工程重点、难点分析 (4)1、工程重点 (4)2、工程难点 (4)四、施工工艺 (4)1、施工准备 (4)2、双轴水泥搅拌桩 (5)3、土钉墙支护 (9)五、质量与安全保证措施 (14)1、质量保证措施 (14)2、安全保障措施 (14)六、经济和社会效益分析 (15)一、工程概况1、设计概况本基坑工程安全等级:地下二层区域为一级,地下一层区域为二级。
本工程基坑周长360.0m,基坑面积:5800㎡。
围护结构主要包括:深层双轴搅拌桩、土钉墙、拉森钢板桩、钢围堰、钢支撑施工。
2、基坑周边概况基坑东侧:基坑东侧为人工湖,湖深约4米。
基坑南侧:基坑南侧有一棵需要保护的古树,离基坑边约5米。
基坑西侧:基坑西侧为城市主干道经十三路。
基坑北侧:基坑北侧为红线内场地。
3、水文地质情况镇江地区位于东经119°28′,北纬31°15′,属暖湿带向北亚热带过渡的季风气候,属中湿润区。
镇江地区气候湿润温和,四季分明,年最大降雨量1601.1mm,月最大降雨量262.5mm(1972.7),年平均降雨量1074.1mm,雨日46天(以大于10mm降雨量计),雨量主要集中在7、8、9三个月,降雨量总和占全年20%~50%。
本工程地下水位标高为-0.80~-2.35m。
该地区地下水位最高一般在7、8月份,最低水位一般出现在12月份--翌年3月份。
年平均气温15℃,历年最高气温41℃,最低气温-12℃,最大积雪14cm,最大冻深9cm,1-2月平均气温2℃,属不冻区;年最大风速31m/s(1989年8月13日),主要风向夏季东南风,冬季为东北风。
年最大蒸发量,1755.9mm,最小蒸发量847mm,年平均蒸发量1276.7mm。
年最大积雪深度14cm,最大冻结深度9cm,绝对最高气压1014.5毫巴(1967年) ,绝对最低气压1011.3毫巴(1959年),镇江地区主要风向夏天为东、东南风,冬天为西北风。
年平均相对湿度为76%,平均雾日10.5日,最多雷暴日37日。
工程地质情况表层号岩性压实特性层厚(米)①回填土灰黄色、灰色,松散,湿~很湿,由软~可塑状粉质粘土为主,局部夹少量碎砖碎石,局部底部为灰黑色塘泥,具臭味。
结构松散,均匀性差,新近堆填0.3~6.0②粉质粘土灰黄,灰褐色,饱和,软塑为主,次生成因,局部含较多铁锰斑纹及次生高岭土,干强度中等,韧性中,无摇震反应0.7~8.2③淤泥质粉质粘土灰褐-深灰色,饱和,流塑状态,夹有机质碎屑,干强度中-低,韧性低,无光泽,无摇震反应0.8~11.0④-1 粉质粘土黄褐色,饱和,可塑状态,含少量Fe、Mn核,干强度高,韧性强,有光泽,无摇震反应1.0~8.2④-2 粉质粘土灰黄色,饱和,可塑状态,质尚纯,干强度中,韧性中,稍有光泽,无摇震反应2.2~10.6④-3 粉质粘土黄褐色、棕黄色,饱和,硬塑状态,含Fe、Mn核,局部夹有较多钙质结核,局部底部夹有粗砂或碎石。
干强度高,韧性强,有光泽,无摇震反应max22.2⑤残积土浅黄色,饱和,多呈砂质粘土状,具可塑性,局部为中-粗砂状,中密-密实,夹少量碎石2.0~10.3⑥-1 全~强风化花岗闪长岩棕黄-暗红-浅灰绿色,湿,密实状态,岩石已基本风化为砾砂、中粗砂混角砾状,偶有少量碎石状岩芯,锤击易碎,本层浅部局部含粉质粘土、粘土条带,母岩为花岗闪长岩,属岩浆岩类。
完整程度为极破碎,岩体基本质量等级为Ⅴ级2.5~12.0⑥-2 强风化花岗闪长岩棕黄-暗红-浅灰绿色,湿,密实状态,母岩结构较清晰,节理裂隙很发育,岩体破碎,岩芯呈饼状-短柱状-碎石状,混有大量砾砂、中粗砂等,岩芯锤击易碎,岩芯长度为3-10CM不等,岩芯采取率约为20-38%,母岩为花岗闪长岩,属极软岩,属岩浆岩类。
完整程度为极破碎,岩体基本质量等级为Ⅴ级10.6⑥-3 中风化花岗闪长岩暗黄-暗红-浅灰绿色,湿,密实状态,母岩结构清晰,节理裂隙较发育,岩体较破碎,岩芯呈短柱状-长短柱状-长柱状,混有少量碎石状、饼状岩芯,岩芯长度为6-45CM不等,岩芯采取率约为37-72%,母岩为花岗闪长岩,属较软岩,属岩浆岩类。
较破碎,岩体基本质量等级为Ⅳ级。
最大揭露厚度8.0米⑦-1 强风化灰岩灰黄色、灰白色、灰青色,湿,中密状态,呈中粗砂夹粉质粘土、碎石或碎石夹粉质粘土状,风化不均匀,偶见短柱状岩芯。
局部火成岩侵入,呈粗、砾砂状。
局部有漏浆现象。
属较软岩,完整程度为极破碎,岩体基本质量等级为Ⅴ级0.7~7.2⑦-2 中风化灰岩灰白,土黄,灰青色,中厚层状构造,母岩结构清晰,节理较发育,较完整,局部少量较破碎,岩芯呈短柱-长柱状,长度为5-80cm,采取率为40-75%,胶结较好。
属于较软岩,较完整,岩体基本质量等级为Ⅳ级最大揭露厚度7.0米二、项目应用新技术概况由于本工程基坑较深,因此东南侧地下二层区域采用双轴水泥搅拌桩+土钉墙支护。
人工湖一侧坡顶加止水双轴水泥搅拌桩。
三、工程重点、难点分析1、工程重点根据业主对施工进度的要求,结合现场实际情况,本工程土方开挖及边坡支护(含降水)须在一个月时间内完成,施工进度非常紧张。
结合场地周边情况,工程西侧为一四星级酒店,工程支护及土方开挖及外运、建筑材料的运输及工地噪音、扬尘等均需达到特别要求,以减少对周边的影响也是施工过程中需要重点控制的地方。
2、工程难点工程东侧滨临人工湖,基坑开挖降排水难度大,且需对坑边古树进行保护,深基坑支护方案确定及加强施工质量控制以确保安全是本工程重点、难点。
四、施工工艺1、施工准备1.1主要材料、机械及人员准备材料准备材料规格型号钢筋φ-HPB300级钢筋;-HRB335级钢筋;钢板-Q235焊条HPB300级钢筋采用E43型焊条;HRB335钢筋采用E50焊条水泥42.5级普通硅酸盐水泥混凝土C20混凝土面层机械配置序号名称规格(型号)数量(台)1 深层搅拌机SJB-Ⅱ1台2 土钉锚杆钻机/ 2台3 灰浆泵HBG-32台4 灰浆拌制机400L2台5 空压机6m³2台6 电焊机Bx3-300-12台7 钢筋弯曲机GHJ-20 1台人员配置序号类别数量(人)1 双轴搅拌桩施工152 土钉锚杆施工153 土钉锚喷施工232、双轴水泥搅拌桩本工程采用两排双轴Φ700@500mm搅拌桩作为人工湖一侧止水帷幕,搭接厚度200mm;搅拌桩水泥掺量15%,水灰比0.5~0.6,水泥为42.5普通硅酸盐水泥。
2.1施工工艺流程及方法施工放样开挖沟槽、清除地面、地下障碍物拌制浆液搅拌下沉桩机就位,校正,复核桩机水平和垂直度喷浆搅拌提升喷浆搅拌下沉提升桩机桩机移位2.2施工技术方法2.2.1测量放线施工前,先根据设计图纸和业主提供的坐标基准点,精确计算出围护中心线角点坐标,利用测量仪器精确放样出围护中心线,并进行坐标数据复核,同时做好护桩。
根据已知坐标进行土体加固范围和加固平移轴线的交线定位,并提请业主、监理进行放线复核。
2.2.2开沟槽沟槽开挖前,现场另配备挖掘机安装镐头机凿碎场地硬化地坪。
根据放样出的围护中心线,用挖掘机开挖工作沟槽,沟槽宽度根据围护结构宽度确定,槽宽约1.2m,深度约0.6m~1.0m。
遇有地下障碍物时,利用镐头机将地下障碍物破除干净,如破除后产生过大的空洞,则需回填压实,重新开挖沟槽,确保施工顺利进行。
2.2.3定位挖沟槽前划定700两轴机动力头加固中心线到机前定位线的距离,并在线上做好每一幅两轴机施工加固的定位标记(可用短钢筋打入土中定位)。
2.2.4桩机就位由当班班长统一指挥桩机就位,移动前看清上、下、左、右各方面的情况,发现有障碍物应及时清除,移动结束后检查定位情况并及时纠正,桩机应平稳、平正。
2.2.5搅拌速度根据设计所确定加固深度,采用两头搅拌桩,提升速度0.5~0.8m/min,搅拌桩垂直度偏差不大于 1.0%,采用三搅两喷施工工艺。
钻机在钻孔下沉和提升过程中,搅拌下沉速度为不大于2m/min,提升速度控制在0.5m/min,每段加固区应匀速下钻、匀速提升。
经常进行现场实测压浆泵的流量、泥浆比重、浆液配合比与电脑数据相比较,使理论数据与实测数据相吻合,确保桩体的成桩质量。
双轴水泥土搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度。
主要施工技术参数表序号技术参数序号技术参数1 水泥掺量:42.5级硅酸盐水泥15% 4 注浆压力:1.5~2.5MPa2 供浆流量:140~160L/min 5 下沉速度:2m/min3 水灰比:1:2 6 提升速度:0.5m/min2.2.6注浆控制注浆时,不允许发生断浆和输浆管道堵塞现象。
若发生断浆,则在向下钻进50cm后再喷浆提升。
采用“三搅两喷”施工工艺,严禁桩顶漏喷现象发生,确保桩顶水泥土的强度。
搅拌头下沉到设计标高后,开启灰浆泵,将已拌制好的水泥浆压入地基土中,并边喷浆边搅拌。
相邻桩的施工间隔时间不能超过12小时,当不得已而中断施工时,必须采取有效措施恢复相邻两根搅拌桩之间的有效联结。
可在中断处增设封口搅拌桩,并在缝隙内适当注浆。
预搅时,软土应完全搅拌切碎,以利于与水泥浆的均匀搅拌。
2.3保证质量及预防措施2.3.1根据设计要求桩架垂直度按设计要求,其误差不大于1.0%。
2.3.2严格控制浆液配比,做到挂牌施工,并配有专职人员负责管理浆液配置。
严格控制钻进提升及下沉速度,下沉速度不大于1m/min,提升速度不大于2m/min。
2.3.3施工前对搅拌桩进行维护保养,尽量减少施工过程中由于设备故障而造成的质量问题。
设备由专人负责操作,上岗前必须检查设备的性能,确保设备运转正常。
2.3.4桩架垂直度指示针调整桩架垂直度,并用线锤进行校核。
2.3.5工程实施过程中,严禁发生定位型钢移位,一旦发现挖机在清除沟槽土时碰撞定位型钢使其跑位,立即重新放线,严格按照设计图纸进行施工。
2.3.6场地布置综合考虑各方面因素,避免设备多次搬迁、移位,减少搅拌和型钢插入的间隔时间,尽量保证施工的连续性。
2.3.7严禁使用过期水泥、受潮水泥,对每批水泥进行复试合格后方可使用。
2.3.8施工冷缝处理施工过程中一旦出现冷缝则采取在冷缝处围护桩外侧补搅素桩方案,在围护桩达到一定强度后进行补桩,以防偏钻,保证补桩效果,素桩与围护桩搭接厚度约10cm左右。
2.3.9渗漏水处理在整个基坑开挖阶段,项目部组织工地现场小组常驻工地并备好相应设备及材料,密切注视基坑开挖情况,一旦发现墙体有漏点,及时进行封堵。
