大体积混凝土温控总结

合集下载

简述大体积混凝土温度控制措施

简述大体积混凝土温度控制措施

简述大体积混凝土温度控制措施大体积混凝土温度控制措施1. 引言大体积混凝土结构由于其体积庞大、内部化学反应热释放较高,易引起温度升高和应力积累,从而影响混凝土的强度和耐久性。

因此,采取适当的温度控制措施对于确保混凝土结构的质量和使用寿命至关重要。

2. 温度控制的目标温度控制的主要目标是确保混凝土中温度的合理控制,避免温度过高引起开裂或者温度过低导致强度下降。

具体目标包括:控制混凝土的最高温度、温度梯度和温度变化速率;控制混凝土的表面温度和环境温度;控制混凝土的降温速度和时间。

3. 温度控制措施3.1 混凝土材料的选择:选择低热释放水泥、矿渣粉等掺合料,减少混凝土的内部热释放。

同时,控制水灰比,选用合适的减水剂,以提高混凝土的流动性和可泵性。

3.2 施工时的温度控制:在混凝土浇筑过程中,采取以下措施控制温度:- 分段浇注:将大体积混凝土结构的浇筑过程划分为若干个段,逐段进行浇筑,以减少热量的积累。

- 使用冷却管道:在混凝土中埋设冷却管道,通过水的循环流动,实现对混凝土温度的控制。

- 预冷处理:在浇筑前,可以采取喷淋水或者铺设湿布等方式对模板进行预冷处理。

3.3 后期养护中的温度控制:在混凝土浇筑完成后,采取以下措施控制温度:- 加强养护措施:及时采取覆盖物、湿润养护、避免阳光直射等措施,防止混凝土水分的蒸发过快。

- 冷却处理:可以采用降温剂进行冷却处理,有效降低混凝土的温度。

4. 监测和评估在大体积混凝土温度控制过程中,应进行温度监测和评估,以确保控制措施的有效性。

监测方法包括使用温度计测量混凝土的温度、应力计测量混凝土的应力等。

5. 附件本所涉及的附件如下:- 附件1:混凝土温度控制计划表- 附件2:大体积混凝土施工工艺图6. 法律名词及注释本所涉及的法律名词及注释如下:- 混凝土结构:指使用混凝土作为主要材料的建造结构。

- 温度梯度:指混凝土中不同部位之间的温度差异。

- 水泥:指用于制备混凝土的粉状胶凝材料。

大体积混凝土施工温控指标

大体积混凝土施工温控指标

大体积混凝土施工温控指标大体积混凝土施工中,温度的控制是非常重要的。

温度的控制不仅影响着混凝土的强度、耐久性和变形性能,还影响着混凝土的开裂和裂缝的发生。

因此,我们需要对大体积混凝土施工中的温度进行控制。

一、大体积混凝土施工中温度的控制1.控制混凝土的温升速率大体积混凝土的温升速率不能过快,应该控制在3℃/h以下。

如果温升速率过快,会导致混凝土出现裂缝和变形等问题。

2.控制混凝土的最高温度大体积混凝土的最高温度一般控制在70℃以下。

如果温度过高,会导致混凝土内部的水分蒸发过快,从而引起混凝土的收缩和变形。

3.控制混凝土的温度梯度大体积混凝土的温度梯度应该控制在20℃以下。

如果温度梯度过大,会导致混凝土的收缩和变形,从而引起裂缝的发生。

二、大体积混凝土施工中的温控措施1.冷却措施在大体积混凝土施工中,可以采取冷却措施来控制温度。

例如,在混凝土的配合中添加冰块或冰水,或在混凝土表面喷水冷却等。

2.保温措施在大体积混凝土施工中,可以采取保温措施来控制温度。

例如,在混凝土表面覆盖保温材料,或在混凝土表面喷涂保温材料等。

3.减少混凝土的体积在大体积混凝土施工中,可以采取减少混凝土体积的措施来控制温度。

例如,分段施工,或采用小型模板施工等。

4.控制混凝土配合比在大体积混凝土施工中,可以通过控制混凝土配合比来控制温度。

例如,通过减少水泥用量,增加细集料用量等。

三、大体积混凝土施工中的注意事项1.混凝土施工时要注意天气条件,避免在高温、低温和潮湿的天气条件下施工。

2.混凝土施工时要注意混凝土的浇筑方式,避免浇筑过程中出现温度差异。

3.混凝土施工时要注意混凝土的养护,保持混凝土表面的湿润。

4.混凝土施工时要注意加强施工管理,确保施工质量。

大体积混凝土施工中的温度控制是非常重要的,需要采取相应的措施来控制温度。

同时,施工过程中需要注意一些细节问题,确保施工质量。

简述大体积【混凝土】温度控制措施

简述大体积【混凝土】温度控制措施

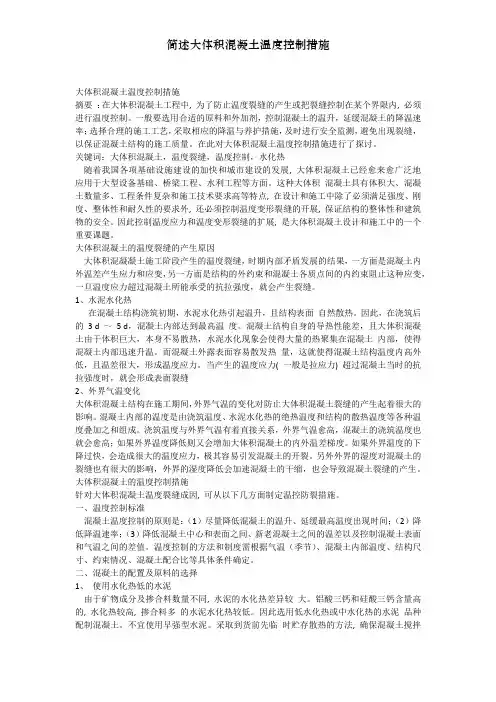

大体积混凝土温度控制措施摘要:在大体积混凝土工程中, 为了防止温度裂缝的产生或把裂缝控制在某个界限内, 必须进行温度控制。

一般要选用合适的原料和外加剂,控制混凝土的温升,延缓混凝土的降温速率;选择合理的施工工艺,采取相应的降温与养护措施,及时进行安全监测,避免出现裂缝,以保证混凝土结构的施工质量。

在此对大体积混凝土温度控制措施进行了探讨。

关键词:大体积混凝土,温度裂缝,温度控制,水化热随着我国各项基础设施建设的加快和城市建设的发展, 大体积混凝土已经愈来愈广泛地应用于大型设备基础、桥梁工程、水利工程等方面。

这种大体积混凝土具有体积大、混凝土数量多、工程条件复杂和施工技术要求高等特点, 在设计和施工中除了必须满足强度、刚度、整体性和耐久性的要求外, 还必须控制温度变形裂缝的开展, 保证结构的整体性和建筑物的安全。

因此控制温度应力和温度变形裂缝的扩展, 是大体积混凝土设计和施工中的一个重要课题。

大体积混凝土的温度裂缝的产生原因大体积混凝凝土施工阶段产生的温度裂缝,时期内部矛盾发展的结果,一方面是混凝土内外温差产生应力和应变,另一方面是结构的外约束和混凝土各质点间的内约束阻止这种应变,一旦温度应力超过混凝土所能承受的抗拉强度,就会产生裂缝。

1、水泥水化热在混凝土结构浇筑初期,水泥水化热引起温升,且结构表面自然散热。

因此,在浇筑后的3 d ~5 d,混凝土内部达到最高温度。

混凝土结构自身的导热性能差,且大体积混凝土由于体积巨大,本身不易散热,水泥水化现象会使得大量的热聚集在混凝土内部,使得混凝土内部迅速升温。

而混凝土外露表面容易散发热量,这就使得混凝土结构温度内高外低,且温差很大,形成温度应力。

当产生的温度应力( 一般是拉应力) 超过混凝土当时的抗拉强度时,就会形成表面裂缝2、外界气温变化大体积混凝土结构在施工期间,外界气温的变化对防止大体积混凝土裂缝的产生起着很大的影响。

混凝土内部的温度是由浇筑温度、水泥水化热的绝热温度和结构的散热温度等各种温度叠加之和组成。

大体积混凝土温度控制

大体积混凝土温度控制
二期冷却:即进一步降温至接缝灌浆温度。通水 冷却时间由计算确定,一般为2个月左右。水温与 混凝土内部温度之差≯20℃,日降温不超过1℃。
第2部分
确定灌浆温度是温控的又一标准。由于 坝体内部混凝土的稳定温度随具体部位而 异,一般情况下灌浆温度并不等于稳定温 度。通常在确定灌浆温度时,将坝体断面 的稳定温度场进行区分,对灌浆温度进行 分区处理,各区的灌浆温度取各区稳定温 度的平均值。
第2部分
稳定温度场是指混凝土坝经长期散热 后,浇筑时的初始温差和水化热影响趋于 消失,坝内各点温度趋于稳定,基本上不 再随时间有大的变化。一般当混凝土的温 度变幅小于外部水温或气温变幅的10%, 即可视为温度场基本稳定,坝内温度场由 变温场转变为常温场——稳定温度场。
第2部分
用基础约束应力作为控制标准,则

Tp Tr
Tf
T
(1 ) p
KK pREa
用混凝土的拉伸应变来控制,则
Tp Tr
Tf
T
(1 ) p
KK pRa
第2部分
注意: 在确定大体积混凝土温度控制标准时,须把
理论分析同已建工程的经验紧密结合起来。温 度控制的理论分析,忽略了不少实际因素。
1、混凝土材料的非均匀性; 2、浇筑块各向温度变化的非均匀性; 3、骨料的性质和类型; 4、基岩面的起伏程度; 5、基岩的吸热作用。
第1部分
贯穿裂缝和深层裂缝
变形和约束时产生应力的两个必要条件。 将基岩与已凝固的下部混凝土视为刚性基础, 这种基础对新浇混凝土升温膨胀期施加的约束称 为基础约束。 基础约束在降温收缩时引起拉应力,当拉应力 超过混凝土允许抗拉强度,产生基础约束裂缝。
第1部分
特点:
这种裂缝自基础面向上开展,严重时可能 贯穿整个坝段,称为贯穿裂缝,裂缝切割的深 度可达3~5m,也称深层裂缝。

大体积泵送混凝土温(总结)

大体积泵送混凝土温(总结)

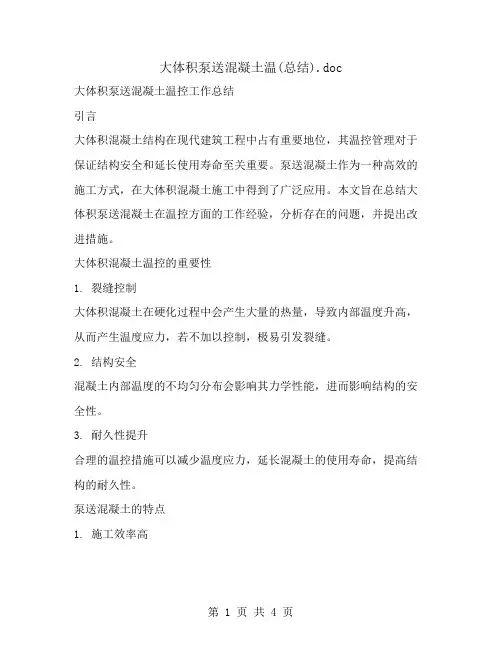

大体积泵送混凝土温(总结).doc大体积泵送混凝土温控工作总结引言大体积混凝土结构在现代建筑工程中占有重要地位,其温控管理对于保证结构安全和延长使用寿命至关重要。

泵送混凝土作为一种高效的施工方式,在大体积混凝土施工中得到了广泛应用。

本文旨在总结大体积泵送混凝土在温控方面的工作经验,分析存在的问题,并提出改进措施。

大体积混凝土温控的重要性1. 裂缝控制大体积混凝土在硬化过程中会产生大量的热量,导致内部温度升高,从而产生温度应力,若不加以控制,极易引发裂缝。

2. 结构安全混凝土内部温度的不均匀分布会影响其力学性能,进而影响结构的安全性。

3. 耐久性提升合理的温控措施可以减少温度应力,延长混凝土的使用寿命,提高结构的耐久性。

泵送混凝土的特点1. 施工效率高泵送混凝土通过泵送设备进行施工,大大提高了施工效率,缩短了工期。

2. 质量均匀泵送过程中混凝土得到充分搅拌,保证了混凝土的质量均匀性。

3. 适应性强泵送混凝土适用于各种复杂结构和高空作业,适应性强。

温控措施1. 原材料选择选择低热或低热膨胀性的水泥,使用合适的骨料,以降低混凝土的水化热。

2. 配合比优化通过优化混凝土的配合比,减少水泥用量,降低水化热。

3. 施工工艺采用分层浇筑、合理振捣等施工工艺,减少混凝土内部的热量积聚。

4. 冷却措施在混凝土中埋设冷却水管,通过循环水降低混凝土内部温度。

5. 保温保湿混凝土浇筑后及时进行保温保湿,减缓热量散失,降低温度梯度。

实施过程1. 温控方案制定根据工程特点和环境条件,制定详细的温控方案。

2. 施工准备准备相应的温控设备和材料,对施工人员进行温控技术培训。

3. 施工监控实时监控混凝土的温度变化,及时调整温控措施。

4. 数据记录详细记录混凝土的温度数据,为后续分析和优化提供依据。

成效评估1. 温度控制效果通过实施温控措施,混凝土内部最高温度得到有效控制,温差满足设计要求。

2. 结构安全未发现因温度应力引起的裂缝等质量问题,结构安全性得到保障。

大体积混凝土的温控方法

大体积混凝土的温控方法

大体积混凝土的温控方法大体积混凝土(Mass Concrete)是指靠自身重力和内部温度控制来抵抗龟裂和温度变形的混凝土结构。

由于其较大的体积和热量积累效应,大体积混凝土在硬化过程中产生的温度升高会导致内部温度应力的产生,并可能引发龟裂,从而影响结构的安全性和可持续性。

为了解决大体积混凝土的温度控制问题,本文将介绍几种常用的温控方法。

1.预冷技术预冷技术是通过在混凝土浇筑前对骨料和水进行冷却处理,以降低混凝土的浇筑温度,减缓混凝土的升温速度,从而控制混凝土的内部温度变化。

预冷技术可以采用冰水或冰块将骨料和水进行预冷,也可以借助冷却剂的作用来实现。

预冷技术能有效降低大体积混凝土的温度升高速度,减小混凝土的温度差异,从而减少龟裂和变形的产生。

2.降温剂的应用降温剂是一种添加剂,可以通过改变混凝土内部的物理和化学反应,减少产热反应,降低混凝土的温度。

常用的降温剂包括冰冻盐水、冰冻融雪剂等。

在混凝土浇筑过程中适量添加降温剂,可以有效地降低混凝土的温度升高速度,控制内部温度差异,减少龟裂的风险。

3.隔热措施隔热措施是通过在混凝土结构的外部表面或内部设置隔热材料,减缓混凝土的热量传递速度,从而控制混凝土的温度升高。

常用的隔热材料包括聚苯板、泡沫混凝土等。

在大体积混凝土结构的外表面或内部适当安装隔热材料,可以有效减少外界温度对混凝土的影响,降低混凝土的温度升高速度。

4.冷却系统冷却系统是一种通过向混凝土结构中引入冷却剂或者水来降低混凝土温度的方法。

冷却系统通常由冷却管线、冷凝器和水泵等组成。

通过冷却系统,可以将冷却剂或水循环导入混凝土结构内部,降低混凝土的温度,有效控制混凝土的温度升高速度。

综上所述,大体积混凝土的温控方法包括预冷技术、降温剂的应用、隔热措施和冷却系统。

这些方法旨在减缓混凝土的温度升高速度,控制内部温度差异,降低龟裂和变形的风险。

在实际工程中,应根据具体情况选择适合的温控方法,并综合考虑材料成本、施工条件和项目要求等因素,以确保大体积混凝土结构的安全性和可持续性。

大体积混凝土的温控措施

大体积混凝土的温控措施

大体积混凝土的温控措施在现代建筑工程中,大体积混凝土的应用越来越广泛。

然而,由于其体积大、水泥水化热释放集中等特点,容易产生温度裂缝,从而影响混凝土的质量和结构的耐久性。

因此,采取有效的温控措施对于保证大体积混凝土的质量至关重要。

一、大体积混凝土温度裂缝产生的原因大体积混凝土在浇筑后,水泥会发生水化反应,释放出大量的热量。

由于混凝土的导热性能较差,内部热量难以迅速散发,导致内部温度升高。

而混凝土表面与外界环境接触,散热较快,从而形成较大的内外温差。

当温差超过一定限度时,混凝土内部产生压应力,表面产生拉应力。

当拉应力超过混凝土的抗拉强度时,就会产生温度裂缝。

此外,混凝土的收缩也是导致温度裂缝的一个重要原因。

混凝土在硬化过程中会发生体积收缩,而大体积混凝土由于内部约束较大,收缩受到限制,从而产生拉应力,引发裂缝。

二、大体积混凝土的温控措施1、优化混凝土配合比选用低水化热的水泥品种,如矿渣水泥、粉煤灰水泥等,可以减少水泥水化热的产生。

同时,适当降低水泥用量,增加粉煤灰、矿粉等掺合料的用量,不仅可以降低水化热,还能改善混凝土的和易性和耐久性。

控制骨料的级配和含泥量,选用粒径较大、级配良好的骨料,可以减少水泥浆的用量,从而降低水化热。

此外,严格控制骨料的含泥量,避免因含泥量过高导致混凝土收缩增大。

添加缓凝剂和减水剂,可以延长混凝土的凝结时间,使水泥水化热的释放更加均匀,同时减少用水量,降低水灰比,提高混凝土的强度和耐久性。

2、控制混凝土的浇筑温度降低混凝土原材料的温度是控制浇筑温度的关键。

在炎热的夏季,应对骨料进行遮阳、洒水降温,水泥应避免在高温时段进场,必要时可在搅拌水中加入冰块。

合理安排浇筑时间,尽量避开高温时段进行浇筑,选择在夜间或气温较低的时段施工。

采用分层浇筑的方法,每层厚度不宜过大,以便于混凝土内部热量的散发。

分层浇筑时,应在前一层混凝土初凝前浇筑下一层,避免出现冷缝。

3、加强混凝土的养护混凝土浇筑完成后,应及时进行保湿养护,保持混凝土表面湿润,防止水分蒸发过快导致混凝土收缩开裂。

大体积混凝土施工温控分析及温控措施

大体积混凝土施工温控分析及温控措施

煤灰用量和加 外加 荆 , 在拌和 、 浇筑、 运输、 养护过程 中采用有效措 施 , 可 降低 混凝 土 内部 最 高温度 , 提 高混凝 土抗 裂 能
【 关键词 】 大体积 混凝土施 工 混凝土裂缝
中图分类号 : T V 5 4 4 . 9 1 文献标识码 : B
温控 分析
温控措施
冷却期 和稳定 期三 个时段 ( 见图 1 ) 。
所产 生 的温度 应力 引起 的。混 凝土 浇筑 后 的温度 变化 将导致 混 凝土 体 积变 化 , 即温度 变形 , 而 温度 变形 一旦受 到 约 束 不 能 自 由伸 缩 时 , 将 产 生 温 度
应 力 。当温度 变 形 产 生 压应 力 时 , 由于混 凝 土 抗
体积混凝土的施工情况 , 阐述了大体积混凝土温 度 变化 的分 析计算 方法 , 并 进行 了实 际验证 ; 分 析 总 结 了温 度应 力产 生混 凝土 裂缝 的原 因及施 工过 行第二次复灌 。
2 . 1 3 封 孔
浆管, 回浆管宜有 1 5 L / m i n 以上的回浆量 , 以防射 浆 管在孔 内因水泥 凝 固而造 成孔 内事故 。 2 . 1 2 . 5 灌浆 结束 标 准 灌浆段 在最 大设 计压 力下 , 注 人 率 不 大 于 1 L / mi n 后, 保 持 回浆 压 力 不 变 , 继续灌注 6 0 a r i n , 且总的灌浆时间不少于 9 0 a r i n , 可结束灌浆作业。 灌 浆过程 中如 果 发 现 回浆 失 水 变 浓 , 换 用 相 同水 灰 比的 新 浆 灌 注 , 当效 果 不 明 显 时 , 则 继 续 灌 注 6 0 mi n即可结 束 。 2 . 1 2 . 6 待 凝 与复灌标 准待 凝 。灌前 涌水 量 大于 0 . 5 L / a r i n的灌浆 孔 段 , 灌浆结束后 , 将 孔 内 置换 成 0 . 5: 1的浆 液 , 孔 口封 闭 待凝 , 闭浆 待 凝 时间不少于 6 h 。灌前涌水量小于 0 . 5 L / m i n的灌 浆孔 段 , 灌 浆结 束后 不待 凝 。 复灌 。待 凝后 扫 孔 至原 孔 深 , 对 灌 前 涌水 量 小于 3 L / a r i n的涌水孔段 , 可直接钻灌下一段 ; 对 灌前 涌水 量大 于 3 L / mi n的涌 水孔段 , 扫 孔后 测记 灌后 涌水 量 和 涌水 压力 , 若 灌 后 涌水 量 小 于 3 L / m i n , 则继 续钻 灌 下 一 段 ; 若 灌后 涌水 量大 于 3 L / m i n , 则采 取湿磨 细水 泥浆 液复 灌 , 经 一次 复灌 后 ,
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大体积混凝土施工温控总结
2014年4月2日晚6时开始浇筑XXX大桥XX主塔右区承台,混凝土强度等级为C40 ,设计方量1260m3。

浇筑过程:自4月2日晚6时至4月3日晚8时,历时26小时,浇筑过程连续无间断。

混凝土温度监测自4月3日凌晨1时开始,至4月7日下午4时,历时110小时,经过对收集数据整理分析,认为混凝土温度控制措施是有效的,达到了事前预期结果,主要体现在:
1:绝对指标
(1)浇筑过程中,混凝土入模温度始终控制在26℃以下,没有突破28℃。

(2)监测到的最高温度为69.6,出现在承台中心监测点的底部,出现时间为入模后90小时左右,即浇筑的第5天,与预
期结果相符。

在4月6日温度基本达到峰值,4月7时起
开始逐渐下降。

2:相对指标
混凝土养护环境温度(薄膜下)一般可达到37~40℃,使用循环水浇筑混凝土表面,然后保温、保湿。

混凝土表面温度最高为60℃,内部同一点最高温度为69.6,内部与表面温差基本在8~10℃之间,表面与养护介质之间温度差最大21.5℃,小于25℃。

循环水的温度一般在47~53℃之间,水温与混凝土的温差一般
在17℃以下,小于20℃。

循环水管进出口温差基本在3℃以下,小于10℃,整个降温主要依靠循环水的流量指标实现。

混凝土温降小于每天2℃,通过调节循环水实现。

3、温度监测的轨迹
经过现场换水监测,现有的降温措施效果是比较明显的。

各点在入模后24小时内温升明显,以后温升速率逐渐下降,符合下图一般规律。

综上所述,本次温度监控有效,在当前的条件下,是可以进行大体积混凝土浇筑的。

需要注意的是,监控是一个动态过程,应注意环境温度的剧烈变化给混凝土养护带来的影响,随时加强措施以适应变化,满足事先设定的目标。

主塔承台浇筑应吸取现有的成功做法,注意对混凝土的保温、保湿。
