室外地坪施工方案剖析

第一章工程概况1.工程名称:中国长城葡萄酒有限公司新建厂区道路工程。

2.建筑面积:约8600平方米。

3. 中国长城葡萄酒有限公司新建厂区道路工程所有内容,包括以下各项:a.钢筋混凝土路面施工约8600㎡(含新旧路面交接处理及原有路面破损修补)b.天然级配砂石垫层300mm,压实度达到0.97,施工前应对原土进行平整碾压密实度达到0.97,修整路床及边坡。

c.路边石安装约900m,预制混凝土路牙石,每块长度为1m。

d.道路西侧隔离护栏安装约115m,高度2m,规格参照我公司停车场,含可开启同质地大门一个(双扇宽3m)。

e.场地西侧六棱水泥植草格护坡(坡度不大于1:2.5),坡顶宽度由路牙石外边线起3m(施工单位自行设计,报业主及监理审批)。

f.道路及路牙石划线、交通指示标志10块等(施工单位自行设计,报业主及监理审批,道路划线请参照现有厂区划线约1000m(温漆),路牙石涂装为黑黄相见安全线(冷漆),路口位置设置人行横道线100㎡(温漆)等)。

g.原包装车间南侧1.2m混凝土散水,1.7m宽便道(混凝土散水强度不小于C25,颜色及材质需提供样品供业主选择,便道做法参照图集05J909 SW30 4-1,散水做法参照图集05J909 SW18 1B)h.采暖管道及铺设,供回共计约650m(采用聚乙烯外壳复合型直埋保温管,管道为150mm直径国标无缝钢管,保温管外径不小于250mm,保温材料为聚氨酯发泡密度不小于60kg/m³,直埋段铺设200mm厚砂垫层其最大粒径不大于2mm,垫层宽度1m,管间距为500mm,非直埋段设置混凝土墩支架,支架应做防锈处理,混凝土墩强度不小于C25,管道中建部位设置U型弯补偿,土方开挖及回填等第二章施工部署与施工方案第一节总体施工程序一、总体施工顺序根据现场的实际情况和设计要求,以及考虑各分部分项工程的施工工艺要求、雨季施工、现场的交通施工情况等,决定本工程的施工顺序如下:施工准备(施工资源准备、技术准备、施工便道、临水临电及临建、临时排水等)→软基处理(清除表土及地基处理→300厚天然级配砂石施工→砼道路施工→其它小型辅道施工→其他收尾工程)。

第二节施工任务分析及部署安排针对本工程“工程量大、工期短、施工项目多”等特点,结合各分部分项工程施工的先后逻辑关系,合理工期、以及工程现阶段的客观实际情况和客观实际制约条件,对影响本工程保质保量按期完成的制约因素分析如下:按建设单位要求及实际情况,本工程总工期为21个日历天。

现结合本工程的实际情况,结合我公司的综合实力和内部协调能力对本工程各分项工程施工任务分析如下:第三节施工区段划分一、划分原则根据以上对施工任务的分析以及本工程的设计特点和各专业施工的配合,我公司在进行施工段划分时,主要考虑以下划分原则:1、分区明确、利于土方就近平衡的原则;2、便于施工组织的原则;3、便于施工场地划分和布置的原则;4、便于组织和维护现场交通的原则;5、互不干扰、便于配合的原则;6、尽量与设计吻合的原则。

第四节与各方的协调方案一、与土建、绿化、其他管线施工单位及后续施工单位的协调项目公共关系对象图:项目部与各施工单位的总体协调配合具体措施如下:1、编制本工程施工总进度网络计划,按该计划对各施工单位进行协调交叉施工控制,并将工程进度总计划提交各施工单位。

2、以总工期为依据,编制工程阶段实施计划(施工准备计划、劳动力进场计划、材料、设备、机具进场计划、材料进场计划、各外施工单位队伍进场计划等)3、定期与各施工单位召开协调会并定期组织各施工单位巡视现场,及时解决施工过程中发生的问题和存在的困难。

4、现场管理人员与各专业施工管理人员,在施工高峰时,每天收工前开一次碰头会,协商解决当天及第二天施工过程中发生的问题。

5、施工过程中各类业务联络均以书面形式提前3-5天发给各单位。

6、做好工程成品的产品保护工作,对相互插入的工序,项目部和各施工单位,应按规定办好书面交底工作。

7、加强安全管理和质量管理工作,建立安全生产体系和质量保证体系,建立定期的安全活动制度,经常对场内的施工队伍进行安全和质量方面的教育工作。

发现问题及时纠正,避免出现返工、返修、窝工,防止重大伤亡事故的发生,做到交任务同时交质量要点交安全。

二、与业主的关系处理1、项目经理的外部关系中,最主要的是处理好与业主的关系,项目经理部全体人员必须明确“业主是顾客、是上帝”的观念,把业主所期望的工期和工程质量作为核心,为业主建造一流的建筑产品,让业主满意。

2、定期向业主提供工程进度报告,对于合同允许条件下的工程进度延误或超合同条件下施工,必须及时请业主书面认可。

3、为保证项目的顺利建设,应积极与业主交流汇报,主动为业主排忧解难,想业主所想,急业主所急,和业主融洽相处。

4、经常核实项目建设的施工范围是否与签定的合同与审定的图纸一致,发现有不符的及时查找原因,并请业主核实和签证。

三、与设计单位的合作关系处理在与设计单位的合作中,在开工前就事先考虑好发生设计变更等情况,制定一套应急措施或方案。

遇有设计变更,及时迅速地调整工程进度计划,并相应调整人力、设备、材料和资金的用量。

第五节道路施工方案1、工艺流程定位放线(伸缩缝位置和地面控制标高)、绑扎钢筋、支侧模(槽钢)混凝土(人工)摊铺振桥振捣和粗平细部振动棒振捣细刮(主要是细部的处理)人工收浆机械提浆、磨光养护割缝。

2、施工方法:(1)定位放线、绑扎钢筋、支侧模:定位放线重点在于控制18槽钢侧模的标高和位置,混凝土设计厚度为200MM厚,使用(18侧模,其余2CM为标高控制余量。

)在铺设钢筋前,沿两个方向用钢卷尺量出钢筋摆放位置,确保钢筋钢筋网片安放位置。

确定网片位置后,开始铺设钢筋网片。

在槽钢下设宽度100MM砂浆垫层,垫层用做侧模的底板,所以要严格控制垫层顶标高及平整度,经确保侧模的水平度和地面标高的准确,再在垫层上放出槽钢位置线,使用钢筋钉入地面与模点焊使槽钢固定,从而到达严格控制侧模标高的要求。

槽钢的位置根据伸缩缝的位置而定,纵向缝为平头缝,横向缝隙为假缝。

施工缝支模方法:在槽钢下现行浇筑100高,上口宽150的细石砼带,上表面进行准确测量定位,保证施工缝(即槽钢外楞在轴线上)水平笔直,并且砼带上表面磨平压光。

(2)混凝土摊铺:混凝土采用商品混凝土,塌落度要严格控制在进场进110-120MM。

由混凝土罐车运至现场,汽车泵将混凝土泵送入模,人工摊铺至设计厚度+虚铺高度(虚铺高度根据经验为2-3MM)。

摊铺混凝土时应连续摊铺,不得中断。

(3)振桥振捣和粗平:大面积混凝土的振捣采用振桥振捣,依据侧模标高和弹设在墙体上的水平控制达到振捣密实、上表面整平、布满原浆且粗骨料被挤压沉实到混凝土中下部为止。

(4)细部振捣:在侧模边角部位振桥无法振捣密实的部位一,使用插入式振捣棒振捣。

快插慢拨直到混凝土表面不再冒泡,呈现出有乳浆又大致平整的表面。

(5)粗刮:每条水泥混凝土振捣完毕,用槽钢刮杠来回往返4-5次,达到上表面整平,布满原浆且粗骨料被挤压沉实到水泥混凝土中下部为止。

细刮:主要是振桥振不到的地方和振后经人工填补砼的地方,用铝合金刮杠人工仔细刮平,达到上表面整平,有光泽。

(6)人工收浆:使用抹子人工收浆一遍。

(7)机械压光在混凝土地面初凝后且未到终凝时采用叶片式压光机对混凝土进行表面压光,利用振捣和揉浆后表面反上来的乳浆进行压光。

在混凝土终凝结束后再用磨光机二次磨光。

(8)养护混凝土浇筑24h后进行养护,采用塑料薄膜覆盖的方法来控制混凝土自身水化热蒸发的水分不流失,从而达到养护的目的,养护时间为7天以上。

(9)割缝为克服温度变化产生裂缝,需在已浇筑好得混凝土地面上垂直于混凝土浇筑方向用切割机切缝。

切缝时间应从严掌握,过早切缝会使石子松动损坏缝缘;过晚切缝困难,且缝两端易产生不规则开裂。

适宜的时间为混凝土抗压强度达到6—10MPa。

根据经验,本次施工在本季节通常养护3天后可进行割缝施工。

具体操作方法如下:在拟切缝的水泥混凝土上弹出墨线,安好导轨导向架,将切缝机定位,开动切缝机,放水润滑,转动刀架手柄,缓慢进刀,采用0.7mm厚金刚石锯片切缝,使锯片首先达到设计缝深,然后旋紧螺丝,锁住丝杆并开动行走,从而形成30mm深、0.8mm 宽缝。

3、技术措施:(1)平整度的控制:采用“标高点”法施工,所谓“标高点”,顾名思义,就是设置很多符合调平层标高要求的固定点,这些点的高程误差很小,分布密度较大。

施工时,充分利用这些高精度的高程控制点去严格控制砼调平层的平整度。

具体做法如下:a.按设计要求焊接好防撞护栏钢筋;b.按设计要求绑扎好调平层钢筋网;c.在左右两边防撞护栏的内侧边缘按10m整桩号焊接立筋,并使之与护栏钢筋固定然后在立筋上抄平,按调平层标高算出下返距离后,用锯条做出锯槽标记;d.在立筋上沿纵向挂好两道调平层标高线绳,然后用一活动横线沿着这两道纵向标高线滑移。

首先确保水平控制标高的准确性,再通过水平控制高精确控制槽钢侧模的平整度,混凝土的平整度就依据侧模控制,如此较为直观,且易于控制。

(2)控制由于温度应力产生的裂缝:首先施工时的温度不能过高,宜在25℃左右,所以地面施工时间段最好控制在夜间施工和早上施工;根据设计和规范要求留设伸缩缝。

在柱脚周围切割隔离缝,与地面混凝土分开。

(3)控制表面颜色和施工缝的位置:为避免留设施工缝后完成面上颜色不均匀,甚至出现施工缝不整齐或在施缝产生裂缝,将施工缝留设在将来需要切割的伸缩缝处,利用槽钢作为侧模,每次浇灌混凝土必须保证一次性完成伸缩缝分块之内的混凝土。

4、质量标准和质量通病防治(1)混凝土的配合比、原材料计量、搅拌、养护和施工缝处理等必须符合施工规范的规定。

(2)评定混凝土强度的试块,必须案《混凝土强度检验评定标准》(GBJ107-87)的规定取样、制作、养护和试验,其强度必须符合施工规范化的规定。

(3)允许偏差项目,见下表:5、成品保护(1)在已浇筑的混凝土强度达到10MP以后,才可允许人员在其上走动和进行其它工序。

(2)在施工操作过程中,注意运混凝土小车不要碰动门框(应预先保护措施),并在铺设混凝土时要保护好电气等设备暗管。

(3)混凝土浇筑完满足养护时间后,就对垫层加以覆盖保护,并避免在垫层上搅拌砂浆、存放油漆桶等物以免污染垫层。

6、应注意的质量问题(1)混凝土不密实:主要由于漏震和振捣不密实,或配合比不准及操作不当而造成,基底没有洒水和垫层过薄,也会造成不密实。

(2)表面不平、标高不准:操作时未认真找平。

铺混凝土时必须根据所拉水平线掌握混凝土的铺设厚度,振捣后再次拉水平线检查平整度,去高填平后,用木刮杠以槽钢侧模为标准进行刮平。

(3)不规则裂缝:面积过大为分段分仓进行浇筑、回填土不均匀、下沉或管线太多、厚度不足等因素,都能导致裂缝产生。

合集下载

室外地坪漆施工方案

室外地坪漆施工方案

室外地坪漆施工方案一、前期准备在进行室外地坪漆施工前,需要进行一系列的前期准备工作,以确保施工的顺利进行。

下面是前期准备的具体步骤:1. 确定施工区域首先,需要确定需要进行室外地坪漆施工的具体区域。

在确定施工区域后,需要对该区域进行详细的测量,以确定所需的地坪漆材料和施工工具的数量。

2. 清理施工区域在施工区域确定后,需要对该区域进行彻底的清理工作。

清理包括清除杂草、清除地表的灰尘、油污等污物,以确保地面平整且干净。

3. 检查地面状况在清理施工区域后,需要对地面进行检查,以确定是否存在裂缝、坑洞等问题。

如果存在问题,需要进行修补工作,以确保地面平整。

4. 准备地坪漆材料和施工工具根据施工区域的大小和需求,准备所需的地坪漆材料和施工工具。

地坪漆材料包括底漆、面漆等,施工工具包括滚筒刷、刮刀等。

二、施工步骤下面是室外地坪漆施工的具体步骤:1. 底漆施工首先,需要进行底漆的施工。

使用滚筒刷或刮刀将地坪底漆均匀地涂抹在地面上。

为了保证底漆的质量,需要在施工过程中,注意底漆的厚度和均匀性。

2. 砂浆处理在底漆施工完成后,需要进行砂浆处理。

将砂浆均匀地涂抹在已经涂抹底漆的地面上,并使用刮刀将砂浆进行压实和抹平。

砂浆的厚度要根据施工要求进行控制。

3. 防水层处理在砂浆处理完成后,需要进行防水层的处理。

防水层的施工也是通过涂抹的方式进行,使用滚筒刷或刮刀将防水层均匀地涂抹在地面上。

4. 面漆施工在防水层施工完成后,需要进行面漆的施工。

面漆的施工也是通过涂抹的方式进行,使用滚筒刷将面漆均匀地涂抹在地面上,并保持涂层的均匀性和厚度一致。

三、施工注意事项在室外地坪漆施工过程中,需要注意以下几点:1.施工时应保证施工区域的通风良好,以确保施工人员的安全和施工质量。

2.施工时应注意避免直射阳光,避免高温、潮湿等环境对施工质量的影响。

3.施工中应密切注意天气状况,避免在雨水或刮风等恶劣天气下进行施工。

4.施工前应检查地面是否有障碍物,避免施工过程中出现意外。

广场室外地坪施工方案

广场室外地坪施工方案

广场室外地坪施工方案广场室外地坪施工方案一、项目概况该广场位于城市中心,为市民提供休闲、娱乐、健身等功能,占地面积为5000平方米。

室外地坪施工是本次项目的重要环节,需要确保地坪的安全、美观和耐用性。

二、施工方案1.前期准备工作(1)进行场地勘测和设计,确定地坪的平整程度、排水情况等,并绘制施工图纸。

(2)清理场地内的杂物和沉积物,保持施工空间的整洁。

2.地坪基础处理(1)对场地进行地面铲平,确保基地平整。

(2)修复地面的开裂和损坏部分,填补缺陷。

3.混凝土浇筑(1)在基础处理完毕后,进行混凝土浇筑。

(2)根据设计要求,选择相应的混凝土配比,保证地坪的强度和耐久性。

(3)进行震动,以排除混凝土内部的气泡和空隙。

4.地坪涂装(1)等待混凝土完全干燥后,进行地坪的涂装。

(2)根据需求选择合适的地坪涂料,如环氧树脂、水性漆等。

(3)在地坪涂装前,进行打磨和清洁,保证地面光滑。

(4)涂装时,确保涂料的均匀性和连贯性。

(5)根据设计要求,进行地坪的图案和标识绘制。

5.保养与维护(1)设置防滑设施,以确保地坪的安全性。

(2)定期检查和维护地坪,保持其美观和功能性。

(3)如有损坏,及时修复和更新。

三、施工注意事项1.确保施工过程中的安全措施,如设置施工围栏、安全标识等。

2.严格按照设计要求进行施工,保证地坪的质量。

3.在施工环节中与其他施工工序协调,避免相互干扰。

4.施工过程中做好垃圾分类和处理,保持施工现场的整洁。

5.施工完成后,进行验收和评估,确保地坪施工的质量和效果。

本方案以保证广场室外地坪施工的安全、美观、耐用为目标,通过合理的前期准备工作、地坪基础处理、混凝土浇筑、地坪涂装等施工工艺,保证地坪的质量和效果。

同时,施工过程中要注意安全措施和与其他施工的协调,以及施工后的保养和维护工作。

只有做好每个环节,才能最终实现一个安全、美观、耐用的广场室外地坪。

室外地面工程施工方案(3篇)

室外地面工程施工方案(3篇)

第1篇一、工程概况本工程室外地面施工主要包括地面平整、基层处理、面层铺装等环节,旨在为用户提供一个平整、稳定、美观的室外空间。

施工地点位于XXX,总面积为XXX平方米。

施工内容包括但不限于:室外道路、广场、停车场、人行道等。

二、施工部署1. 施工顺序:按照先地下后地上的原则,先进行地下管网施工,然后进行地面平整,最后进行面层铺装。

2. 施工区域划分:将整个施工区域划分为若干个施工段,每个施工段配备相应的施工队伍和机械设备。

3. 施工进度计划:根据工程规模和施工条件,制定详细的施工进度计划,确保工程按期完成。

三、施工工艺及方法1. 地面平整:采用挖掘机、推土机等机械设备进行地面平整,确保地面高程符合设计要求。

2. 基层处理:根据不同区域的要求,采用不同的基层处理方法,如压实、浇筑混凝土等。

3. 面层铺装:a. 室外道路:采用沥青混凝土或水泥混凝土进行铺装,确保路面平整、耐久。

b. 广场、停车场:采用沥青混凝土、花岗岩、人造石材等进行铺装,根据设计要求选择合适的材料。

c. 人行道:采用透水砖、石材等进行铺装,确保行人行走舒适、安全。

四、材料及设备1. 材料:根据设计要求,选用合格的沥青混凝土、水泥混凝土、石材、透水砖等材料。

2. 设备:配备挖掘机、推土机、压路机、摊铺机、切割机、石材切割机等机械设备。

五、质量控制措施1. 材料质量控制:对进场材料进行严格检验,确保材料符合设计要求和质量标准。

2. 施工过程控制:加强对施工过程的监督,确保施工质量符合规范要求。

3. 验收标准:按照国家相关规范和标准进行施工验收,确保工程质量。

六、安全、文明施工及环境保护1. 安全措施:制定安全施工方案,加强对施工现场的安全管理,确保施工人员安全。

2. 文明施工:加强施工现场的文明施工管理,保持施工现场整洁、有序。

3. 环境保护:采取有效措施,减少施工过程中对环境的影响,确保施工环境良好。

七、施工组织及管理1. 项目经理负责制:设立项目经理,负责整个工程的施工组织和管理。

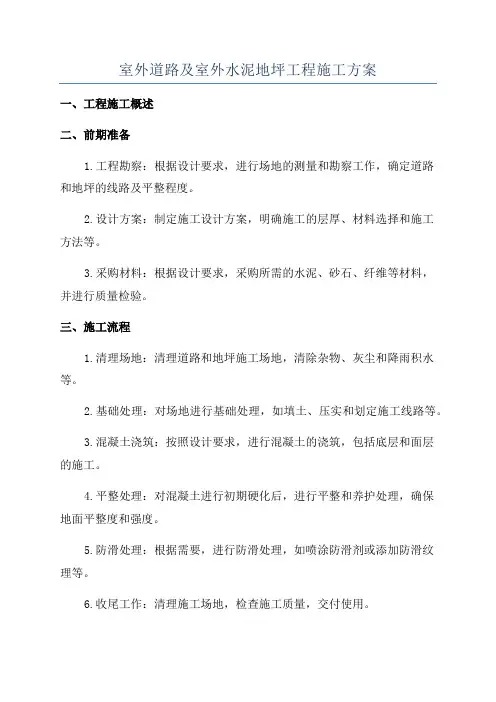

室外道路及室外水泥地坪工程施工方案

室外道路及室外水泥地坪工程施工方案

室外道路及室外水泥地坪工程施工方案一、工程施工概述二、前期准备1.工程勘察:根据设计要求,进行场地的测量和勘察工作,确定道路和地坪的线路及平整程度。

2.设计方案:制定施工设计方案,明确施工的层厚、材料选择和施工方法等。

3.采购材料:根据设计要求,采购所需的水泥、砂石、纤维等材料,并进行质量检验。

三、施工流程1.清理场地:清理道路和地坪施工场地,清除杂物、灰尘和降雨积水等。

2.基础处理:对场地进行基础处理,如填土、压实和划定施工线路等。

3.混凝土浇筑:按照设计要求,进行混凝土的浇筑,包括底层和面层的施工。

4.平整处理:对混凝土进行初期硬化后,进行平整和养护处理,确保地面平整度和强度。

5.防滑处理:根据需要,进行防滑处理,如喷涂防滑剂或添加防滑纹理等。

6.收尾工作:清理施工场地,检查施工质量,交付使用。

四、施工要点1.基础处理:基础处理的质量直接影响道路和地坪的承载能力和使用寿命,必须确保基础的平整度和密实度。

2.混凝土配制:混凝土的配制应按照设计比例进行,并进行质量监控,确保混凝土的品质稳定。

3.浇筑施工:混凝土浇筑时应均匀覆盖整个施工面,避免产生空鼓和凹凸不平的现象。

4.平整处理:在混凝土初期硬化后,采用专用工具进行平整处理,确保地面平整度和光滑度。

5.养护管理:混凝土浇筑后应及时进行养护,包括保湿、防止日晒和加强混凝土的早期强度发展。

6.安全施工:施工过程中要严格遵守施工安全规范,设置标识和警示牌,并保证施工人员的人身安全。

以上就是室外道路及室外水泥地坪工程的施工方案,包括前期准备、施工流程和施工要点等内容。

通过合理的施工计划和严格的质量控制,可以确保工程的施工质量和使用寿命。

在实际施工过程中,还要注意安全施工和环境保护,确保施工的顺利进行。

室外地坪施工方案

室外地坪施工方案

室外地坪施工方案
目录
1. 室外地坪施工方案概述
1.1 施工前准备工作
1.1.1 地面清理
1.1.2 地基处理
1.1.3 预留施工通道
1.2 施工材料准备
1.2.1 地坪材料选择
1.2.2 辅助材料准备
1.3 施工流程
1.3.1 打磨准备
1.3.2 涂装施工
1.3.3 表面处理
室外地坪施工方案概述
室外地坪施工是指在室外场地进行地面硬化的工程,主要包括混凝土
地坪、环氧地坪、石英砂地坪等种类。

室外地坪施工方案的制定至关
重要,它直接影响到地坪的使用寿命和美观程度。

施工前准备工作
在进行室外地坪施工之前,需要对施工现场进行彻底的清理工作,清
除泥土、杂物等,并进行地基处理以确保地面平整。

同时,要预留施
工通道,方便施工人员和设备的进出。

施工材料准备
选择合适的地坪材料是室外地坪施工的关键。

根据施工环境和要求选
择混凝土地坪、环氧地坪或石英砂地坪等材料,并准备好所需的辅助
材料,如底漆、固化剂等。

施工流程
室外地坪施工的流程一般包括打磨准备、涂装施工和表面处理等步骤。

在施工过程中,要严格按照流程操作,确保施工质量和效果。

同时,要注意施工环境的卫生和安全,确保施工顺利进行。

室外地坪施工方案

室外地坪施工方案

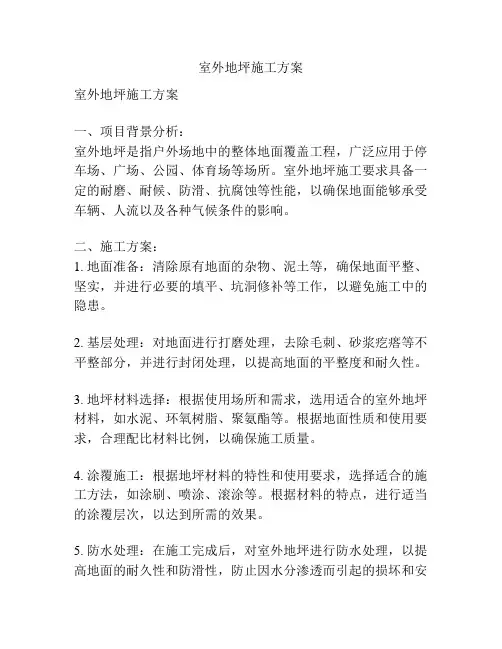

室外地坪施工方案室外地坪施工方案一、项目背景分析:室外地坪是指户外场地中的整体地面覆盖工程,广泛应用于停车场、广场、公园、体育场等场所。

室外地坪施工要求具备一定的耐磨、耐候、防滑、抗腐蚀等性能,以确保地面能够承受车辆、人流以及各种气候条件的影响。

二、施工方案:1. 地面准备:清除原有地面的杂物、泥土等,确保地面平整、坚实,并进行必要的填平、坑洞修补等工作,以避免施工中的隐患。

2. 基层处理:对地面进行打磨处理,去除毛刺、砂浆疙瘩等不平整部分,并进行封闭处理,以提高地面的平整度和耐久性。

3. 地坪材料选择:根据使用场所和需求,选用适合的室外地坪材料,如水泥、环氧树脂、聚氨酯等。

根据地面性质和使用要求,合理配比材料比例,以确保施工质量。

4. 涂覆施工:根据地坪材料的特性和使用要求,选择适合的施工方法,如涂刷、喷涂、滚涂等。

根据材料的特点,进行适当的涂覆层次,以达到所需的效果。

5. 防水处理:在施工完成后,对室外地坪进行防水处理,以提高地面的耐久性和防滑性,防止因水分渗透而引起的损坏和安全隐患。

6. 抗滑处理:根据使用要求和地面特性,对室外地坪进行抗滑处理,以确保使用者在潮湿或者湿滑的环境中能够安全行走、驾驶。

7. 养护保养:在施工完成后,加强对室外地坪的养护和保养,定期检查、维修和清洁,以延长地面的使用寿命和美观度。

三、预期效果:1. 室外地坪的平整度和耐久性得到提高,能够承受车辆和人流的压力。

2. 地坪材料的选择和施工方法的合理性,使得地面具备耐磨、耐候、防滑和抗腐蚀的性能,能够应对各种气候和环境的影响。

3. 防水和抗滑处理的进行,保证了地面的安全性和使用寿命。

4. 室外地坪施工后的养护保养,确保地面的长久美观和使用寿命。

四、安全措施:1. 在施工过程中,严格遵守安全操作规程,对施工人员进行专业培训,提高施工质量和安全意识。

2. 施工现场设置相应的警示标志和隔离措施,确保施工过程中的安全。

3. 使用安全可靠的施工材料和设备,保证施工质量和施工人员的安全。

室外地坪施工方案

室外地坪施工方案一、项目概述这次施工项目位于我国某大型工业园区,室外地坪面积约为2万平方米。

地坪施工质量直接关系到园区内车辆的行驶安全及地面美观度,因此,我们需要制定一套科学、合理、高效的施工方案。

二、施工材料1.混凝土:选用C30级商品混凝土,强度高、抗渗性好。

2.钢筋:选用HRB400级钢筋,强度高、韧性好。

3.水泥:选用P.O.42.5级水泥,质量稳定。

4.砂、石子:选用符合国家标准的河砂、碎石。

5.防水剂:选用高性能防水剂,提高混凝土的抗渗性。

6.柔性材料:如橡胶、聚氨酯等,用于地坪伸缩缝处理。

三、施工工艺1.地基处理:对施工现场进行平整、清理,确保地基坚实、平整。

2.测量放线:根据设计图纸,测量放线,确定地坪边界。

3.模板安装:按照测量结果,安装模板,确保模板平整、垂直。

4.钢筋绑扎:根据设计要求,绑扎钢筋网,保证钢筋间距、位置准确。

5.混凝土浇筑:将商品混凝土运输至施工现场,采用泵送浇筑,确保混凝土密实。

6.振捣:采用平板振动器对混凝土进行振捣,消除气泡,保证混凝土密实。

7.养护:混凝土浇筑完成后,及时覆盖保湿,进行养护。

8.切缝处理:待混凝土强度达到一定程度后,按照设计要求进行切缝处理,避免地坪裂缝。

9.地坪施工:在混凝土基层上铺设防水层、耐磨层,保证地坪美观、耐磨。

10.地坪装饰:根据设计要求,进行地坪装饰,如划线、涂装等。

四、施工组织1.施工队伍:组建一支经验丰富、技能娴熟的施工队伍,确保施工质量。

2.施工计划:制定详细的施工计划,明确施工进度、节点。

3.施工现场管理:加强施工现场管理,确保施工安全、环保。

4.质量控制:严格把控施工材料、工艺、质量,确保地坪施工质量。

5.技术支持:提供技术支持,解决施工过程中遇到的技术问题。

五、施工注意事项1.混凝土浇筑过程中,要注意搅拌均匀、浇筑密实,避免产生蜂窝、麻面等质量问题。

2.钢筋绑扎要牢固,间距、位置准确,保证地坪受力均匀。

3.振捣过程中,要控制好振动时间,避免过度振动导致混凝土离析。

室外地坪施工方案剖析

第一章工程概况1.工程名称:中国长城葡萄酒有限公司新建厂区道路工程。

2.建筑面积:约8600平方米。

3. 中国长城葡萄酒有限公司新建厂区道路工程所有内容,包括以下各项:a.钢筋混凝土路面施工约8600㎡(含新旧路面交接处理及原有路面破损修补)b.天然级配砂石垫层300mm,压实度达到0.97,施工前应对原土进行平整碾压密实度达到0.97,修整路床及边坡。

c.路边石安装约900m,预制混凝土路牙石,每块长度为1m。

d.道路西侧隔离护栏安装约115m,高度2m,规格参照我公司停车场,含可开启同质地大门一个(双扇宽3m)。

e.场地西侧六棱水泥植草格护坡(坡度不大于1:2.5),坡顶宽度由路牙石外边线起3m(施工单位自行设计,报业主及监理审批)。

f.道路及路牙石划线、交通指示标志10块等(施工单位自行设计,报业主及监理审批,道路划线请参照现有厂区划线约1000m(温漆),路牙石涂装为黑黄相见安全线(冷漆),路口位置设置人行横道线100㎡(温漆)等)。

g.原包装车间南侧1.2m混凝土散水,1.7m宽便道(混凝土散水强度不小于C25,颜色及材质需提供样品供业主选择,便道做法参照图集05J909 SW30 4-1,散水做法参照图集05J909 SW18 1B)h.采暖管道及铺设,供回共计约650m(采用聚乙烯外壳复合型直埋保温管,管道为150mm直径国标无缝钢管,保温管外径不小于250mm,保温材料为聚氨酯发泡密度不小于60kg/m³,直埋段铺设200mm厚砂垫层其最大粒径不大于2mm,垫层宽度1m,管间距为500mm,非直埋段设置混凝土墩支架,支架应做防锈处理,混凝土墩强度不小于C25,管道中建部位设置U型弯补偿,土方开挖及回填等第二章施工部署与施工方案第一节总体施工程序一、总体施工顺序根据现场的实际情况和设计要求,以及考虑各分部分项工程的施工工艺要求、雨季施工、现场的交通施工情况等,决定本工程的施工顺序如下:施工准备(施工资源准备、技术准备、施工便道、临水临电及临建、临时排水等)→软基处理(清除表土及地基处理→300厚天然级配砂石施工→砼道路施工→其它小型辅道施工→其他收尾工程)。

室外硬化地坪工程施工(3篇)

第1篇一、工程概况本工程为室外硬化地坪施工,旨在提高场地使用效率,美化环境,增强地面耐磨、抗压性能。

工程内容包括:场地清理、地基处理、基础施工、面层施工等。

二、施工准备1. 施工图纸:仔细阅读施工图纸,了解设计要求,掌握施工技术要点。

2. 材料设备:准备好所需材料,如水泥、砂子、石子、钢筋、模板、施工机具等。

3. 人员组织:成立施工班组,明确各工种职责,确保施工顺利进行。

4. 施工现场:对施工现场进行清理,确保施工环境整洁、安全。

三、施工步骤1. 场地清理:将施工区域内的杂草、杂物、废料等清理干净,确保施工场地平整。

2. 地基处理:对地基进行平整、压实,确保地基承载力满足要求。

地基处理可采用以下方法:(1)换填:将地基土层挖除,换填砂石等材料,提高地基承载力。

(2)压实:采用振动压实、碾压等方法,确保地基密实。

3. 基础施工:(1)放样:根据设计图纸,放出地面标高、轴线等控制线。

(2)绑扎钢筋:按照设计要求,绑扎钢筋,确保钢筋间距、保护层厚度符合规范。

(3)浇筑混凝土:采用商品混凝土或现场搅拌混凝土,浇筑基础。

4. 面层施工:(1)基层处理:对基层进行清理,确保表面平整、无松散物。

(2)摊铺混凝土:按照设计要求,摊铺混凝土,控制混凝土厚度、标高。

(3)振捣、抹面:采用平板振动器振捣混凝土,抹平表面,确保地面平整。

(4)养护:混凝土浇筑完成后,及时进行养护,防止裂缝产生。

四、质量控制要点1. 材料质量:确保所用材料符合设计要求,如水泥、砂子、石子等。

2. 施工工艺:严格按照施工规范进行施工,确保施工质量。

3. 地基处理:地基处理要达到设计要求,确保地基承载力。

4. 基础施工:基础施工要牢固,确保地面平整。

5. 面层施工:面层施工要平整,无裂缝、蜂窝、麻面等缺陷。

五、安全文明施工措施1. 施工现场安全:设置安全警示标志,确保施工人员安全。

2. 施工垃圾处理:及时清理施工垃圾,保持施工现场整洁。

3. 施工噪声控制:合理安排施工时间,降低施工噪声。

室外的道路的及室外的水泥的地坪的工程施工方案设计

室外的道路的及室外的水泥的地坪的工程施工方案设计室外道路和室外水泥地坪的工程施工方案设计主要包括工程准备、材料准备、施工步骤和施工要点等内容。

下面是一个大致的施工方案设计。

一、工程准备1.完成相关的前期规划和设计,包括道路或地坪的尺寸、形状和材料要求等。

2.清理施工区域,移除杂物、植被和不需要存在的物体。

3.测量和标线,确定施工区域的边界和线路。

二、材料准备1.道路施工材料:碎石、砂土、路面材料(沥青、水泥等)、边角料。

2.水泥地坪施工材料:水泥、砂浆、石子等。

三、施工步骤1.道路施工步骤:(1)破土和平整地基:清理施工区域,破除地表和土壤,进行平整处理,确保地基牢固。

(2)确定边界和线路:根据设计要求进行标线,确保道路形状和尺寸准确。

(3)铺设石料层:先铺设一层碎石均匀铺平,然后用压路机压实,以提高地基的稳定性。

(4)铺设面层材料:将路面材料如沥青或水泥浇铸在碎石层上,并进行压实,确保平滑且紧密。

(5)完善边角料:使用边角料装饰边界,提高美观度和安全性。

2.水泥地坪施工步骤:(1)准备地面:清理施工区域,确保地面平整和干燥。

(2)混凝土浇筑:将预先准备好的水泥、砂浆和石子按照一定比例混合,浇注在准备好的地面上,并用工具整平。

(3)整平与抹光:使用木质或金属抹光器把混凝土表面整平,并不断抹光,使地面更加平滑。

(4)防潮处理:待混凝土硬化后,进行防潮处理,以提高水泥地坪的耐久性。

(5)防尘处理:最后进行防尘处理,使水泥地坪更加美观和易于清洁。

四、施工要点1.施工人员应具备相关的施工经验和技能,严格按照施工方案进行操作。

2.不同的地面材料有不同的施工工艺和要求,施工人员应正确选择和使用材料。

3.施工过程中需注意安全,确保人员和设备的安全,做好防护措施。

4.施工结束后,及时进行清理和维护,保持道路或地坪的良好状态。

以上仅为一个基本的室外道路和室外水泥地坪的工程施工方案设计,具体方案还需要根据实际情况进行调整和改进。
