泵试运转方案
水泵试运转专项方案

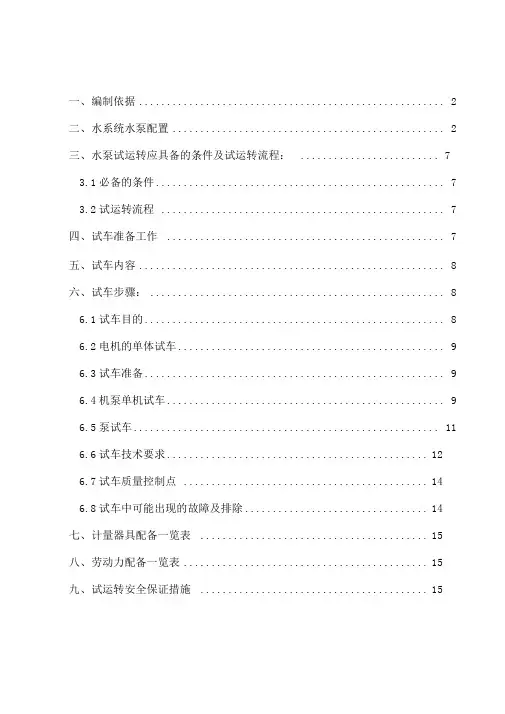

一、编制依据 (2)二、水系统水泵配置 (2)三、水泵试运转应具备的条件及试运转流程: (7)3.1必备的条件 (7)3.2试运转流程 (7)四、试车准备工作 (7)五、试车内容 (8)六、试车步骤: (8)6.1试车目的 (8)6.2电机的单体试车 (9)6.3试车准备 (9)6.4机泵单机试车 (9)6.5泵试车 (11)6.6试车技术要求 (12)6.7试车质量控制点 (14)6.8试车中可能出现的故障及排除 (14)七、计量器具配备一览表 (15)八、劳动力配备一览表 (15)九、试运转安全保证措施 (15)水泵试运转专项方案编制依据1.太古汇商业、酒店、办公楼和文化中心工程施工组织设计;2.太古汇商业、酒店、办公楼和文化中心工程给排水设计图及设计说明;3.《建筑给水排水及采暖工程施工质量验收规范》GB50242-20024.《机械设备安装施工及验收通用规范》GB50231-19985.《压缩机、风机、泵安装工程施工及验收规范》GB50275-1998、水系统水泵配置三、水泵试运转应具备的条件及试运转流程:3.1必备的条件各试车小组负责人1.水泵已经按照图纸要求和设备说明书要求安装就位,并固定牢靠。
2.试运转所需资源(水、电、汽等)已经到位,能满足试运转需求。
3.安全装置、检测装置及附件已经调试完毕,能正常投入使用。
4.试运转组织已经成立,工人已经到位。
5.试运转方案已经报监理单位审批同意。
3.2试运转流程^运转前准备]------------- 检查]---------------------- ■ 无负荷试运转---------------- ■ 负荷试运转四、试车准备工作1、泵的找平、校正、检查及调整安装工作全部结束。
并有齐全的安装记录;2、泵的精平和几何精度经检验合格,润滑、冷却、水、电气(仪表)控制等附属装置满足使用要求;3、参加试车的人员应熟悉泵的构造、性能、设备技术文件,并应掌握操作规程;4、泵的周围环境应清扫干净,附近不得进行有粉尘的或噪音较大的作业;5、试车所需材料:消防器材带管、温度计、流量计、转速测定仪、防护工具等。
水泵试运转专项方案样本

目录一.编制根据................................................................... 错误!未定义书签。
二、水系统水泵配备 ....................................................... 错误!未定义书签。
三、水泵试运转应具备条件及试运转流程: ............... 错误!未定义书签。
3.1必备条件 ................................................................. 错误!未定义书签。
3.2试运转流程 ............................................................. 错误!未定义书签。
四、试车准备工作............................................................ 错误!未定义书签。
五、试车内容.................................................................... 错误!未定义书签。
六、试车环节:................................................................ 错误!未定义书签。
6.1 试车目 ..................................................................... 错误!未定义书签。
6.2 电机单体试车 ........................................................ 错误!未定义书签。
6.3 试车准备 ................................................................ 错误!未定义书签。
机泵试运转方案.doc

机泵试运转方案中石化十建公司燕化工程项目部动设备单机试车技术方案高压聚乙烯装置目录1概述2试运转前的准备及应具备的条件3机泵单机试运转3.1电机空试3.2密封、冷却管线的准备3.3离心泵的单机试运转3.4柱塞泵、隔膜计量泵的单机试运转3.5屏蔽泵的单机试运转3.6压缩机的单机试运转3.7冷冻机的单机试运转3.8搅拌器的单机试运转3.9自吸泵的单机时运转3.10其它4单机试运转应检查的项目5单机试运转注意事项6竣工文件的编写7单机试运转组织8安全技术措施9现场文明施工10施工机具、量具11施工手段用料12劳动力配备13单机试运转进度计划1概述1.1概况燕山石化LDPE装置机泵单机试运转将在5月份开始,其中包括泵类62台、换热机组1台套、往复式压缩机3台套、搅拌器2台套、冷冻机组3台套,液压单元1台套,设备类型复杂、试运转时间紧、运转难度大,这就要求试运转人员精心组织,合理调配,使单机试运转任务顺利完成。
1.2编制说明本方案内容包括LDPE装置一般动设备的单机试运转,其中特殊机泵、冷冻机、压缩机等动设备试运转仅作简要介绍,试运转前须作详细的技术交底,对设备结构进行分析研究后进行试车。
单机试运转由施工单位组织、建设单位配合、监理单位监督确认、设备制造厂家派技术人员现场技术指导。
1.3编制依据A、设备安装操作手册及有关资料B、《化工机器安装工程施工及验收规范(通用规定)》(HGJ5月6月7月试运转前的准备01.5.101.5.30电机空运转01.5.101.5.30中间罐区泵负荷试运转01.5.2601.5.31引发剂配置冷冻站泵负荷试运转01.5.3101.6.5压缩机负荷试运转01.6.0501.6.10反应区泵负荷试运转01.6.0501.6.10压缩区泵负荷试运转01.6.1001.6.20排放气精制泵负荷试运转01.6.2001.6.25搅拌器试车01.6.2501.6.30冷冻机试车01.6.3001.7.10。
矿井水泵联合试运转方案及安全(二篇)

矿井水泵联合试运转方案及安全针对矿井实际情况,提高矿井抗灾能力,由机电科___对矿井主排水系统联合运转进行测试,特制定本方案。
一、试验地点:主井底大泵房二、项目负责人:王朝阳参加人员:冯红杰李水清史遂军张智卿李书林三、矿井排水系统基本情况:1、矿井涌水量○1矿井目前正常涌水量___m3/h。
○2矿井现阶段实际最大涌水量___m3/h。
2、水仓容积○1泵房主水仓规格:长度___m,宽度___m,中高___m,断面:11.88㎡;容积:___m3;○2泵房副水仓规格:长度___m,宽度___m,中高___m,断面:11.88㎡;容积:___m3;○3泵房水仓总容积:___m3。
3、水泵技术参数及台数泵房___四台D280-657水泵(一用二备一检修),配用YB___M-4型电动机,功率:630KW,电压___KV,额定流量___m3/h,额定扬程___m,转速1480r/min。
正常下一台工作,二台备用,一台检修。
4、排水管路趟数、规格在主斜井___管路两趟___mm,一趟工作,一趟备用。
管路连接采用焊接连接。
5、供电电源水泵采用双回路供电:主线路(Ⅰ回路)来自平面变电所门石线___号柜,备用线路(Ⅱ回路)来自平面变电所胥东线___号柜,两趟线路采用MYJV32-10000,___m㎡供电线路供电,长度分别为___m。
四、试运转前准备工作:1、首先检查排水供电线路、供配电设备、主排水泵、备用排水泵、检修泵、排水管路等设备的检修工作。
2、在矿井联合排水试验中做好充分准备,保证井下每台水泵都处于完好状态。
试验当天,矿井+80水平泵房四台水泵按预定方案先后启动运行一台水泵进行联合排水运行,然后再启动第二台水泵同时工作。
水泵及其闸阀、止回阀、吸水管路、排水管路、射流泵等均完好正常,中央变电所供电系统完好正常,分列运行供电,水平泵房密闭门开关灵活、密闭良好可靠,完好正常各项性能参数指标完好,各试点的负责人先后向指挥中心汇报试验前情况。
水泵单机试运转方案

水泵单机试运转方案一、试运转前的准备1.检查水泵的机械部分是否完好无损,如叶轮是否有翘边、变形或裂纹,轴是否有弯曲,轴承是否磨损等。
2.检查水泵的电气部分是否正常,如电机是否接地良好,电缆是否有漏电现象,电机是否接线正确等。
3.检查水泵的水系统是否正常,如进出水口是否被堵塞,管道是否有漏水现象等。
4.测量水泵的各项参数,如流量、扬程、功率等,并与设计要求进行对比。
二、试运转过程中的操作1.打开进水阀,确保水泵进水通畅,避免出现干转或进水不足的情况。
2.启动水泵,注意观察电机运转是否正常,如有异常情况应及时停机检查。
3.观察水泵出口的压力表,确保水泵的扬程达到设计要求,避免超载或不足。
4.如出现异常噪音、颤动等情况,应立即停机检查,排除故障后方可重新启动。
5.观察水泵运行一段时间后的温度变化,确保水泵不过热,以免损坏轴承或其他部件。
6.试运转过程中可适当调节进出水阀门,测试水泵的不同工况下的性能指标。
三、试运转后的检查1.观察水泵的各部位是否有渗漏现象,如有需要及时修复以避免进一步损坏。
2.检查水泵的轴承温度是否正常,如过热应适当降低转速或增大冷却措施。
3.检查水泵的电机运行情况,如正常则继续使用,如有异常应及时维修或更换。
4.记录试运转过程中的各项数据,以备日后参考。
四、注意事项1.在试运转过程中,必须有专人负责观察水泵的运行情况,并能够及时采取相应的措施。
2.试运转前必须对水泵进行全面的检查,确保各项指标符合要求,避免运行时出现故障。
3.在试运转过程中,应注意水泵所承受的压力和流量是否超过设计范围,避免损坏设备。
4.如果试运转过程中出现严重故障或问题,应立即停机检查,确保安全。
5.试运转后应认真检查水泵的各项参数,并做好记录,为日后的维护和运行提供参考。
综上所述,水泵单机试运转方案是一个相对复杂且严谨的过程,需要多方面的准备和操作,并需要志在维护维护人员的配合和注意。
只有合理执行试运转方案,才能保证水泵的安全运行和正常使用,同时也能够减少故障和事故的发生概率。
电气工程主机泵安装及联合试运行方案

电气工程主机泵安装及联合试运行方案一、方案概述本方案是针对主机泵的安装及联合试运行的一套操作步骤和控制措施的规定,旨在确保主机泵的正常运行以及联合试运行的顺利进行。
二、安装步骤1.安装前的准备工作(1)确定施工方案,编制详细的施工计划,并安排专业施工人员。
(2)核对主机泵的型号、规格和技术参数,确保与施工方案相符。
(3)组织人员进行安全教育,确保所有人员遵守安全生产规定,佩戴个人防护装备。
2.主机泵安装(1)根据施工图纸要求、现场条件,确定设备堆放位置。
(2)进行基础施工,确保基础平整、坚实。
(3)安装主机泵,根据设备安装图和相关标准进行操作,确保设备的稳固和安全。
(4)进行设备的连接,包括电气连接、管道连接等。
(5)安装完成后,检查设备的连接是否紧固,是否存在松动等异常情况。
3.调试工作(1)进行设备的试运转,确保设备运行正常。
(2)对设备进行负荷试验,调整设备的参数,确保设备能够满足设计要求。
(3)对设备进行安全防护装置的测试,确保设备安全可靠。
三、联合试运行步骤1.系统调试(1)进行设备的系统测试,以确保各设备能够正常协同工作。
(2)检查设备间的连接,包括电气连接、液压连接等,确保连接安全可靠。
(3)对设备进行状态监测,确保设备运行参数正常。
2.联合试运行(1)对主机泵进行单机运行测试,确保其运行正常。
(2)根据相关工艺要求,进行联合试运行,测试系统在不同工况下的运行情况。
(3)记录测试数据,包括设备运行参数、各设备间的协同工作情况等。
(4)根据测试结果,进行必要的调整和优化,确保系统运行稳定可靠。
四、安全措施1.在安装过程中,严格遵守安全操作规程,确保人员的人身安全以及设备的完好。
2.对设备进行电气测试和绝缘检测,确保设备的电气安全性能符合要求。
3.设备安装完成后,进行运动部件的润滑和保养,确保设备的正常运行。
4.进行联合试运行时,设备操作人员需经过专业培训,熟悉设备操作和紧急处理措施。
泵试运转方案

南京市50万立方米/日轻油制气工程101、102、203-1、501-1、502、503动设备试车方案编制单位:中建八局安装公司南京公司编制人:赖君安审核人:审批人:编制日期:一九九九年九月一日印号:(盖章受控)版本:第一版发布日期:一九九九年九月五日目录一、内容简介二、501-1、502、203-1工号水泵试运转三、101、102工号多级离心泵试运转四、102工号压缩机试运转五、劳动力配备一览表六、计量器具配备一览表七、所用规范、标准的目录八、各种记录的目录附录1:施工组织体系图一、内容简介101工号:1台轻油倒罐泵RA81-616JM1012V-B2台轻油加料泵CORKEN102工号:2台多级离心泵CORKEN68型1台水泵DG25-50*52台压缩机CORKEN691-107203-1工号:(泵房)2台热水泵200S42A2台冷水泵200S63(软化水站)2台软化水泵IS80-50-250B 501工号:(泵房)4台消防水泵200S-95B2台水泵IS100-65-200A(制冷站)2台循环水泵IS100-65-200 502工号:3台水泵IS125-100-200503工号:2台液下离心泵20/30YHL-6二、501-1、502、203-1工号水泵试运转1、泵试运转前检查1.1在机泵联结前确定电动机的旋转方向是否正确。
1.2启动前对泵进行盘车,观察泵的转动是否灵活,有无异常现象。
1.3泵的入口处应加设过滤器或过滤网,过滤网有效面积应不小于泵入口截面积的两倍。
1.4地脚螺栓应紧固完毕,二次灌浆应达到设计强度,抹面工作应结束。
1.5管道应冲洗干净,保持通畅。
1.6各指示仪表应灵敏、准确。
1.7轴端填料的松紧程度应适宜,机械密封的装配应正确。
1.8各润滑部位应加入符合技术文件规定的润滑剂。
2、泵启动2.1离心泵先打开入口阀门,关闭出口阀门后再启动。
2.2如果泵上装有压力表,要关闭其与泵相连接的旋塞,再启动电动机,待转速正常后再打开。
水泵单机试运转方案

水泵单机试运转方案一、试运转前的准备工作1.确定试运转时间和地点:根据工程进度和相关计划,确定水泵试运转的具体时间和地点。
2.查阅设备资料:熟悉水泵设备的技术参数、操作手册和安装图纸等相关资料,了解设备的特点、运行要求和注意事项。
3.组织人员:指定专业人员组成试运转小组,包括设备操作人员、监控人员、维护人员和安全人员等。
4.检查设备:对水泵设备进行全面检查,包括外观检查、电气检查、润滑检查等,确保设备处于正常状态。
5.清洁设备:清洁水泵设备的运行环境,确保设备周围没有杂物和灰尘等物质,以免对试运转产生影响。
6.准备工具和备件:准备好试运转所需的工具和备件,包括测量仪器、电压表、维修工具、密封件等,以备不时之需。
7.检查防护措施:检查设备的防护措施,包括紧急停车开关、过载保护装置、安全阀等,确保设备的安全性。
8.制定应急预案:根据可能发生的意外情况,制定相应的应急预案,包括事故报警流程、人员疏散方案等,以保障人员安全。
二、试运转过程1.设备预热:按照设备操作手册的要求,对水泵设备进行预热,先以低速运行一段时间,然后逐渐提高转速。
2.监测设备参数:在试运转过程中,实时监测设备的转速、电流、温度等参数,在设备运行正常的情况下,记录相关数据。
3.检查设备运行状态:观察设备的运行状态,包括设备是否颤动、噪音是否正常、润滑情况是否良好等,如有异常及时采取措施。
4.检测设备安全防护措施:测试紧急停车开关、过载保护装置、安全阀等设备的功能是否正常,确保设备运行的安全性。
5.检查油温和润滑方式:检查设备的油温和润滑方式是否正常,确保设备在运行时不会过热或缺乏润滑。
6.测试设备负荷能力:逐渐增大设备的负荷,测试设备的承载能力,确保设备在承受额定负荷时运行正常。
7.进行故障模拟:模拟一些可能出现的故障情况,如断电、短路等,观察设备的应对能力和自动保护功能。
8.结束试运转:试运转结束后,对设备进行全面检查,确认设备运行正常,并填写试运转报告,记录相关数据和发现的问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
一、编制说明 (2)
二、编制依据 (2)
三、工程概况 (3)
四、施工准备 (7)
1.施工技术准备 (7)
2.施工现场准备 (7)
五、施工方法 (7)
1.泵试运转前检查工作 (7)
2.试运转前准备工作 (7)
六、施工程序 (8)
七、保证安全措施 (12)
八、施工计划 (13)
一、编制说明
为了使乌石化3.0万吨/年高压法三聚氰胺装置的泵能够正常进行试运转,确保顺利开车特编制此方案。
二、编制依据
1.《泵随机资料和技术文件》(生产厂家);
2.《机械设备安装工程施工及验收通用规范》(GB50213-98);
3.《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98);
4.《炼油、化工施工安全规程》(HGJ233-87、SHJ505-87);
5.石油化工泵用过滤器选用、检验及验收SH/T3411-1999。
三、工程概况
三聚氰胺装置泵主要技术数据(共计:121台):其中国外的供货的泵共9台(P-1103A/B、P-1105A/B、P-1210A/B、P-1211A/B/C),根据国外专家意见这些泵仅对联轴器进行找正,然后直接交给生产车间。
四、施工准备
1.施工技术准备
1.1施工前要有经过审批的施工方案。
施工方案要下发到有关技术人员和施工人员手中,并熟悉此方案。
1.2泵经检验合格,随机资料齐全。
2.施工现场准备
2.1备齐施工用机具及计量器具,计量器具经检定合格且在检定日期内,精度等级必须满足测量要求;
2.2施工现场具备材料及零、部件存放条件;
2.3泵试运转区域清除杂物,设备擦试干净,用警戒绳进行隔离;
2.4试运转介质(脱盐水)按要求准备完毕;
2.5试运转测试仪器及相关工机具准备齐全;
五、施工方法
1.泵试运转前检查工作
1.1机泵的地脚螺栓紧固完毕,二次灌浆层已达到设计强度,基础的抹面工作已完成。
并有完善的施工记录,经检验符合技术资料的要求。
1.2与泵试运行有关的脱盐水、冷却水、电及电气、仪表系统的安装、调试工作全部结束。
1.3按流程与泵试运转相关的设备已安装合格,工艺上达到打流程要求;
1.4确认冷却、润滑等系统连接正确,冲洗干净,保持通畅,无渗漏现象;
1.5配合车间对各润滑部位加注润滑剂,其规格和数量由车间提供;
1.6各指示仪表、安全保护装置及控制装置均应灵敏、准确、可靠;
1.7电机绝缘电阻及转动方向符合设计要求;
1.8泵入口过滤器按要求安装完毕;
2.试运转前准备工作
2.1管线的配制;
2.1.1首先将需要做临时管线试运转的泵所需的工艺管线材料准备齐全,临时管线的压力等级与正式压力管道相同。
2.1.2配置临时的管线,管线均安装在泵的进出口阀后。
(临时管道不需另加阀门)
2..2 工艺管线上的压力表安装完毕,压力表必须经检验合格。
2.3因泵单体试运转循环系统为临设或就近利用现有设备组成,故泵在运转时达不到额定扬程或排出压力;
2.4设置临时水箱,制作5个水箱,水槽的容积3M3,并使泵和水槽形成一个密闭循环系统;临时系统如下图所示:
六、施工程序
1.电机单试(适用于联轴器连接的电机)
1.1检查电机风扇护罩是否完好,护罩内是否有异物。
1.2接通电源,点动起动电机,当确认无异常现象、电机转向与泵转向相同后,正式启动电机进行无负荷试运转,连续运转时间为2小时。
1.3电机运转时如有断续的或异常的声响或振动马上停止运行,并查明原因后进行处理,待电机空转合格后方可进行泵体试车。
2.离心泵单体试车
2.1泵启动前的操作方法及步骤:
(1)将联轴节恢复安装(屏蔽泵无此项)。
联轴节的安装找正按下表进行。
联轴节端面间隙:
联轴节的对中找正:
(2)关闭与泵闭式循环无关的所有旁通阀门,保证泵与设备的闭式循环。
(3)对泵转子进行盘车检查,应转动贯活,无卡涩、碰擦等异常现象。
(4)用油充洗一下储油室,然后向储油室内加注润滑油。
(5)打开泵的出入口阀门,从泵前(后)由排淋口向循环系统注水,使泵内充分充
满水,并将气体排净,设备水位高低以不低于设备正常液位一半为准,
(6)需要设临时管道、过滤器、水箱的循环系统,根据现场情况从法兰处拆除原管道,连接临时管道。
然后按(1)~(5)步骤操作。
2.2离心泵启动时应按下列要求进行:
(1)泵启动时要打开吸入管路的阀门,关闭排出管路的阀门。
(2)点启动泵(即迅速开、停泵)观察是否有异常现象,转向是否正确。
(3)正式启动泵,待其出口压力稳定后,立即缓慢打开出口阀门调节流量,使其在额定负荷下运转。
在出口阀发关闭的情况下,泵连续运转时间不要过长。
(4)泵运转期间,随时检查轴承的温度,滑动轴承的温度不应大于70℃;滚动轴承的温度不应大于80℃。
(5)检查各固定部位连接部位不应有松动。
(6)械密封泄漏量及填料密封的泄漏符合《压缩机、风机、泵安装工程施工及验收规范》规定值
(7)在额定负荷下连续运转4小时,经确认合格后,关闭出口阀门将泵停车。
(8)详细记录泵试运转过程的各种检查数据。
(9)泵运转过程发现异常应及时停泵,仔细分析、检查异常原因,排除故障后重新按程序从头开始试车。
(10)泵试运转时泵的安全保护和电控装置及各部分仪表要灵敏、正确、可靠。
2.3离心泵停车时注意事项;
(1)关闭入口阀门,待泵冷却再依次关闭其它附属系统。
(2)如果泵在吸入情况下和没有防止启动的措施,则必须关闭吸入管路中的阀门。
3.往复泵单体试车
3.1往复泵启动时应按下列要求进行:
(1)往复泵启动时,吸入、排出管路的阀门要全打开;
(2)先打开出口管道上的旁路阀门
(3)启动主电机,泵投入空负荷运动转,时间为0.5小时。
(4)打开排液管线上的阀门,慢慢关闭旁路阀门。
使泵逐渐升压.正常后,在工作压力的1/4、1/2、3/4的条件下分段运转。
各段运转时间均应为15分钟。
最后,在工作压力下应连续运转2小时。
在前一压力级试运转未合格前,不得进行后一压力级的运转。
3.2泵试运转时应符合下列要求:
(2)认真观察泵有无异常震动、不均匀的响动。
(3)检查各固定密封有无泄露。
各动密封处的泄露情况。
3.3单机试运转后的处理工作
(1)卸掉各系统中的压力及负荷(包括放水、放气及排污等)。
(2)检查各紧固部件。
(3)放净泵内积存的液体,防止锈蚀。
(4)拆除各临时管路及设备(或设施),将正式管道复位安装。
(5)整理试运转记录。
3.4注意事项:
(1)各工种(钳工、管工、电气调试工)密切配合
(2)按使用说明书要求,确保润滑油牌号、加油量以及油位的准确无误。
七、保证安全措施
1.施工单位应成立试运行领导小组,由单位施工主管和技术负责人,负责试运行的组织和指挥工作,作到分工明确各尽其职.试车有序。
2.试运行技术负责人应向全体试运行人员进行技术交底,使全体试运行人员熟悉各类泵工艺原理、结构、性能,试车方法以及事故处理,紧急停车等方法。
3. 试车过程中必须服从指挥,统一调度。
4. 穿戴好劳动保护用品,杜绝人身伤害
5. 保证现场清洁,道路畅通。
6. 施工现场设置警戒线,严禁非试车人员入内。
7.运行过程中如发现不正常现象应采取果断措施停机检查,处理后方可继续试运行。
八、施工计划
1. 人员计划
2.施工进度计划
2.机具材料计
划。
