墩柱施工技术交底

合集下载

墩柱施工技术交底

墩柱施工技术交底

施工组织设计
根据工程要求和现场实际情况,制定 详细的施工组织设计,包括施工方案、 进度计划、资源配置等。
测量定位
建立施工控制网
根据设计要求和现场实际情况,建立施工控制网,为墩柱的定位提供基准。
墩柱定位测量
使用全站仪等测量设备,对墩柱的位置进行精确测量,确保墩柱的位置、高程 等参数符合设计要求。
模板安装
01
02
墩柱施工的基本要求和标准
施工前的准备工作
03
04
施工方法和工艺流程
安全注意事项和质量保障措施
02
墩柱施工工艺流程
施工准备
现场勘查
人员培训与技术交底
对施工现场进行实地勘察,了解地形、 地质、水文等条件,为后续施工提供 基础数据。
对施工人员进行技术培训和安全教育, 确保他们具备相应的技能和知识,并 明确施工过程中的安全注意事项。
混凝土浇筑
混凝土配合比设计
根据设计要求和施工条件,进行混凝 土的配合比设计,确保混凝土的强度、 耐久性等性能符合要求。
混凝土浇筑与振捣
将搅拌好的混凝土浇筑到墩柱模板内, 并使用振捣器进行振捣,确保混凝土 密实、无气泡。
养护与拆模
混凝土养护
在混凝土浇筑完成后,采取适当的养护措施,如覆盖草席、喷水等,确保混凝土表面湿润,防止开裂 。
模板选择与制作
根据墩柱的形状和尺寸,选择合适的模板材料,并进行精确 制作。
模板安装
按照施工组织设计的顺序,将模板安装到指定位置,确保模 板的平整度、垂直度等参数符合规范要求。
钢筋绑扎
钢筋加工
根据设计图纸,对钢筋进行精确下料和弯曲加工。
钢筋绑扎
将加工好的钢筋按照设计要求进行绑扎,确保钢筋的位置、间距、数量等参数符 合规范要求。

墩柱施工技术交底

墩柱施工技术交底

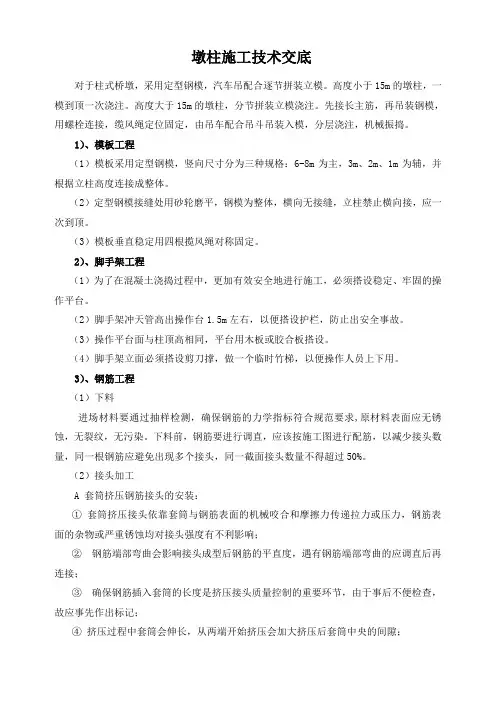

墩柱施工技术交底对于柱式桥墩,采用定型钢模,汽车吊配合逐节拼装立模。

高度小于15m的墩柱,一模到顶一次浇注。

高度大于15m的墩柱,分节拼装立模浇注。

先接长主筋,再吊装钢模,用螺栓连接,缆风绳定位固定,由吊车配合吊斗吊装入模,分层浇注,机械振捣。

1)、模板工程(1)模板采用定型钢模,竖向尺寸分为三种规格:6-8m为主,3m、2m、1m为辅,并根据立柱高度连接成整体。

(2)定型钢模接缝处用砂轮磨平,钢模为整体,横向无接缝,立柱禁止横向接,应一次到顶。

(3)模板垂直稳定用四根揽风绳对称固定。

2)、脚手架工程(1)为了在混凝土浇捣过程中,更加有效安全地进行施工,必须搭设稳定、牢固的操作平台。

(2)脚手架冲天管高出操作台1.5m左右,以便搭设护栏,防止出安全事故。

(3)操作平台面与柱顶高相同,平台用木板或胶合板搭设。

(4)脚手架立面必须搭设剪刀撑,做一个临时竹梯,以便操作人员上下用。

3)、钢筋工程(1)下料进场材料要通过抽样检测,确保钢筋的力学指标符合规范要求,原材料表面应无锈蚀,无裂纹,无污染。

下料前,钢筋要进行调直,应该按施工图进行配筋,以减少接头数量,同一根钢筋应避免出现多个接头,同一截面接头数量不得超过50%。

(2)接头加工A 套筒挤压钢筋接头的安装:①套筒挤压接头依靠套筒与钢筋表面的机械咬合和摩擦力传递拉力或压力,钢筋表面的杂物或严重锈蚀均对接头强度有不利影响;②钢筋端部弯曲会影响接头成型后钢筋的平直度,遇有钢筋端部弯曲的应调直后再连接;③确保钢筋插入套筒的长度是挤压接头质量控制的重要环节,由于事后不便检查,故应事先作出标记;④挤压过程中套筒会伸长,从两端开始挤压会加大挤压后套筒中央的间隙;⑤挤压后的套筒无论出现纵向或横向裂纹均是不允许的。

B 套筒均在工厂生产,影响套筒质量的因素较多,如原材料性能、套筒尺寸、螺纹规格、公差配合及螺纹加工精度等,要求施工现场土建专业质检人员进行批量机械加工产品的检验是不现实的,套筒的质量控制主要依靠生产单位的质量管理和出厂检验以及现场接头试件的抗拉强度试验。

墩柱施工安全技术交底

墩柱施工安全技术交底

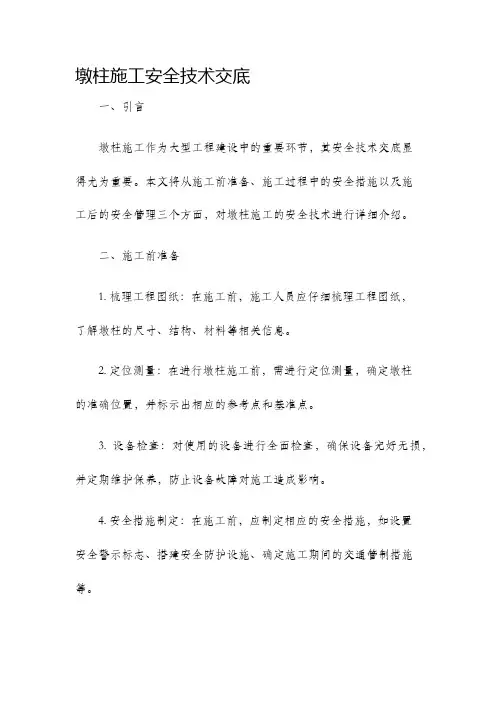

墩柱施工安全技术交底一、引言墩柱施工作为大型工程建设中的重要环节,其安全技术交底显得尤为重要。

本文将从施工前准备、施工过程中的安全措施以及施工后的安全管理三个方面,对墩柱施工的安全技术进行详细介绍。

二、施工前准备1. 梳理工程图纸:在施工前,施工人员应仔细梳理工程图纸,了解墩柱的尺寸、结构、材料等相关信息。

2. 定位测量:在进行墩柱施工前,需进行定位测量,确定墩柱的准确位置,并标示出相应的参考点和基准点。

3. 设备检查:对使用的设备进行全面检查,确保设备完好无损,并定期维护保养,防止设备故障对施工造成影响。

4. 安全措施制定:在施工前,应制定相应的安全措施,如设置安全警示标志、搭建安全防护设施、确定施工期间的交通管制措施等。

5. 材料准备:对所需材料进行充分准备,确保材料的质量合格,并按照施工计划进行合理的储存和管理。

三、施工过程中的安全措施1. 墩柱基础施工安全措施:a. 施工区域划定:在墩柱基础施工过程中,应设置明确的施工区域,并采取防止他人进入施工区域的措施,如设置围挡和安全警示标志等。

b. 地质勘察:在进行墩柱基础施工前,需进行地质勘察,了解地基情况,并针对性地采取相应的基础处理措施,以确保墩柱的稳定性。

c. 地下管线排查:施工前需进行地下管线的排查工作,避免损坏管线导致安全事故的发生。

2. 墩柱主体施工安全措施:a. 施工作业面悬挂安全网:在墩柱主体施工过程中,悬挂安全网是一项重要的安全措施,能够有效防止人员和物品坠落,造成伤亡事故。

b. 设立临边防护栏杆:墩柱主体施工中,需要设立临边防护栏杆,确保工作人员的安全,并避免意外摔落。

3. 墩柱封顶施工安全措施:a. 施工过程中监督检查:在墩柱封顶施工过程中,应设置专人进行监督检查,确保作业过程符合安全规范。

b. 确保作业平稳有序:在施工过程中,要注意控制施工现场的人员数量,并合理组织施工作业,确保整个过程平稳有序。

四、施工后的安全管理1. 暂时封闭施工区域:施工结束后,需暂时封闭施工区域,并采取相应的安全措施,防止未授权人员进入施工区域。

墩柱施工技术交底

墩柱施工技术交底

西安市二级公路网化工程E2标技术交底工程内容纺九路改建工程编号交底里程交底项目墩柱墩柱施工技术交底安全注意事项交底人批准接收人接收时间墩柱技术及安全交底一、墩柱技术交底1、施工准备(1)完成施工现场的各项准备工作,勘察地质情况,解决三通一平。

(2)对设计图纸进行复核熟悉,并对全体施工人员进行施工前的安全教育和技术培训。

(3)进场材料经过严格把关,不合格材料严禁进入场地。

(4)小型机械设备要求备齐。

(5)施工技术措施和质量控制:a 测量放样:所有高程用水准仪测量控制,并用钢尺复核;b 每道工序都要严格控制,技术人员跟班作业,做好施工记录。

c严格按施工图及《JTJ041—2000公路桥涵施工技术规范》、招标文件范本及监理工程师的指令进行施工控制。

d工程质量按《JTGF80/1 —2004公路工程质量检验评定标准》施工实行“三检”制度,每道工序必须自检合格报监理工程师验收合格后才能进行下道工序施工。

2、施工顺序墩柱地面凿毛T中心放羊T平整场地T制作调平层T定位钢筋焊接T支立模板T调整加固T监理工程师签认T混凝土浇筑T模板拆除、转运T塑料薄膜覆盖洒水养护3、施工方法(1)、墩身模板采用定型钢模,要求表面平整,接缝平顺,断面尺寸符合要求。

严格控制墩柱的竖向垂直度,柱顶高程。

为确保墩柱的表观质量,模板采用新制作的整体钢模板,并在外侧加焊井式支撑以增加其刚度,保证模板在使用中不变形。

拼装后对模板接缝作密封处理,内壁用砂轮打光、磨平。

模板间采用螺栓连接,整体用缆风绳及支撑方木、拉杆加以固定,保证在浇筑过程中的稳固性。

脱模剂采用优质脱模剂,保证表面没有色差。

钢模安装前,先将系梁砼结合面凿毛、清理后,测量放线,绑扎墩身钢筋,再整体吊装模板,调整固定,钢模与系梁或灌注桩顶间缝隙用水泥砂浆堵塞,防止漏浆。

钢模板安装的质量标准如下表:(2)、立柱钢筋在钢筋棚中统一加工。

根据钢筋笼设计长度,运至工地 现场焊接安装,焊接方式采用双面焊,焊缝长度和焊缝质量应符合设计要求, 必要时可在现场截取样品,通过试验来验证焊接的质量。

墩柱施工的技术交底

墩柱施工的技术交底

墩柱施工的技术交底一、引言墩柱作为现代建筑工程中常见的结构构件,广泛应用于桥梁、建筑、地下工程等领域。

墩柱施工涉及到多个环节和技术要点,本文将就墩柱施工的技术交底进行详细阐述,以确保施工过程中的安全与质量。

二、施工前准备1.工程准备在进行墩柱施工之前,必须进行充分的工程准备。

首先需要明确施工范围、工期和施工要求,确保能够按计划完成施工任务。

同时,还需调查勘测地质情况,了解地下水位和土层情况,以便做出相应的施工方案,并准备必要的工器具和材料。

2.施工方案墩柱施工需要制定详细的施工方案,包括施工方法、施工顺序、施工流程等。

施工方案应经过专业人员审核,并获得相关部门的批准。

方案中应包含详细的施工步骤和要点,以及安全措施和应急预案。

3.现场布置施工现场要进行合理布置,确保施工区域的安全与通畅。

现场应设立明显的警示标志和安全警告牌,划定工作区域,并设置施工防护设施,如安全网、防护栏等。

同时,要对施工现场进行清理和整理,确保施工所需的材料和设备有序摆放。

三、墩柱施工过程1.基础施工墩柱的基础施工是墩柱施工的重要环节,直接影响墩柱的稳定性和承载能力。

基础施工前,应进行基础坑的开挖和清理,然后根据设计要求进行混凝土浇筑或预制构件安装。

在浇筑或安装过程中,要注意控制混凝土的浇筑速度和质量,确保基础的牢固可靠。

2.柱身施工柱身施工是墩柱施工的另一个重要环节。

柱身施工前,需要根据设计要求进行模板的搭设和钢筋的安装。

模板的搭设要牢固可靠,确保柱身的几何尺寸和表面光洁度。

钢筋的安装要按照设计要求进行,保证钢筋与模板之间的间距和连接的牢固性。

在进行混凝土浇筑时,要控制浇筑速度和质量,并采取相应的措施防止混凝土温度过高或出现裂缝。

3.柱顶施工在柱身施工完成后,进行柱顶的施工。

柱顶施工前,要进行柱身的清理和预处理,确保柱顶的平整度和粘结性。

柱顶的施工方式根据实际情况选择,可以采用现浇混凝土施工或预制构件安装。

在施工过程中要注意施工工艺和规范要求,确保柱顶的质量和形状达到设计要求。

墩柱施工技术交底

墩柱施工技术交底

墩柱施工技术交底摘要:本文就墩柱施工技术进行了详细的交底,介绍了墩柱的相关概念、施工流程和施工注意事项。

通过本文的学习,读者可以了解墩柱施工的基本要求和技术要点,为实际施工提供参考。

一、引言墩柱作为桥梁、隧道和大型建筑物等工程中的重要组成部分,承受着巨大的荷载和力学作用。

因此,墩柱的施工技术至关重要,直接影响到工程的稳定性和安全性。

本文将详细介绍墩柱施工的相关技术要点。

二、墩柱概述1. 墩柱的定义墩柱是指以强力混凝土为材料,按照一定的形式和规格建造的垂直于地面的结构元素。

墩柱通常用于建筑物的承重支撑和桥梁的支座上,具有承载荷载、提供稳定性、保证结构安全等功能。

2. 墩柱的分类墩柱根据其用途和形式的不同,可分为桥墩、隧道墩、建筑墩等。

桥墩按照结构形式可分为矮墩、高墩、中等高度墩等。

隧道墩也有不同的类型,如进口墩、洞口墩、中间墩等。

三、墩柱施工流程墩柱的施工流程主要包括准备工作、基础工程、模板搭设、钢筋绑扎、混凝土浇筑和养护等步骤。

下面将逐一介绍各个步骤的要点。

1. 准备工作准备工作包括施工方案和技术交底、施工材料的准备、现场清理和围栏的搭设等。

在施工方案和技术交底中,需明确墩柱的尺寸、荷载等级、施工工艺和安全注意事项等。

施工材料的准备包括混凝土、钢筋、模板等的供应和检验。

2. 基础工程基础工程是墩柱施工的关键步骤,包括地基处理、基础的浇筑和强度的检验等。

地基处理包括底板的平整、坑洼的填埋和土壤的加固等。

基础的浇筑需保证混凝土均匀、密实和强度达标。

3. 模板搭设模板搭设是墩柱施工的重要环节,直接影响到墩柱的准确性和外观质量。

模板的搭设需按照施工图纸的要求进行,保证模板牢固、平整和垂直。

4. 钢筋绑扎墩柱的钢筋绑扎工作是确保墩柱强度和稳定性的重要步骤。

钢筋的绑扎需满足技术要求,保证钢筋的准确位置、间距和连接牢固。

5. 混凝土浇筑混凝土的浇筑是墩柱施工中最关键的阶段之一。

混凝土的浇筑需控制好浇筑速度、浇筑高度和浇筑方式,保证混凝土的充实性和均匀性。

墩柱施工技术交底

墩柱施工技术交底

墩柱施工技术交底关键信息项:1、工程名称:____________________________2、施工地点:____________________________3、施工单位:____________________________4、监理单位:____________________________5、墩柱规格与型号:____________________________6、施工期限:____________________________7、质量标准:____________________________8、安全要求:____________________________11 施工准备111 技术准备施工前应熟悉施工图纸和相关技术规范,制定详细的施工方案,并对施工人员进行技术交底。

112 材料准备确保所需的钢筋、水泥、砂石等原材料质量合格,规格和数量满足施工要求。

113 机械设备准备配备齐全墩柱施工所需的吊车、模板、振捣器等机械设备,并保证其性能良好。

12 测量放线准确测量墩柱的位置和标高,放出墩柱的中心线和轮廓线。

13 钢筋工程131 钢筋加工钢筋应按照设计要求进行加工,确保尺寸准确,弯钩符合规范。

132 钢筋连接采用焊接或机械连接方式,连接质量应符合相关标准。

133 钢筋安装钢筋安装应牢固,间距均匀,保护层厚度符合设计要求。

14 模板工程141 模板选择选用强度高、刚度大、平整度好的模板。

142 模板安装模板安装应严密,防止漏浆,垂直度和中心线偏差应在允许范围内。

143 模板拆除在混凝土强度达到规定要求后,方可拆除模板,拆除时应注意保护混凝土表面。

15 混凝土工程151 混凝土配合比根据设计要求和原材料性能,确定合理的混凝土配合比。

152 混凝土搅拌保证混凝土搅拌均匀,严格控制搅拌时间和坍落度。

153 混凝土浇筑采用分层浇筑的方法,振捣密实,防止出现蜂窝、麻面等质量缺陷。

154 混凝土养护浇筑完成后,及时进行养护,保持混凝土表面湿润,养护时间不少于规定天数。

墩柱施工技术交底

墩柱施工技术交底

墩柱施工技术交底一、背景介绍墩柱是桥梁的承重结构之一,对桥梁的安全和稳定性至关重要。

因此,在施工过程中,墩柱施工技术的合理应用非常关键。

本文将对墩柱施工技术进行详细交底,以确保墩柱施工的高质量和安全性。

二、施工前准备1.设计方案评审:在施工前,应对设计方案进行全面评审,确保施工方案合理、可行。

2.资料准备:准备施工所需的图纸、技术规范、施工方案等相关资料,并进行细致的审核。

三、墩柱基础施工1.地基处理:根据设计要求,对墩底基础进行合理的处理,包括清理、坚实处理等。

2.钢筋安装:按照设计图纸要求,在基础中安装钢筋,确保钢筋的准确定位和稳固牢固。

3.模板搭设:根据设计图纸要求,搭设墩柱的模板,确保模板的平整、垂直。

四、混凝土浇筑1.混凝土配合比:根据设计要求,合理配制混凝土配合比,并进行相应的试验,确保混凝土的强度和质量。

2.混凝土浇筑:在预留贯通孔洞的位置,将混凝土顺序浇筑至模板顶部,并使用振动器加以震实,以保证混凝土的密实性和一致性。

五、墩柱养护1.浇筑后养护:在混凝土浇筑完成后,应及时进行养护,保持墩柱表面的湿润,并避免外界因素的干扰。

2.养护期限:墩柱养护期限一般为28天,根据实际情况可以适当延长。

六、质量控制1.现场监督:在施工过程中,应设立专门的施工监督组,对墩柱施工进行现场监督,确保工艺流程的严格执行。

2.质量验收:施工完成后,进行墩柱的质量验收,包括验收合格证书的签发等。

七、安全措施1.文明施工:施工现场应加强安全教育,确保施工人员遵守各项安全规定,做好个人防护。

2.防护设施:在施工现场设置合理的防护设施,确保施工过程中人员和设备的安全。

八、施工注意事项1.施工时间:根据工程进度安排合理的施工时间,确保施工的连续性和高效性。

2.施工环境:施工过程中应保持施工环境的干净整洁,并及时清理施工垃圾,确保施工场地的秩序和安全。

九、总结墩柱施工技术的交底非常重要,对于确保施工质量和安全性至关重要。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2、混凝土浇注时应分层、均匀、对称进行,同时尽量选用混凝土坍落度数值小的混凝土。
3、在浇注混凝土时要派专人检查模板的支撑、对拉螺杆等,发现问题及时处理。
4、模板在运输、安装模板时采取必要措施要防止其变形。
会签栏
参加单位
参加人员
复核人:
记录人:年月日
模板安装的允许偏差表
项目
允许偏差(mm)
模板标高
基础
±15
柱、墙和梁
±10
墩台
±10
模板内部尺寸
上部结构的所有构件
﹢5,0
基础
±30
墩台
±20
轴线偏位
基础
15
柱和墙
8

10
轴线偏位
墩台
10
模板相邻两板表面低差
2
模板表面平整
5
四、砼浇筑
1、本合同段墩柱从3.25m~13.40m高度不等,总高度在10m内的原则上可以一次浇筑到顶,总高度在10m以上,根据情况可分节浇筑。花瓶式墩柱拟分成二节浇筑,即:下面标准段为第一施工节段,圆弧以上部分为第二施工节段。受施工设备、施工工序及施工部位自身条件影响,墩柱每小时砼浇筑量不超过5m3,分析《墩柱截面尺寸、高度表》中数据可知墩柱砼浇筑速度最大值出现在1.4×1.4m截面矩形墩,其值为v=2.6m/h,其他部位随着截面变宽而速度减小。单次浇筑高度最大为10m,截面尺寸分别为1.6×1.6m、1.8×1.8m。
检查方法
1
受力钢筋间距
两排以上排距
±5
每构件检查2个断面,用尺量
同排
梁板、拱肋
±10
基础、锚碇、墩台、柱
±20
2
箍筋、横向水平钢筋、螺栓筋间距
0,-20
每构件检查
5~10个间距
3
钢筋骨架尺寸

±10
按骨架总数的30%抽查
高、宽或直径
±5
4
弯起钢筋位置
±20
每构件沿模板周边检查8处
5
保护层厚度
柱、梁、拱助
±5
基础、锚碇、墩、台
±10

±3
墩柱钢筋的焊接或搭接应满足施工规范的要求,同时保证墩柱钢筋骨架的垂直度。在钢筋骨架外侧挂水泥砂浆保护层垫块,以保证砼保护层同时可控制钢筋骨架偏位不超过设计及规范要求。水泥砂浆配比提前做好配合比实验,以保证保护层垫块自身的强度达到设计要求。
三、墩柱模板安装
为保证墩柱线条圆滑平顺,表面光洁美观,墩柱施工时采用定型钢模板。模板拟采用2套以保证施工进度的正常进行。矩形模板分八片组成,圆柱形分两片组成,花瓶墩八片组成、螺栓对接。接口处设启口并垫橡胶垫圈以防止漏浆。模板每节长2m,并设调节段,高度为1m,模板接口作成阴阳启口,通过螺栓连接。钢面板厚6mm;内楞采用[8槽钢,间距300mm;外楞长边采用[22b槽钢、短边采用[16a槽钢,间距750mm;对拉螺杆采用M30圆钢。花瓶墩分两段进行施工,因此,其墩柱模板拟分成两段进行安装。在拆除标准段模板后,利用设计的50cm段模板进行包底,然后安装其上的曲线段模板。由于不考虑在墩柱上预埋上层模板支撑件,所以在安装上层模板的时候,在包边的50cm模板下面,采取碗扣支架进行模板支撑。墩柱装模到位,模板四周加设风缆或刚性支撑。注意墩柱模板安装的垂直度、偏位不超出规范要求。模板安装完后,从顶端向四个方向引出四条Φ10的钢丝绳配以张紧螺栓进行四角对拉,以便调整模板偏位、垂直度和固定模板。采用垂球控制墩体的纵横轴线,并用全站仪检查模板的偏移情况,及时纠偏,其偏差要严格控制在下表允许的范围内。
4、需要注意的是,对于花瓶墩,在砼浇注至墩顶的时候,注意预埋垫石钢筋和支座螺栓孔以及支座限位装置,位置必须准确。对于门架墩,必须预留锚固筋伸入盖梁内。
5、当墩柱混凝土抗压强度达到2.5Mpa时(一般1~2天),可拆除模板,在工期允许的条件下,可延长拆模时间。拆模时,注意保护立柱表面。拆模时先拆除二片模板的对拉螺栓,一片临时固定,用吊车分片卸下,吊入平整的场地或有楞木搁置的场地上,清除粘在模板上的混凝土,涂刷脱模剂备用。
2、墩柱混凝土一次浇筑量较大,同时钢筋较密,混凝土中掺加缓凝早强减水剂。在混凝土浇筑前,应对立柱与承台面的交接处,先浇筑1-2cm厚同砼级别的水泥砂浆。
3、墩柱砼用搅拌车运输至施工现场,采用吊车加吊罐的方法进行砼的浇筑,串筒跟进下料,砼的自由下落高度不得大于2m;每层砼浇筑厚度30~50cm,用Φ50mm加长型振捣棒,分层振捣密实。每次墩柱砼浇筑至少配备振捣棒2台以上。混凝土浇筑至墩顶标高后,采取二次振捣二次抹面工艺,确保墩柱顶面砼密实、平整,在有垫石、盖梁及台帽背墙、耳墙的位置,必须做拉毛处理。
二、钢筋制作及安装
在墩柱钢筋绑扎前,先在墩柱的四周搭设脚手架,以供模板支撑及施工人员站立。脚手架搭设示意图如下:
钢筋在钢筋棚加工好后直接运至现场安装。安装时由吊机配合,人工绑扎、焊接,主筋绑好后,再按设计要求将箍筋点焊于主筋四周。所有安装检查项目均按下表进行。
钢筋安装检查项目
项次
检查项目
规定值或允许偏差值(mm)
6、浇筑混凝土过程中派专人检查模板的稳定性和缆绳的松紧程度,发现问题必须暂时停止作业,等处理完成后再行浇注。
7、混凝土浇注完毕后,及时用塑料薄膜包裹养生,保持混凝土表面湿润,养生时间不小于7天。
五、墩柱模板施工中应注意的问题
1、模板的对拉螺杆在浇注之前必须全部检查一遍,防止有漏紧螺栓在浇注时发生胀模现象。
施工技术交底记录
编号:
工程名称
深圳港西部港区疏港道路工程第6合同段
部位名称
墩柱
工序名称市建筑工程股份有限公司
交底人
接收方
墩柱施工队
接收人
交底内容:
一、准备工作
在承台顶面测量放样出墩柱的中心点和模板边线,边线内混凝土表面经凿毛、清洗干净后、吹干墩位处的积水,场地处理完毕后,开始搭设墩柱施工作业平台。作业平台用钢管搭设,用钢管作为斜撑加固,并用风缆拉紧。
