竖井马头门施工方案
马头门施工方案全解

深圳地铁2号线东延线工程土建2223标段【景田站~莲花西站】区间竖井马头门施工方案编制:审核:审批:中铁十三局集团有限公司深圳地铁2号线东延线工程土建2223标段项目经理部二00八年八月十四日目录一、编制依据二、工程概况三、马头门施工方法一、编制依据与编制原则本工程施工组织设计是根据施工图纸及目前现场情况,结合我公司对深基坑施工技术研究与技术积累,加之我公司在其他地铁施工所积累的经验,包括人员、技术、装备和管理等综合水平与实力编制而成的。
在施工过程中将严格按照此施工组织设计进行施工,确保工程优质、高效地实施。
11..11编编制制依依据据(1)《地下铁道设计规范》GB 50157-2003 (2)《混凝土结构设计规范》GB50010-2002 (3)《铁路隧道设计规范》TB 10003-2005(4)《地下防水工程施工质量验收规范》GB50208-2002 (5)《地下工程防水技术规范》GB 50108-2001 (6)《铁路隧道喷锚构筑法技术规范》TB 10108-2002 (7)《锚杆喷射混凝土支护技术规范》 GB50086-2001 (8)《建筑结构可靠度设计统一标准》 GB50068-2001 (9)《建筑结构荷载规范》(GB50009-2001) (2006年版) (10)《深圳地区建筑建筑深基坑支护技术规范》 SJG05-96 (11)《地下铁道工程施工及验收规范》GB50299-1999,2003年版 (12)《混凝土结构工程施工质量验收规范》GB50204-2002 (13)《地下防水工程质量验收规范》 GB50208-2002(14)《深圳地铁2号线工程景田站-莲花西站区间岩土工程勘察报告》2007.9.18(15)《深圳地铁2号线东延线工程施工图技术要求》(16)《深圳地铁2号线东延线工程图纸、文件编码系统管理规定》 (17)各专业互提资料以及业主、总体组提供的各种技术联系单和会议纪要等基础资料;(18)广东省及深圳市其它有关的规范、规程等。
临时竖井内客流通道马头门开口施工方案

临时竖井内客流通道马头门开口施工方案一、工程概况北京地铁某站位于某路与某大街的交叉路口,既有某桥的北侧,车站主体与某路走向一致,站体从桥下群桩间穿过,车站主体为分离式车站,两东西主洞设客流联络通道连接。
临时施工竖井位于车站客流联络通道处,为加快施工进度而设,主要施工场地位于某桥下,其北侧有一条Φ500的中压煤气管道(东西走向),南侧紧邻桥桩,施工时采用φ800@1200的围护桩进行保护,内衬采用350mm格栅网喷混凝土。

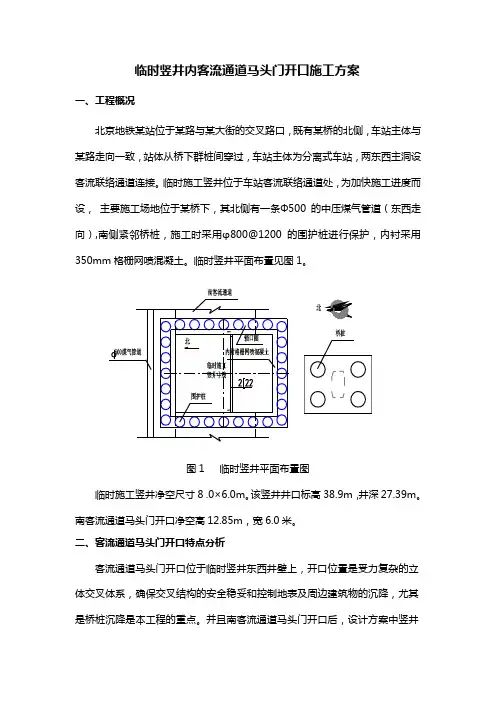

临时竖井平面布置见图1。
图1 临时竖井平面布置图临时施工竖井净空尺寸8 .0×6.0m。
该竖井井口标高38.9m,井深27.39m。
南客流通道马头门开口净空高12.85m,宽6.0米。
二、客流通道马头门开口特点分析客流通道马头门开口位于临时竖井东西井壁上,开口位置是受力复杂的立体交叉体系,确保交叉结构的安全稳妥和控制地表及周边建筑物的沉降,尤其是桥桩沉降是本工程的重点。
并且南客流通道马头门开口后,设计方案中竖井钢支撑倒换为角撑因无支点而无法施作,如何进行支撑力的转换是本工程的重点。
三、施工方案、方法及施工注意事项1、总体规划临时施工竖井围护桩、锁口圈施工完后,先开挖支护到客流通道上台阶下2.5m处,临时封底,开始客流通道上台阶马头门开口施工,进行客流通道上台阶开挖支护,南客流通道上台阶开挖支护到封端后施工主洞的小导洞。
待主洞的小导洞开挖支护完毕、主洞洞桩施工机械设备进洞后,施工剩余临时竖井、永久封底,最后施工剩余马头门开口部分。
客流通道二次衬砌施工时破除马头门的临时仰拱。
开口顺序:先施做临时竖井内东侧客流通道马头门开口。
开口完成后,向西施工客流通道10m以后方可施做东侧客流通道马头门开口。
2、施工方案为确保临时竖井南客流通道马头门开口安全,并减少地表、煤气管道和桥桩沉降,从三个方面进行加强处理:开口位置临时竖井C20喷射砼井壁加强;客流通道小导管超前支护加强;施做加强环。
隧道通风竖井马头门施工方案

xx段高速公路xx隧道1#通风竖井马头门施工方案编制:审核:批准:xx集团有限公司二O一五年二月目录一、设计概况 (1)二、编制原则 (2)三、施工方案 (3)1、施工准备 (3)2、施工工艺流程 (4)3、施工方法 (5)3.1小导管结构型式 (6)3.2、注浆工艺参数 (6)3.3、注浆施工流程 (7)3.4、小导管注浆注意事项 (7)3.5、破除洞门拱部井壁砼 (8)3.6、架立洞门拱部前两榀钢拱架 (8)3.7、沿拱部打设超前小导管 (8)3.8、开挖并架立拱部第三至五榀钢拱架 (8)3.9、封闭上半拱掌子面 (8)3.10、下半断面破洞门施工 (10)四、施工措施及质量控制标准 (10)五、安全防护措施 (11)通风竖井马头门施工方案一、设计概况xx隧道全长8.8Km,通风方式采用送排式纵向通风,设置竖井一座,xx隧道竖井中心里程桩号为K16+410,深432m,半径5.25m。
设计为左右线分离式隧道,两洞边墙距离最大约为31.36米,位于K21+130附近,最小间距约14.5米,位于五台端洞口。
右洞全长8805米,K12+555-K21+360(LJ4标施工K12+555-K17+000);左洞全长8803米,ZK12+570-ZK21+373(LJ4标施工ZK12+570-ZK17+000)。
隧道左右线均属特长隧道,总体走向近南北向。
五盂高速公路xx隧道设通风竖井1座,位于正洞K16+410位置上方,xx隧道竖井设计净直径为10.5m,井深432m,初衬采用锚杆、网、钢骨架及喷射混凝土支护,内衬采用钢筋混凝土支护,设计混凝土标号为C25。
xx隧道竖井内设置三道内隔板将通风竖井分为四部分,分别作为左右线的进、回风井,竖井底部通过四条联络通道分别和左右洞相连。
联络通道加强段图。
图1-1二、编制原则在认真学习施工图纸、合同文件及相关规范的各种条款的基础上,结合公司的管理、技术水平,积极采用新技术、新工艺、新材料,确保实现业主对质量、工期、安全、环境保护及文明施工的各项要求,并确保施工中技术先进、方案可靠、经济合理。
马头门施工方案

竖井马头门施工方案一、编制依据:根据山东烟台黄金集团设计研究有限公司设计的梅岭矿区主提升井和回风井施工图、《矿山井巷工程施工及验收规范》进行编制二、概况1、工程概况风井井筒设计净径3.0m,地表绝对标高为518.5m,第一个马头门轨面绝对标高422m。
其余每40米一个单开马头门.支护长度5m,净宽3m,支护厚度0.3m,拱高0.75m(三心拱),砼标号C20。
最大掘进宽度3.6m,为平硐砼支护形式,高三米。
主提升井地表绝对标高为:531.9M井筒净直径为:3M砼支护厚度为:250,第一个单开马头门轨面标高为:420最大掘进宽度为:4.5M,最大掘进高度为:4.5m,最大掘进断面23.63 m2。
平均掘进断面为:15.98 M2马头门内分别有信号硐室和机电开关硐室,施工时与同时掘进同时浇注砼.砼标为:C25马头门打完后,设计变更有一个石门,设计长度为:30米2、施工概况目前,井筒已施工到428M标高位置,距422马头门底板差6m就已可进行马头门的掘进工作。
三、地质和水文地质岩石裂隙不发育。
主井、风井所在区域水文地质条件简单无裂隙及孔洞无地下水突涌的可能性。
五、施工方案首先是测量,一定要按照测量要求复测高程,方位。
七月十四日梅岭竖井监理会决定,由矿方委派测量复测。
根据目前施工情况,对+420马头门施工需采用特殊措施进行施工。
施工方案采取在凿井吊盘(底层盘)进行凿岩凿爆、支护施工。
支护时利用木模板,拱架及其它用料均采用钢结构,配合马头门组合模板进行浇砼施工。
利用竖进的吊盘竖井井筒应掘进到马头门底板下去2米的的标高,以使于马头门和变更石门工程的施工。
六、施工方法1、活动吊盘使用(1)开马头门前两次爆破吊盘上进行作业,马头后期掘进及支护施工不在吊盘上作业,吊盘只作为通道用。
(2)将活动吊盘提升到施工位置,利用凿井吊盘进行调平。
(3)用吊盘上的木塞塞到活动吊盘圆梁和井壁之间的空隙中,将吊盘稳固。
(4)活动吊盘使用结束后,需提升时,应先将木塞取出,并将活动吊环摘掉。
马头门施工方案

竖井马头门施工方案编制:审核:审批:1.1 马头门施工竖井马头门即竖井与横通道交叉处,受力比较复杂。
常见的马头门施工有两种,一种是竖井施工完成后,破壁开洞,另一种是竖井开挖至横通道上台阶后,先行将横通道上半断面进洞,通过对两种开挖方式洞察口处受力的简单分析。
采用第一种方法施工时,洞口下半断面应力集中,为了避免马头门处的应力集中,保证施工安全,拟采用第二种开马头门方式,即竖井挖至横通道上半断面时,上半断面先行开挖约5m,并架设工20a型钢横撑。
马头门施工前,沿横通道开挖轮廓线掌子面范围内,在竖井壁测放出隧道开挖轮廓线位置,并准确标出超前小导管位置,沿开挖方向布设注浆小导管,进行掌子面注浆及拱部超前注浆,对开挖土体进行预加固。
联络通道断面预注格栅架立就位后立即封闭,再开挖架立下一榀格栅,逐段支护,预留掌子面井壁混凝土,用方木支撑固定。
格栅封闭完成后,分层破除掌子面混凝土,施作隧道钢横撑,隧道上半断面形成封闭环,有利于洞口稳定。
横通道的马头门高度为8.8米,宽度为 5.2米,拱顶标高为16.428,位于中风化泥岩地层。
(1)打设超前小导管及注浆洞口处换撑措施作完毕后,应尽快在井壁上放出横通道开挖外轮廓线的位置,并标出超前小导管的位置,为了加大洞口处加固地层范围,且尽量与隧道中线保持平行,超前注浆加固地层。
(2)分部破除马头门处井壁砼,割除钢格栅支撑注浆完毕后,即破除马头门处上部竖井井壁砼,割除该部位钢格栅支撑,按照设计要求连续架立五榀格栅钢架,加强锁脚锚管的施工。
并将其主筋与周围的竖井井壁钢格栅焊接牢固,并及时喷射砼,并在初支上做框架梁作为加强环,加强洞门。
按隧道的土体开挖及初期支护的方法将上部向前推进约5m并架设临时支撑,待竖井施作到底部并施作井身封底混凝土浇筑后,破除下部竖井壁砼,割除该部位的钢格栅支撑,架设下部第一榀格栅拱架,同样将其主筋与周围的竖井钢格栅焊接牢固,并及时喷射砼。
(3)竖井马头门处的格栅一定要架到位,防止侵入竖井净空。
立井中增设马头门施工技术

马头门施工方案
马 头 门是 竖 井与 井底 车场 重要 的连 接部 位 ,位置 比较 重 要 ,李 家湾 锰矿该 段岩 石 为层状 结构 , 层 间结 构差 且井 筒钢模 已经拆 除 ,给马头 门施 工带 来相 当 大的难 度 ,为保
证施工安全与进度 ,决定利用吊盘搭台子做作业平台 , 采 用 超前 支护 ,为尽 量减小 对井 壁 的破坏 ,采 用预 裂爆 破的 方法 。放炮后进行找顶喷浆I I m B  ̄ ' 支护 ,矸子 由人工配合耙 矸机耙入井筒井底 ,待马头门掘砌完成后再落盘至井底由 中心 回转式 抓岩 机装 入 吊桶 出矸子 。
个 灭 火器 。
只有通 过 合理选 择爆 破 参数 、严格 控 制装 药量 、按 照 顺序 起爆 及利 用岩 石抗 拉 强度远 远低 于其 抗压 强度 的特 性 有效 地组 织爆 破应 力 ,才能 达到预 想 的效 果 。 马 头 门每 次 打 眼放 炮 之 前 ,用 已 做 好 的 方 向 点 及 标 高 点 ,利 用 拉 线 挂 坡 度 规 的 方 法 在 工 作 面 画 好轮 廓 线 ,
在井 筒 一 1 1 0 m 增 设一措 施单 马头 门 ,方 位为 2 7 4 。, 长 度为 1 1 m ,直 墙 三 心 拱 ,墙 高 3 3 5 3 mm ~ 1 9 0 0 mm , 拱高 1 4 6 7 mm ,净 宽 4 4 0 0 mm ,C 3 0混 凝 土 支 护 长 度 5 0 0 0 mm,厚度 3 0 0 mm 。
工程技术推广
韩 天字
但层 间结合差 ,易风化 。
DOI :1 0 . 3 9 6 9 / j . i s s n . 1 0 0 1 — 8 9 7 2 . 2 0 1 5 . 0 3 . 0 5 3
竖井马头门施工工法

竖井马头门施工工法一、引言竖井马头门是一种常用的建筑施工工法,用于保护竖井进出口的安全,并确保施工过程中其他工作区域的封闭性和安全性。
本文将介绍竖井马头门的施工工法,包括施工前的准备、马头门的安装、施工期间的使用注意事项等内容。
二、施工前的准备1. 施工方案设计:在进行竖井马头门的施工之前,需要由专业的工程师进行施工方案的设计。
施工方案应考虑到竖井的尺寸、地下水位、土壤条件等因素,以确保马头门的安装与使用符合工程要求。
2. 材料准备:竖井马头门的施工需要准备好相应的材料,包括钢材、焊接材料、涂料等。
材料的选取应符合相关标准,并经过严格的质量检验,以保证马头门的牢固度和耐久性。
3. 竖井准备:施工前需对竖井进行必要的准备工作。
清理竖井口周围的杂物、泥土等,确保施工区域的整洁度。
同时,检查竖井井筒的内外壁,修复或加固竖井的部分,以确保马头门的安装质量。
三、马头门的安装1. 制作马头门:根据施工方案的设计要求,制作合适尺寸的马头门。
马头门通常由钢材制成,以确保强度和稳定性。
确保马头门的平整度和表面的光滑度。
2. 马头门的焊接:将马头门与竖井井口固定相连,通过焊接方式进行固定。
焊接工作需要由经验丰富的焊工进行,确保焊接接头的牢固度和密封性。
3. 表面处理:针对已经焊接的马头门进行表面处理,可采用刷涂方式或喷涂方式进行。
表面处理可以增加马头门的防腐性能,延长使用寿命并美化外观。
四、施工期间的使用注意事项1. 安全防护措施:施工期间,需要对竖井马头门进行相关的安全防护措施。
包括安装防护栏杆、防护网等,确保工作人员的安全,并防止工具或材料从竖井口掉落。
2. 环境保护措施:施工期间,需注意对周围环境的保护。
采取措施避免噪声、灰尘等对周围居民或其他工作区域的影响。
3. 施工质量监控:对竖井马头门的施工质量进行监控和检查,并及时处理施工中出现的问题,确保施工质量符合相关标准和要求。
5. 使用维护与保养1. 定期检查:使用马头门后,需要定期检查马头门的固定性和密封性,发现问题及时处理。
马头门

竖井马头门施工
1、竖井马头门即竖井与隧道交界处,是明、暗挖施工结合部,结构受力复杂,为确保从井
壁开喽进洞的安全,必须对洞口周围采取加固措施,必要时洞口设置加强环。
马头门的施工不经监理工程师验收不得开挖进洞。
2、马头门施工破除井壁格栅前,现在竖井内架设临时支撑,确保临时支撑布设合理,临时
支撑必须与破除后的井壁格栅末端顶实顶紧。
3、马头门施工时必须先打入管棚,为进洞开挖打好基础。
4、要确保马头门主筋与周围的竖井井壁钢格栅焊接牢固,并及时喷射混凝土。
5、马头门初期支护不可一次破除,先局部间隔破除,待进洞后开挖支护一定长度,洞口形
成稳定体系后方可全部拆除。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
北京地铁十号线呼家楼站西南临时竖井马头门及小导洞土方开挖支护施工方案编制:复核:审核:中铁十九局北京地铁十号线第十五标段项目经理部2004年7月一、编制说明1.1编制依据(1)北京地铁十号线一期工程呼家楼站施工设计图。
(2)现场踏勘所掌握的情况资料。
(3)适于本工程的标准、规范、规程以及国家、部委和北京市有关安全、质量、工程验收等方面的标准及法规文件。
《建筑工程质量检验评定标准》(GB50210-2001)《地下铁道工程施工及验收标准》(GB50299-1999)《地下防水工程质量验收标准》(GB50208-2002)《地下铁道设计规范》(GB50157-92)《地下铁道、轻轨交通工程测量规范》(GB50308-1999)《铁路隧道施工规范》(T10204-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《混凝土质量控制标准》(GB50164-92)《锚杆喷射混凝土支护技术规范》(GB50086-2001)《混凝土结构设计规范》(GB50010-2002)《建筑结构荷载规范》(GB50009-2001)《建筑地基基础设计规范》(GB50007-2002)《地下工程防水技术规范》(GB50108-2001)《建筑基坑支护技术规程》(JGJ120-99)《钢结构设计规范》(GB50017-2003)(4)我部现有的技术水平、施工管理水平和机械设备配备能力。
(5)我单位多年从事铁路、隧道、城市轨道交通工程及相关工程的施工经验。
(6)建设单位、设计单位、监理单位和施工单位现场会议纪要。
1.2 编制原则(1)严格执行国家及北京市政府所制订的法律、法规和各项管理条例,并做到模范守法、文明施工。
(2)针对城市中心区施工的特点,科学安排,合理组织、严格管理、精心施工,以减少对周围环境及居民正常生活的影响。
(3)以成熟的施工技术及先进的设备和施工工艺,确保施工安全和工程质量,按期为业主提供一个优质的工程产品。
(4)以切实有效的技术措施和先进工艺,防止坍塌,控制地面沉陷,确保建(构)筑物及地下管线等不受损坏,维持正常使用功能,做到不断、不裂、不漏、不渗。
(5)在原技术标书施工组织设计的基础上,根据现场的实际施工条件,优化施工安排,均衡生产,保证工期。
二、工程概况2.1工程简介呼家楼站是北京地铁十号线的中间站,车站位于东三环北路与朝阳北路的交叉路口,呈南北走向,为分离岛式暗挖车站,与规划的东西走M6线在本站形成“十”字换乘关系。
有效站台中心里程K19+878.868,车站起讫里程K19+795.566~K19+975.066,长179.5m(模筑衬砌外到外尺寸),车站共设5个出入口,在车站西北、东南侧各设有1组风亭、风道。
车站主体为双线双洞,双层结构,有效站台长120m,宽6.0×2m,采用洞桩法施工。
车站北端由西北风井作为施工竖井进行施工,南端由西南临时竖井作为施工竖井进行车站主体的施工,主体完成后,西南临时竖井回填恢复原地貌。
呼家楼站平面布置情况见下图。
图2-1呼家楼站平面布置图2.2工程地质与水文地质西南工区土层自上而下依次为杂填土层、砂质粉土层、粉质粘土层、砂层、圆砾层、粉质粘土层,底板位于卵石层上方。
地下水分布为三层,第一层水为上层滞水,第二层为潜水,第三层为承压水。
2.2.1水文地质概况本次在勘察深度范围内,实际量测到三层地下水,第一层水为上层滞水(仅1007号钻孔观测到),第二层水为潜水,第三层为承压水。
上层滞水仅在部分地区分布,且分布不均、水位高低变化很大。
主要接受大气降水、灌溉水、生活废水和自来水、雨水、污水等地下管线渗漏的垂直补给,不同地段,含水层的渗透系数相差很大,补给方式和补给量悬殊较大。
以蒸发、向下越流补给潜水和人工抽降地下水的方式排泄。
本标段上层滞水仅局部分布,含水层以人工填土层①层和粉土③层为主,局部为粉细砂③3层。
井竖时临南西21站车口入出南西口入出北西亭风北西间区间区亭风南东口入出南东口入出南东口入出北东2.3岩土工程分析及评价(1)抗震设防烈度根据国家地震局1990年《中国地震烈度区划图》,呼家楼站位于地震基本烈度8度区内。
(2)场地土分类及场地分类根据《铁路工程抗震设计规范》(GBJ111-87),地面以下25m范围内各土层的剪切波速大于140m/s并小于500m/s,判别属Ⅱ类场地土,地面以下25m范围内土层的加权平均剪切波速Vsm=252~256m/s,判别属Ⅱ类场地。
(3)液化判别根据《铁路工程抗震设计规范》(GBJ111-87)判别,设计烈度为8度时,地面以下20m深度范围内,饱和粉土及砂土不液化。
三、施工方案3.1施工原则依照设计图纸,按照“管超前、严注浆、短进尺、快封闭、强支护、勤量测”的施工要求,结合呼家楼站的特点进行施工。
3.2施工顺序⑴竖井施作马头门暗梁和打设双排小导管及注浆。
⑵由于降水施工不能全面展开,竖井开挖至小导洞底部以下1.5m进行一期封底。
⑶分台阶破除A形导洞马头门, B导洞滞后A导洞8m以上。
⑷迂回风道左导洞(A形导洞)过主体导洞10m后破除主体马头门,进入主体导洞施工。
⑸主体导洞过联络通道10m后破除联络通道马头门。
⑹南、北工区主体导洞在车站中心里程处贯通。
3.3施工方法B 型导洞断面3.3.1马头门施工西南临时竖井小导洞马头门分为A 型和B 型两种,其中A 型马头门开挖断面宽4.6米、高8米,拱顶标高30.289m ,拱顶位于粉质粘土层中;B 型马头门开挖断面宽4.6米、高6米,拱顶标高28.289m ,拱顶位于粉细砂层中。
㈠竖井马头门施工流程竖井施工至马头门上方1m 时,连立三榀格栅钢架,打设双排φ32×3.25,L=3.0的超前小导管(双排间距0.5 m ,环向间距0.3m 打设一环)→在马头门开挖轮廓线10cm 外施做环形暗梁→破除A 型马头门上部2.9m 范围内竖井格栅钢架→连立三榀导洞格栅钢架→上台阶土方开挖支护进尺5m 后破处马头门中部竖井格栅,进尺5m ,→开挖下层土体,每一台阶长度4~6m ,台阶法开挖导洞。
㈡施工方法 1.打设超前小导管在竖井施作至马头门拱部上方1m 时,连立3榀竖井格栅,并在井壁上方标出横通道开挖外轮廓线的位置,放样超前小导管的位置,打设双排φ32×3.25,L =3m 小导管,注双液浆加固洞口上方土层,打设方向与隧道中线保持平行。
2.施作暗梁、预埋槽钢A 型导洞断面图在马头门结构10cm以外随竖井格栅一起施作马头门暗梁,同时调整竖井格栅间距,在导洞马头门每一步开挖的底部布设一榀竖井格栅,使马头门分层开挖时导洞竖向格栅能够落在竖井格栅上。
竖井施工时按马头门分层开挖高度预埋槽钢,做破除马头门搭设施工平台准备。
3.分部破除马头门处井壁混凝土,割除竖井钢格栅。
由于迂回风道A、B形导洞断面较高,施工时需采用台阶法开挖。
施工时将对A 形导洞马头门分三次破除,B形导洞马头门分两次破除。
竖井一期封底后,在竖井格栅预留槽钢位置搭设施工平台,开槽破除导洞拱部的竖井格栅,依次架设马头门拱部三榀格栅及横撑,并将其主筋与周围的竖井井壁钢格栅焊接牢固,底部落在竖井格栅上并及时喷射混凝土。
图4-1西南竖井马头门开挖示意图㈢主体及联络通道马头门施工顺序、方法迂回风道左导洞(A形导洞)过主体导洞10m后开始破除主体马头门,进入主体导洞施工。
主体导洞过联络通道10m后破除联络通道马头门,施工方法同竖井马头门破除。
3.3.2小导洞施工导洞支护结构参数表㈠小导洞施工顺序上台阶土方开挖→拱顶挂钢筋网片→架立格栅钢架→打设超前小导管(每两榀一次)→焊接纵向连接筋→喷射混凝土→锁脚锚管施工→开挖下一台阶㈡小导洞施工方法小导洞采用台阶法开挖,台阶长度5m。
施工时先开挖导洞上台阶,开挖时预留核心土,长度1~1.5米,按设计格栅间距每次进尺50cm,开挖后先初喷混凝土封闭掌子面。
铺设网片、架设格栅钢架,设纵向连接筋,上弧格栅施作完成后在拱脚两端增设φ32mm锁脚锚管,锁脚锚管长度≥3m,每榀格栅设置一次。
每进尺2米在拱部施打一次小导管(L=3.0m、环向间距@300mm),小导管从格栅之间穿过。
最后及时喷C20早强砼,喷射厚度30 cm,先喷射拱脚,从下到上螺旋式喷射砼,完成上断面初期支护。
上台阶进尺5米后开挖下台阶,先开挖两侧土方,再开挖中部土方,人工清理开挖面,安装格栅后喷射混凝土。
其他方法同上台阶。
视地质和周边构筑物情况采取加密间距和注浆加固掌子面措施。
㈢小导洞堵头墙施工待迂回风道小导洞开挖至17.4m时立即对掌子面进行喷混封闭,同时插打长4m 的加强锚管,注浆加固,再安设格栅钢架及钢筋网片,喷射混凝土。
3.3.3施工工艺㈠小导管的加工小导管采用Φ32,壁厚3.25mm普通水煤气管加工而成,长度符合设计。
小导管前端加工成锥形,以便插打,并防止浆液前冲。
小导管中间部位钻Ф6-12mm溢浆孔,呈梅花形布置(防止注浆出现死角) ,间距20cm,尾部1.0m范围内不钻孔防止漏浆,㈡注浆加固范围及小导管布设竖井设Ф32超前小导管锁定格栅,每四榀布设一次,导管长3m,环向间距2.0m。
在竖井导洞及风道开口位置设置双排小导管,双液注浆,长度3m,环向间距0.3m,纵向间距50cm,上排位于格栅上部,下排从拱部格栅中穿过,仰角及外插角7°-12°(角度过小影响下榀格栅的架设,极易造成侵限,角度过大,易出现超挖现象) 。
㈢小导管安装用风钻引孔,并将小导管打入孔内,如地层松软用手持风钻将导管直接打入。
对于砂类土,用φ20mm钢管制作吹风管,将吹风管缓缓插入土中,用高压风射孔,成孔后将小导管插入,并用CS胶泥将管口密封。
㈣双液注浆①浆液的选择粘土层采用水泥-水玻璃双液浆,粉细砂层采用改性水玻璃单液浆。
②双液浆的配制水泥浆液和水玻璃浆液分别在两个容器内,按一定的配比配制好待用。
③双液浆参数的选择双浆液配比根据现场试验确定,一般情况下水泥:水玻璃=1:1~1:0.8(体积比) 。
凝胶时间根据实际情况确定,一般为7-9min。
注浆初压为0.3Mpa,终压为0.5Mpa。
注浆压力不宜超过0.6Mpa,否则浆液损失过大,造成浪费。
④注浆工艺及设备注浆管联接好后,注浆前先压水试验管路是否畅通,然后开动注浆泵,通过闸阀使水泥浆与水玻璃浆液在注浆管内混合,再通过小导管压入地层。
回浆⑤改性水玻璃的配制改性水玻璃采用水玻璃与硫酸的稀释混合液体,主要应用于粉细砂层中。
