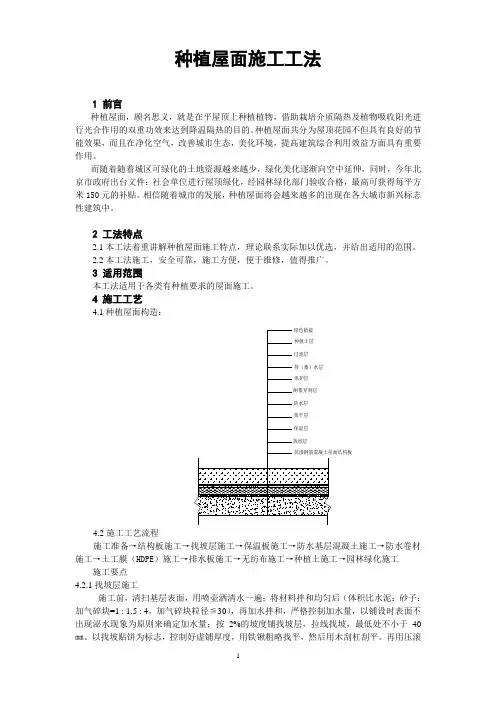

种植屋面施工工法
种植屋面工程做法及施工方案资料讲解

种植屋面工程做法及施工方案种植屋面工程做法及施工方案种植屋面工程做法1、种植基质2、土工布过滤层3、20高塑料板排水层,凸点向上4、40厚C20细石混凝土保护层(内配φ4@200双向分缝15mm宽,双向中距6m, 改性沥青材料填缝)5、10厚低标号砂浆隔离层6、3+3mm聚脂胎SBS防水卷材7、20厚1:3水泥砂浆找平层8、最薄30厚LC5.0轻集料混凝土0.3%找坡(找坡方向参蓝图)9、钢筋混凝土屋面板种植屋面施工方案1、清理垃圾:施工区域表面的垃圾,彻底清除干净。
特别是风井、疏散楼梯周围阴角处清理。
2、找坡层:排水坡度按0.3%,采用LC5.0轻骨料混凝土找坡,找坡层不得有疏散、起沙、空鼓现象。
3、防水卷材采用3+3聚脂胎SBS防水卷材。
3.1清理垃圾:施工区域表面的垃圾,彻底清除干净。
特别是风井、疏散楼梯周围阴角处清理。
3.2涂刷冷底子油要均匀,干燥后方可施施工。
3.3采用热熔法铺贴防水卷材,不得过分加热或烧穿卷材,铺贴卷材应平整顺直、不得空鼓,搭接尺寸准确,不得扭曲;长短边搭接长度不小于100mm,铺贴时应排除卷材下面的空气,并碾压粘贴牢固,搭接处应用相容密封材料密封。
4、混凝土保护层4.1 清理垃圾:施工区域表面的垃圾,彻底清除干净4.2 绑扎钢筋:钢筋采用绑扎搭接,搭接长度符合设计要求和施工规范要求,接头位置要错开,同一截面钢筋接头不超过50%。
4.3 混凝土的振实:采用平板振捣器振捣密实,防止漏振。
4.4 打抹找平:待2~3小时混凝土稍收水后,采用抹子抹平,抹平必须在混凝土终凝前完成。
4.5 在混凝土硬化后,用切割机锯缝,作为分隔缝,深度为20mm,分格尺寸为6m*6m,缝用改性沥青材料填缝,并用聚合物水泥砂浆盖缝,以减少植物根系的穿刺。
4.5 养护:浇筑完12小时后采用塑料薄膜加麻袋覆盖并洒水养护,养护应确保覆盖物湿润,每天应养护3~4次,延续养护7天。
5、疏水层:塑料止水板凸向上,采用单缝焊接,搭接宽度60mm,其有效焊接宽度不小于25mm.6、隔离过滤层:采用200~250g/m2聚酯无纺布,无纺布搭接方式施工。
大坡度种植屋面施工工法

大坡度种植屋面施工工法一、前言大坡度种植屋面施工工法是一种新型的屋面绿化工法,它不仅能够美化城市环境,还能够有效地净化空气,增加城市生态资源。
本文将对该工法的特点、施工工艺、机具设备、质量控制、安全措施等进行详细介绍,以便读者全面了解该工法。
二、工法特点大坡度种植屋面施工工法是一种通过在屋面上种植多种植物,形成绿地的新型绿化方式。
该工法具有以下特点:1.施工简便:大坡度种植屋面施工工法不需要额外的地基支撑,只需要在现有屋面上施工就可以。
施工过程比较简单,不需要大量的人力和物力。
2.绿化效果明显:大坡度种植屋面施工工法能够有效地吸收空气中的污染物,提高空气质量,同时还能够减少雨水径流,改善城市的水环境。
3.节能降温:该工法不仅能够起到隔热降温的作用,还能够减少室内空调的工作量,从而达到节能降温的效果。
4.使用寿命长:大坡度种植屋面施工工法的使用寿命比较长,可以达到20年以上,有效地降低了维护和更换成本。
三、适应范围大坡度种植屋面施工工法适用于各类建筑物的屋面,如住宅、商业、工厂、办公等。
尤其针对大坡度屋面设计的绿化工程,更符合环保要求。
四、工艺原理大坡度种植屋面施工工法的施工原理主要有以下两点:1.基层处理:首先需要对屋面基层进行处理,包括清理、填补坑缝、做平整处理等,以保证屋面基层的稳定性和承重能力。
2.构造层:施工构造层包括防水层、隔离层、保护层、缓冲层、培养层等。
其中,缓冲层和培养层都是为种植植物提供必要的生长条件,同时还能够起到隔热、降温的作用。
五、施工工艺大坡度种植屋面施工工法施工工艺主要包括以下阶段:1.屋面查勘:确定屋面状态及可能存在问题,进行调研和测量。
2.设计方案:根据查勘结果,设计出符合屋顶环境和风险控制的绿化方案。
3.项目确定:确定项目施工周期、工艺流程、人员和机器设备等,确定施工方案。
4.施工准备:准备所需工具机器、材料和现场水电等,并对现场进行清理防尘处理。
5.基层处理:进行清理、填补坑缝、做平整处理等,以保证屋面基层的稳定性和承重能力。
种植屋面工程做法及施工方案

种植屋面工程做法及施工方案种植屋面工程做法1、种植基质2、土工布过滤层3、20高塑料板排水层,凸点向上4、40厚C20细石混凝土保护层(内配φ4@200双向分缝15mm宽,双向中距6m, 改性沥青材料填缝)5、10厚低标号砂浆隔离层6、3+3mm聚脂胎SBS防水卷材7、20厚1:3水泥砂浆找平层8、最薄30厚LC5.0轻集料混凝土0.3%找坡(找坡方向参蓝图)9、钢筋混凝土屋面板种植屋面施工方案1、清理垃圾:施工区域表面的垃圾,彻底清除干净。
特别是风井、疏散楼梯周围阴角处清理。
2、找坡层:排水坡度按0.3%,采用LC5.0轻骨料混凝土找坡,找坡层不得有疏散、起沙、空鼓现象。
3、防水卷材采用3+3聚脂胎SBS防水卷材。
3.1清理垃圾:施工区域表面的垃圾,彻底清除干净。
特别是风井、疏散楼梯周围阴角处清理。
3.2涂刷冷底子油要均匀,干燥后方可施施工。
3.3采用热熔法铺贴防水卷材,不得过分加热或烧穿卷材,铺贴卷材应平整顺直、不得空鼓,搭接尺寸准确,不得扭曲;长短边搭接长度不小于100mm,铺贴时应排除卷材下面的空气,并碾压粘贴牢固,搭接处应用相容密封材料密封。
4、混凝土保护层4.1 清理垃圾:施工区域表面的垃圾,彻底清除干净4.2 绑扎钢筋:钢筋采用绑扎搭接,搭接长度符合设计要求和施工规范要求,接头位置要错开,同一截面钢筋接头不超过50%。
4.3 混凝土的振实:采用平板振捣器振捣密实,防止漏振。
4.4 打抹找平:待2~3小时混凝土稍收水后,采用抹子抹平,抹平必须在混凝土终凝前完成。
4.5 在混凝土硬化后,用切割机锯缝,作为分隔缝,深度为20mm,分格尺寸为6m*6m,缝用改性沥青材料填缝,并用聚合物水泥砂浆盖缝,以减少植物根系的穿刺。
4.5 养护:浇筑完12小时后采用塑料薄膜加麻袋覆盖并洒水养护,养护应确保覆盖物湿润,每天应养护3~4次,延续养护7天。
5、疏水层:塑料止水板凸向上,采用单缝焊接,搭接宽度60mm,其有效焊接宽度不小于25mm.6、隔离过滤层:采用200~250g/m2聚酯无纺布,无纺布搭接方式施工。
种植屋面自动滴灌系统施工工法(2)

种植屋面自动滴灌系统施工工法一、前言屋面种植是一种绿色环保、节能减排的建筑材料,能够有效降低室内温度、改善居住环境。
而种植屋面自动滴灌系统施工工法是一种专门用于屋面种植的技术,通过自动滴灌系统来实现屋面植物的灌溉,提高种植效果和节约水资源。
本文将介绍种植屋面自动滴灌系统施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点1. 高效节水:通过自动滴灌系统,可以准确控制水量和灌溉时间,使水分能够充分被植物吸收,减少水的浪费和蒸发。
2. 自动化管理:自动滴灌系统能够根据土壤湿度和环境条件自动调整灌溉,实现全自动化管理,节省人力资源。
3. 提高种植效果:通过合理的灌溉控制,可以确保植物的生长环境恒定,提高种植效果,增加植物的存活率。
4.方便维护:自动滴灌系统的维护较为简单,只需定期清洗和更换滴灌管道,降低了维护成本和工作量。
三、适应范围种植屋面自动滴灌系统施工工法适用于各种建筑屋面,包括居民楼、商业大厦、工厂厂房等。
该工法适用于各种气候条件和土壤类型,能够根据不同的植物种类和需求进行调整和优化。
四、工艺原理种植屋面自动滴灌系统施工工法将屋面分为滴灌区和非滴灌区,滴灌区设置自动滴灌系统以供植物灌溉,非滴灌区仅进行雨水收集。
工法采用下管喷灌方式,通过控制滴灌水流的速度和间距,实现屋面种植区域的均匀灌溉。
为了防止滴灌水土流失,还需要在植物的种植层上布置一层保护布。
五、施工工艺1. 屋面准备:清理屋面的杂物,检查屋面的排水系统。
2. 施工布局:根据设计要求和屋面形状,确定滴灌区和非滴灌区的划分,确定滴灌管的布置。
3. 滴灌系统安装:安装滴灌管道和定时控制器,连接供水管道。
4. 保护布安装:铺设保护布,保护滴灌管不受损。
5. 植物种植:根据设计要求和种植方案,进行植物的种植工作。
6. 系统调试:接通供水管道,进行系统的调试和调整,确保滴灌量和灌溉时间的准确性。
大坡度种植屋面施工工法(2)

大坡度种植屋面施工工法大坡度种植屋面施工工法一、前言大坡度种植屋面施工工法是一种应用于建筑屋顶的新型工法,通过构筑具有大坡度的屋面结构,以利于屋面的雨水排放和种植绿化植物,提高建筑的节能性和生态环境效益。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例进行详细介绍。
二、工法特点1. 大坡度:大坡度种植屋面施工工法采用较大的坡度设计,以确保雨水迅速排放,减少屋面积水的情况,避免水滞留引发屋面渗漏问题。
2. 绿化种植:该工法注重屋面的绿化植被种植,通过在屋面上种植植物,提高建筑的生态环境效益和空气质量。
3. 节能效益:大坡度种植屋面能够有效降低建筑的能耗,提高建筑的节能性能,对于城市热岛效应具有一定的改善作用。
三、适应范围大坡度种植屋面施工工法适用于多种类型的建筑,包括住宅楼、商业建筑、办公楼等。
尤其适用于有绿化要求和注重环保的建筑项目。
四、工艺原理大坡度种植屋面施工工法的核心原理是通过构筑具有大坡度的屋面结构,以实现雨水的迅速排放和屋面绿化植物的种植。
在施工工法与实际工程之间的联系上,需要采取以下技术措施:1. 屋面结构设计:必须根据实际情况进行坡度设计,确保屋面的大坡度,以利于雨水的迅速排放。
2.防水层施工:需采用优质的防水材料进行屋面防水层的施工,确保屋面不发生渗漏现象。
3. 绿化层构建:在防水层之上构建适合种植植物的绿化层,包括土壤、排水系统、植物栽培等,以保证屋面的绿化效果。
五、施工工艺1. 屋面结构施工:按照设计要求进行屋面结构的施工,确保坡度的准确度和结构的稳定性。
2. 屋面防水层施工:在屋面结构完成后,进行屋面防水层的施工,选用优质的防水材料进行涂刷或铺设,确保屋面的防水效果。
3.排水系统安装:安装适合大坡度屋面的排水系统,确保雨水迅速排出。
4. 绿化层构建:在屋面防水层之上进行绿化层的构建,包括土壤填充、排水系统安装、种植植物等。
种植屋面施工工法

种植屋面施工工法1 前言种植屋面,顾名思义,就是在平屋顶上种植植物,借助栽培介质隔热及植物吸收阳光进行光合作用的双重功效来达到降温隔热的目的。
种植屋面共分为屋顶花园不但具有良好的节能效果,而且在净化空气,改善城市生态,美化环境,提高建筑综合利用效益方面具有重要作用。
而随着随着城区可绿化的土地资源越来越少,绿化美化逐渐向空中延伸,同时,今年北京市政府出台文件:社会单位进行屋顶绿化,经园林绿化部门验收合格,最高可获得每平方米150元的补贴。
相信随着城市的发展,种植屋面将会越来越多的出现在各大城市新兴标志性建筑中。
2 工法特点2.1本工法着重讲解种植屋面施工特点,理论联系实际加以优选,并给出适用的范围。
2.2本工法施工,安全可靠,施工方便,便于维修,值得推广。
3 适用范围本工法适用于各类有种植要求的屋面施工。
4 施工工艺4.1种植屋面构造:绿色植被种植土层过滤层排(蓄)水层保护层耐根穿刺层防水层找平层保温层找坡层抗渗钢筋混凝土屋面结构板4.2施工工艺流程施工准备→结构板施工→找坡层施工→保温板施工→防水基层混凝土施工→防水卷材施工→土工膜(HDPE)施工→排水板施工→无纺布施工→种植土施工→园林绿化施工施工要点4.2.1找坡层施工施工前,清扫基层表面,用喷壶洒清水一遍;将材料拌和均匀后(体积比水泥:砂子:加气碎块=1 : 1.5 : 4,加气碎块粒径≦30),再加水拌和,严格控制加水量,以铺设时表面不出现泌水现象为原则来确定加水量;按2%的坡度铺找坡层,拉线找坡,最低处不小于40㎜。
以找坡贴饼为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平。
再用压滚往返滚压,并随时用2m靠尺检查平整度,将多出部分铲掉,凹处填平,直到滚压平整出浆为止。
对于墙根、边角周围不易滚压部位用木板拍打密实;厚度超过120mm处,可先铺干加气砼碎块震压拍实,上面再铺设厚度50mm的加气碎块砼找坡层。
在找坡层内设置分格缝,间距不大于6m,缝宽30mm,缝内填充粒径为6~8mm的砾石或干陶粒。
种植屋面施工工法

一、工法特点1.1种植屋面具有以下七点优势:1.1.1 改善城市环境面貌,提高市民生活和工作环境质量;1.1.2 改善城市热岛效应;1.1.3 降低城市排水负荷;1.1.4 保护建筑物顶部,延长屋顶建材使用寿命;1.1.5 提高建筑保温效果,降低能耗;1.1.6 消弱城市噪音,缓解大气浮尘,净化空气;1.1.7 提高国土资源利用率。
被称为“改善地球气候变暖的十大有效措施之一”。
1.2种植屋面把工程防水、屋顶绿化和节能隔热三者结合起来,在技术上形成一个完整的体系,有利于工程质量和室内环境的改善和提高,对城市“热岛效应”具有一定程度的缓解作用;有利于增加城市大气中的氧气含量,吸收有害物质,减轻大气污染;有利于改善居住生态环境,美化城市景观,实现人与自然的和谐相处。
1.3种植屋面不仅要求屋面不渗不漏,满足房屋的使用功能,还要保证植物有良好的生长环境,同时还要求屋面能够保水和顺利排除多余积水,因此。
相对于传统屋面,在构造上要保证防水层耐根系穿刺、多了隔根层、疏水层、隔土层、种植介质和植物层等层次的施工,其给、排水系统要实现灌、蓄、疏、排一体化的要求,施工程序复杂、技术要求高。
二、适用范围适用于民用建筑工程中采用种植物的隔热屋面工程,以及地下车库顶板、裙楼屋面、屋顶等有种植要求的园林建筑工程。
三、工艺原理通过对屋面结构层、保温层、找坡层、找平层、防水层、防水保护层、隔根层、蓄排水层、隔土层、种植介质和植物层等各个层次的施工,以及蓄、疏、排水系统,形成隔热、抗渗、环保节能的种植屋面。
四、施工工艺流程及操作要点4.1施工工艺流程施工准备→排水沟施工→保温隔热层→找平(坡)层→一道防水层→二道防水层→防水保护层→细节构造修补→耐根层→蓄排水板施工→无纺布施工→种植土施工→植被层4.2施工工艺流程简图施工准备基层处理零星构造保温隔热层找平(坡)层两道防水层蓄淋水试验防水保护层蓄排水板隔土层种植土植被层排水沟,设备基础挤塑板铺设水泥焦渣1:6 SBS 4mm厚24蓄水试验C20细石HDPE排水板聚酯纤维无纺布种植营养土用户自理耐根穿刺层聚氯乙烯泡沫板4.3操作要点4.3.1 种植屋面施工前,针对现场实际情况,首先完善屋面构造中的零星构造,如排烟风帽、设备基座、出屋面排气管等零星设施;其次,针对屋面构造要求,设置必要的排水沟,采用240mm厚砖墙砌筑,墙高800mm,比种植土层高100mm;间距4m设置构造柱,有利于挡土墙与楼面的整体稳定性。
种植屋面阻根防水层施工工法(2)

种植屋面阻根防水层施工工法种植屋面阻根防水层施工工法一、前言种植屋面阻根防水层施工工法是一种在屋面上种植植物的同时,设置阻根防水层以保护建筑结构和防止水渗透的施工工法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及实际工程实例。
二、工法特点种植屋面阻根防水层施工工法具有以下特点:1. 绿色环保:通过在屋面上种植植物来美化环境,提高空气质量。
2. 节能降温:通过植物的蒸腾作用,减少太阳辐射的热量,降低室内温度。
3. 长寿防水:利用阻根防水层,有效防止雨水渗入建筑结构,延长屋面的使用寿命。
4. 声音吸收:植物的叶片可以吸收噪音,改善居住环境。
5. 抗震减灾:植物根系可以增加结构的稳定性,提高抗震能力。
三、适应范围种植屋面阻根防水层施工工法适用于多种建筑类型,包括居住建筑、商业建筑、工业建筑等,尤其适用于城市屋顶绿化项目和住宅小区。
四、工艺原理种植屋面阻根防水层的工艺原理是在屋面上先设置阻根层,然后进行屋面构造层的施工,最后种植植物。
阻根层可以是阻根膜或特殊的防渗材料,其主要作用是阻止植物根系渗透到建筑结构中并防止水渗透。
施工时需要注意阻根层与屋面结构的牢固连接以及与屋面防水层的良好密封。
五、施工工艺1. 准备工作:清理屋面表面,确保干净整洁。
检查屋面结构,修复任何破损的部分。
2. 阻根层施工:按照设计要求,将阻根层材料铺设在屋面上,确保与屋面结构紧密连接,并与屋面防水层进行密封处理。
3. 屋面构造层施工:根据设计要求,进行屋面保温、排水和隔热层的施工,并对连接部位进行严密处理。
4. 种植植物:按照设计方案,在屋面上种植适合生长的植物,注意选择适应当地气候和屋面条件的植物。
六、劳动组织种植屋面阻根防水层施工工法需要组织具备相关经验和技能的施工队伍,并配备专业的技术人员进行指导和监督。
七、机具设备种植屋面阻根防水层施工工法所需的机具设备包括施工车辆、吊篮、铺装机、喷涂设备、植物种植工具等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
For personal use only in study and research; not for commercial use一、工法特点1.1种植屋面具有以下七点优势:1.1.1改善城市环境面貌,提咼市民生活和工作环境质量;1.1.2改善城市热岛效应;1.1.3降低城市排水负荷;1.1.4保护建筑物顶部,延长屋顶建材使用寿命;1.1.5提咼建筑保温效果,降低能耗;1.1.6消弱城市噪音,缓解大气浮尘,净化空气;1.1.7提高国土资源利用率。
被称为“改善地球气候变暖的十大有效措施之一”。
1.2种植屋面把工程防水、屋顶绿化和节能隔热三者结合起来,在技术上形成一个完整的体系,有利于工程质量和室内环境的改善和提高,对城市“热岛效应”具有一定程度的缓解作用;有利于增加城市大气中的氧气含量,吸收有害物质,减轻大气污染;有利于改善居住生态环境,美化城市景观,实现人与自然的和谐相处。
?1.3种植屋面不仅要求屋面不渗不漏,满足房屋的使用功能,还要保证植物有良好的生长环境,同时还要求屋面能够保水和顺利排除多余积水,因此。
相对于传统屋面,在构造上要保证防水层耐根系穿刺、多了隔根层、疏水层、隔土层、种植介质和植物层等层次的施工,其给、排水系统要实现灌、蓄、疏、排一体化的要求,施工程序复杂、技术要求高。
?二、适用范围适用于民用建筑工程中采用种植物的隔热屋面工程,以及地下车库顶板、裙楼屋面、屋顶等有种植要求的园林建筑工程。
三、工艺原理通过对屋面结构层、保温层、找坡层、找平层、防水层、防水保护层、隔根层、蓄排水层、隔土层、种植介质和植物层等各个层次的施工,以及蓄、疏、排水系统,形成隔热、抗渗、环保节能的种植屋面。
四、施工工艺流程及操作要点4.1施工工艺流程施工准备-排水沟施工-保温隔热层-找平(坡)层-一道防水层T二道防水层T防水保护层T细节构造修补T耐根层T蓄排水板施工—无纺布施工—种植土施工—植被层4.2施工工艺流程简图施工准备基层处理4.3操作要点4.3.1种植屋面施工前,针对现场实际情况,首先完善屋面构造中的零星构造,如排烟风帽、设备基座、出屋面排气管等零星设施;其次,针对屋面构造要求,设置必要的排水沟,采用240mm厚砖墙砌筑,墙高800mm,比种植土层高100mm;间距4m设置构造柱,有利于挡土墙与楼面的整体稳定性。
面层抹1:4水泥砂浆。
同时,按照图纸设计要求,预留种植屋面与排水沟之间的排水洞,详见附图一。
432保温层施工:首先清理基层,将屋面上的垃圾、杂物等清理干净,各种出屋面管道包裹封堵,基层必须干燥。
挤塑板铺设:采用铺70mm厚挤塑聚苯板作为屋面保温层,施工时首先弹出排板线,按排板线排好板,相邻聚苯板应错缝铺设,作业面上尽量减少裁割,板块间的缝隙用小块聚苯板填塞严密,保温板铺设要平整,不得出现鼓胀以及大错缝。
铺设时应认真操作,铺顺平整,操作中应避免材料在屋面上堆积或二次倒运,保证均匀铺设,保温板边角处尤其要注意,女儿墙石或粗砂砾;钢丝拦网DN110PVC排水管防止边线不直,边角不整齐,影响找坡、找平和排水。
板块紧密铺设、铺平、垫稳、嵌缝密实,否则会影响找坡、防水效果。
在保温板铺设中,项目人员根据质量验收规范要求,做好过程验收及其技术指导。
在已铺完的保温板上行走或进行下道工序施工时,必须在其上面铺垫脚手板。
保温板不得破碎、缺棱掉角,铺设时遇有缺棱掉角或破碎不齐的,锯平后拼接使用。
433找坡层施工前,将材料拌和均匀后(体积比水泥:焦渣=1:6,焦渣粒径三30mm),采用塔式起重机吊运,根据铺设厚度分层铺设;按2%的坡度拉线找坡,最低处不小于40伽。
在铺设过程中,采用找坡贴饼为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平。
铺设完成后,用喷壶喷洒清水,让水泥焦渣可以充分的结合,同时,使用平板振捣器反复振捣,并随时用2m靠尺检查平整度,将多余部分铲掉,凹处填平,直到平整出浆为止。
对于墙根、边角周围不易振捣部位用木板拍打密实。
屋面防水选用4mm厚SBS弹性改性沥青防水卷材施工,作业前,对进场材料进行复检,合格后方可施工。
屋面防水层施工工艺流程:基层处理-涂刷基层处理剂-附加层施工T热熔铺贴大面积防水卷材T热熔封边T蓄水试验T放水、清理面层1、基层处理:铺贴卷材前将找平层表面的突起物、砂浆等杂物清除,把尘土清理干净。
涂刷沥青冷底子油,要求涂刷均匀一致,不透底、遮盖率100%。
基层处理剂干燥后方可进行下道工序。
2、附加层施工:在所有阴阳角、天沟、檐口、女儿墙泛水,伸出屋面管道根部等易发生渗漏的薄弱部位都必须增加附加层,要求进行满粘,不得空鼓,无皱褶,附加层宽度为500mm。
3、热熔铺贴大面积防水卷材:在基层弹好基准线,将卷材定位后,重新卷好,点燃火焰喷枪,烘烤卷材底面与基层交界处,使卷材底边的改性沥青熔化,边加热边沿卷材长边向前滚铺,排除空气,使卷材与基层粘结牢固。
卷材在屋面与立面转角处,女儿墙泛水处及穿屋面管等部位需向上铺贴至种植土层面上250mm处才可进行末端收头处理。
4、热熔封边将卷材搭接缝处用汽油喷灯烘烤,火焰的方向应与操作人员前进方向相反。
先封长边,后封短边。
最后用改性沥青密封胶将卷材收头处密封严实。
5、蓄水试验屋面防水层完工后,应做蓄水试验,蓄水24h无渗漏为合格。
屋面防水施工完成后,采用C20细石砼作为防水保护层,内配© 4@150X 150双向单层钢丝网片,对砼产生的细微裂缝有良好的控制作用,同时,防水保护层还兼顾耐根穿刺作用,对种植屋面起到良性防护作用。
种植屋面耐根穿刺层选类多样,经该工程设计图纸表明,本工程种植屋面采用30mm厚聚氯乙烯泡沫塑料板搭接拼缝,铺设于防水保护层上部,起到耐根穿刺,防腐隔热功能。
437 HDPE排水层施工排水层设置的原因是考虑到屋面种植土层较薄,土表水分易蒸发,土壤水分的缺失对植物正常发育造成影响。
在我国,种植屋面的排水板种类多样,为保证种植屋面的良性蓄排水作用,采用HDPE蓄排水板,此类排水板具有防水隔热功能、导水蓄水、高柔韧度和受压强度、耐根系穿刺性能好、高稳定性和强耐腐蚀性、施工简单等优势。
HDPE排水板可采用搭接法施工,短边搭接100MM,长边搭接150mm,且顺水方向铺设,在阴阳角处,采用整块排水板铺设,上翻至屋面种植土层以上;遇屋面排气管等管道时,采用附加层加强措施铺设。
438铺设隔土层铺设一层聚酯纤维无纺布隔土层,搭接缝用线绳缝合连接,四周上翻至土层以上100mm,端部及收头50mm范围内用胶粘剂与基层粘牢。
根据设计要求铺设不同厚度的种植土。
1、出屋面排气管道设施种植屋面排气管道尽量避免设备构造复杂地带,排气管设置间距 < 6m;因种植屋面使用情况较为复杂,在排气管外侧加设保护管。
例如,排气管为DN75,保护管为DN110,中间缝隙采用耐候硅酮结构胶封堵严密,保护管周边抹八字角。
2、排水设施种植屋面通往排水沟的排水口预留150X 150洞口,抹灰完成,增加防水附加层,再次埋设安装DN 110 PVC排水管,缝隙采用细石砼振捣密实,防水卷材与排水口粘接牢固可靠。
排水口处采用钢丝网片包裹鹅卵石,放置在排水口处,封堵密实,起到过滤土层作用,防水水土流失。
3、阴阳角细部构造排水沟与种植屋面衔接构造处,采用细石砼抹成大八字,保护防水保护层,利于排水。
五、材料与设备5.1主要使用材料:,应有产品入晋登记备案、产品合格证及检测报告,并经见证取样复试合格,用于屋面保温层。
,经复检合格后,用于屋面找平层。
PY H型4mm防水卷材,经过复检合格后,可用于屋面防水层施工。
,用于耐根穿刺层施工。
,凸点向上》20mm。
5.2主要施工机械本工法所用机具设备无特殊要求,具体详见下表:六、劳动力组织种植屋面工程施工过程中主要需要以下劳动力组织七、质量控制7.1应执行的规范与规程7.2质量要求1、找平层和找坡层所用的原材料及配合比,应符合设计要求。
水泥不得选用火山灰水泥。
检验方法:检查出厂合格证、检验报告和计量设备。
2、找平层和找坡层的排水坡度,应符合设计要求,一般为2%-3%。
水泥、砂都应经过复试检测,找平层厚度不得小于30mm。
3、保温材料质量应符合设计要求,厚度负偏差为5%,且不得大于4mm,燃烧系数采用B1级以上材料;容重大于等于23kg/m3。
4、种植屋面挡墙泄水孔的留设位置必须符合设计要求,并不得堵塞,不得小于DN110型。
检验方法:观察和尺量检查。
?5、防水卷材质量,铺设方式,应符合设计规范要求。
按照图纸要求选用低温弯折温度-20C ;厚度》4mm;检查方法:检查出厂合格证,进行复检检测。
6、种植屋面防水层施工必须符合设计要求,不得有渗漏现象。
检验方法:蓄水至淹没屋面高点5cm,观察24小时后无渗漏现象。
7、HDPE排水板物理指标压缩强度》200MPA;规格为H-20型凸向板。
检查方法:核对产品检验报告与产品实际情况是否符合。
&聚酯无纺布物理指标要求》300g/〃。
检查方法:核对产品检验报告与产品实际情况是都符合1、找坡层表面平整度允许偏差为7mm,找平层表面平整度允许偏差为5mm。
2、板块材料保温层表面平整度允许偏差为5mm;接缝高低差允许偏差为2mm。
?3、蓄排水板厚度和泄水口高度应符合所种植物的耐旱和耐水要求。
?检验方法:观察和尺量检查。
4、防水卷材焊接搭接宽度,符合规范要求,搭接宽度为100mm, 搭接宽度允许偏差为-10mm。
检查方法:观察和尺量检查。
5、种植土表面平整,排水坡度应符合设计要求。
?检验方法:观察和尺量检查。
八、安全措施8.1所有进场人员,必须先进行安全知识普及教育,贯彻有关安全生产文件精神,遵循安全的规章制度。
特殊工种应经专业培训,考试合格后持证上岗,更换工种前,进行专业安全知识培训,合格后方可上岗。
8.2运输线路要畅通,各项运输设施应牢固可靠,屋面孔洞及檐口应有安全防护措施。
?8.3操作现场禁止吸烟。
严禁在防水层的上方进行电、气焊工作,以防引起火灾和损伤防水层。
?8.4必须切实做好防火工作,备有必要且充足的消防器材,一旦发生火灾,严禁用水灭火。
?8.5施工现场及作业面的周围不得存放易燃易爆物品。
九、环保措施9.1成立对应的施工环境卫生管理机构,在工程施工过程中严格遵守国家和地方政府下发的有关环境保护的法律、法规和规章,遵照国家或行业的各工种劳动保护条例规定实施环境保护。
?9.2防水层应采用耐腐蚀、耐霉烂、耐穿刺、无有害物质的环保型防水材料。
?9.3根据施工平面图布署,统一安排、统一堆放材料及机械设备,应做到文明施工,工完料净。
9.4对施工机械进行全面的检查和维修保养,保证设备始终处于良好状态,避免噪音、泄漏和废油、废弃物造成的污染,杜绝重大安全隐患。
9.5经常进行环境卫生宣传教育,对宿舍定期检查消毒,防止发生疾病。
