装饰装修工程-楼地面工程清单工程量计算规则

合集下载

装饰装修定额计价工程量计算规则

装饰装修定额计价工程量计算规则

4、整体面层、块料面层中的楼地面项目、楼梯项目,均不包括踢脚板、楼梯侧 面、牵边;台阶不包括侧面、牵边;设计有要求时,按相应定额项目计算。 楼梯和台阶的侧面、牵边等应另行执行零星项目子目。
5、楼地面铺贴块料面层子目,定额中只包括了块料面层的粘接层,不包括粘接 层之下的结合层。结合层另按本节找平层的相应规定计算。
18、木楼地面 1)硬木地板,定额按不带油漆考虑;若实际使用成品木地板(带油漆地板),
按其做法套用相应子目,扣除子目中刨光机械,其他不变。 2)木踢脚板,定额按实木踢脚板和装饰夹板踢脚板分别列项。其中实木踢脚板
子目,定额按踢脚板直接钉铺在墙面上编制。设计要求做基层板时另按墙、 柱饰面中基层板子目计算。 3)实木踢脚板子目,定额按踢脚板直接钉铺在墙面上编制。若设计要求做基层 板,另按定额第二节墙、柱饰面中的基层板子目计算。 11、地毯 1)楼地面地毯项目,定额按不固定、固定单层和固定双层三种形式分别列项。 固定单层是指地毯不带胶垫;固定双层是指地毯带胶垫需固定胶垫及地毯。 2)如遇异形房间设计允许接缝时,人工乘1.1系数;设计不允许接缝时,人工乘 1.2系数,地毯损耗率根据现场裁剪情况据实测定。 二、楼地面工程定额划分 1)找平层8个子目,9-1-1~9-1-8; 2)楼地面整体面层27个子目, 9-1-9~9-1-35; 3)楼、地面块料面层81个子目,9-1-36 ~9-1-116; 4)木楼、地面及其它饰面45个子目,9-1-117 ~9-1-163; 5)补充定额16个子目,9-1-164 ~9-1-179.
格块料600×600mm,1:2.5水泥砂浆,计算该图案及外边线范围内异形块料的 工程量和定额直接工程费。 解:1)成品图案面积=2.0×2.0×3.14/4 =3.14m2

装饰装修工程计算规则

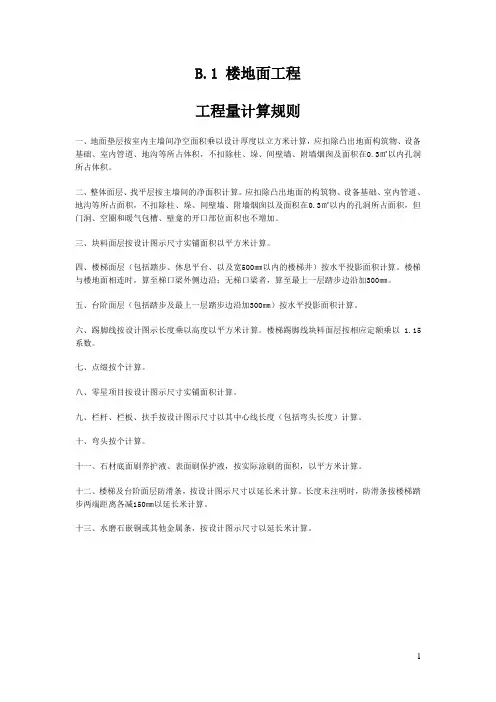

装饰装修工程计算规则

工程量计算规则一、地面垫层按室内主墙间净空面积乘以设计厚度以立方米计算,应扣除凸出地面构筑物、设备基础、室内管道、地沟等所占体积,不扣除柱、垛、间壁墙、附墙烟囱及面积在0.3㎡以内孔洞所占体积。

二、整体面层、找平层按主墙间的净面积计算。

应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积,不扣除柱、垛、间壁墙、附墙烟囱以及面积在0.3㎡以内的孔洞所占面积,但门洞、空圈和暖气包槽、壁龛的开口部位面积也不增加。

三、块料面层按设计图示尺寸实铺面积以平方米计算。

四、楼梯面层(包括踏步、休息平台、以及宽500㎜以内的楼梯井)按水平投影面积计算。

楼梯与楼地面相连时,算至梯口梁外侧边沿;无梯口梁者,算至最上一层踏步边沿加300㎜。

五、台阶面层(包括踏步及最上一层踏步边沿加300㎜)按水平投影面积计算。

六、踢脚线按设计图示长度乘以高度以平方米计算。

楼梯踢脚线块料面层按相应定额乘以 1.15系数。

七、点缀按个计算。

八、零星项目按设计图示尺寸实铺面积计算。

九、栏杆、栏板、扶手按设计图示尺寸以其中心线长度(包括弯头长度)计算。

十、弯头按个计算。

十一、石材底面刷养护液、表面刷保护液,按实际涂刷的面积,以平方米计算。

十二、楼梯及台阶面层防滑条,按设计图示尺寸以延长米计算。

长度未注明时,防滑条按楼梯踏步两端距离各减150㎜以延长米计算。

十三、水磨石嵌铜或其他金属条,按设计图示尺寸以延长米计算。

说明一、本章水泥砂浆、水泥白石子浆、混凝土、三合土、炉(矿)渣混凝土的配合比,如设计规定与定额不同时,可以换算,但人工、机械用量不变。

二、水泥砂浆楼地面面层设计厚度每增减5㎜,按水泥砂浆找平层每增减5㎜项目执行。

三、水磨石楼梯面层定额内已包括水泥砂浆结合层,设计要求结合层厚度不同时,按水泥砂浆找平层每增减5㎜项目执行。

四、楼地面项目均不包括踢脚板工料。

楼梯踢脚板、侧面及板底抹灰,按设计要求,套用相应定额项目。

台阶牵边、侧面装饰,按设计要求,套用相应定额项目。

装饰装修工程量计算规则

装饰装修工程量计算规则

【例1.3】 某建筑物内一楼梯如图1.2所示, 同走廊连接,采用直线双跑形式,墙厚 240mm,梯井300mm宽,楼梯满铺芝麻 白大理石,试计算其工程量。
【解】
楼梯工程量=(3.3-0.24)×(0.20+2.7+ 1.43)

=3.06×4.33

=13.25(m2)
图1.2
【例1.4】 某学院办公楼入口台阶如图1.3所 示,花岗石贴面,试计算其台阶工程量。
(11.5)扶手、栏杆、栏板适用于楼梯、走廊、 回廊及其他装饰性栏杆、栏板。
(11.6)定额中的零星项目,适用于楼梯侧面、 台阶的牵边,小便池,蹲台,池槽,面积在 1m2以内且定额未列项目的工程。
(11.7)镶拼面积小于0.015m2的石材执行点缀 定额。
二、 墙柱面工程
教学目的和要求: 1、掌握内、外墙一般抹灰、装饰抹灰、镶贴块料工
柱侧面工程量=0.16×3.9×6=3.744(m2)
门洞口工程量=1.5×2.7×2=8.1(m2)
墙面抹灰工程量=15.06×3.9+3.744-8.1
=58.734+3.744-8.1

=54.38(m2)
(7)栏板、栏杆 栏板、栏杆(包括立柱、扶手或压顶等)抹灰按中心线的立
图1.3
【解】
工程量=(4+0.3×2)×(0.3×2+0.3) +(3.0-0.3)×(0.3×2+0.3)

=4.6×0.9+2.7×0.9

=6.57(m2)
(8)栏杆、扶手 计算规则——栏杆、扶手包括弯头长度按延长
米计算。 计算公式是:
L (楼梯踏步板水平投影长度1.15+0.15 21.15+ 梯井宽度) 2楼梯层数+顶层一个踏步板的宽度

装饰装修工程-楼地面工程(含扶手、栏杆)清单工程量计算规则

装饰装修工程-楼地面工程(含扶手、栏杆)清单工程量计算规则

定额工程量计算规则 • 1.0.1找平层的工程量按相应面层的工程量计算规则计算。 • 1.0.2整体面层的工程量按下列规定计算。 ➢ 整体面层,踢脚线, ➢ 楼梯面层,台阶面层, 同清单工程量计算规则
➢ 阳台、雨篷的面层抹灰,并入相应的楼地面抹灰项目计 算。雨篷顶面带反檐或反梁者,其工程量乘以系数1.20。 反檐只适用于高出板面600mm以内的装饰檐板,高度 超过600mm的檐板作栏板计。
2.有关工程项目特征说明
• (5)填充层是指轻质的松散(炉渣、膨胀蛭 石、膨胀珍珠岩等)或块体材料(加气混凝 土、泡沫混凝土、泡沫塑料、矿棉、膨胀 珍珠岩、膨胀蛭石块和板材等)以及整体材 料(沥青膨胀珍珠岩、沥青膨胀蛭石、水泥 膨胀珍珠岩、膨胀蛭石等)填充层。
• (6)面层是指整体面层(水泥砂浆、现浇水 磨石、细石混凝土、菱苦土等面层)、块料 面层(石材、陶瓷地砖、橡胶、塑料、竹、 木地板)等面层。
整体面层
橡塑面层
块料面层
其他材料面层
踢脚线
台阶装饰
楼梯装饰
零星装饰项目
扶手、栏杆、栏板装饰
1.整体面层(编码:020101)
整体面层是指大面积整体浇筑、连续施 工而成的现制地面或楼面。
楼地面整体面层工程量清单项目包括: • 水泥砂浆楼地面(编码:020101001) • 现浇水磨石楼地面(编码:020101002) • 细石砼楼地面(编码:020101003) • 菱苦土楼地面(编码:020101004)
1 地面铺贴花岗岩块料(1:2水泥砂浆贴)
①~②×A~C 1 ②~③×A~C 1
3.90-0.24 6.00-0.24 5.10-0.24 6.00-0.48
21.08 ㎡ 26.83 ㎡
47.91 ㎡ 47.9按设计图纸注明 项目位置,主要材料及其产地、品牌、规 格,砂浆、水泥石子浆等配合比及强度等 级,操作工艺要求(层数、遍数、拼花 等);并根据每个项目可能包含的工程内 容进行组合构成各个清单项目。

楼地面工程量计算规则

楼地面工程量计算规则

楼地面工程量计算规则
计算规则:楼地面装饰面积按饰面的净面积计算,不扣除0.1m2以内的孔洞所占面积,拼花部分按实贴面积计算
1)楼地面面层
计算规则:楼地面装饰面积按饰面的净面积计算,不扣除0.1m2以内的孔洞所占面积,拼花部分按实贴面积计算。

计算公式:楼地面面层工程量=房间净长X房间净宽-0.1m2以上的孔洞所占面积
2)楼梯面层
计算规则:楼梯面积(包括踏步、休息平台以及小于50mm宽的楼梯井)按水平投影面积计算。

计算公式:楼梯面层工程量=楼梯间水平投影净面积一大于50mm宽楼梯井面积
3)台阶面层
计算规则:台阶面层(包括踏步及最上一层踏步沿300mm)按水平投影面积计算
计算公式:台阶面层工程量=(台阶水平投影长+300mm)X台阶宽
4)踢脚线
计算规则:踢脚线按实贴长乘以高,按m2计算,成品踢脚线按实贴延长米计算。

按相应定额乘以1.15系数。

计算公式:楼地面踢脚线工程量=实贴长X踢脚板高
楼地面踢脚线工程量(成品)=实贴延长米
楼梯踢脚线工程量二实贴长X踢脚板高X1.15
楼梯踢脚线工程量(成品)=实贴延长X踢脚板高X1.15
5)栏杆、栏板、扶手
计算规则:栏杆、栏板、扶手均按其中心线长度与延长米计算,计算扶手时不扣除弯头所占长度。

计算公式:栏杆、栏板、扶手工程量=各跑楼梯X斜长系数+平台、栏杆、栏板、扶手长度。

6)弯头及零星项目
计算规则:弯头工程量按个计算;零星项目按实铺面积计算。

装饰工程的工程量计算规则及公式

装饰工程的工程量计算规则及公式

装饰工程的工程量计算规则及公式一、楼地面工程工程量计算规则及公式(一)地面垫层计算规则:按室内主墙间净空面积乘设计厚度以m3计算。

应扣除:凸出地面的构筑物、设备基础、室内铁道、地沟等所占体积。

不扣除:柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内孔洞所占面积。

但门洞、空圈、壁龛的开口部分亦不增加。

主墙系指墙厚≥120mm的墙体。

(二)整体面层、找平层计算规则:按主墙间净空面积以平方米计算。

应扣除:凸出地面构筑物、设备基础、室内管道、地沟等所占面积。

不扣除:柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内的孔洞所占面积,但门洞、空圈、暖气包槽、壁龛的开口部分亦不增加。

(三)块料面层计算规则:按图示尺寸实铺面积以平方米计算,应扣除突出地面不做面层的地方,门洞、空圈、暖气包槽和壁龛的开口部分的工程量并入相应的面层内计算。

(四)楼梯面层计算规则:楼梯整体面层(包括踏步、休息平台以及小于200mm宽的楼梯井)按水平投影面积计算。

楼梯与走廊连接的,以楼梯沿口梁外缘为界,线内为楼梯面积,线外为走廊面积。

楼梯块料面层按展开实铺面积计算。

(五)台阶计算规则:台阶整体面层(包括踏步及最上一层踏步沿300mm)按水平投影面积计算,块料面层按展开(包括两侧)实铺面积计算。

(六)踢脚板计算规则:水泥砂浆、水磨石踢脚板按延长米计算,洞口、空圈长度不予扣除,洞口、空圈、垛、附墙烟囱等侧壁长度亦不增加;块料面层踢脚线按图示尺寸以实贴延长米计算,门洞扣除,侧壁增加。

(七)散水、防滑坡道计算规则:按图示尺寸以平方米计算。

计算公式为:S=(L外+4*散水宽度-台阶、花坛等所站散水长度)*散水宽度。

(八)栏杆、扶手计算规则:栏杆、扶手包括弯头长度按延长米计算。

计算公式是L=(楼梯踏步板水平投影长度*1.18+0.15*2*1.18+楼梯井宽度)*2*楼梯层数+顶层一个踏步板的宽度二、墙柱面工程工程量计算规则及公式(一)内墙面抹灰计算规则:按内墙面面积计算,应扣除:门窗洞口和空圈所占的面积,不扣除:踢脚板、挂镜线、0.3m2以内的孔洞、墙与构件交接处的面积;不增加:洞口侧壁和顶面抹灰面积不增加;应合并:墙垛和附墙烟囱侧壁面积应并入内墙抹灰工程量。

装饰工程工程量计算规则与方法

装饰工程工程量计算规则与方法

装饰工程工程量计算规则与方法一、楼地面装饰工程
1.整体面层及找平层
二、墙、柱面装饰与隔断、幕墙工程1.墙面抹灰
三、天棚工程
四、油漆、涂料、裱糊工程
五、其他装饰工程
六、拆除工程
七、措施项目
《工程量计算规范》中给出了脚手架、混凝土模板及支架、垂直运输、超高施工增加、大型机械设备进出场及安拆、施工降水及排水、安全文明施工及其他措施项目的计算规则或应包含范围。

除安全文明施工及其他措施项目外,前6项都详细列出了项目编码、项目名称、项目特征、工程量计算规则、工作内容,其清单的编制与分部分项工程一致。

1.脚手架
2.混凝土模板及支架
3.垂直运输
4.超高施工增加
5.大型机械设备进出场及安拆
6.施工排水、降水
7.安全文明施工及其他措施项目
(1)安全文明施工费是指工程施工期间按照国家现行的环境保护、建筑施工安全、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。

(2)其他措施项目包括夜间施工,费夜间施工照明,二次搬运、冬雨季施工、地上、地下设施,建筑物的临时保护设施,已完工程及设备保护等。

装饰装修工程量(清单)计算规则--

装饰装修工程量(清单)计算规则--

第一节楼地面工程一、相关知识楼地面是指楼面和地面,其主要构造层次一般为基层、垫层和面层,必要时可增设填充层、隔离层、找平层、结合层等.(1)楼地面各构造层次的材料种类及其作用①基层:指楼板、夯实土基。

②垫层:指承受地面荷载并均匀传递给基层的构造层。

③填充层:指在建筑楼地面上起隔音、保温、找坡或敷设暗管、暗线等作用的构造层.④隔离层:指起防水、防潮作用的构造层。

⑤找平层:指在垫层、楼板或填充层上起找平、找坡或加强作用的构造层,一般为水泥砂浆找平层。

⑥结合层:是指面层与下层相结合的中间层。

⑦楼地面面层:按使用材料和施工方法的不同分为整体面层和块料面层.(2)楼地面各种辅助材料或工序及其作用①嵌条材料是指用于水磨石的分格、做图案等的嵌条,有铜嵌条、玻璃嵌条、铝合金嵌条、不锈钢嵌条等。

②酸洗、打蜡、磨光是指水磨石、菱苦土、陶质块料等用酸(草酸)清洗油渍、污渍,然后打蜡(蜡脂、松香水、鱼油、煤油等按设计要求配合)和磨光。

③颜料是指用于水磨石地面、踢脚线、楼梯、台阶和块料面层勾缝所需配置石子浆或砂浆内加添的材料(耐碱的矿物颜料)。

④压线条是指地毯、橡胶板、橡胶卷材铺设的压线条。

常用的有铝合金、铜、不锈钢压线条等。

⑤地毯固定配件是指用于固定地毯的压棍脚和压棍。

⑥防滑条是用于楼梯、台阶踏步的防滑设施,有铜、铁防滑条等。

⑦扶手固定配件是指用于楼梯、台阶的栏杆柱、栏杆、栏板与扶手相连接的固定件,靠墙扶手与墙相连接的固定件。

⑧防护材料是指耐酸、耐碱、耐臭氧、耐老化、防火、防油渗等材料。

二、楼地面工程分部说明楼地面工程分部包括整体面层、块料面层、橡塑面层、其他材料面层,踢脚线、楼梯装饰,扶手、栏杆、栏板装饰,台阶装饰及零星装饰等项目内容.适用于楼地面、楼梯、台阶等装饰工程。

(1)垫层、找平层、防水层的项目特征包括材料种类、厚度、砂浆配合比等内容.(2)面层的项目特征包括面层材料品种、规格、颜色、嵌缝材料种类、防护材料种类、酸洗、打蜡要求等内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附录B装饰装修工程工程量清单项目及计算规则一、概况二、附录B.1 楼地面工程三、附录B.2墙、柱面工程四、附录B.3天棚工程五、附录B.4门窗工程六、附录B.5油漆、涂料、裱糊工程七、附录B.6其他工程随着人们物质生活的提高,建筑装饰档次逐年上升,其造价已接近或超过土建工程造价,专业的建筑装饰企业逐渐成熟、壮大,成为建筑行业一大支柱产业。

鉴于上述现实,我们将“装饰工程工程量清单项目及计算规则”单独列为附录B(以下简称附录B)。

(一)内容及适用范围(二)章、节、项目的设置(三)有关问题的说明1.包括内容:附录B清单项目包括楼地面工程,墙柱面工程,天棚工程,门窗工程,油漆涂料裱糊工程,其他工程共六章四十七节二一四个项目。

2.适用范围:附录B清单项目适用于采用工程量清单计价的装饰装修工程。

1.附录B清单项目与《全国统一建筑装饰装修工程消耗量定额》(以下简称消耗量定额)章、节、项目设置进行适当对应衔接。

2.消耗量定额的装饰装修脚手架及项目成品保护费、垂直运输费列入工程清单措施项目费,附录B减至六章。

3.附录B清单项目“节”的设置,基本保持消耗量定额顺序,但由于清单项目不是定额不能将同类工程一一列项,如:消耗量定额将楼地面工程的块料面层分为天然石材、人造大理石板、水磨石、陶瓷地砖、玻璃地砖……等,而在清单项目中只列一项“块料面层”。

还有一些在消耗量定额中列为一节,如“分隔嵌条、防滑条”列为一节,而在清单项目中,嵌条、防滑条仅是项目的一项特征。

为此,清单项目仅有四十七节。

4.附录B清单项目“子目”设置,在消耗量定额基础上增加了:楼地面水泥砂浆、菱苦土整体面层、墙柱面一般抹灰项目、特殊五金安装、存包柜、鞋柜、镜箱等项目。

1.附录之间的衔接(1)附录B清单项目也适用于附录E(园林绿化工程工程量清单项目及计算规则)中未列项的清单项目。

(2)附录A(建筑工程工程清单项目及计算规则)的垫层只适用于基础垫层,附录B中楼地面垫层包含在相关的楼地面、台阶项目内。

2.录B共性问题的说明(1)附录B清单项目中的材料、成品、半成品的各种制作、运输、安装等的一切损耗,应包括在报价内。

(2)设计规定或施工级组织设计规定的已完产品保护发生的费用,应列入工程量清单措施项目费用。

(3)高层建筑物所发生的人工降效、机械降效、施工用水加压等应包括在各分项报价内。

(一)概况(二)有关项目的说明(三)有关项目特征说明(四)工程量计算规则的说明(五)有关工程内容说明(六)举例本章共九节四十二个项目。

包括整体面层、块料面层、橡塑面层、其他材料面层、踢脚线、楼梯装饰、扶手、栏杆、栏板装饰、台阶装饰、零星装饰等项目。

适用于楼地面、楼梯、台阶等装饰工程。

1.零星装饰适用于小面积(0.5m2以内)少量分散的楼地面装饰,其工程部位或名称应在清单项目中进行描述。

2.楼梯、台阶侧面装饰,可按零星装饰项目编码列项,并在清单项目中进行描述。

3.扶手、栏杆、栏板适用于楼梯、阳台、走廊、回廊及其他装饰性扶手栏杆、栏板。

1.楼地面是指构成的基层(楼板、夯实土基)、垫层(承受地面荷载并均匀传递给基层的构造层)、填充层(在建筑楼地面上起隔音、保温、找坡或敷设暗管、暗线等作用的构造层)、隔离层(起防水、防潮作用的构造层)、找平层(在垫层、楼板上或填充层上起找平、找坡或加强作用的构造层)、结合层(面层与下层结合的中间层)、面层(直接承受各种荷载作用的表面层)等。

2.垫层,是指混凝土垫层、砂石人工级配垫层、天然级配砂石垫层、灰、土垫层、碎石、碎砖垫层、三合土垫层、炉渣垫层等材料垫层。

3.找平层,是指水泥砂浆找平层,有比较特殊要求的可采用细石混凝土、沥青砂浆、沥青混凝土找平层等材料铺设。

4.隔离层,是指卷材、防水砂浆、沥青砂浆或防水涂料等隔离层。

5.填充层,是指轻质的松散(炉渣、膨胀蛭石、膨胀珍珠岩等)或块体材料(加气混凝土、泡沫混凝土、泡沫塑料、矿棉、膨胀珍珠岩、膨胀蛭石块和板材等)以及整体材料(沥青膨胀珍珠岩、沥青膨胀蛭石,水泥膨胀珍珠岩、膨胀蛭石等)填充层。

6.面层,是指整体面层(水泥砂浆、现浇水磨石、细石混凝土、菱苦土等面层);块料面层(石材、陶瓷地砖、橡胶、塑料、竹、木地板)等面层。

7.面层中其他材料:(1)防护材料,是耐酸、耐碱、耐臭氧、耐老化、防火、防油渗等材料。

(2)嵌条材料,是用于水磨石的分格、作图案等的嵌条,如:玻璃嵌条、铜嵌条、铝合金嵌条、不锈钢嵌条等。

(3)压线条,是指地毯、橡胶板、橡胶卷材铺设的压线条,如:铝合金、不锈钢、铜压线条等。

(4)颜料,是用于水磨石地面、踢脚线、楼梯、台阶和块料面层勾缝所需配制石子浆或砂浆内加添的颜料(耐碱的矿物颜料)。

(5)防滑条,是用于楼梯、台阶踏步的防滑设施,如:水泥玻璃屑、水泥钢屑、铜、铁防滑条等。

(6)地毡固定配件,是用于固定地毡的压棍脚和压棍。

(7)扶手固定配件,是用于楼梯、台阶的栏杆柱、栏杆、栏板与扶手相连接的固定件;靠墙扶手与墙相连接的固定件。

(8)酸洗、打腊磨光,磨石、菱苦土、陶瓷块料等,均可用酸洗(草酸)清洗油渍、污渍,然后打腊(蜡脂、松香水、鱼油、煤油等按设计要求配合)和磨光。

1.“不扣除间壁墙和面积在0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积”与基础定额不同。

2.单跑楼梯不论其中间是否有休息平台,其工程量与双跑楼梯同样计算。

3.台阶面层与平台面层是同一种材料时,平台计算面层后,台阶不再计算最上一层踏步面积;如台阶计算最上一层踏步(加30cm),平台面层中必须扣除该面积。

4.包括垫层的地面和不包括垫层的楼面应分别计算工程量,分别编码(第五级编码)列项。

1.有填充层和隔离层的楼地面往往有二层找平层,应注意报价。

2.当台阶面层与找平台层材料相同时,而最后一步台阶投影面积不计算时,应将最后一步台阶的踢脚板面层考虑在报价内。

1.经业主根据施工图计算:一台阶水平投影面积(不包括最后一步踏步300mm )为29.34m2,台阶长度为:32.6m、宽度为300mm、高度为150mm,80mm厚混凝土C10基层、体积6.06m3,100m m厚灰土垫层、体积3.59m3,面层为芝麻白花岗岩、板厚25mm。

2.投标人报价计算:(1)花岗石面层(25mm厚)1)人工费:25元/工日×0.56工日/m2×29.34m2=410.76元2)材料费:白水泥0.55元/kg×0.155kg/m2×29.34m2=2.50元花岗石124元/m2×1.56m2/m2×29.34m2=5708.27元水泥砂浆1:3125元/m3×0.0299m3/m2×29.34m2=109.66元其他材料费2.4元/m2×29.34m2=70.42元小计:5890.85元3)机械费:灰浆搅拌机200L49.18元/台班×0.0052台班/m2×29.34m2=7.5元切割机:52.0元/台班×0.0969台班/m2×29.34m2=147.84元小计:155.34元4)合计:6456.95元(2)基层(80mm厚混凝土C10)1)人工费:32.27元/m3×6.06m3=195.56元2)材料费:151.30元/m3×6.06m3=916.88元3)机械费:15.61元/m3×6.06m3=94.60元4)合计:1207.04元(3)垫层100mm厚灰土3:71)人工费:22.73元/m3×3.59m3=81.60元2)材料费:22.37元/m3×3.59m3=80.31元3)机械费:1.78元/m3×3.59m3=6.39元4)合计:168.30元(4)踢脚板花岗石25mm厚,工程量32.6m21)人工费:2.81元/m×32.6m=91.61元2)材料费:14.16元/m×32.6m=461.65元3)机械费:1.42元/m×32.6m=46.29元4)合计:599.55元(5)综合1)直接费合计:8431.842)管理费:直接费×34%=2866.83元3)利润:直接费×8%=674.55元4)总计:11973.22元5)综合单价:11973.22元÷29.34m2=408.09元/m2分部分项工程量清单计价表工程名称:某工程第页、共页序号项目编码项目名称计量单位工程数量金额(元)综合单价合价020*********石材台阶面芝麻白花岗石25mm厚粘结层水泥砂浆1:3基层80mm厚混凝土C10垫层100mm厚灰土3:7m229.34408.0911973.22本页小计合计分部分项工程量清单综合单价计算表工程名称:某工程第页共页项目编码:020*********计量单位:m2项目名称:花岗岩台阶综合单价:408.08元序号定额编号工程内容单位数量综合单价(元)人工费材料费机械费管理费利润费小计花岗石台阶1-034面层芝麻白花岗石25mm厚m21.00014.00200.78 5.2974.8217.61312.5借北1-780mm厚混凝土C10基层m30.207 6.6731.25 3.2213.99 3.2958.42借北1-1100mm厚灰土3:7垫层m30.122 2.78 2.740.22 1.950.468.15借北1-174芝麻白花岗石25mm厚踢脚板m21.111 3.1215.73 1.58 6.95 1.6329.01合计26.57250.510.3197.7122.99408.08(一)概况(二)有关项目说明(三)有关项目特征说明(四)有关工程算说明(五)有关工程内容说明(六)举例:某宾馆玻璃断带电子感应自动门本章共十节二十五个项目。

包括墙面抹灰、柱面抹灰、零星抹灰、墙面镶贴块料、柱面镶贴块料、零星镶贴块料,墙饰面、柱(梁)饰面、隔断、幕墙等工程。

适用于一般抹灰、装饰抹灰工程。

1.一般抹灰包括:石灰砂浆、水泥混合砂浆、水泥砂浆、聚合物水泥砂浆、膨胀珍珠岩水泥砂浆和麻刀灰、纸筋石灰、石膏灰等。

2.装饰抹灰包括:水刷石、水磨石、斩假石(剁斧石)、干粘石、假面砖、拉条灰、拉毛灰、甩毛灰、扒拉石、喷毛灰、喷涂、喷砂、滚涂、弹涂等。

3.柱面抹灰项目、石材柱面项目、块料柱面项目适用于矩形柱、异形柱(包括园形柱、半园形柱等)。

4.零星抹灰和零星镶贴块料面层项目适用于小面积(0.5m2)以内少量分散的抹灰和块料面层。

5.设置在隔断、幕墙上的门窗,可包括在隔墙、幕墙项目报价内,也可单独编码列项,并在清单项目中进行描述。

6.主墙的界定以附录A“建筑工程工程量清单项目及计算规则”解释为准。
