建筑工程索赔范文
工程施工索赔范文

工程施工索赔范文:一、背景介绍某建筑工程有限公司(以下简称“乙方”)于2019年与某房地产开发有限公司(以下简称“甲方”)签订了一份建筑工程施工合同,合同编号为XXXX,工程名称为XXXX小区。
合同约定乙方负责该小区的建筑工程施工,合同总价款为人民币XXXX万元。
合同签订后,乙方按照约定开始了工程施工。
二、索赔事由在工程施工过程中,乙方遇到了以下不利因素,导致工程进度延误和额外费用产生,现根据合同条款向甲方提出索赔:1. 不可抗力因素:自2019年10月起,施工所在地连续遭受强降雨天气,导致施工现场积水严重,道路中断。
根据气象部门数据,该地区上述时间段内降雨量超过历年同期平均值的两倍。
由于降雨天气持续时间长,乙方不得不多次暂停施工,导致工程进度受到严重影响。
2. 设计变更:在工程施工过程中,甲方根据市场调研和销售需求,对建筑设计进行了多次变更。
累计变更次数达到五次,每次变更均导致工程量增加和施工难度提升。
乙方在接到变更通知后,均及时进行了调整和施工。
但由于变更频繁,导致工程进度受到进一步影响。
3. 甲方供应材料延误:根据合同约定,甲方负责供应工程所需的建筑材料。
然而,在工程施工过程中,甲方供应的部分材料多次延误,最长延误时间达到一个月。
由于材料延误,乙方不得不暂停施工,导致工程进度受到影响。
三、索赔依据1. 合同条款:根据合同通用条款第11.3条“不可抗力”规定,因不可抗力导致工程进度延误,乙方有权要求延长工期和赔偿额外费用。
本次降雨天气符合不可抗力的认定条件,乙方有权要求延长工期和赔偿额外费用。
2. 合同条款:根据合同通用条款第14.2条“设计变更”规定,甲方如需对设计进行变更,应提前通知乙方,并承担因变更导致的额外费用。
本次设计变更导致乙方额外付出了人力、物力和时间成本,甲方应承担相应赔偿责任。
3. 合同条款:根据合同通用条款第14.4条“甲方供应材料”规定,甲方应保证材料供应的及时性。
本次材料延误导致乙方施工进度受到影响,甲方应承担相应赔偿责任。
工程施工窝工索赔范文

工程施工窝工索赔范文尊敬的业主:根据我国《合同法》和《建设工程质量管理条例》的有关规定,以及双方签订的《建设工程施工合同》,我方认为在工程施工过程中,由于贵方的原因导致工程窝工,给我方造成了重大损失。
现就窝工索赔事宜提出如下报告:一、窝工情况概述1. 工程名称:XXXX建设工程2. 工程地点:XXXX地区3. 合同签订日期:XXXX年XX月XX日4. 合同约定的工期:XXXX年XX月XX日至XXXX年XX月XX日5. 实际窝工情况:自XXXX年XX月XX日起,由于贵方原因,工程进度严重滞后,导致工程窝工。
截至XXXX年XX月XX日,窝工天数为XX天。
二、窝工原因分析1. 贵方提供的施工图纸及技术要求不完整、不明确,导致施工过程中频繁变更,影响工程进度。
2. 贵方未能按照合同约定提供施工所需的场地、道路、水电等基础设施,影响施工队伍的正常施工。
3. 贵方在工程款的支付方面存在滞后,影响我方的材料采购和施工进度。
4. 贵方指派的现场管理人员对工程进度缺乏有效控制,导致工程窝工。
三、窝工损失计算1. 人工费用:根据合同约定,人工费用为XX元/天。
窝工天数为XX天,因此人工费用损失为XX元。
2. 材料费用:由于窝工,导致已购买的材料不能按计划使用,产生材料损耗。
根据合同约定,材料损耗费用为XX元/天。
窝工天数为XX天,因此材料损耗费用为XX元。
3. 设备租赁费用:由于窝工,导致施工设备不能正常使用,产生设备租赁费用。
根据合同约定,设备租赁费用为XX元/天。
窝工天数为XX天,因此设备租赁费用为XX元。
4. 管理费用:根据合同约定,管理费用为XX元/天。
窝工天数为XX天,因此管理费用损失为XX元。
综上所述,本次窝工损失总计为XX元。
四、索赔要求1. 贵方应承担本次窝工所造成的损失,向我方支付赔偿金总计XX元。
2. 贵方应确保工程进度按合同约定顺利进行,避免类似事件再次发生。
3. 贵方应对我方在此次窝工事件中所遭受的损失表示诚挚的歉意。
建筑工程停工索赔模板范文

建筑工程停工索赔模板范文尊敬的[对方公司/负责人称呼]:您好!我是[己方公司名称]负责[具体工程名称]的[你的身份]。
今天写这封信啊,真的是有点无奈,但咱们得好好聊聊这工程停工的事儿,还有我们应得的赔偿。
[阐述停工原因]这停工的原因是[具体的停工原因,如甲方未能按时提供施工场地、设计变更未及时通知、原材料供应中断等]。
您瞧,这就好比火车没油了(如果是供应中断的原因),或者前面的铁轨突然没了(如果是场地或者设计变更之类的原因),我们想继续干活儿都没辙啊。
[说明停工造成的损失]这一停工,可给我们带来了一箩筐的麻烦事儿,那损失就像流水一样,哗啦啦地往外淌啊。
再说说设备。
那些大型机械设备,就像一群嗷嗷待哺的巨兽,停工期间它们虽然没干活儿,但也得“吃饭”(设备的租赁费用、闲置期间的损耗维护等)。
比如说那台起重机,每天的租赁费用就是[X]元,从停工到现在,这设备租赁的损失就已经[计算出金额]元了。
还有其他的小型设备,加起来也不是个小数目呢。
另外,材料也出了大问题。
有些材料我们是提前按照工程进度采购的,现在工程停了,这些材料堆在那儿,有的都开始变质或者损坏了。
就像我们买了一堆新鲜的水果(比喻材料),本来打算马上做成水果拼盘(用于工程建设),结果现在只能眼睁睁地看着它们烂掉,这部分材料损失粗略估算也有[X]元。
[提出索赔要求]我们也不想把事情搞得太复杂,大家都是在建筑这个大圈子里混的,都不容易。
但是我们的损失是实实在在的,就像摆在眼前的大山一样,不能忽视呀。
希望您能理解我们的处境,尽快处理这个索赔事宜。
如果您对我们提出的索赔内容有任何疑问或者需要进一步的解释,欢迎随时联系我,我的电话是[电话号码]。
感谢您抽出时间来阅读这封信,期待您的积极回应。
[己方公司名称][具体日期]。

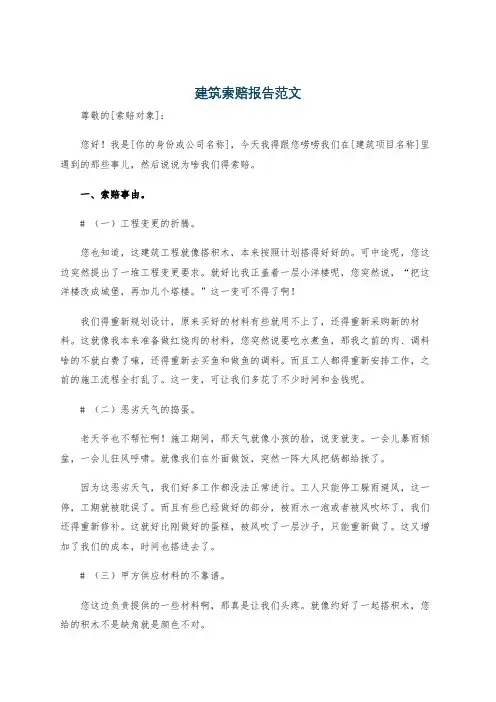

建筑索赔报告范文

建筑索赔报告范文尊敬的[索赔对象]:您好!我是[你的身份或公司名称],今天我得跟您唠唠我们在[建筑项目名称]里遇到的那些事儿,然后说说为啥我们得索赔。
一、索赔事由。
# (一)工程变更的折腾。
您也知道,这建筑工程就像搭积木,本来按照计划搭得好好的。
可中途呢,您这边突然提出了一堆工程变更要求。
就好比我正盖着一层小洋楼呢,您突然说,“把这洋楼改成城堡,再加几个塔楼。
”这一变可不得了啊!我们得重新规划设计,原来买好的材料有些就用不上了,还得重新采购新的材料。
这就像我本来准备做红烧肉的材料,您突然说要吃水煮鱼,那我之前的肉、调料啥的不就白费了嘛,还得重新去买鱼和做鱼的调料。
而且工人都得重新安排工作,之前的施工流程全打乱了。
这一变,可让我们多花了不少时间和金钱呢。
# (二)恶劣天气的捣蛋。
老天爷也不帮忙啊!施工期间,那天气就像小孩的脸,说变就变。
一会儿暴雨倾盆,一会儿狂风呼啸。
就像我们在外面做饭,突然一阵大风把锅都给掀了。
因为这恶劣天气,我们好多工作都没法正常进行。
工人只能停工躲雨避风,这一停,工期就被耽误了。
而且有些已经做好的部分,被雨水一泡或者被风吹坏了,我们还得重新修补。
这就好比刚做好的蛋糕,被风吹了一层沙子,只能重新做了。
这又增加了我们的成本,时间也搭进去了。
# (三)甲方供应材料的不靠谱。
您这边负责提供的一些材料啊,那真是让我们头疼。
就像约好了一起搭积木,您给的积木不是缺角就是颜色不对。
材料供应不及时,我们工人经常在工地干等着,啥也干不了,就像一群士兵等着武器才能打仗,结果武器一直不来。
而且送来的材料质量还有问题,我们用这些材料施工,做出来的东西不合格,还得返工。
这返工可不得了,材料浪费了不说,工人的工钱又得多付一份,这可都是额外的损失啊。
二、索赔费用明细。
# (一)额外的材料费用。
因为工程变更,我们重新采购材料花了[X]元。
那些被恶劣天气损坏而重新购买用于修补的材料,又花了[X]元。
总共额外的材料费用就是[X]元。
工程索赔案例及依据法律(3篇)

第1篇一、案例背景某建筑工程公司(以下简称“承包方”)与某房地产开发公司(以下简称“发包方”)于2012年签订了某住宅小区的建设工程合同。
合同约定,承包方负责该住宅小区的建设工程,工期为两年。
合同总价款为2亿元人民币,按工程进度分期支付。
然而,在工程实施过程中,由于各种原因,工程进度严重滞后,导致工程成本大幅增加。
承包方遂向发包方提出索赔,要求增加工程款及工期延长。
双方对此争议较大,未能达成一致意见,遂诉至法院。
二、案件事实1. 工程进度滞后在工程实施过程中,由于发包方提供的图纸存在错误,导致承包方多次返工。
同时,发包方在施工过程中多次变更设计,增加了工程量。
这些因素导致工程进度严重滞后,工期延长至三年。
2. 工程成本增加由于工程进度滞后,承包方不得不增加人力、物力投入,导致工程成本大幅增加。
具体如下:(1)人工费:由于工期延长,承包方不得不雇佣更多工人,导致人工费增加。
(2)材料费:由于工程量增加,材料消耗量也随之增加,导致材料费增加。
(3)设备租赁费:由于工期延长,承包方不得不租赁更多设备,导致设备租赁费增加。
(4)其他费用:如临时设施费、监理费等。
三、法律依据1. 《中华人民共和国合同法》根据《中华人民共和国合同法》第一百零七条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。
”2. 《中华人民共和国建筑法》根据《中华人民共和国建筑法》第四十一条规定:“建设单位未按照合同约定提供图纸、技术资料、施工场地、资金、材料等,影响工程进度的,应当承担相应的责任。
”3. 《中华人民共和国建设工程质量管理条例》根据《中华人民共和国建设工程质量管理条例》第二十一条规定:“建设单位未按照合同约定提供图纸、技术资料、施工场地、资金、材料等,影响工程进度的,应当承担相应的责任。
”四、法院判决法院审理后认为,发包方在工程实施过程中存在以下违约行为:1. 提供的图纸存在错误,导致承包方多次返工。
范文参考:索赔意向书范例(4篇)

范文参考:索赔意向书范例(4篇)范文参考:索赔意向书范例(4篇)。
索赔意向书致:_____县经济开发区建设投资有限公司________项目管理咨询有限公司由于20____年____月____日工程施工场地供水管道被其他单位破坏,导致大量水源及土方流入我标段基槽内,造成我标段基础内模板、铁件、支撑树被淹埋,并且基坑内大量积水,使我方无法正常施工。
此次管道破坏使我施工方所承包的标段发生了如下费用及损失:1、施工人员窝工补偿,进退场费用;2、材料损失的补偿费用;3、降排水措施补偿费用;4、人工清除淤泥补偿费用;5、其它相关的企业管理费、现场经费等补偿费用;以上发生的损失,是一个有经验的承包商也无法预计的,按照合同文件的规定,业主应对我部上述发生的费用给予补偿,以利我部减少损失,恢复施工继续履行好合同的责任和义务。
此!致!____县____建筑安装工程公司____第六标段项目部20____年____月____日索赔意向书致:__我公司于2022年1月中标海宁市硖许公路(周王庙至长安段)改建工程第五合同段,2022年1月18日开工到现在,工期过去五分之三,但工程进展缓慢。
由于2022年7月25日在K__+__0处挖方施工时,发现海宁自来水二公司的东西走向供水主管道位于挖方范围内,加上电信、电力管线等原因,导致路基一直停工长达7个月,2022年3月初自来水新管路和电力管线才施工迁移完毕,旧自来水管道才停止使用。
还有K__+385~K__+700范围内建筑材料和民房施工升降机的拉线依然存在,仍旧成为路基施工的障碍。
由于2022年1月19日在辛江桥左幅3号桥台灌注桩施工中,桩位正好在污水管上,钻机架设桩位一直不能开钻,导致灌注桩施工队一直怠工。
计划2022年__月初开工的吴家埭桥也因为电信管线和两水工程一直没有开工。
以上事件我部每月都集中以书面形式汇报过,事件是外部原因引起的,同时事件也造成我部以下损失:1、工期延误2、工程机械停滞费用3、有关施工人员和管理人员费用以上发生的损失,是一个有经验的承包商也无法预计的,按照合同文件相关条款,业主应对我部以上上述发生的费用和耽误的工期给予补偿,以利于我部减少损失,更好的继续的履行合同的责任和义务。
施工成品被破坏索赔单范文

施工成品被破坏索赔单范文施工成品被破坏索赔单范文「篇一」一、总论前言:20xx年4月,乙公司参与了由甲公司(下称贵司)投资建设的重庆某大学城市科技学院学生食堂及活动中心工程招投标,且我司获得中标,中标价为671.121万元,该工程设计为全框架四层现浇结构,建筑面积12302.84㎡。
在施工合同尚没有签署时,贵司通知我司按照招投标相关资料进场施工,并要求加班加点,务必在20xx年8月25前完成所有施工资料。
按照贵司要求和监理工程师指示,迅速编制并向贵司递交了施工组织设计和施工进度计划,并专门成立了永川项目部,委派汪某为本项目总指挥,组建了以李某为现场负责人的项目部领导班子,抽调我司技术骨干和优质管理人员参与本项目的施工建设,从领导班子、技术和管理服务水平等方面得到根本保证。
我司于20xx年4月20日正式进场施工,按照设计施工资料和贵司要求周密部署,稳步整体推进,精心组织。
为了满足施工现场材料的需要,我司不但投入了几百万的现金保障施工资金的需要,还在项目部下设立了材料采购组,保障施工材料的质量和施工需要数量,20xx年5月上旬所有材料采购均已经签署合同,部分正在按照合同履行。
20xx年5月31日前,施工需要钢材、木材已经全部采购并运抵工地。
进场施工前及施工过程中,在技术性民工很难招聘的状况下,承诺不低于重庆市20xx年度平均工资待遇,且保证月月兑现和满足总工程量在12000方以上,且承担民工单边路费的许诺下,从1000里之外的奉节县选聘了几十名优质民工,同时在潼南、巴南等地招聘了部分民工,均签署了劳务合同书,至20xx年5月31日,工地民工达126人,加上劳务班组负责人,共计130余人,实行三班倒轮休制,加班加点施工。
为了改善施工工地管理人员及民工的生活环境和保障良好的休息,顺利完成施工任务,我司投资数万元搭建工棚,购买空调,创造良好的施工环境。
20xx年5月31日前,我司永川项目部承担的施工任务正在按照计划进行,施工现场如火如荼。
工程施工索赔论文(3篇)

第1篇摘要:随着我国建筑行业的快速发展,工程施工索赔问题日益凸显。
本文从工程施工索赔的概念、原因、程序及应对策略等方面进行分析,旨在为建筑企业和相关从业人员提供有益的参考。
一、引言工程施工索赔是指在工程建设过程中,因合同履行过程中出现的问题,导致合同双方产生纠纷,需要通过协商、调解或诉讼等方式解决的一种经济补偿行为。
随着工程项目的规模不断扩大、技术难度不断增加,工程施工索赔问题日益复杂,对建筑企业的经济效益和社会信誉产生严重影响。
二、工程施工索赔的原因1. 合同条款不明确:合同是工程施工索赔的基础,若合同条款不明确,容易引发纠纷。
2. 施工过程中变更频繁:工程项目在施工过程中,由于各种原因导致变更频繁,增加了索赔的可能性。
3. 不可抗力因素:自然灾害、政策调整等不可抗力因素可能导致工程进度延误、成本增加,引发索赔。
4. 甲方违约:甲方未能按照合同约定履行义务,如未按时支付工程款、未按时提供材料等,导致乙方产生索赔。
5. 施工单位管理不善:施工单位在施工过程中管理不善,如施工质量不合格、工期延误等,引发索赔。
三、工程施工索赔的程序1. 索赔事件发生:合同双方在施工过程中发现索赔事件,应及时进行记录。
2. 索赔意向通知:乙方在确认索赔事件后,应在规定时间内向甲方递交索赔意向通知。
3. 索赔报告:乙方在索赔意向通知后,应向甲方递交详细的索赔报告,包括索赔事件、索赔依据、索赔金额等。
4. 索赔协商:合同双方就索赔事项进行协商,争取达成一致意见。
5. 索赔调解或诉讼:若协商无果,可寻求第三方调解或向法院提起诉讼。
四、工程施工索赔的应对策略1. 重视合同管理:在合同签订阶段,应仔细研究合同条款,确保合同内容明确、合理。
2. 加强施工管理:提高施工质量,确保工程进度,降低索赔风险。
3. 建立健全索赔制度:建立健全索赔管理制度,明确索赔流程,提高索赔工作效率。
4. 加强沟通协调:与甲方保持良好沟通,及时解决施工过程中出现的问题,避免索赔。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2006年12月27日~2007年3月1日
因设计变更及砼商拒供砼所引起的工程停工、窝工的索赔文件
索
赔
文
件
重庆精物建筑工程有限公司永川项目部
二OO七年月日
索赔文件目录
一、索赔报告文件
1、关于因设计变更及砼供应商拒供砼产生我施工单位被迫停工和窝工经济损失的索赔报告
2、计算依据及说明
3、停工、窝工统计表
4、变更图纸收图情况
5、费用索赔清单
6、费用索赔清单附件
○1、人工统计表
a、人工统计名册;
b、永川地区人工费单价;
c、实发管理人员工资表
○2、机械设备台班费明细表
○3、周材明细清单和租赁情况汇总表
○4、塔式起重机租赁合同
○5、由于设计变更引起的各项返工、人工费及材料费签证
a、模板
b、钢筋
c、消防
d、水电
二、2006年12月27日~2007年的施工日志及备忘录
三、与设计变更、施工停工有关的文件
1、工程技术变更核定(洽商)单及附图2006.12.27 业主
2、关于工程变更的有关问题的函2006.12.29 工程项目部
3、关于工程变更的有关问题的函的回复2006.12.29 业主
4、华创三期工程、工程变更确认书2006.12.30 工程项目部
5、关于工程变更的有关问题的函的回复的回复2006.12.29 工程项目部
6、27米层元月2日与2006.12.27日所出设计图钢筋对比表工程项目部
7、关于对变更图纸的有关要求2007.01.02 工程项目部
8、关于2006.12.27设计变更所产生损失的
索赔意向报告2007.01.08 工程项目部9、关于要求尽快按合同规定拨付工程进度款和
归还履约保证金的报告2007.01.09 工程项目部
10、关于当前水电安装问题的请示报告2007.01.11 工程项目部
11、关于华创·渝西新天地三期工程是否停工
的紧急报告2007.01.15 工程项目部
12、关于永川华创三期工程紧急报告的复函2007.01.16 业主
13、紧急报告2007.01.25 工程项目部
14、关于要求业主立即拨付工程款解决当前会
出现严重问题的紧急报告2007.01.31 工程项目部
15、关于要求春节后立即提供变更施工图的报告2007.02.11 工程项目部
16、关于再次索赔的意向报告2007.02.03 工程项目部
一、索赔报告文件
1、关于因设计变更及砼商拒绝供货产生我施工单位经济损失的索赔报告致:永川华创新天地置业有限公司
重庆建新建设工程监理咨询有限公司
2006年12月27日前,华创·渝西新天地三期工程进展较为顺利,主体工程当时已上升到27m层,按照计划安排春节前封顶毫无任何问题。
施工各工段、班组为实现这一目标,工地上热火朝天。
但自2006年12月27日业主突然通知因设计重大变更而停止施工以来,历时已有63天,其间又由于业主未按合同拨付工程进度款。
因而我们无法支付砼供应商的货款,而产生拒绝供应砼,迫使工程停工。
这双重原因造成的停工、窝工均与我施工单位无关。
这么久的时间给我施工单位代带来了极其严重的影响和重大经济损失。
彻底打乱了工程的整体安排和部署,至今主体工程停停做做才上升到33m层○1~○13轴。
因设计变更和砼停止供应所带来的负面影响和产生的无形损失根本无法估量。
而停工、窝工的直接经济损失和工期延后,也是我们施工企业根本无法承受的。
按照国家法规的要求,我们曾于2007年元月8日和2月2日两次向监理送交了索赔意向报告,现在因设计变更和砼拒供事件带来的影响基本结束。
为此,特提出2006年12月27日~2007年3月1日这段期间的经济索赔和工期索赔正式报告,其索赔直接经济费106.487 万元(大写:壹佰零陆万肆仟捌佰柒拾元整)。
工期31.5 天(具体情况详见索赔清单及附件),请业主、监理尽快研究并给予答复。
此致!重庆精物建筑工程有限公司永川项目部
二OO七年三月五日
2、费用索赔计算依据及说明
1)、停工、窝工(降效)时间及降效率的确定:
判定工程停工、窝工或者正常生产是根据我们详尽编写的2006年12月27日设计变更及拒供砼有关问题的《备忘录》中详细记载的每天实际发生的情况作为依据的。
停工的标志是工地上主体工程基本无人施工;窝工标志是主体工程仅有部分人因具备施工条件而在施工,其他部位、工种因无场地施工均处在停工状态;正常施工的标志是各工种均能按图施工,而且正在施工。
窝工的降效率采用50%。
2)、项目管理部工作人员的工资:
按项目管理部实际人员发放工资册的月总工资作为基础,计算出一天的工资额,再用停工、窝工的时间分别计算工资总数。
3)、施工工人的工资补助:
根据我工地各类工人的实际日工资(即市场价)并参照永川地区2006年10月的人工工资基价,将工人分为三级:第一级是机械、电气类、施工管理、班组长;第二级是一般的砼、钢筋、模板工人;第三级是其他一般工人。
停工工资补助额三个级别分别为:75元/人·天、60元/人·天、45元/人·天。
窝工时间按上述人工费的50%计算。
4)、塔吊租赁费:
按实际租赁合同规定的日租金和增加的标准节、附座日租金加5%的维修、保养等各项费用计算。
5)、机械设备的停工闲置按重庆市九九费用定额“第四条8款”:“现
场机械停置费按停置台班费的60%计算”。
6)、停工、窝工时间的抽水台班费按重庆市九九定额计算。
7)、钢模、钢管、扣件租赁费:
按分别与各商家签订的合同、各类租件的单价累计计算(见附件)。
8)、模板、钢筋、水电消防安装的返工工时及钢筋、其他材料损失:按监理签证认可的零星用工签证单、工程量签证单按实计算。
(见附件)9)、复印变更施工图纸及其他费用:
包括图纸打印、复印、蓝图翻晒、重新下钢筋料单工资以及为此发生的交通费、差旅费、办公费……。
采用估算方法。
10)、因准备春节封顶而增加的周材:
除因多租赁的钢模、钢管、扣件外,另多购进的木方、腹模板、竹跳板根据进库发票的单价按70%的损失计算。
(见附件)
11)、因春节不能封顶塔吊增加租赁时间:
时间计算从腊月二十五至正月十二,民工放假的时间。
12)、企业管理费:
包括施工企业(精物公司)为处理此次停工所发生的管理人员工资和交通差旅费,采用估算方法。
13)、贷款利息:
按工程项目部报送的2006年12月完成工程量的进度款为计算基础,按国家银行贷款利率6.13%作为计算的利率。
a、费用索赔人员名单。
