路基试验段总结报告
路基填筑96区试验段总结报告

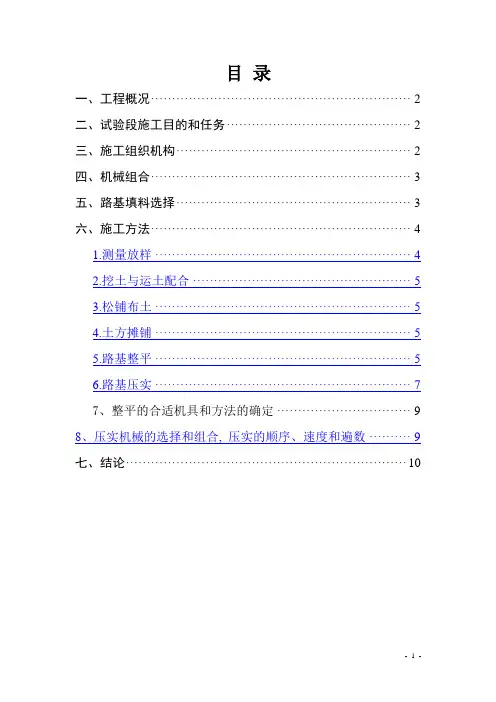

目录一、工程概况 (2)二、试验段施工目的和任务 (2)三、施工组织机构 (2)四、机械组合 (3)五、路基填料选择 (3)六、施工方法 (4)1.测量放样 (4)2.挖土与运土配合 (5)3.松铺布土 (5)4.土方摊铺 (5)5.路基整平 (5)6.路基压实 (7)7、整平的合适机具和方法的确定 (9)8、压实机械的选择和组合, 压实的顺序、速度和遍数 (9)七、结论 (10)96区路基填筑试验段总结报告一、工程概况机西高速公路JXZT-1标位于开封市尉氏县境内,土建工程起点桩号K25+600, 线路自拟建的商登高速公路向南过史家村、赵家村、何家村、张家村、上王村、下王村、陈村, 终点桩号K32+000, 土建工程路线全长6.4km;路基挖土方20万m3, 填土方157万m3, 最大挖深3m, 最大填土高度11m。
二、试验段施工目的和任务1、通过试验段施工进行施工优化组合, 机械合理配置, 确定出96区标准施工方法, 合理的技术参数, 用以指导大面积施工。
具体项目如下:2、确定材料的松铺系数3、确定标准施工方法1)确定填料含水量的增加和控制方法2)确定整平和整型的合适机具和方法3)压实机械的选择和组合, 压实的顺序、速度和遍数4)确定挖土、运输、整平和碾压机械的协调和配合方法5)确定压实度的检测方法三、施工组织机构项目部成立路基试验段施工现场管理及作业人员组成和分工如下:四、机械组合挖掘机2台: PC-220型推土机2台: T-140型平地机1台: PY180型压路机2台: 徐工22T振动压路机洒水车1辆: 5000L自卸汽车12辆:奔驰(25t)5辆, 红岩(20t)7辆五、路基填料选择为满足试验段各种要求, 选取K31+850-K32+000为96区路基试验段, 该段94区顶已经过监理验收, 可以进行96区施工。
试验段土源来自上王北取土场, 经现场取土做实验后确定其各项指标如下:最大干密度ρd=1.878g/cm3, 最佳含水量WO=8.9%, CBR值为17.3。
路基试验段总结报告

路基试验段总结报告概述:路基试验段是道路建设中的重要环节,通过对土壤、材料及施工工艺等因素的考察研究,为道路工程的设计和施工提供重要的依据。
本文旨在总结并分析我们所进行的路基试验段工作,以期对今后的道路工程建设有所启示和改进。
一、实验目的和方法为了确保道路工程的安全和可靠性,我们制定了以下几项实验目的:1. 评估土壤的承载力和稳定性;2. 分析路基结构在不同荷载条件下的变形和变化规律;3. 确定最佳的路基材料配比方案;4. 验证施工工艺和设备的可行性。
在实验中,我们采用了以下几种方法来进行测量和分析:1. 采集样本土壤进行室内试验;2. 利用静载试验机对路基进行负荷测试;3. 利用光纤传感器监测路基变形;4. 利用图像分析技术对路基材料的颗粒特性进行分析。
二、实验结果和数据分析经过多次实验和数据收集,我们得出了以下几方面的结论:1. 不同土壤类型的承载力存在明显差异,其中黏土性土壤的承载力较低,砂质土壤的承载力较高;2. 在荷载作用下,路基产生的变形主要表现为纵向收缩和横向膨胀,而土壤的松弛和沉陷变化较小;3. 通过对不同配比方案进行实验,我们发现石灰加入对提高土壤的稳定性有明显效果;4. 实验中使用的施工工艺和设备能够满足道路工程建设的需求,并且具有良好的适应性。
三、问题和不足之处在进行实验过程中,我们也遇到了一些问题和不足之处,主要包括:1. 实验过程中的样本数量较少,对土壤的特性测量和分析结果可能存在一定的误差;2. 对于某些特殊类型的土壤,如高湿土壤和膨胀土壤,我们的实验结果还需要进一步的研究和验证;3. 在实验过程中,我们的施工工艺和设备虽然能够满足要求,但还需要进一步的改进和优化。
四、改进建议针对上述问题和不足之处,我们提出以下几点建议:1. 增加样本数量,提高实验数据的准确性和可信度;2. 加强对特殊土壤类型的研究,以获得更全面的土壤特性和行为规律;3. 继续优化施工工艺和设备,提高施工效率和工程质量;4. 加强与相关科研机构和企业的合作,共享研究成果,促进道路工程建设的发展。
路基填筑试验段施工总结

路基填筑试验段施工一、前言路基填筑是公路建设中的基础工程,对后续公路运行安全和舒适性都有着重要的影响。
在路基填筑过程中,为了保证填筑质量和工期,我公司在某段公路上进行了路基填筑试验段的施工,经过前期准备和施工现场管理,最终成功完成了填筑任务。
本文将从地质情况、试验段选址、施工方案、施工质量等方面进行,以期对今后的路基填筑工程提供参考和帮助。
二、地质情况试验段所在的地质条件中,土层为富含黏性的粘土和黏土,地下水位较高,属于水土不良地区。
在填筑过程中,我们充分考虑了地质情况和自然灾害的影响,采取了地质勘探、钻孔、地震测量等手段,确定了填筑高程和填筑材料的使用。
三、试验段选址由于试验段所在区域的地质条件较为特殊,我们在选址过程中特别注意了以下几点:1. 强化地基为了保证路面硬度和稳定性,我们在试验段下段进行了强化地基的处理,采用了砾石堆填和压实加固等技术,使地基强度得到了有效提高。
2. 避让断层在试验段选址过程中,我们通过地质勘探和现场探查,避让了局部的断层和较强的地震带,以保证填筑质量和工程安全性。
3. 建立地表监测系统为了及时掌握地表变形等情况,我们在试验段周围设置了地表监测系统,并建立了相关的数据分析和报警机制,有效预防了地质灾害的发生。
四、施工方案针对地质条件和试验段设计要求,我们提出了以下施工方案:1. 按层填筑为了保证填筑质量和工期,我们采用了“按层填筑”的方式,即先进行初期夯实,然后在已经夯实的土层上再进行中期填筑和后期夯实处理。
这种方法不仅可以控制填筑厚度和坡度,还可以改善土层密实度和排水性能。
2. 保温覆盖由于试验段的地质条件较为特殊,冬季气温较低,为了保证填筑质量和提高填筑效率,我们采用了保温覆盖技术,在填筑过程中加强了保温措施,有效防止了低温冻害等问题的发生。
3. 系统管理为了保证施工质量和进度,我们在试验段施工中建立了完善的施工管理体系,从资源协调、人员安排、质量监控等方面进行了系统化管理,使整个施工过程有序化和标准化。
路基试验段总结

路基试验段总结第一篇:路基试验段总结新建山西中南部铁路通道ZNTJ-13标段工程路基填筑试验段总结报告编制:审核:批准:山西中南部铁路通道ZNTJ-13标段二0一一年五月十三日第二篇:路基试验段技术总结 3XXXXX改建工程第七合同段K642+300~K642+500路基试验段技术总结一、工程概况本合同段所处区域属公路自然区划VI2区(绿洲-荒漠区),本段路线以沿老路布设为原则,对老路裁弯取直,一般沿老路一侧加宽。
本合同段路基主要有填方、半填半挖、挖方等几种断面形式,采用二级公路标准,设计时速80km/h,路基宽度12.0m。
二、试验段工程概况1、工程概况试验段自K642+300-K642+500段长200m,路面结构类型采用Ⅰ-4-20-23,本段在纵坡为-0.500%的直线段上,路基沿老路两侧加宽,老路沥青面层较完好,施工便道在右侧戈壁中整平7.0m便道,无施工干扰,方便施工。
本段地基土主要为圆砾、粗砂,地质条件较好。
本段路基最小填土高度0.166m,最大填土高度0.792m,中线平均填土高度0.284m,路基土石方1198m。
2、取土场地质概况本试验段采用k640+440右侧500m取土场,交通方便,储量丰富。
该料场为砾类土,根据基底天然含水量和标准击实试验的结果,确定最大干密度2.26g/cm,最佳含水量5.1%,级配满足各项指标要求,符合规范要求。
因取土场便道要横跨电信、移动、联通光缆,故施工队对光缆处便道采取加高1.5m路面保护的措施。
3、人员、机具配置试验路段于2006年8月14日开工至8月22日结束,历时9天,33共配各种机械设备8台,其中挖掘机1台,装载机1台,平地机1台,压路机1台,洒水车1辆,自卸车3辆。
司机14人,技术管理干部5人,测量员1人,试验员1人,质检员1人,辅助人员10人。
三、试验路段施工1、施工测量放线根据已复测闭合的导线点及水准点,利用全站仪恢复中心控制点,按每20m测设出中心桩及其高程并测设出路基边坡线。
石方路基填筑试验段总结报告

石方路基填筑试验段总结报告一、试验背景随着城市建设的快速发展,交通建设也得到了迅猛的发展。
其中,公路建设是交通建设的重要组成部分。
公路的基础工程中,石方路基填筑是必不可少的一环。
为了确保公路的质量和稳定性,进行了石方路基填筑试验段的建设与研究。
二、试验目的本次试验的目的是通过对石方路基填筑的实际操作,验证填筑工艺和材料的合理性,评估填筑工艺的可行性,并总结填筑过程中的经验教训,为今后类似项目的填筑提供参考。
三、试验内容1.原材料选择:根据实际情况,选择了适宜的石方材料和填筑材料。
2.填筑工艺:根据设计要求,采用逐层填筑的方式进行,保证填筑的均匀性和稳定性。
3.填筑设备:使用挖掘机、翻斗车等设备进行填筑工作。
4.填筑控制:通过填筑高程控制点和沉降点的测量,控制填筑的水平和垂直度。
四、试验结果经过一段时间的试验填筑,取得了以下结果:1.填筑工艺的可行性得到了验证,各道工序之间的衔接紧密,填筑层之间的结合牢固。
2.填筑材料的选择合理,填筑后的路基质量良好,符合设计要求。
3.填筑过程中,出现了一些问题,例如填筑层高度控制不够准确,导致部分路基高度偏差较大等。
这些问题需要在今后的工作中加以改进。
五、总结与建议1.石方路基填筑工艺是一项复杂而重要的工作,需要严格操作,合理控制。
在今后的类似项目中,应加强对填筑工艺的研究和应用。
2.填筑材料的选择非常关键,要根据实际情况选择合适的石方材料和填筑材料。
同时,要对填筑材料的质量进行严格把控,确保填筑后的路基质量良好。
3.在填筑过程中,应加强对填筑层高度的控制,避免出现高度偏差过大的情况。
可以利用精确的测量仪器和技术手段,进行高程控制,提高填筑的准确性。
4.填筑过程中,应及时记录填筑的各项参数和测量数据,以便总结和改进填筑工艺。
同时,要进行及时的质量检查和评估,确保填筑的工艺和质量达到要求。
六、展望石方路基填筑试验段的建设与研究,为今后类似项目的填筑提供了宝贵的经验和参考。
路基试验段总结报告

路基试验段总结报告报告人:XXX报告时间:XXXX年XX月XX日摘要:一、引言路基试验段是指在道路工程施工前,为了评价路基设计方案的可行性和质量,进行的现场试验工作。
路基试验段采用特定的设计方案、施工工艺和材料,用于检验道路路基的承载能力、抗沉降性能等。
本次试验段位于XXXX区域,总长度XXX米,是一条环形的路段,包括XX号地区和XX号地区。
二、试验设计与材料选择本次试验段的设计方案考虑了当地的地质条件、交通流量、气候特点等因素。
路基是采用XX方法施工,XX种材料作为基础层和面层材料。
试验段的设计参数包括路宽、路面厚度、坡度等。
为了综合评价路基的性能,本次试验还设置了应力监测设备、沉降监测设备以及温度监测设备。
三、试验结果与分析本次试验段经过XXX年的运行,取得了不错的效果。
通过对试验段的检测和分析,得到了以下结论:1.路基承载力优良:试验段经过重型车辆的长时间运行,虽然出现了部分破坏和较小的沉降,但整体的承载能力符合工程设计要求。
路基材料的选择和施工工艺得到了验证;2.路面平顺度良好:通过对路面平整度的检测,试验段的水平平整度和垂直平整度均达到了规定要求。
3.路基的稳定性较好:通过长时间的监测,试验段的边坡和填方土体的稳定性得到了验证,边坡没有出现明显的滑坡迹象,填方土体的沉降符合要求。
4.温度对路面的影响:试验结果显示,温度变化对路面的影响较小,未出现明显的开裂和变形现象。
四、存在问题及建议通过对试验段的综合分析,发现了以下问题:1.存在的病害:试验段中出现了部分裂缝、坑槽等路面病害,需要及时进行维修和修补。
2.土质改良:部分填方土体的稳定性较差,建议对填方施加进一步的土质改良措施。
3.施工工艺优化:试验段一些路段的施工质量未达到预期,建议优化施工工艺和加强施工质量管理。
综上所述,通过对路基试验段的评估,得到了路基设计方案的验证和改进建议。
针对存在的问题,应加强路面维修和土质改良工作,优化施工工艺,以提高路基的稳定性和寿命。
路基试验段施工总结报告(精)[优秀范文五篇]
![路基试验段施工总结报告(精)[优秀范文五篇]](https://img.taocdn.com/s3/m/7577ac4159fafab069dc5022aaea998fcc2240c9.png)
路基试验段施工总结报告(精)[优秀范文五篇]第一篇:路基试验段施工总结报告(精)湖北老谷高速公路LGTJ-2合同段路基填筑试验段施工总结报告路基填筑试验段施工总结报告一、试验目的在本合同段路基施工工作开展之前,本合同段选择一工区K12+260~K12+360全填方路段做为路基填筑试验段。
目的是为了验证混合料的质量和稳定性。
检验所用的机械能否满足备料、运输、摊铺、拌和和压实的要求效率,以及施工组织和施工工艺的合理性和适应性。
试验路段确认的压实方法,压实机械类型、工序、碾压遍数、松铺系数等均作为今后施工现场控制的依据,从而指导全线弱膨胀土路基的施工。
本次试验段采用4%石灰土下路堤外缘2米包边,芯部采用素土填筑施工。
二、试验时间2014年3月26日。
三、试验地点试验段位于湖北老谷高速公路第LGTJ-2合同段一工区,起讫里程桩号:K12+260~K12+360。
四、试验参数1、素土松铺厚度28cm,石灰撒铺厚度2cm。
2、4%灰土最佳含水量21.3%,最大干密度1.719g/cm3。
3、素土最佳含水量18.4%,最大干密度1.77g/cm3。
五、试验前的准备 1.施工准备:1).确定施工方案和施工技术交底工作。
2).做好施工原材料的采购、组织进场及试验工作。
3).做好机械设备的进场和调配工作。
4).做好施工劳动力的进场和上岗培训工作。
5).做好施工用具和施工用料的采购和进场工作。
6).做好施工后勤服务的准备工作。
第 1页湖北老谷高速公路LGTJ-2合同段路基填筑试验段施工总结报告2、机械的配置: 主要施工机具设备配置表压实机械主要技术参数表 3 第 2 页湖北老谷高速公路LGTJ-2合同段路基填筑试验段施工总结报告4、主要检测及验收指标: 路基填料及检测要求5.施工材料1)、石灰: 石灰采用I级生石灰进行消解,石灰的质量应符合规范JTJ034-2000的规定。
消石灰有效钙加氧化镁含量≥65%。
2)、土:工程采用符合设计要求的填料,根据工程的实际情况和试验已出结果,在S302项目K0+000~K0+240挖方段取土。
路基试验段总结报告

路基试验段总结报告一、引言随着交通事业的发展和城市化进程的加快,路网建设已成为城市发展的重要组成部分。
为了确保路网的安全性和可持续性发展,交通工程中的路基试验显得至关重要。
本文旨在总结近期进行的一次路基试验段的结果和意义。
二、试验目的本次路基试验旨在评估不同材料和工艺在路基建设中的性能表现,并为相应的设计和施工提供依据。
通过试验可以检测路基的承载力、稳定性、耐久性等关键指标,进而优化设计和施工方案,提高路基工程的质量和可靠性。
三、试验材料与工艺试验段选取了不同的材料和工艺进行比较,包括不同类型的土壤、填料和防水层等。
试验分为两个阶段:模拟施工和荷载验证。
在模拟施工阶段,按实际场景进行土壤加固和填充,然后进行沉降观测和力学性能测试。
荷载验证阶段通过模拟实际交通荷载的作用,检测路基的变形和应力分布。
四、试验结果与分析通过对试验段的观测和测试,得到了一系列的数据和结论。
首先,各材料和工艺的承载力表现出一定的差异,其中某些材料在承载和变形方面表现突出,而其他材料则表现一般。
其次,路基的稳定性和耐久性与土壤类型和填料的选择密切相关,不同的组合方式会对性能产生明显影响。
最后,荷载验证阶段的结果显示,设计指标和实际承载能力之间存在一定差距,需要进一步优化设计方案。
五、意义与建议本次路基试验为路基工程的设计和施工提供了重要的参考数据和经验教训。
首先,在材料选择上,应充分考虑路基的承载力和变形特性。
其次,施工工艺应合理,避免存在过多的接缝和破损点。
此外,在设计荷载指标时,应保守估计,以确保路基的安全和可持续使用。
六、结论通过本次路基试验,我们深入了解了不同材料和工艺在路基建设中的性能表现,并为提升路基工程的质量和可靠性提供了重要的数据和指导。
同时,我们也认识到路基工程设计和施工中仍存在一些问题,需要进一步深入研究和优化。
通过不断的试验和实践,我们相信在未来的交通工程中,能够建设更加安全和可持续的路基。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
路基试验段总结报告
为全面展开路基土方填筑施工,我分部在K28+000—K28+200段进行了做土方填筑试验。
试验段长200m,进行实验均为土方填筑。
在路基填方试验段施工方案指导下,我分部已成功完成了该试验段施工,并获得了宝贵的试验数据,为大面积的路基土方填筑施工提供了依据。
一、进行所属试验段的目的
(一)通过本试验段施工,摸索并总结出一套路基土方填筑施工最合理的施工组织和施工工艺,并总结出如何依据招标文件的技术及质量标准进行规范的程序管理方法和质量控制手段。
(二)通过本试验段施工,摸索并总结低洼农种区路基床的降排水、清表及填前碾压、回填及碾压、土方填筑适宜的松铺厚度、不同自然条件下最佳碾压机械设备组合、最合适的碾压遍数和碾压速度。
(三)通过本试验段施工,收集相关数据,最终确定路基93区、94区、96区的以下施工参数,指导全线路基土方填筑施工并达到技术质量标准。
二、施工组织和施工安排:
(一)试验段管理及施工人员配备表
(二)试验段施工主要机械及设备配置表
(三)施工准备:
1.技术准备:
(1)试验室标准试验成果汇总表(包括填料的重型击实,CBR,塑、液限,含水率,颗粒分析等),详见附件(检测报告1S101031、1S101099、1S101101)。
2、现场准备:
(1)试验段相应施工、管理人员组织安排已均全部到位到位;
(2)试验段施工机械配备全部就绪;
(3)已打通通往试验段的施工便道。
(四)试验段施工计划工期:20XX年月日-20XX年月日。
三、施工工艺
(一)测量放样
首先由施工队伍进行放样,用全站仪测量以确立开挖边线或坡脚线,根据中桩、边桩及相应高程测出试验段各横断面面积,对工程量进行复核。
(二)清表
对试验段和取土场进行清表,由于试验段范围内为全填地段,有大于1:5的横坡,根据地形特点,清表采用小型推土机、挖掘机及人工相结合的方式进行,将横坡大于1:5的地段按规范做成阶梯。
根据试验段内具体情况每隔一定距离开挖横向排水沟,沟深5Ocm,将路基水引入纵向排水沟,排到路基外指定地点。
经过2-3个自然日晾晒后,再用推土机清除表土,并集中堆放于工程师指定的弃土场,用于路基竣工后边坡种植草皮。
(三)填前压实
1. 根据土壤干湿情况,适当晾晒或洒水处理,在监理认可后进行填前碾压,直至压实度经检测达到90%为止。
2. 经报检压实度仍不合要求的,再重新进行碾压直至达到要求为止(以经监理工程师检验合格的试验检测报告为准)。
(四)路基填筑
1.土方填筑
(1)填前碾压经监理工程师检验达到要求后,方可开始93区土方填筑。
首先由测量队伍用全站仪重新进行放样,确定每20m中桩、边桩以及坡脚位置,为保证路基边缘压实度,路基两侧各加宽填筑50cm。
用水准仪测出该层填铺厚度控制桩的标高(松铺系数初步定为1.16);
(2)自卸汽车每车装土14m3,按松铺厚度30㎝计算,则每车卸料面积为42m2。
在填土范围内按6m×7m方格洒灰线,施工现场由专人指挥车辆按网格卸土;(3)填筑采用纵向全断面水平填筑,宽度比设计宽度每侧宽50cm。
(五)标高、松铺系数及平整度
1.首先测出填料前各横断面左中桩、边桩标高,并标记出下一层松铺厚度的位置、每一层填料完成后,必须重新对填料松铺厚度顶标高进行复核。
2.根据填筑前后高程差计算压实厚度,推算松铺系数。
松铺系数=(松铺高程-原地面或下承层高程)/(压实后高程-原地面或下承层高程)。
3.摊铺填料时采用推土机粗平,平地机精平和人工修补相集合的施工工艺。
(六)碾压及压实度
1.土方填筑
(1)马鞭山取土场:93区土样最大干密度为1.80g/cm3,最佳含水率为16.2%(详见附件检测报告1S101031);94区土样最大干密度为1.98g/cm3,最佳含水率为10.8%(详见附件检测报告1S101099);96区土样最大干密度为2.00g/cm3,最佳含水率为10.2%;(详见附件检测报告1S101102);
(2)填料经过晾晒,经检测含水率在最佳含水率±2%时开始辗压;
(3)先用推土机(180型)推平,当初平好的铺筑土层在最佳含水量左右时(由试验人员抽检),再用压路机(YZ18型)静压一遍后用平地机(PY180型)整平,再YZ18压路机振动碾压二遍后,试验人员开始用灌沙法跟踪检测压实度,直到达到标准,最后再用压路机(YZ18型)静压一遍收光;
(4)辗压时先慢后快、先轻后重、由两侧至中间、轮迹重叠1/3、最大速度不超过2km/h,辗压时应确保均匀,无漏压、无死角、无明显轮迹。
2.压实度
(1)土方填筑压实度检测采用灌砂法,根据93、94、96分区要求不同分别控制压实度达到93%、94%、96%以上。
每次检测压实度时S<2000㎡需检测4个点, 2000㎡≤S<4000㎡时需检测8个点,4000㎡≤S<6000㎡时需检测12个点,依次类推;
(2)做压实度实验检测时,确保灌砂粒径符合规范要求,确保打洞深度和规格(h=150cm的圆柱体);
(3)每层辗压开始后,试验工程师在振动辗压第二遍过后,每碾压一遍检测一次压实度和含水率,并将检测结果及时通知路基负责人并做好记录。
四、数据统计
(一)压实度及含水率(表一)
1.93区土方填筑(6-9层)
序号层
数
碾压第二
遍压实度/
含水量
碾压第三遍
压实度/含
水量
碾压第四遍
压实度/含
水量
碾压第五遍
压实度/含
水量
碾压第六遍
压实度/含
水量
碾压第七遍
压实度/含
水量
1 6 90.6/16.5
90.0/16.7
89.4/17.0
90.6/16.4
90.0/16.8
90.6/16.3
89.4/17.0
90.0/16.9
91.1/16.1
91.7/15.6
91.7/15.7
92.2/15.6
91.1/16.5
91.7/16.5
91.7/17.0
92.2/16.4
92.2/16.5
92.8/16.3
92.8/17.0
92.8/15.9
93.3/17.5
92.8/16.3
92.8/17.0
92.2/15.9
93.3/15.6
93.9/16.6
93.9/15.1
93.3/16.0
94.4/15.7
94.4/16.6
93.3/16.9
93.3/16.1
2 7 90.6/16.0
90.6/16.3
89.4/17.0
90.6/15.9
90.0/17.5
90.6/16.3
89.4/17.0
90.6/16.1
91.7/15.5
91.1/16.3
91.1/17.0
92.2/15.9
91.7/16.5
91.7/16.5
91.7/16.0
92.2/16.4
92.2/17.5
92.8/16.3
92.2/17.0
93.3/15.9
92.8/17.5
92.2/16.3
93.3/17.0
92.8/15.9
93.9/15.6
94.4/16.6
93.3/16.1
93.9/16.0
94.4/15.7
94.4/16.6
93.3/16.9
93.9/16.1
3 8 90.6/16.5
90.6/16.3
89.4/17.0
90.6/15.9
90.0/16.9
90.6/16.3
91.1/15.5
90.6/15.9
91.7/17.5
91.7/16.3
91.7/17.0
92.2/15.9
91.1/17.5
91.7/16.5
91.7/17.0
92.2/16.4
92.8/17.5
92.8/16.3
93.3/17.0
93.3/15.9
92.8/17.5
92.2/16.3
92.8/17.0
93.3/15.9
94.4/15.6
93.3/16.6
93.9/17.1
94.4/16.0
93.3/15.7
93.3/16.6
94.4/16.5
94.4/16.1 90.6/16.4
90.6/16.3
91.7/17.5
91.7/16.3
93.3/17.5
92.8/16.3
94.4/16.0
93.3/16.6。
