塘坝清淤施工方案
塘坝清淤加固施工方案
首先由测量人员根据设计图纸进行测量定线放样,测量开挖原始断面,测放开挖轮廓线,施工过程中随时控制边线。
清除河中间土方采用水力冲挖机组进行冲挖,开挖后的弃土用软胶管送至业主指定的区域范围内临时堆放,风干后外运,堆土区距离两岸 米之外。
开挖时,严格控制高程和边坡,预留开挖深度,防止土基自然承载力降低,局部采用人工修坡的方法,确保施工质量。
为保证施工进度,拟配备 台套泵(包括清水泵、泥浆泵、接力泵等)开挖,另配 台套泵备用。
取水水源就近选择。
按安全生产施工要求,自上而下分别进行,建基面以上预留 保护层,用人工清除。
土方开挖时,为保证施工正常进行,必须做好排水工作。
排水采用潜水泵明排的方法,在局部基床一侧设置排水沟和集水坑,使渗出的地下水和流入的地表水汇至集水坑,用水泵抽出基床外,坡顶设截水沟拦截地表水。
一、施工测量控制
本工程将作为我公司的重点工程之一,施工测量控制工作将由经验丰富的专业测量工程师全面负责 。
、测量准备
( )与建设单位办理交桩交点手续,共同进行桩点具体位置的确认,填制 施工测量控制点交桩记录表 作为施工测量放线的依据。
( )了解设计意图,掌握工程总体布局、工程特点、施工部署、进度情况、周围环境、现场地形、定位依据、定位条件,做好内业计算工作。
( )进行测量仪器的检定,检校专用仪器的配备,准备测量资料和表格。
( )建立定位依据的桩点与管网平面控制网、标高控制网及平面设计图之间的
对应关系,进行核算。
( )为保证施工测量的连续性和一致性 在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。
根据设计图坐标控制点 用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量 闭合角度差在允许范围内平差分配得各控制坐标点。
这些桩点设置在施工现场内并浇灌砼保护。
桩点用钢筋桩面刻十字丝保存。
此外 每 米设一水准点并作闭合导线测量 闭合差在允许范围内平差分配得各水准点。
设置的坐标控制网及各水准点每隔一月左右做一次复核测量 防止各点的沉降或碰动。
、测量工作总体安排及仪器设备
根据工程的总体布置,项目部设置技术部,测量工作具体由技术部负责,负责整个项目测量工作的协调;项目部配备水准仪 台,经纬仪 台。
、测量放线
在开工前应对原始地面进行测量,当发现图纸中某些地面标高有错误或变化需重新调整时,应及时向监理工程师提交一份详细资料,报监理工程师核查确认。
、测量技术标准
为水准点之间水平距离,单位为公里。
为测站数
、测量保证措施
( )坚持先整体后局部和高精度控制低精度的工作程序,先测设场地整体的平面控制网和高程控制网,再以控制网为依据进行各局部结构物的定位,放线和标高测设,做到依据正确,方法科学,严谨有序,步步校核,结果正确。
( )在测量精度满足工程需要的前提下,力争做到简便、快捷、测设合理、科学。
( )测量记录做到原始、正确、完整、工整,坚持测量作业与计算工作步步有校核。
二、施工方法
截水排沟: 挖掘机挖土,推土机打平。
清淤土方外运: 挖掘机挖土,装载机倒土; 挖掘机挖土 自卸汽车拉运。
该工程施工难点是如何快速降低地下水位,保证外运土方车辆在库内顺利行驶,为此首要工作是开挖排水沟,将地下水通过排水沟降低。
按照设计要求开挖排水沟。
排水沟设计底宽 ,开挖边坡 ,沟深 ,相邻两排水沟轴线间距 ,开挖时采取两边出土的方法,利用开挖土方在两排水沟中部铺设临时道路,铺筑厚度 ,路面宽 ,并平整压实。
建议将排水沟改为底宽 ,开挖边坡 ,沟深高程直接开挖到清淤高程 ,相邻两排水沟轴线间距 改为 ,开挖时采取两边出土的方法,利用开挖土方在两排水沟中部铺设临时道路,铺筑厚度不少于 ,路面宽 ,并平整压实,这样挖掘机配合自卸汽车装土时挖掘机站在临时道路两侧坡脚可直接将两排水沟之间的土全部装运走,充分发挥机械效率。
根据弃土就近原则,经现场勘测,设一个弃土堆放区,弃土场位于塘坝线以内 范围,弃土场长约 ,堆土高度 ,弃土场可以满足堆土要求。
施工时首先按设计要求开挖排水沟,排水沟内水分别汇入截排二和截排四,清淤时从靠近截排处向弃土场方向开挖, 自卸汽车拉运至弃土场,汽车以两排水沟中部铺设临时道路为支干道,支干道与弃土场相连,外运土方开挖至弃土场 时改用 挖掘机挖土,装载机倒土至弃土场。
弃土场堆土高度平均在 左右,考虑到翻斗车拉运直接在松散的弃土上行驶困难,为发挥自卸汽车生产效率,加快施工进度,在料场堆放弃土时布置 挖掘机,将自卸汽车拉运至料场的弃土采取挖掘机倒运至堆料场上部,弃土场堆土从后往前堆放,堆放高度一次性达到设计堆放高度。

村级塘坝清淤实施方案
村级塘坝清淤实施方案一、背景介绍。
近年来,随着农村经济的发展和人民生活水平的提高,农村水利设施的建设和维护成为了一项重要的工作。
塘坝作为农村水利设施的重要组成部分,承担着灌溉、防洪、养鱼等多种功能。
然而,由于长期的不合理使用和管理,许多塘坝已经出现了淤积严重的情况,严重影响了其功能的发挥。
因此,开展塘坝清淤工作,对于改善农村水利条件,提高农田灌溉效率,保障农田安全具有重要意义。
二、清淤目标。
1. 清淤范围,本次清淤工作将覆盖村级所有塘坝,共计20座。
2. 清淤标准,根据实地勘察和淤积情况,本次清淤将以恢复塘坝原有设计容积为目标,清除淤积物并恢复塘坝正常水位。
3. 清淤效果,清淤后,将有效提高塘坝的蓄水能力,保障农田灌溉需求和防洪安全。
三、清淤方案。
1. 组织领导,由村委会牵头,成立清淤工作领导小组,负责统筹协调、督促落实清淤工作。
2. 资金筹备,村级财政拨款,结合农村水利建设专项资金,保障清淤工作的资金需求。
3. 技术支持,邀请水利专家进行现场勘察,制定清淤方案,并指导清淤作业。
4. 劳动力安排,动员村民参与清淤作业,合理安排工作时间,确保清淤工作的顺利进行。
5. 设备准备,准备清淤所需的工具和设备,如挖掘机、清淤船等,确保清淤作业的顺利进行。
四、清淤作业流程。
1. 前期准备,组织清淤工作领导小组进行现场勘察,确定清淤范围和淤积情况。
2. 清淤作业,根据水利专家制定的清淤方案,利用挖掘机和清淤船进行清淤作业,清除塘坝淤积物。
3. 清淤监测,在清淤过程中,加强对清淤作业的监督和检查,确保清淤工作的质量和效果。
4. 清淤验收,清淤完成后,进行清淤效果验收,确保塘坝恢复正常水位,蓄水能力得到提高。
五、清淤效果评估。
1. 水位监测,清淤后,对塘坝水位进行监测,确保水位恢复正常。
2. 蓄水能力,对清淤后的塘坝进行蓄水能力测试,评估清淤效果。
3. 农田灌溉,清淤后,对农田灌溉情况进行调查,评估清淤效果对农田灌溉的影响。
水塘清淤工程施工方案
一、工程概况本工程位于XX地区,主要对XX水塘进行清淤施工。
水塘总面积约为XX平方米,水深约为XX米,淤泥厚度约为XX米。
本次清淤工程的主要目的是清除水塘淤泥,改善水质,提高水塘的生态环境。
二、施工方案1. 施工准备(1)人员组织:成立工程指挥部,负责工程的组织、协调和指挥。
设立项目经理部,负责工程的日常管理工作。
(2)设备准备:准备挖掘机、装载机、运输车、抽泥泵等设备,确保施工顺利进行。
(3)材料准备:准备编织袋、防渗膜、水泥、砂石等材料。
2. 施工步骤(1)现场勘查:对水塘进行实地勘查,了解水塘淤泥分布情况、地质条件等,为后续施工提供依据。
(2)制定施工方案:根据勘查结果,制定详细的施工方案,包括施工工艺、施工顺序、施工进度等。
(3)施工顺序:①围堰施工:在淤泥较厚区域,采用围堰施工,防止淤泥外溢。
②抽泥泵抽泥:利用抽泥泵将淤泥抽出,抽泥过程中注意控制泥浆浓度,防止对周围环境造成污染。
③淤泥运输:将抽出的淤泥用运输车运至指定地点进行堆放。
④防渗处理:对水塘底部进行防渗处理,采用水泥、砂石等材料进行铺设,确保水塘底部不渗水。
⑤水塘回填:在清淤完成后,对水塘进行回填,回填材料为砂石,确保水塘的稳定。
⑥验收:施工完成后,进行验收,确保工程质量达到设计要求。
3. 施工质量控制(1)施工过程中,严格按照施工方案进行操作,确保工程质量。
(2)对施工过程中的关键技术环节进行控制,如抽泥泵抽泥、防渗处理等。
(3)对施工过程中产生的泥浆、废水等污染物进行处理,防止对周围环境造成污染。
4. 施工安全措施(1)施工人员必须穿戴安全帽、安全带等防护用品。
(2)施工区域设置警示标志,防止无关人员进入施工区域。
(3)施工过程中,加强对施工设备的检查和维护,确保设备正常运行。
三、施工进度安排(1)施工准备阶段:5天(2)围堰施工阶段:10天(3)抽泥泵抽泥阶段:15天(4)淤泥运输阶段:10天(5)防渗处理阶段:5天(6)水塘回填阶段:10天(7)验收阶段:3天总计:58天四、施工费用预算根据施工方案,本工程预计费用如下:(1)人员费用:XX万元(2)设备租赁费用:XX万元(3)材料费用:XX万元(4)其他费用:XX万元总计:XX万元五、结论本工程采用科学的施工方案,确保施工质量、进度和安全。
塘坝清淤施工方案
塘坝清淤施工方案塘坝是用于集水、放水、灌溉、防洪等用途的重要水利设施,长期使用后容易因沉淀物、水生植物等的堆积而导致塘坝淤积,影响其正常功能和使用寿命。
因此,进行定期的塘坝清淤工作是必要的。
下面是一份塘坝清淤施工方案,供参考:一、施工前准备1.确定施工范围和施工时间,确保不会干扰周边农田、居民等正常生活和生产活动。
2.组织相关专业人员进行现场勘探和调查,了解塘坝的淤积情况,并绘制详细的清淤施工图纸。
3.准备必要的施工设备和工具,包括挖掘机、清淤船、输送设备等。
二、施工方法1.清理浮水植物:利用清淤船等设备将塘坝表面的浮水植物清理出来,并进行分类处理。
可以选择将其堆肥或者作为饲料等利用。
2.挖土淤泥:利用挖掘机等设备将塘坝底部的淤泥挖掘出来,并放入清淤船上。
3.输送除泥:通过清淤船等设备,将淤泥从塘坝输送到指定的堆放区域。
在输送过程中,可以适当进行泥浆的处理,减少对环境的污染。
4.清理沉积物:挖土淤泥过程中,会有部分淤积在塘坝周围的沉积物。
可以利用铲车、清淤船等设备将其清理出来,并进行处理。
5.填补和加固:清淤工作完成后,将清淤船上的泥浆填补到挖掘的洞穴中,以保持塘坝的稳定和原有高度。
三、施工注意事项1.塘坝清淤工作应避免在雨季进行,以免因水位上升导致作业困难,甚至危及施工人员的安全。
2.施工过程中应遵循环保要求,合理处理清淤废弃物,并控制扬尘和噪音污染。
3.施工现场应设置警示标志,确保施工现场的安全,避免非工作人员进入施工区域。
4.施工人员应具备相关的安全培训和操作技能,切实保证施工过程中的人身安全和设备安全。
5.定期监测塘坝的淤积情况,合理安排清淤工作的频次和时机,以保证塘坝的正常使用和持久建设。
以上是一份塘坝清淤施工方案,该方案的实施可以有效地清理塘坝的淤积物,保持其正常功能和使用寿命。
但需要根据具体的情况和需求进行调整和完善,确保施工过程中的安全和效果。
塘坝清淤施工方案
塘坝清淤施工方案1. 引言塘坝是一种常见的水利工程设施,长期以来起到了蓄水、灌溉和防洪等重要作用。
然而,由于水流冲刷和泥沙淤积的影响,随着时间的推移,塘坝内部可能会产生严重的淤积问题,严重影响其使用效果。
为了解决这一问题,本文将提出一种典型塘坝的清淤施工方案。
2. 目标本方案的目标是清除塘坝内的淤积物,恢复其正常蓄水功能,提高灌溉效果,并减少因塘坝堵塞而引发的水患风险。
3. 施工步骤清淤施工的步骤如下:3.1 前期准备在施工前,我们需要进行以下准备工作:•准备施工图纸和文件。
•检查设备和工具,确保其在良好的工作状态。
•进行现场勘测,确定施工区域和淤积情况。
•制定详细的施工计划,确定施工队伍和工期。
3.2 疏通进水口清淤施工的第一步是疏通塘坝的进水口。
进水口常常是淤积物的主要来源,疏通它可以防止再次淤积。
具体步骤如下:1.确定进水口的位置。
2.使用挖掘机、吊车等重型设备,将进水口周围的杂物、淤泥等清除干净。
3.清理进水口的筛网,清除其中的大块杂物。
4.修复或更换损坏的进水口构造,确保其正常运转。
3.3 清除塘坝内部淤积物在清除塘坝内部的淤积物时,我们需要进行以下步骤:1.将塘坝的蓄水池放空,提供施工空间。
2.使用挖掘机、吊车等重型设备,将塘坝内部的泥沙、树枝等杂物清除干净。
3.对淤积严重的区域,可以考虑使用吸泥船等专业设备进行清淤。
4.清理塘坝底部和边坡的淤泥,确保其光滑平整。
3.4 淤泥处理清除塘坝内的淤泥后,我们需要对其进行处理,以避免对环境造成污染。
处理方法包括:1.对淤泥进行固化处理,使其成为稳定的固体物质,减少其对水质的污染。
2.将淤泥运输到指定的固废处理场所,遵守环境保护要求。
3.对处理后的淤泥进行监测和检测,确保其达到排放标准。
3.5 系统检修和维护清淤施工完成后,需要进行系统的检修和维护工作,确保塘坝的正常运行和长期使用。
检修和维护内容包括:•检查塘坝的防渗、防汛设施,如检查溢洪道、泄洪构造等是否完好。
坝塘清淤施工方案

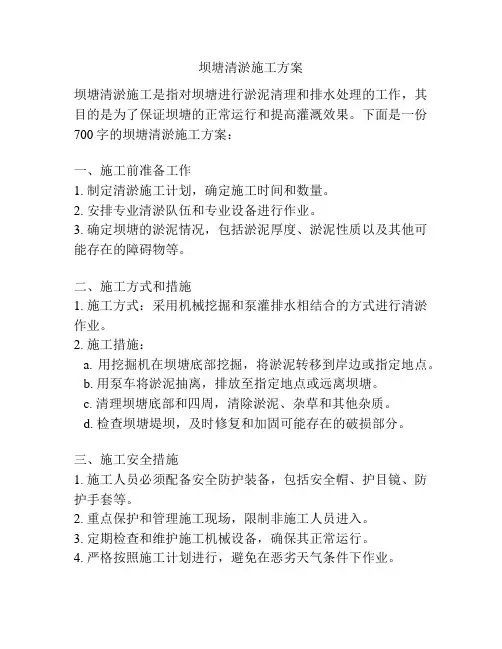

坝塘清淤施工方案
坝塘清淤施工是指对坝塘进行淤泥清理和排水处理的工作,其目的是为了保证坝塘的正常运行和提高灌溉效果。
下面是一份700字的坝塘清淤施工方案:
一、施工前准备工作
1. 制定清淤施工计划,确定施工时间和数量。
2. 安排专业清淤队伍和专业设备进行作业。
3. 确定坝塘的淤泥情况,包括淤泥厚度、淤泥性质以及其他可能存在的障碍物等。
二、施工方式和措施
1. 施工方式:采用机械挖掘和泵灌排水相结合的方式进行清淤作业。
2. 施工措施:
a. 用挖掘机在坝塘底部挖掘,将淤泥转移到岸边或指定地点。
b. 用泵车将淤泥抽离,排放至指定地点或远离坝塘。
c. 清理坝塘底部和四周,清除淤泥、杂草和其他杂质。
d. 检查坝塘堤坝,及时修复和加固可能存在的破损部分。
三、施工安全措施
1. 施工人员必须配备安全防护装备,包括安全帽、护目镜、防护手套等。
2. 重点保护和管理施工现场,限制非施工人员进入。
3. 定期检查和维护施工机械设备,确保其正常运行。
4. 严格按照施工计划进行,避免在恶劣天气条件下作业。
四、施工后处理
1. 清理施工现场,清除由清淤作业产生的废弃物和杂乱物。
2. 对坝塘进行巡查,确保施工后无残留淤泥和其他杂质。
3. 协调相关部门对施工效果进行评估和检查。
总结:坝塘清淤施工方案包括施工前准备、施工方式和措施、施工安全措施以及施工后处理等内容。
通过按照方案进行施工,能够高效地清理淤泥、提高坝塘的排水和灌溉效果,提高农田的产量和效益。
同时也要重视施工安全,保护环境,以达到可持续发展的目标。
塘坝清淤施工方案
塘坝清淤施工方案1. 概述塘坝清淤是指清除堆积在水体底部的淤泥、杂草等杂质,以保持塘坝的有效容积和良好的水质环境。
清淤施工方案是指在进行塘坝清淤工程时,制定的详细计划和操作步骤,以确保施工过程的安全、高效和质量。
本文档旨在提供一种塘坝清淤施工方案,帮助施工人员正确进行施工操作,确保施工的顺利进行。
2. 施工前准备工作2.1 召集施工人员和相关设备在施工前,需要召集所需的施工人员和设备,确保人员到位、设备齐全。
根据工程的规模和难度,合理安排人员数量和设备种类,并确保设备处于正常工作状态。
2.2 确定施工范围和时间根据实际情况,确定清淤的施工范围和时间。
清淤的范围可以根据水体的淤积情况和设计要求确定,清淤的时间可以根据天气状况、施工人员的安排等进行调整。
2.3 安全措施在施工前,需要制定相关的安全措施,确保施工过程中的安全。
包括但不限于设置警示标志、佩戴安全装备、指定专人负责监督等。
3. 施工步骤3.1 排水在进行清淤施工前,需要先将塘坝中的水排空,待清淤工作完成后再进行填水。
排水可以采用泵或重力排水的方式,根据具体情况决定。
3.2 清淤施工清淤施工是指将底泥和杂草等杂质从塘坝底部清除的过程。
具体的施工方法可以根据实际情况来确定,常见的方法包括挖掘、吸尘等。
在施工中,要注意保持施工区域的整洁,避免杂物污染水质。
3.3 清运淤泥在清淤工作完成后,需要将清淤出来的淤泥进行清运处理。
可以使用专用运输车辆将淤泥运送至指定场所进行处理,或者采用其它方式进行处理。
在清运淤泥的过程中,要注意防止扬尘和污染环境。
3.4 检查施工完成后,要对清淤工程进行检查,确保工程质量和安全。
检查包括检查清淤的深度、清运的淤泥量等,如果有问题需要及时进行整改。
3.5 填水在清淤工程经过检查合格后,可以开始进行填水工作。
填水可以使用自然的降水,或者使用泵进行灌水。
在填水的过程中,要注意控制水位,避免溢出或压力过大。
4. 施工注意事项4.1 安全第一在清淤施工的过程中,要始终将安全放在首位。
水塘清淤施工方案
水塘清淤施工方案1. 项目背景水塘清淤是保障水资源可持续利用的重要环节。
随着时间的推移和水塘使用频率的增加,水塘中会逐渐积累淤泥、废弃物等,严重影响水资源的质量和水塘的容量。
因此,有必要进行定期的水塘清淤工作,保障水塘的正常运行和水质安全。
2. 施工目标本次水塘清淤施工的目标如下: - 清除水塘中的淤泥和废弃物,恢复水塘原本的容量。
- 改善水塘的水质,保障水资源的质量安全。
- 保护水塘周围的环境,避免施工过程对周边生态环境的影响。
3. 施工方案为了实现清淤施工的目标,我们将采取以下步骤:3.1 施工前准备工作在正式进行水塘清淤工作前,需要进行一系列的准备工作,包括: - 制定详细的施工计划,确定施工时间和流程。
- 评估施工现场的安全性,采取必要的安全措施,确保人员和设备安全。
- 准备所需的施工工具和设备,包括挖掘机、抽水泵、清污车等。
3.2 淤泥和废弃物的清理首先需要利用挖掘机等设备将水塘内的淤泥和废弃物清理出来,确保水塘底部和周围的清洁。
清理工作需要注意以下事项: - 确保挖掘机的操作人员具备相关资质和经验。
- 控制挖掘机的操作速度和力度,避免对水塘底部和周围结构造成损害。
- 清理过程中,及时清理挖掘机的废料,避免对周围环境的污染。
3.3 废物的处理与处置清理出的淤泥和废弃物需要进行处理和处置,以减少对环境的污染和影响。
处理方法包括: - 对淤泥进行脱水处理,去除多余水分。
可以采用离心脱水机等设备。
- 对淤泥进行综合利用,可以作为肥料、建材等。
可以将淤泥送至相关的处理厂进行处理。
- 废弃物的处理需要符合环境保护方面的法律法规要求。
3.4 清洗和消毒清理完毕后,需要对水塘进行彻底的清洗和消毒,以确保水塘的水质安全。
具体步骤如下: - 使用高压水枪对水塘内壁进行冲洗,去除污垢和细菌。
- 使用专用的消毒剂进行消毒处理,杀灭潜在的细菌和病原体。
4. 安全措施在水塘清淤施工过程中,需要采取一系列的安全措施,保障人员和设备的安全。
山塘清淤实施方案范本
山塘清淤实施方案范本一、项目背景。
山塘是我国农村地区常见的水利设施,它对于农田灌溉、防洪排涝等起着至关重要的作用。
然而,由于长期使用和自然因素的影响,山塘底淤严重,水质变差,影响了山塘的正常使用和水质。
因此,有必要对山塘进行清淤工作,以保障山塘的正常使用和水质。
二、清淤目标。
本次清淤工作的目标是彻底清除山塘底部的淤泥和杂物,恢复山塘的原有容积和水质,确保山塘能够正常使用和满足农田灌溉的需求。
三、清淤范围。
本次清淤工作范围为XX山塘,总面积约XX平方米,平均淤积深度为XX米。
四、清淤方案。
1. 施工前准备。
在清淤工程开始前,需对山塘周边进行清理,清除周边树木、杂草等植被,确保施工区域畅通无阻。
2. 设备准备。
准备清淤所需的挖掘机、吸泥船等设备,确保设备完好,施工过程中能保持良好的工作状态。
3. 清淤工程。
按照清淤范围,采用挖掘机进行淤泥的挖掘和清理,将淤泥输送至指定地点进行处理。
同时,利用吸泥船对山塘底部进行吸泥作业,确保淤泥和杂物能够被有效清除。
4. 清淤结束后。
清淤工程结束后,需对山塘周边进行清理,清除施工遗留的杂物和废弃物,确保山塘周边环境整洁。
五、安全措施。
1. 施工人员需穿戴好安全防护装备,严格遵守作业规程,确保施工过程中不发生安全事故。
2. 施工现场需设置明显的安全警示标志,确保周边人员不会误入施工区域。
3. 施工现场需配备专业的安全监控人员,对施工过程进行全程监控,确保施工安全。
六、验收标准。
1. 清淤工程结束后,需对山塘进行全面清理,确保底部无淤泥和杂物残留。
2. 清淤后,山塘的容积应恢复至原有水位,水质应符合相关标准。
3. 清淤结束后,需对施工现场进行全面清理,确保施工遗留物得到妥善处理。
七、总结。
本次山塘清淤工程的实施方案是经过认真调研和论证的,旨在确保山塘的正常使用和水质。
在实施过程中,我们将严格按照方案要求,做好施工前的准备工作,确保施工过程中的安全和质量。
希望本次清淤工程能够顺利完成,为当地农田灌溉和防洪排涝提供可靠保障。
山塘清淤实施方案范文
山塘清淤实施方案范文一、项目背景。
山塘是我国农村地区常见的水利工程,它们在农业灌溉和防洪排涝中发挥着重要作用。
然而,由于长期的不合理利用和管理,山塘淤积严重,水质恶化,严重影响了山塘的功能和效益。
因此,对山塘进行清淤工作,恢复其正常功能,具有重要的现实意义。
二、清淤目标。
1. 清除山塘淤积泥沙,恢复山塘原有的蓄水容量。
2. 改善山塘水质,保障农田灌溉用水的质量。
3. 提升山塘的防洪排涝能力,保障周边村庄的安全。
三、清淤方法。
1. 机械清淤,利用挖掘机等机械设备进行山塘淤泥的清理工作,将淤积的泥沙和杂物清除干净。
2. 生物清淤,引入适量的水生植物,如莲藕、菖蒲等,利用其吸收养分和沉淀泥沙的特性,对山塘进行生物清淤。
3. 化学清淤,采用专业的水处理药剂,对山塘水质进行改良,促进泥沙的沉淀和分解。
四、清淤工作流程。
1. 前期准备,组织人员对山塘进行勘察,了解山塘的淤积情况和水质状况,制定清淤方案。
2. 设备调配,根据清淤方案,调配所需的机械设备和清淤药剂,做好物资准备。
3. 施工实施,按照清淤方案,组织施工人员进行山塘清淤作业,确保施工质量和进度。
4. 水质监测,在清淤过程中,对山塘水质进行定期监测,确保清淤作业不会对水质造成负面影响。
5. 完工验收,清淤作业完成后,对清淤效果进行验收,确保山塘恢复正常功能。
五、清淤效果评估。
1. 水质监测,对清淤后的山塘水质进行持续监测,评估水质改善情况。
2. 蓄水量测算,对清淤后的山塘进行蓄水量测算,评估蓄水能力的提升情况。
3. 功能恢复评估,对清淤后的山塘进行功能恢复评估,包括灌溉、防洪排涝等功能的恢复情况。
六、风险控制。
1. 安全措施,施工过程中,严格执行安全操作规程,确保施工人员的安全。
2. 环境保护,施工过程中,严格控制清淤过程中产生的废弃物和污染物的排放,保护周边环境。
七、总结。
山塘清淤工作是一项重要的水利工程,对于改善农村水利条件,提升农田灌溉效率,保障农村生产生活具有重要意义。
水坝清淤施工方案设计(3篇)
第1篇一、项目背景随着水坝工程的长期运行,水坝内部泥沙淤积问题日益严重,影响了水坝的正常运行和防洪安全。
为了确保水坝的安全稳定运行,提高防洪能力,降低运行成本,本项目针对某水坝进行清淤施工方案设计。
二、项目目标1. 清除水坝内部淤积泥沙,恢复水坝原有库容;2. 提高水坝防洪能力,降低防洪风险;3. 优化水坝运行环境,降低运行成本;4. 确保施工过程中人员安全和环境保护。
三、工程概况1. 水坝基本情况:水坝位于某河流上游,总库容为XXX万立方米,坝高XXX米,坝顶长XXX米,坝底宽XXX米。
2. 淤积情况:水坝自建成以来,由于泥沙淤积,库容已减少XXX万立方米,坝前水深已降低XXX米。
四、施工方案设计1. 施工区域划分根据水坝淤积情况,将施工区域划分为以下几个部分:(1)坝前淤积区:清除坝前泥沙,恢复坝前水深;(2)坝内淤积区:清除坝内泥沙,恢复坝内库容;(3)坝后淤积区:清除坝后泥沙,降低坝后水位。
2. 施工方法(1)坝前淤积区采用机械开挖法,使用挖掘机、装载机等机械设备进行清淤。
具体步骤如下:①对坝前淤积区进行测量,确定清淤范围和深度;②将挖掘机开进坝前淤积区,按照设计要求进行开挖;③将开挖的泥沙运输至指定堆放场;④清理坝前淤积区,确保施工安全。
(2)坝内淤积区采用水力冲刷法,利用水力冲刷设备将坝内淤积泥沙冲走。
具体步骤如下:①对坝内淤积区进行测量,确定清淤范围和深度;②安装水力冲刷设备,调整冲刷参数;③开启水力冲刷设备,对坝内淤积泥沙进行冲刷;④监测冲刷效果,确保清淤达到设计要求。
(3)坝后淤积区采用爆破法,对坝后淤积区进行爆破清淤。
具体步骤如下:①对坝后淤积区进行测量,确定清淤范围和深度;②制定爆破方案,包括爆破设计、爆破施工、安全防护等;③按照爆破方案进行爆破施工,清除坝后淤积泥沙;④清理爆破现场,确保施工安全。
3. 施工进度安排根据施工方案,制定施工进度安排如下:(1)前期准备阶段:1个月;(2)坝前淤积区施工阶段:2个月;(3)坝内淤积区施工阶段:3个月;(4)坝后淤积区施工阶段:2个月;(5)工程验收阶段:1个月。
