煤矿瓦斯抽放管路安装安全措施

煤矿瓦斯抽放管路安装安全措施

煤矿瓦斯抽放管路安装安全措施煤矿生产中,瓦斯抽放是保障安全生产的重要环节。

煤矿工作面瓦斯自然排放难以满足生产需要,利用管路系统对瓦斯进行集中抽放成为主流。

煤矿瓦斯抽放管路的安装涉及到多方面的安全因素,同时也是保障矿山安全生产的重要措施。

本文将围绕煤矿瓦斯抽放管路安装的安全措施进行分析。

1.设计方案瓦斯在抽放过程中,其排放量和瓦斯含量均随着时间和位置的变化而变化。

为了实现对瓦斯的集中抽放,需要对管路系统进行合理的设计方案。

瓦斯抽放的设计方案包括:主管路纵向走向及平面布置方案,支管及附属配件的布置方案以及设备配置布置方案等。

在设计方案中,应考虑以下因素:1.管路长度与截面大小;2.管路材料和压力等级;3.操作维修等条件所造成的管路环境影响;4.瓦斯抽放量、瓦斯含量等因素的影响。

设计方案应经过专家的审查与认可,并制定可行的技术方案及安全措施。

2.安全隐患煤矿瓦斯抽放管路的安装存在着多种潜在的安全隐患,如:1.瓦斯管路泄漏:由于管路连接不严、管路损坏、管道材料老化等原因,容易引起瓦斯泄漏导致火灾或煤矿爆炸等严重事故;2.管路疏通不畅:由于管路积灰、异物卡塞等原因,导致管路疏通不畅,甚至导致管路破裂;3.设备运行不正常:设备损坏、误操作等原因导致设备运行不正常,甚至引发事故;4.管路设计不合理:管路设计不合理,如管路弯曲角度、支管设置不当等,容易引起管道卡塞或破裂等事故。

针对以上安全隐患,需要进行全方位的安全措施和监控。

3.安全措施为了保障煤矿瓦斯抽放管路安全,应采取以下措施:3.1安全控制系统建立安全控制系统是管道安装的基本要求之一。

安全控制系统应能对管道内压力、温度和流量等进行监控,及时预警和隔离相关危险源,保证管道系统的安全稳定运行。

3.2设备保养设备保养涉及到整个抽放体系的正常稳定运行,包括对于设备和管路的定期检修和保养,防止设备过早失效、疏通管路保障管道畅通等。

设备保养和检修应具备以下条件:检修周期要合理、检修材料符合质量要求、检修专家有对应的证书并经过实践证明、保障检修环境的安全和卫生。

抽放管路安装措施

抽放管路安装措施

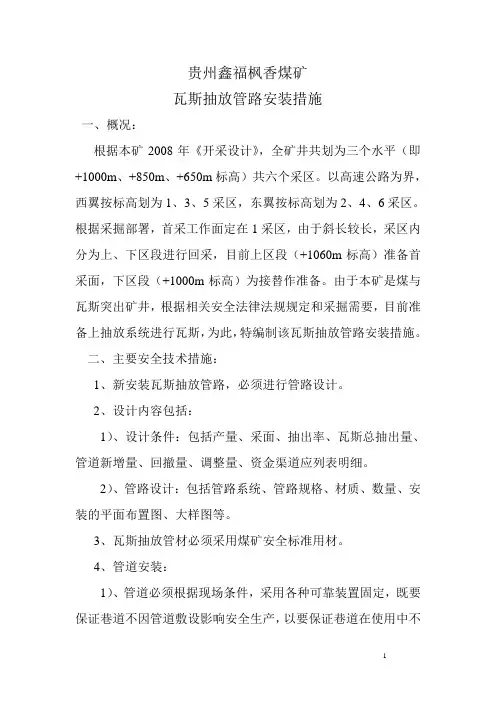

贵州鑫福枫香煤矿瓦斯抽放管路安装措施一、概况:根据本矿2008年《开采设计》,全矿井共划为三个水平(即+1000m、+850m、+650m标高)共六个采区。

以高速公路为界,西翼按标高划为1、3、5采区,东翼按标高划为2、4、6采区。

根据采掘部署,首采工作面定在1采区,由于斜长较长,采区内分为上、下区段进行回采,目前上区段(+1060m标高)准备首采面,下区段(+1000m标高)为接替作准备。

由于本矿是煤与瓦斯突出矿井,根据相关安全法律法规规定和采掘需要,目前准备上抽放系统进行瓦斯,为此,特编制该瓦斯抽放管路安装措施。

二、主要安全技术措施:1、新安装瓦斯抽放管路,必须进行管路设计。

2、设计内容包括:1)、设计条件:包括产量、采面、抽出率、瓦斯总抽出量、管道新增量、回撤量、调整量、资金渠道应列表明细。

2)、管路设计:包括管路系统、管路规格、材质、数量、安装的平面布置图、大样图等。

3、瓦斯抽放管材必须采用煤矿安全标准用材。

4、管道安装:1)、管道必须根据现场条件,采用各种可靠装置固定,既要保证巷道不因管道敷设影响安全生产,以要保证巷道在使用中不危及管道安全使用。

2)、管道安装平直,变径地点使用过渡节(变头)。

3)、主干管离地高度要大于0.5m。

受巷道高度限制的支管离地垫高0.3m。

管道距巷帮壁的距离应大于0.3m。

严禁与带电体接触。

5、管路安装完毕后,必须用高压水或压风进行排碴冲洗,必须进行漏气试验,试验压力应达到0.2MPa,且10min内无压力变化。

6、管道检查、试验结束,施工工单位应提交竣工验收申请图表。

7、钢管安装完毕后,要作防腐处理,以后2~3年防腐处理一次。

贵州鑫福枫香煤矿2009年4月12日贵州鑫福枫香煤矿瓦斯抽放管路安装措施编制:谢代章审核:机电负责:安全生产矿长:总工程师:矿长:编制日期:2009年4月12日规程(措施)会审签字单矿长意见:总工意见:安全生产矿长意见:。

铺设瓦斯抽放管路安全技术措施

铺设瓦斯抽放管路安全技术措施

铺设瓦斯抽放管路安全技术措施一、根本概况目前副斜井已施工导硐布置钻场打瓦斯抽放孔抽放瓦斯,需铺设一趟瓦斯抽放管路,为确保施工安全,特编制本措施,并要求严格遵照执行。

二、敷设管路系统概况抽放瓦斯时,计划在井筒内增设一趟Φ250煤矿井下用聚氯乙烯管瓦斯抽放管路,采用卡箍式连接快速接头,Φ250复合管6m/支,需铺设线路约1225m与地面永久性抽放管路Φ250连接抽放,铺设时从下至上(铺设管路时根据实际情况安装)。

在副斜井井口Φ250管道上加装一台均速管对抽放情况进行计量。

瓦斯抽放管路铺设在副斜井水沟上,水沟上垫上木板,并每隔50m设置一固定点(用铁丝绑在施工好的风水管路上或固定风水管路的固定点上),用于加固瓦斯抽放管放置管路下滑,下面无水沟时可隔垫上木块,以便安装瓦斯抽放管路。

三、施工操作工艺1、安装前,应对所有管路进行检查,有无裂纹、破损等现象。

直管的弯曲度每米不得超过1.5mm。

2、施工前应把工具、材料准备齐全,管道安装过程中必须保证管膛内清洁无任何杂物,数量充足,品种规格符合要求。

3、管路连接时要专人托起,专人连接。

连接后平直、牢固。

4、安装前,应按设计要求对所有管件进行防腐处理。

经过防腐处理的管件须待漆膜防腐层形成后,方可吊装和搬运,并在吊装和搬运中注意保护漆膜防腐层,损坏的防护层应及时修补。

5、施工前管道工沿施工路线进行认真检查,掌握现场情况。

施工前对沿线所有的障碍物及危险段提前进行清理和加固,确保施工安全和进度。

6、管路及管件运至施工现场后,由坡下向坡上依次摆好逐根连接。

由于施工现场倾角大,下方不得有人同时作业。

管子连接用快速接头连接,管路连接配件要齐全。

快速接头要拧紧,做到不漏气。

7、安装后的新管路必须进行漏气打压试验,如果不符合标准应拆解再重新安装。

8、管路安装完工后必须做好收尾工作,首先要检查管路安装工程质量,确保符合要求。

9、完工后要及时清点、运走施工剩余的配件和材料,并清理好现场,要求做到工完料净场地清。

瓦斯抽放管路安装安全技术措施

瓦斯抽放管路安装安全技术措施

瓦斯抽放管路安装安全技术措施1. 管路安装前的准备工作在进行瓦斯抽放管路安装之前,首先需要进行一些准备工作。

这些准备工作的目的是为了确保安装过程的安全性和有效性。

1.1 瓦斯源点调查在进行管路安装之前,需要对瓦斯源进行调查,以确定瓦斯的产生量和分布情况。

通过调查,可以了解瓦斯源的位置、数量和瓦斯产量等信息,从而确定安装管路的合适位置。

1.2 安全评估在安装瓦斯抽放管路之前,需要进行安全评估。

安全评估的目的是评估安装管路的风险和可能存在的安全隐患,从而采取相应的安全措施。

2. 管路安装的技术措施2.1 选择合适的管材在进行瓦斯抽放管路的安装时,需要选择合适的管材。

常用的管材包括聚乙烯、钢管等。

选择合适的管材可以确保管路的耐腐蚀性、密封性和稳定性。

2.2 管路布置在进行瓦斯抽放管路的安装时,需要合理布置管路。

管路应尽量避免与其他管道、电线等交叉,以减少安全隐患。

同时,应保持管路的连续性和紧凑性。

2.3 管径选择在进行瓦斯抽放管路的安装时,需要根据瓦斯产生量和管路长度,合理选择管径。

管径选择过小会导致瓦斯无法顺利抽放,管径选择过大则会造成资源浪费。

2.4 管路连接在进行瓦斯抽放管路的安装时,需要采用合适的连接方式。

常用的连接方式有焊接、螺纹连接、胶接等。

连接时需要确保连接的牢固和密封性,以防止漏气和安全事故的发生。

2.5 密封处理在进行瓦斯抽放管路的安装时,需要对连接部位进行密封处理。

常用的密封材料有胶带、胶水等。

密封处理可以防止瓦斯泄漏和外界杂质进入管路。

2.6 安装固定在进行瓦斯抽放管路的安装时,需要对管路进行固定。

管路固定可以防止管路移动和破坏,从而确保管路的安全性和稳定性。

2.7 安全阀安装在进行瓦斯抽放管路的安装时,需要安装安全阀。

安全阀的作用是在管路压力超过安全范围时自动释放瓦斯,以确保管路的安全运行。

3. 监测和维护安装完瓦斯抽放管路后,需要进行定期的监测和维护工作。

监测可以及时发现管路存在的问题,维护可以延长管路的使用寿命。

综采工作面瓦斯抽放管路拆除、安装安全技术措施

综采工作面瓦斯抽放管路拆除、安装安全技术措施

0 XXX 综采工作面瓦斯抽放管路撤除、安装施工安全技术措施为了进一步标准 XXXXXx 综采工作面瓦斯抽放管路布置,经矿上争论打算,现将原布置在 XXX 综采工作面回风巷的瓦斯抽放管路撤除, 重进展标准化安装,为了施工安全,依据《煤矿安全规程》 2023 版、《煤矿瓦斯抽放标准》相关要求,结合我矿的实际状况,特制订 XXX 综采工作面瓦斯抽放管路撤除、安装安全技术措施:一、巷道概况XXX 综采工作面回风巷井筒净宽 3.4m ,风井井筒导“测点 F ”点 到“测点 5”点斜长为 64m ,倾角-18°;平巷长度为 506m 。

巷道轨道距离敷设抽放管路的巷帮为 3m 。

二、敷设管路系统概况瓦斯抽放管使用 DN200 矿用聚乙烯管瓦斯抽放管,敷设实行吊挂式敷设,每隔 3 米设置一个吊挂点并固定结实,用于加固瓦斯抽放管,防止管路下滑。

三、施工要求:〔1〕+1690-+1700m 轨道上山,瓦斯抽放管路铺设在轨道上山巷道顶端中部,并用卡子固定好。

〔2〕XXX 回风巷瓦斯抽放管路由原巷道左帮,移至巷道右帮, 并按要求摆放,并每隔 3m ,安置一组托架(3) 敷设管路时要依据由外向里的挨次逐节接入,管子连接用法兰连接,管路连接配件要齐全。

法兰接头要加垫圈、要拧紧,做到不漏气。

(4)管路连接时要专人托起,专人连接。

连接后吊挂平直、结实,拐弯处要设弯头,不拐急弯,斜巷要用管卡固定。

(5)安装后的管路必需进展漏气打压试验,假设不符合标准应拆解再重安装。

(6)管路安装完工后必需做好收尾工作,首先要检查管路安装工程质量,确保符合要求。

四、瓦斯抽放管路撤除的预备工作〔一〕、瓦斯抽放管路撤除的预备工作1、施工前由施工负责人组织施工人员认真学习措施,并做好学习签名记录。

2、施工前应把工具、材料预备齐全,确保完好正常使用。

3、撤除瓦斯抽放管前必需向矿调度室请示汇报,经调度室同意前方可进展作业。

4、瓦斯抽放管路撤除前先关闭XXX 回风巷抽放管路阀门。

瓦斯抽放管路防腐、防砸、防冻、防滑、防静电及安装安全技术措施

瓦斯抽放管路防腐、防砸、防冻、防滑、防静电及安装安全技术措施

瓦斯抽放管路防腐、防砸、防冻、防滑、防静电及安装安全技术措施1. 管路防腐瓦斯抽放管路在使用过程中,需要进行有效的防腐措施,以延长管路的使用寿命、确保管路的安全性。

下面介绍几种常见的防腐方法:1.1 表面涂层将管路表面进行涂层处理,可以有效地防止腐蚀和氧化,提高管路的耐用性。

常用的涂层材料有环氧涂层、聚氨酯涂层等。

1.2 内衬材料在管路内部选择合适的衬里材料,可以防止瓦斯的腐蚀作用。

常用的衬里材料有玻璃钢、橡胶等。

1.3 电泳涂层电泳涂层是一种将涂层材料通过电泳的方式附着到管路表面的技术,它能够提供均匀的涂层,并具有较高的耐腐蚀性。

2. 管路防砸为了防止管路被外力砸坏或压碎,需要采取相应的防护措施。

以下是几种常见的防砸方法:2.1 安装防护板在管路周围安装钢板或其他防护板,可以有效地防止外力对管路的冲击和砸坏。

2.2 设置警戒线在管路周围设置警戒线,提醒人们注意避开,以防止意外的碰撞和砸坏。

2.3 加固管路支架为管路的支架加固和加固结构,可以提高管路的抗压能力,减轻外力对管路造成的影响。

3. 管路防冻在寒冷的环境中,管路容易受到冻结和断裂的影响。

以下是几种常见的管路防冻方法:3.1 保温层在管路外表面加装保温层,可以减少温度的损失和冷却速度,防止管路冻结。

3.2 加热装置在管路的关键部位安装加热装置,如电热带等,可以保持管路的温度,防止冻结。

3.3 喷洒防冻剂在管路周围喷洒防冻剂,可以有效地抵御低温的侵袭,防止管路冻结和断裂。

4. 管路防滑为了保障工作人员的安全,管路的走道和周围环境需要进行防滑处理。

以下是几种常见的管路防滑方法:4.1 防滑地板在管路周围使用防滑地板,可以提供良好的脚下支撑和防滑效果,减少滑倒的风险。

4.2 安装防滑垫在管路走道和工作区域安装防滑垫,可以提供额外的防滑支撑,减少工作人员在操作过程中滑倒的可能性。

5. 管路防静电静电是一种常见的安全隐患,在瓦斯抽放管路中也需要进行相应的防静电措施。

瓦斯抽放管路安装安全技术措施

瓦斯抽放管路安装安全技术措施

瓦斯抽放管路安装安全技术措施瓦斯抽放管路是采煤矿井下排出瓦斯的主要设备之一,其安装和维护需要特别的技术措施和注意事项。

本文将介绍一些瓦斯抽放管路安装的安全技术措施,以确保工人和设备的安全。

瓦斯抽放管路的材质选择瓦斯抽放管路的管道材质一般使用钢制管道或者复合材料管道,这些材质具有耐压和耐腐蚀的特性。

同时,管道的接头需要选择可靠的密封材料,保证管道在使用过程中不会漏气、漏油,避免瓦斯泄漏和引起火灾爆炸事故。

管道布局的规划瓦斯抽放管路的布局需要考虑到井下的环境条件和瓦斯的分布情况,以避免管道的堵塞和泄漏。

在管道的布置上,要尽量缩短管道长度,减少管道的压力损失,提高瓦斯抽放的效率。

同时,在选择管道布局时,要避免与工作面的回风流通通道相连,以防止瓦斯在回风流通通道中积聚和引发事故。

管道安装的步骤和方法在瓦斯抽放管路的安装中,安装步骤和方法非常重要。

安装时要根据要求预留足够的管道间距和悬挂支架,使管道保持水平和垂直。

管道安装过程中,要注意管道悬挂点的设置和管道的防锈、防腐蚀处理,以保证管道的安全运行。

瓦斯抽放管路的维护保养瓦斯抽放管路的维护保养至关重要,它直接关系到井下工人和设备的安全。

常规的维护保养包括:检查管道接头的紧固程度、管道防锈、防腐蚀、管道内壁的清洗和检查、管道的通风清洗和消毒等。

瓦斯抽放管路的维护保养需要定期进行,确保其长期有效运行和安全使用。

总结瓦斯抽放管路是矿井下排出瓦斯的关键设备之一,正确的安装和维护保养对确保矿工和设备的安全非常重要。

在瓦斯抽放管路的安装中,选材、布局和安装步骤非常重要,而维护保养则涉及到管道内部清洁和可靠性检查等。

只有做好这些安全技术措施,才能避免瓦斯泄漏和引起火灾爆炸事故。

煤矿瓦斯抽放管路安装安全措施

煤矿瓦斯抽放管路安装安全措施

煤矿瓦斯抽放管路安装安全措施1.管路安装前的准备工作在管路安装前,首先要进行瓦斯抽放管路的设计和评估,确保管路的布置和尺寸满足矿井的实际情况和需求。

同时,要进行现场勘察和测量,确定管路的走向、高程和连接点等位置,确保符合设计要求。

同时,要制定详细的安装方案和施工组织设计,明确施工流程和任务分工。

2.管路材料的选择和验收瓦斯抽放管路的材料选择对管路的安全性和使用寿命有着关键的影响。

应选择具有耐腐蚀、耐压等特性的材料,如镀锌钢管、塑料管等。

在验收材料时,要检查管道外表面有无明显的腐蚀、凹陷、划伤等缺陷,同时要检验管道的规格、尺寸是否符合设计要求。

3.施工现场的安全保障在管路安装的施工现场,要划定安全区域,并设置明显的警示标志,警示工人注意安全。

要配备相关的安全设施和器具,如安全帽、防护眼镜、防护耳塞等,确保工人的人身安全。

同时,要做好施工现场的通风和照明工作,保证施工环境的舒适和安全。

4.安全操作规范的制定和培训在管路安装过程中,要制定和落实相关的安全操作规范,明确各种工序的工艺要求和操作步骤,确保施工的安全性和规范性。

同时,要对施工人员进行必要的安全培训,提高施工人员的安全意识和操作技能,增强他们的安全防范意识。

5.施工质量的监督和检查在管路安装过程中,要进行全程的监督和检查,确保施工质量和安全。

要进行管道的焊接、连接、固定等工序的质量检验,以及管道的通水、通气等试验,确保管道的性能和密封性符合要求。

对不合格的施工工序和质量问题要及时纠正和整改,确保管路的安全和可靠。

总之,煤矿瓦斯抽放管路的安装是一项复杂而重要的工程,必须严格按照安装标准和规范进行施工,同时要重视安全防范工作,加强质量监督和管控,确保矿井的安全生产。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

会审签字单
参加单位安全科通防科机电科矿调度采掘副总参加人员
参加单位通防副总地测副总安全矿长生产矿长机电矿长参加人员
会审意见:
总工程师:
年 月 日
矿 长
年 月 日
贯彻签字表
规程(措施)名称
贯彻人贯彻地点贯彻时间
签字签字签字签字签字备注
贵州正华矿业有限公司
水城县化乐乡朝阳煤矿
地面及井下低负压瓦斯抽放管路安装安全
技术措施
编 制:廖应开
编制日期:2017年10月11日
贵州正华矿业有限公司
水城县化乐乡朝阳煤矿
地面及井下低负压瓦斯抽放管路安装
安全技术措施
根据当前煤矿瓦斯抽放系统现状,结合当前煤矿生产实际,所安装的低负压瓦斯抽放泵运转能力不能满足矿井抽采需要(型号:2BEA-253,功率75kw,抽气量52m3/min),经公司和煤矿领导研究,决定重新购买安装两台低负压瓦斯抽放泵(型号2BEC-52型水环式真空泵)及抽放管路(Φ500mm),现抽放管路已购买到位需及时安装,为了安装期间的安全,特编制本措施,请严格遵照执行。

一、安装线路:瓦斯抽放泵房→风井→111回风石门→112回风联络巷→1151回风巷)
二、安装顺序:先安装地面瓦斯抽放泵房至总回风井内,再安装井下各地点。

三、工 程 量:
1、瓦斯抽放泵房至总回风巷内(240m);
2、总回风口至112回风联络巷三岔口(250m);
3、112回风联络巷三岔口至1151回风巷专回口(38m);
4、1151回风巷专回口至1151切眼(620m);
暂不考虑1125工作面瓦斯抽放管路,目前需要安装的总工程量约1150m。

四、井下瓦斯抽放管运输路线:地面(人工搬运)→总回风斜井
(从防爆门进)→安装地点。

五、安装要求
低负压瓦斯抽放管使用直径500mm矿用PVC管,每隔6米设置一固定点(使用砖混砌筑墩子),用于固定瓦斯抽放管放置管路下滑,砌筑墩子规格:长(400mm)×宽(600mm)×高(300mm)。

六、瓦斯抽放管路安装的准备工作
1、施工前应把安装所需工具、配件准备齐全。

2、向井下运送瓦斯抽放管前,先在防爆门与引风道口之间先建一道临时通风设施,预防在打开防爆门时造成矿井风流短路。

3、管材运到现场后应摆放到预定地点,要求摆放整齐、牢固,不得妨碍运输、通风。

5、砌筑墩子的红砖、沙子和水泥运送到指定地点。

6、施工前,由机电部门在安装管路地点安设一台防爆电话和铺设一趟压风管。

7、地面在安装瓦斯抽放管前,先请地测部门先测量线路,再安排人员清除路线杂草,再根据现场实际情况确定瓦斯抽放管路支撑材料(挖平台或加工托梁架)。

七、瓦斯抽放管路安装安全措施
1、管路安装施工前应先观察施工地点有无安全隐患,发现隐患后先处理,确定无隐患后再施工。

2、现场管路搬运用人工搬运,人工抬管材时要同起同放,步调要一致,预防造成砸人事故。

3、在较高位置施工时,要有牢固的脚手架以防被管子砸伤或摔伤。

4、连接法兰时严禁将手指插入法兰盘间隙和螺栓眼之间,以防错动挤手。

5、 管路安装负责人必须随身携带便携仪,当施工地点风流中瓦斯浓度达,0.75﹪时,必须停止施工,将施工人员撤到新鲜风流中。

6、 在运送和安装过程中,巷道下放严禁有人行走或工作,在班前会议上反复强调,同时在现场跟踪必须到位。

7、 在井下安装管路,各施工队在放炮前,调度通知现场撤人并设好警戒,放炮后,待调度室通知后方可进行作业,由管路安装队长现场把关落实。

8、 多人作业时,要做到统一指挥,协商一致,做好“手指口述”工作;加强劳动防护,保证工具完好,作业时观察环境是否安全。

八、施工操作要求
1、井下敷设的瓦斯抽放管路计划安装在巷道中部,要求安
装“平、直、牢”,井下瓦斯抽放管路距离巷道底板为0.3m。

2、搬运管路从下往上逐节摆放,安装管路由上向下的顺序逐节连接,管子连接用法兰连接,管路连接配件要齐全。

法兰接头要加垫圈、要拧紧,做到不漏气。

3、管路连接时要专人托起,专人连接。

连接后吊挂平直、牢固,拐弯处要设弯头,不拐急弯,要用管卡固定。

4、安装后的新管路必须进行漏气打压试验,如果不符合标准应拆解再重新安装。

5、管路安装完工后必须做好收尾工作,首先要检查管路安装工程质量,确保符合要求。

6、完工后要及时清点、运走施工剩余的配件和材料,并清理好现场,要求做到工完料净场地清。
