地基与基础验收自评报告材料地下室

合集下载

地基与基础工程分部验收自评报告

地基与基础工程分部验收自评报告

地基与基础工程分部验收自评报告
1. 背景介绍
该验收自评报告旨在总结地基与基础工程分部的验收情况,并自我评估工作的完成程度和质量。

2. 验收情况总结
地基与基础工程分部的验收工作于XX年XX月XX日开始,持续了XX天。

在验收过程中,我们按照项目要求和相关技术标准进行了严格的检查和评估。

2.1 验收内容
地基与基础工程分部的验收内容包括以下几个方面:
- 地基工程的设计与施工情况
- 基础工程的设计与施工情况
- 工程质量控制措施的落实情况
2.2 验收结果
经过详细的验收和评估,我们得出以下结论:
- 地基工程的设计与施工符合相关技术标准,质量优良。

- 基础工程的设计与施工满足项目需求,达到了预期效果。

- 工程质量控制措施得到了有效的落实,确保了工程质量的可控性。

3. 自我评估
针对地基与基础工程分部的验收工作,我们针对以下几个方面进行了自我评估:
3.1 工作完成程度
我们按照项目计划和要求,完成了地基与基础工程分部的验收工作,并及时提交相关验收报告。

3.2 工作质量
我们严格按照相关技术标准和质量要求进行了验收,确保了工程的质量。

3.3 问题和改进
在验收过程中,我们发现了一些问题,并采取了相应的措施进行了改进,以提高工作的质量和效率。

4. 结论
地基与基础工程分部的验收工作得到了圆满完成,工作的质量满足了预期要求。

在今后的工作中,我们将继续秉持严谨负责的态度,不断提升自身的专业水平和工作质量。

地基与基础分部验收自评报告

地基与基础分部验收自评报告

地基与基础分部验收自评报告1.项目概况我公司参与了地基与基础工程项目,该项目位于城市A的工业园区,总投资额为XXX万元,总建筑面积为XXX平方米。

本次报告主要对地基与基础分部的验收情况进行自评。

2.自评内容(1)工程准备情况:在工程准备阶段,我们公司高度重视与业主、设计院的沟通,充分了解项目要求,并针对土壤条件、地下水位等因素进行了详细的调查与分析。

在锚桩的施工过程中,我们公司严格按照设计要求进行固结灌浆,确保了桩基的稳固性。

(2)工程施工质量:在地基与基础的施工过程中,我们公司始终严格按照设计施工方案进行操作,并采用优质的建筑材料。

同时,我们建立了严格的质量管理体系,对施工过程进行全程监控,并定期进行质量检验与测试。

经过自查自纠,施工质量合格率达到100%。

(3)施工进度:在地基与基础的施工进度方面,我们通过合理的计划安排、周密的施工方案,有效控制了施工进度。

在项目施工期限内,我们按照计划完成了地基与基础分部的所有施工工作,未出现任何延期情况。

(4)施工安全:在地基与基础施工过程中,我们公司高度重视施工安全,根据安全规范制定了详细的安全操作方案,并组织专业的安全人员进行全程监管与指导。

通过严格的安全教育培训,有效避免了施工安全事故的发生。

3.自评结果与不足自评结果显示,地基与基础分部的验收情况良好,符合设计要求和施工规范。

项目施工质量高,施工进度合理,施工安全有保障。

但在自评过程中,我们也发现了一些不足之处:(1)施工现场管理方面,部分施工人员的安全意识还需加强,一些安全细节没有被充分关注,需要进一步加强安全教育培训。

(2)施工过程中,出现了一些材料浪费的情况,需要进一步优化材料采购与使用的管理。

(3)施工团队协调不够密切,需要加强施工组织与沟通,提高工作效率。

4.改进措施为了进一步提升地基与基础分部的施工质量,我们在自评的基础上提出了以下改进措施:(1)加强施工人员安全教育培训,提高安全意识,确保施工现场的安全。

础及地下室自评报告

础及地下室自评报告

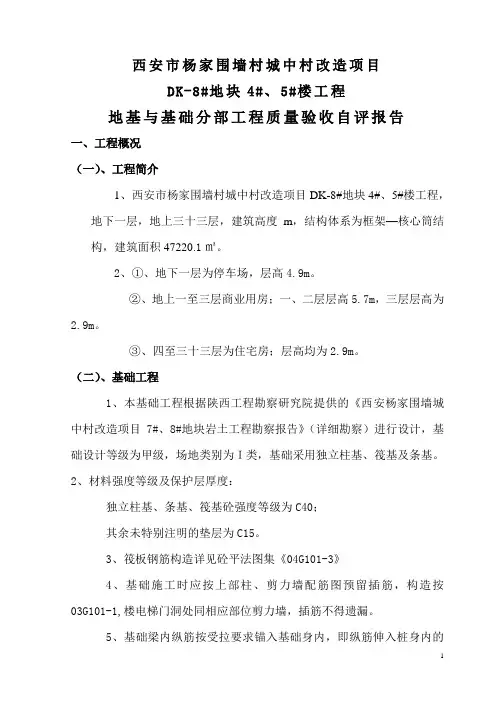

西安市杨家围墙村城中村改造项目DK-8#地块4#、5#楼工程地基与基础分部工程质量验收自评报告一、工程概况(一)、工程简介1、西安市杨家围墙村城中村改造项目DK-8#地块4#、5#楼工程,地下一层,地上三十三层,建筑高度m,结构体系为框架—核心筒结构,建筑面积47220.1㎡。

2、①、地下一层为停车场,层高4.9m。

②、地上一至三层商业用房;一、二层层高5.7m,三层层高为2.9m。

③、四至三十三层为住宅房;层高均为2.9m。

(二)、基础工程1、本基础工程根据陕西工程勘察研究院提供的《西安杨家围墙城中村改造项目7#、8#地块岩土工程勘察报告》(详细勘察)进行设计,基础设计等级为甲级,场地类别为I类,基础采用独立柱基、筏基及条基。

2、材料强度等级及保护层厚度:独立柱基、条基、筏基砼强度等级为C40;其余未特别注明的垫层为C15。

3、筏板钢筋构造详见砼平法图集《04G101-3》4、基础施工时应按上部柱、剪力墙配筋图预留插筋,构造按03G101-1,楼电梯门洞处同相应部位剪力墙,插筋不得遗漏。

5、基础梁内纵筋按受拉要求锚入基础身内,即纵筋伸入桩身内的长度不小于La,且纵筋在中间支座应拉通。

基础梁和桩身内纵筋不宜有接头,有接头时应采用焊接、机械连接,同一截面内接头钢筋面积不应超过全部纵筋面积的50%。

6、降水设计请施工单位结合施工条件和能力切实做好,以确保施工的质量和安全,和相邻建筑道路实施的安全,要注意做好周边道路,建筑物的沉降、水平位移的观察检查。

(二)、工程责任主体单位本工程涉及的责任主体单位为:建设单位:西安明城置业工程有限公司设计单位:福建华景建筑设计院有限公司勘察单位:陕西工程勘察研究院监理单位:西安新业建设咨询工程有限公司施工总承包单位:陕西建工集团第十建筑工程有限公司二、自评依据(一)、现行施工及验收规范1)、建筑工程施工质量验收统一标准(GB50300—2001)2)、混凝土结构工程施工质量验收规范(GB50204—2002)3)、建设工程文件归档整理规范(GB/T50328—2001)4)、建设工程监理规范GB50319—20005)、地下防水工程质量验收规范(GB50208—2002)6)、工程测量规范(GB50026—93)7)、建筑地基基础工程施工质量验收规范(GB50202—2002)8)、混凝土强度检验标准(GBJ 107-87)9)、钢筋焊接验收规程(JGJ18-2003)10)、建筑电气工程施工质量验收规范(GB50303—2002)等(二)、±0.000以下施工图设计文件及其变更文件、施工总承包合同、工程地质勘察报告、人工地基工程质量检测报告。

地基与基础分部工程质量验收自评报告

地基与基础分部工程质量验收自评报告

地基与基础分部工程质量验收自评报告一、工程概况本次地基与基础分部工程楼盘的地基与基础施工工程,施工总面积约XXX平方米。

该工程施工依据相关设计文件和施工方案执行,采用了XX 种施工方法,工期约为XX天。

二、质量验收情况1.工程验收标准2.质量验收内容本次质量验收主要包括以下内容:(1)地基与基础的设计文件的审核与审查;(2)地基处理与处理效果的验收;(3)基础施工材料的检验;(4)基坑开挖、支护与验收;(5)基础的浇筑与养护;(6)其他与地基与基础施工质量验收相关的事项。

3.质量验收结果经过质量验收,本次地基与基础分部工程的质量验收结果如下:(1)设计文件的审核与审查设计文件经过专业人员的审核与审查,符合相关规范和要求。

(2)地基处理与处理效果的验收地基处理工艺符合设计要求,处理效果满足设计要求。

(3)施工材料的检验施工材料经过专业机构的检验,质量合格。

(4)基坑开挖、支护与验收基坑开挖按照设计要求进行,支护施工符合规范,基坑验收合格。

(5)基础的浇筑与养护基础浇筑按照设计要求进行,养护措施落实,基础养护合格。

(6)其他与地基与基础施工质量验收相关的事项其他相关事项如围护结构、排水系统等均符合设计要求。

三、质量验收过程中存在的问题及解决措施1.问题(1)在地基处理过程中,部分地质地貌复杂导致地基处理难度加大;(2)在基坑开挖时,遇到地下水位较高的情况,施工进度受到一定的影响。

2.解决措施(1)加强地质勘察工作,提前了解地质地貌情况,合理选取地基处理方法;(2)制定相应的水控措施,加强水源保护与疏导,确保施工进度。

四、质量验收结论经过质量验收,本次地基与基础分部工程的质量验收情况良好,符合相关标准和要求,质量达到验收标准。

在质量验收过程中,发现的问题已经得到解决,并采取了相应的措施,确保了工程质量的稳定与可靠。

地基与基础分部工程质量验收自评报告(住宅工程)

地基与基础分部工程质量验收自评报告(住宅工程)

地基与基础分部工程质量验收自评报告(施工单位)审批:审核:编制:XXXX公司地基与基础分部工程质量验收自评报告一、工程概况1、建筑概况本工程为XXX工程,该工程位于XX县。

本工程包括6#楼、7#楼及地下车库。

本次申请地基与基础验收范围为6#楼、7#楼主楼。

其中 6#楼建筑面积 23654.75 ㎡;7#楼建筑面积 24210.52 ㎡。

6#、7#楼地上西单元28层、东单元30层,地下二层,地下二层为丙类库房、地下一层为管道夹层,地上一、二层为商业用房,三至顶层为住宅。

建筑物耐火等级:一级;建筑物抗震设防烈度:7度,设计地震分组为第三组,结构类型:框剪结构,建筑设计使用年限为50年。

2、基础工程1)本工程6#、7#楼基础采用桩筏联合基础,井桩为机械成孔灌注桩,桩基设计等级为甲级。

2)混凝土强度等级3)钢筋接头形式本工程井桩钢筋接头采用单面搭接焊连接,筏板钢筋采用Ⅰ级直螺纹接头连接;3、地下防水工程6#楼、7#楼基础均采用3mm+3mm厚SBS改性沥青防水卷材。

4、本工程参建单位分别为:建设单位:XXX公司监理单位:XXX公司施工单位:XXX公司勘察单位:XXX公司设计单位:XXX公司检测单位:XXX公司二、施工过程质量控制措施本工程于XX年10月20日开工,XX年4月20日完成地基与基础施工。

本工程在质量管理方面坚持预防为主的原则,按照策划、实施、检查、处置的循环方式进行系统运作,重点突出质量过程控制。

施工时严格按设计文件和现行的标准、规范来约束自己的施工行为,认真贯彻执行公司建立的各项质保体系。

在整个工程的施工过程中,严把材料关、质量验收关。

注重对各道工序的过程控制,实行“三检制”,在分项、分部工程施工前对施工班组进行技术交底,坚持做到工前有交底,工中有检查,工后有验收,把工程质量问题有效地控制在施工过程之中。

我项目部配备了足够的工程施工技术人员从事现场工程施工、技术、质量、安全、进度、文明施工、环境保护等各方面的管理工作,及时做好书面技术交底,特殊工种全面实行持证上岗,并注重土建与水电预埋、水电安装的配合工作。

项目地基与基础验收自评报告

项目地基与基础验收自评报告

一.工程概况:1. 项目概况:本工程位于。

建筑总面积m2,地上层,地下层,面积,为地下车库、设备用房及战时人防。

结构设计使用年限为:50年,建筑物抗震设防烈度为8度。

建筑抗震设防分类为裙楼乙类、主楼甲类,建筑结构安全等级为二级。

地基处理:主楼地基处理采用CFG素混凝土桩复合地基,裙楼采用天然地基。

基础采用钢筋混凝土梁板式筏形基础,主楼筏板厚2200mm,裙楼筏板厚700mm,基础梁:1000×1200,1000×1450,1300×2200mm等,混凝土强度等级主楼C50、裙楼C40,地下室剪力墙厚为400、300、250mm 等;框架柱截面为600×600、1200×1300、1500×1500、1200×2170mm 及直径为1450mm圆柱等;地下室结构梁尺寸为250×600、250×700、250×800、500×800mm等尺寸,结构板厚度为150、180、250、300mm 等;地下室层高:-3层为,-2层为、-1层为。

地下防水:防水等级为一级,外墙及基础底板为P8抗渗混凝土,防水层为澎内传混凝土防水添加剂。

本工程安装工程包括给排水安装工程、电气安装工程、通风安装工程、中央空调系统、电梯安装工程和消火栓、喷淋安装工程及火灾自动报警系统。

该工程于年月日正式开工,地下室结构顶板于年8月28日浇筑完成。

2、主要责任主体单位:建设单位:设计单位:勘察单位:监理单位:施工单位:3、监督单位:二、质量评定依据1、《中华人民共和国建筑法》、《建设工程质量管理条例》2、设计图纸及所使用标准图集。

3、建设工程《施工合同》。

4、施工质量验收规范(1)建筑工程施工质量验收统一标准GB50300—2013;(2)建筑工程施工质量评价标准GB/T50375-2016(3)建设工程文件归档整理规范GB/T50328—2014(4)地下防水工程质量验收规范 GB 50208-2011(5)混凝土结构工程施工质量验收规范GB50204—2015(6)钢筋机械连接通用技术规程JGJ107—2016(7)建筑基坑支护技术规程JGJ120-2012(8)建筑地基工程施工质量验收规范GB50202-2002三、项目部的组织机构及人员组成1、项目部组成为保证业主切身利益并体现我公司的社会信誉及管理水平,按照公司管理体系要求,公司组建了工程项目部,由一级建造师、优秀项目经理为核心的领导班子,坚持高起点、高标准、严管理,形成了以全面的质量管理为中心环节,以专业管理和科学管理体系,出色地实现我公司的质量方针和质量目标及对业主的承诺。

地基及基础验收自评报告地下室

地基及基础验收自评报告地下室

地基及基础验收自评报告地下室为了确保建筑物的稳定和安全性,地基及基础验收是建筑工程的重要环节。

本报告旨在对地下室地基及基础的验收情况进行自评,以展示我们在工程实施过程中的合规性、质量控制能力和问题解决能力。

地下室地基及基础是整个建筑物的承载结构,它们的质量直接关系到建筑物的承载能力、稳定性和使用寿命。

因此,在地基及基础的施工中,我们始终将质量放在首位,并采取一系列措施来确保其合格性。

首先,我们严格按照设计方案进行施工,确保地基及基础的尺寸、形状和材质等符合要求。

在施工过程中,我们使用先进的测量仪器和设备进行实时监测,并对任何出现的偏差进行及时调整。

同时,我们还对施工现场进行定期检查,以确保施工质量的稳定性和一致性。

其次,我们注重工程质量的细节管理。

在地基的施工过程中,我们严格按照施工技术规范和验收标准进行操作,确保每一步的细节都符合要求。

例如,在混凝土的浇筑过程中,我们严格控制浇注速度和浇注厚度,以确保混凝土的密实性和均质性。

此外,我们还严格执行钢筋的布置要求,并使用专业的焊接技术对钢筋进行固定,以增强地基的承载能力。

第三,我们重视质量问题的解决和整改。

在施工过程中,如果发现地基及基础存在质量问题,我们会立即采取措施进行整改。

例如,如果发现地基的土质不符合要求,我们将按照技术要求进行挖土处理,并重新填充合格的土壤。

同时,我们还会对地基周围的排水系统进行检查和修复,以确保地基能够有效排水,防止地下水的积聚。

最后,我们还注重地基及基础的验收文件的编制和保存。

在施工过程中,我们会按照验收标准进行检测和测试,并将结果记录在验收文件中。

这些文件将成为工程质量的有力证据,有助于日后的维护和管理。

总的来说,我们在地下室地基及基础的施工中,始终坚持以质量为中心,在设计、施工和验收的各个环节上严格把关。

通过上述措施的实施,我们相信地下室地基及基础的验收合格性得到了有效保障。

然而,我们也意识到存在一些改进的空间,例如在施工过程中进一步加强现场监测和质量管理,提高技术人员的专业水平等。

地下室基础验收自评报告

地下室基础验收自评报告

地下室基础验收自评报告___大楼地下室地基与基础分部工程已经完成验收。

该工程位于临城南部滨海商务A区,建设单位为___,代建单位为___,施工单位为___。

本工程为一层地下室,建筑面积为6767.45㎡。

地下室基坑围护设计采用钻孔灌注桩结合一道混凝土支撑的支护形式,基础形式为泥浆护壁成孔灌注桩基础、筏形与箱形基础及型钢混凝土结构基础,结构型式为混凝土框架剪力墙结构。

地基基础设计等级为乙级,正常使用设计年限为50年,抗震设防类别为丙类,抗震设防烈度为七度,抗震等级框架为三级,剪力墙为二级,建筑结构安全等级为二级,建筑耐火等级为一级。

地下室基础承台、地梁及筏板混凝土强度等级为C30,地下室顶梁板为C35,外墙为C40,其混凝土抗渗等级均为P6,内墙柱混凝土强度等级为C40,后浇带混凝土强度等级为C35/C40/C45(P6)。

地下室底板顶结构标高为-6.400m,底板厚度为500mm,地下室顶板厚度为250mm、200mm。

本工程地下室防水等级为二级,地下室墙、梁、板混凝土须内掺水泥用量比例的HEA混凝土微膨胀剂,其中外墙和底板采用HEA-1高效抗裂防水剂。

工程外侧迎水面涂刷聚氨酯防水涂料,其厚度为2mm。

防水涂料外侧砌筑120厚砖墙保护层,墙外侧>500宽范围内素粘土分层回填夯实。

其施工缝、变形缝部位均采用钢板止水带。

该工程地下室地基与基础分部工程所包含的各子分部及分项工程均已完成验收,具体情况如下表所示:子分部、分项工程验收时间验收结论基坑支护子分部 2015年3月25日已验收土方子分部 2015年5月20日已验收泥浆护壁成孔灌注桩基础分项 2015年1月26日已验收型钢混凝土结构基础分项 - -筏形与箱形基础分项 - -地下防水主体结构防水分项 - -总体而言,该工程地下室地基与基础分部工程已经通过验收,符合相关规定和标准。

本次验收的地下室地基与基础工程始于2014年6月19日的桩基试桩,至2015年10月14日,除地下室底板、顶板及外墙后浇带砼龄期未到外,其他主体结构主要工序已基本完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

蘭园项目地下车库地基与基础分部工程验收自评报告编制人:审核:审批:施工单位:编制日期:20 年月日(公司章)目录一、前言 (3)二、工程概况 (3)三、施工质量评估依据 (5)四、施工组织情况 (5)(一)施工组织设计及相关方案 (5)(二)质量管理体系 (6)五、施工原材料、半成品材料质量控制 (6)六、主要施工过程控制情况 (8)七、子分部施工质量控制 (10)(一)土方开挖与支护 (10)(二)桩基 (10)(三)混凝土工程 (10)(四)地下防水 (11)八、安全文明施工 (11)九、工程技术资料整编情况 (11)十、地基与基础工程质量评定 (12)(一)、子分部及分项工程质量评估 (12)(二)、分部工程评估结论 (14)蘭园项目地下地基与基础分部工程验收自评报告各位领导、各位专家:你们好!首先我谨代表蘭园项目地下车库所有建设者感谢各方单位的大力支持和帮助,现就本工程地基与基础施工情况向各位领导、专家进行汇报。

一、前言1、本报告为蘭园项目地下车库工程地基与基础的自评报告;2、本工程已由我公司进行自检,同时经监理公司在整个施工过程中进行质量跟踪监督、复查、检验,我单位在各分项工程报验后,严格按国家规范要求,认真检查,以此作为本报告的依据。

3、本报告本着客观、真实的原则,以相关资料和实体质量为依据,做出科学评价,提供给验收小组作为评定参考。

二、工程概况(一)工程名称:蘭园项目地下车库(二)工程地址:大白杨南路3号(三)参建单位:建设单位:西安元瀚房地产开发有限公司设计单位:四川山鼎建筑工程设计股份有限公司勘察单位:天津市勘察院施工单位:陕西建工第三建设集团有限公司监理单位:天津广源恒信建设工程项目管理有限公司桩基施工单位:沉降观测单位:材料试验单位:西安市建设工程检测中心监督机构:西安市大兴新区质量安全监督站(四)工程项目概况工程共包含栋住宅楼,本次验收#楼,总建筑面积为m2,建筑高度为m,±0.000标高为:m,总造价为:万元。

其中地上层,建筑面积为m2;地下层,建筑面积为m2。

#楼地下层战时为人防,平时为,层为商业及配套用房,层以上为住宅。

#楼结构类型为,结构设计使用年限为年,建筑等级为级,耐火等级地上为级,地下为级。

抗震设防等级为级,抗震设防烈度为度,防空地下室抗力等级为。

本工程基坑支护护采用方式,放坡系数为,基坑支护具体参数为(根据设计文件填写基坑支护采用混凝土、钢筋网片、土钉直径长度等)。

本工程基础埋深为m,基础采用,桩径为mm,桩长为m,桩身混凝土强度等级为,共设置根桩。

基础顶板位于承台之上,承台下地下室板呈式,承台与承台间有基础梁相连,基础底板厚mm,面标高为m,地下室剪力墙厚mm,顶板厚为mm。

基础垫层混凝土强度等级为C 15 ,承台、基础梁、地下室底板混凝土强度等级分别为:C 、C 、C 。

抗渗等级为,地下室剪力墙混凝土强度等级为C ,抗渗等级为,由于本地下室长度较大,在位置设置道沉降伸缩后浇带。

#楼地下室层高为m,防水等级为级,采用道防水设防,其中(根据设计文件分别介绍每一层防水材料的名称、厚度及施工工艺)。

整个地下施工于:2016年10月18日开工,2016年12月27日完工,历时71 天。

三、施工质量评估依据1、建设单位与施工单位签订的施工合同;2、本工程经图审机构审查合格的施工图纸及设计变更文件;3、《建筑基坑支护技术规程》JGJ120-99;4、《建筑桩基技术规范》JGJ-94-20085、《建筑地基处理技术规范》JGJ79-2002;6、《建筑地基工程施工质量验收规范》GB50202-2002;7、《建筑工程施工质量统一验收标准》GB50300-2001;8、《混凝土结构工程施工质量验收规范》GB50202-2002;9、《地下室防水工程质量验收规程》GB50208-2002;10、《钢筋机械连接通用技术规程》JGJ107-2003;11、国家现行颁布的强制性标准及其它相关规范、规程;12、《陕西省建设工程质量和安全生产管理条例》;13、本公司制定的管理体系手册、程序文件及施工工艺标准;14、经审批的施工组织设计和各专项施工方案。

四、施工组织情况(一)施工组织设计及相关方案针对本工程的特点,我项目提前编制了具有针对性的工程的施工组织设计、施工质量计划书及土方开挖与支护的专项施工方案、桩基专项施工方案、超重模版支撑专项施工方案、混凝土专项施工方案、钢筋专项施工方案、模版专项施工方案、测量放线专项施工方案、深基坑施工方案、地下室防水的专项施工方案等得到公司技术部门、甲方、监理的认可。

并在施工过程中严格按照组织方案实施。

项目部认真落实各级交底制度,向施工班进行质量技术交底。

各班组长负责作业前向本班班组人员进行施工交底,严格执行技术质量保证措施。

(二)质量管理体系1、开工之前建立了质量责任制,把质量工作落实到各个职能人员和各个工作岗位,各行其职,各尽其责,对工序和工程负责。

2、抽调项目骨干组成强有力的施工项目部,落实项目经理负责制,挑选业务素质高、施工经验丰富、责任心强的专业施工队伍施工。

3、强化创优意识,在全体管理人员和施工人员中开展创优目标教育。

4、开工前针对本工程的特点编写《工程项目经理部质量管理实施细则》。

五、施工原材料、半成品材料质量控制在施工过程中,严格控制原材料、半成品材料、成品材料的质量。

对进场的钢材、水泥、普通混凝土小型砌块、商混等材料,首先检查其生产厂家是否具备相应的资质,同时结合出厂合格证和质量检测报告及质量保证书,核对现场现场材料的质量、数量是否达到要求,同时根据《陕西省建设工程质量和安全生产管理条例》规定,项目负责人、技术负责人、监理工程师、材料员联合对进场材料验收,同时在监理工程师的见证下进行取样,送往具有资质的实验室进行复试。

只有复试合格后,方可用于工程。

1、钢材进场合格证书9 份,其中Φ6.5合格证1 份,其中Φ10合格证1 份,Φ12合格证2 份,Φ14合格证2 份,Φ16合格证1 份,Φ18合格证份,Φ20合格证1 份,Φ22合格证1 份,现场进场钢材376.48 t,钢材原材复试共9 组,合格9 组。

本工程Φ 16 以上采用直螺纹套筒连接,钢筋直螺纹套筒连接接头2500 个,试验 5 组,合格 5 组,报告 5 组。

其力学性能均满足设计要求。

该部分资料收集齐全,符合规范要求。

表一进场钢材原材复试统计表表二钢筋连接数量、复试统计表2、混凝土不同强度等级进场总共770 m3。

○1、基础C15 混凝土垫层同条件试块留置1 组,同条件试块抗压试压 1 组,试压达到设计强度等级118.0 %,基础C15 混凝土垫层28d标养试留置1 组,标养试试压1 组,试压达到设计强度等级116.0 %。

○2、基础筏板C30混凝土同条件试块留置3 组,同条件试块抗压试压 3 组,试压达到设计强度等级134.6 %、119.7%、119.7 %,基础筏板C30 混凝土28d标养试留置15 组,标养试试压15 组,试压达到设计强度等级107.0%、106.7 %、103.0 %、108.0%、110.7%、105.3 %、109.3%、115.3 %、103.3%、107.0%、101.0 %、102.3%、103.7%、102.7 %、107.0%;○3、负二层外墙、柱、顶板、梁、楼梯C 30 混凝土同条件试块留置 4 组,同条件试块抗压试压 4 组,试压达到设计强度等级114.7 %、116.0%、110.7%、117.0%、,负二层外墙、柱、顶板、梁、楼梯C 30 混凝土28d标养试留置 3 组,标养试试压3 组,试压达到设计强度等级121.0 %、106.7%、106.1%;○4、负一层外墙、柱、顶板、梁、楼梯C 30 混凝土同条件试块留置 2 组,同条件试块抗压试压 2 组,试压达到设计强度等级107.0%、107.3%,负一层外墙、柱、顶板、梁、楼梯C30 混凝土28d 标养试留置 5 组,标养试试压 5 组,试压达到设计强度等级111.7%、110.0%、114.3%、109.3 %、112.7%;○5、后浇带C 混凝土同条件试块留置组,同条件试块抗压试压组,试压达到设计强度等级%,后浇带C 混凝土28d标养试留置组,标养试试压组,试压达到设计强度等级%。

所有混凝土试块强度统计分析评定为合格。

表三混凝土试块留置统计表3、水泥砂浆共m3,留置试块组,合格组,水泥砂浆强度统计分析评定为合格。

4、进场烧结普通砖块,试验1 组,合格 1 组,烧结普通砖强度统计分析评定为合格。

5、蒸汽压加气块块,试验组,合格组,蒸汽压加气块强度统计分析评定为合格。

6、烧结多孔砖块,试验组,合格组,烧结多孔砖强度统计分析评定为合格。

7、后植筋根,试验根,合格根,后植筋力学强度满足设计要求。

8、轻集料混凝土小型砌块块,试验组,合格组;轻集料混凝土小型砌块强度统计分析评定为合格。

9、进场水泥200 t,试验 1 组,合格1 组。

六、主要施工过程控制情况施工过程中,我项目部始终坚持以工程质量为核心,对工程质量严格把关。

对重点部位、关键工序设置质量控制点,各工序采用自检、互检、交接检查,经检查合格的方可进入进入下一道工序施工,对检查不合格的拒绝进行下一道工序的施工。

若发现工程质量问题及时整改,使工程质量问题消除与萌芽状态。

质量管理不仅是事后检查,更多的是预防为主和事前检查,在各分项工程施工前,都进行了详细的施工技术交底工作。

做到有的放矢,保证工程质量。

七、子分部施工质量控制(一)土方开挖与支护基坑土方开挖严格按照方案分层开挖,及时进行基坑的支护工作,同时及时基础垫层封闭地基,避免地基裸露时间过长。

在基坑位置设置排水沟和集水坑,避免地基遭雨水浸泡。

土方开挖过程中,基础标高与尺寸同步控制,未出现超挖现象并及时进行基坑验槽。

(二)桩基本工程采用桩,共设计根桩。

项目部在桩基施工过程中对桩基成孔,钢筋笼隐蔽工程,混凝土浇筑关键工序进行了重点跟踪检查。

为把握桩基工程的施工质量,对每根桩不少于3次下井进行质量验收检查。

(三)混凝土工程本工程地下室面积较大,且梁、柱钢筋较密。

钢筋原材料、水泥、混凝土等重要材料在监理工程师的见证情况下取样进行检测。

为了保证施工质量,对施工现场作业人员进行质量交底工作。

由于地下室混凝土体积较大,在浇注混凝土完成后,及时安排相关人员进行混凝土的薄膜覆盖、浇水养护工作,减少出现裂纹的可能性。

同时严格控制地下室伸缩沉降后浇带施工间歇时期,加强对后浇带施工质量控制,地下室后浇带未出现渗水现象。

(四)地下防水选用复试合格的防水材料进行施工,避开雨天进行底板防水和剪力墙侧壁防水工程施工。

在施工过程中严格按照规范要求做好阴阳角处的加强处理措施。

相关文档
最新文档
