大型镍铁电炉的设计与安装
镍铁电炉电极系统安装技术

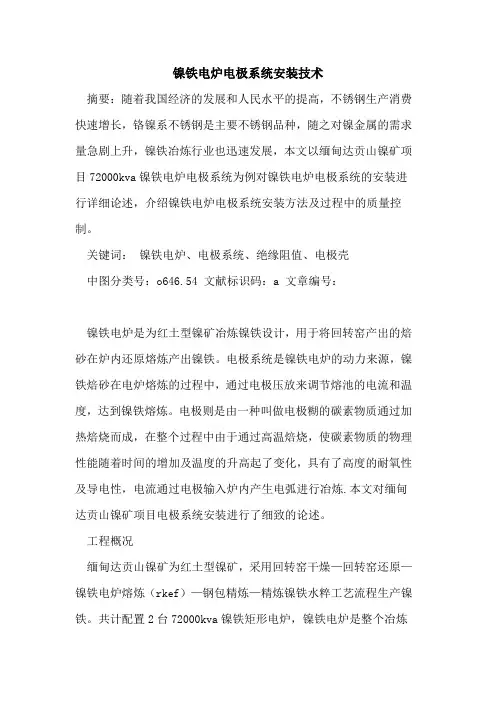

镍铁电炉电极系统安装技术摘要:随着我国经济的发展和人民水平的提高,不锈钢生产消费快速增长,铬镍系不锈钢是主要不锈钢品种,随之对镍金属的需求量急剧上升,镍铁冶炼行业也迅速发展,本文以缅甸达贡山镍矿项目72000kva镍铁电炉电极系统为例对镍铁电炉电极系统的安装进行详细论述,介绍镍铁电炉电极系统安装方法及过程中的质量控制。
关键词:镍铁电炉、电极系统、绝缘阻值、电极壳中图分类号:o646.54 文献标识码:a 文章编号:镍铁电炉是为红土型镍矿冶炼镍铁设计,用于将回转窑产出的焙砂在炉内还原熔炼产出镍铁。
电极系统是镍铁电炉的动力来源,镍铁焙砂在电炉熔炼的过程中,通过电极压放来调节熔池的电流和温度,达到镍铁熔炼。
电极则是由一种叫做电极糊的碳素物质通过加热焙烧而成,在整个过程中由于通过高温焙烧,使碳素物质的物理性能随着时间的增加及温度的升高起了变化,具有了高度的耐氧性及导电性,电流通过电极输入炉内产生电弧进行冶炼.本文对缅甸达贡山镍矿项目电极系统安装进行了细致的论述。
工程概况缅甸达贡山镍矿为红土型镍矿,采用回转窑干燥—回转窑还原—镍铁电炉熔炼(rkef)—钢包精炼—精炼镍铁水粹工艺流程生产镍铁。
共计配置2台72000kva镍铁矩形电炉,镍铁电炉是整个冶炼系统的核心,采用高电压、低电流、遮弧模式供给电炉动力,每台电炉配置有6根ø1400mm电极,6个电极安装于电炉的正上方,电极与电极之间的间距为4200mm,每根电极的总长度为20900mm,直径为1400mm,单套电极系统总重为39.153t,目前为世界直径最大的电极系统,电炉年产镍铁8.5万吨。
2 主要施工过程及施工顺序2.1 主要安装工艺流程安装准备--→电极中心线定位、验收(切记与电炉中心线符合)--→升降装置安装--→电极护筒安装--→导电装置安装--→短网安装--→抱闸安装--→电炉液压站配管连接--→电极壳安装。
2.2 电极中心线定位、验收电极中心线定位工作在这个电极安装过程中至关重要,决定了整个电极系统安装质量及后期电极的使用。
浅谈36000kVA镍铁电炉体系的设备组成

有 色 设 备 201 8年第 2期

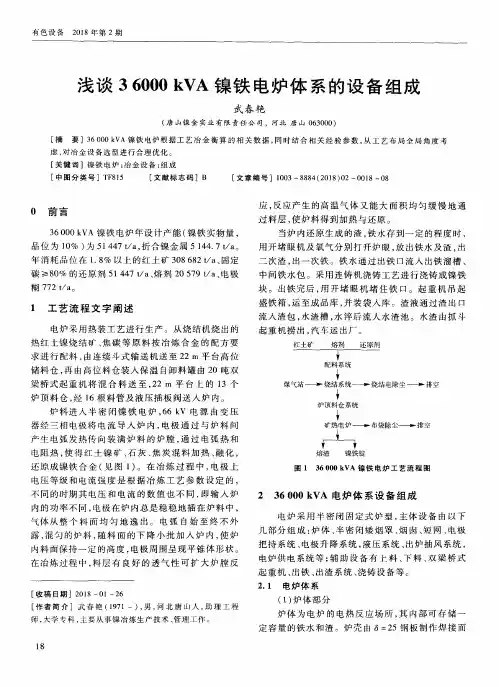

浅 谈 3 6000 kVA 镍 铁 电炉 体 系 的 设 备 组 成
武春 艳
(唐 山镍 金 实 业 有 限 责任 公 司 ,河 北 唐 山 063000)
[摘 要 ]36 000 kVA镍 铁 电 炉 根 据 工 艺 冶 金 衡 算 的 相 关 数 据 ,同 时 结 合 相 关 经 验 参 数 ,从 工 艺 布 局 全 局 角 度 考
1 工 艺 流 程 文 字 阐述
电炉 采用热 装工 艺进 行 生产 。从烧 结机 烧 出的 热 红 土镍烧 结矿 、焦 碳 等 原 料 按 冶炼 合 金 的配 方 要 求 进行 配料 ,由连续 斗式输 送 机送 至 22 m平 台高 位 储 料仓 ,再 由高位 料 仓装入 保 温 自卸 料罐 由 20吨 双 梁桥 式起 重 机 将 混 合 料 送 至 ,22 m 平 台上 的 13个 炉 顶料 仓 ,经 16根料 管及 液压插 板 阀送入 炉 内 。
电炉安装流程

电炉安装流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
本文下载后可定制随意修改,请根据实际需要进行相应的调整和使用。
并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Downloaded tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The documents can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!在现代厨房中,电炉已经成为许多家庭的常见选择。
电炉安装方案施工方案

电炉安装方案施工方案背景:随着电力设备的不断发展和创新,电炉作为一种高效、环保且易操作的加热设备,在工业生产领域广泛应用。
本文将就电炉的安装方案以及施工方案进行探讨,以确保电炉的正常运行和使用效果。
一、电炉安装方案电炉的安装工作是确保电炉正常运行和安全使用的重要环节。
为了保证电炉的安装质量和效果,我们将采取以下措施:1. 环境选择在选择电炉安装位置时,首先要考虑到周围环境的安全性和适宜性。
最理想的情况是选择通风良好、避免火源及易燃物的区域,同时保证电炉使用过程中的安全性。
2. 基础建设为了确保电炉的稳定性,我们将根据电炉的型号和要求进行基础建设工作。
具体措施包括选取合适的基础材料、进行土地平整,以及按照施工要求进行混凝土浇筑和固化。
3. 安全措施在电炉的安装过程中,我们将严格按照相关安全规定进行操作,并配备专业人员进行操作和监控。
此外,我们将确保电炉的漏电保护装置和应急切断装置的正确安装,以减少潜在的安全风险。
二、电炉施工方案电炉施工是安装工作的延续,在此基础上更加注重电炉的使用效果和细节问题。
下面是我们将采取的施工方案:1. 电力供应电炉作为一种大功率设备,对电力供应有较高的要求。
我们将通过与供电部门协调,确保电力供应符合电炉的要求,并在电路和供电设备方面进行适当增强和改造,以满足电炉正常工作的需求。
2. 排烟系统设计电炉使用过程中会产生大量的烟尘和废气,为了确保生产环境的洁净和作业人员的健康,我们将进行合理的排烟系统设计。
具体工作包括确定排烟口的位置和数量、选择合适的排烟管道和排烟扇,并确保排烟系统与周围环境的良好协调。
3. 控制系统建设电炉的稳定运行和精确控制需要一个可靠的控制系统。
我们将根据电炉的型号和要求进行控制系统的设计和建设,包括温度、压力和时间等参数的监控与调节,以保证电炉的正常工作和最佳使用效果。
4. 维护保养计划为了延长电炉的使用寿命和提高设备的可靠性,我们将根据电炉的要求制定维护保养计划,包括定期检查、清洁和维修等工作。
镍铁电炉安装技术

镍铁电炉安装技术镍铁电炉为红土型镍矿冶炼镍铁设计,由中国十五冶金建设XX公司制作安装,本电炉采用了整体弹性结构,用立柱小梁固定壳板,然后夹持梁夹持立柱,再用拉杆弹簧拉紧侧面夹持梁和端面端梁,对电炉进行平衡夹紧,夹持梁起到了平衡和保护炉体均匀膨胀的作用。
电炉正常工作处于热膨胀平衡状态。
工程概况缅甸达贡山镍矿为红土型镍矿,采用回转窑干燥—回转窑还原一镍铁电炉熔炼(RKEF —钢包精炼一精炼镍铁水粹工艺流程生产镍铁。
缅甸达贡山镍矿项目共计配置有2台72000KVA镍铁矩形电炉,采用高电压、低电流、遮弧模式,电炉渣线位置采用铜水套冷却提高电炉寿命,整个炉体呈炉墙向外倾斜100倒梯形,长X宽X高为34300X 11020X 9110mm单台电炉总重1289t, 年产量8.5 万吨。
目前为世界第一大镍铁电炉。
镍铁电炉结构图见图 1 所示。
图 1 镍铁电炉结构图主要施工过程及施工顺序镍铁电炉主要由骨架、炉壳、水套、炉顶、炉顶操作平台及电极组成,其中电炉骨架又由底梁、炉底拉杆、立柱、横梁、纵向梁、端梁、小梁、拱脚梁、炉顶拉杆、弹簧等结构组成,镍铁电炉骨架安装流程图如图 2 所示。
图 2 镍铁电炉骨架安装流图3 施工方法3.1 电炉基础交接电炉安装前首先组织相关人员对电炉基础进行交接验收,并签字确认,验收工作内容:A,炉体中心线准确无误;B,底梁基础预埋件顶面标高允差为0〜2mmC,立柱基础预埋件顶面标高允差为2mm;D,预埋件中心偏差不大于10mm。
基础验收工作中基础平整度得验收非常重要,直接影响了底梁的安装。
基础验收合格后,应进行安装前的清理测量,用全站仪埋设中心标板,埋设符合要求后进行二次测量,并在个中心标板上用划针刻出永久性中心线,且在中心标板上加盖护套,以保护划线不受破坏。
底梁安装底梁分上层梁和下层梁,全部由I 32双拼工字钢拼焊而成。
安装时先安装下层梁,后安装上层梁。
下层梁8 根,每根长32.34m。
电炉安装具体方案

电炉安装具体方案电炉是一种利用电能来加热物体的设备,广泛应用于家庭和工业领域。
电炉的安装方案需要考虑到以下几个方面:电源接入、安全隐患、排气和清洁等。
下面是一个具体的电炉安装方案。
第一步:准备工作在开始安装之前,需要准备一些工具和材料,包括电钻、螺丝刀、扳手、电线、插头、电源插座等。
确保这些工具和材料都是符合安全标准并具备相关认证的。
第二步:选择安装位置选择一个电炉的安装位置需要考虑到以下几个因素:1.安全距离:电炉需要远离易燃物品、防止儿童接触和动物接触。
2.通风条件:电炉需要有足够的通风条件,避免热量积聚和过热。
3.电源接入:选择离电源插座较近的位置,避免电线过长造成电阻增加。
第三步:安装电炉根据厂家提供的安装说明,安装电炉的具体步骤如下:1.制作安装台面:根据电炉的尺寸和重量,选择适当的台面材料,如不锈钢或瓷砖,确保安装坚固稳定。
2.固定电炉:将电炉放在台面上,并使用螺丝将电炉固定在台面上。
确保电炉与台面紧密贴合,不会晃动。
3.连接电源:根据电炉的功率和电压要求,选择合适的电线和插头,并根据电炉和电源插座的接线图进行正确连接。
4.测试电炉:将电炉插入电源插座,并打开开关,测试电炉是否正常工作,温度控制是否准确。
第四步:排气和清洁安装完电炉后,需要考虑排气和清洁的问题:1.排气通道:电炉需要有合适的排气通道,将烟雾和废气排出室外,避免室内积聚导致空气污染。
2.清洁电炉:定期清洁电炉内外部,避免灰尘和污垢积聚影响使用效果和寿命。
第五步:安全注意事项在安装电炉过程中,需要注意以下几点:1.电源安全:确保使用合格的电线和插头,并保持电线清洁干燥,避免出现短路和火灾的危险。
2.防触电:在安装和使用电炉时,需要注意避免触电风险,避免手指或其他物体接触电炉的导电部位。
3.热量安全:安装电炉时需要留出足够的安全距离,避免产生过多的热量对周围物体造成损坏。
4.报警装置:在安装电炉时,可以考虑增加温度报警装置,一旦出现温度异常或其他故障,及时报警并采取相应措施。
镍铁电炉的一些常识

镍铁电炉的一些常识镍铁电炉是炼钢和炼铁过程中常用的设备,用于生产镍铁合金。
了解镍铁电炉的一些常识,对于从事相关行业的人来说,是非常必要的。
一、镍铁电炉的结构镍铁电炉主要由炉体、电极、炉衬、炉盖等部分组成。
炉体通常采用钢结构,具有良好的强度和耐腐蚀性。
电极是电炉的主要加热元件,由高导电率的金属材料制成,如铜或铜合金。
炉衬是电炉的内层结构,通常由耐火材料制成,以保护炉体和电极。
炉盖用于密封炉体,防止热量和烟气泄漏。
二、镍铁电炉的工作原理镍铁电炉通过电极通电产生热量,将炉内的镍矿石、铁矿石等原料熔化成液态合金。
熔化的合金在炉底形成熔池,通过控制电极的升降和电流强度,调节熔池的温度和成分。
熔化的合金经过除渣、脱硫等处理后,即可得到合格的镍铁合金。
三、镍铁电炉的操作要点1、配料:根据生产要求,合理选择原料的种类和比例,确保产品质量和产量。
2、送电:在电极通电前,应检查电源、电极等设备是否正常,确保安全送电。
3、熔化:通过控制电极的升降和电流强度,使原料快速熔化成液态合金。
4、除渣:在熔化过程中,会产生一些杂质和渣子,应及时清除,保证产品质量。
5、脱硫:对于含硫量较高的原料,需要进行脱硫处理,以降低产品的含硫量。
6、浇铸:将合格的合金浇铸成块状或棒状产品,便于运输和使用。
四、镍铁电炉的维护保养1、定期检查电极、电源等设备是否正常,及时更换损坏的部件。
2、定期清理炉衬和炉盖,防止堵塞和腐蚀。
3、保持炉体的清洁和干燥,防止锈蚀和变形。
4、定期对设备进行维护保养,延长设备的使用寿命。
五、镍铁电炉的安全注意事项1、在操作过程中,应佩戴防护眼镜、手套等个人防护用品。
2、避免在潮湿的环境中使用设备,防止漏电和触电事故。
3、在设备运行过程中,不得随意触摸电极或其他带电部件。
4、在清理渣子和杂质时,应注意安全操作,防止烫伤和吸入有害气体。
5、在设备维护和保养过程中,应注意安全操作规程,防止意外事故的发生。
总之,了解镍铁电炉的一些常识对于从事相关行业的人来说是非常必要的。
电炉施工方案

电炉施工方案概述本文将介绍电炉的施工方案。
电炉作为一种常见的加热设备,在工业生产中得到广泛应用。
正确的施工方案对于电炉的正常运行至关重要,本文将从施工前的准备工作、施工程序、施工注意事项等方面进行详细介绍。
施工前的准备工作1. 确定电炉的位置在进行电炉的施工之前,首先需要确定电炉的放置位置。
通常情况下,电炉应该远离易燃物品,保证周围空间通风良好,方便操作和维护。
2. 检查设备在施工前,需要对电炉本身进行检查,确保各个部件完好无损,电路连接牢固,安全装置齐全有效。
3. 准备所需工具和材料施工过程中可能需要用到各种工具和材料,如螺丝刀、扳手、绝缘胶带等,提前准备好,以确保施工的顺利进行。
施工程序1. 安装电炉本体首先将电炉本体放置在预定位置,根据电炉的安装说明书进行组装和固定,确保电炉处于水平位置。
2. 连接电源根据电炉的额定电压和电流,选择相应的电源线路和插座,确保电炉安全接入电源。
3. 连接控制设备连接电炉与控制设备,如温度控制器、计时器等,保证电炉的正常工作和控制。
4. 调试测试完成以上步骤后,进行电炉的调试测试,检查各项功能是否正常,确保电炉工作稳定。
施工注意事项1. 安全第一在施工过程中,安全永远是最重要的。
注意防止触电、火灾等事故发生,戴好劳动防护用具,严格遵守操作规程。
2. 环境保护在施工结束后,清理工作场地,妥善处理废弃物料,保护环境,避免污染。
3. 定期检修电炉施工完成后,定期对电炉进行检修和维护,确保电炉长时间稳定运行。
结语通过本文的介绍,相信读者对电炉的施工方案有了更加清晰的了解。
正确的施工方案可以保证电炉的正常运行和寿命,希望本文对于读者在电炉施工过程中有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大型镣铁电炉的设计与安装并
董涛1,许新德2,遊祖文2,耿荣发2
【摘要】摘要:介绍了印尼镰矿化学成分及元素还原原理,阐述了25. 5 MVA 镇铁电炉的结构及主要技术参数。
【期刊名称】现代冶金
【年(卷),期】2012(040)003
【总页数】3
【关键词】印尼镇矿;物理化学原理;电炉参数;主要结构和装备特点
引言
受印度尼西亚某集团委托制造、安装大型镇铁电炉(25. 5 MV A),电炉使用后各项生产指标正常,达到了设计要求,本文就电炉设计、安装中的事项进行了分析。
1化学成分
1.1W矿
印尼某集团提供的红土镇矿化学成分如表1所示。
1. 2产品标准
企业产品标准中的化学成分如表2所示。
2工作原理
根据产品标准要求,红土镇矿冶炼时希望尽可能提高镇的还原率,其他各元素的还原率要低。
2.1操元素的还原
在还原条件下,843 K(570°C)时,NiO已开始被碳还原,900 ~ 1 000°C时,Ni的。
