建筑工程索赔管理案例分析(word)

第二部分建筑工程索赔管理案例分析前言1、索赔的概念—索赔是在工程承包合同履行过程中,当事人一方由于另一方未履行合同所规定的义务而遭受损失时,向另一方提出给予合理补偿要求的行为。

2、索赔分类:索赔分为业主(反索赔)索赔和施工索赔(承包商提出的索赔)。

按索赔目的又分为工期索赔和费用索赔,按合同分:又有承包商同业主之间、总包商与分包商之间、承包商与供货商之间的索赔,承包商(或业主)与保险公司之间的索赔。

按索赔依据又分为合同规定的索赔、非合同规定的索赔、道义索赔。

3、施工索赔:是指由于业主的过失造成承包商在工程施工过程中增加了额外的费用,承包商根据合同的规定向业主提出补偿在施工过程中的损失。

4、造成施工索赔的原因:1)不利的自然条件与人为障碍引起的索赔;2)工程变更引起的索赔;3)工期延长与延误的索赔;4)由于业主不正当地终止工程而引起的索赔;5)支付方面的索赔,如拖欠工程款,没有及时提供施工场地,本应业主提供的材料而没有及时进场等。

6)不可抗议力事件,这里指:社会事件和自然事件;5、施工索赔的处理程序1)承包商向监理工程师发送索赔意向通知书在索赔事件发生的28天内承包商必须以书面方式向业主或监理工程师提出索赔意向通知书,并附有索赔证据及有关索赔事件发生时的资料、索赔费用额等;2)监理工程师审查承包商的索赔证据,并提出索赔事件的处理意见业主授权给监理工程师对索赔事件进行处理,研究承包商的索赔证据和资料,并计算索赔费用,提出自已的处理意见,然后拿出一个他认为合理的索赔单价和工期展延天数,并将处理结果报告业主批准。

3)承包商与监理工程师协商或谈判解决承包商如果同意监理工程师的索赔处理意见,问题可友好解决,索赔事件处理结果得到业主批准后,即可支付索赔费用、工期顺延。

如果不同意,双方分歧很大,则双方协商或谈判解决,谈判的结果是最终要达成一致的意见,且双方都能接受的索赔费用和工期展延天数。

4)仲裁或诉讼解决通过协商或谈判,如果双方争执不下,彼此不能达成一致意见,最终只有通过仲裁或诉讼的方式解决索赔事件。

案例一背景:某建设工程系外资贷款项目,业主与承包商按照FIDIC《土木工程施工合同条件》签订了施工合同。

施工合同《专用条件》规定:钢材、木材、水泥由业主供货到现场仓库,其他材料由承包商自行采购。

当工程施工至第五层框架柱钢筋绑扎时,因业主提供的钢筋未到,使该项作业从10月3日至10月16日停工(该项作业的总时差为零)。

10月7日至10月9日因停电、停水使第三层的砌砖停工(该项作业的总时差为4天)。

10月14 至10月17因砂浆搅拌机发生故障使第一层抹灰迟开工(该项作业的总时差为4天)。

为此,承包商于10月20日向工程师提交了一份索赔意向通知书,并于10月25日送交了一份工期、费用索赔计算书和索赔依据的详细材料。

其计算书的主要内容如下:1.工期索赔:a.框架柱扎筋10月3日至10月16 停工,计14天b.砌砖10月7日至10月9日停工,计3天c.抹灰10月14日至10月17日迟开工,计4天总计请求顺延工期:21天2.费用索赔:a.窝工机械设备费:一台塔吊14×234=3276元一台混凝土搅拌机14×55=770元一台砂浆搅拌机7×24=168元小计:4 214元b.窝工人工费:扎筋35人×20.15×14=9873.50元砌砖30人×20.15×3=1813.50元抹灰35人×20.15×4=2 821.00元小计:14 508.00元c.保函费延期补偿:(1 500×10%×6‰÷365)×21=0.0517.81万元=517.81元d.管理费增加:(4 214+14508.00+517.81)×15%=2885.9775e.利润损失:(4 214+14 508.00+517.81+2 885.97)×5%=1 106.29元经济索赔合计:23 232.07元问题:1.承包商提出的工期索赔是否正确?应予批准的工期索赔为多少天?2.假定经双方协商一致,窝工机械设备费索赔按台班单价的65%计;考虑对窝工人工应合理安排工人从事其他作业后的降效损失,窝工人工费索赔按每工日10元计;保函费计算方式合理;管理费、利润损失不予补偿。

试确定经济索赔额。

分析要点:该案例主要考核工程索赔成立的条件与索赔责任的划分,工期索赔、费用索赔计算与审核。

分析该案例时,要注意网络计划关键线路,工作的总时差的概念及其对工期的影响,因非承包商原因造成窝工的人工与机械增加费的确定方法。

答案:问题1:答:承包商提出的工期索赔不正确。

1.框架柱绑扎钢筋停工14天,应予工期补偿。

这是由于业主原因造成的,且该项作业位于关键路线上;2.砌砖停工,不予工期补偿。

因为该项停工虽属于业主原因造成的,但该项作业不在关键路线上,且未超过工作总时差。

·3.抹灰停工,不予工期补偿,因为该项停工属于承包商自身原因造成的。

同意工期补偿:14+0+0=14天问题2:解:经济索赔审定:1.窝工机械费塔吊1台:14×234×65%=2 129.4元(按惯例闲置机械只应计取折旧费)。

混凝土搅拌机1台:14×55×65%=500.5元(按惯例闲置机械只应计取折旧费)。

砂浆搅拌机1台:3×24×65%=46.8元(因停电闲置只应计取折旧费)。

因故障砂浆搅拌机停机4天应由承包商自行负责损失,故不给补偿。

小计:2 129.4+500.5+46.8=2676.7元2.窝工人工费扎筋窝工:35×10×14=4900元(业主原因造成,但窝工工人已做其他工作,所以只补偿工效差);砌砖窝工:30×10×3=900元(业主原因造成,只考虑降效费用);抹灰窝工:不应给补偿,因系承包商责任。

小计:4900+900=5 800元3.保函费补偿1 500×10%×6‰÷365×14=0.035万元经济补偿合计:2676.7+5800+350=8826.70元背景:某工程项目施工采用了包工包全部材料的固定价格合同。

工程招标文件参考资料中提供的用砂地点距工地4公里。

但是开工后,检查该砂质量不符合要求,承包商只得从另一距工地20公里的供砂地点采购。

而在一个关键工作面上又发生了几种原因造成的临时停工:5月20日至5月26 承包商的施工设备出现了从未出现过的故障;应于5月24日交给承包商的后续图纸直到6月10日才交给承包商;6月7日到6月12日施工现场下了罕见的特大暴雨,造成了6月11日到6月14日的该地区的供电全面中断。

问题:1.承包商的索赔要求成立的条件是什么?2.由于供砂距离的增大,必然引起费用的增加,承包商经过仔细认真计算后,在业主指令下达的第3天,向业主的造价工程师提交了将原用砂单价每吨提高5元人民币的索赔要求。

作为一名造价工程师你批准该索赔要求吗?为什么?3.若承包商对因业主原因造成窝工损失进行索赔时,要求设备窝工损失按台班计算,人工的窝工损失按日工资标准计算是否合理?如不合理应怎样计算?4.由于几种情况的暂时停工,承包商在6月25日向业主的造价工程师提出延长工期26天,成本损失费人民币2万元/天(此费率已经造价工程师核准)和利润损失费人民币2千元/天的索赔要求,共计索赔款57.2万元。

作为一名造价工程师你批准延长工期多少天?索赔款额多少万元?5.你认为应该在业主支付给承包商的工程进度款中扣除因设备故障引起的竣工拖期违约损失赔偿金吗?为什么?分析要点:对该案例的求解首先要弄清工程索赔的概念,工程索赔成立的条件,施工进度拖延和费用增加的责任划分与处理原则,特别是在出现共同延误情况下工期延长和费用索赔的处理原则与方法,以及竣工拖期违约损失赔偿金的处理原则与方法。

答案:问题1:答:承包商的索赔要求成立必须同时具备如下四个条件:1.与合同相比较,已造成了实际的额外费用或工期损失;2.造成费用增加或工期损失的原因不是由于承包商的过失;3.造成的费用增加或工期损失不是应由承包商承担的风险;4.承包商在事件发生后的规定时间内(28天内)提出了索赔的书面意向通知和索赔报告。

问题2:答:因砂场地点的变化提出的索赔不能被批准,原因是:1.承包商应对自己就招标文件的解释负责;2.承包商应对自己报价的正确性与完备性负责;3.作为一个有经验的承包商可以通过现场踏勘确认招标文件参考资料中提供的用砂质量是否合格,若承包商没有通过现场踏勘发现用砂质量问题,其相关风险应由承包商承担。

问题3:答:不合理。

因窝工闲置的设备按折旧费或停滞台班费或租赁费计算,不包括运转费部分;人工费损失应考虑这部分工作的工人调做其他工作时工效降低的损失费用;一般用工日单价乘以一个测算的降效系数计算这一部分损失,而且只按成本费用计算,不包括利润。

问题4:答:可以批准的延长工期为19天,费用索赔额为32万元人民币。

原因是:1.5月20日至5月26 日出现的设备故障,属于承包商应承担的风险,不应考虑承包商的延长工期和费用索赔要求。

2.5月27日至6月9日是由于业主迟交图纸引起的,为业主应承担的风险,应延长工期为14天。

成本损失索赔额为14天×2万/天=28万元,但不应考虑承包商的利润要求答:不合理。

因窝工闲置的设备按折旧费或停滞台班费或租赁费计算,不包括运转费部分;人工费损失应考虑这部分工作的工人调做其他工作时工效降低的损失费用;一般用工日单价乘以一个测算的降效系数计算这一部分损失,而且只按成本费用计算,不包括利润。

问题4:答:可以批准的延长工期为19天,费用索赔额为32万元人民币。

原因是:1.5月20日至5月26 日出现的设备故障,属于承包商应承担的风险,不应考虑承包商的延长工期和费用索赔要求。

2.5月27日至6月9日是由于业主迟交图纸引起的,为业主应承担的风险,应延长工期为14天。

成本损失索赔额为14天×2万/天=28万元,但不应考虑承包商的利润要求。

3.6月10至6月12的特大暴雨属于双方共同的风险,应延长工期为3天。

但不应考虑承包商的费用索赔要求。

4.6月13 日至6月14日的停电属于有经验的承包商无法预见的自然条件变化,为业主应承担的风险,应延长工期为2天,索赔额为2天×2万/天=4万元。

但不应考虑承包商的利润要求。

问题5:答:业主不应在支付给承包商的工程进度款中扣除竣工拖期违约损失赔偿金。

因为设备故障引起的工程进度拖延不等于竣工工期的延误。

如果承包商能够通过施工方案的调整将延误的工期补回,不会造成工期延误。

合集下载

建设工程索赔管理案例分析

建设工程索赔管理案例分析

建设工程索赔管理案例分析
在建设工程领域,索赔管理是一个重要且常见的问题。

本文通过分析一个实际
案例,探讨建设工程索赔管理的相关内容,以期为相关从业人员提供借鉴和参考。

案例描述
某XX工程公司承揽了一项大型公路建设项目,工程进度较为顺利,但由于当
地气候突变,导致施工进度延误。

同时,设计方在工程标志中存在一处严重错误,需要调整工程设计方案。

这两个因素导致工程无法按原计划顺利进行,影响了工期和成本。

索赔起因
1.气候突变:
–当地气候变化超出预期范围,造成施工条件恶化,无法按计划进行。

2.设计方案错误:
–设计方案中存在严重错误,需要调整设计,导致工程延误。

索赔要求
1.工期索赔:
–工期被迫延长,需要索赔额外的施工时间带来的成本损失。

2.成本索赔:
–由于设计错误和气候影响,工程成本增加,需要索赔额外支出的费用。

处理过程
1.索赔申请:
–工程公司向业主提交了索赔申请,提供了相关证据和支持材料。

2.业主审批:
–业主对索赔申请进行审批,要求工程公司提供更多证据支持。

3.协商解决:
–双方进行协商,最终确定了一定的索赔金额,并签订了索赔协议。

结论
通过以上案例分析,我们可以看到建设工程索赔管理中需要考虑多方面因素,包括工程进度、成本、设计等因素。

在实际操作中,需要及时提出索赔要求,并提供充分的证据支持,与业主进行充分沟通和协商,最终达成双方都能接受的协议。

这个案例为我们提供了一个具体的实例,希望可以对建设工程索赔管理有所帮助,使索赔过程更加顺利和高效。

建筑施工合同中施工索赔案例分析

建筑施工合同中施工索赔案例分析

建筑施工合同中施工索赔案例分析一、案例背景某建筑公司(以下简称乙方)与某开发商(以下简称甲方)签订了一份建筑施工合同,约定乙方承担甲方开发的某住宅小区的施工任务。

合同中明确了工程质量、工程进度、工程造价等条款。

工程顺利进行,但在施工过程中,甲方多次提出变更设计,导致工程进度延误,工程成本增加。

乙方在履行合同过程中,发现甲方提供的施工图纸存在问题,且甲方未能按时支付工程款。

在这种情况下,乙方提出了施工索赔。

二、索赔事项1. 工程进度延误:由于甲方多次提出变更设计,导致工程进度延误。

乙方根据合同约定,要求甲方支付逾期竣工违约金。

2. 工程成本增加:甲方提供的施工图纸存在问题,导致乙方在施工过程中需要额外投入资金进行修改。

乙方要求甲方承担由此产生的额外费用。

3. 甲方未能按时支付工程款:根据合同约定,甲方应按时支付工程款。

但实际施工过程中,甲方未能履行合同约定,乙方要求甲方支付逾期付款违约金。

三、案例分析1. 工程进度延误:根据合同约定,甲方应保证施工图纸的准确性,确保工程顺利进行。

由于甲方多次提出变更设计,导致工程进度延误。

根据《中华人民共和国合同法》第107条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。

”因此,甲方应承担逾期竣工违约金。

2. 工程成本增加:根据合同约定,甲方应提供准确的施工图纸。

但由于甲方提供的施工图纸存在问题,导致乙方在施工过程中需要额外投入资金进行修改。

根据《中华人民共和国合同法》第112条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当按照合同的约定承担违约责任。

”因此,甲方应承担由此产生的额外费用。

3. 甲方未能按时支付工程款:根据合同约定,甲方应按时支付工程款。

但实际施工过程中,甲方未能履行合同约定,乙方要求甲方支付逾期付款违约金。

根据《中华人民共和国合同法》第107条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。

建设工程合同索赔案例及分析

建设工程合同索赔案例及分析

建设工程合同索赔案例及分析一、案例背景。

咱就说有这么一个建设工程啊,甲方是个房地产开发商,要盖一大片住宅小区。

乙方呢,是一家建筑公司,那可是经验丰富,接了这个大工程。

合同签得明明白白的,啥时候开工,啥时候竣工,用啥材料,质量标准是啥,都写得清清楚楚。

二、问题出现。

这工程干到一半,出岔子了。

乙方发现,甲方提供的施工图纸有问题。

有个地方设计的排水系统啊,按照那个图纸施工的话,根本就没法正常排水,这可咋整?乙方就去找甲方,说:“大哥啊,你这图纸不行啊,我们要是按这个干,以后这房子里不得发大水啊。

”甲方一开始还不太相信,觉得自己请的设计公司挺靠谱的啊。

但乙方拿出各种数据和模拟结果,甲方才意识到问题严重。

三、索赔过程。

1. 提出索赔要求。

乙方那可不含糊,直接给甲方发了个索赔函。

函里写着,因为这个图纸的问题,他们的施工进度被耽误了。

工人们本来计划好的工序,得停下来等甲方重新修改图纸,这期间工人的工资还得照发,这就是一笔损失。

而且那些已经按照错误图纸施工的部分得拆除,重新施工,这又增加了材料和人工成本。

乙方算了一笔账,延误工期导致工人闲置一周,按照每人每天300元工资,10个工人,那就是300×10×7 = 21000元。

拆除和重新施工的材料加上人工,大概得50000元。

所以乙方总共向甲方索赔71000元。

2. 甲方反应。

甲方接到索赔函后,也开始调查。

他们找了设计公司,设计公司承认是自己的失误。

但是甲方觉得乙方索赔的金额有点高,就想跟乙方商量商量。

甲方说:“兄弟啊,你这索赔金额是不是有点水分啊?工人工资这部分,你们不能调整调整别的工程先干着吗?”乙方一听就急了,说:“大哥,你这就不地道了。

我们是按照合同来的,你这图纸有问题,我们就得按照正确的流程走。

要是乱调整工程,到时候出了别的问题咋整?”3. 协商与解决。

双方就这么你来我往地谈了好几轮。

乙方把每一项费用的明细都拿出来给甲方看,什么材料的购买发票啊,工人的考勤记录啊。

工程施工合同索赔案例分析(5篇)

工程施工合同索赔案例分析(5篇)

【案例一】埃及建设部项目工期延误及其费用索赔。

中建公司承建的埃及住宅十月六日城3000套工程,萨拉特城4000套工程和萨达特城2000套工程,萨达特城二区工程3000套和玛利娜旅游村工程等,总建筑面积100余万m2,总工程合同价为124898640埃磅。

在实施合同过程中,由于业主拖欠工程进度款,这是因为按合同规定对钢筋、水泥、木材、玻璃应由业主负责供应的指标迟迟不到位、工程变更频繁、地基承载力需作土质处理、砂暴等恶劣自然气候及非公司的过失等其他各种因素,造成合同工期在幅度延误和巨大的成本外额外开支,使公司蒙受重大经济损失。

据此,中建公司邀请英国高级律师于1992年元月向埃及建设部提出索赔报告。

1.工期延误一览表(见表4)表42.索赔项目和费用构成(见表5)3.索赔费用计算⑴人员往来机票费。

因工期延误,为完成工程余额,5个项目共新来人员总数341人。

北京至开罗往返机票为8030埃磅,该项索赔总金额为2738230埃磅。

其计算公式为:人数×往返机票费=机票费索赔金额。

⑵保函延期费。

包括履约保函保证金利息损失、履约保函和机械保函的延期损失和机械保函延期上交税收费用损失。

履约保函为合同额的5%,中建公司向中国人民银行提供履约保函额度的25%无息抵押金,利息为18%,下面分别进行计算:①履约保函保证金利息损失计算式为:履约保函额×无息抵押金(%)×年息(%)×延期(年)=履约保函保证金损失索赔金额②履约保函和机械保函延期费用损失计算式为:已发生的实际费用(埃磅)部分+(美元)部分+预计将发生的部分③机械设备保函延期时上交的海关税损失计算式为:机械设备保函费×海关税率(%)×延期次数(次/年)⑶劳动证、居住证办理延期费用。

埃及政府规定,新办理劳动证、居住证的费用标准为:①劳动证:新办费用为209埃磅,延期费用为106埃磅。

②居住证:新办费用为42埃磅,延期费用为42埃磅。

建筑工程索赔管理案例分析(word)

建筑工程索赔管理案例分析(word)

第二部分建筑工程索赔管理案例分析前言1、索赔的概念—索赔是在工程承包合同履行过程中,当事人一方由于另一方未履行合同所规定的义务而遭受损失时,向另一方提出给予合理补偿要求的行为。

2、索赔分类:索赔分为业主(反索赔)索赔和施工索赔(承包商提出的索赔)。

按索赔目的又分为工期索赔和费用索赔,按合同分:又有承包商同业主之间、总包商与分包商之间、承包商与供货商之间的索赔,承包商(或业主)与保险公司之间的索赔。

按索赔依据又分为合同规定的索赔、非合同规定的索赔、道义索赔。

3、施工索赔:是指由于业主的过失造成承包商在工程施工过程中增加了额外的费用,承包商根据合同的规定向业主提出补偿在施工过程中的损失。

4、造成施工索赔的原因:1)不利的自然条件与人为障碍引起的索赔;2)工程变更引起的索赔;3)工期延长与延误的索赔;4)由于业主不正当地终止工程而引起的索赔;5)支付方面的索赔,如拖欠工程款,没有及时提供施工场地,本应业主提供的材料而没有及时进场等。

6)不可抗议力事件,这里指:社会事件和自然事件;5、施工索赔的处理程序1)承包商向监理工程师发送索赔意向通知书在索赔事件发生的28天内承包商必须以书面方式向业主或监理工程师提出索赔意向通知书,并附有索赔证据及有关索赔事件发生时的资料、索赔费用额等;2)监理工程师审查承包商的索赔证据,并提出索赔事件的处理意见业主授权给监理工程师对索赔事件进行处理,研究承包商的索赔证据和资料,并计算索赔费用,提出自已的处理意见,然后拿出一个他认为合理的索赔单价和工期展延天数,并将处理结果报告业主批准。

3)承包商与监理工程师协商或谈判解决承包商如果同意监理工程师的索赔处理意见,问题可友好解决,索赔事件处理结果得到业主批准后,即可支付索赔费用、工期顺延。

如果不同意,双方分歧很大,则双方协商或谈判解决,谈判的结果是最终要达成一致的意见,且双方都能接受的索赔费用和工期展延天数。

4)仲裁或诉讼解决通过协商或谈判,如果双方争执不下,彼此不能达成一致意见,最终只有通过仲裁或诉讼的方式解决索赔事件。

工程合同索赔案例分析

工程合同索赔案例分析

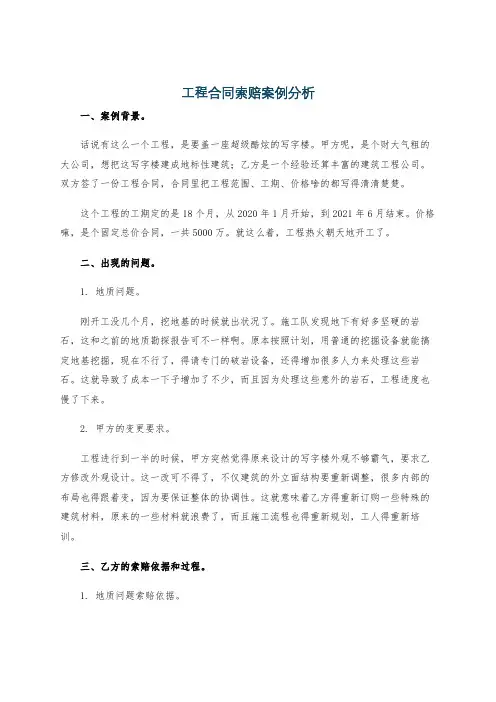

工程合同索赔案例分析一、案例背景。

话说有这么一个工程,是要盖一座超级酷炫的写字楼。

甲方呢,是个财大气粗的大公司,想把这写字楼建成地标性建筑;乙方是一个经验还算丰富的建筑工程公司。

双方签了一份工程合同,合同里把工程范围、工期、价格啥的都写得清清楚楚。

这个工程的工期定的是18个月,从2020年1月开始,到2021年6月结束。

价格嘛,是个固定总价合同,一共5000万。

就这么着,工程热火朝天地开工了。

二、出现的问题。

1. 地质问题。

刚开工没几个月,挖地基的时候就出状况了。

施工队发现地下有好多坚硬的岩石,这和之前的地质勘探报告可不一样啊。

原本按照计划,用普通的挖掘设备就能搞定地基挖掘,现在不行了,得请专门的破岩设备,还得增加很多人力来处理这些岩石。

这就导致了成本一下子增加了不少,而且因为处理这些意外的岩石,工程进度也慢了下来。

2. 甲方的变更要求。

工程进行到一半的时候,甲方突然觉得原来设计的写字楼外观不够霸气,要求乙方修改外观设计。

这一改可不得了,不仅建筑的外立面结构要重新调整,很多内部的布局也得跟着变,因为要保证整体的协调性。

这就意味着乙方得重新订购一些特殊的建筑材料,原来的一些材料就浪费了,而且施工流程也得重新规划,工人得重新培训。

三、乙方的索赔依据和过程。

1. 地质问题索赔依据。

乙方就说了:“咱合同里可是按照之前的地质勘探报告来定的施工方案和价格啊。

现在这地下的岩石完全是个意外,这不是我们的错啊。

按照工程合同里关于不可预见的地下状况的条款,这种情况应该由甲方承担额外的费用和工期的延长。

”乙方就开始整理资料,把实际的地质情况拍照、录像,还找了专业的地质人员来出报告,证明这个地质状况和原来勘探报告的差异。

然后呢,详细计算了因为处理这些岩石而增加的费用,包括设备租赁、人力成本、材料损耗等等,算出来一共增加了500万的成本,工期也得延长3个月。

乙方就把这些资料整理成一份索赔报告,正式提交给甲方。

2. 甲方变更索赔依据。

工程索赔合同案例分析

工程索赔合同案例分析
某建筑工程公司在承接一项大型工程项目时,与甲方签订了一份详细的施工合同。

合同中
明确规定了工程的施工范围、工期、质量标准以及违约责任等条款。

在施工过程中,由于
地质条件异常复杂,导致实际工程量大幅增加,施工成本随之上升。

乙方(建筑工程公司)认为根据合同条款,应当获得相应的经济补偿,因此向甲方提出了索赔。

甲方在接到索赔要求后,对乙方提出的索赔金额表示质疑,认为乙方在施工过程中管理不善,导致了成本的增加。

双方就索赔金额及责任归属产生了激烈的争议。

在这种情况下,
合同中的索赔条款成为了解决问题的关键。

根据合同规定,乙方在提出索赔时需要提供充分的证据,包括但不限于工程变更指令、现
场签证、成本增加的详细计算等。

乙方提交了相关证据,并通过第三方专业机构的评估报
告来证明其索赔的合理性。

甲方则委托另一家专业机构进行审计,以验证乙方的索赔是否
成立。

在经过一系列详细的审查和协商后,双方最终达成了一致意见。

甲方承认了地质条件的变
化是导致成本增加的主要原因,并同意支付部分索赔金额。

同时,乙方也接受了甲方关于
其管理不善导致部分成本增加的指责,并同意自行承担一部分损失。

这个案例展示了在工程索赔中,合同的重要性以及双方在面对争议时应有的理性态度。

合
同中的详细条款为双方提供了解决问题的基础。

双方都应该本着公平和诚信的原则,提供
真实的证据,通过协商来解决问题。

第三方专业机构的介入可以为争议的解决提供客观的
评估和建议。

建筑工程合同管理和索赔案例分析(共13个案例)

建筑工程合同管理和索赔案例分析(共13个案例)案例一背景:某施工单位根据领取的某200m2两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。

该施工单位(乙方)于某年某月某日与建设单位(甲方)签订了该工程项目的固定价格施工合同。

合同工期为8个月。

甲方在乙方进入施工现场后,因资金紧缺,无法如期支付工程款,口头要求乙方暂停施工一个月。

乙方亦口头答应。

工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。

两个月后,返工完毕。

结算时甲方认为乙方迟延交付工程,应按合同约定偿付逾期违约金。

乙方认为临时停工是甲方要求的。

乙方为抢工期,加快施工进度才出现了质量问题,因此迟延交付的责任不在乙方。

甲方则认为临时停工和不顺延工期是当时乙方答应的。

乙方应履行承诺,承担违约责任。

问题:1.该工程采用固定价格合同是否合适?2.该施工合同的变更形式是否妥当?此合同争议依据合同法律规范应如何处理?分析要点:本案例主要考核建设工程施工合同的类型及其适用性,解决合同争议的法律依据。

建设工程施工合同以计价方式不同可分为:固定价格合同、可调价格合同和成本加酬金合同。

根据各类合同的适用范围,分析该工程采用固定价格合同是否合适。

解决合同争议的法律依据主要是《中华人民共和国民法通则》、《中华人民共和国合同法》与《建设工程施工合同(示范文本)》的有关规定。

答案:问题1:答:因为固定价格合同适用于工程量不大且能够较准确计算、工期较短、技术不太复杂、风险不大的项目。

该工程基本符合这些条件,故采用固定价格合同是合适的。

问题2:答:根据《中华人民共和国合同法》和《建设工程施工合同(示范文本)》的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式。

若在应急情况下,可采取口头形式,但事后应予以书面形式确认。

否则,在合同双方对合同变更内容有争议时,往往因口头形式协议很难举证,而不得不以书面协议约定的内容为准。

工程施工索赔案例(3篇)

第1篇一、案例背景某住宅小区建设项目,由A建筑公司承包,合同工期为24个月。

工程总投资约1.2亿元,合同约定按照工程进度分阶段支付工程款。

在项目实施过程中,由于多种原因导致工期延误,A建筑公司遂向业主提出工期延误及费用索赔。

二、工期延误原因分析1. 业主原因:- 业主拖延提供场地,导致工程延期开工;- 业主未按时提供设计图纸,导致施工进度受阻;- 业主未按时支付工程进度款,影响施工资金周转。

2. 不可抗力因素:- 地震、洪水等自然灾害,导致部分工程受损,需重新施工;- 雨季施工,影响部分工程进度。

3. 承包商原因:- 施工人员不足,导致施工进度缓慢;- 施工机械故障,影响施工进度。

三、索赔内容及计算1. 工期索赔:- 业主原因导致工期延误6个月;- 不可抗力因素导致工期延误3个月;- 承包商原因导致工期延误2个月。

综上,工期延误共计11个月。

根据合同约定,A建筑公司可索赔工期延误赔偿金,计算如下:工期延误赔偿金 = 工期延误天数× 日赔偿金额日赔偿金额 = 合同总额× 1%工期延误赔偿金= 11 × 120,000,000 × 1% = 1,320,000元2. 费用索赔:- 业主原因导致的费用损失,包括材料损失、人工费增加等,共计200万元;- 不可抗力因素导致的费用损失,包括修复费用、停工损失等,共计150万元;- 承包商原因导致的费用损失,包括人工费增加、机械租赁费增加等,共计50万元。

综上,A建筑公司可索赔费用共计400万元。

四、案例总结本案例中,A建筑公司通过详细分析工期延误原因,提出了合理的索赔要求,并按照合同约定进行计算。

最终,业主同意A建筑公司的索赔请求,双方达成和解。

五、启示1. 建设工程项目中,各方应严格按照合同约定履行义务,确保工程顺利进行;2. 承包商应加强合同管理,及时收集证据,为索赔提供有力支持;3. 业主应积极配合承包商,确保工程按期完工。

建设工程索赔案例分析

• 5、鉴于该工程工期较紧,一方在房屋装修过程中采取了加快施工措 施,使房屋装修施工缩短3天,该项技术措施费为0.9万元。
• 其余各项工作持续时间和费用与原计划相符。 • 问题:1、在上述事件中,乙方可以就哪些事件向甲方提出工期补偿
和(或)费用补偿要求? • 2、该工程的实际工期为多少天? 可得到的工期补偿为多少? • 3、假设工程所在地人工费标准为30元/工日,应又甲方给予窝工工人
修理,乙方一再拖延,最后另请施工单位进行修理,发生 修理费用3万元,该项费用如何处理。
案例二
某建安工程施工合同,合同总价6000万元,合同工期为6个月。合同 签订日期为一月初,从当年二月份开始施工。 1、合同规定 • 预付款按合同价20%支付,支付预付款及进度款累计达合同价40%时, 开始抵扣。在下个月起每月平均扣回。 • 保修金按5%扣留,从第一个月开始按月结工程款的10%扣留,扣完 为止。 • 工程提前1天,奖励10000元,推迟1天罚款20000元。 • 合同规定,当物价比签订合同时上涨≥5%时,依当月应结价款的实际 上涨幅度,按如下公式调整: P=P0*[0.15(A/A0)+0.60(B/B0)+0.25] • 其中0.15是人工费在合同总价中比重;0.60为材料费在合同总价中比 重;P、A、B、为当月的结算价格;P0、A0、B0、为签订合同时的结算 价格。单项上涨幅度<5%时,不予调整,其他情况均不予调整。
实际造价指数见下表
月份 1
2
3
4
5
6
7
人工 110
110
110
115
115
120
110
材料 130
135
135
135
140
130
