油气合建站项目可行性研究报告项目建议书一、项目背景和目标:随着全球能源需求的不断增长和可再生能源的发展,油气资源的开发和利用成为各国经济发展的重要支撑。

为加强油气资源的合理开发和利用,提高能源的利用效率,本次项目拟开展油气合建站项目可行性研究。

通过对油气合建站的可行性进行评估和研究,为相关企业和政府决策部门提供科学依据,推动油气资源的合理开发和利用。

二、项目内容:1.调研分析:对国内外油气合建站的发展状况进行调研分析,了解目前的市场需求和发展潜力,评估该项目的市场竞争力和经济效益。

2.技术评估:对油气合建站的技术需求和可行性进行评估,研究合适的合建站模式和先进的技术装备,提高油气资源的利用效率和环保指标。

4.政策研究:研究相关政策和法规,了解政府对油气合建站项目的支持政策和规划,为项目的顺利开展提供政策保障。

三、项目可行性分析:1.市场需求:油气资源是国家经济发展的重要能源,油气合建站可以提高资源利用效率,满足不同领域的能源需求,具有广阔的市场前景和发展空间。

2.技术可行性:油气合建站相关技术已有一定成熟度,可以通过技术进步和创新提高油气资源的利用效率和环保指标。

3.投资回报:油气合建站项目的投资规模较大,但由于其经济效益和市场竞争力,预计在合理的运营管理下可以获得较高的投资回报。

4.政策支持:政府对油气资源的合理开发和利用提供政策支持和规划引导,有利于项目的顺利开展和投资回报。

四、项目实施方案:1.组织专业团队:成立由相关领域专家和学者组成的研究团队,负责项目的调研、评估和研究工作。

2.开展调研分析:对国内外油气合建站的发展情况进行深入调研和分析,了解市场需求和技术发展趋势。

3.制定技术方案:根据调研结果,制定适合油气合建站项目的技术方案,包括合建站模式、技术装备和环保措施等。

4.评估投资回报:通过对投资规模和回报进行评估,制定科学合理的投资方案和风险控制策略。

5.研究政策支持:研究相关政策和法规,了解政府对油气合建站项目的支持政策和规划,为项目的顺利开展和投资回报提供政策保障。

油气合建站生产运营方案

油气合建站生产运营方案

油气合建站生产运营方案一、总体目标油气合建站是指石油和天然气的联合开发,利用同一地质构造下的天然气和石油资源,通过合理布局井口、一体化建设、一体化生产、一体化管理,降低生产成本,提高资源利用率。

在这个背景下,油气合建站的生产运营方案应该是合理高效,既节约成本,又能保证安全生产和环境保护。

二、场地选址及布置1. 场地选址油气合建站应选址在石油和天然气资源相对集中的地区,同时考虑油气管道的布置情况、用电、用水等基础设施的配套情况。

2. 井口布置根据地质构造及油气储量分布,布置油气井口,保证每口井的生产力。

3. 设施布置合理布置生产设施,包括生产井、油气处理设备、管道输送系统、储气罐、储油罐等。

三、生产设备选型与安装1. 生产井生产井应根据地质情况选择合适的钻井工艺,保证井眼质量和钻井速度。

2. 油气处理设备根据油气成分和产量,选择合适的油气处理设备,包括分离器、压缩机、泵站等。

3. 输气系统应配置合适的管道输送系统,包括主输气管道、支线管道及阀门、调压设备等。

4. 储气罐、储油罐根据生产量和储备情况,选择合适的储气罐、储油罐,保证生产顺利进行。

四、安全生产管理1. 安全生产制度建立健全的安全生产管理制度,包括安全生产责任制、安全生产标准及操作规程等。

2. 安全教育培训对生产人员进行安全教育培训,提高员工的安全意识和操作技能。

3. 安全生产检查定期进行安全生产检查,及时发现和排除各种安全隐患。

4. 突发事件应急预案建立生产事故应急预案,组织人员进行应急演练。

五、环境保护管理1. 环保设施建设配置污水处理设备、废气治理设施,保证生产废水、废气达标排放。

2. 环境监测定期对环境进行监测,包括大气、水质、土壤等,及时发现环境问题进行处理。

3. 环保宣传教育开展环保宣传教育活动,提高员工的环保意识,促进环境保护和资源利用。

六、运营管理1. 生产计划编制合理的生产计划,根据市场需求、资源储备和设施运行情况确定生产任务。

燃气建站方案

燃气建站方案

一、根据土地面积合理选取设备设备自身外形尺寸:集成式子站撬体:8000m ×2170m × 2700m子站拖车尺寸:12960m × 2495m × 2990m一般布局图如下,设备(一撬两车)实际占地面积约为120m2结合以上布局结构,并根据国家GB50156有关规范规定:1、子站撬体:距离密闭卸油点6m,加油机6m,围墙3m,道路4m,其他构建物10m;2、液压拖车:距离密闭卸油点6m,加油机6m,围墙3m,道路4m,其他构建物10m;距离子站撬体3m。

3、还要考虑车辆加气通道和液压拖车进出的通道位置。

综上考虑,液压子站有效占地面积应不小于800平米。

(根据现场环境和国家规范由设计院最终具体设计)插图1(800M2)1、1000平米以下(包括1000-1500平米)由于土地面积较小,考虑设备本身大小及建站所需土地情况,适合选取液压平推式CNG集成设备。

此类设备的增压系统、PLC控制系统、售气机均使用防爆技术、精细化的集成到一个撬体上。

较大程度的节约了土地面积,实现了合理化布局及密集型加气的需要,选取型号以1500、2000型为主。

插图2(900M2)2、1500-2000平米此类土地面积较为适中,可以选取的设备有液压平推分体式、液压平推集成式。

可选取型号以2000型为主。

插图3(2000M2)3、2000平米以上的油气合建站此类站体面积较大。

可以选取的设备有液压平推分体式、液压平推集成式、液压活塞式。

选取液压平推分体式和液压活塞式可以将加油系统、加气系统的控制室(采用控制方舱)放置在一起以减少土地使用成本;同时通过走地下管线把售油售气机纵向、模向、及捆绑在一起等美观化布局。

选取液压平推集成式可以在一个站体上将加油加气独立开来,层次较为鲜明,也可以较大的节约土地使用成本。

选取型号以2000型为主。

插图4(2600M2)二、液压子站同机械活塞子站比较三、投资分析比较四、运行费用比较液压式加气子站增压设备工作原理和技术特点:1、液压式加气子站是由系统驱动高压液压泵,将特殊的液体加压到20MPa,注入到拖车(需配置液压拖车)气瓶,将气瓶内的高压气体推出(用高压液体将瓶内高压气体置换出来)——故又俗称“液压平推”,通过售气机计量计费,向车辆加气。

新建加油站工程施工方案

新建加油站工程施工方案

新建加油站工程施工方案一、项目背景近年来,随着交通工具的普及和经济的快速发展,汽车数量的急剧增加给加油站建设带来了迫切需求。

加油站是供应汽车燃油的基础设施,对保障交通运输安全和满足市民生活需求起着至关重要的作用。

基于此背景,我们拟建一座位于城市主干道的加油站工程,以满足市民的需求。

二、工程概述本项目选址于城市主干道,占地面积约5000平方米,建筑面积约2000平方米。

总共设有10个加油枪,其中包括6个汽油枪和4个柴油枪,具备供应两种燃油的能力。

工程计划分为前期准备、主体施工和设备安装三个阶段进行。

三、前期准备1.项目立项:申请项目立项并获得相关批准文件。

2.选址研究:进行市场调研和选址分析,确定最合适的选址方案。

3.设计规划:聘请专业设计团队进行加油站的平面布局和建筑设计,满足安全、实用、美观的要求。

4.环境评估:进行项目环境影响评估和土壤污染状况调查,确保工程施工过程不会对环境造成污染。

5.施工准备:编制项目施工组织设计、施工方案和施工进度计划,并购置施工所需设备和材料。

四、主体施工1.土建施工:按照设计图纸进行基础开挖、浇筑地基、建造加油站主体结构等工作。

2.安装工程:包括水电安装、通风设备、消防设施、照明设备等的施工和调试。

3.装饰装修:进行内外墙体涂料、地面铺装、门窗安装等装修工作,使加油站达到美观的标准。

4.交通道路:根据工程规划,修建加油站周边的道路,设置停车位和交通标识,确保交通畅通和安全。

五、设备安装1.燃油储罐安装:选择合适容量的燃油储罐,进行安装、接管、防漏处理等工作。

2.加油设备安装:按照设计进行加油枪、计量装置、输送管道、油水分离器等安装和调试。

3.设备验收:对所有设备进行验收,并申请相关监管部门的验收资格认证。

六、竣工验收1.各项工程的自检:对施工过程中的主要工程进行自查自检,确保工程质量符合相应标准。

2.竣工验收:申请竣工验收,并提交相关报告和材料。

3.运营准备:进行设备试运行、清洁和消毒工作,为后期正式运营做好准备。

油气站场合建方案分析

油气站场合建方案分析

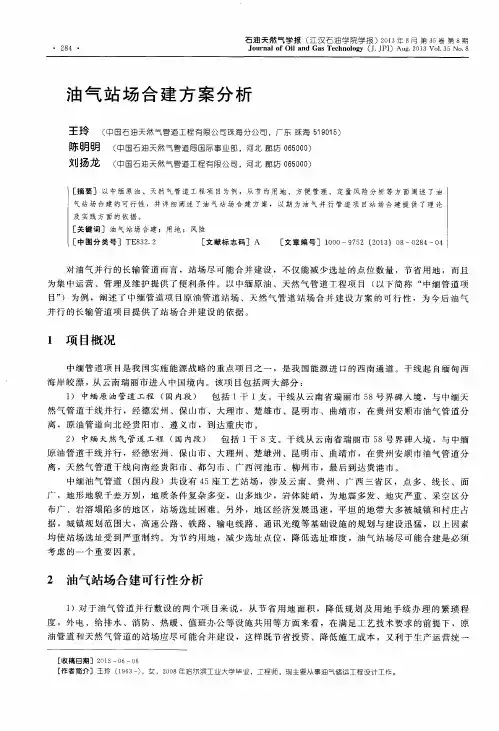

石 油 天然 气 学报 ( 江 汉 石 油 学 院 学 报 )2 0 1 3 年8 月第3 5 卷第8 期 J o u r n a l o f O i l a n d G a s T e c h n o l o g y( J . J P I )A u g . 2 0 1 3 V o 1 . 3 5 N o . 8
[ 收稿日期]2 0 1 3 —0 6— 0 6 [ 作 者 简 介 ] 王玲 ( 1 9 6 3一 ) ,女 ,2 0 0 8年 哈 尔 滨 工业 大学 毕 业 ,工 程 师 ,现主 要 从 事 油 气 储 运 工 程设 计 工 作 。
第 3 5卷 第 8期
王 玲 等 :油 气 站 场 合 建 方 案 分 析
管理。
2 )根据 《 石 油天 然气 工程 设计 防火 规 范 》 ( G B 5 0 1 8 3 -2 0 0 4 ) 的 规定 , 中缅 管道 项 目的 原 油管 道 、 天 然气 管 道 的输送 介质 均属 于 甲 B类 ,即他 们 的火 灾危 险类 别 相 同 , 因此从 规 范角 度 来 分 析 ,这 两种 类 型 的站 场 ( 原油 站场 、天然气 站场 ) 是可 以合 并建设 的 。
油 气 站 场 合 建 方 案 分 析
王 玲 ( 中国石油天 然气管道工程有限 公司珠海分公司, 厂东 珠海 5 1 9 0 1 5 )
陈 明明 ( 中国石油天 然气管 道局国际 事业部, 河北 廊坊 0 6 5 0 0 0 ) 刘 扬 龙 ( 中国石油天 然 , o . 4 N 司, - 河北 廊坊 0 6 5 O O O )
[ 关键 词 ] 油 气 站场 合 建 ;用 地 ;风 险 [ 中 图分 类号 ] T E 8 3 2 . 2 [ 文献标志码]A [ 文章 编 号 ] 1 0 0 0 —9 7 5 2( 2 0 1 3 1 0 8 — 0 2 8 4— 0 4

新建油气合建站项目方案

新建油气合建站项目方案

新建XX油气合建站项目方案二〇二〇年十一月九日目录1 总论 (1)1.1概述 (1)1.2设计依据 (1)1.3设计范围及工程规模 (1)1.4外部设计条件 (2)1.5设计原则 (2)1.6主要经济技术指标 (3)2 工艺设计 (4)2.1基础参数 (4)2.2加气部分工艺流程及主要设备选择 (5)2.3加油部分工艺流程及主要设备选择 (8)3 总平面布置与工业民用建筑 (10)3.1站址 (10)3.2总平面布置 (10)3.3 竖向道路及排水布置 (10)3.4工业与民用建筑 (11)4 公用工程 (14)4.1给水排水工程 (14)4.2供配电及仪表 (15)5 防火设计 (20)5.1遵循的主要技术规范 (20)5.2火灾、爆炸危险性分析 (20)5.3主要工艺设施防火设计 (20)5.4总平面布置防火设计 (21)5.5建筑防火设计 (22)5.6 电气安全与防火 (23)5.7站区消防 (23)6 职业安全与工业卫生 (25)6.1工艺安全卫生 (25)6.2建、构筑物职业安全与卫生设计 (26)6.3绿化 (26)7 环境保护 (27)7.1环境保护设计依据 (27)7.2主要污染源和主要污染物 (27)7.3设计采用的环境保护标准 (27)7.4控制污染的措施 (28)7.5绿化设计 (28)7.6环境管理和环境监测 (29)7.7环保投资估算 (29)8 管理机构及劳动定员 (30)8.1管理机构 (30)8.2劳动定员 (30)9 项目进度安排 (31)10 投资估算 (32)10.1 投资范围 (32)10.2 估算依据 (32)10.3估算结果 (33)10.4流动资金估算 (33)10.5项目投入总资金 (34)1 总论1.1概述重庆是一座历史文化名城,坐落在长江、嘉陵江汇合处,是西南和长江上游重要的中心城市;我国改革开放年轻的直辖市;全国重要的工业基地、交通枢纽和贸易口岸。

加油站新建项目施工方案

加油站新建项目施工方案

加油站新建项目施工方案1. 引言本文档旨在介绍加油站新建项目的施工方案。

新建加油站是一个复杂且关键的工程,需要合理的规划和高效的施工过程,以确保项目的顺利进行和最终的成功交付。

本施工方案将包括项目概况、工程准备、施工组织和进度计划等内容,以便各相关方理解和参考。

2. 项目概况2.1 项目背景新建加油站项目位于XX市的市中心,占地面积约XXX平方米。

该项目旨在满足市中心地区日益增长的汽车数量和对燃料的需求。

加油站将提供多种类型的燃料,包括汽油、柴油和液化石油气。

2.2 项目目标•建设一座现代化的加油站,提供高质量的服务和安全的燃料供应;•按照相关法规和标准进行设计和施工,确保环境友好和安全可靠;•完成施工并在规定的时间内投入运营。

2.3 项目范围本项目的范围包括但不限于以下内容:•建设加油站主体建筑和相关设施;•安装燃料储存和供应系统;•建设停车场和相关道路;•安装安全设备和其他必要的设施。

3. 工程准备在施工前,需要进行一系列的工程准备工作,以确保施工过程的顺利进行和相应的资源准备。

以下是工程准备的主要内容:3.1 确定施工团队和责任人员在项目开始之前,必须明确整个施工团队的组成以及各成员的职责。

施工团队由项目经理、施工工程师、安全主管、监理等角色组成,他们将负责项目的管理和指导。

3.2 准备施工材料和设备根据项目的设计和需求,采购所需的施工材料和设备,并与供应商进行合作和协商。

必须确保所选材料和设备符合质量标准,并能够满足项目要求。

3.3 确定施工时间和进度计划制定施工时间表和进度计划,明确各项工作的开始和完成时间,以确保项目按时完成。

施工时间和进度计划应考虑到各种可能的延误因素,并进行相应的缓冲。

3.4 获取必要的许可和批准在开始施工前,必须获得相关部门的许可和批准。

这可能涉及到城市规划部门、环保部门、消防部门等的审核和审批。

必须按照法规和标准的要求完成相关文件的准备和提交。

4. 施工组织在施工过程中,需要进行有效的组织和协调,以确保各项工作按计划进行。

新建加油站专项方案

新建加油站专项方案

一、项目背景随着我国经济的快速发展和汽车保有量的持续增加,成品油需求量逐年上升。

为满足市场需求,提高能源供应保障能力,根据我国能源发展规划和市场需求,新建加油站项目应运而生。

本方案旨在为新建加油站项目提供全面、系统的施工方案,确保项目顺利进行。

二、项目概况1. 项目名称:新建加油站2. 项目地点:[具体地址]3. 项目规模:[具体规模,如占地面积、加油站数量等]4. 项目投资:[总投资额]5. 项目工期:[预计工期]三、施工组织与管理1. 施工单位:[施工单位名称]2. 施工人员:[施工人员数量及专业配置]3. 施工进度:[施工进度安排,包括分阶段目标]4. 施工质量:[施工质量要求,包括质量标准、检验方法等]5. 施工安全:[施工安全管理措施,包括安全培训、安全防护设施等]四、施工总体部署与方案1. 施工段划分、顺序及步骤:根据项目规模和施工条件,将项目划分为若干施工段,按照施工顺序和步骤进行施工。

2. 施工总体方案:包括土建工程、设备安装、管道铺设、电气工程等施工方案。

(1)土建工程:包括基础施工、主体结构施工、装饰装修等。

(2)设备安装:包括加油机、油罐、消防设施、通风设备等。

(3)管道铺设:包括油罐、加油机、消防设施等管道的铺设。

(4)电气工程:包括强电、弱电等电气线路的铺设。

五、工程进度计划与措施1. 施工总平面布置计划:合理规划施工现场,确保施工顺利进行。

2. 劳动力安排计划:根据施工进度和工程量,合理配置劳动力。

3. 机械设备的配置计划:根据施工需求,配置必要的施工机械设备。

六、主要施工方案与技术措施1. 测量放线方案:采用先进的测量技术,确保施工放线准确无误。

2. 土建工程方案:采用标准化、模块化施工技术,提高施工效率和质量。

3. 设备安装方案:严格按照设备厂家要求,确保设备安装质量。

4. 管道铺设方案:采用先进管道铺设技术,确保管道铺设质量。

5. 电气工程方案:采用标准化、模块化施工技术,确保电气工程质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新建XX油气合建站项目方案二〇二二年四月二十六日目录1 总论................................... 错误!未定义书签。

1.1概述 ............................. 错误!未定义书签。

1.2设计依据 ......................... 错误!未定义书签。

1.3设计范围及工程规模 (1)1.4外部设计条件 ..................... 错误!未定义书签。

1.5设计原则 (2)1.6主要经济技术指标.................. 错误!未定义书签。

2 工艺设计 (4)2.1基础参数 (4)2.2加气部分工艺流程及主要设备选择 (5)2.3加油部分工艺流程及主要设备选择 (8)3 总平面布置与工业民用建筑............... 错误!未定义书签。

3.1站址 ............................. 错误!未定义书签。

3.2总平面布置 ....................... 错误!未定义书签。

3.3 竖向道路及排水布置............... 错误!未定义书签。

3.4工业与民用建筑 ................... 错误!未定义书签。

4 公用工程............................... 错误!未定义书签。

4.1给水排水工程 ..................... 错误!未定义书签。

4.2供配电及仪表 ..................... 错误!未定义书签。

5 防火设计............................... 错误!未定义书签。

5.1遵循的主要技术规范................ 错误!未定义书签。

5.2火灾、爆炸危险性分析.............. 错误!未定义书签。

5.3主要工艺设施防火设计.............. 错误!未定义书签。

5.4总平面布置防火设计................ 错误!未定义书签。

5.5建筑防火设计 ..................... 错误!未定义书签。

5.6 电气安全与防火................... 错误!未定义书签。

5.7站区消防 ......................... 错误!未定义书签。

6 职业安全与工业卫生..................... 错误!未定义书签。

6.1工艺安全卫生 ..................... 错误!未定义书签。

6.2建、构筑物职业安全与卫生设计 (26)6.3绿化 (26)7 环境保护 (27)7.1环境保护设计依据 (27)7.2主要污染源和主要污染物 (27)7.3设计采用的环境保护标准 (27)7.4控制污染的措施 (28)7.5绿化设计 (28)7.6环境管理和环境监测 (29)7.7环保投资估算 (29)8 管理机构及劳动定员..................... 错误!未定义书签。

8.1管理机构 ......................... 错误!未定义书签。

8.2劳动定员 ......................... 错误!未定义书签。

9 项目进度安排........................... 错误!未定义书签。

10 投资估算.............................. 错误!未定义书签。

10.1 投资范围........................ 错误!未定义书签。

10.2 估算依据........................ 错误!未定义书签。

10.3估算结果 ........................ 错误!未定义书签。

10.4流动资金估算 .................... 错误!未定义书签。

10.5项目投入总资金 .................. 错误!未定义书签。

1 总论1.1概述重庆是一座历史文化名城,坐落在长江、嘉陵江汇合处,是西南和长江上游重要的中心城市;我国改革开放年轻的直辖市;全国重要的工业基地、交通枢纽和贸易口岸。

1.2设计依据主要规范及标准《汽车加油加气站设计与施工规范》(GB50156-2002,2006年版)《城镇燃气设计规范》(GB50028-2006)《建筑设计防火规范》(GB50016-2006)《石油天然气工程设计防火规范》(GB50183-2004)1.3设计范围及工程规模加油加气合建站内工程:包括工艺流程选择;主要设备选型;站区供水、供电、生产建筑等公用工程设施;仪表监控及通信;相关的安全、防火、环境与工业卫生工程以及投资估算。

XX加油加气合建站工程最大日供气规模为3×104m3,日供油量(汽油、柴油)20t。

1.4外部设计条件本站气源由重庆市燃气市政管网提供,接点压力约0.6MPa。

接气点距拟建站约2Km,输气管道选用输送流体用无缝钢管,管道规格为D159×5,输气管道设计压力为0.8MPa。

气源来气含硫化氢量≤20mg/m3。

由市政给水管网引入给水管,供水压力不小于0.1MPa。

站区用电拟从站旁高压线路引入。

1.5设计原则(1)本工程主要区域属易燃、易爆甲类生产区域,在总平面布置、建筑物的结构、生产工艺设备和设施的选择及安装,电器和仪表的选择及安装,防火、防雷、防静电设计等方面严格遵守国家有关防火、防爆的规范、规程。

(2)采用成熟的工艺技术、保证安全可靠。

加气站的主要设备选用优质产品。

(3)根据站场地形特点,在满足国家规范的前提下,总图设计做到合理、适用,符合建设单位要求,并注意尽可能节省工程造价。

(4)站内加油加气平台在保证安全使用的前提下,尽可能的节约工程造价。

1.6主要经济技术指标主要技术指标表主要经济指标表2 工艺设计2.1基础参数本气象参数摘自重庆《建筑气象参数标准》①室外计算温度年平均气温:18.2℃极端最高温度:41.9℃极端最低温度:-1.7℃最热月月平均:33.7℃最冷月月平均:7.8℃②大气压力年平均:973.1hPa夏季平均:963.9hPa冬季平均:980.6hPa③相对湿度最热月月平均:71%最冷月月平均:83%④风速全年平均:1.5m/s夏季平均:1.6m/s冬季平均:1.3m/s⑤风向及频率全年:C:33%,N:11%夏季:C:29%,N:8%冬季:C:36%,N:13%⑥冻土深度冻土深度:无重庆市地震烈度为6度。

2.2加气部分工艺流程及主要设备选择工艺流程如下:进气调压计量系统——脱硫系统——压缩系统——脱水系统——储气系统——售气系统。

工艺流程简述:由燃气输配管网来的天然气经过滤、调压、计量进入脱硫装置,脱硫后首先进入缓冲罐随后进入压缩机增压至25MPa,然后进入脱水装置进行干燥处理,使其水露点达到有关规定指标要求,随后进入顺序控制盘,其出口分别由高、中、低三条管线引出,向高、中、低三组储气井自动充气,进行气体的高压贮存。

压缩天然气经过售气机计量后充入天然气汽车车载钢瓶,供压缩天然气汽车使用。

当站内储气井天然气压力降到20MPa以下时,控制系统自动用天然气压缩机直接向汽车充气,然后压缩机继续工作给站内储气井充气,使储气井的压力保持在20MPa以上,以满足汽车的充气要求。

进站天然气通过调压器对进气进行调压,然后经过涡轮流量计进行计量。

2.2.2 脱硫因进站天然气H2S含量大于15mg/m3,需进行脱硫后才能进入压缩系统。

设计选用干式脱硫塔两个,处理量为2500m3/h·台,1用1备。

脱硫区包括一个原料气水饱和器、二个脱硫塔、一个缓冲罐、一个回收罐。

原料饱和器规格:DN600脱硫塔规格:DN1000,Q=2500m3/h;缓冲罐规格:DN1000回收罐规格:DN1000经过脱硫后的天然气首先进入缓冲罐,然后进入压缩机进行加压,把压力为0.6MPa的天然气加压到25MPa。

压缩机是加气站的核心设备,采用2台压缩机。

①L-1.9/6-250型压缩机(1台):型号:L-1.9/6-250结构形式:L型水冷活塞式吸气压力:0.6MPa排气压力:25MPa额定排气量:750 m3/h电机功率:132KW冷却水量:12t/h进气温度:≤5℃-40℃排气温度(冷却后):≤45℃②L-2.9/6-250型压缩机(1台):型号:L-2.9/6-250结构形式:L型水冷活塞式吸气压力:0.6MPa排气压力:25MPa额定排气量:1200 m3/h电机功率:220KW冷却水量:20t/h进气温度:≤5℃-40℃排气温度(冷却后):≤45℃2.2.4 脱水由于天然气中含有一定量的水份,在高压状态下,会压缩析出水分,冷凝水如果与一定的硫化氢结合,则会对钢类容器造成腐蚀,对容器的安全性危害很大,水与氧、二氧化碳结合,也会形成腐蚀作用,另外在充装过程中有可能产生冰堵现象,所以必须进行深度脱水。

天然气经深度脱水装置脱水,在常压下的露点降至-55℃以下,设计采用1套CNG高压深度脱水装置,单台天然气处理量为2500m3/h。

技术参数:型号:GZQ-2500/25天然气处理量:2500m3/h功率:15KW采用储气井储气,共设6口储气井,每个水容积2m3(φ7″,h=80m),总共储气水容积为12m3。

根据经验,通过编组方法,提高加气效率,即将储气井分为高、中、低压三组,井数比例以1:2:3设置。

技术参数:公称容积:2m3设计压力:32MPa工作压力:25MPa设计井深:80m将储存的高压气体,通过售气机向用户进行销售,为保证售气精确计量,选用智能型质量流量计的双枪售气机6台。

2.3加油部分工艺流程及主要设备选择2.3.1 成品油卸油工艺根据本站的地形特点,加油站采用自流卸油工艺,按国家规范要求,油罐车卸油采用密闭卸油方式。

油罐进油管上设有手动阀门。

2.3.2 成品油储存汽油、柴油贮罐均采用地下直埋卧式罐。

本站按油品设3个油罐,分别储存0#柴油、93#、97#汽油,其中设2个20m3的地下卧式油罐分别储存93#、97#汽油;设1个40m3的地下卧式油罐储存0#柴油(容积折半计)。

埋地油罐外表面采用石油沥青特加强级防腐绝缘保护,顶部覆土厚度不小于0.5m。

公称容积为20m3卧式油罐技术参数:公称容积:20m3规格:φ2540总长度:4424mm公称容积为40m3卧式油罐技术参数:公称容积:40m3规格:φ3200总长度:5380mm2.3.3 加油系统本设计采用油罐装设潜油泵的一泵供多枪的配套加油工艺,根据本站的油品种类及加油量测算,选用双枪税控电脑型加油机6台,其中0#柴油、93#、97#各选用2台加油机。
