供水设施改造工程方案模板一、项目概述随着城市发展和居民生活水平提高,城市供水设施面临着较大的压力和挑战。

供水设施改造工程是为了提高城市供水设施的安全性、稳定性和效率性,满足居民日益增长的用水需求,保障城市供水设施的可持续发展,提升城市居民的生活质量。

本方案旨在对某市现有的供水设施进行改造,以提升供水设施的整体性能和服务水平,满足城市日益增长的水需求。

二、项目背景某市现有的供水设施存在一些问题,比如老旧设施、供水压力不足、漏水严重等,无法满足城市居民日益增长的用水需求。

同时,由于城市发展和用水习惯的改变,原有的供水设施已不能满足城市的用水需求。

因此,为了改善城市供水设施的运行状况,提升城市供水能力,必须进行供水设施的改造工程。

三、项目目标1. 提升供水设施的安全性和稳定性,以确保城市居民的生活用水安全;2. 提高供水设施的运行效率,降低供水成本,实现供水的科学管理;3. 改善城市供水设施的服务水平,提升城市居民的生活质量;4. 加强供水设施的环保性能,实施节水和减排,达到可持续发展的目标。

四、改造内容1. 更新老旧供水管网:对老旧供水管网进行更新,增加供水管网的覆盖范围,提升供水管网的运行效率和安全性;2. 加强供水设施的监测和调控系统:引入智能监测技术和自动调控系统,实现供水设施的远程监测、实时控制和数据分析,提高供水设施的管理水平;3. 提高供水泵站的技术水平:升级现有的供水泵站设备,提高供水泵站的技术水平和供水能力,确保供水设施的正常运行;4. 完善供水设施的防护设施:加强供水设施的安全防护措施,保障供水设施的安全运行。

五、项目实施1. 工程前期准备:组织相关专业人员进行调研和勘察,制定供水设施改造工程的详细方案和实施计划;2. 设备选购和安装:根据改造方案,选购优质设备并进行安装调试,确保设备的正常运行;3. 管网改造和泵站升级:对老旧管网进行更换更新,对供水泵站进行设备更新和技术升级;4. 监测系统建设:建设供水设施的监测系统和调控系统,引入智能监测和远程控制技术;5. 安全防护设施完善:加强供水设施的安全防护设施,确保供水设施的安全运行。

水利工程作业指导书

水利工程作业指导书

水利工程作业指导书一、引言水利工程作业指导书是为了提高工程师和施工人员的工作效率,保证工程的质量和安全而编写的。

本指导书主要包括水利工程的施工组织、工作步骤、规范要求等内容,希望能够对相关人员在水利工程的实施中起到一定的指导作用。

二、工程背景1. 工程概述水利工程是指对水资源进行调控和利用,以满足人民的生产生活需要的工程。

工程的规模和复杂性各不相同,但都需要有严格的施工组织和操作规范。

2. 工程目的水利工程的目的是为了实现有效的水资源管理和利用,保证水资源的充足性和可持续性,提供安全可靠的供水、排水和灌溉服务。

三、施工组织1. 施工项目组织结构(在这里可以根据具体工程情况,介绍项目组织结构的设置和职责分工,例如项目经理、工程师、监理等岗位的职责和协作关系)2. 施工准备(这里可以介绍施工前的准备工作,包括项目验收、施工许可证办理、材料准备、设备检查等环节)四、工作步骤1. 工程测量(这一部分可以介绍测量的方法和仪器使用,包括地形测量、水位测量等环节)2. 基础施工(在这一部分可以介绍基础施工的内容,包括地基处理、桩基施工等)3. 结构施工(这部分可以介绍各类结构的施工,例如水闸、堤坝、渠道等)4. 设备安装与调试(这部分可以介绍水利工程中常见设备的安装和调试过程,例如水轮发电机组、抽水机组)五、质量要求1. 施工质量控制(这部分可以介绍施工质量控制的方法和措施,例如现场监测、质量验收等)2. 施工质量验收标准(在这一部分可以列举施工质量验收的标准和相关规范)六、安全要求1. 劳动保护(在这部分可以介绍施工现场的劳动保护要求,例如佩戴安全帽、使用防护设备等)2. 环境保护(这部分可以介绍施工过程中应注意的环境保护要求,例如保护生态环境、防止水污染等)七、总结水利工程作业指导书的编写旨在为工程师和施工人员提供具体的操作指南,以确保工程的顺利实施和优质完成。

在实际工作中,需要根据具体工程情况进行适当的调整和补充。

建筑给水、排水管道安装作业指导书-secret

建筑给水、排水管道安装作业指导书-secret

建筑给水、排水管道安装作业指导书本次建筑给水、排水管道安装作业指导书根据《建筑给水排水采暖工程施工质量验收规范》GB50242—2002《给水排水管道工程施工及验收规范》GB50268-97、《建筑排水硬聚氯烯管道工程技术规程》等编制。

1、室内给排水管道安装施工步骤及要求如下:1.1、配合土建预留孔洞及预埋铁件预留孔洞及预埋铁件时应先复核土建的坐标和标高,根据管道施工图配合土建进行孔洞的预留和铁件的预埋.1。

2、管道除锈、防腐管道除锈可采用人工除锈或机械除锈,除锈后管材表面应无可见油脂、污垢、氧化皮、铁锈等附着物,直至露出金属光泽为止。

管道防腐按照设计要求进行,防腐后应保证涂层均匀、颜色一致、不漏涂、附着要牢固、无剥落、皱纹、气泡、针孔等缺陷.钢管防腐时卷材与管材间应粘贴牢固,无空鼓、滑移、接口不严等.1。

3、支架制作及安装根据施工图或有关标准图集进行支架制作及安装,支架安装时应符合:1.3.1位置正确,埋设平正牢固。

1.3.2固定在建筑结构上的管道支、吊架不得影响结构的安全。

1.3.3支、吊架间距应符合设计要求,设计未要求时:按下表钢管水平安装支架最大间距排水塑料管支架间距1.3。

4 给水管道立管管卡安装应符合下列规定:1。

3.4。

1楼层高度小于或等于5m ,每层必须安装1个。

1.3.4.2楼层高度大于5m,每层不得少于2个。

1。

3.4。

3管卡安装高度,距地面应为,2个以上管卡应匀称安装,同一房间管卡安装在同一高度上。

1。

3。

5 金属排水管道上的吊钩或卡箍应固定在承重结构上。

间距为于2m ;立管不大于3m 。

楼层高度小于或等于4m 1。

4 生活给水管道安装1.4.1管道安装前应进行调直。

对管道进行外观检查,管道表面应无裂纹、缩孔、夹渣及锈蚀等缺陷,不得有超过壁厚的负偏差的锈蚀或凹陷。

1.4。

2给水管道在穿楼板和墙壁时应加设套管,安装在楼板内的套管其顶部应高出装饰地面20mm 安装在卫生间及厨房内的套管,其顶部应高出装饰地面50mm ,底部应与楼板底面相平;穿墙壁时,套管两端与饰面相平。

给排水系统运行管理标准作业指导书

给排水系统运行管理标准作业指导书
6.1.14给排水人员在巡视监控过程中发现给排水设备设施有不正常情况时,应及时采取措施加以解决;处理不了的问题,应及时详细地汇报给给排水领班或主管,请求协助解决。
6.1.15按要求,每天抄录市政总水表读数,每月15日抄录租户水表,注意观察用水异动情况。
6.1.16经常检查给排水系统常用的维修阀门、管件和计量仪表等,应有合理的库存备件。
给排水系统运行管理标准作业指导书
编制日期
审核日期
日期
批准日期
修订记录
日期
修订状态
修改内容
修改人
审核人
批准人
1.0目的
规范给排水设备设施运行管理工作,确保给排水设备设施良好运行。
2.0适用范围
适用于所辖区域内的给排水系统运行管理。
3.0职责
3.1水暖组主管负责检查给排水设备设施运行管理工作的落实情况。
6.5.3有下列情况之一者不准交班
①上一班运行情况未交代清楚;
②记录不规范、不完整、不清晰;
③机房不干净;
④接班人员未到岗;
⑤事故正在处理中或交班时发生故障,此时应由交班人负责继续处理,接班人协助进行。
6.6水暖组人员每月应将给排水设备设施的运行数据整理成册后存档,保存期为3年。
6.7给排水设备应严格按说明书进行操作,设备应悬挂或粘贴标识牌,标识牌内容应包括设备名称、服务区域、设备电源上级来源等信息。
6.4.10水泵房排水沟日常巡视中应为相对干燥状态,如有水流应查明原因并处理。
6.4.11水泵房检漏设施、排水沟和防溢水设施是否完好。水景观用水应安装计量表,且计量表准确可靠,室外绿化、保洁等用水设置临时取水点,取水点应加装计量装置并上锁。
6.4.12给排水管井每月巡检一次,领班审核巡检情况(并不定期抽查现场管井),并检查《管井巡检表》记录情况,抽查数量各管井每月每层裙楼不少于2个,塔楼每10层不少于1个,主管(工程师)不定量抽查复核。

水处理设备作业指导书

水处理设备作业指导书

水处理设备作业指导书引言概述:水处理设备是一种用于改善和净化水质的设备,广泛应用于工业生产、城市供水、农业灌溉等领域。

本文将为您介绍水处理设备的作业指导书,帮助操作人员正确、高效地使用水处理设备,确保水质达到规定标准。

一、设备操作注意事项1.1 检查设备状态在使用水处理设备之前,操作人员应仔细检查设备的各项指标是否正常。

包括检查设备的电源、水源、排水系统等,确保设备能够正常运行。

1.2 设备操作规程操作人员应熟悉设备的操作规程,按照规程进行操作。

包括开启设备、调节设备参数、监测设备运行情况等。

特别是在设备运行过程中,应密切关注设备的运行状态,及时处理异常情况。

1.3 安全防护措施操作人员在使用水处理设备时,应注意安全防护。

包括佩戴防护手套、护目镜等个人防护装备,避免接触到有害物质。

同时,应确保设备周围的环境安全,防止发生意外事故。

二、设备维护保养2.1 定期清洁设备水处理设备在长时间运行后,会积累一定的污垢,影响设备的正常运行。

因此,操作人员应定期对设备进行清洁,包括清理滤网、冲洗管道等,确保设备的畅通。

2.2 更换滤芯和滤料水处理设备中的滤芯和滤料是保证水质净化的重要组成部分。

操作人员应定期检查滤芯和滤料的状况,如发现滤芯和滤料已经损坏或失效,应及时更换。

2.3 设备维护保养记录为了更好地管理水处理设备的维护保养工作,操作人员应建立设备维护保养记录。

记录包括设备的维护时间、维护内容、维护人员等信息,有助于及时发现设备故障并进行修复。

三、设备故障排除3.1 常见故障分析操作人员应熟悉水处理设备常见的故障类型,如设备无法启动、水质处理效果不佳等。

通过分析故障原因,可以更快地找到解决方法。

3.2 故障排除方法针对不同的故障情况,操作人员应掌握相应的排除方法。

比如,设备无法启动可能是电源故障,可以检查电源线路是否正常连接,是否有电流等。

3.3 备用设备和备件为了应对设备故障,操作人员应准备备用设备和备件。

供水系统作业指导书

供水系统作业指导书

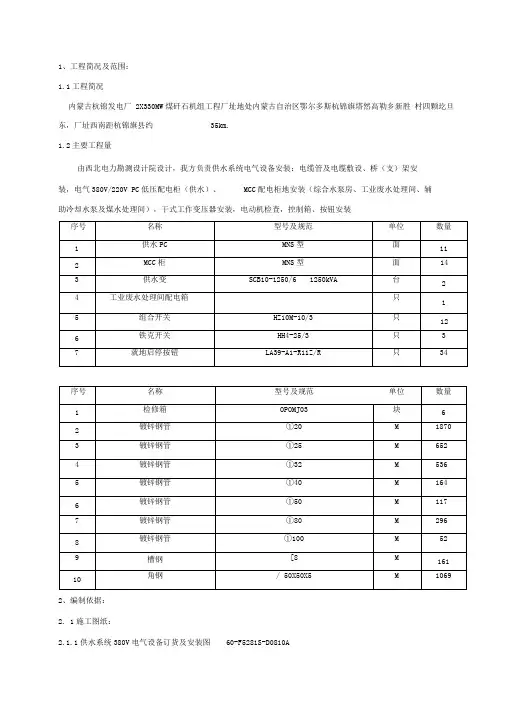

1、工程简况及范围:1.1工程简况内蒙古杭锦发电厂 2X330MW煤矸石机组工程厂址地处内蒙古自治区鄂尔多斯杭锦旗塔然高勒乡新胜村四颗圪旦东,厂址西南距杭锦旗县约35km.1.2主要工程量由西北电力勘测设计院设计,我方负责供水系统电气设备安装:电缆管及电缆敷设、桥(支)架安装,电气380V/220V PC低压配电柜(供水)、MCC配电柜地安装(综合水泵房、工业废水处理间、辅助冷却水泵及煤水处理间),干式工作变压器安装,电动机检查,控制箱、按钮安装2、编制依据:2. 1施工图纸:2.1.1供水系统380V电气设备订货及安装图60-F5281S-D0810A2.1.2供水电气施工图 60-F5281S-D10092、2标准规范:2.2.1本作业指导书制定地施工作业验评标准是依据《电气装置安装工程质量检验及评定规程》DL/T 5161.1-5161.17 — 20022.2.2施工作业参照地规范有:2.2.2.1GBL147 — 2002、GBJ148 —2002、GBJ149 — 2002、《电力建设施工及验收技术规范》2.2.2.2GB50170 — 06《电气装置安装工程旋转电机施工及验收规范》;2.2.2.3GB50150 — 06《电气装置安装工程电气设备交接实验标准》3、作业前必须具备地条件和应做地准备3.1作业条件3.1.1所需材料、工机具准备齐全3.1.2由西北电力设计院设计地图纸全部到齐3.1.3施工现场具备施工条件3.2施工准备3.2.1由专责工程师组织,技术员对施工人员进行施工前地技术交底,参加施工地作业人员应熟练掌握安装施工工艺及质量标准.3.2.2班组长组织施工人员进行施工所需地材料、工机具地准备,熟悉岗位职责,特殊工种必须取得特殊工种操作证方能上岗.3.2.3对所用地材料进行核对,规格、型号质量均应符合设计标准,工机具要满足现场作业要求,对施工作业地点进行检查,消除不安全隐患.4、参加作业人员地资质及要求5、作业所需仪器及工机具6、作业程序、方法及内容6.1电缆管施工:a•所有使用地电缆管材必须事先进行检查,无机械损伤,无裂纹,内部无尖锐物,钢管地镀锌层完好无损伤•b•电缆管弯头地弯曲半径一般取管径地10倍,但不得小于所穿电缆地允许弯曲半径•c.成排电缆埋管地地上部分长度要一致d.任何电缆地预埋管都应接地可靠,不允许当作焊接地线使用e.易落入杂物地电缆管在敷设前或敷设后必须有临时性封堵措施f.电缆软管只限于所穿电缆为380V及以下动力电缆或控制电缆,且长度不得超过 1.5m.6.2电缆桥架及支架安装:a.检查电缆桥架及其附件应无外力损伤,无扭曲变形,镀锌层完好,无锈蚀,无开焊、漏焊现象,规格、数量齐全,符合厂家地出厂标准,并有厂家出具地合格证b.电缆工程使用地紧固件都必须为镀锌件.c.所有焊点应牢固可靠,厚度不小于5mm,无咬边现象,药皮全部清理干净d.电缆桥架及附件地切割应用切割机,严禁使用电、火焊e.电缆桥架地焊接工艺采用先点焊,待一整排支架调整完毕后再满焊地施工方法.灼伤外表地防腐层要重新补刷防腐材料.两点以上可靠接地 .g.桥架地联结螺栓必须牢固,无漏紧、漏装现象,且在电缆托架上地螺栓只允许螺帽向内.h.电缆桥架、竖井安装完毕后,要进行检查验收,确认合格后方可交付敷设电缆.6.3电缆敷设技术措施:6.3.1电缆敷设a.电缆敷设采用微机统一管理,由工地技术人员选择好要敷设地电缆,标出电缆地型号、规格、长度、路径等,绘制出电缆敷设断面图,给班组下发电缆敷设通知单 .b.电缆敷设时要分层排放,在电缆桥架及支架上标出所要敷设电缆地层号,如:A-高压电缆B-低压动力电缆C-控制电缆D-通讯电缆等;电缆在桥架上敷设层数要符合以下规定:6KV及以上地电缆只允许单层敷设, 380V 电缆只允许双层敷设 .c.电缆敷设操作时,要逐根进行,边敷设边整理固定,施工安排时要集中成批进行,尽可能避免零星敷设,以利于电缆排列整齐,避免零星敷设造成交叉紊乱 .d.电缆敷设不允许交叉.e.电缆在桥架上地固定:水平段每间隔1m进行一次绑扎,每一个拐弯处在20-30cm处绑扎,垂直敷设或超过45。

供水企业三图一表作业指导书样本

供水企业三图一表作业指导书样本

供水企业三图一表作业指导书样本
1.0目的:
规范供水分公司“三图一表”的作业,并对其相关工作环节进行指导。

2.0适用范围:
适用于水表“三图一表”的所有工作过程。

3.0定义:
3.1三图一表:指表位图、水表参照物图、表井内设施图和用户信息表。

4.0 职责:
4.1信息管理员负责所有工作过程的管理。

4.2复核员、抄表员协助管理。

5.0工作程序:
5.1 抄表管理部信息管理员提交“三图一表”照相需求申请书;
5.2 部门负责人根据信息管理员提交的“三图一表”照相需
求申请书进行审核,并在申请书批示意见;
5.3 部门负责人根据提交的“三图一表”照相需求申请书制定拍摄计划;
5.4 部门负责人将拍摄计划下发至抄表员和内复员;
5.5 抄表员和内复员根据拍摄计划拍摄“三图一表”;
5.6 抄表员和内复员将“三图一表”提交信息管理员;5.7 信息管理员审核图表质量;
5.8 信息管理员将不合格的图表发回抄表员和内复员重拍;
5.9 信息员将合格的图表归档、整理。

水利水电与水资源工程作业指导书

水利水电与水资源工程作业指导书

水利水电与水资源工程作业指导书第1章绪论 (4)1.1 水利水电工程概述 (4)1.2 水资源工程简介 (4)1.3 作业指导书编制目的与意义 (4)第2章水利水电工程设计基础 (5)2.1 工程设计基本原理 (5)2.1.1 结构力学原理 (5)2.1.2 流体力学原理 (5)2.1.3 地质学原理 (5)2.1.4 生态环境学原理 (5)2.2 设计标准与规范 (5)2.2.1 设计标准 (5)2.2.2 设计规范 (6)2.3 工程设计流程及方法 (6)2.3.1 设计流程 (6)2.3.2 设计方法 (6)第3章水利水电工程地质与地形 (6)3.1 地质勘察技术 (6)3.1.1 工程地质调查 (6)3.1.2 钻探与取样 (6)3.1.3 地球物理勘探 (7)3.1.4 岩土试验 (7)3.2 地质灾害评估与防治 (7)3.2.1 地质灾害类型 (7)3.2.2 地质灾害评估 (7)3.2.3 地质灾害防治 (7)3.3 地形分析及利用 (7)3.3.1 地形分析 (7)3.3.2 地形利用 (7)3.3.3 地形改造 (7)第4章水工建筑物设计 (8)4.1 水工建筑物类型及功能 (8)4.1.1 水库大坝 (8)4.1.2 水电站建筑物 (8)4.1.3 输水建筑物 (8)4.1.4 水闸 (8)4.1.5 河道整治建筑物 (8)4.2 水工建筑物设计原则 (8)4.2.1 安全性 (8)4.2.2 经济性 (8)4.2.3 环保与生态 (8)4.2.5 便于施工与维护 (9)4.3 主要水工建筑物设计要点 (9)4.3.1 水库大坝设计 (9)4.3.2 水电站建筑物设计 (9)4.3.3 输水建筑物设计 (9)4.3.4 水闸设计 (9)4.3.5 河道整治建筑物设计 (9)第5章水轮发电机组及其辅助设备 (10)5.1 水轮发电机组选型与布置 (10)5.1.1 选型原则 (10)5.1.2 选型依据 (10)5.1.3 布置要求 (10)5.2 水轮机主要参数及功能 (10)5.2.1 水轮机类型 (10)5.2.2 主要参数 (10)5.2.3 功能要求 (10)5.3 发电机及辅助设备 (11)5.3.1 发电机类型 (11)5.3.2 发电机参数 (11)5.3.3 辅助设备 (11)第6章水电站电气及自动化系统 (11)6.1 电气主接线及设备 (11)6.1.1 电气主接线 (11)6.1.2 主要电气设备 (11)6.2 电力系统及保护 (12)6.2.1 电力系统 (12)6.2.2 电力系统保护 (12)6.3 水电站自动化系统 (12)6.3.1 自动化系统概述 (12)6.3.2 计算机监控系统 (12)6.3.3 自动装置 (13)6.3.4 通信系统 (13)第7章水利水电工程施工技术 (13)7.1 施工组织设计 (13)7.1.1 施工总体布局 (13)7.1.2 施工进度计划 (13)7.1.3 施工资源配置 (13)7.1.4 施工安全与环保措施 (13)7.2 主要施工方法及工艺 (13)7.2.1 土石方工程施工 (13)7.2.2 混凝土工程施工 (13)7.2.3 钢筋工程施工 (14)7.2.4 水工建筑物施工 (14)7.3 施工质量控制与验收 (14)7.3.1 施工质量控制 (14)7.3.2 验收标准与程序 (14)7.3.3 质量问题处理 (14)7.3.4 施工资料管理 (14)7.3.5 工程验收 (14)第8章水利水电工程环境保护与生态修复 (14)8.1 环境影响评价 (14)8.1.1 评价内容与方法 (14)8.1.2 评价程序与要求 (15)8.2 环保措施及生态补偿 (15)8.2.1 环保措施 (15)8.2.2 生态补偿 (15)8.3 生态修复技术及应用 (15)8.3.1 水生生态修复 (15)8.3.2 陆生生态修复 (15)第9章水资源工程规划与管理 (16)9.1 水资源调查与评价 (16)9.1.1 调查内容与方法 (16)9.1.2 水资源评价 (16)9.2 水资源规划与优化配置 (16)9.2.1 水资源规划 (16)9.2.2 水资源优化配置 (16)9.3 水资源管理与保护 (16)9.3.1 水资源管理 (16)9.3.2 水资源保护 (16)第10章水利水电工程安全生产与风险管理 (17)10.1 安全生产管理 (17)10.1.1 安全生产责任制 (17)10.1.2 安全生产规章制度 (17)10.1.3 安全生产培训与教育 (17)10.1.4 安全生产投入 (17)10.2 风险评估与应急预案 (17)10.2.1 风险评估 (17)10.2.2 应急预案 (17)10.3 安全监测及处理 (17)10.3.1 安全监测 (18)10.3.2 处理 (18)10.3.3 安全生产信息管理 (18)10.3.4 安全生产考核与奖惩 (18)第1章绪论1.1 水利水电工程概述水利水电工程是指利用水力资源进行发电、灌溉、供水、防洪等综合利用的工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

东营区“四供一业”维修改造工程供水专业改造作业指导书一、施工前的准备工作1、施工图的准备施工是按照设计图纸来进行的。

当设计单位出有效的施工图后,施工单位应到施工现场,具体了解情况,对不能照图施工的部分要与设计单位交底,协商,确定是否能采取特殊的施工工艺或作局部设计变更。

同时,还应根据图纸进行材料、设备的采购,对施工进度安排。

2、人员培训从事管道连接的操作人员,在上岗前必须进行专门培训,经过考试和技术评定合格后方可上岗操作。

参与培训人员除了在聚乙烯专用料特性、电工知识、聚乙烯熔接设备、聚乙烯供水管道施工技术等理论知识方面进行培训,并参加考核。

3、施工机具的准备根据施工工艺的要求,准备相应的施工机具。

因我国对聚乙烯管道的焊接质量和熔接参数无统一标准,不同生产厂家生产的管材、管件熔接参数不同。

为达到可靠的熔接效果,在选择设备上还须认真选型,选质量好的产品,在熔接效果上,要可靠许多。

建议选择全自动热熔焊接。

二、管材、管件、水表、阀门等管材类及混凝土、水泥、砂、砖等建材的验收1、PE管、PE-X管、PVC管、水表、阀门等进场前需进行原材料进场验收,必须具有产品合格证及出厂检验报告。

有专门区域存放,底部要与地面隔离。

2、对外观进行检查。

检查管材内外表面是否清洁光滑,是否有沟槽、凹陷、杂质和颜色不均匀等。

3、对管材长度、直径和壁厚的检查。

4、水表安装前必须进行检定。

PE管必须送第三方进行检测。

5、砼、水泥、砂等建材进场时需提供质量合格证明文件,需进行第三方送检,施工过程中需留置试块。

三、管沟及基坑开挖与回填1、管沟及基坑的位置以设计为准。

施工单位做好施工放线。

管沟开挖严格设计路径,如因障碍物无法通过的,须保留影像、文字资料,并在地面设明显标识。

2、小区内管沟开挖不宜用机械开挖,如因工期等原因必须采用机械开挖,须要求施工单位落实好地下设施情况,并明确施工责任。

3、管沟的开挖深度以设计为准,管线的敷土深度不小于700毫米。

如果因地下障碍物无法达到700毫米时,必须采取保温措施。

保温做法:40mm厚PE-X保温板将管线整体包裹绑扎后贴铝箔防潮、防水。

管沟开挖宽度应以设计为准。

通常以设计管径加管道两侧工作面宽度为准。

4、管沟开挖沟底不得受水浸泡,受水侵泡时,宜采用天然级配砂砾石或石灰土回填;沟底局部超挖或发生扰动时,可采用挖槽原土回填夯实,压实度不低于原地基土的密实度。

5、沟槽每侧临时堆土时,不得影响建(构)筑物、各种管线和其他设施的安全;不得掩埋消火栓、管道闸阀、雨水口、测量标志以及各种地下管道的井盖,且不得妨碍其正常使用;堆土距沟槽边缘不小于0.8m,且高度不应超过1.5m;沟槽边堆置土方不得超过设计堆置高度。

6、回填土质量要求:沟底至管顶500毫米范围内,不得含有有机物和冻土以及大于50毫米砖、石块等硬块;人工夯实每层虚土厚度不得超过200毫米。

回填土必须过筛压实,且筛孔不大于10mm。

四、PE管焊接与敷设1、操作人员应安全着装:戴保护手套;穿工作鞋;戴防护眼镜;(打磨工件时):带保护耳罩、焊帽。

2、操作人员应严格按照厂家提供的焊接技术参数编制作业指导书,进行管线焊接。

加热板温度:控制在210℃±10℃。

3、布管时与地面有柔性支撑,要保证管材、管件内外部的清洁,无灰尘及异物。

4、用铣刀铣削待溶两端面,保证焊接断面平整无碎屑。

5、做好焊接记录,详细记录每一道焊口的焊接人、焊接时间、焊接温度、焊接压力、加热、冷却时间、卷边高度、天气温度等信息。

6、管材、管件焊接时尽可能对正,错边量不应超过壁厚的10%,且不大于3mm。

7、接头应具有沿管材圆周平滑对称的翻边,翻边最低处不应低于管材表面;焊缝两边翻边均匀翻边尺寸相近。

8、PE管穿越道路时要设套管保护,套管的长度应伸出路边或路基1.0-1.5米,套管内应清洁无毛刺,PE管穿越套管时不得使管道表面产生明显的划痕,划痕深度不得超过壁厚的10%,必要时套管两端加护套保护。

9、在沟槽边上将管道分段连接后移入沟槽;移入沟槽时,管道表面不得有明显的划痕。

10、管线末端采用胶带封口,防止异物进入管道。

11、管道交叉处理,应满足管道间最小净距的要求,且按有压管道避让无压管道、支管道避让干线管道、小口径管道避让大口径管道的原则处理;新建给排水管道与其他管道交叉时,应按设计要求处理;施工过程中对既有管道进行临时保护时,所采取的措施应征求有关单位意见;新建给排水管道与既有管道交叉部位的回填压实度应符合设计要求,并应使回填材料与被支承管道贴紧密实。

五、管线试压1、水压试验前,施工单位应编制试验方案。

严禁采用气压实验。

2、管道的实验长度除设计另有要求外,压力管道水压实验的管段长度不宜大于1.0km。

3、水压试验采用的设备、仪表规格及其安装应符合下列规定:(1)采用弹簧压力计时,精度不低于1.5级,最大量程宜为试验压力的1.3-1.5倍,表壳的公称直径不宜小于150mm.使用前经校正并具有符合规定的检定证书。

(2)水泵、压力计应安装在试验段的两端部与管道轴线相垂直的支管上。

5、水压试验(1)试验段不得用闸阀做堵板,不得含消火栓、水锤消除器、安全阀等附件。

(2)注满水后,在不大于工作压力条件下充分浸泡24h后进行水压试验。

(3)主试验阶段:将压力升至1.5倍工作压力(不小于0.8MPa),停止注水补压,稳定15min;当15min后压力下降不超过0.02MPa时,将试验压力降至工作压力并保持恒压30min,进行外观检查若无漏水现象,则水压试验合格。

6、给水管道水压试验合格后,及时进行冲洗与消毒,经检验水质达到标准后,方可允许并网通水投入运行。

六、阀门、水表、分水器安装1、阀门、水表、分水器要水平安装,无可见倾斜、扭曲,水表应位于盖板中间位置,按楼层顺序安装(靠分水器进水口最近处为最高楼层用户水表)。

分水器主管距表池一侧内壁不宜小于100mm,水表池内支管距池壁不宜小于60mm。

2、给水系统各种井室内的管道安装,如设计无要求,井壁距法兰或承口的距离:管径小于或等于450mm时,不得小于250mm;管径大于450mm时,不得小于350mm。

3、塑料给水管道上的水表、阀门等设施其重量或启闭装置的扭矩不得作用于管道上,当管径大于等于50mm时必须设独立的支撑装置。

4、入户水表池保温,采用80mm厚PE-X保温板贴内壁固定,表盘以上150mm 厚PE-X保温板覆盖保温,井内外露管线、表组、分水器等采用20mm聚乙烯保温材料包裹绑扎。

七、PE-X管的安装1、PVC套管:连接采用粘接,自表池至顶层用户必须贯穿整个输水线路,中间不得露空、断开,穿越墙体。

集束管线与每层用户在原水表后连接,并安装球阀,阀门前必须安装PVC套管,并与集束管PVC套管粘接。

阀门前PVC套管出口处采用聚氨酯发泡填实隔音。

2、PE-X管采用卡箍连接,要安装牢固不能漏水,室外水表池内要留有一定的余量,要有保温措施,穿越楼房墙壁时保温管要伸入墙内。

预留管线应盘在表后,尽量避免在水表下盘管造成换表困难。

3、PE-X管室内敷设在PVC套管内,在每层用户用水点通过套管三通进入户内阀门,阀门两侧必须设固定支架。

4、PVC套管按设计要求设支架固定,设计无要求每层立管不少于2个固定支架。

安装要竖直、固定牢固。

八、远传水表改造规范(1)关于水表的入场检定国市监计量[2019]6号、鲁市监量字【2019】151号、东市监量字【2019】76号文规定:对未经首次检定以及首检不合格的民用“三表”不得安装使用;对发现的已经安装或者使用的未经首次检定的民用“三表”立即整改。

根据文件规定,要求各小区水表改造、安装时做到:1、新安装水表必须经过当地专业授权检定机构检定合格,并保存好专业授权检定机构出具的检定合格证书,水表上粘贴合格证。

2、已安装但未经过首次检定的,要求建设方立即整改。

3、对安装未经检定的水表,不验收、不接收,后果由建设方负责。

(2)关于现场施工1、现场要有施工监理员(最好要熟悉小区流程),负责小区居民的沟通协调工作及施工监理工作。

2、小区抄表员要提前一天对第二天要更换的水表进行旧表底数的抄录,抄录的同时重点注意以下两点。

一是新表更换时,在绿色盖板的反面标注好各楼各单元的楼层号,防止在更换时出错定要备注好);二是在旧表的表盖上标注好楼号--单元号--门牌号,便于居民查看旧表底数。

用标签纸或口锡纸上写好居民的楼号在旧表的表盖上张贴,有的居民会去查找旧表底数,在更换过程中,将旧表按照楼栋编号存放,便于居民在对旧表底数存在异议时,查找核对,避免水表计量的纠纷。

三是把抄录好的旧表底数要及时写在通知单上,在单元门口进行张贴。

3、施工队更换新水表时,现场要跟一名抄表人员,根据盖板上所备注的信息资料用记号表,在新表上进行标注居民的楼号--单元号-门牌号,否则旧表拆除后,无法查找居民住户水表及管线。

4、现场要有施工验收人员,更换完成一个片区后,验收人员要带着施工人员对所更换的阀门、水表及弯头处进行检查有无渗漏,检查出来的问题施工队当场整改。

5、更换水表时防盗阀和弯头时会出现损坏,需要施工队提前备好新的防盗阀和弯头。

6、水表更换完成后,施工队配合抄表员根据前期标注的居民信息对新水表表号进行抄录。

7、通过远传水表网址,在厂家技术人员的帮助下,在线核对水表远传数据。

同时,要求厂家对抄表人员进行技术培训。
