木工技术交底(快速脚手架).pdf

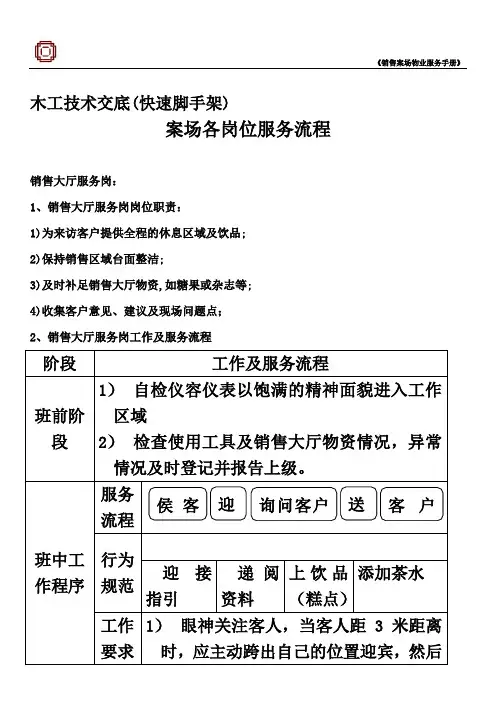

木工技术交底(快速脚手架)

木工技术交底(快速脚手架)案场各岗位服务流程销售大厅服务岗:1、销售大厅服务岗岗位职责:1)为来访客户提供全程的休息区域及饮品;2)保持销售区域台面整洁;3)及时补足销售大厅物资,如糖果或杂志等;4)收集客户意见、建议及现场问题点;2、销售大厅服务岗工作及服务流程阶段工作及服务流程班前阶段1)自检仪容仪表以饱满的精神面貌进入工作区域2)检查使用工具及销售大厅物资情况,异常情况及时登记并报告上级。
班中工作程序服务流程行为规范迎接指引递阅资料上饮品(糕点)添加茶水工作要求1)眼神关注客人,当客人距3米距离时,应主动跨出自己的位置迎宾,然后侯客迎询问客户送客户注意事项15度鞠躬微笑问候:“您好!欢迎光临!”2)在客人前方1-2米距离领位,指引请客人向休息区,在客人入座后问客人对座位是否满意:“您好!请问坐这儿可以吗?”得到同意后为客人拉椅入座“好的,请入座!”3)若客人无置业顾问陪同,可询问:请问您有专属的置业顾问吗?,为客人取阅项目资料,并礼貌的告知请客人稍等,置业顾问会很快过来介绍,同时请置业顾问关注该客人;4)问候的起始语应为“先生-小姐-女士早上好,这里是XX销售中心,这边请”5)问候时间段为8:30-11:30 早上好11:30-14:30 中午好 14:30-18:00下午好6)关注客人物品,如物品较多,则主动询问是否需要帮助(如拾到物品须两名人员在场方能打开,提示客人注意贵重物品);7)在满座位的情况下,须先向客人致歉,在请其到沙盘区进行观摩稍作等待;阶段工作及服务流程班中工作程序工作要求注意事项饮料(糕点服务)1)在所有饮料(糕点)服务中必须使用托盘;2)所有饮料服务均已“对不起,打扰一下,请问您需要什么饮品”为起始;3)服务方向:从客人的右面服务;4)当客人的饮料杯中只剩三分之一时,必须询问客人是否需要再添一杯,在二次服务中特别注意瓶口绝对不可以与客人使用的杯子接触;5)在客人再次需要饮料时必须更换杯子;下班程序1)检查使用的工具及销售案场物资情况,异常情况及时记录并报告上级领导;2)填写物资领用申请表并整理客户意见;3)参加班后总结会;4)积极配合销售人员的接待工作,如果下班时间已经到,必须待客人离开后下班;1.3.3.3吧台服务岗1.3.3.3.1吧台服务岗岗位职责1)为来访的客人提供全程的休息及饮品服务;2)保持吧台区域的整洁;3)饮品使用的器皿必须消毒;4)及时补充吧台物资;5)收集客户意见、建议及问题点;1.3.3.3.2吧台服务岗工作及流程阶段工作及服务流程班前阶段1)自检仪容仪表以饱满的精神面貌进入工作区域2)检查使用工具及销售大厅物资情况,异常情况及时登记并报告上级。

木工(模板工)施工安全技术交底(PDF版)

木工(模板工)施工平安技术交底1. 木料(模板)运输与码放(1) 作业前检查使用的运输工具是否存在隐患,经过检查,合格前方可使用。
(2) 上下沟槽或构筑物应走马道或平安梯,严禁搭乘吊具、攀登脚手架上下。
(3) 平安梯不得缺档,不得垫高。
平安梯上端应绑牢,下端应有防滑措施,人字梯底脚必须拉牢。
严禁2名以上作业人员在同一梯上作业。
(4) 成品半成品木材应堆放整齐,不得任意乱放,不得存放在施工程范围之内,木材码放高度以不超过1.2m为宜。
(5) 木工场和木质材料堆放场地严禁烟火,并按消防部门的要求配备消防器材。
(6) 施工现场必须用火时,应事先申请用火证,并设专人监护。
(7) 木料(模板)运输与码放应按照以下要求进展:1〕作业前应对运输道路进展平整,保持道路坚实、畅通。
便桥应支搭结实,桥面宽度应比小车宽至少1m,且总宽度不得小于1.5m,便桥两侧必须设置防护栏和挡脚板。
2〕穿行社会道路必须遵守交通法规,听从指挥。
3〕用架子车装运材料应2人以上配合操作,保持架子车平稳,拐弯要示意,车上不得乘人。
4〕使用手推车运料时,在平地上前后车间距不得小于2m,下坡时应稳步推行,前后车间距应根据坡度确定,但是不得小于10m。
5〕拼装、存放模板的场地必须平整坚实,不得积水。
存放时,底部应垫方木,堆放应稳定,立放应支撑牢固。
6〕地上码放模板的高度不得超过1.5m,架子上码放模板不得超过3层。
7〕不得将材料堆放在管道的检查井、消防井、电信井、燃气抽水缸井等设施上。
8〕不得随意靠墙堆放材料。
9) 使用起重机作业时必须服从信号工的指挥,与驾驶员协调配合,机臂回转范围内不得有无关人员。
10) 运输木料、模板时,必须绑扎结实,保持平衡。
2. 木模板制作、安装〔1) 作业前检查使用的工具是否存在隐患,如:手柄有无松动、断裂等情况,手持电开工具的漏电保护器应试机检查,合格前方可使用,操作时应戴绝缘手套。
〔2) 支、拆模板作业高度在2m以上(含2m)时,必须搭设脚手架,按要求系好平安带。
脚手架施工技术交底

脚手架施工技术交底一、工程概况本项目为XX大厦施工工程,位于XX市XX区,建筑总面积约为XX平方米,建筑高度XX米,地下X层,地上XX层。
工程结构为钢筋混凝土框架-剪力墙结构。
本工程外脚手架采用落地式双排钢管脚手架,为确保施工安全、顺利进行,特制定本施工技术交底方案。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员进行技术培训,熟悉脚手架施工工艺、施工方法及安全操作规程。
2. 根据工程特点及现场实际情况,编制脚手架施工方案,并提交给相关部门审核。
3. 参照国家及地方相关标准、规范,制定脚手架施工质量、安全保证措施。
4. 对脚手架施工人员进行技术交底,确保施工人员掌握施工要领及注意事项。
(二)、物资准备工作1. 根据脚手架施工方案,计算所需主要材料数量,并编制材料需用量计划。
2. 采购符合国家标准的钢管、扣件、脚手板、安全网等主要材料,并确保材料质量。
3. 对采购的材料进行验收,检查合格证、检测报告等相关资料,确保材料符合要求。
4. 储备足够的脚手架配件,如扣件、紧固件、防护网等,以满足施工需求。
5. 对脚手架材料进行分类堆放,并采取防潮、防腐、防锈等措施,确保材料质量。
三、一般规定1. 施工前,必须对施工人员进行安全技术交底,确保施工人员熟悉并遵守脚手架施工的安全操作规程。
2. 脚手架施工应严格按照批准的施工方案和设计图纸进行,不得擅自更改。
3. 脚手架施工过程中,应定期进行安全检查和质量检查,发现问题及时整改。
4. 脚手架施工所使用的材料必须符合国家相关标准和规定,严禁使用不合格的材料。
5. 脚手架的搭设、使用和拆除必须由具有相应资质的专业队伍进行,操作人员应持证上岗。
6. 脚手架搭设应满足施工进度要求,确保施工过程中的安全、便利和高效。
7. 脚手架搭设前,应清除搭设位置及周围的障碍物,确保搭设场地平整、坚实。
8. 脚手架搭设过程中,应设置安全警戒线,禁止非施工人员进入脚手架作业区。

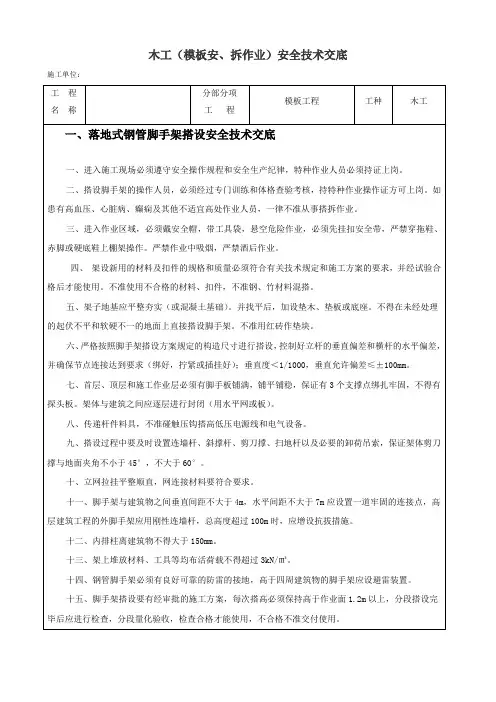

木工(内架) 安全方案安全技术交底1

4.安装模板时操作人员应有可靠的落脚点,并应站在安全地点进行操作,避免上下在同一垂直面工作。操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。
5.支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。严禁在连接件和支撑件上攀登上下。
应急措施:发生事故,立即联系与主管工长及项目部汇报,启动应急救援预案。
旁站监理:
交底人: 日 期:
接受人(全员)签字:
注:本交底一式两份,班组、交底人各一份。
木工(模板安、拆作业)安全技术交底
施工单位:
工程
名称
分部分项
工程
模板工程
工种
木工
一、落地式钢管脚手架搭设安全技术交底
一、进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持证上岗。
二、搭设脚手架的操作人员,必须经过专门训练和体格查验考核,持特种作业操作证方可上岗。如患有高血压、心脏病、癫痫及其他不适宜高处作业人员,一律不准从事搭拆作业。
补充交底:
1、进入本部施工作业区域,必须遵守项目部各项规章制度。
2、必须衣着整洁,严禁未戴安全帽、穿拖鞋、凉鞋进入施工作业区。
危险因素: (1)、触电 (2)、高坠 (3)、物体打击(4)、机械伤害 (5)、塌方
防范措施: (1)、圆盘锯需配置专用开关箱,班前进行日常检查,电源线严禁浸泡水中或被物件压住使用,严格执行临电规范JGJ46—2005。 (2)、需严格按照机械安全操作规程操作。(3)、所适应的圆盘锯必须配置安全防护罩。
十六、在脚手架外侧搭设卸料平台时,操作人员必须先系距不大于30cm,不准搭在靠高压一侧。
木工快速架支安全技术交底模板

#### 一、工程概况1. 工程名称:[请填写工程名称]2. 施工单位:[请填写施工单位名称]3. 施工部位:[请填写施工部位或层次]4. 施工内容:木工快速架支#### 二、安全技术交底内容1. 安全教育培训- 所有参与木工快速架支的作业人员必须接受三级安全教育,并通过考试合格后方可上岗。
- 未满18周岁人员严禁参与木工快速架支作业。
2. 个人防护用品- 作业人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
- 从事高空作业的人员必须正确佩戴安全带,并系好保险钩。
3. 施工前的安全检查- 作业前必须检查快速架支的各个部件是否完好,连接是否牢固。
- 检查施工场地是否平整,是否有障碍物,确保施工安全。
4. 施工操作规范- 快速架支操作人员必须熟悉操作规程,严格按照规程进行作业。
- 严禁酒后作业,作业期间不得脱岗、串岗。
5. 快速架支操作要点- 架体搭建时应确保每一步连接牢固,必要时使用紧固件加固。
- 搭建过程中,应确保地面有足够的支撑,防止架体倾斜或倒塌。
- 架体高度超过2米时,必须设置安全防护栏杆,并在架体两侧设置安全网。
6. 物料运输与堆放- 物料运输时,应使用专门的运输工具,并确保运输过程平稳。
- 物料堆放应整齐有序,不得超载堆放,堆放高度不得超过1.2米。
- 严禁将物料堆放在通道或安全出口处。
7. 用电安全- 施工现场用电必须符合安全规范,电线、插座等电气设备必须由专业人员进行安装和维护。
- 严禁私拉乱接电线,使用电钻等电动工具时,必须确保接地良好。
8. 防火安全- 木工快速架支施工区域严禁烟火,并配备必要的消防器材。
- 施工现场如需动火作业,必须办理动火作业许可证,并由专人监护。
9. 应急措施- 作业人员必须熟悉紧急疏散路线和逃生方法。
- 施工现场应配备急救箱,并确保急救药品齐全。
#### 三、安全注意事项1. 作业过程中,必须密切注意周围环境,防止发生意外。
2. 发现安全隐患时,应立即停止作业,并向相关负责人报告。

木脚手架安全技术交底模板

一、交底目的为确保木脚手架施工过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、适用范围本交底适用于所有木脚手架的搭设、拆除及维护保养工作。
三、交底内容1. 人员要求1.1 搭设、拆除及维护保养木脚手架的人员必须经过专业培训,取得相关资格证书。
1.2 施工人员应熟悉本交底内容,掌握木脚手架的搭设、拆除及维护保养技术。
1.3 作业人员必须身体健康,无心脏病、高血压等影响作业的疾病。
2. 材料要求2.1 使用的木材应符合国家相关标准,不得使用腐朽、虫蛀、变形的木材。
2.2 钢丝绳、扣件等辅助材料应符合国家相关标准,不得使用不合格产品。
3. 施工准备3.1 施工前应进行现场勘察,了解施工环境、周边设施等情况。
3.2 制定详细的施工方案,明确施工步骤、安全措施及应急预案。
3.3 施工现场应设置明显的警示标志,确保施工安全。
4. 搭设要点4.1 搭设前,应先进行基础处理,确保基础坚实、平整。
4.2 立杆应垂直、稳固,间距符合设计要求。
4.3 横杆、斜撑等辅助设施应设置牢固,确保整体结构稳定。
4.4 脚手板应铺设平整,不得出现松动、翘起等现象。
5. 拆除要点5.1 拆除前,应先检查脚手架结构,确保无安全隐患。
5.2 拆除顺序应由上而下,逐步进行,不得跳跃拆除。
5.3 拆除过程中,应注意观察周围环境,确保安全。
5.4 拆除的材料应分类堆放,不得乱扔。
6. 维护保养6.1 定期检查脚手架,发现安全隐患及时处理。
6.2 发现脚手架损坏、变形等情况,应及时更换或加固。
6.3 保持脚手架的整洁,防止杂物堆积。
7. 安全措施7.1 施工人员必须佩戴安全帽、安全带等个人防护用品。
7.2 上下脚手架应使用梯子或专用通道,不得攀爬。
7.3 施工现场应设置警戒线,禁止非施工人员进入。
7.4 作业人员应遵守操作规程,不得违章作业。
四、应急处理1. 发生事故时,应立即停止作业,并采取必要措施进行救援。
2. 保护现场,等待相关部门调查处理。
木工搭架子安全技术交底模板

一、前言为确保施工现场木工搭架子作业的安全,提高施工人员的安全意识,防止事故发生,现将木工搭架子安全技术交底如下:二、施工前准备1. 人员配备:搭架子作业人员必须经过专业培训,持有相应的操作资格证书,熟悉搭架子施工工艺和安全操作规程。
2. 材料检查:搭架子所用材料必须符合国家相关标准,严禁使用不合格材料。
3. 工具检查:搭架子工具应齐全完好,如有损坏或缺失,应及时更换或补充。
三、施工安全注意事项1. 现场环境:搭架子前,应确保施工现场环境整洁,无障碍物,地面坚实平整。
2. 个人防护:- 作业人员必须佩戴安全帽,高空作业人员必须系好安全带。
- 严禁酒后上岗、疲劳作业、带病作业。
3. 操作规程:- 搭架子作业应严格按照施工方案和操作规程进行。
- 严禁违章指挥、违章作业。
4. 材料堆放:- 搭架子材料应分类堆放,整齐有序,不得占用消防通道。
- 大型材料应设置标识,防止误拿误用。
5. 作业流程:- 搭架子前,应先进行地面锚固,确保架子稳定性。
- 逐层搭设,每层搭设完成后,应进行验收,确认无误后再进行下一层搭设。
- 搭设过程中,应随时检查架子稳定性,发现异常情况,应立即停止作业,并采取相应措施进行处理。
四、搭架子作业安全要点1. 基础处理:- 基础应坚实平整,基础面积应符合设计要求。
- 基础垫层应铺设均匀,厚度应符合规范要求。
2. 立杆搭设:- 立杆应垂直于地面,间距应符合设计要求。
- 立杆底部应设置底座或垫板,确保稳定性。
- 立杆应交错布置,形成稳定的框架结构。
3. 横杆搭设:- 横杆应水平搭设,间距应符合设计要求。
- 横杆与立杆连接应牢固,防止滑动。
4. 剪刀撑搭设:- 剪刀撑应设置在立杆中间,形成稳定的框架结构。
- 剪刀撑应垂直于地面,间距应符合设计要求。
5. 脚手板搭设:- 脚手板应铺设平整,间距应符合规范要求。
- 脚手板应固定牢固,防止滑动或脱落。
五、注意事项1. 搭架子作业过程中,应随时检查架子稳定性,发现异常情况,应立即停止作业,并采取相应措施进行处理。
木工(内架) 安全方案安全技术交底1

木工(内架) 安全方案安全技术交底1木工(模板安、拆作业)安全技术交底施工单位:(缺少具体信息,需要补充)工程名称:(缺少具体信息,需要补充)分部分项:(缺少具体信息,需要补充)工程模板工程工种木工一、落地式钢管脚手架搭设安全技术交底1.进入施工现场前,必须遵守安全操作规程和安全生产纪律。
特种作业人员必须持证上岗。
2.搭设脚手架的操作人员必须经过专门训练和体格检查,并持有特种作业操作证。
患有高血压、心脏病、癫痫及其他不适宜高处作业人员,一律不准从事搭拆作业。
3.进入作业区域,必须佩戴安全帽、工具袋,进行悬空危险作业时,必须先系好安全带。
严禁穿拖鞋、赤脚或硬底鞋进行棚架操作。
作业中严禁吸烟和酒后作业。
4.架设新用的材料及扣件的规格和质量必须符合有关技术规定和施工方案的要求,并经试验合格后才能使用。
不准使用不合格的材料和扣件,不准钢、竹材料混搭。
5.架子地基应平整夯实(或混凝土基础),并加设垫木、垫板或底座。
不得在未经处理的起伏不平和软硬不一的地面上直接搭设脚手架。
不准用红砖作垫块。
6.严格按照脚手架搭设方案规定的构造尺寸进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,并确保节点连接达到要求(绑好、拧紧或插挂好)。
垂直度应小于1/1000,垂直允许偏差不超过±100mm。
7.首层、顶层和施工作业层必须有脚手板铺满,铺平铺稳,保证有3个支撑点绑扎牢固,不得有探头板。
架体与建筑之间应逐层进行封闭(用水平网或板)。
8.传递杆件料具时,不得碰触压钩、搭高低压电源线和电气设备。
9.搭设过程中要及时设置连墙杆、斜撑杆、剪刀撑、扫地杆以及必要的卸荷吊索,保证架体剪刀撑与地面夹角不小于45°,不大于60°。
10.立网拉挂平整顺直,网连接材料要符合要求。
11.脚手架与建筑物之间垂直间距不得大于4m,水平间距不得大于7m,应设置一道牢固的连接点。
高层建筑工程的外脚手架应用刚性连墙杆。
总高度超过100m时,应增设抗拔措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
本工程梁、板模板选用 12 ㎜多层板,支撑系统选用φ48×3.5 钢管。立杆横纵间距 1200 ㎜,横杆步距 1500
㎜。钢管上使用可调 U 托。模板安装时,梁侧模板包梁底模板,楼板模板压梁模板,楼层板多层板下次龙骨可
选用 40 ㎜×80 ㎜的木楞间距 300 ㎜布置或选用 40 ㎜×40 ㎜的方钢间距 300 ㎜布置,主楞选用 100 ㎜×100 ㎜
(1)、材料准备 工程所需的木模板、钢管、U 托、木楞等材料已经到位。
(2)、加工区 工程木工棚加工场地位置依据现场实际情况设置,木工棚大小定为 9m×6m。 (3)、技术准备
组织技术人员审图,确定最优的施工方法,熟悉结构形式,确定模板尺寸。 计算模板及相关施工材料用量。提出材料计划。 (4)、作业人员培训 对全体作业人员进行多层板、多层板的施工质量及安全教育,对特殊工种集中培训,要求持证上岗, 对作业人员进行工序施工前技术、安全交底。 4、 施工方法
3
一寸光阴不可轻
图 4:梁底存在高差时配模示意图
图 5:主、次梁接头配模示意图 跨度≥4m 的框架梁,悬挑长度≥2m 的构件,按全跨长度 3~5‰进行梁底模起拱,悬挑梁且不小于 2 厘米; 跨度大于 4m 的板,跨中按 3‰进行起拱,起拱从支模开始时进行(通过增加木楔和可调 U 托调整底模各部位标 高),而后将侧模和底模连成整体。 所有梁高》500 的必须设置穿墙螺杆,间距 600,以保持梁的稳定性。 所有梁底的托管与立杆连接时必须使用双十字卡,所有梁高》400 的梁待支设完完毕后,从框架柱边起间距 1 米设置梁底顶杆,以防止梁底下沉, (3)、楼梯模板 楼梯底板模板采用 12 ㎜厚多层板,次龙骨用 40×80 木方,间距为 250 ㎜,主龙骨采用 100×100 木方,间 距为 900 ㎜,支撑为脚手架体系,配合 U 托。楼梯侧面模板采用 40 厚方木衬 15 ㎜厚多层板。 5、模板安装
框架柱、墙体、顶板等模板选用 12 ㎜×1220 ㎜×2440 ㎜多层板,模板采用硬拼接,拼缝采用海绵条填塞, 以防止露浆。 (1)、独立柱模板 框架柱截面尺寸分别为:600×600、550×550、500×500 等。本工程框架柱采用 12 ㎜厚多层板配模,模板 按照四面加工制作,每面多层板用木方连成整体固定,施工时连接组装四个单面的多层板即可。模板后背次楞 采用 40 ㎜×80 ㎜木方竖向布置,间距 300 ㎜且不少于 3 根。柱箍采用双钢管横向加固,间距分别为:当柱宽≤ 500mm 时,对拉螺栓间距为 600mm;当柱宽≥500 时,柱模高>3m 时,下部 2/3 高度范围内@500,上部 1/3 高度 范围内@600,双钢管之间用φ14 对拉螺栓固定。柱箍第一道布置在距地面 200 ㎜处。(详见下图 3) 对拉螺栓 L=墙宽+2×(内龙骨+外龙骨)+2×100 ㎜。(形式同墙体对拉螺栓)
一寸光阴不可轻
技术交底记录
工程名称
①衡南县易地扶贫搬迁三塘镇大山桥集中安置 点项目 ②衡南县易地扶贫搬迁岐山办事处集中安置点 项目
交底部位
工程编号
日期
模板支设 2017 年 11 月 15 日
1
一寸光阴不可轻
交底内容: 1. 工程概况
本工程位于衡南县 2 作业部位
墙、框架柱、板、楼梯的模板支设。 3. 施工准备
木方间距 1200 ㎜布置。如下图
12厚覆膜多层板
50×100木方@300
100×100 木方@1200
碗扣式 脚手架
50×100 木方@250
φ48×3.5 钢管@600
说明:
支撑采用碗扣式脚手架,上部为可调式游托,下垫50厚跳板。
梁、板模板及支撑示意图
主梁侧模在与次梁相交的位置要预留出次梁宽的缺口,次梁下面的空缺用堵头模板封堵,并使主梁最下一根龙 骨整根通过,如果主次梁高差在 100mm 以上,则需在堵头模上口再加一根龙骨固定。次梁的侧模要顶在主梁的 侧模上,因此主梁上口的龙骨要在离开接口边缘一个板厚处断开,以给次梁侧模留下位置,具体如下图 4。在支 设此节点时,要先支设主梁模板,并先固定好堵头模,然后再将次梁底模搭在堵头模的加强龙骨上,并用铁钉 固定,然后再进行次梁侧模的安装。主梁与次梁的接头如下图 5。
防护栏杆
挡脚板
300x50 跳板
1
1
扫地杆
2
ห้องสมุดไป่ตู้寸光阴不可轻
图 3:柱模板支撑示意图 说明:
1、柱模板一次全高整体安装,砼浇筑高度严格按照500mm分层浇筑,砼浇筑前先浇筑50mm高同配合比水泥 砂浆。
2、柱子加固,侧向采用钢管做斜撑和横支撑,不少于三道,横向采用两根φ48×3.5双钢管,对拉螺栓设 于柱外。柱箍间距600mm。
4
一寸光阴不可轻
墙体模板安装 (1)工艺流程:弹线→安装前检查→拼装一侧模板、安装对拉杆→安装外楞及斜撑→拼装另一侧模、连接 对拉杆→安装外楞及斜撑→调整模板位置→紧固穿墙螺栓→斜撑固定 (2)检查墙模板安装位置的定位基准线。 (3)拼装一侧墙模板,同时安装对拉杆,将模板按位置线安装就位,安装斜撑。 (4)清扫墙内杂物。 (5)以同样方法就位另一侧墙模板,并在钩头螺栓杆端戴上 3 形扣件和螺母,然后调整两块模板的位置和 垂直,与此同时调整斜撑角度,合格后,固定斜撑,紧固全部螺栓的螺母。 (6)模板安装完毕后,全面检查扣件、螺栓、斜撑是否紧固、稳定,模板拼缝及下口是否严密。 (7)拼装模板时有对拉杆处的板缝应夹贴海绵条。 (8)检查墙模板垂直度 梁模板安装 (1)工艺流程:搭设钢管排架→调整标高→安装梁底枋纵楞→安装梁底模板→梁底起拱→绑扎钢筋→安装 梁侧模→安装斜撑楞→复核梁模尺寸、位置→与相邻模板连固 (2)搭设钢管脚手排架。 (3)安装底模,梁按全跨长度 3‰进行梁底模起拱,确保混凝土浇筑完后,楼板厚度和挠度满足图纸要求。 距梁端 500 ㎜处,在梁底模上留设清扫口,待杂物清理干净后,将其堵严。 (4)梁模采用侧模包底模方法,并在模板交角处夹海绵条。 (5)在底模上绑扎钢筋,验收合格后,清除杂物,安装梁侧模板附加斜撑加固。 (6)复核检查梁中线、标高、断面尺寸,相邻梁柱模板连接是否固定。 楼梯模板安装 (1)工艺流程:搭设支架→安装横纵龙骨→调整楼板下皮标高及起拱→铺设模板→检查模板上层标高、平 整度按钢筋上抄测的控制点。 (2)搭设钢管脚手架,钢管支撑下垫通常脚手板。 (3)铺放木方。 (4)根据给定的控制点,将木楞找平。 (5)铺设模板:支撑支好后,铺设模板,可从一侧开始铺设,与梁连接阴角处,模板压梁侧模并在之间夹 海绵条。 (6)模板铺设完毕后,用靠尺、塞尺和水平仪检查平整度与楼板底标高,并进行校正。 (7)将模板内杂物清理干净。 柱模板安装 (1)工艺流程:弹柱位置线→安装固定架→安装模板→检查对角线、垂直和位置→安装柱箍→全面检查校 正→固定→办预检手续 (2)弹柱位置线,线两端超出柱边 300,以便检查模板安装是否移位。 (3)安装就位第一片模板并设临时支撑或用铅丝与柱主筋绑扎临时固定。 (4)随即安装第二片模板并作好支撑或固定,同样安装第三片、第四片模板使之呈方桶型。
