苗木迁移暂存,保养方案计划
大规格苗木迁移养护专项技术方案

大规格苗木迁移养护专项技术方案一、施工准备实行项目经理负责制,一切工作由工程项目部负责主持和召集,由项目经理按施工组织设计的要求负责统筹部署及实施本工程施工的各项具体工作。
组织参与本工程施工的技术、管理人员,班组长进行质量、安全等技术交底,明确个人的分工和岗位责任,实行岗位责任制。
学习相关的施工规范和质量规范,学习“施工组织”,明确质量目标,技术标准和质量标准,研究施工进度中可能存在的问题及解决方法;对关键的工序要认真研究实施技术可行性及实施方案。
施工机械、材料的进场准备及劳动力的组织,对施工组织中计划使用的施工机械按计划进场时间经全面检测调试后再进场,以确保施工中的正常运转。
按照劳动人员使用计划调配人员,安排劳动人员20名进场,并对参与工程所需的各技术人员进行劳动安全、文明施工、施工技术培训、教育,以加强施工人员的劳动安全意识,并提高施工技术使工程顺利进展。
一、机械起重吊装安全注意事项:起重机吊钩应锻造成形的,不容许铸造。
吊钩断面磨损10%以上即应报废,不准补焊,吊大物件时,必须使用卡环,使用时应保证卡环销轴或环底接触钢丝绳受力。
吊装用的钢丝绳要经常检查,要按报废标准进行处理,钢丝绳接头用卡环连接,必须符合有关规定要求,用途不同的钢丝绳,要按规定采用不同的安全系数。
在起重设备,吊具,索具均应符合要求的前提下,操作人员除必须遵章守纪外,还应注意以下事项:1、严格执行有关操作规程,坚持十个不准吊,即信号不清不准吊,吊物下方有人不准吊,斜拉斜牵物不准吊,埋在地下物不准吊,吊物重量不明不准起吊,散物捆扎不牢或零星物无容器或散放过满不准吊,机械安全装置失灵,或吊绳不符合规定不准吊,现场光线阴暗,看不清信号和吊物起落点不准吊,物件棱刃与钢丝绳直接接触无保护措施不准吊,六级以上大风不准吊。
2、起重机不得在架空输电线路下面工作,在架空输电线路一侧工作时,不论任何情况下,起重臂、钢丝绳或吊物等与架空输电线路的最近距离不小于:距1KV以下的线路1.5m;距1-20KV的线路2m;距35KV 以上的线路4m。
苗木迁移方案

苗木迁移方案对于需要在不同地区间搬迁的苗木,采取正确的迁移方案至关重要。
这篇文章将介绍一些基本的苗木迁移方案,以确保苗木能够在迁移过程中得到最佳的保护和治疗,以尽可能减少苗木的伤害和病害发生的概率。
第一步:准备好苗木在迁移苗木之前,需要做好应该做的准备工作。
这包括:1.从树冠和根部部分修剪掉受损或挂出的枝干和叶子。
2.保持苗木周围的土壤湿润,以确保苗木的最佳健康状态和以减少其在繁重的运输过程中受损的可能性。
3.如果环境允许,最好在两周内停止给苗木灌溉,以便将其根系部分充分晒干,并减少因运输时苗木受到的伤害和水分缺乏造成的负面影响4.确保苗木的生长点,也就是顶端的新鲜叶片中的水分和养分是充足的。
这可以通过喷雾苗木的顶部和叶片来完成。
第二步:准备好运输箱正确选择和准备好运输箱极为重要。
以下是几条需要注意的准则:1.确保运输箱足够结实,以防止苗木在运输过程中遭受挤压和其他形式的伤害。
2.如果苗木是比较大的,则需要选择尺寸较大的运输箱。
这样可以减少苗木在运输过程中因空间狭窄而受损的可能性。
3.涂上“易碎”标记以确保苗木在运输过程中得到足够的保护。
第三步:运输苗木在全面完成准备工作后,接下来是苗木的运输过程。
以下是几点需要注意的问题:1.运输车辆必须要有足够的空间来给苗木提供极佳的放置条件。
2.确保车辆在行驶期间充分平稳,以最大程度上减少苗木的摇晃和其他形式的伤害。
3.确保运输车辆中的温度和湿度都在可接受的范围内。
4.若苗木的运输路程在长时间内需要更换车辆,则需要进行及时的处理,以确保苗木在运输过程中保持水分和养分。
第四步:到达新的地点从运输车中取下苗木时,必须十分谨慎。
以下是几个需要特别注意的问题:1.注意不要让苗木更加受损或变形。
2.必须立刻将苗木移植到新的生活环境中。
3.必须要在新的位置周围快速覆盖土壤,确保苗木的根系能够继续生存下去。
结论以上就是苗木迁移方案的一些基本步骤。
如果我们能够遵循这些规律,就有可能让苗木在新环境中拥有良好的生长条件,并避免因苗木在迁移过程中遭受的伤害和生长不良等因素而阻碍其良好发展。

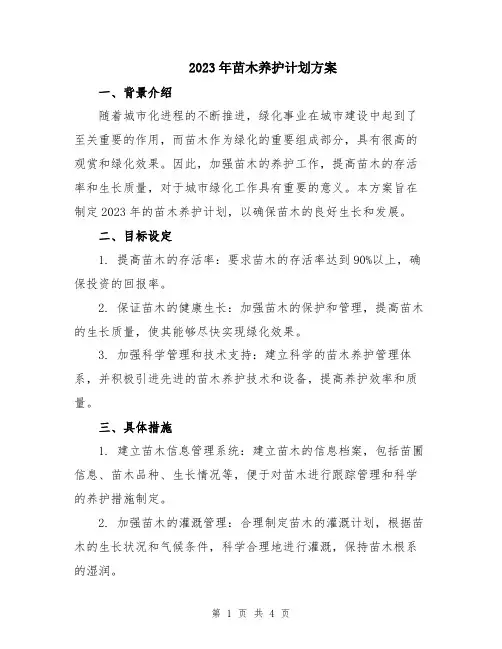

2023年苗木养护计划方案

2023年苗木养护计划方案一、背景介绍随着城市化进程的不断推进,绿化事业在城市建设中起到了至关重要的作用,而苗木作为绿化的重要组成部分,具有很高的观赏和绿化效果。
因此,加强苗木的养护工作,提高苗木的存活率和生长质量,对于城市绿化工作具有重要的意义。
本方案旨在制定2023年的苗木养护计划,以确保苗木的良好生长和发展。
二、目标设定1. 提高苗木的存活率:要求苗木的存活率达到90%以上,确保投资的回报率。
2. 保证苗木的健康生长:加强苗木的保护和管理,提高苗木的生长质量,使其能够尽快实现绿化效果。
3. 加强科学管理和技术支持:建立科学的苗木养护管理体系,并积极引进先进的苗木养护技术和设备,提高养护效率和质量。
三、具体措施1. 建立苗木信息管理系统:建立苗木的信息档案,包括苗圃信息、苗木品种、生长情况等,便于对苗木进行跟踪管理和科学的养护措施制定。
2. 加强苗木的灌溉管理:合理制定苗木的灌溉计划,根据苗木的生长状况和气候条件,科学合理地进行灌溉,保持苗木根系的湿润。
3. 加强苗木的施肥管理:根据苗木的养分需求,制定科学合理的施肥方案,促进苗木的生长和发展。
4. 加强病虫害防治:建立病虫害的监测和防治机制,及时发现和处理病虫害问题,保证苗木的健康生长。
5. 加强苗木的修剪管理:根据苗木的生长情况和绿化需求,有针对性地进行苗木的修剪,促进苗木的分枝和绿叶生长,塑造苗木的良好外形。
6. 加强苗木的保护和管理:加强苗木的保护,防止外力破坏和物理伤害,提高苗木的抗风、抗霜、抗干旱等能力。
7. 引进和推广先进的苗木养护技术和设备:积极引进国内外先进的苗木养护技术和设备,提高养护效率和质量。
8. 加强人员培训和交流合作:建立苗木养护人员培训体系,加强与其他单位的交流合作,共同提高苗木养护水平。
四、实施方案1. 成立苗木养护工作小组:由城市园林局牵头成立苗木养护工作小组,负责制定和实施苗木养护计划。
2. 建立苗圃管理机制:建立健全苗圃管理机制,制定苗木的管理规范和标准,保证苗木的质量和数量。
苗木养护计划方案

苗木养护计划方案第一篇:苗木养护计划方案1.养护措施为了保证苗木的正常生长发育、提高苗木成活率,达到预期植物景观效果,我们拟采取如下综合的养护措施:1、松土、锄草入冬前浅翻地一次,深度约5-20㎝,来年开冻后全面平整。
对孽生性强的各类杂草,一经发现立即根除,杜绝杂草与树木争夺水分、养分。
该工程区域原为稻田,土质相对较松,但仍需对大树基部定期松土,并在其表面增施有机肥,局部改良土质,以促使大树尽快恢复长势。
2、修剪、整形新种植苗木修剪、整形的主要目的是为了促进苗木恢复生长提高观赏性。
大树、乔灌木修剪以保留自然树形为主,乔木修剪主要修除徒长枝、病虫枝、交叉枝、下垂枝及枯枝烂头,灌木修剪是促进其枝叶繁茂、分布匀称及花芽形成,绿篱、球形植物主要是整形修剪。
修剪一般在秋季苗木进入休眠期进行,整形则主要在春季苗木萌芽前进行。
对草坪进行定期修剪,要注意经常性挑草,草坪高度控制在5-6CM左右,超过高度用割草机轧平,草坪边缘每月一次切边保持线条清晰。
3、施肥、浇水灌溉时间视天气变化进行控制,梅雨前(最高气温300),每天早晚喷雾4小时,从上午10时半至下午3时这段时间内停止喷水。
如久干无雨,土壤干燥则浇水灌溉,时间宜在早晨或傍晚进行。
施肥是促进苗木生长健壮的有效手段,施肥须在植物根系损伤恢复并开始生长后进行(苗木种植后约6个月、草坪为3个月),一般施肥用尿素、复合肥等根肥。
对灌木也可追施叶面肥。
该工程处于经四路边灰尘较多,在无雨少雨季节也应定期给植株喷水洗尘,以免烟尘杜塞气孔,影响植株的光合作用。
4、病虫害防治防治重点是大树和色叶小灌木,因大树经过移植,根系、树枝等到受到严重伤害,自然恢复期较长,抗病虫害功能下降,因此必须密切注意对大树观察,一旦出现病虫害,立即采取相应措施,控制病虫害蔓延。
而色叶小灌木和杜鹃等在梅雨季最易发生病虫害,导致叶片斑变和脱落,所以在梅雨季前就开始定期喷药防治。
5、苗木补缺对死亡苗木进行清除,并在原有位置补种新的植株;对于人为破坏的缺空处也在适当的时机进行补种,使整体的绿化面貌饱满整齐。
苗木养护计划方案

苗木养护计划方案第一部分:苗木购买1.选择合适的苗木品种。
根据景观设计的要求和环境条件,选择适合的苗木品种。
考虑到区域性气候、土壤条件和所需光照等因素,选择具有较高适应性和耐性的植物品种。
2.选择健康的苗木。
在购买苗木时,应仔细检查苗木的健康状况。
选择没有枯黄、叶子鲜绿、无病虫害的苗木。
3.选择适当的苗木尺寸。
根据景观设计的要求和植物生长的需要,选择合适的苗木尺寸。
一般来说,大型苗木具有较强的生长力,但也需要更多的养护和维护。
第二部分:苗木移植1.准备工作。
在移植苗木之前,需要进行适当的准备工作。
首先,清理移植区域,除去不需要的杂草、石块等。
其次,根据苗木的需求,在移植区域挖掘合适的土壤或改善土壤质地。
2.移植过程。
在移植苗木时,需要注意以下几点。
首先,在挖掘苗木时要小心,避免损坏根部。
其次,在移植苗木时要注意保持苗木的根系完整和湿润。
最后,在移植好苗木后,需要确保苗木的稳固,并进行适当的浇水。
第三部分:苗木养护1.水分管理。
苗木的水分管理是苗木养护的重要环节。
根据苗木的品种和生长需要,合理控制苗木的浇水量。
一般来说,苗木需适度保持湿润,但不过分浸泡。
在干燥的季节,要确保苗木有足够的水分供应,适时进行浇水。
2.施肥管理。
根据苗木的生长需要,适时进行施肥。
选择适合的肥料种类和使用量,避免过量施肥,以免对苗木造成伤害。
在施肥过程中,要将肥料均匀撒在苗木周围的土壤上,并注意与苗木根系的距离。
3.防治病虫害。
定期检查苗木的健康状况,及时发现并处理病虫害。
根据病虫害的类型和程度,选择合适的防治措施,如喷洒杀虫剂、施用病害防治剂等。
4.修剪管理。
适量修剪苗木可以促进苗木的生长和分枝。
在修剪过程中,要确保使用锋利的修枝工具,并避免过度修剪,以免对苗木造成损伤。
5.支架与围栏。
为了保护苗木的稳定性和生长,可以建立支架和围栏。
支架可用于支撑苗木的幼嫩枝条和叶子,围栏可用于保护苗木不受动物和人为破坏。
6.季节性养护。
苗木迁移方案

苗木迁移方案在园艺活动中,苗木的迁移是一个常见的任务。
无论是把苗木从一个花园移动到另一个花园,或是从一个种植盆移到另一个种植盆,都需要有一种可靠的方法来确保苗木的健康和生长。
本文将提供一些关于苗木迁移的方案和建议。
确定迁移时间苗木的迁移最好在秋季或春季进行。
在这两个季节,温度适宜,湿度高,天气稳定,这些条件是苗木生长所需的。
避免在夏季或冬季进行迁移,因为在这些季节,苗木的生长周期会改变,根部的吸收和蒸腾作用可能会受到影响,从而导致健康问题。
准备迁移地点确定好迁移的地点之后,需要为苗木准备一个适合它生长的环境。
这包括准备好土壤、施肥和保护苗木的措施。
在种植盆中移动苗木时,应该选择大一些的盆或者花盆,以确保苗木有足够的空间进行生长。
选择最佳时间苗木迁移的最佳时间是在它的生长季节内进行。
例如,如果你正在迁移一棵开花的植物,最好在它的开花季节结束时进行迁移。
如果你正在迁移一棵落叶植物,最好在它的休眠期结束时进行迁移。
按正确的方式移动苗木苗木应该小心地被移动,以确保没有损伤到它的根部和枝干。
如果苗木的根部受到损伤,它的生长可能会受到影响。
当移动苗木时,应该选择一个适当的工具,并小心地挖掘周围的土壤和根系。
将苗木从一个地方移动到另一个地方时应该把足够的土壤一起移走。
给苗木足够的水分在苗木迁移的过程中,给苗木提供足够的水分非常重要。
新的土壤必须湿润,以帮助苗木顺利生长。
如果苗木移动后刚好遇到干燥的天气,你应该增加灌溉的频率,以确保苗木不缺水。
然而,要注意不要过度浇水,否则会对苗木的健康造成损害。
为迁移后的苗木提供适当的照顾在苗木迁移后的几周里,要把重点放在给苗木提供适当的照顾上。
这包括增加照明、在新的土壤中施肥、喷洒抗菌剂、避免病虫害的侵入等。
请记住,苗木在迁移后需要适应新的环境,并重新开始适应对它生长的影响。
结论苗木的迁移可以让它们在更适合生长的地方生长,并使它们的健康和外观更加优越。
正确的迁移方法可以确保苗木的生长,而不会受到影响。
2023年苗木养护计划方案

2023年苗木养护计划方案一、背景介绍及目标设定苗木是园林绿化中重要的组成部分,其健康生长和养护对于保持城市美观和生态环境至关重要。
为了确保苗木的良好生长和繁衍,制定一份全面有效的养护计划是必要的。
本方案旨在提供一系列科学的养护措施,以保证苗木的生长质量和园林绿化的持续健康发展。
二、养护措施1. 根系管理(1)营养土壤培育:选用适合苗木生长的营养土壤,并结合土壤调理剂进行施肥和改良,提供充足的营养元素和良好的土壤结构。
(2)水分管理:根据苗木品种和气候条件,合理控制浇水的频率和量,保持土壤湿润但避免过湿。
(3)除草和松土:定期清除苗木周围的杂草,并进行松土操作,以保证苗木的通气和营养吸收。
2. 树干和树冠管理(1)修剪和整形:根据苗木的生长情况进行及时的修剪和整形,促进苗木的分枝和侧枝长出,形成良好的树冠结构。
(2)疏光和透光:通过适当的修剪和树冠开口,保证光线充足并达到整体均匀分布在苗木上,促进光合作用和生长。
3. 病虫害防治(1)疫情监测:定期巡查苗木,及时发现病虫害的初期症状,进行有效的干预和防治。
(2)生物防治:采用生物防治的方法,如引入天敌昆虫、施用生物农药等,减少化学农药的使用量,保持生态平衡。
(3)病虫害防控措施:合理使用化学农药,选择低毒、低残留的产品,按照使用说明和剂量进行施药,避免滥用和对环境的污染。
4. 养护记录和数据分析(1)建立养护台账:建立苗木养护的记录台账,记录养护的时间、措施和效果等相关信息,以便进行数据分析和总结经验。
(2)数据分析和评估:每年对苗木的生长情况进行评估和分析,总结经验,为后续养护工作提供参考和改进。
三、计划执行和监督1. 分工负责:确定苗木养护的具体工作内容和分工,明确相关责任人和具体职责。
2. 建立考核机制:制定养护工作的考核标准和评价体系,对相关责任人进行考核和奖惩激励。
3. 定期检查和监督:定期对苗木养护工作进行检查和监督,确保各项养护措施得到落实。
苗木的保护与处理

苗木的保护与处理
1.前期准备与处理
-贮藏与运输:苗木在非种植季节或长途运输前需要妥善贮藏,保持根部湿润,避免脱水;运输过程中应采取保湿、防震、防冻、防晒等措施,确保苗木不受损害。
-修剪:根据苗木种类和移植季节进行适当修剪,去除病虫枝、弱枝、过长根系以及部分叶片,减少蒸腾作用,提高成活率。
2.栽植前处理
-根部处理:栽植前对苗木根部进行浸泡生根剂,以刺激新根生长;对于受损严重的根系进行适当的修剪和消毒。
-土壤改良:根据苗木生长习性和土壤条件改良栽植地土壤,增加有机质,改善土壤结构,利于根系发育。
3.栽植过程中的保护
-合理定植:按照适宜的株行距,挖坑时保证足够的空间让根系舒展,并确保栽植深度适中,不深埋也不浅种。
-支撑固定:对于大型或易倒伏的苗木,栽后应及时设立支柱进行支撑保护。
4.后期养护与保护
-水分管理:适时适量浇水,保持土壤湿度适宜,防止干旱或积水导致根部问题。
-病虫害防治:定期巡查,发现病虫害及时采取物理防治、生物防治或化学防治方法。
-伤口处理:对于因修剪或其他原因造成的树干或树枝伤口,应用伤口愈合剂涂抹,防止病菌侵入及木质部腐烂。
5.修补与防护
-树洞修补:对于已形成的树洞,可以采用填充材料(如木屑混合物)并涂覆防腐剂来修复,以保护树木免受进一步侵害。
-冬季保护:寒冷地区需采取必要的冬季防寒措施,如包裹保温材料、喷施防冻液等,防止冻害发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
苗木迁移、暂存、养护施工方案为加强松山湖高新科技产业园区现有苗木资源管理,针对园区建设过程中需要迁移的苗木,就其迁移、暂存、养护,制定以下方案:I.苗木迁移一、迁移1、确定待迁移苗木的品质、数量、规格,做好迁移准备工作(场地清理、定位放线)—挖种植穴—苗木起挖—吊运—定植(换土、施底肥、浇水、支撑)—定植后养护。
2、明确迁移苗木具体情况根据社管局要求和规范文件对迁移位置进行放线,明确迁移范围,确定范围内苗木数量、规格、树形等,并对绿地土质情况进行摸底。
3、做好迁移准备工作3.1场地清理把树干周围2-3m以内障碍物清除干净,并将地面大致整平,为顺利移植苗木创造条件。
人工清除迁移定植范围内绿化土层中的各种垃圾,确保植物层的土壤质量,并将清理出来的垃圾进行清运。
3.2苗木的修剪修剪是苗木移植过程中,对地上部分进行处理的主要措施,修剪的主要方式是修剪枝叶,凡病枯枝,过密交叉徒长枝,干扰枝均应剪去,剪除2/3,保留1/3.。
3.3编号定向编号是当移栽苗木时,为使施工有计划地顺利进行,可把栽植坑及要栽植的苗木编上对应的号码,使其移植时可对号入座,以减少现场混乱及事故。
定向是在树干上标出南北方向,使其在移植时仍能保持它按原方位栽下,以满足它对蔽阴及阳光的要求。
3.4支柱、捆扎为了防止在挖掘时出现或发生树身不稳、倒伏引起工伤事故及损坏树木,因而在挖掘前应对需移植到苗木进行支柱,一般是用3根木桩,分立在树冠分支点下方,然后再用粗绳将三根木桩和树干一起捆紧,木桩底角应牢固支持在地面,与地面成60度左右。
支撑时应使3根木桩受力均匀,特别是避风向的一面。
木桩的长度不定,底脚应立在挖掘范围以外,以避免妨碍挖掘工作。
3.5定位放线在清理合格的现场,按照规范要求及甲方要求,进行施工放线,确定施工范围,施工布局等。
4 挖种植穴根据完成面对平面放线,在苗木起挖前,进行种植穴挖掘。
4.1栽植苗木的坑穴(沟槽)标准(1)坑穴(沟槽)位置要准确,大小应根据需移植苗木规格、所带根系、土球大小、土质情况等确定。
开挖的坑穴(沟槽)应上下垂直,以免造成窝根或填土不实,影响苗木成活。
(2)坑穴(沟槽)宽度应超出苗木土球或根系横幅30cm以上,深度应超出苗木土球或根系幅15cm以上,以满足种植要求。
4.2树穴(沟槽)开挖操作方法(1)以确定的树穴位置为中心或绿篱沟槽中线为中心线,依照标准进行挖掘。
(2)挖掘时,表层图与深层土分别放置,堆放位置以不影响施工为宜。
达到深度后者坑穴底部堆成“倒锅底”状。
以利于苗木根系的舒展。
(3)挖掘时,坑槽边壁要随挖随修,保持上下垂直。
(4)挖穴槽时,还应注意对地下管线等设施的保护。
(5)根据迁移苗木情况,按照现有施工条件,我们决定采用软材包装移植法。
5.1土球大小的确定确定迁移苗木后,可根据苗木胸径的大小来确定挖土球的直径和高度。
一般来说,土球直径为树木胸径的8-10倍,土球过大,容易散球且会增加运输困难;土球过小,又会伤害过多的根系,影响成活。
土球的大小还应考虑现场的土壤条件,我们会在现场试挖一株,观察根系分布情况,再确定土球的大小。
5.2土球的挖掘挖掘前,先用草绳将树冠围拢,其松紧程度以不折断树枝又不影响操作为宜。
然后铲除树干周围的浮土,以树干为中心,比规定的土球大3-5cm划一圈(避让现场热力管线),并顺着此圆圈往外挖沟,沟宽60-80cm,深度以达到土球所要求的高度为止。
5.3土球修整\修整土球要用锋利的铁楸,遇到较粗大树根时,用锯或剪将根切断,以防止土球松散。
6.1苗木的吊装我们采用起重机吊装法,为防止钢丝绳勒坏树干,采用麻绳捆绑麻袋包扎树干。
然后再进行吊装,树干装进汽车时,使树冠向着汽车尾部,土块靠近车头位置,树干包上麻袋放在车架上,用麻绳扎紧,并固定土球。
6.2苗木的运输在运输前,先进行行车道路的调查,以免中途遇故障无法通行,行车过程中押运员应站在车厢尾一面检查运输途中土球绑扎是否松动、树冠是否扫地、左右是否影响其他车辆及行人,以免发生危险。
7 苗木定植7.1换土并施放基肥栽植时树穴底部应放基肥并填入适当种植土,使中部略微凸起,注意树木朝向。
7.2苗木栽植将苗木的土球放入种植穴内,使其居中,再将树干立起,扶正,使其保持垂直,然后分层回填种植土,并使土面能够盖住树木的根颈部位,初步栽好后还应检查一下树干是否保持垂直,树冠有无偏斜,若有偏斜就要再加扶正。
最后把余下的穴土绕根颈一周进行培土,做成环形的拦水围堰。
7.3苗木支撑乔木的支撑一定要牢固,以防风吹和沉降引起根球移动而损伤根系,影响整个工程的整体效果。
采用三柱支架固定法,将新移栽树木牢固支撑,以防风吹树冠歪斜,确保根系稳固,促进根系尽快恢复、茁壮生长。
所有苗木种植后,均要及时浇水。
7.4苗木保活技术措施新移栽树木往往在移栽、运输过程中伤根很多,保持养分和水分的能力都比较差,因此树木移栽后,应采取必要的水肥措施保证树木健壮生长。
II苗木暂存、保养一、地点规范管理1.绿化苗木迁移后必须统一管理,选址储苗要集中,可选几个地点统一摆放迁移回场的绿化苗木,以便管理。
二、入库编号管理1.入库苗木全部采用编号管理,按乔木、灌木、地被三大类进行整理归纳。
2.编号管理必须信息明细,清晰,包含苗木名称,规格,数量、照片等信息。
苗木信息储存于电脑内并备份。
3.对每一株进场苗木都严格把关记录。
进场时,及时记录苗木的品种名称、干径、高度、冠幅和土球等,每一个树穴及时评估苗木质量和景观效果(有否偏冠,断枝干,病害严重,半死或垂死状态),并做好拍照、编号和记录等工作。
4.进场后均按照苗木特性进行养护管理,并在每一季度进行清点一次,复核数量,质量的状况。
清点结果向甲方报告,包括病苗,半死苗,死苗有否出现,苗木数量,苗木长势。
5.苗场随时接受甲方巡查、监督、抽检。
6.移植苗木再迁走,苗场将协助起苗,记录迁走,数量核销。
三、日常养护管理苗场管理遵循相关管理规范守则,根据苗木迁移后不同状况,进行不同养护。
迁移后苗木养护与一般苗木养护有区别。
因此,我司会按照实际情况应对,派出相关技术人员,制定不同方案专业养护,绿化苗木移植后的养护管理包括松土除草、排水灌溉、追肥、整形修剪及病虫害防治等。
1.迁移阶段养护:因根部受伤害,养护需促进苗木根系的生长,保存成活率,勤松土除草和肥水管理,适当修剪。
(1)松土除草。
杂草生长与苗木形成营养竞争,势必影响苗木的生长,因此必须及时松土除草,做到除早、除小、除了。
除畦面外,步道和空地的杂草均应除尽。
移植前挖穴松土;移植后养护,则应在雨后和灌溉后表土微干时立即松土,深度适宜,不伤苗木根茎。
(2)肥水管理。
在苗场土壤质地优良的情况下,加强肥水管理,促进苗木茁壮生长能够丰富造景效果,有效地提高园林观赏价值和经济效益。
苗场按照基肥与追肥相结合进行施肥。
基肥可在移植时放入种植坑穴内,或在每年秋冬季节施放;追肥主要用复合肥,在生长季节进行撒施或穴施,全面追肥每年至少3次,或在生长季节的每次发芽前及新叶转绿后各追一次肥,苗木生长更快。
每年最后一次追肥在进入秋冬季苗木停止生长前一个月完成,做到施肥应与灌水相结合。
2.假植阶段养护:此阶段苗木已成活,根部生长恢复正常,为达到绿化再用苗的要求,培育的目标主要是使苗木具有密集的根系和一定的干型和冠型的无病虫害的健壮的苗木。
因此养护管理工作的重点是肥水管理、病虫害防治和修剪。
(1)病虫害防治。
病虫害的防治必须贯彻“预防为主,综合防治”的方针,认真搞好病虫害预测预报和防治工作,以培育优质、健康的城市绿化用苗。
①认真做好土壤和种苗消毒工作,种苗要经检疫才能用。
②勤管理,减少病虫害的滋生条件,使苗木健壮生长,增强抗性。
③合理密植,适当疏剪,改善通透条件,减少病虫害的发生。
④发生病虫害应及时防治。
对于移植回场时已有的病虫害苗木,尽量精细护理,治疗病态。
(2)整形修剪。
城市绿化苗木的整形修剪以自然树形为主,做到因树造型,使冠/高比例适当,主侧枝分布匀称,树干完整,树冠丰满。
移植不久树势仍较弱的苗木一般都不宜修剪;生长慢的树苗也不宜重剪。
待长势回复后修剪。
①行道树苗修剪树冠完整,主侧枝分明。
主干2米以下的枝条需剪掉。
苗木自然高度要求修剪至4.5~5米,冠/高比一般为1/3~1/2,冠幅要求2.5米以上。
②庭园观赏苗木修剪定干高度低于行道树,一般2米以下,树冠要求丰满,冠/高比一般为1/2~2/3,冠幅2.5米以上,也可培育成多干型或曲干型。
对于偏冠,形态不足的苗木,可通过修剪与药剂结合,诱导缺陷面生长。
③灌木、绿篱修剪灌木、绿篱以本身形态为主进行修剪,保持原有形态。
如球苗,桩景,柱状苗则根据其自身形态修剪,不作过多改变。
四、苗木质量要求为了使苗木质量达到美观的绿化效果,我司将严格管理,符合以下苗木出圃质量标准。
1.乔木的质量标准:树干挺直,不应有明显弯曲,树冠丰满,枝条分布均匀、无严重病虫害,常绿树叶色正常。
根系保持良好,健康,移植时根系或土球大小,应为苗木胸径的6-8倍。
2.灌木的质量标准:根系发达,生长茁壮,茂盛,无严重病虫害,灌丛匀称,枝条分布合理,高度不得低于1.5m,丛生灌木枝条至少在4-5枝以上,有主干的灌木主干应明显。
3.绿篱苗的质量标准:阔叶常绿苗不得低于50cm,苗木应树形丰满,叶枝茂密,发育正常,根系发达,无严重病虫害。
